体育馆网架工程施工组织设计
- 格式:doc
- 大小:138.50 KB
- 文档页数:46
x体育馆网架及屋面板工程安装施工组织设计方案一、前言本项目为X体育馆的网架及屋面板工程,本文将介绍网架及屋面板工程的安装施工组织设计方案。
二、项目简介项目名称: X体育馆网架及屋面板工程项目地点: XX市项目规模:网架总面积约为 2000 平方米,屋面板总面积约为1200平方米项目周期:预计工期为 60 天三、安全管理1.施工单位应按照国家相关法律法规以及施工现场的情况,制定安全文明施工计划书,明确安全、环保、文明等一系列措施,做好安全防范和事故应急预案。
2.加强对作业人员的安全行为教育,防止打架斗殴和饮酒后上岗等违规行为;并依据中华人民共和国建筑法、《建筑工程安全生产管理条例》等法规,严格按照作业人员安全生产教育和安全防护要求进行安全责任追究,确保作业人员的人身安全。
3.施工单位应配备足够的安全保障设备,手续齐全的安全保障人员,确保作业人员安全进行施工。
四、技术管理1.施工单位应选派专人负责网架及屋面板工程的施工管理,进行质量监督和控制,并配备足够的技术人员,确保施工质量。
2.网架及屋面板工程施工的主要技术要求:(1)网架安装:按照设计和图纸要求进行安装,确保表面平整,无凸起,与固定构件紧密连接。
(2)屋面板安装:先进行主龙骨的安装,然后安装副龙骨和屋面板,确保屋面板排列整齐,表面平整,无明显翘曲定型现象,扣件牢固,且与固定构件完全拼接。
五、施工组织设计方案1.施工单位应先进行网架的安装,然后再进行屋面板的安装,以确保安装顺序正确,安装质量达标。
2.施工单位应在施工现场设置施工总体布置图,并在图纸上标明施工场地范围、施工工艺流程、施工设备、材料及其摆放位置。
3.施工单位应在施工现场设置安全警示牌,并对作业人员进行安全教育。
4.施工单位应建立材料进出卡控制度,对进场材料、进出场时间、数量等进行登记,并做好材料的统计、管理和保管工作。
5.施工单位应在施工现场设置施工档案,并对施工的每个环节进行记录,以便后期的工信部验收。

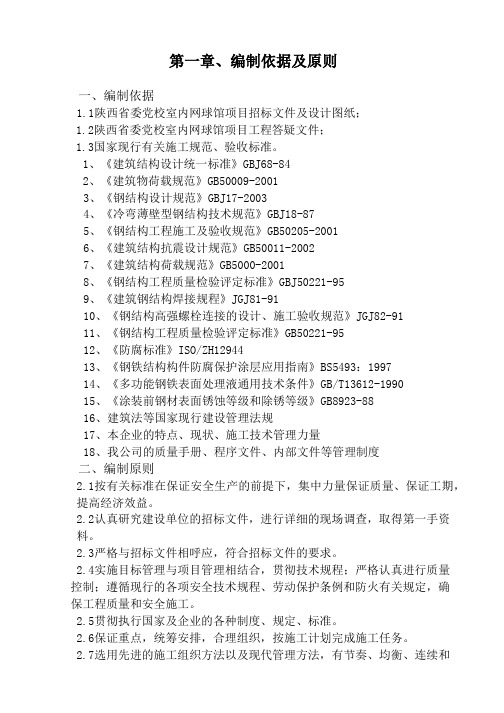

第一章、编制依据及原则一、编制依据1.1陕西省委党校室内网球馆项目招标文件及设计图纸;1.2陕西省委党校室内网球馆项目工程答疑文件;1.3国家现行有关施工规范、验收标准。
1、《建筑结构设计统一标准》GBJ68-842、《建筑物荷载规范》GB50009-20013、《钢结构设计规范》GBJ17-20034、《冷弯薄壁型钢结构技术规范》GBJ18-875、《钢结构工程施工及验收规范》GB50205-20016、《建筑结构抗震设计规范》GB50011-20027、《建筑结构荷载规范》GB5000-20018、《钢结构工程质量检验评定标准》GBJ50221-959、《建筑钢结构焊接规程》JGJ81-9110、《钢结构高强螺栓连接的设计、施工验收规范》JGJ82-9111、《钢结构工程质量检验评定标准》GB50221-9512、《防腐标准》ISO/ZH1294413、《钢铁结构构件防腐保护涂层应用指南》BS5493:199714、《多功能钢铁表面处理液通用技术条件》GB/T13612-199015、《涂装前钢材表面锈蚀等级和除锈等级》GB8923-8816、建筑法等国家现行建设管理法规17、本企业的特点、现状、施工技术管理力量18、我公司的质量手册、程序文件、内部文件等管理制度二、编制原则2.1按有关标准在保证安全生产的前提下,集中力量保证质量、保证工期,提高经济效益。
2.2认真研究建设单位的招标文件,进行详细的现场调查,取得第一手资料。
2.3严格与招标文件相呼应,符合招标文件的要求。
2.4实施目标管理与项目管理相结合,贯彻技术规程;严格认真进行质量控制;遵循现行的各项安全技术规程、劳动保护条例和防火有关规定,确保工程质量和安全施工。
2.5贯彻执行国家及企业的各种制度、规定、标准。
2.6保证重点,统筹安排,合理组织,按施工计划完成施工任务。
2.7选用先进的施工组织方法以及现代管理方法,有节奏、均衡、连续和文明地组织工程施工。
一、工程概况本工程为某体育馆球型网架工程,位于我国某城市。
体育馆总建筑面积为15000平方米,球型网架直径为100米,采用圆形网架结构,主要应用于体育馆的屋顶。
为确保工程质量和安全,特制定本施工方案。
二、施工准备1. 组织机构成立球型网架施工项目部,负责施工组织、技术指导和现场管理。
2. 施工材料(1)钢材:Q345B钢材,应符合国家相关标准;(2)焊接材料:低氢型焊条,应符合国家相关标准;(3)螺栓、锚杆等连接件:应符合国家相关标准。
3. 施工设备(1)焊接设备:自动埋弧焊机、半自动焊机、电弧焊机等;(2)吊装设备:汽车吊、履带吊、卷扬机等;(3)检测设备:钢卷尺、水平仪、全站仪等。
4. 施工技术(1)采用分片焊接法,将网架分为若干片进行焊接;(2)采用高强螺栓连接,确保网架的整体稳定性;(3)采用分段吊装法,将网架片吊装至指定位置。
三、施工工艺1. 施工顺序(1)基础施工:按照设计要求进行基础施工,确保地基承载力;(2)支架安装:安装支架,确保支架稳定;(3)网架焊接:将网架片焊接成整体;(4)网架吊装:分段吊装网架至指定位置;(5)网架调整:调整网架,确保网架几何尺寸符合设计要求;(6)连接件安装:安装螺栓、锚杆等连接件;(7)防腐处理:对网架进行防腐处理。
2. 施工要点(1)焊接:严格按照焊接工艺要求进行焊接,确保焊接质量;(2)吊装:采用分段吊装法,确保吊装安全;(3)连接:确保连接件安装牢固,防止松动;(4)防腐:选用优质防腐材料,确保防腐效果。
四、质量控制1. 材料质量控制:对进场材料进行检验,确保材料质量符合要求;2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量;3. 隐蔽工程验收:对隐蔽工程进行验收,确保工程质量;4. 网架检测:对网架进行检测,确保网架尺寸和稳定性符合设计要求。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全;2. 施工人员必须佩戴安全帽、安全带等个人防护用品;3. 施工过程中,严格按照操作规程进行施工,防止安全事故发生;4. 定期对施工现场进行检查,确保安全措施落实到位。
第一章、总体概述第一节、编制依据一、工程文件1、本工程施工招投标文件、合同。
2、本工程建筑施工图、结构施工图。
3、本工程网架深化设计图。
4、本公司对本工程现场场地勘察情况的了解。
5、公司以往类似工程的施工经验。
二、国家及行业的有关技术、验收的标准、标准序号标准、标准名称编号或文号1 ?钢结构设计标准? GB50017-20032 ?网架结构设计与施工规程? JGJ7-913 ?网架结构工程质量检验评定标准? JGJ78-914 ?钢网架行业标准?5 ?钢结构工程施工质量验收标准? GB50205-20016 ?建筑工程施工质量验收统一标准? GB50300-20017 ?冷弯薄壁型钢结构技术标准? GB50018-20028 ?建筑钢结构焊接规程? JGJ81-919 ?建筑结构荷载标准? GB50009-2001〔2006版〕10 ?建筑抗震设计标准? GB50011-2001(含2021年局部修订)11 ?钢焊缝手工超声波探伤方法和探伤结果分级? GB11345-8912 ?无缝钢管超声波探伤方法? GB5777-9613 ?涂装前钢材外表锈蚀等级和除锈等级? GB8923-8814 ?钢网架螺栓球节点用高强度螺栓? GB/T6939-199715 ?碳素结构钢? GB700-200616 ?低合金高强度结构钢? GB/T-159117 ?结构用无缝钢管? GB8162-87三、工厂文件1、?管理手册? 〔DN/QA/00/001〕2、?程序文件? 〔DN/QB/00/001-023〕3、?作业指导书? 〔DN/QC/12/001-026〕〔DN/QC/13/001-018〕第二节、工程概况一、工程总体概况工程名称:天津***园区(北洋园)一期综合配套工程南区公建房屋建筑工程二标段工程地点:工程建设单位:总包单位:设计单位:屋面结构形式:空间网架结构二、网架工程概况描述本工程为天津***园区(北洋园)一期综合配套工程南区公建房屋建筑工程体育馆及公共实训中心屋面网架工程,该屋面网架共分为六大块,由网架1、网架2、网架3〔共2只〕、网架4〔共2只〕、网架5、网架6组成,各网架总平面布置如下列图所示。
某会展体育中心网架工程施工组织设计一、工程概述会展体育中心网架工程是一项大型体育中心的建设项目,其主要结构为网架结构。
该工程位于市,总建筑面积为xxxx平方米。
该工程旨在为市民提供举办大型展会和体育赛事的场地,并满足市民进行体育锻炼的需求。
二、施工组织设计目标1.保证施工质量:确保网架结构的施工质量符合设计要求和相关标准。
2.保证工期进度:合理安排施工工序和工期,确保按计划完成工程。
3.保证施工安全:采取合理的安全措施,预防施工过程中的事故和伤害。
4.保证施工经济:合理控制成本,提高资源利用率,降低施工成本。
三、关键工序及施工组织1.土方开挖和基础施工:(1)组织挖土机、装载机等机械设备进行土方开挖,按照设计要求和工期安排逐步完成土方开挖。
(2)采取合理的监测措施,确保土方开挖的稳定性和安全性。
(3)在土方开挖完成后,组织混凝土浇筑和基础施工,确保基础的稳固性和承载能力。
2.钢结构施工:(1)组织起重机等设备进行钢构件吊装,确保安全可靠。
(2)根据设计要求进行焊接、切割等工艺操作,确保钢结构连接紧密、牢固。
(3)配合其他施工工序进行,在保证安全的前提下,合理安排施工进度。
3.防水层施工:(1)选用高质量的防水材料进行施工,确保防水层的耐久性和水密性。
(2)采用专业的施工技术和工艺,确保防水层施工质量。
(3)严格按照施工规范和设计要求进行施工,确保防水层施工效果。
4.外墙装饰及喷涂施工:(1)根据设计要求,选择符合要求的外墙装饰材料进行施工。
(2)采用专业技术进行喷涂施工,确保涂层质量和外观效果。
(3)在施工过程中,进行质量检验和验收,确保外墙装饰的质量符合相关标准和要求。
四、安全措施1.制定详细的施工安全管理方案,明确安全责任和安全要求。
2.组织施工现场的安全培训和安全教育,提高施工人员的安全意识。
3.实施安全监测和安全警示,及时发现和解决施工过程中的安全隐患。
4.组织定期的安全检查和安全评估,及时修复安全隐患,确保施工安全。
目录第一章编制说明...........................`.. (1)第二章工程概况 (2)第三章施工总体部署 (4)第四章针对本工程重要及特殊过程专项施工方案 (8)第五章分部分项工程施工方法 (54)第六章机械设备、劳动力及材料计划 (85)第七章执行强制性规范标准的措施 (87)第八章质量管理及质量保证措施 (98)第九章确保安全生产的措施及费用计划 (116)第十章施工进度计划及保证工期的措施...........`.. (130)第十一章施工现场平面布置 (133)第十二章文明施工、减少扰民、降低环境污染 (135)第十三章新工艺、新技术、新材料的推广应用 (140)第十四章合理化建议及节约投资效益对比 (141)第十五章降低成本措施 (142)第十六章施工配合与协调 (144)第十七章附表、附图 (145)第一章编制说明根据本项目各单位工程主要施工内容及工期均类同的特点,本施工组织设计按一个单位工程编制,施工劳动力配备计划、周转材料配备计划、施工进度计划、施工现场平面布置等均按一个单位工程配备,各单位工程施工组织及人员、材料配备计划均类同。
一、编制策划接到阿拉善右旗蒙古族中学体育活动室、足球馆建设项目招标文件及设计图纸后,首先组织项目部相关人员熟悉施工图设计内容,然后本着充分响应招标文件要求,严格遵守招标管理办法的规定及相应的法律、法规、规章、规范、规程文件,从科学、合理的角度出发,认真编写施工组织设计,其主要内容包括对整个工程的施工总体部署、分部分项工程施工方案及施工方法、重点及特殊部位专项施工方案、现场平面布置、劳动力计划、机具配置等方面作出安排;并在质量、工期、安全、环保、健康、文明施工以及冬季施工等方面都制定具体的要求和保证措施,对竣工回访做出承诺。
在施工方案上,我公司积极采用建设部推广的新技术、新工艺、新材料,并本着节约、合理、实用的原则,努力为业主的投资控制出谋划策,改进工艺,突出工程的质量品质和科技含量,力图使本方案成为能够真正指导施工,控制施工质量的纲领性文件,在项目部的精心组织、严格落实下,最终把该工程建设成为业主、设计、监理、施工单位均满意的精品工程。
体育馆钢结构网架工程施工组织设计一、项目概况1.项目目标本项目的目标是高质量、高效率地完成体育馆钢结构网架工程的施工任务,并确保施工安全和质量,达到设计要求。
2.施工方案(1)钢结构制作:组织钢结构制作厂家按照设计图纸进行钢结构制作,并确保质量合格。
(2)网架搭建:采用吊装机械设备对钢结构进行吊装和安装,并进行临时支撑,确保安全可靠。
(3)焊接工作:对钢结构进行焊接作业,确保焊缝质量合格。
(4)保护措施:在施工过程中,采取安全防护措施,如悬挂安全网,设置警示标志等。
3.施工组织架构(1)项目经理:负责项目整体管理和协调工作,监督施工进度和质量。
(2)工程师:负责编制施工方案、安全措施并监督施工过程。
(3)钢结构制作厂家:负责制作钢结构,并按照设计要求提交制作图纸和质量检测报告。
(4)吊装工:负责吊装机械设备的操作,协助进行钢结构的吊装和安装。
(5)焊接工:负责对钢结构进行焊接作业,并确保焊缝质量符合要求。
4.施工流程(1)准备阶段:确认施工图纸和设计要求,组织材料采购和机械设备准备工作。
(2)钢结构制作:协调钢结构制作厂家进行加工和制作。
(3)吊装和安装:根据施工方案,组织吊装工进行吊装和临时支撑工作。
(4)焊接:按照设计图纸和施工规范进行钢结构的焊接工作。
(5)质量验收:对已安装的钢结构进行质量验收,确保质量合格。
(6)拆除临时支撑:完成钢结构的安装后,及时拆除临时支撑设施。
(7)清理整理:收拾施工现场,清理杂物和废料,确保施工现场整洁。
5.施工安全措施(1)制定施工安全管理制度,明确责任和安全纪律。
(2)组织开展施工安全培训,提高员工的安全意识和技能水平。
(3)设置安全警示标志和防护设施,确保施工现场符合安全标准。
(4)进行施工现场巡查,发现安全隐患及时处理。
(5)加强机械设备的维护和保养,确保设备安全可靠。
三、总结本文对体育馆钢结构网架工程的施工组织进行了详细设计,在项目目标、施工方案、组织架构、施工流程和安全措施等方面进行了合理规划,确保项目能够顺利进行。
非常经典钢网架体育馆工程施工组织设计目录第一卷工程概况 (3)第二卷施工准备工作 (6)第一章钢结构设计、制造、安装及土建单位的分工 (6)第二章安装方法和主要安装机械选择 (7)第三卷施工机械设备供应计划 (11)第一章 1.项目班子组成 (11)第二章 2.技术准备工作 (11)第三章 3.材料准备工作 (12)第四章 4.劳动力组织 (12)第五章 5.临时水电设施及主要施工机械和工具 (13)第六章施工暂设 (14)第七章主要材料用量(见报价予算) (14)第八章拆除工作 (14)第四卷主要分项分部工程的施工方法和技术措施 (15)第一章安装工艺 (15)第一节安装顺序 (15)第二节脚手架及吊篮 (15)第三节测量校正工作 (18)第二章连接工艺 (20)第一节电焊连接 (20)第二节螺栓连接 (20)第五卷保证工程质量措施及节约措施 (22)第六卷安全、消防、环保管理措施 (23)第一章安全措施 (23)第二章消防措施 (24)第三章环境保护措施 (25)第七卷施工现场平面图 (26)第八卷施工进度计划 (27)第一卷工程概况本工程为一综合体育设施,占地面积40万m2,东西宽400mm,南北长1050m,地上工程大小共17项,其中钢结构安装工程有综合体育场的大型钢结构挑棚和综合体育馆的大型钢结构网架(图9-110)。
图9-110 综合体育场、综合体育馆平面位置图图9-111 综合体育场挑棚结构平面图本工程要求二年半完成全部工程任务,钢结构安装工程在土建完成主体钢筋混凝土结构后进行,工期6个月(体育场挑棚3个月,体育馆网架3个月),钢结构工程作为土建工程的一个工序,纳入土建工程工序中,平行流水,交叉施工,不占用总工期。
钢构件在构件厂制作时,只做成单肢杆件,用拖车运到工地的构件堆放场,按设计图在工地拼成钢构件,供安装使用。
(1)综合体育场的建筑面积为5.09万m2,60000个座位,平面近似椭圆形,长轴长276m,短轴长205.318m,由半径为95m、105m、243.818m的八段圆弧构成,分A、B、C、D、F5个椭圆圈,整个平面分96个柱距、24个区,每个区4个柱距。
xxx体育馆网架工程施工组织设计1xxx中学体育馆网架及屋面板工程安装施工组织设计一、工程概况:本工程是xxx中学体育馆网架及屋面板工程(该工程尺寸见图),总面积为4010平方米,网架采用螺栓球节点,支承形为周边下弦支承正放四角锥形式,承托屋面板的桁条为C型冷弯槽钢,托梁间距按上弦球均布屋面板采用EPS75mm夹心板。
二、网架工程设计与施工遵守下列规范:1、《网架结构设计与施工规范》(JGJ7-91)2、《钢结构设计规范》GBJ17-883、《钢结构工程验收规范》GBJ50205-954、《钢网架行业标准》JGJ71.5-73.5-915、《钢网架螺栓球节点用高强螺栓》GB\T三、施工条件:网架杆件及钢球、桁条、屋面板等零部件在工厂加工制作好后,运至现场,网架安装必须待基础砼达到设计强度后,方进场安装。
施工现场场地必须平整夯实,柱顶预埋件要求按图纸尺寸放置,预埋件的尺寸误差、水平标高应在公差范围之内。
交通:运输有能进汽车至施工现场内的道路。
水电:生活用水(30人左右)、生活用电安装时固定支座、安装桁条用电。
四、施工方案:(一)施工顺序:1、工厂内:图纸会审——备料——原材料检验——加工制作部件(钢球、杆件、支座)——表面防腐处理——质量检验——包装发往现场——网架安装——网架检测——屋面安装。
2、施工现场:场地整理——搭设临时设施——临时支架搭设(高至网架下弦30cm)——检查复核测量网架预埋件尺寸、标高、标高是否符合图纸设计要求,必要时作出相应调整,网架支座安装——网架安装——网架检测——验收。
3、复检:加固脚手架,对现场材料清理排放,对垂直运输材料作详细运输程序。
(二)施工方法:1、网架构件的加工制作。
1.1.网架构件加工制作工艺过程见流程图。
1.2.网架构件加工制作方法。
1.2.1.螺栓球——关键工序。
1.2.1.1.原材料:45#圆钢棒料。
检验方法:外观检查,检查出厂合格证和试验报告。
1.2.1.2.毛坯锻造:圆钢棒料锯床下料炉加热胎模、空气、锤锻打成形(球状)。
某某学院体育馆工程钢结构网架专项施工方案编制单位:黔东南某某建筑工程公司编制:审核:批准:编制日期:二〇一一年二月目录一、编制依据二、工程概况三、拟投入的主要施工机械设备配备四、施工劳动力计划安排五、施工进度计划六、保证工程质量的技术措施七、安全施工的的技术措施八、文明施工的的技术措施九、主要施工方法一、编制依据本施工组织设计是为《某某学院体育馆钢结构网架工程》编制的制作安装施工方案。
作为现场的技术指导文件,本施工组织设计编制的依据:1、甲方提供的相关图纸。
2、国内外网架结构施工的各种技术资料。
3、网架结构制作、安装、验收采用的技术标准和技术规定。
4、规范和设计依据(1)《工程测量规范》(GBJ50026-93)(2)《网架结构设计与施工规程》JGJ7-91(3)《建筑结构荷载规范》GBJ50009-2001(4)《钢结构工程施工质量验收规范》GB50205-2001(5)《施工现场临时用电安全技术规范》(JGJ46-88)(6)《建筑机械使用安全技术规程》(JBJ33-86)在本工程制作安装中应严格遵守上述标准与规定,并以此进行验收。
二、工程概况体育馆屋顶采用碳钢网架,网架的耐火极限为1.5h,颜色为白色。
屋面顶板采用0.5MM820型蓝色单层彩钢板,屋面底板为0.4MM厚900型白色单层彩钢板,中间采用75MM厚玻璃纤维棉,主次檩条采用80方管,比赛馆网架设有钢走道平台,钢天沟制作安装。
三、拟投入的主要施工机械设备配备表拟投入的主要施工机械设备配备表四、劳动力的投入计划(一)、劳动力计划的配置1、根据本工程的专业性、特殊性需要配备专业施工队伍,并且组织技术精,能力强,遵章守纪的施工人员进场作业。
2、施工前项目经理部技术负责人将组织各施工班组长与作业人员进行安全交底和技术交底,使每一位作业人员熟悉并掌握每一工序的施工操作方案和方法。
3、本工程将配备五个特种专业工种,其中有测量工、建筑电工、安装钳工、建筑电焊工、油漆工,同时还要配备辅助工人。
(二)劳动力的投入计划表单位:人注:1、本计划表是以每班八小时工作制为基础编制的。
五、施工进度计划施工进度计划详施工组织设计中施工进度计划横道图。
六、保证工程质量的技术措施(一)、原材料供应质量保证措施本工程原材料采购和进厂质量控制我们将严格按ISO9002质量体系程序和设计要求,依据受控的质量手册、程序文件、作业指导书进行原材料采购和质量控制,确保各种原辅材料满足工程设计要求与加工制作的进度要求。
对本工程的材料供应,各部门履行以下职责,以充分保证材料的与时供应和质量控制。
①、技术部门根据标准与深化设计图和深化设计加工图与时算出所需的各种原辅材料和外购零配件的规格、品种、型号、数量、质量要求以与设计与甲方指定的产品的清单,送交综合计划部。
②、综合计划部根据库存情况以与技术部提供的原辅材料清单,与时排定原材料与零配件的采购需求计划,并具体说明材料品种、规格、型号、数量、质量要求、产地与分批次到货日期,送交供应部采购。
③、供应部将严格按技术部列出的材料的品种、规格、型号、性能的要求进行采购,严格按程序文件要求到合格分承包方处采购。
具体将根据合格分承包方的供应能力,与时编制采购作业任务书,责任落实到人,保质、保量、准时供货到厂。
对特殊材料应与时组织对分承包方的评定,采购文件应指明采购材料的名称、规格、型号、数量、采用的标准、质量要求与验收内容和依据。
④、质管部负责对进厂材料的与时检验、验收,根据设计要求与作业指导书的验收规范和作业方法进行严格进货检验。
确保原材料的质量符合规定要求。
所属检测中心应与时作出材料的化学分析、机械性能的测定。
⑤、材料仓库应按规定保管好材料,并做好相应标识,做到堆放合理,标识明晰,先进先出。
并做到按产品性能进行分类堆放标识,确保堆放合理,标识明确,做好防腐、防潮、防火、防损坏、防混淆工作,定期检查。
⑥、原材料进厂控制材料在订购时,一般有以下要求:材料定长、定宽;材料定宽;自由尺寸。
材料定尺的目的是:最大限度的节约材料,使材料的焊接拼接达到最低限度。
⑦、材料信息资料的编制与传递。
材料交接时,材料管理部门对材料进行检查登记,将材料的炉批号用不褪色记号笔标注在材料侧面。
准确的材料信息编辑成册,信息包含规格、材质、炉批号等。
材料信息传递给公司设计部、工艺技术部、生产部。
质量检查员严格控制材料的各项技术指标。
验证其是否符合设计与相应的规范要求。
如果对材料的质保资料有疑点等,可拒绝在签收单上进行签字,同时与时与材料供应商进行联系。
(二)、生产制作的质量保证措施1、以现行ISO9002质量保证体系为基础,对每道工序的生产人员和检验人员制订质量责任制,对违反作业程序、工艺文件的每发现一次扣责任人当月奖金30%,对造成批量报废的责任事故,对责任人扣发当月奖金。
2、严格按规定要求进行检验,每道工序生产过程都需要有车间检验员首检、巡检和完工检,生产人员必须全过程全检,加工完毕后由专职检验员专检,确保加工的几何尺寸,形位公差等符合规定要求。
3、每道工序检验完毕后由检验员贴“零部件合格证”后才准转序。
4、严格按规定进行试验,特别是对原材料、高强螺栓、杆件组合件、电焊等应进行必要的工艺评定、机械性能试验。
5、对檩条的流水线应进行首检、定时抽检,确保其几何尺寸、外观质量符合规定要求。
6、对翻样质量进一步进行控制,具体要求技术部做到翻样、校对、批审各负其责,翻样次序方案在技术部主持下,召集生产、质量、安装等部门会审。
7、对原材料采用必须满足用户和规范要求,除用户规定的原材料外,其余都必须从合格分包方处采购,对到厂材料应严格按程序审核质保资料、外观检验、力学性能试验,且抽样比例必须达到规范要求。
8、厂内制作应严格管理,质量达到内控标准要求,用户指定的特殊精度要求应充分满足,所以生产装备应全面检查和测试有关,机床和机具、模具的加工精度须评定其工艺能力。
确保工艺能力满足精度要求。
9、检验人员应严格把关,工艺人员在加工初期勤指导多督促。
10、严格按照规定要求进行节点抗拉强度的力学性能试验。
11、对编号、标识、包装、堆放进行规划,应做到编号准确、包装完好、堆放合理、标识明确。
(三)、施工安装的质量保证措施1、网架安装质量控制保证措施(1)、对土建控制:要求零部件的堆放场地合理,不易损坏和丢失,预埋件表面清洁,轴线和标高、几何尺寸准确,其基本要求为纵横向长度偏差不大于±30MM,预埋件偏移不大于30MM,周边相邻预埋件不大于15MM,周边最大预埋件高差不大于30MM。
(2)、对网架安装质量控制要求a、螺栓应拧紧到位,不允许套筒接触面有内眼可观察到的缝隙。
b、杆件不允许存在超过规定的弯曲。
c、已安装网架零部件表面清洁、完整、不损伤、不凹陷、不错装、对号准确,发现错装与时更换。
d、油漆厚度和质量要求必须达到设计规范规定。
e、网架节点中心偏移不大于1.5MM,且单锥体网格长度不大于±1.5MM。
f、整体网架安装后纵横向长度不大于L/200,且不大于30MM,支座中心偏移不大于L/3000,且不大于30MM。
g、相邻支座高差不大于15MM,最高与最低支座高差不大于30MM。
h、质检人员备足经纬仪、水准仪、钢卷尺与辅助线、锥等测量工作,检验人员在现场不中断、不离岗,随时控制,与时记录,与时完成资料,与时向有关部门汇报并密切配合。
2、屋面板的安装质量控制保证措施(1)、第一块板材安装时根据已测设的控制线进行安装,板材安装随时检查板材的两端与中间的直线度和整体板材的平行度,防止整个板材出现异形。
(2)、板材在安装前应根据檩条间距,在板材上用记号笔标出自攻螺栓的固定位置,防止出现螺栓间距不一,或不固定在檩条上。
(3)、板材在安装过程中随时检查纵横的搭接长度与接缝的情况,与时进行调整。
(4)、板材开孔时应根据实际尺寸进行开孔,如在开孔处不设包角应使用剪刀枪或手工剪刀开孔,不应使用无齿锯切割,因无齿锯切割开孔后的毛边或飞贱很容易出现锈斑,在开孔后用与板材同色油漆防腐。
(四)、成品与半成品质量保护措施1、面板的半成品保护压制成型后的金属板应放置在材料棚中,底部用木方垫起,且应一头高一头低,以便万一进水后不至存留在板中。
板的堆放场地应远离水泥、白灰与搅拌站等地,以防止污染,如因场地等原因无法远离上述物品,应用塑料布、帆布等对板加以遮蔽。
对于较长的板,应多人搬运,且板距应相等,受力均匀,搬运过程中不能弯、折、翻卷。
运至屋顶尚未安装的板不能踩踏、不能在上面放置重物。
2、玻璃纤维棉的成品保护措施玻璃棉遇水易变形,而地区又潮湿多雨,因此在定制玻璃丝棉时要求生产厂家必须采取密封措施,防止运输过程中与卸车时受雨淋;也可增加堆放过程中的保护系数。
现场一定要堆放在干燥通风、免受雨淋的地方,如现场无此条件,则项目部应搭设堆放棚。
玻璃丝棉堆放时,底部要垫起30-40cm,以利通风和防止受潮。
玻璃丝棉堆放场地要远离电焊、气割等明火。
玻璃丝棉安装的进度要与板安装的进度保持一致,不要将未盖板的玻璃丝棉长期露天摆放。
若因特殊原因一时盖不上板,应用不透水的帆布或塑料布盖好,以防止受潮或雨淋。
下班之前应将未用完的玻璃丝棉从屋顶落至地面。
3、屋面板安装过程中的成品保护在加工后采用直接将屋面板运至屋面进行安装与采用吊装的方法可有效的成品保护外,在安装过程中与屋面板施工后将采取以下的成品保护方案。
屋面板在垂直运输后的横向水平运输时的成品保护。
本施工措施是对屋面板施工后的成品保护,在屋面板纵向搬运过程中其两临时走道的间距在6米以内。
屋面上人与材料运输的主要通道对屋面板材成品进行保护。
4、已完屋面系统的质量保护措施已安装好的屋面板,要尽量减少人在上面走动,安装泛水时在上面走动要脚踏在屋面板的肋上,不能踩在面板的平板处。
安装完成的板面应保持清洁,上面不能留有杂物,尤其是铁件与耐候胶等化学物品。
禁止在板面上吸烟、大小便。
使用电焊时,注意对板材的保护,杜绝因焊把线短路损坏屋面板。
已安装好的屋面板严禁锐物和重物撞击。
屋面板开始安装后,上屋面的通道派专人看管,非本公司人员未经允许不准上屋面。
(五)、测量质量保证措施1、测量器具和测量仪器所有的测量器具和测量仪器,按照ISO9002标准体系的要求,经过国家技术监督局授权的计量检定单位进行检定、校准,并在有效使用期限以内使用,在施工中所使用的仪器必须保证精度的要求。
2、测量作业人员测量作业人员持证上岗,测量技术人员具备中级职称以上的资质证书,所有的测量人员具备机场、大型场馆的施工测量经验。
3、控制分布各控制点应分布均匀,并定期进行复测,以确保控制点的精度。
4、放样施工中放样应有必要的检核,执行测量任务单三级审核制度,严格履行资料、数据的复核、校对程序,保证测量数据的准确性。
