箱涵顶进施工过程
- 格式:doc
- 大小:40.00 KB
- 文档页数:2

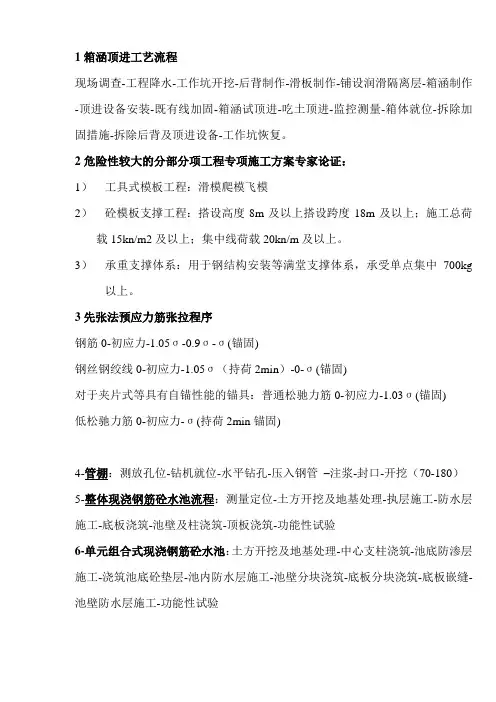

1箱涵顶进工艺流程
现场调查-工程降水-工作坑开挖-后背制作-滑板制作-铺设润滑隔离层-箱涵制作-顶进设备安装-既有线加固-箱涵试顶进-吃土顶进-监控测量-箱体就位-拆除加固措施-拆除后背及顶进设备-工作坑恢复。
2危险性较大的分部分项工程专项施工方案专家论证:
1)工具式模板工程:滑模爬模飞模
2)砼模板支撑工程:搭设高度8m及以上搭设跨度18m及以上;施工总荷载15kn/m2及以上;集中线荷载20kn/m及以上。
3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中700kg 以上。
3先张法预应力筋张拉程序
钢筋0-初应力-1.05σ-0.9σ-σ(锚固)
钢丝钢绞线0-初应力-1.05σ(持荷2min)-0-σ(锚固)
对于夹片式等具有自锚性能的锚具:普通松驰力筋0-初应力-1.03σ(锚固)
低松驰力筋0-初应力-σ(持荷2min锚固)
4-管棚:测放孔位-钻机就位-水平钻孔-压入钢管–注浆-封口-开挖(70-180)5-整体现浇钢筋砼水池流程:测量定位-土方开挖及地基处理-执层施工-防水层施工-底板浇筑-池壁及柱浇筑-顶板浇筑-功能性试验
6-单元组合式现浇钢筋砼水池:土方开挖及地基处理-中心支柱浇筑-池底防渗层施工-浇筑池底砼垫层-池内防水层施工-池壁分块浇筑-底板分块浇筑-底板嵌缝-池壁防水层施工-功能性试验。
钢筋混凝土箱涵顶进施工太原市迎泽大街地下钢筋混凝土箱涵采用长30米、宽5.4米、高2.7米的预制钢筋混凝土箱涵,从迎泽大街底横穿顶进过街.箱涵顶面距大街路面约3.2米,地下水位在箱涵底面以下约2.3米.此项目在太原市今集中供热一期工程的关键地段,必须在不影响交通的前提下施工.第1章施工方案选择根据该工程所处位置拟定了 2种方案 ,为多节分次顶进(即把箱涵分成若干段,分段顶进,接缝用钢板焊接)和单节一次顶进.经多方论证和计算,最后确定采用单节一次顶进施工方法,其优点是:1. 整体预制可保证施工进度 ;分段预制混凝土养护次数增多,工期会相应延长.2. 设备安装和施工工艺环节简化.3. 消除接缝,增加刚度 ,有利于控制顶进方向,可避免多节顶进接缝的薄弱环节引起的弯曲或蛇形弯度使整个箱涵错位.4. 节约造价20%~30%.这种作法的缺点是传力柱加长,用量增加,工作坑也要相应加长.第2章施工顺序开挖工作坑→打后背钢板柱→滑板、导向墩、后背制作→预制箱涵→安装刃角和工作平台→设备安装→起动顶进.箱涵的纵向布置如图5-24-1所示.第3章千斤顶选用该工程选用TDW—200×500卧式千斤顶(型号KD—30),每个千斤顶作用力2000kN,顶端直径400米米,最大行程500米米.经测算箱涵起动、就位时最大力为l1000kN,因此6台千斤顶可满足要求.6台千斤顶均匀布置于箱涵底部,间距800米米,千斤顶与混凝土间加入20米米厚、400米米×5 400米米钢板.第4章后背及后背土的处理根据后背土的地质情况及承载能力,后背做现浇钢筋混凝土支承分配梁,并用[20槽钢密靠单排打入土中,使力均匀传到后背土中.该工程后背宽8米(断面见图5-24-2),钢板桩要求深11米,后背土30米范围内不准扰动.第5章滑板及导向墩构造滑板既是制作箱涵的支撑面又对箱涵启动起决定作用,要求光滑平整,有足够的强度 ,箱涵前进时不得同步移动.该工程采用C25混凝土370米米作为滑板基层,下设7道断面为1000米米×500米米的钢筋混凝土梁作为滑板同地基的摩擦梁,滑板与后背浇筑成一体,滑板与后背交接处埋Φl8@150钢筋网3米,滑板表面抹灰厚30米米;机油石蜡厚3米米,铺2层塑料膜做为滑板与箱涵的隔离层.滑板两侧各设7个混凝土导向墩,作为顶进过程中的方向观察控制墩.第6章刃角构造为减少箱涵正面入土阻力,箱涵前设一刃角.箱涵启动后刃角先插入土中,而后采用人工挖掘刃角下土,箱涵再次起动入土,如此循环,直至箱涵就位.刃角须尖锐并有足够的刚度以承受周围土的压力.该工程采用钢制刃角,箱涵预制时在箱涵的前端预埋Φ22@300螺丝,刃角用10米米厚钢板及100米米×10米米角钢焊接而成,其断面见图5-24-3.钢刃角的长度与土质有关,土质良好刃角可稍短,土质松散刃角应较长.安装刃角必须牢固稳定,刃角外尺寸须与箱涵一致.第7章挖土施工箱涵内挖掘土在箱涵顶进过程中起关键作用,挖土的速度决定顶进速度 ,规定挖土不得超过刃角,挖土人员应随时观察土质变化情况,以便调整顶进行程和挖掘土深度 .第8章传力系统由于千斤顶最大行程为500米米,箱涵前进30米,它与后背间须设立一系列传力系统来保证力的传递.箱涵就位时传力系统平面布置见图5-24-4,前横梁采用400米米×5400米米×20米米钢板1块;顶铁用4根43千克/米钢轨焊接,端部用10米米厚钢板焊牢,每块顶铁长400米米;传力柱用2根I 30工字钢,端部上下用10厚钢板焊成一体,每个传力柱长2000米米;中横梁由3根50千克/米钢轨和2块10米米厚钢板焊接组成,每根梁长6000米米;后横梁由3根I30工字钢与2块10厚钢板焊接组成(长7000米米).制作时每个接触面必须平整,外形尺寸一致,以免运行过程中箱涵发生偏差.传力系统随箱涵与后背距离的变化及时组装.施工时可把箱涵中挖出的土覆盖在上面,以增加其稳定性.第9章注意事项箱涵及后背位置必须准确,混凝土须达到设计强度的 100%,箱涵表面必须平整光滑,外形尺寸准确.箱涵出口处土方必须预留l0~20米长,以免箱涵就位时摩擦力大于土的自然固结力而带动上部土,引起上部土开裂塌方.必须保证滑板同箱涵的隔离层,以免箱涵与滑板焊接一体.箱涵顶进过程中,滑板会出现局部拉裂,但对箱涵整体不会造成影响.顶进挖土必须控制在刃角内,不准超挖.随时测量观察,及时纠偏.。
箱涵顶进施工技术方案顶进箱涵采用便梁、挖孔桩基础对既有线进行加固后架空的顶进方案;后背墙采用钢筋混凝土浇筑;预制涵体采用定型整体钢模,砼在拌合站搅拌,用吊车配合人工灌注入模。
顶进施工中,采用8根挖孔桩作支点,2根跨度为Lp—26米的工字型钢便梁作纵横梁,架空既有线进行顶进施工作业;挖孔桩及涵身顶进施工前需对施工地段的无缝线路进行应力放散(应力放散施工方案、申请计划,由义煤运输线工务段提供),施工期间需申请既有线慢行。
具体施工分四阶段施工及顶进施工前准备阶段、箱体预制阶段、顶进施工阶段和附属工程施工阶段。
(一)、顶进施工前准备阶段1、现场调查组织有关技术人员全面熟悉核对设计文件,充分了解设计意图,核对地形及地质资料,复核中线、高程及流水面标高。
组织重点调查既有线路通信、信号、电缆的走向,对有可能影响施工的地下电缆报请有关部门排除,施工前不能排除的制定切实有效的保护措施。
2、方案报批施工前将编制的加固方案,报请相关铁路工务段、监理单位及建设单位审批。
3、测量试验准备项目部相关技术部门做好现场测量放线,试验室确定C40砼配合比并上报总监办批准。
4、修建临时工程利用现有乡村道路向箱涵施工位置修建临时施工道路,确保材料进场以及为砼、土方运输做好准备。
根据涵洞施工现场具体情况安装发电机,保证施工用电。
(二)、箱体预制阶段施工1、开挖工作坑1.1、根据设计和现场条件,选择工作坑位置。
工作坑顶进端及侧边、后背端边坡均采用1:1,顶进端坑顶距既有线中心保持一定安全距离。
1.2、工作坑平面尺寸按以下原则确定。
长度=前端空顶长度+顶进框构长+顶镐长度+后背梁厚度+后背厚度宽度=顶进框构全宽+两侧工作面宽度+两侧集水井和排水沟宽度。
1.3、工作坑四周挖排水沟和一定数量的积水槽,做好及时排水工作。
1.4、工作抗开挖好后,应检查承载力是否满足顶进涵的要求,若土质松软,或基本承载力小于150Kpa,应用级配砂石夯实以防不均匀下沉,底面还应结合滑板制造,做成沿顶进方向头高尾低的仰坡,以便在顶进出现“扎头”时调整到预期位置。
下穿铁路多孔框箱涵整体顶进及安全控制随着我国铁路网络的不断发展,各种类型的铁路工程也日益增多,作为铁路工程中的一种重要设施——框箱涵,在工地中也越来越多地被应用。
然而随着涵洞越来越深,越来越长,传统的安全施工方式已经无法满足施工要求,因此下穿铁路多孔框箱涵整体顶进已经成为了一种重要的施工方式。
本文将介绍下穿铁路多孔框箱涵整体顶进施工方法及其安全控制。
一、下穿铁路多孔框箱涵整体顶进施工方法下穿铁路多孔框箱涵整体顶进是一种将钢筋混凝土孔洞板舱壳沿着回挖降低的基础垂直向下推进,由于其具有断面尺寸约束、变形小、施工周期短、质量易控等优势,因此被广泛应用于城市地铁、高速铁路、高速公路等工程中。
下穿铁路多孔框箱涵整体顶进主要由以下步骤组成:1.确定框箱涵的位置和孔径,确定回挖的范围和深度;2.进行预制框箱涵的制作,将孔洞板进行倒置预埋在顶部,避免回挖时框箱涵坍塌;3.按照回挖计划逐步回挖,同时将框箱涵垂直向下进行顶进;4.在顶进过程中对框箱涵的材料质量和变形情况进行实时监测,及时调整施工方案,避免框箱涵发生损坏。
二、下穿铁路多孔框箱涵整体顶进的安全控制下穿铁路多孔框箱涵整体顶进是一项复杂的工程,需要对风险进行全面的控制,保证施工安全。
下面是几点安全控制的建议。
1.实施严格的安全措施在施工现场应严格实施各种安全措施,包括防止坑内湿度过高、保证施工场地的稳定性、防止周边环境受到不良影响、防止意外触电等。
2.完善的监控系统在整体顶进的过程中,如果出现问题,应及时停止施工。
因此需要有完善的监控系统来监测框箱涵的移动、变形等情况,以便及时发现问题进行处理。
3.使用高质量的施工材料使用高质量的钢筋混凝土材料来制作框箱涵,以保证其强度和耐久度。
同时需要进行严格的材料质量检查,避免质量不良的材料被使用。
4.保证机械设备性能在整体顶进的过程中,需要使用各种机械设备进行工作,包括掘进机、钻机、千斤顶等。
这些设备必须保证其性能可靠,并且需要进行严格的维护保养,以防止在施工过程中出现故障。

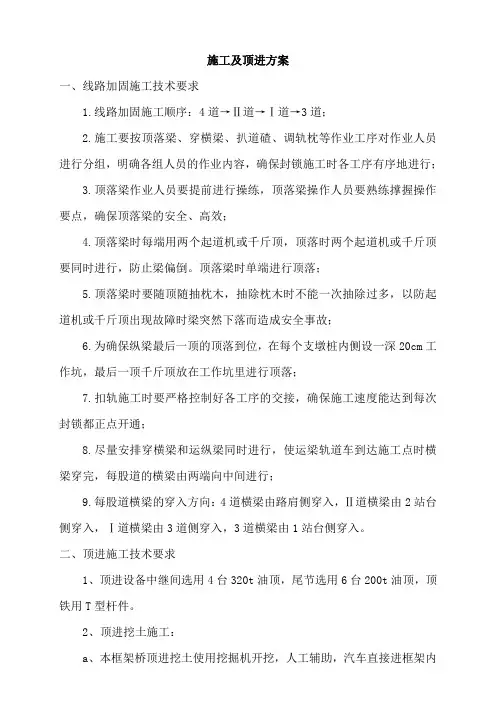

施工及顶进方案一、线路加固施工技术要求1.线路加固施工顺序:4道→Ⅱ道→Ⅰ道→3道;2.施工要按顶落梁、穿横梁、扒道碴、调轨枕等作业工序对作业人员进行分组,明确各组人员的作业内容,确保封锁施工时各工序有序地进行;3.顶落梁作业人员要提前进行操练,顶落梁操作人员要熟练撑握操作要点,确保顶落梁的安全、高效;4.顶落梁时每端用两个起道机或千斤顶,顶落时两个起道机或千斤顶要同时进行,防止梁偏倒。

顶落梁时单端进行顶落;5.顶落梁时要随顶随抽枕木,抽除枕木时不能一次抽除过多,以防起道机或千斤顶出现故障时梁突然下落而造成安全事故;6.为确保纵梁最后一顶的顶落到位,在每个支墩桩内侧设一深20cm工作坑,最后一顶千斤顶放在工作坑里进行顶落;7.扣轨施工时要严格控制好各工序的交接,确保施工速度能达到每次封锁都正点开通;8.尽量安排穿横梁和运纵梁同时进行,使运梁轨道车到达施工点时横梁穿完,每股道的横梁由两端向中间进行;9.每股道横梁的穿入方向:4道横梁由路肩侧穿入,Ⅱ道横梁由2站台侧穿入,Ⅰ道横梁由3道侧穿入,3道横梁由1站台侧穿入。
二、顶进施工技术要求1、顶进设备中继间选用4台320t油顶,尾节选用6台200t油顶,顶铁用T型杆件。
2、顶进挖土施工:a、本框架桥顶进挖土使用挖掘机开挖,人工辅助,汽车直接进框架内装运。
b、挖土应从中间挖起,根据土质情况开挖面适当放坡,以保证施工的安全,严禁挖神仙土。
c、挖土时要注意框架四个角位置的土不要超挖或欠挖,以便控制框架的标高和轴线位置。
d、为减少顶进时的顶力,根据地质情况,两侧可适应挖宽1~2cm。
e、顶进开挖必须坚持“短进尺勤顶进”的原则,每开挖50cm左右必须进行顶进。
f、顶进时千斤顶前后必须支垫20mm厚钢板以分散应力,防止应力集中造成框架桥砼被顶坏。
4、基底检查处理:a、基底清除整平后,应仔细检查地基土层性质,确定地基承载力是否满足设计要求。
b、基底开挖的标高及坡度原则上同框架底板保持一致,但应根据框架顶进后的高程情况进行适当的超欠挖处理,以达到纠偏的目的。
箱涵顶进工艺流程口诀(最新版)目录1.箱涵顶进施工的概述2.箱涵顶进施工的流程3.箱涵顶进施工的工艺4.箱涵顶进施工的注意事项5.箱涵顶进施工的优点正文一、箱涵顶进施工的概述箱涵顶进施工是一种在道路、桥梁、隧道等工程中常用的施工方法,主要是通过顶进设备将预制的箱涵构件逐节推进到设计位置,然后进行拼接,形成一个完整的箱涵结构。
这种方法具有施工速度快、工程质量好、对周边环境影响小等优点,因此在我国基础设施建设中得到了广泛应用。
二、箱涵顶进施工的流程箱涵顶进施工的流程主要分为以下几个步骤:1.施工准备:包括对涵洞基础进行验收、测量放样、设备检查、原材料检验等。
2.基坑开挖:采用机械开挖,开挖前要做好防排水措施,及时对坑壁进行防护。
3.涵洞基础施工:采用模筑法施工涵洞基础。
4.涵身分节施工:采用箱涵涵身分节段模筑法间隔施工。
5.翼墙、端墙、帽石施工:采用组合大型钢模板一次安装,整体浇注混凝土。
6.防水施工:涵洞主体施工完成后,人工铺设防水层。
7.基坑回填:分层对称回填,涵身附件 2m 范围内回填土宜采用小型夯机夯实。
8.出入口铺砌:出入口铺砌的尺寸、强度、砌体厚度不小于设计值。
9.附属及其它:涵洞主体施工完成后,及时施工排水沟和道路引入工程。
三、箱涵顶进施工的工艺箱涵顶进施工的工艺主要包括以下几个方面:1.顶进设备的安装:顶进设备是箱涵顶进施工的关键设备,其安装位置和精度直接影响到施工的质量和进度。
2.箱涵构件的预制:预制构件的质量和尺寸直接影响到施工的效率和质量。
3.箱涵构件的拼接:拼接时要保证构件之间的连接牢固,接口处的防水处理要做好。
4.防水施工:防水施工是保证箱涵结构使用寿命和性能的关键环节,要做好防水层的施工。
四、箱涵顶进施工的注意事项1.施工前要进行充分的安全、技术交底,确保施工人员熟悉施工流程和安全规程。
2.施工过程中要严格控制施工质量,做好每一个环节的检查和验收。
3.施工现场要整洁有序,做好施工材料的堆放和保管。
箱涵顶进施工流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!箱涵顶进施工流程一、准备工作阶段。
在进行箱涵顶进施工之前,有大量的准备工作需要完成。
目录一、工程概况2(一)概述 2 (二)工程地质条件 2 二、施工方案2(一)总体方案 3 (二)各项目的施工工艺及方法 4三、进度计划12四、施工安全控制措施13(一)人身安全13 (二)便梁支座14 (三)便梁养护14 (四)纵移便梁14 (五)箱涵顶进15 (六)线路防护15 (七)装卸便梁安全注意事项15 (八)凿除顶进箱涵前钻孔桩16 五、应急预案16(一)材料设备保障16 (二)人员保障16 (三)技术措施及抢修方案17箱涵顶进施工方案一、工程概况(一)概述本工程位于京沪铁路下K1298+026。
4处,与即有京沪铁路夹角15。
11’17”,该工程由四孔箱形框架桥和一孔套涵组成,组合形式为4x9。
3m+4。
55m并列组成,桥长69。
87m,分三段施工(甲段顶进施工,长度为43.53m;乙段、丙段现浇施工,长度分别为18 m和8。
3m),工作坑在铁路南侧,箱涵编号从南京向上海方向依次为甲1、甲2、甲3、甲4、甲t。
先顶进上海方向套涵,然后顶进甲4箱涵,再顶进甲1箱涵,最后顶进中间两孔甲2、甲3箱涵。
本工程共需5孔D24便梁和3孔D16便梁,施工区域内京沪铁路上、下行线间距为4。
85m,铁路线路为直线段,满足便梁架设要求.(二)工程地质条件1、地基土构成与特征根据设计文件提供的现场勘测资料,各土层自上而下描述如下:①层填土,杂色,松散。
层厚0.6~1.6m。
②层粘土,软~硬状,含铁锈斑点,层厚4.4~5.2m, σ0=180KPa。
③层粉质粘土,褐黄~灰色,软塑状,中等压缩性,层厚7.2~8。
0m,σ0=110KPa。
④1层粉土,灰绿~褐黄色,硬塑状,夹少量粉性土, 中等压缩性,σ0=200KPa.④夹层粉土, 褐黄~草黄色,饱和,稍~中密,夹粘性土,呈透镜体状,σ0=100Kpa④2 层粘土,褐灰~灰色,软塑状,夹少量粉性土,中等压缩性,厚度2。
1~3。
7m左右,σ0=100KPa④3 层粘土, 暗绿~灰褐,软~硬塑状, 中等压缩性,σ0=190KPa。
箱涵顶进施工方案一、箱涵顶进的施工流程箱涵顶进采用钢筋混凝土箱涵顶进工法施工地下通道,其原理是在基坑内滑板上预制箱涵,采用油压千斤顶顶推箱涵,将箱涵从地下穿越。
基坑围护及开挖→滑板制作→箱涵浇注→顶进后靠施工及千斤顶安装二、工作基坑施工2。
1工作坑工作坑施工前先进行基坑围护和在地面面布置降水井,再进行基坑开挖。
工作坑、滑板、后背施工顺序如图1所示。
图1 工作坑、滑板、后背工艺流程图2。
1坑底地基处理为提高坑底地基的承载力,需对地基处理。
对坑底土体松软的情况下,在内适当深度内换入层,可采用回填粗沙、晒水夯实或采用深层搅拌桩加固土体.2。
2工作坑开挖在基坑围护和坑底加固完成后再进行基坑开挖,基坑开挖必须放坡开挖土方,确保边坡的稳定。
土石方堆放要远离基坑,防止因基坑周围土体超载增大围护结构变形而影响施工安全。
同时,基坑在施工过程中必须做到挖好排水沟,将基坑内的水汇集至积水井后再用潜水泵抽排至基坑外.2.3 滑板制作滑板为加锚梁的钢筋砼(C15)板,滑板厚20cm,锚梁横断面为50cm×50cm。
锚梁、滑板及后背梁同时浇注混凝土,连结成整体。
滑板靠铁路一侧延伸一段同标号、同厚度的混凝土过渡段。
滑板下铺10cm厚的碎石垫层,滑板上铺机油、滑石粉(3:7,厚3mm)作为润滑层,铺塑料底板作为隔离层。
滑板及工作坑详见图3 滑板及工作坑平面图图4 滑板及工作坑1─1断面图底板的施工步骤为:1、修整、夯实基坑底,如坑底地基承载力不足,拟采取基底换填等加固措施;2、铺碎石垫层并压实;3、绑扎后背梁、锚梁、滑板钢筋及予埋钢板、导向墩;4、灌注混凝土;5、顶面干燥后,浇一层3mm厚的滑石粉浆(机油:滑石粉=3:7)6、铺塑料底板隔离层。
滑板顶面沿顶进方向做成1%的仰坡,滑板顶面平整度不大于5mm/2m.2.4 后背修筑后背是在箱涵顶进中藉以抗衡顶进反力的临时构筑物,要有足够的强度、刚度和稳定性,充分利用地形地物,因地制宜的修建,达到安全可靠并便于拆除。
13。
6 顶进涵施工工艺标准13.6。
1工艺概述顶进涵一般为既有道路下立交,采用预制钢筋混凝土箱涵顶进施工,其原理是在基坑内滑板上面预制箱涵,利用液压千斤顶顶动箱涵向前挺进,到达设计的位置,然后在箱涵前后两端连接引道。
顶进涵顶进工艺侧立面见图13.6。
1。
图13.6.1 顶进涵顶进工艺侧立面图13.6。
2作业内容顶进涵施工主要作业内容有:工作坑开挖、滑板制作、涵身预制、支撑便梁施工、顶进作业、出入口端翼墙施工、线路恢复等。
13.6.3质量标准及验收方法1、顶进涵各部位偏差及检验方法应符合表13.6。
3—1的规定,混凝土和砂浆强度应符合设计要求.防水层允许偏差及检验方法应符合表13。
6.3—2的规定。
2、涵身直顺,顶板平直,混凝土表面平整坚实,无蜂窝、麻面。
3、进、出口顺接合理,整洁美观。
防水层类型应符合设计要求,应具备防水、耐久、粘结牢固和必要的弹韧性,应按铁道部现行桥涵施工标准的有关规定施工.13。
6.4工艺流程图顶进涵施工工艺流程见图13。
6.4:出入口端翼墙施工恢复线路连接道路施工准备测量放样工作坑开挖滑板制作涵身预制支撑便梁施工顶进作业材料准备图13.6.4 顶进涵施工工艺流程图13.6.5工序步骤及质量控制说明一、施工准备 1.技术准备⑴认真阅读和审核设计图纸及相关设计要求,熟悉并分析施工现场地质资料及水文情况,调查了解季节和地下水位的关系。
⑵编制顶进涵单项施工方案,对开挖超过2m 的工作坑,应编制安全专项施工组织设计及应急预案,对开挖超过5m 的工作坑,应组织相关专家进行方案的评审后实施。
⑶做好相关施工技术交底,并向作业人员进行技术交底和相关知识的培训教育。
⑷测量放样:平整场地后,粗测工作坑的平面位置。
⑸工作坑开挖前认真阅读设计提供的地质资料及水文状况,掌握地下常水位及施工水位情况。
⑹调查开挖区域及周边地下管线分布情况,对影响施工的管线做好改移和保护方案,重要管线需提前向有关部门提报施工方案并取得批复。
箱涵顶进施工方案清晨的阳光透过窗帘的缝隙,洒在了我的办公桌上。
我泡了杯咖啡,深吸一口气,准备将我十年来的经验汇聚成这篇箱涵顶进施工方案。
一、工程概述箱涵顶进施工,是一项复杂而精细的工程。
要对施工地点的地形地貌、地质条件进行详细勘察,了解地下管线分布、交通状况等因素。
这次工程的目标是穿越一条繁忙的城市主干道,施工难度较大。
二、施工准备1.人员配备:选拔经验丰富的工程师、技术人员和施工队伍,确保施工过程中的技术支持和现场管理。
2.设备准备:根据工程需求,提前准备好挖掘机、顶进设备、测量仪器等。
3.材料准备:采购优质的混凝土、钢筋、模板等建筑材料,确保工程质量和进度。
4.施工图纸:详细绘制施工图纸,明确施工步骤和工艺要求。
三、施工步骤1.开挖工作坑:根据地形地貌和地质条件,选择合适的地点开挖工作坑。
工作坑的大小要根据箱涵尺寸和施工需求确定。
2.搭设临时支撑:在开挖过程中,及时搭设临时支撑,防止土体塌方,确保施工安全。
3.箱涵制作:在工厂内预制箱涵,确保尺寸和质量。
5.回填土方:箱涵顶进到位后,及时进行回填土方,恢复地表。
6.拆除临时支撑:回填土方完成后,逐步拆除临时支撑,为后续施工创造条件。
四、施工关键技术1.精确测量:在施工过程中,采用先进的测量技术,确保箱涵顶进的精确度。
2.土体稳定:通过合理的施工顺序和支撑方式,确保土体稳定,防止塌方。
3.信息化施工:利用信息化手段,实时监控施工过程,调整施工方案,确保工程顺利进行。
五、施工安全及环保1.安全生产:加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
2.环保措施:合理安排施工时间,减少噪音污染;合理处置废弃物,保护生态环境。
六、施工进度安排根据工程量和施工难度,制定合理的施工进度计划,确保工程按时完成。
七、施工验收施工完成后,组织专家对工程进行验收,确保工程质量符合设计要求。
箱涵顶进施工方案,至此告一段落。
十年磨一剑,我相信这篇方案能为您带来实用的参考。
箱涵顶进施工方案箱涵是一种常见的桥梁结构,在桥梁施工中扮演着重要的角色。
而箱涵顶进施工是箱涵施工中的一种关键工序,本文将介绍箱涵顶进施工的主要方案及注意事项。
一、方案概述箱涵顶进施工是指在已经建立的箱涵底部基础上,逐步往上推进箱涵的上部结构的过程。
一般来说,箱涵顶进施工包括以下几个关键步骤:1.准备工作:包括施工区域清理、场地平整以及施工设备的调试等。
2.箱涵顶板施工:在箱涵的底部基础上施工箱涵的顶部结构,通常采用预制构件,通过吊装等方式逐步完成箱涵的上部结构。
3.推进施工:将已经施工完成的顶板结构逐步向箱涵的对端推进,一般通过液压千斤顶等设备推进。
4.封底固结:当箱涵的顶板结构推进至末端后,进行封底固结,确保整个箱涵结构的完整性和稳定性。
二、施工方案箱涵顶进施工方案是根据具体的工程情况而定,一般需要进行详细的施工方案设计和论证。
以下是常见的箱涵顶进施工方案:•常规箱涵顶进:采用传统的预制构件和箱涵推进设备,逐步推进顶板结构,较为常见且成熟。
•快速箱涵顶进:采用专业化设计和设备,加快顶板结构的施工速度,提高效率。
•特殊情况箱涵顶进:针对特殊地质、结构情况设计的施工方案,例如软土地质、大跨度箱涵等。
三、注意事项在进行箱涵顶进施工时,需要重点注意以下几个方面:1.安全第一:施工现场安全是首要考虑的因素,严格执行相关安全规定,确保施工人员安全。
2.质量控制:施工过程中严格按照设计要求进行施工,保证箱涵结构的质量。
3.施工进度:合理安排施工顺序和进度,确保施工的高效进行。
4.监控和检测:施工过程中定期进行监控和检测,及时发现并处理问题。
四、结论箱涵顶进施工是桥梁施工中的重要环节,正确的施工方案和严格的施工管理是确保施工质量和安全的关键。
以上是关于箱涵顶进施工方案的介绍,希望对相关人员有所帮助。
以上内容仅作参考,具体施工时应根据实际情况进行调整和优化。
箱涵顶进工艺流程口诀箱涵顶进工艺流程口诀,用中文写:
选址测量规划建
地下车顶砂浆砌
仔细检查土质好
施工前排水设计要
临时道路平整挖
地面清理庄重把
倒置施工桩排列好
处理基坑地脚排水要
基础回填稳定实
购置材料规格顶
安装拱圈沉降量掌
桩基缺陷及时修
挖砂仓底控制好
砌石过程应平稳
调整施工要维
灌注混凝土充实接
顶进时保持平直
泥浆管道布局好
施工进度逐步紧
灌浆浓度不可少
各部位检查合格标移除临时施工设验收合格返修少施工完成及时测。
箱涵顶进施工过程
在进行顶进涵施工过程中,需先在顶进的一侧挖工作坑,然后在坑内做一滑板,滑板上预制钢筋混凝土箱涵,再在离箱涵尾部不远处打入板桩修筑后背,在后背与箱涵底板之间安装千斤顶,千斤顶借后背的反力将桥涵顶入路基,后背是重要的施工组成部分,承受着顶进时的全部水平顶力,虽然是临时结构,但直接影响工程的质量和进度。
(一)降水
(二)开挖工作坑开挖前施放工作坑中心线,该中心线与箱涵中心线一致,工作坑两侧定基桩
(三)制作后背后背
(四)制作滑板
(五)预制箱涵
1、箱涵预制的施工程序是:在滑板上支立涵身底板的模板→绑扎底板钢筋→浇注底板砼→养护→支内模→绑扎侧墙及顶板钢筋→支外模→浇注侧墙及顶板砼→养护→拆模→安装钢刃脚→制作涵身防水层
2、模板采用大块定型钢模,模板的钢度、强度、稳定性要符合规范要求。
支架采用碗扣件钢支架。
3、箱涵钢筋在现场集中制作,采用焊接骨架。
4、箱涵砼在现场集中拌和,吊车配料斗吊送入模,插入式振动器振捣。
砼分二阶段浇注,先浇注底板砼,再浇注侧墙及顶板砼。
5、预制箱涵时底板前端作船头坡,以便顶进时将高出底板的土压入箱涵底下,增加其承载力,防止扎头。
6、钢刃脚一般用钢板制成。
7、箱涵预制完成,混凝土养护达到一定龄期后,按设计要求铺设防水层。
(六)加固既有线路
(七)箱涵顶进
箱涵顶进施工工序为:挖土→清底→测量→开镐→顶进→换顶铁(顶柱)→接长车道→测量校正。
在箱涵顶进过程中,应保持箱涵连续不断顶进,如由于特殊情况迫使箱涵暂停顶进时,亦应间断顶进,防止箱涵阻力大增。
顶进过程中注意事项
(1)顶进时安放的顶铁或顶柱轴线必须与油泵轴线保持一致,与横架垂直,每行顶铁和顶柱要与千斤顶保持一致。
(2)每次开镐前及交接班时都要检查油泵等液压系统有无故障,挖土是否符合要求,顶铁安装是否合格,后背有无变形等情况。
顶进过程中,测量人员应经常检查箱涵的中线和高程情况,以便及时进行调整纠正。
(3)顶进时中线偏差可用挖土或顶力调整,高程偏差也可用挖土调整。
(4)为保证顶柱的受压稳定,在顶柱横梁间用螺栓连结牢固,每隔一定距离,顶柱设置一道横梁,使受力均匀,横向稳定。
(5)顶进过程中如发现传力柱有弯曲、起拱等变形时,要立即停止顶进操作,进行必要的调整。
