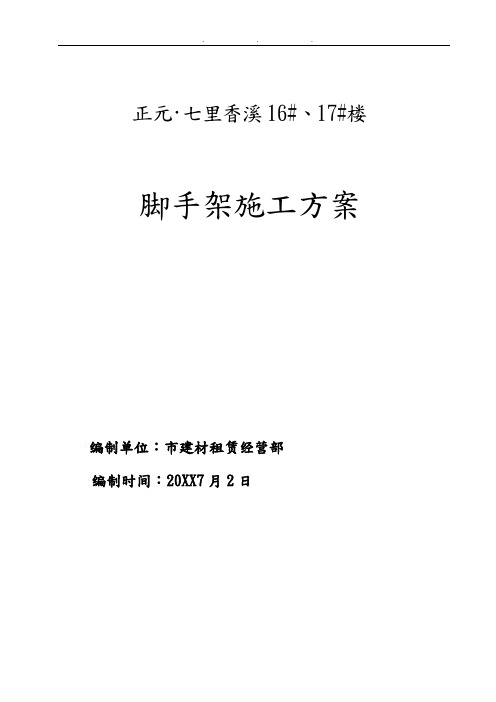

正元·七里香溪16#、17#楼脚手架施工方案编制单位:市建材租赁经营部编制时间:20XX7月2日施工组织设计、施工方案会签表SC-1项目、方案名称:市正元七里香溪小区外脚手架施工方案编号:目录1编制依据12工程概况13施工部署13.1组织机构13.2设计总体思路13.3劳动力准备13.4材料准备23.5机具准备33.6技术准备34脚手架构造要求34.1设计尺寸34.2纵向水平杆34.3横向水平杆34.4立杆34.5脚手板、挡脚板44.6拉结点和连墙杆44.7剪刀撑44.8扣件54.9工字钢梁54.10上人斜道54.11安全防护棚55脚手架的搭设和拆除施工工艺55.1架体搭、拆流程55.2施工方法66验收标准和质量要求96.1验收标准96.2质量标准106.3检查和验收107安全文明施工保证措施107.1材质及其使用的安全技术措施107.2脚手架搭设的安全技术措施117.3脚手架上施工作业的安全技术措施117.4脚手架拆除的安全技术措施127.5职业健康管理措施127.6文明施工措施137.7应执行的强制性条文148悬挑式外架设计计算158.1荷载传递路线158.2横向水平杆强度计算158.3纵向水平杆强度计算168.4连接扣件抗滑承载力计算168.5立杆稳定性计算168.6连墙件验算198.7工字钢计算208.8Φ20固定螺杆验算238.9结构验算239重大危险源及预防措施239.1重大危险源249.2预防措施249.3应急预案24附图附图1、悬挑外脚手架平面图附图2、3m和4m工字钢挑梁图附图3、悬挑外脚手架剖面图和钢丝蝇拉结图附图4、外脚手架立面图和刚性拉结图1编制依据《建筑施工扣件式钢管脚手架》〔JGJ130-2001,20XX版〕;《建筑施工安全检查标准》〔JGJ59-99〕;《建筑施工高处作业安全技术规》〔JGJ80-91〕;本工程施工图纸和投标文件;本工程施工组织设计。
2工程概况市正元七里香溪住宅小区位于市七里桥,其中16#、17#楼地上12层,为框架剪力墙结构,底层层高4.5m,2至12层为标准层,层高2.8m,建筑物总高39.5m。
XX工程型钢悬挑防砸棚专项施工方案编制人:审核人:审批人:年月1编制说明及依据 (1)1.1编制说明 (1)1.2编制依据 (1)2工程概况 (1)3施工、劳动力计划 (2)3.1技术准备 (2)3.2劳动力准备 (2)3.3材料与设备准备 (2)3.4施工进度计划 (5)3.5悬挑防护棚搭设参数 (5)4构造措施 (5)4.1立杆 (5)4.2剪刀撑与抛撑 (6)4.3连墙件 (6)4.4脚手板 (7)4.5挡脚板和护栏 (7)4.6安全网 (7)4.7扫地杆 (7)4.8悬挑工字钢 (7)4.9钢丝绳卸载 (9)4.10封闭层和水平安全兜网施工措施 (10)4.11避雷措施 (11)4.12悬挑防护棚施工工艺技术 (11)5脚手架安装拆除要求 (14)5.1安装要求 (14)5.2拆除要求 (14)6 脚手架质量保证管理 (15)6.1节材措施构配件检查与验收 (15)6.2脚手架检查与验收 (16)7 脚手架安全施工管理 (16)7.1安全管理组织机构图 (16)7.2施工安全注意事项 (17)7.3安全达标管理 (18)7.4脚手架监测措施 (18)8 脚手架文明施工管理 (19)9 应急救援预案 (20)9.1安全应急小组及职责 (20)9.2脚手架监控项目及防治措施 (21)9.3应急响应、事故报告处理程序 (21)10悬挑防护棚计算书 (23)10.1基本参数 (23)10.2主梁布置及锚固参数 (23)10.3荷载参数 (23)10.4次梁验算 (24)10.5主梁验算 (28)10.6节点详图 (34)1编制说明及依据1.1编制说明售楼部展示区坐落于在建18#楼的南侧,紧贴于18#楼主楼。
由于售楼部在在建楼栋旁,售楼部内外展示区又是人员密集,为了售楼部内外人员安全考虑,需要采取有效防护措施来避免安全事故的发生,另起截水作用。
编制悬挑防砸棚施工方案指导施工。
1.2编制依据(1)《建筑施工安全检查标准》JGJ59-2011;(2)《钢结构设计规范》GB50017-2014;(3)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;(4)《直缝电焊钢管》GB/T13793-2008;(5)《低压流体输送用焊接钢管》GB/T3091-2015;(6)《钢管脚手架扣件》GB15831-2006;(7)《碳素结构钢》GB/T700-2006;(8)《金属材料室温拉伸试验方法》GB/T228-2010;(8)《建筑施工手册》(第五版);(9)品茗安全计算软件2工程概况2.2工程结构概况2.2搭设信息表注:工字钢主梁为爬架的找平架,待爬架爬升后主梁底部全部封闭,为防砸、截水作用。
外架悬挑层封闭专项方案一、编制依据:、施工组织总设计、中铁建国际花园悬挑外脚手架专项施工方、业主下发相关文件、相关验收规范《混凝土结构工程施工质量验收规范》☝☎版✆《屋面工程质量验收规范》☝《砌体结构工程施工质量验收规范》☝《建筑装饰装修工程质量验收规范》☝ 等规范验收。
二、工程概况:建设单位:广州增城中铁建房地产置业有限公司监理单位:北京中协成建设监理有限责任公司设计单位:广东粤建设计研究院有限公司勘察单位:建材广州地质工程勘察院施工单位:中国土木工程集团有限公司本合同段包括7座塔楼、北区地下室、商业裙楼及配套公建,建筑面积约126649㎡。
1座地下0层地上25层高度81m;2座地下0层地上26层高度84m;3座地下2层地上26层高度84m。
标准层层高3M,±0相当于绝对高程14.7m。
三、方案选择中铁建国际花园一期样板房设置在2座3层,为保证外立面展示,本工程在2座5层以下采用落地式双排脚手架,从五层板面开始采用悬挑式脚手架。
考虑到施工工期、质量、安全和合同要求,在方案选择时,应充分考虑到以下几点:1、防止雨水及施工用水影响样板房。
2、防止高空坠物砸伤施工作业人员。
3、外架封闭设计时力求做到结构要安全可靠,造价经济合理。
4、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
5、外架封闭处的美观符合相关文明标化工地的有关标准。
结合以上悬挑外架封闭设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下方案。
四、材料准备需准备的材料:50*100木方、40*60*1500木方、1mm厚彩钢波纹瓦、0.8mm 厚镀锌板、18mm厚七夹板、红白油漆、1mm厚镀锌板、240*115*53mm规格水泥砖、1:2防水砂浆、1:2砌筑砂浆、C25细石混凝土、C20混凝土、JS-聚合物水泥基防水涂料、Ф6钢筋网片、DN100PVC排水管。
悬挑式型钢卡环、吊环,剪力墙连墙件设置大样详图安全技术交底GDAQ330307 施工单位中国华西企业有限公司工程名称桃花园E区(含幼儿园)工程分部工程脚手架工程交底部位悬挑工字钢卡环、吊环、剪力墙连墙件预埋大样详图日期2013年 11 月 15 日一、脚手架、悬挑料台卡环预埋节点大样图(四种规格)目前现场上悬挑外架U型螺栓预埋件用完后,全部改为以下形一级ф20圆钢预埋件。
悬挑卸料平台禁止再使用U型螺栓预埋件,自通知发出之日都必须全部使用形预埋件。
圆钢锚环节点详图一(400高)圆钢锚环节点详图二(500高)0 1圆钢锚环节点详图三(600高)圆钢锚环节点详图四(700高)注明:卡环按照脚手架规范必须用两根1.0m-1.5m长18mm的HRB335钢筋分别将卡环两边的“”脚与楼板筋或梁筋连接起来,以增加锚固,分散荷载,减少对楼板的集中应力。
悬挑工字钢钢梁形预埋件固定构造二、悬挑部位吊环详图悬挑部位吊环节点详图一悬挑部位吊环节点详图二悬挑部位吊环节点详图三悬挑部位吊环节点详图四箍筋梁主筋梁主筋吊环悬挑部位吊环节点详图五三、悬斜拉钢丝绳四、大模板部位剪力墙连墙件设置大样图各部门及班组按照以上图纸大样预埋制作、预埋、检查现场施工情况。
桃花园项目部2013年11月15日交底人签字:日期:接受人(全员)签字:注:本交底一式三份,班组、交底人、资料保管员各一份。
最新文件---------------- 仅供参考--------------------已改成-----------word文本--------------------- 方便更改赠人玫瑰,手留余香。
悬挑脚手架怎么挑?2017-12-10工程施工技术案例工程采用悬挑式脚手架,其搭设技术参数如下表所示。
2.1工艺流程水平悬挑f纵向扫地杆f立杆f横向扫地杆f小横杆f大横杆(搁栅)f剪刀撑f连墙件f铺脚手板f扎防护栏杆f扎安全网。
2.2水平悬挑梁水平悬挑梁采用16号工字钢,工字钢正常水平间距1500mm,大部份悬挑长度1250mm,锚固长度1.25 倍悬挑长度,固定段长度不应小于悬挑段长度的1.25倍。
楼板上应预先配置用于承受悬挑梁锚固端作用引起负弯矩的受力钢筋,否则应采取支顶卸载措施。
遇悬挑件应按照悬挑件的受力支点为锚固支座,悬挑长度应以锚固支座向外计算1.25倍悬挑长度。
悬挑件不得作为受力支点和稳固点。
抵阚建睚;j,蛀毒挑去粕迷四■n ~r 前而T结构阳角处悬挑工字钢交汇,无法保证伸入端长度时,在交汇处采用两侧工字钢与阳角处工字钢焊接,上下各增设一 200mmX200mmX10mm钢板,所有接触点必须满焊,焊脚高度不得小于8mm,且不得有气孔、夹渣、漏焊等现象,如下图所示。
阳角处工字钢连接示意图2.3悬挑梁的锚固悬挑梁尾端应在2处及以上固定于钢筋混凝土梁板结构上。
型钢悬挑梁固定端应采用2个预埋锚栓与建筑结构梁板固定,锚栓应预埋至混凝土梁、板底层钢筋位置,并应与混凝土梁、板底层钢筋焊接或绑扎牢固锚固,钢筋直径为20mm,如下图所示。
和1 )触摘得耨虫他所示。
2.4钢丝绳和花篮螺栓工字钢悬挑端设置1道①14 (6X19)的斜拉钢丝绳,钢丝绳与建筑结构拉结的吊环采用直径为20 的HPB235级圆钢筋。
工字钢与钢丝绳拉结的下部应焊接防滑构件,防止钢丝绳的滑动。
其大样图如下图钢丝绳的受力卡扣应等距布设3个或以上,间距钢丝绳直径6倍,第4个卡扣为保险卡扣。
钢丝绳卡扣螺丝应全部拧紧,不允许松动,绳的末端应形成一个安全弯,以检视绳受力时有无末端滑移的现象。
其大样图如下图所示。
WWW 卵2 5■与翱花篮螺栓用来调整钢丝绳的松紧度七仝站七二.武型7y平式寻晴是导我展夫杼七m丁施工2.5基础根据相关规范及我司的经验,在悬挑梁上设置立杆固定脚,采用DN25钢筋头与钢梁满2.6立杆设置1)立杆直接立在悬挑梁上,外端立杆距悬挑梁端不应小于100mm,挑梁悬挑端焊接200mm高直25mm的钢筋,用于固定钢管,防止方管的滑______ 800[=|SI116工字钢悬挑梁2)立杆采用对接接头连接,立杆与大横杆采用直角扣件连接。
悬挑脚手架专家组审查意见回复内容
专家组审查意见:
1、完善悬挑型钢平台平面布置图:施工人货梯平台与外架分开独立搭设
2、补充阳台、窗台、结构转角位置处、卫生间、楼梯间悬挑型钢安装大样图
3、补充不同结构部位吊环和钢丝绳拉吊卸荷设置大样
4、补充电梯井脚手架、施工人货梯楼层平台搭设方法
专家组审查意见回复内容:
1、完善悬挑型钢平台平面布置图:施工人货梯平台与外架分开独立搭设
回复:补充附图九悬挑脚手架人货梯处搭设详图
2、补充阳台、窗台、结构转角位置处、卫生间、楼梯间悬挑型钢安装大样图回复:
(1)补充阳台、窗台悬挑型钢安装大样图:附图五悬挑脚手架大样图已补充(2)补充结构转角位置处悬挑型钢安装大样图:已补充附图八挑脚手架转角处详图
(3)补充卫生间悬挑型钢安装大样图:附图五悬挑脚手架大样图已补充
(4)补充楼梯间悬挑型钢安装大样图:已补充附图十悬挑脚手架楼梯间处搭设详图
3、补充不同结构部位吊环和钢丝绳拉吊卸荷设置大样
回复:
(1)附图五已补充阳台、窗台、飘板、剪力墙、卫生间处吊环和钢丝绳拉吊卸荷设置大样
(2)附图八已补充转角处吊环和钢丝绳拉吊卸荷设置大样
(3)附图九已补充施工人货梯处吊环和钢丝绳拉吊卸荷设置大样
(4)附图十已补充楼梯间处吊环和钢丝绳拉吊卸荷设置大样
4、补充电梯井脚手架、施工人货梯楼层平台搭设方法
回复:
(1)已补充附图十一悬挑脚手架电梯井处搭设详图
(2)已补充附图九悬挑脚手架施工人货梯处搭设详图
施工单位(盖章): 监理单位(盖章):建设单位(盖章):。
