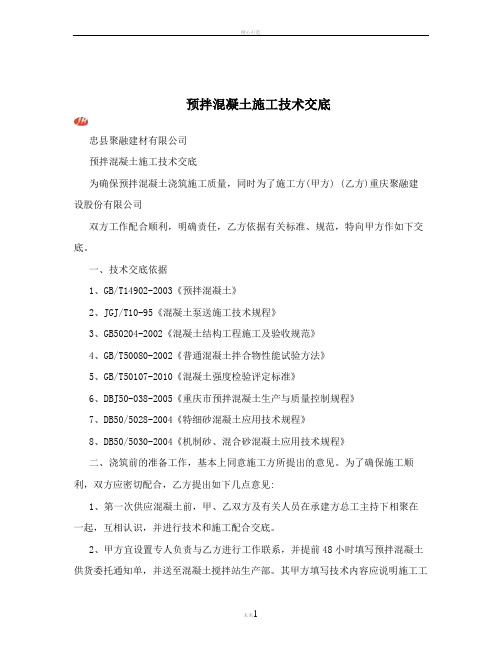

预拌混凝土施工技术交底忠县聚融建材有限公司预拌混凝土施工技术交底为确保预拌混凝土浇筑施工质量,同时为了施工方(甲方) (乙方)重庆聚融建设股份有限公司双方工作配合顺利,明确责任,乙方依据有关标准、规范,特向甲方作如下交底。
一、技术交底依据1、GB/T14902-2003《预拌混凝土》2、JGJ/T10-95《混凝土泵送施工技术规程》3、GB50204-2002《混凝土结构工程施工及验收规范》4、GB/T50080-2002《普通混凝土拌合物性能试验方法》5、GB/T50107-2010《混凝土强度检验评定标准》6、DBJ50-038-2005《重庆市预拌混凝土生产与质量控制规程》7、DB50/5028-2004《特细砂混凝土应用技术规程》8、DB50/5030-2004《机制砂、混合砂混凝土应用技术规程》二、浇筑前的准备工作,基本上同意施工方所提出的意见。
为了确保施工顺利,双方应密切配合,乙方提出如下几点意见:1、第一次供应混凝土前,甲、乙双方及有关人员在承建方总工主持下相聚在一起,互相认识,并进行技术和施工配合交底。
2、甲方宜设置专人负责与乙方进行工作联系,并提前48小时填写预拌混凝土供货委托通知单,并送至混凝土搅拌站生产部。
其甲方填写技术内容应说明施工工程部位及名称,混凝土强度等级与方量,坍落度大小及开盘时间以及对混凝土的特殊要求等。
当原材料发生变化时,配合比的要及时补报。
3、甲方应在办好混凝土浇筑许可证后,方能电话或书面通知我站供应混凝土,乙方应依据甲方通知按时将混凝土及时运至施工现场。
4、在夏季施工时,混凝土浇筑前,甲方应将浇筑部位的模板用水润湿以避免模板温度过高,吸水造成混凝土表面疏松开裂。
5、预拌混凝土出机时的初凝时间,一般随气温升降波动范围是:5,15?一般初凝时间控制在8,10h15,25?一般初凝时间控制在12,14h25,35?一般初凝时间控制在16h左右初凝与终凝时间随气候变化而变化,柱模的拆模时间要满足24小时才能拆模。
预拌砂浆技术交底预拌砌筑砂浆(DM)用途:适用于建筑和装饰各种砌体材料的砌筑工程产品特性:有很好的和易性、粘结性、稳定性、凝固性和耐久性预拌抹灰砂浆(DP)用途:适用于建筑和装饰内外墙及顶面抹灰工程的找平层和结合层抹灰。
产品特性:有很好的和易性、保水性、粘结性、流动性、凝固性和耐久性,抹灰后不干缩、不产生泌水。
预拌地面砂浆(DS)用途:适用于建筑和装饰地面工程(包括屋面工程)的找平层和面层产品特性:有很好的易和性、抗渗性、耐久性和硬化后结构致密性。
预拌砂浆的施工应用1、加水搅拌预拌砂浆应采用机械搅拌,搅拌用水应符合JGJ63的规定。
除水外不得添加其他成分。
其加水量、搅拌时间如下表:2、使用方法(1)搅拌均匀的预拌砂浆拌合料应随拌随用,从加水搅拌至施工完毕,不超过2小时。
超过施工规定时间的砂浆拌合物严禁二次加水搅拌使用。
(2)抹灰砂浆和地面砂浆在施工前,必须进行基层处理,即将基层表面的尘土、污垢、油渍等清楚干净,并应洒水润湿。
每遍涂抹厚度宜为7—9mm,应待前一遍抹灰凝结后,方可涂抹后一层。
同时不可涂在比其强度低得抹灰砂浆上。
(3)施工方法均可按照施工及现场规范的有关规定执行。
具体如下:a、预拌砌筑砂浆的施工按GB 50203 的有关规定执行。
b、预拌抹灰砂浆的施工按 GB 50210 的有关规定执行。
外墙、卫生间和厨房等易受潮部位的抹灰不得采用预拌抹灰石膏砂浆。
c、预拌地面砂浆的施工按 GB 50209 的有关规定执行。
(4)档施工现场气候炎热或干燥季节,可酌量增加搅拌用水量。
当气温超过30℃时,必须在一个半小时左右用完。
(5)当室外日平均气温连续5天稳定低于5℃时,即进入冬季施工阶段,预拌砂浆的施工应采取冬季施工措施。
冬季施工期限以外,当日气温低于0℃时,也应按冬季施工的规定执行。
具体大致有一下措施:a、现场的砂浆拌合料应采取保温措施。
b、砂浆拌合料的温度及施工面的温度不应低于5℃。
c、抹灰(粘结)层应有防冻措施。

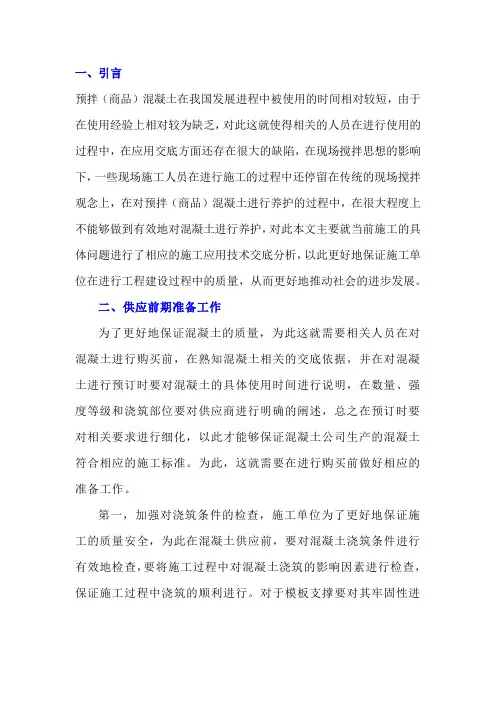

一、引言预拌(商品)混凝土在我国发展进程中被使用的时间相对较短,由于在使用经验上相对较为缺乏,对此这就使得相关的人员在进行使用的过程中,在应用交底方面还存在很大的缺陷,在现场搅拌思想的影响下,一些现场施工人员在进行施工的过程中还停留在传统的现场搅拌观念上,在对预拌(商品)混凝土进行养护的过程中,在很大程度上不能够做到有效地对混凝土进行养护,对此本文主要就当前施工的具体问题进行了相应的施工应用技术交底分析,以此更好地保证施工单位在进行工程建设过程中的质量,从而更好地推动社会的进步发展。
二、供应前期准备工作为了更好地保证混凝土的质量,为此这就需要相关人员在对混凝土进行购买前,在熟知混凝土相关的交底依据,并在对混凝土进行预订时要对混凝土的具体使用时间进行说明,在数量、强度等级和浇筑部位要对供应商进行明确的阐述,总之在预订时要对相关要求进行细化,以此才能够保证混凝土公司生产的混凝土符合相应的施工标准。
为此,这就需要在进行购买前做好相应的准备工作。
第一,加强对浇筑条件的检查,施工单位为了更好地保证施工的质量安全,为此在混凝土供应前,要对混凝土浇筑条件进行有效地检查,要将施工过程中对混凝土浇筑的影响因素进行检查,保证施工过程中浇筑的顺利进行。
对于模板支撑要对其牢固性进行有效地检查,以此更好地防止胀模情况在浇筑过程中造成不利影响。
在进行浇筑验收后,才能进行相应的浇筑施工。
第二,加强施工现场设备供应。
对于预拌(商品)混凝土而言,要想使其在相关的浇筑工程中更好地保证工程的质量,因而施工单位要对施工现场进行合理的布置,要完善相应的施工环境,施工单位要保证在施工过程中道路的畅通,并且要具备水电、调车场和照明灯等,以此更好地促进施工。
此外,还应当对供方所需要完善的相关手续做好相关的签收工作,在施工单位对相关的设备、器材等进行保管期间出现的安全损坏、丢失等问题要根据所签订的合同进行相应的赔偿。
三、混凝土浇筑混凝土在进行浇筑的过程中包含多种工序,为了更好地保证浇筑质量,为此这就需要对每个工序进行有效地管理,以下是一些具体的分析。
预拌(干混)砂浆施工技术交底书(第二版)*********建材有限公司干混砂浆施工与现场自拌砂浆的性能、施工、养护有所不同。
为保证预拌(干混)砂浆工程质量,需了解其特点:强度等级、稠度、保水率、使用范围、加水量、使用方法、注意事项等一、预拌(干混)砂浆产品介绍:1.1.产品描述1.1预拌干混普通砂浆包括砌筑砂浆、抹灰砂浆、地面砂浆,是经干燥筛分处理的细集料与普通硅酸盐水泥、矿物掺合料、保水剂和外加剂等按一定比例精确配制,经专业机械设备搅拌混合而成的一种颗粒状固态混合物。
在施工现场按使用说明只需加水搅拌即成为砂浆拌合物,具有质量稳定、供货量大、文明施工、提高功效、节能降耗等优点。
1.2预拌干混砂浆的生产有科学的试验室试配,严格的性能检验,精确的计量设备,大规模自动化生产,全电脑控制,搅拌均匀度高,质量可靠且稳定,可以最大限度的避免传统砂浆现场计量不准确、保水率低等缺陷。
1.2.产品用途产品用于房建和市政工程及其他用途的砌筑、抹灰、地面工程此产品为普通型,不具有防水、保温、抗裂、耐磨、高粘结、自流平、界面处理等性能的预拌(干混)砂浆!1.2.1普通砌筑砂浆----作用将砖、石、砌块砌筑成灰缝厚度大于5mm的砌体;1.2.2普通抹灰砂浆----作用将墙面、地面、屋面及梁柱结构表面抹灰厚度大于5mm砂浆层,以达到防护和装饰的目的;1.2.3干混地面砂浆----作用将建筑地面及屋面与特殊场合的地面构造找平层铺设。
1.3.产品标准1.3.1 GB/T 25181-2010《预拌砂浆》1.3.2 DGJ32 TJ 196-2015 《预拌砂浆技术规程》1.3.3 JGJ/T 70-2009《建筑砂浆基本性能试验方法标准》1.3.4 JGJ/T223-2010《预拌砂浆应用技术规程》1.4.适用范围1.4.1砌筑类:1)烧结普通砖 2)粉煤灰砖 3)混凝土小型空心砌块 4)蒸压加气混凝土砌块 5)毛料石、粗料石 6)灰砂砖等等1.4.2抹灰类:1)烧结砖砌体 2)除石膏外机械压型与蒸压(养)砖砌体 3)混凝土砌体 4)蒸压加气混凝土砌体 5)毛料石、粗料石砌体1.4.3地面类 1)混凝土基层 2)厚型牢固砖基层 3)平整毛料、粗料石基层4)夯实连砂石基层1.5.用户须知1.5.1技术指标○1注:普通砌筑砂浆稠度应根据砌体种类不同而不同。

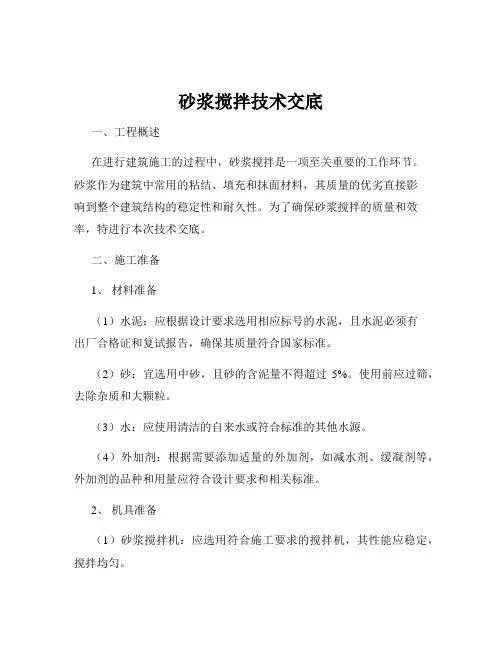

砂浆搅拌技术交底一、工程概述在进行建筑施工的过程中,砂浆搅拌是一项至关重要的工作环节。
砂浆作为建筑中常用的粘结、填充和抹面材料,其质量的优劣直接影响到整个建筑结构的稳定性和耐久性。
为了确保砂浆搅拌的质量和效率,特进行本次技术交底。
二、施工准备1、材料准备(1)水泥:应根据设计要求选用相应标号的水泥,且水泥必须有出厂合格证和复试报告,确保其质量符合国家标准。
(2)砂:宜选用中砂,且砂的含泥量不得超过5%。
使用前应过筛,去除杂质和大颗粒。
(3)水:应使用清洁的自来水或符合标准的其他水源。
(4)外加剂:根据需要添加适量的外加剂,如减水剂、缓凝剂等,外加剂的品种和用量应符合设计要求和相关标准。
2、机具准备(1)砂浆搅拌机:应选用符合施工要求的搅拌机,其性能应稳定,搅拌均匀。
(2)计量设备:如磅秤、台秤等,用于准确计量材料的用量。
(3)运输工具:如手推车、灰桶等,用于运输搅拌好的砂浆。
3、作业条件准备(1)搅拌场地应平整、坚实,有良好的排水措施。
(2)搅拌机应安装牢固,接地良好,试运转正常。
(3)相关的施工图纸和技术交底已经完成,施工人员熟悉施工要求和操作流程。
三、操作工艺1、配合比确定根据设计要求和施工规范,确定砂浆的配合比。
配合比应通过试验确定,并在施工过程中严格按照配合比进行计量配料。
2、计量配料(1)按照配合比,准确计量各种材料的用量。
水泥、砂等材料的计量误差应控制在规定范围内。
(2)先将砂倒入搅拌机内,再加入水泥和外加剂,最后加入水。
3、搅拌时间(1)水泥砂浆和水泥混合砂浆的搅拌时间不得少于 2min。
(2)掺有外加剂的砂浆,搅拌时间应适当延长。
4、砂浆稠度控制(1)根据施工要求和气候条件,控制砂浆的稠度。
一般情况下,砌筑砂浆的稠度宜为 70 90mm,抹灰砂浆的稠度宜为 100 120mm。
(2)在搅拌过程中,应随时检查砂浆的稠度,如不符合要求,应及时调整用水量。
5、砂浆运输(1)搅拌好的砂浆应及时运输到使用地点,避免长时间存放导致砂浆性能下降。

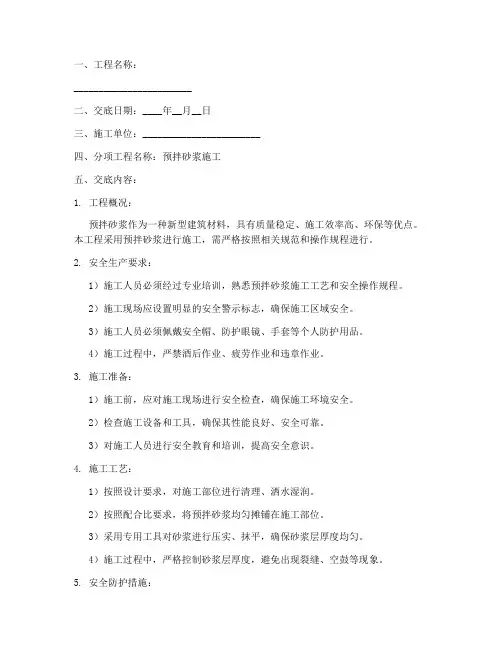

一、工程名称:________________________二、交底日期:____年__月__日三、施工单位:________________________四、分项工程名称:预拌砂浆施工五、交底内容:1. 工程概况:预拌砂浆作为一种新型建筑材料,具有质量稳定、施工效率高、环保等优点。
本工程采用预拌砂浆进行施工,需严格按照相关规范和操作规程进行。
2. 安全生产要求:1)施工人员必须经过专业培训,熟悉预拌砂浆施工工艺和安全操作规程。
2)施工现场应设置明显的安全警示标志,确保施工区域安全。
3)施工人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。
4)施工过程中,严禁酒后作业、疲劳作业和违章作业。
3. 施工准备:1)施工前,应对施工现场进行安全检查,确保施工环境安全。
2)检查施工设备和工具,确保其性能良好、安全可靠。
3)对施工人员进行安全教育和培训,提高安全意识。
4. 施工工艺:1)按照设计要求,对施工部位进行清理、洒水湿润。
2)按照配合比要求,将预拌砂浆均匀摊铺在施工部位。
3)采用专用工具对砂浆进行压实、抹平,确保砂浆层厚度均匀。
4)施工过程中,严格控制砂浆层厚度,避免出现裂缝、空鼓等现象。
5. 安全防护措施:1)施工人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。
2)施工现场设置安全通道,确保人员安全通行。
3)施工区域设置围挡,防止非施工人员进入。
4)施工过程中,注意高空作业安全,防止坠落事故发生。
5)施工现场设置消防器材,确保火灾事故得到及时控制。
6. 应急预案:1)发生人员伤亡事故时,立即启动应急预案,及时进行救援。
2)发生火灾事故时,立即切断电源,使用灭火器等消防器材进行灭火。
3)发生触电事故时,立即切断电源,对触电人员进行急救。
六、交底人(签名):________________________七、被交底人(签名):________________________八、安全员(签名):________________________注:本模板仅供参考,具体交底内容应根据实际工程情况进行调整。
预拌砂浆使用技术交底感谢贵公司使用我单位生产的预拌砂浆,预拌砂浆是国家重点推广的项LI虽然湿拌砂浆价格较传统砂浆高一些,但综合成本降低,而且缩短工期、环境友好!预拌砂浆与传统砂浆的对应关系一、交货验货1.湿拌砂浆山搅拌车运送到一匸地现场后,应进行交货检验,交货检验结果应在试验结束后15天内通知供方,不通知视为检验合格。
2.湿拌砂浆试件的采取及稠度、力学等试验应在砂浆运到交货地点时开始算起20min内完成,试件的制作应在30min内完成。
3.每个试样取样量应大于砂浆检验项LI所需量的2倍,且不宜少于0. 01m'。
二、工地现场准备(一)、湿拌砂浆存储池的技术要求:1.砂浆池采用普通砌块砌筑,池体具有足够围护强度储存砂浆;2.砂浆池的数量、容量应满足砂浆品种、供货量的要求:例如:单个砂浆池存储容积不低于10m3,建议规格:长*宽*高=3500*3000*1200mm;3.砂浆池应做防漏、防渗水措施,顶部做防雨和防晒处理,避免雨淋和阳光直晒,同时,避免强风吹刮;4.湿拌砂浆存放期间需用密封材料覆盖表面(如:塑料薄膜或彩条布),以避免水分过度流失;5•不同品种、强度等级的湿拌砂浆应分别存放在不同的砂浆池内,并对砂浆池进行标识,标识内容应包括:砂浆的品种、强度等级、开放时间等。
6•应确保先存先用,后存后用。
当存放地点的温度超过30°C或低于5°C时, 应考虑温度对砂浆可操作时间的影响o(上图为砂浆池)(二)接料斗的的技术要求:主要用于抹灰、砌筑砂浆,山小工将砂浆池砂浆运送到每个楼层,根据包工头要求将砂浆放置在接料斗中分配给大工,这样可避免湿砂浆与地面接触导致水分丧失,确保开放时间。
接料斗制做要求:采用厚度为2、4mm厚铁皮制作,容量为:可存放两三个斗车砂浆即可。
(三)、工地砂浆用量表:利于司机准确卸料,工地科学管理。
三、湿拌砂浆施工技术要点1.尽快上楼:砂浆到达工地尽量在第一时间(3小时内)转移到各施工楼层。

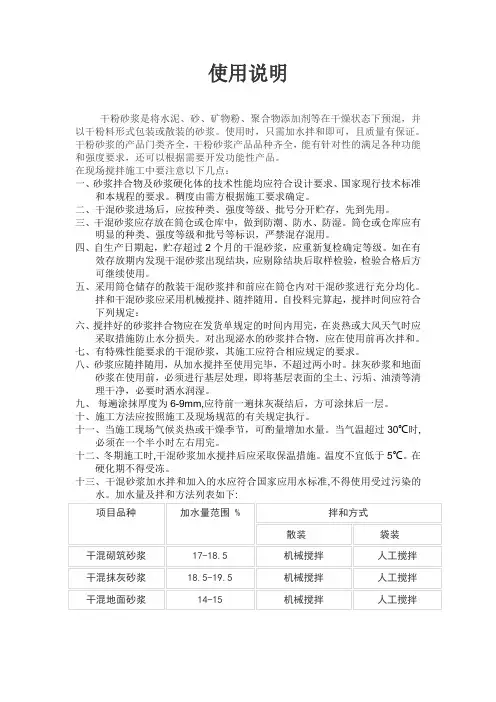

使用说明干粉砂浆是将水泥、砂、矿物粉、聚合物添加剂等在干燥状态下预混,并以干粉料形式包装或散装的砂浆。
使用时,只需加水拌和即可,且质量有保证。
干粉砂浆的产品门类齐全,干粉砂浆产品品种齐全,能有针对性的满足各种功能和强度要求,还可以根据需要开发功能性产品。
在现场搅拌施工中要注意以下几点:一、砂浆拌合物及砂浆硬化体的技术性能均应符合设计要求、国家现行技术标准和本规程的要求。
稠度由需方根据施工要求确定。
二、干混砂浆进场后,应按种类、强度等级、批号分开贮存,先到先用。
三、干混砂浆应存放在筒仓或仓库中,做到防潮、防水、防湿。
筒仓或仓库应有明显的种类、强度等级和批号等标识,严禁混存混用。
四、自生产日期起,贮存超过2个月的干混砂浆,应重新复检确定等级。
如在有效存放期内发现干混砂浆出现结块,应剔除结块后取样检验,检验合格后方可继续使用。
五、采用筒仓储存的散装干混砂浆拌和前应在筒仓内对干混砂浆进行充分均化。
拌和干混砂浆应采用机械搅拌、随拌随用。
自投料完算起,搅拌时间应符合下列规定:六、搅拌好的砂浆拌合物应在发货单规定的时间内用完,在炎热或大风天气时应采取措施防止水分损失。
对出现泌水的砂浆拌合物,应在使用前再次拌和。
七、有特殊性能要求的干混砂浆,其施工应符合相应规定的要求。
八、砂浆应随拌随用,从加水搅拌至使用完毕,不超过两小时。
抹灰砂浆和地面砂浆在使用前,必须进行基层处理,即将基层表面的尘土、污垢、油渍等清理干净,必要时洒水润湿。
九、每遍涂抹厚度为6-9mm,应待前一遍抹灰凝结后,方可涂抹后一层。
十、施工方法应按照施工及现场规范的有关规定执行。
十一、当施工现场气候炎热或干燥季节,可酌量增加水量。
当气温超过30℃时,必须在一个半小时左右用完。
十二、冬期施工时,干混砂浆加水搅拌后应采取保温措施。
温度不宜低于5℃。
在硬化期不得受冻。
十三、干混砂浆加水拌和加入的水应符合国家应用水标准,不得使用受过污染的水。
加水量及拌和方法列表如下:。

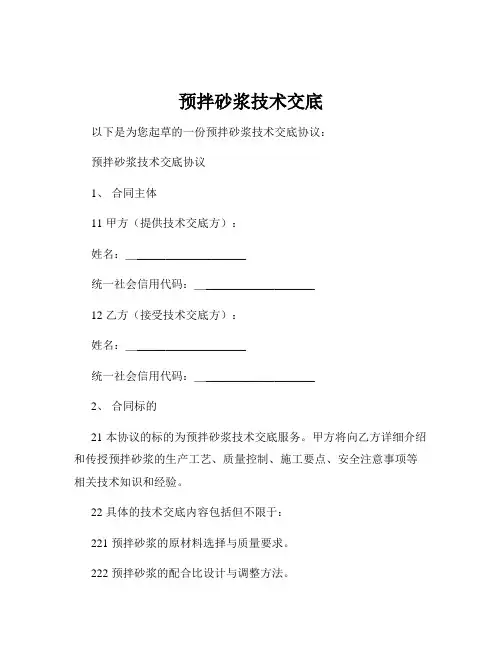

预拌砂浆技术交底以下是为您起草的一份预拌砂浆技术交底协议:预拌砂浆技术交底协议1、合同主体11 甲方(提供技术交底方):姓名:____________________统一社会信用代码:____________________12 乙方(接受技术交底方):姓名:____________________统一社会信用代码:____________________2、合同标的21 本协议的标的为预拌砂浆技术交底服务。
甲方将向乙方详细介绍和传授预拌砂浆的生产工艺、质量控制、施工要点、安全注意事项等相关技术知识和经验。
22 具体的技术交底内容包括但不限于:221 预拌砂浆的原材料选择与质量要求。
222 预拌砂浆的配合比设计与调整方法。
223 预拌砂浆的生产设备操作与维护要点。
224 预拌砂浆的质量检测标准与方法。
225 预拌砂浆在不同施工场景下的施工工艺和技术要求。
226 预拌砂浆施工过程中的安全防护措施和环保要求。
3、权利义务31 甲方的权利和义务311 有权要求乙方按时参加技术交底培训,并遵守培训纪律。
312 有义务按照双方约定的时间、地点和方式,向乙方提供全面、准确、有效的预拌砂浆技术交底服务。
313 保证所提供的技术交底内容真实、合法、有效,且不侵犯第三方的知识产权。
314 应在技术交底过程中,对乙方提出的问题进行耐心解答和指导。
315 技术交底完成后,为乙方提供一定期限的技术咨询服务。
32 乙方的权利和义务321 有权要求甲方提供清晰、易懂的技术交底内容,并对不明确的问题进行提问。
322 有义务按时参加甲方组织的技术交底培训,认真学习并做好记录。
323 严格遵守甲方提供的技术交底要求和规范进行操作,不得擅自更改或违规操作。
324 对在技术交底过程中知悉的甲方商业秘密和技术秘密予以保密,不得向第三方泄露。
325 按照约定向甲方支付技术交底服务费用。
4、违约责任41 若甲方未按照约定向乙方提供技术交底服务,或提供的技术交底内容存在错误、虚假等情况,导致乙方遭受损失的,甲方应承担相应的赔偿责任。
预拌混凝土施工技术交底忠县聚融建材有限公司预拌混凝土施工技术交底为确保预拌混凝土浇筑施工质量,同时为了施工方(甲方) (乙方)重庆聚融建设股份有限公司双方工作配合顺利,明确责任,乙方依据有关标准、规范,特向甲方作如下交底。
一、技术交底依据1、GB/T14902—2003《预拌混凝土》2、JGJ/T10—95《混凝土泵送施工技术规程》3、GB50204—2002《混凝土结构工程施工及验收规范》4、GB/T50080—2002《普通混凝土拌合物性能试验方法》5、GB/T50107—2010《混凝土强度检验评定标准》6、DBJ50-038-2005《重庆市预拌混凝土生产与质量控制规程》7、DB50/5028—2004《特细砂混凝土应用技术规程》8、DB50/5030-2004《机制砂、混合砂混凝土应用技术规程》二、浇筑前的准备工作,基本上同意施工方所提出的意见.为了确保施工顺利,双方应密切配合,乙方提出如下几点意见:1、第一次供应混凝土前,甲、乙双方及有关人员在承建方总工主持下相聚在一起,互相认识,并进行技术和施工配合交底。
2、甲方宜设置专人负责与乙方进行工作联系,并提前48小时填写预拌混凝土供货委托通知单,并送至混凝土搅拌站生产部.其甲方填写技术内容应说明施工工程部位及名称,混凝土强度等级与方量,坍落度大小及开盘时间以及对混凝土的特殊要求等。
当原材料发生变化时,配合比的要及时补报。
3、甲方应在办好混凝土浇筑许可证后,方能电话或书面通知我站供应混凝土,乙方应依据甲方通知按时将混凝土及时运至施工现场.4、在夏季施工时,混凝土浇筑前,甲方应将浇筑部位的模板用水润湿以避免模板温度过高,吸水造成混凝土表面疏松开裂.5、预拌混凝土出机时的初凝时间,一般随气温升降波动范围是:5,15?一般初凝时间控制在8,10h15,25?一般初凝时间控制在12,14h25,35?一般初凝时间控制在16h左右初凝与终凝时间随气候变化而变化,柱模的拆模时间要满足24小时才能拆模.施工方如有特殊要求时,可提前一周与搅拌站联系进行调整.6、甲方宜合理安排振捣人员和备用振捣器具,清除浇筑场地内外的障碍。
一、交底目的为确保预拌砂浆施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象所有参与预拌砂浆施工的施工人员、管理人员及监督人员。
三、交底内容1. 安全操作规程- 施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
- 操作前应检查机械设备是否正常,确认无异常后方可使用。
- 预拌砂浆的运输和泵送过程中,应确保管道畅通,防止砂浆泄漏或堵塞。
- 在使用泵送设备时,操作人员应站在安全位置,防止泵送过程中发生意外。
2. 作业环境安全- 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
- 作业区域应设置明显的安全警示标志,防止无关人员进入。
- 作业时,应确保施工现场通风良好,防止砂浆挥发产生的有害气体对人体造成伤害。
3. 机械设备安全- 预拌砂浆搅拌设备、输送设备等应定期检查、维护,确保其正常运行。
- 机械设备操作人员应经过专业培训,熟悉设备操作规程。
- 机械设备操作过程中,应确保操作人员与设备保持安全距离。
4. 高处作业安全- 高处作业时,应使用安全带,并确保安全带连接牢固。
- 高处作业区域应设置安全防护栏杆,防止人员坠落。
- 高处作业时,应使用梯子或脚手架,并确保其稳固可靠。
5. 应急救援措施- 施工现场应配备必要的安全防护用品和应急救援设备。
- 施工人员应掌握基本的急救知识和技能。
- 发生意外事故时,应立即启动应急预案,迅速组织救援。
四、交底要求1. 施工单位应将本安全技术交底内容书面通知所有施工人员。
2. 施工人员应认真学习并掌握安全技术交底内容,确保在实际操作中严格遵守。
3. 施工现场应设立专人负责安全技术交底的实施和监督。
五、交底时间[填写具体时间]六、交底人[填写具体姓名]七、被交底人[填写具体姓名]八、备注本安全技术交底模板仅供参考,具体施工安全措施应根据实际情况进行调整。
预拌混凝土技术交底内容尊敬的——————---—欢迎你使用贵定久盛建材有限公司的预拌混凝土,我公司本着竭诚全心全意为客户服务的原则,为了确保混凝土的质量能够满足符合设计要求规范规定的标准,现我商品混凝土公司对混凝土施工单位做以下交底说明:一、技术交底依据1.《预拌混凝土》GB/T14902-20122.《用于水泥和混凝土中的粉煤灰》GB/T1596—20053.《混凝土外加剂》GB8076—20084.《混凝土拌合用水标准》JGJ63—2006 5.《通用硅酸盐水泥》GB175-20076.《建筑用砂》GB/T14684—20117.《建筑用卵石、碎石》GB/T14685—2011二、供应砼前的准备工作1.预拌砼供应合同签订后,双方各自应提前做好技术交底准备工作.2.需方应向供方作设计技术交底,施工技术交底。
3.需方应将水源、电源接到泵机停置处,供供方使用。
4.需方应指派专人负责与供方进行工作联系,并提前24小时书面通知,预拌砼供货单交我站现场工长带回。
5.需方应当在办好砼浇筑许可证后,才能电话通知供方供应砼,供方应依据此通知和供货单及时组织生产,将砼运送到施工现场。
需方资料员应将施工单位全称、订货单位全称、浇筑日志(浇筑砼时间、砼标号、砼方量)准确记录好,每月给供方资料员一次记录,以便出砼合格证.6.需方配合供方布管及塔吊浇筑砼工作,同时需方派一名辅工放料.7.泵送混凝土具有流动性大,初凝时间比较长,侧压力较大的特点。
施工中应注意以下几个问题:(1)为防止漏浆,模板接缝应紧密,最好贴胶纸或马粪纸。
(2)为防止混凝土冲击,引起钢筋错位,钢筋应绑扎牢固。
(3)由于砼初凝时间较长,在初凝前混凝土应避免人为踩踏在上面外加荷载,避免过早拆除支撑体系,造成混凝土损伤。
(4)应均匀涂抹脱模剂,防止过早拆模拉毛未凝结混凝土,且应同步(同批取样,同条件养护)留置试件,作为拆模,加荷及拆架的依据.(5)泵送砼对模板侧压力较大,在浇筑时其侧压力简化计算为2.5XH(模板高度)KN/m2,施工前应根据压力公式计算柱墙模板的支撑和对应系统的装置,以避免爆模、脱模,影响混凝土质量。
一、交底对象本安全技术交底适用于参与砂浆施工的所有人员,包括施工人员、技术人员、管理人员等。
二、交底目的1. 提高砂浆施工人员的安全意识,确保施工过程中的安全。
2. 明确砂浆施工的安全操作规程,减少安全事故的发生。
3. 规范砂浆施工过程,确保施工质量。
三、交底内容1. 施工准备阶段(1)人员准备:施工人员应经过专业培训,了解砂浆施工的基本知识和操作技能。
(2)材料准备:确保砂浆材料的质量符合国家标准,检查工具和设备是否完好。
(3)现场准备:施工场地应平整、坚实,排水良好,确保施工安全。
2. 施工过程安全(1)施工人员应佩戴安全帽、手套、防护眼镜等个人防护用品。
(2)操作人员应严格按照砂浆配比和施工工艺进行操作,不得随意更改。
(3)搅拌砂浆时,注意防止砂浆溅出,避免烫伤。
(4)施工过程中,严禁酒后作业、疲劳作业。
(5)高处作业时,应系好安全带,并确保安全带正确使用。
3. 特殊作业安全(1)狭窄空间作业:如管道、地下室等,应采取通风措施,确保空气质量合格。
(2)夜间作业:使用安全电压照明,确保作业环境明亮。
(3)高温作业:采取防暑降温措施,确保施工人员身体健康。
4. 施工现场管理(1)施工现场应保持整洁,材料堆放整齐,通道畅通。
(2)施工过程中,严禁吸烟、动火。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
四、安全注意事项1. 施工人员应严格遵守安全操作规程,不得违章作业。
2. 施工过程中,发现安全隐患,应立即报告并采取措施排除。
3. 施工结束后,应进行安全检查,确保施工安全。
五、交底人及时间交底人:__________ 日期:____年__月__日六、验收1. 施工人员应认真阅读本安全技术交底,并签字确认。
2. 施工单位应定期对安全技术交底进行验收,确保施工安全。
七、附则本安全技术交底自发布之日起施行,如遇特殊情况,可由相关部门进行修订。
【注】:以上模板仅供参考,具体施工安全措施应根据实际情况进行调整。
小学德育个人半年工作总结范文全文共四篇示例,供读者参考第一篇示例:小学德育个人半年工作总结亲爱的领导、老师们:大家好!在这个半年的时间里,我承担了小学德育工作,并且尽心尽力的开展工作。
在工作中,我不断总结经验,不断改进工作方法,通过自己的努力,取得了一些成绩。
现在,我将对这半年的工作进行总结,希望能够得到大家的批评和指导,以便更好地开展下一个半年的工作。
一、工作总结1. 工作内容我所承担的小学德育工作主要包括学生思想品德教育、班级管理、学生心理健康教育等。
在这方面,我积极组织开展各种形式的德育教育活动,如班会、主题班会、德育讲座等,通过这些活动,培养学生的良好品德和健康心理素质。
我也注意加强班级管理工作,积极配合学校开展各项班级活动,营造和谐的班级氛围。
2. 工作成绩在这半年的工作中,我取得了一些成绩。
在学生思想品德教育方面,我通过各种形式的活动,成功培养了学生的良好品德和道德观念,使学生们变得更加懂礼貌、懂感恩、懂友爱。
在班级管理方面,我成功帮助班级建立了一个良好的管理制度,增强了班级的凝聚力和团结力,使班级成为了一个和谐的大家庭。
3. 工作不足在工作中,我也发现了一些不足之处。
在学生思想品德教育方面,有些学生的品德素质并没有得到很好的培养,这需要我继续努力,采用更加有效的教育方式。
在班级管理方面,我也发现了一些管理制度还有不足之处,需要我进一步完善。
在学生心理健康教育方面,我还需要不断学习,提高自己的水平,以更好地开展工作。
二、工作心得在这半年的工作中,我深刻体会到,德育工作是一个非常复杂而又富有挑战的工作。
开展好德育工作,需要我们有很强的责任感和使命感,需要我们具备较高的综合素质和专业素养,需要我们不断学习和提高自己。
德育工作也是一个循序渐进的过程,需要我们坚持不懈的努力,需要我们耐心和细心地对待每一位学生。
德育工作需要我们付出更多的心血和汗水,当我们看到学生们发生积极向上的变化时,我们的心里也会充满感动和喜悦。

预拌(干混)砂浆
施工技术交底书
(第二版)
*********建材有限公司
干混砂浆施工与现场自拌砂浆的性能、施工、养护有所不同。
为保证预拌(干混)砂浆工程质量,需了解其特点:强度等级、稠度、保水率、使用范围、加水量、使用方法、注意事项等
一、预拌(干混)砂浆产品介绍:
1.1.产品描述
1.1预拌干混普通砂浆包括砌筑砂浆、抹灰砂浆、地面砂浆,是经干燥筛分处理的细集料与普通硅酸盐水泥、矿物掺合料、保水剂和外加剂等按一定比例精确配制,经专业机械设备搅拌混合而成的一种颗粒状固态混合物。
在施工现场按使用说明只需加水搅拌即成为砂浆拌合物,具有质量稳定、供货量大、文明施工、提高功效、节能降耗等优点。
1.2预拌干混砂浆的生产有科学的试验室试配,严格的性能检验,精确的计量设备,大规模自动化生产,全电脑控制,搅拌均匀度高,质量可靠且稳定,可以最大限度的避免传统砂浆现场计量不准确、保水率低等缺陷。
1.2.产品用途
产品用于房建和市政工程及其他用途的砌筑、抹灰、地面工程
此产品为普通型,不具有防水、保温、抗裂、耐磨、高粘结、自流平、界面处理等性能的预拌(干混)砂浆!
;
,以达到防护和装饰的目的;
1.3.产品标准
1.3.1 GB/T 25181-2010《预拌砂浆》
1.3.2 DGJ32 TJ 196-2015 《预拌砂浆技术规程》
1.3.3 JGJ/T 70-2009《建筑砂浆基本性能试验方法标准》
1.3.4 JGJ/T223-2010《预拌砂浆应用技术规程》
1.4.适用范围
2)粉煤灰砖 3)混凝土小型空心砌块 4)蒸压加气混凝土砌块 5)毛料石、粗料石 6)灰砂砖等等
2)除石膏外机械压型与蒸压(养)砖砌体 3)混凝土砌体
4)蒸压加气混凝土砌体 5)毛料石、粗料石砌体
1)混凝土基层 2)厚型牢固砖基层 3)平整毛料、粗料石基层
4)夯实连砂石基层
1.5.用户须知
○1注:普通砌筑砂浆稠度应根据砌体种类不同而不同。
(下方有明确说明)
二、预拌(干混)砂浆施工技术交底
2.1施工前准备
我公司普通预拌(干混)砂浆到工地之前,必须按照散装移动筒仓的基础尺寸在比较稳定的地质面上浇筑,厚度为30cm以上混凝土基础,浇筑基础混凝土为≥C30Mpa强度的混凝土,提供7d强度达到24Mpa的检测报告后再将散装移动筒仓放在混凝土基础之上,散装移动筒仓的基础平整度为±5mm,如未按照说明浇筑混凝土基础所引起的计量误差或散装移动筒仓损坏均由使用方承担责任,赔偿损失部分。
我公司生产的普通预拌(干混)砂浆运送到工地后,工地应做好验收方面准备工作,在确认所送砂浆与所收砂浆的品种规格相符后按照《预拌砂浆》GB/T25181-2010进行签字确认,然后指定散装砂浆车驾驶员将砂浆打入移动罐内。
1)不同品种的散装干混砂浆应分别储存在散装移动筒仓中,不得混存混用,并应对筒仓进行标识。
更换砂浆品种时,筒仓应清空。
2)袋装干混砂浆应储存在干燥、通风、防潮、不受雨淋的场所,并应按品种、批号分别堆放,不得混堆混用,且应先存先用。
配套组份中的有机类材料应储存在阴凉、干燥、通风、远离火和热源的场所,不应露天存放和爆晒,储存环境条件温度为5℃~35℃。
3)在使用预拌干混砂浆之前,因考虑到移动罐高度差,所以在散装移动筒仓第一次装料后,需放掉0.5T干粉砂浆,以确保产品质量。
为减少离析现象的发生在以后的使用过程中不得将移动筒仓中的干混砂浆用空,必须保留5吨以上并及时通知送货,如工程结束可用空。
4)对于储料罐中的干混砂浆,建议最好在每次接货后15天之内用完,否则存放时间越长,其离析现象可能越严重,越容易引起质量缺陷。
1)凡符合国家标准的饮用水,可直接用于拌制砂浆和养护;当采用其他水源时,必须符合《混凝土拌合用水》JGJ63的规定。
2)干混砂浆按使用重量的百分比加水(俗称:水料比) (砌筑砂浆13%-16%、抹灰砂浆15%-18%、地面砂浆12%-14%),搅拌时间宜为3min~5min(施工稠度用水量根据GB/T25181-2010执行)。
严禁施工单位私自在工地现场加水泥和砂特别是其他引气型的外加剂(例如砂浆王或洗衣粉)重新搅拌。
因为这样会破坏保水率,引起空鼓开裂。
3)砂浆拌合物应在砂浆可操作时间○2内用完,且应满足工程施工要求(一般我公司规定在砂浆拌合成后必须在3h内用完,如施工期间最高气温超过30℃时,必须在1.5h~2h之内用完,。
