动火连头施工方案
- 格式:doc
- 大小:72.00 KB
- 文档页数:7
动火连头施工专项方案一、方案目的为了确保施工过程中的安全性和高效性,特制定该动火连头施工专项方案。
二、施工背景该工程需要进行动火作业,而动火连头是动火作业中的核心环节。
正确而安全地完成动火连头施工工作,对工程的顺利进行具有重要意义。
三、施工准备1. 工作人员:a. 项目负责人:负责统筹协调施工工作,并组织实施方案。
b. 动火工作人员:经过专业培训,持有相应证书的人员。
c. 安全监控人员:负责监控施工现场,并提供安全支持。
2. 设备和工具:a. 火焰喷枪:确保火焰稳定且控制灵活。
b. 灭火器:备有足够数量和种类的灭火器,确保施工期间的安全。
3. 材料准备:a. 动火连头:根据实际需求备足数量和规格的动火连头。
b. 熄火剂:备有适量的熄火剂,以防意外火灾的发生。
四、施工流程1. 施工前准备:a. 清理现场:确保施工现场整洁,消除火源和可燃物。
b. 检查设备:检查火焰喷枪和灭火器的工作状态,确保正常运行。
2. 动火连头施工:a. 固定连接:将动火连头固定在需要进行动火的设备上,并确保牢固可靠。
b. 连接管道:使用合适的管道连接动火连头和相应设备。
c. 点燃火焰:按照操作规程点燃火焰喷枪,并将火焰引导到连头上。
d. 调整火焰:根据需要调整火焰大小和温度,确保动火连头工作正常。
3. 施工后处理:a. 关闭设备:施工完成后,关闭动火设备和火焰喷枪。
b. 清理现场:清理施工现场,确保无残留火源和可燃物。
五、安全措施1. 提前通知:事先通知相关人员,确保施工期间没有他人进入施工区域。
2. 灭火器的使用:施工现场备有足够数量和种类的灭火器,并严格按照使用方法进行操作。
3. 防火防爆措施:施工现场设置防火防爆措施,如使用防火布覆盖可燃物等。
4. 严禁吸烟:施工区域内严禁吸烟,以免引发火灾。
六、应急预案1. 火灾发生时,立即报警并启动灭火器进行初期扑救。
2. 若火势无法控制,请及时撤离施工人员,并通知相关部门进行灭火。

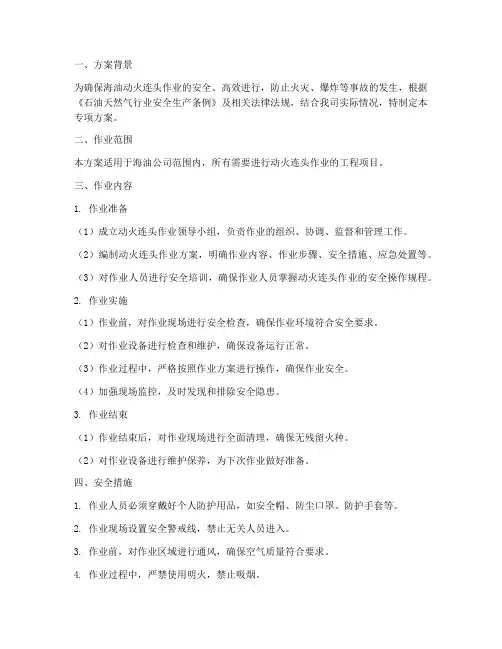

一、方案背景为确保海油动火连头作业的安全、高效进行,防止火灾、爆炸等事故的发生,根据《石油天然气行业安全生产条例》及相关法律法规,结合我司实际情况,特制定本专项方案。
二、作业范围本方案适用于海油公司范围内,所有需要进行动火连头作业的工程项目。
三、作业内容1. 作业准备(1)成立动火连头作业领导小组,负责作业的组织、协调、监督和管理工作。
(2)编制动火连头作业方案,明确作业内容、作业步骤、安全措施、应急处置等。
(3)对作业人员进行安全培训,确保作业人员掌握动火连头作业的安全操作规程。
2. 作业实施(1)作业前,对作业现场进行安全检查,确保作业环境符合安全要求。
(2)对作业设备进行检查和维护,确保设备运行正常。
(3)作业过程中,严格按照作业方案进行操作,确保作业安全。
(4)加强现场监控,及时发现和排除安全隐患。
3. 作业结束(1)作业结束后,对作业现场进行全面清理,确保无残留火种。
(2)对作业设备进行维护保养,为下次作业做好准备。
四、安全措施1. 作业人员必须穿戴好个人防护用品,如安全帽、防尘口罩、防护手套等。
2. 作业现场设置安全警戒线,禁止无关人员进入。
3. 作业前,对作业区域进行通风,确保空气质量符合要求。
4. 作业过程中,严禁使用明火,禁止吸烟。
5. 设置消防器材,确保作业现场消防安全。
6. 作业过程中,加强对作业现场的温度、压力等参数的监测,确保在安全范围内。
五、应急处置1. 作业过程中,如发现火灾、爆炸等事故隐患,立即停止作业,启动应急预案。
2. 作业现场设置应急物资,如灭火器、消防水带等,确保应急处理能力。
3. 作业现场配备专职安全员,负责现场安全监管和应急处置。
4. 作业现场设置紧急疏散通道,确保人员疏散安全。
六、方案实施与监督1. 本方案由海油公司安全生产管理部门负责组织实施。
2. 各部门、各单位应严格按照本方案执行,确保动火连头作业安全、高效进行。
3. 定期对动火连头作业进行监督检查,发现问题及时整改。

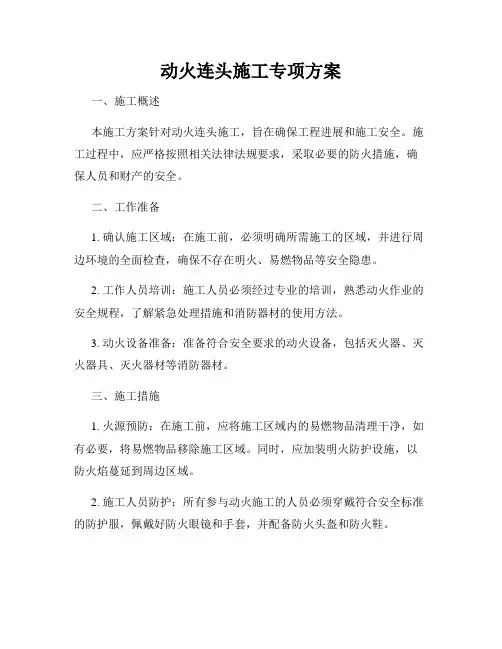

动火连头施工专项方案一、施工概述本施工方案针对动火连头施工,旨在确保工程进展和施工安全。
施工过程中,应严格按照相关法律法规要求,采取必要的防火措施,确保人员和财产的安全。
二、工作准备1. 确认施工区域:在施工前,必须明确所需施工的区域,并进行周边环境的全面检查,确保不存在明火、易燃物品等安全隐患。
2. 工作人员培训:施工人员必须经过专业的培训,熟悉动火作业的安全规程,了解紧急处理措施和消防器材的使用方法。
3. 动火设备准备:准备符合安全要求的动火设备,包括灭火器、灭火器具、灭火器材等消防器材。
三、施工措施1. 火源预防:在施工前,应将施工区域内的易燃物品清理干净,如有必要,将易燃物品移除施工区域。
同时,应加装明火防护设施,以防火焰蔓延到周边区域。
2. 施工人员防护:所有参与动火施工的人员必须穿戴符合安全标准的防护服,佩戴好防火眼镜和手套,并配备防火头盔和防火鞋。
3. 动火操作规程:施工前,应制定详细的动火操作规程,并将其告知所有参与施工的人员。
动火操作时,必须有专人负责监督操作,并随时准备进行紧急处理。
4. 灭火器材准备:施工现场应配备足够数量和种类的灭火器材,以应对突发火灾。
每位施工人员都应熟悉不同灭火器材的使用方法,以及扑灭不同种类火灾的技巧。
5. 周边环境保护:在施工过程中,应设置明火监测点和监测设备,并定期进行监测,确保施工期间没有引起周边环境的污染。
6. 紧急救援措施:在施工现场应设立紧急救援方案和应急通道,以确保发生火灾等紧急情况时可以及时疏散人员,并进行有效的灭火和救援。
四、施工安全检查1. 施工前检查:在施工前,应进行安全检查,确保动火施工前的准备工作符合要求,防火设施完好有效。
2. 施工中检查:在施工过程中,应定期进行安全检查,确保施工人员执行防火措施,设备正常运行,消防器材齐全有效。
3. 施工后检查:在施工完成后,应进行施工安全检查,对施工现场进行清理,确保无明火和易燃物。
五、施工记录和总结1. 施工记录:在施工过程中,应及时记录施工的日期、区域、施工人员和所采取的防火措施等信息。

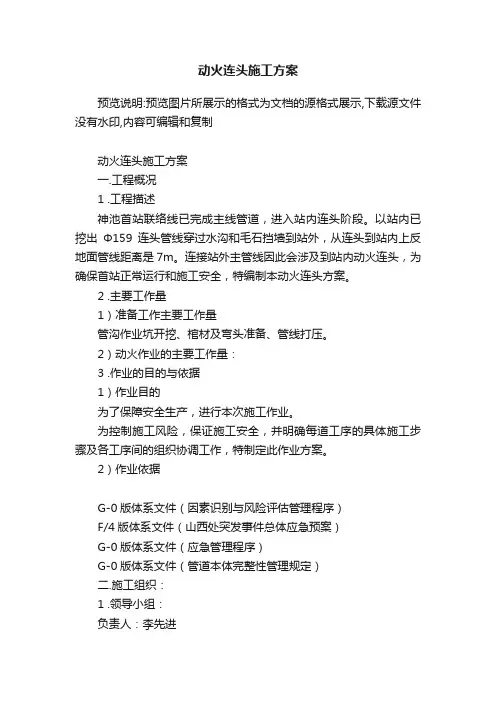

动火连头施工方案预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制动火连头施工方案一.工程概况1 .工程描述神池首站联络线已完成主线管道,进入站内连头阶段。
以站内已挖出Φ159连头管线穿过水沟和毛石挡墙到站外,从连头到站内上反地面管线距离是7m。
连接站外主管线因此会涉及到站内动火连头,为确保首站正常运行和施工安全,特编制本动火连头方案。
2 .主要工作量1)准备工作主要工作量管沟作业坑开挖、棺材及弯头准备、管线打压。
2)动火作业的主要工作量:3 .作业的目的与依据1)作业目的为了保障安全生产,进行本次施工作业。
为控制施工风险,保证施工安全,并明确每道工序的具体施工步骤及各工序间的组织协调工作,特制定此作业方案。
2)作业依据G-0版体系文件(因素识别与风险评估管理程序)F/4版体系文件(山西处突发事件总体应急预案)G-0版体系文件(应急管理程序)G-0版体系文件(管道本体完整性管理规定)二.施工组织:1 .领导小组:负责人:李先进成员:王学建樊尊义职责:1)负责方案审查和审批。
2)负责生产调度、现场安全、施工组织、后勤保障、物质供应等总体领导、协调指挥工作。
三动火施工措施1 .运营单位施工前准备1)动火施工前需要运营单位配合站内天然气停输和放空,工艺流程的转换及阀门的开关操作;2)氮气置换后需运营单位配合检车可燃气体浓度,合格后我单位再进行动火施工。
2 .施工单位动火前准备1)完成施工方案的审批,各项报告和进场许可的办理。
2)施工前,首先在施工区域内设置安全警戒线,对参加工程施工的人员进行安全教育,用火、监火制度教育,提高安全用火和防火的自觉意识。
3)施工人员熟悉施工作业环境和运行工艺厂站的各项制度,施工期间严谨违章操作。
4)将地下已建连头处管线放空开挖出来。

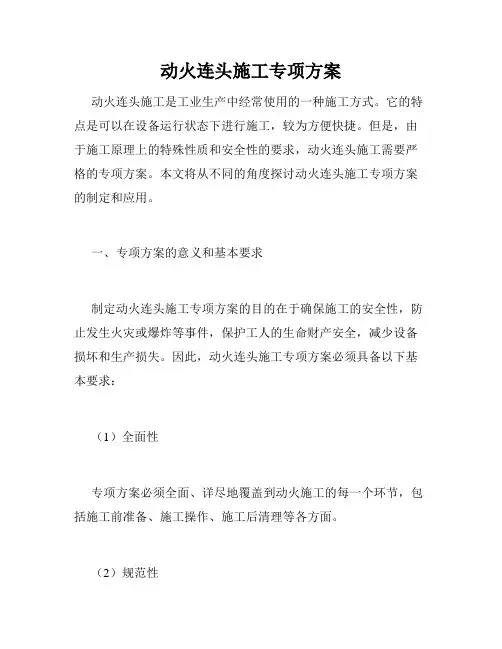

动火连头施工专项方案动火连头施工是工业生产中经常使用的一种施工方式。
它的特点是可以在设备运行状态下进行施工,较为方便快捷。
但是,由于施工原理上的特殊性质和安全性的要求,动火连头施工需要严格的专项方案。
本文将从不同的角度探讨动火连头施工专项方案的制定和应用。
一、专项方案的意义和基本要求制定动火连头施工专项方案的目的在于确保施工的安全性,防止发生火灾或爆炸等事件,保护工人的生命财产安全,减少设备损坏和生产损失。
因此,动火连头施工专项方案必须具备以下基本要求:(1)全面性专项方案必须全面、详尽地覆盖到动火施工的每一个环节,包括施工前准备、施工操作、施工后清理等各方面。
(2)规范性专项方案必须有明确的要求和规定,如施工顺序、防火措施、气体检测方法等,使得所有施工人员都能够按照同样的标准进行施工操作。
(3)可行性专项方案必须能够在实际施工中操作性强、可靠有效。
(4)操作性专项方案必须容易理解,能够给操作人员提供清晰的指导。
二、专项方案的制定流程制定动火连头施工专项方案需经过以下流程:(1)调查研究在施工前,需要对工作现场进行全面的勘察和调查,收集有关资料,并采用职业卫生检测手段对施工现场环境进行检测,了解施工现场的实际情况,确定施工的前期准备工作。
(2)制定方案在调查研究的基础上,结合工程的具体要求,制定方案并报送相关部门审批,审批通过后,将方案在施工现场宣贯,并通过培训、讲解等方式向施工人员传授方案的操作细节。
(3)审批和评估在制定过程中,需获取相关部门的审批,并向施工人员做好方案的评估和确认工作,以确保方案的可行性和有效性。
(4)实施后总结方案实施完成后,需对方案进行总结,收集数据,分析问题,在下一步工作中加以改进,提高方案的质量和可靠性。
三、专项方案的主要内容动火连头施工专项方案的内容包括以下几个方面:(1)施工前准备:▪施工前需要进行环境检测,对施工现场的环境进行评估。
▪确认施工设备、工具的安装和配置情况。

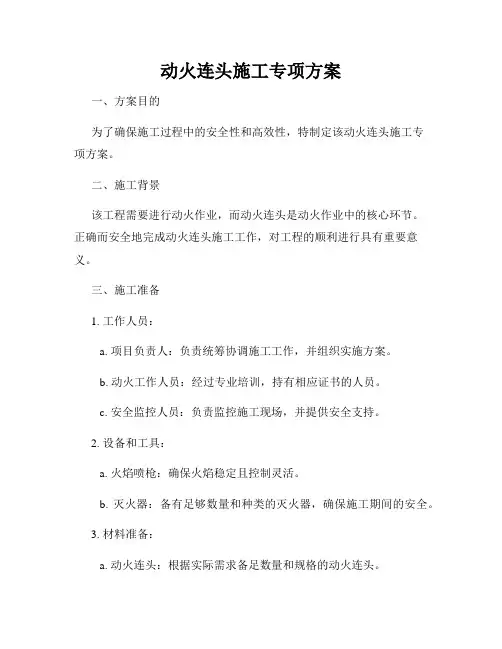

动火连头施工专项方案1. 方案背景及目的在施工过程中,动火作为一项常见的施工活动,往往涉及火源引发火灾的潜在风险。
为了确保施工过程的安全性和顺利进行,需要制定一套针对动火连头施工的专项方案,以保证动火作业的安全可控。
2. 方案范围本方案适用于所有动火连头施工活动,包括但不限于建筑工地、厂房、设备维护等场所。
3. 方案要求3.1 动火连头施工前,必须全面了解工地现场环境,判定是否适合动火作业。
3.2 动火连头施工前,必须制定详细的施工方案,并按照方案执行。
3.3 所有从事动火作业的人员必须熟知使用各类灭火器材的方法,并具备灭火技能。
3.4 动火连头施工需严格遵守相关法律法规,确保施工符合规定和标准。
4. 方案实施步骤4.1 施工前准备4.1.1 查看动火连头施工作业现场,评估环境安全性。
4.1.2 编制动火连头施工方案,包括施工工艺、安全措施等内容。
4.1.3 组织相关人员进行动火连头施工前的培训,确保工作人员了解工作的重要性和应急处理措施。
4.2 施工过程4.2.1 提前将施工现场进行清理,尽量减少可燃物的堆放。
4.2.2 进行动火前的必要准备工作,包括检查火源和防火设备的可靠性。
4.2.3 确保有充足的灭火设备,如灭火器、消防栓等,并保证正常可用。
4.2.4 在动火前,向周围人员进行必要的安全提示与警示。
4.2.5 按照方案要求,进行动火作业。
期间必须保持施工区域的通风良好。
4.2.6 动火连头施工期间,应有专人负责监控火源,随时做好应急处理准备。
4.3 施工后处理4.3.1 动火连头施工结束后,必须进行彻底的清理工作,确保施工现场无垃圾和可燃物残留。
4.3.2 检查防火设备是否完好,并进行必要的维护保养。
4.3.3 发现施工期间存在的问题和隐患,及时进行记录,并整改。
5. 安全措施5.1 动火现场必须设置明显的警示标志,以提醒周围人员注意安全。
5.2 动火作业期间,禁止吸烟、使用明火等与火源相联系的行为。

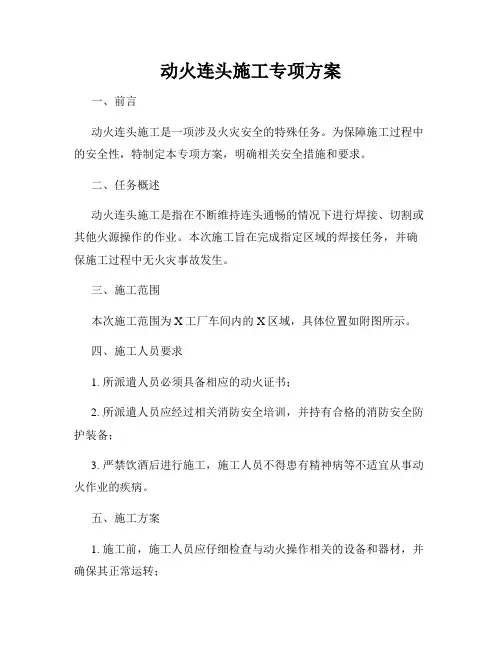

动火连头施工专项方案一、前言动火连头施工是一项涉及火灾安全的特殊任务。
为保障施工过程中的安全性,特制定本专项方案,明确相关安全措施和要求。
二、任务概述动火连头施工是指在不断维持连头通畅的情况下进行焊接、切割或其他火源操作的作业。
本次施工旨在完成指定区域的焊接任务,并确保施工过程中无火灾事故发生。
三、施工范围本次施工范围为X工厂车间内的X区域,具体位置如附图所示。
四、施工人员要求1. 所派遣人员必须具备相应的动火证书;2. 所派遣人员应经过相关消防安全培训,并持有合格的消防安全防护装备;3. 严禁饮酒后进行施工,施工人员不得患有精神病等不适宜从事动火作业的疾病。
五、施工方案1. 施工前,施工人员应仔细检查与动火操作相关的设备和器材,并确保其正常运转;2. 施工区域内应设立明显的警示标识,禁止非施工人员进入;3. 确定施工用火点,并使用干砂进行必要的防护;4. 施工过程中,使用专业的焊接机械进行焊接作业,并保持环境通风良好;5. 施工完成后对焊接点进行检查,确保其质量合格。
六、安全措施1. 施工现场应备有灭火器材,数量应根据施工现场的大小和特殊性进行合理配置;2. 每位施工人员应佩戴合格的消防安全防护服,并配备防火眼镜、防火手套等必要的个人防护装备;3. 施工现场应保持整洁,杜绝易燃物品的聚集;4. 施工人员应熟悉灭火器的使用方法,并及时控制和扑灭可能发生的火灾。
七、紧急情况处理1. 一旦发生火灾事故,施工人员应立即按照应急预案进行处置,确保人员撤离的安全;2. 如火势无法控制,应立即报警,并协助消防人员进行灭火救援。
八、施工验收1. 施工完成后,应由专门负责的验收人员对施工质量进行检查和确认;2. 如发现质量不合格或存在安全隐患的情况,应及时整改。
九、工期安排本次施工工期为X天,具体施工开始时间和结束时间如附表所示。
十、总结本施工专项方案是为了确保动火连头施工过程中的安全性而制定的,施工人员必须严格遵守各项安全规定和操作步骤,确保施工顺利进行。
目录一、施工概况 (1)二、编制依据 (1)三、施工部署 (1)四、连头施工方案 (1)五、QHSE保证措施 (4)六、设备机具明细表 (5)一、施工概况陕西省汉中市汉台区河东店镇平安村2506#-20m桩位置发现1处长度1米的管道存在隐患,需要进行换管作业,换管长度1米,管道规格D323.9*8 ,材质L290L,换管作业焊接2道焊口。
二、编制依据1、《油气长输管道施工及验收规范》GB 50369-20142、《钢质管道焊接及验收》SY/T4103-20133、《石油天然气钢质管道无损检测》SY/T4109-20134、《埋地钢质管道聚乙烯防腐层》GB/T 23257-20175、《钢质管道聚乙烯粘胶带防腐层技术标准》SY/T 0414-20176、陕西省天然气股份有限公司规定7、连头位置现场踏勘确定动火连头方案三、施工部署1、动火安全组织机构:(1)动火施工单位领导小组组长:荣运亭副组长:王源成员:冯武学李建设(2)动火施工人员电焊工:韦小龙2、总体施工组织本次动火焊接工程情况如下,首先在管道上用手枪钻加水钻孔,然后进行检测,检测合格后将原管道隐患部位进行气割,再将新管道焊接至原管线上,管道焊接完成后现场进行无损检测,现场洗片约半小时后出结果,检测合格即可。
四、连头施工方案1、施工准备(1)物资准备●落实各种施工用材料、设备及时运到施工现场。
●准备油料等施工消耗材料,保证现场设备正常运转、施工顺利进行。
(2)施工人员和设备的准备●现场连头管理机构,施工人员方案交底,人员全部到达指定连头地点。
●施工设备、机具,进行检查,保证现场的设备、机具完好、运行正常。
(3)施工现场的准备●进入动火连头前办理陕然公司动火申请,方案审批完成。
●施工现场的布置完成,连头操作坑及逃生通道完成。
●消防器材及检测工具的准备。
●准备施工的相关文件、记录资料。
2、管线动火要点1、待业主对原管道进行停产泄压置换,并检测可燃气体浓度,当可燃气体浓度达到要求后方可切割。

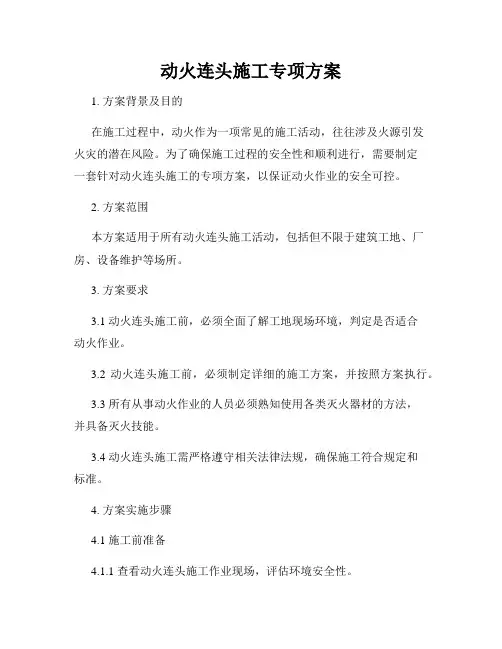

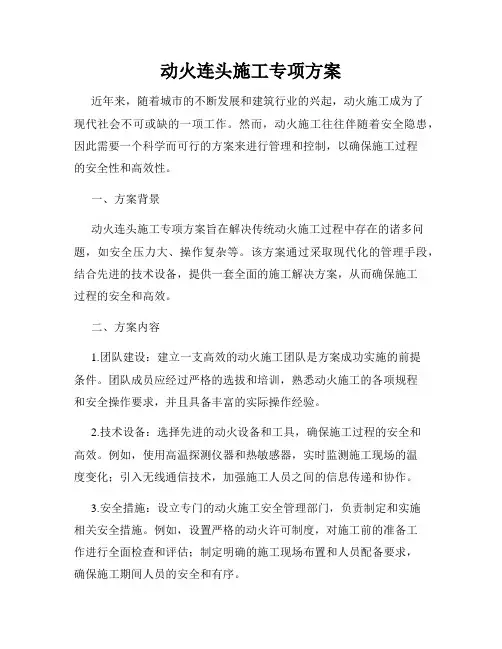

动火连头施工专项方案近年来,随着城市的不断发展和建筑行业的兴起,动火施工成为了现代社会不可或缺的一项工作。
然而,动火施工往往伴随着安全隐患,因此需要一个科学而可行的方案来进行管理和控制,以确保施工过程的安全性和高效性。
一、方案背景动火连头施工专项方案旨在解决传统动火施工过程中存在的诸多问题,如安全压力大、操作复杂等。
该方案通过采取现代化的管理手段,结合先进的技术设备,提供一套全面的施工解决方案,从而确保施工过程的安全和高效。
二、方案内容1.团队建设:建立一支高效的动火施工团队是方案成功实施的前提条件。
团队成员应经过严格的选拔和培训,熟悉动火施工的各项规程和安全操作要求,并且具备丰富的实际操作经验。
2.技术设备:选择先进的动火设备和工具,确保施工过程的安全和高效。
例如,使用高温探测仪器和热敏感器,实时监测施工现场的温度变化;引入无线通信技术,加强施工人员之间的信息传递和协作。
3.安全措施:设立专门的动火施工安全管理部门,负责制定和实施相关安全措施。
例如,设置严格的动火许可制度,对施工前的准备工作进行全面检查和评估;制定明确的施工现场布置和人员配备要求,确保施工期间人员的安全和有序。
4.施工流程:制定清晰的施工流程和操作指南,确保施工过程的有序进行。
例如,确定施工前的准备工作,包括场地清理、材料准备等;明确动火点和动火对象,划定相应的安全区域;统筹协调各个环节的施工进度,避免冲突和延误。
5.应急预案:建立健全的应急预案,以应对施工过程中可能出现的各种意外情况。
例如,制定灭火和疏散方案,确保在发生火灾和其他紧急情况时能够快速、有效地应对。
三、方案实施方案的实施需要统一的指导和领导,以确保各个环节的协调和顺利进行。
建立动火连头施工专项管理小组,由负责人和相关专家组成,负责方案的具体实施和监督。
同时,与相关部门和单位进行紧密合作,形成动火施工的整体协同效应。
四、方案效果通过动火连头施工专项方案的实施,可以有效降低动火施工过程中的安全风险,提高工作效率和施工质量。

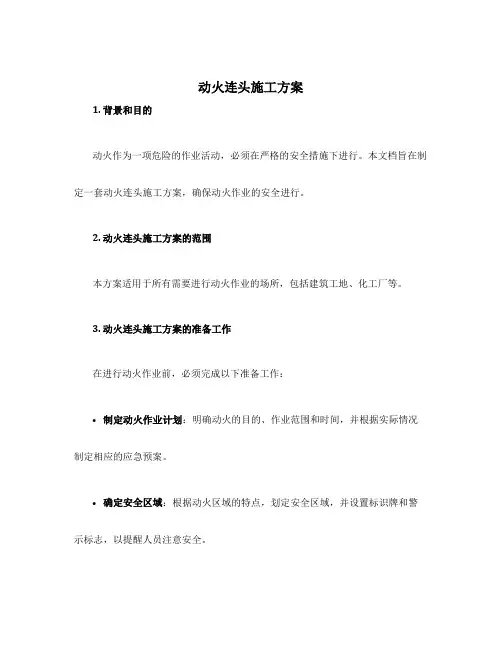

动火连头施工方案1. 背景和目的动火作为一项危险的作业活动,必须在严格的安全措施下进行。
本文档旨在制定一套动火连头施工方案,确保动火作业的安全进行。
2. 动火连头施工方案的范围本方案适用于所有需要进行动火作业的场所,包括建筑工地、化工厂等。
3. 动火连头施工方案的准备工作在进行动火作业前,必须完成以下准备工作:•制定动火作业计划:明确动火的目的、作业范围和时间,并根据实际情况制定相应的应急预案。
•确定安全区域:根据动火区域的特点,划定安全区域,并设置标识牌和警示标志,以提醒人员注意安全。
•准备必要的设备和工具:根据动火作业的要求,准备好必要的动火设备和工具,如灭火器、防护服等。
•培训和安全意识教育:对参与动火作业的人员进行培训和安全意识教育,确保其了解动火作业的风险和相应的应对措施。
4. 动火连头施工方案的实施步骤4.1 动火前准备1.检查动火设备和工具的完好性:确保动火设备和工具没有损坏或过期,可以正常使用。
2.清理动火区域:清除动火区域内的杂物和易燃物,保持整洁。
3.安装临时防护措施:根据动火区域的情况,设置临时防护措施,如防火板、防火布等。
4.2 动火作业过程1.穿戴个人防护装备:动火作业人员必须穿戴符合标准的个人防护装备,包括防火服、护目镜、手套等。
2.检查动火设备:在动火前,对动火设备进行检查,确保其运行正常。
3.安全引燃:根据动火设备的操作规程,采取安全引燃措施,确保动火的安全进行。
4.监控和巡视:动火过程中,需派专人进行监控和巡视,及时排除可能发生的安全隐患。
5.灭火准备:在动火过程中,必须准备好灭火器和灭火器材,并确保人员熟悉使用方法。
4.3 动火作业后处理1.灭火:在动火作业结束后,对火源进行彻底灭火,确保没有余火。
2.清理动火区域:清理动火区域内的残留物和杂物,恢复整洁。
3.妥善保管动火设备和工具:对动火设备和工具进行清洁、检查和妥善保管,以备下次使用。
5. 动火连头施工方案的安全要求•所有动火作业人员必须经过专门培训,并持有相应的证书。
动火连头施工方案
一.工程概况
1 .工程描述
神池首站联络线已完成主线管道,进入站内连头阶段。
以站内已挖出Φ159连头管线穿过水沟和毛石挡墙到站外,从连头到站内上反地面管线距离是7m。
连接站外主管线因此会涉及到站内动火连头,为确保首站正常运行和施工安全,特编制本动火连头方案。
2 .主要工作量
1)准备工作主要工作量
管沟作业坑开挖、棺材及弯头准备、管线打压。
2)动火作业的主要工作量:
3 .作业的目的与依据
1)作业目的
为了保障安全生产,进行本次施工作业。
为控制施工风险,保证施工安全,并明确每道工序的具体施工步骤及各工序间的组织协调工作,特制定此作业方案。
2)作业依据
G-0版体系文件(因素识别与风险评估管理程序)
F/4版体系文件(山西处突发事件总体应急预案)
G-0版体系文件(应急管理程序)
G-0版体系文件(管道本体完整性管理规定)
二.施工组织:
1 .领导小组:
负责人:李先进
成员:王学建樊尊义
职责:
1)负责方案审查和审批。
2)负责生产调度、现场安全、施工组织、后勤保障、物质供应等总体领导、协调指挥工作。
三动火施工措施
1 .运营单位施工前准备
1)动火施工前需要运营单位配合站内天然气停输和放空,工艺流程的转换及阀门的开关操作;
2)氮气置换后需运营单位配合检车可燃气体浓度,合格后我单位再进行动火施工。
2 .施工单位动火前准备
1)完成施工方案的审批,各项报告和进场许可的办理。
2)施工前,首先在施工区域内设置安全警戒线,对参加工程施工的人员进行安全教育,用火、监火制度教育,提高安全用火和防火的自觉意识。
3)施工人员熟悉施工作业环境和运行工艺厂站的各项制度,施工期间严谨违章操作。
4)将地下已建连头处管线放空开挖出来。
5)准备好完好无破损的氧气乙炔带,防止使用过程中漏气;准备完好无破损无接头的铜芯电缆焊把线和砂轮机电源线,防止使用过程中漏气或产生静电火花。
6)使用上海75型轮式自发电二弧焊拖拉机作为发电和焊接设备,佩戴防火罩并接地。
7)电焊、气焊设备距动火点10m以外,电、气焊设置间距不小于10m。
8)电焊回路线除接头外需保证绝缘,且只能搭接在焊接点处,施焊管道与回路线严禁与已投产管线接触,以防止静电,如果确有接触,需用绝缘橡胶隔离。
9)动火施工现场出入口处设立值班人员,禁止闲杂人员进入动火施工现场。
10)施工现场放置6具8kg干粉灭火器。
11)全部施工准备完毕后,办理动火作业票,动火作业批准后,相关监护人员到位后开始进行施工
12)施工前由技术负责人对施工人员进行技术措施交底,技术交底除工艺安装的技术要求外,还应详尽地让施工人员了解工艺流程及施工方案;使每个施工人员都明了动火施工作业时相关阀门的开关状态,了解应急时的处理措施。
13)由HSE工程师对施工人员进行安全培训和安全措施交底。
14)所有准备工作做好后,需经业主、监理、运营单位确认、下指令后可进行下一步施工。
四. 氮气置换
1)氮气准备氮气的纯度不低于99.5%,氮气注入时氮气的推进速度控制在0.6-1m/s。
2)注氮排气流程:施工单位由运营单位关闭2502、2602阀门,断开放空汇管与其它设备连接的放空管线,打开1405、1404、1403放空阀门让总放空管线始终处于开启状态,以确保施工管线不在密闭空间施工。
设置置气孔PT,从预留置氮口处PT注氮后在切割处钻孔作为检测可燃气体浓度的浓度的检测点,当氮气浓度达到99%以上5min后在进行切割作业,以确保切割管道内充满氮气。
3)动火作业示意图
五.切割施工措施
当检车口氮气浓度达到99%以上5min后方可进行管线切割,切割之前需先确定切割中心点,确定切割点位置后清除切割部位管道上的防腐层,最后在进行切割作业。
1)当进行切割作业时,仍需从置氮口不停的注氮(本次注氮的目的是考虑动火施工时预防管内产生混气)。
2)打磨切割过的焊口,使其满足施工标准的要求。
六.连头施工
切割作业完成后,在管内打500mm的黄油墙(黄油:滑石粉为1:2.5),以防止管内串气、漏气。
然后在割口处使用可燃性气体检测仪进行检测,当可燃性气体浓度为0时,经运营方、业主、监理确认后方可进行焊接。
焊接完成检查无误后,现场安全负责人组织人员,彻底清除现场火种,本次动火结束。
七.动火完成后工作
1)动火施工完毕,施工人员负责人组织人员清理现场杂物,将施工用的设备清理出施工现场。
2)焊口自检合格后,向监理提交无损检测申请。
若焊口检测不合格,按照上述动火防护措施进行焊口返修工作,返修后再次申请无损检测。
3)焊口无损检测合格后,按照设计要求进行防腐补口、管沟回填。
八安全监护措施
基本HSE要求:
1)加强员工安全意识,施工前进行安全教育培训和安全措施交底,保持高度的警惕性,保证每一步炒作的可靠性。
2)员工进入现场劳保穿戴齐全,真确使用劳保保护用品,施工中要严格执行各项安全规章制度。
3)严格遵守业主的各项管理规定和安全教育内容,落实动火前的防护措施,动火作业票批准后方可进行动火作业。
4)施工时制定专人监护,项目经理为小组直接领导者,紧急情况发生时,启动应急小组应急救援。
5)施工作业区,必须严格按要求配备灭火器材和设施,灭火器材和设施必须做到完好有效,配置布局合理,任何人不得随意挪动。
6)全体员工必须明确各自的岗位防火责任,无关人员进入现场严禁带火种。
7)坚持“三不动火”原则,即:未办理动火作业许可证(作业票)不动火;防火措施不落实不动火;没有监火人不动火。
8)员工进入作业现场,应认真检查施工作业环境,清理易燃易爆物品,作业完成后,必须对现场进行仔细检查,消除作业后留下的隐患。
9)施工生产中所必需的易燃易爆物品在工地现场使用、存放,必须采取切实有效的防火安全措施,配备必要的消防器材,指定专人负责管理。
10)根据消防管理规定和施工生产情况,确立本项目施工重点防火部位为:氧气、乙炔存放点,切割、焊接作业动火点、运行阀组,对这些部位安排专人进行可燃气体检测和监控。
11)发生火灾时,现场人员必须进行现场灭火,若判断现场灭火能力不足时,并立即报警,说明着火地点、着火物质,派专人接应消防车积极配合灭火。
九、工器具及材料表
动火连头施工步骤
神池首站联络线动火连头施工方案
编制单位:江苏汉皇安装集团有限公司
编制人:
项目负责人:
单位负责人:
编制日期:2016.8.28。
