水利水电工程施工质量通病防治导则
- 格式:pdf
- 大小:774.57 KB
- 文档页数:136
(完整版)水利水电工程施工质量通病防治导则(PPT删减
版)
1 总则
1.0.1 为防范和处理水利水电工程施工质量通病,减少水利水电工程施工质量通病的发生,提高水利水电工程施工质量,制定本导则。
1.0.2 本导则适用于各类水利水电工程施工中出现质量通病的防治。
1.0.3 本导则按工程施工技术类型,将质量通病进行如下分类:(1)岩土明挖;
(2)地下洞室开挖;
(3)锚喷支护;
(4)地基加固(略);
(5)防渗与排水(略);
(6)灌浆;
(7)混凝土;
(8)土石方填筑;
1
(9)砌体及护脚、护岸;
(10)疏浚(略);
(11)金属结构制作及安装;
(12)机电设备安装;
(13)安全监测系统安装调试与施工期监测(略)。
1.0.4 本导则所述质量通病,主要为水利水电工程建设过程中易发生、且较为普遍的实体施工质量通病。
水利水电工程施工中出现质量通病时,应认真记录质量通病的性状,查明原因,定期进行统计分析并及时处理。
1.0.5 对水利水电工程施工中出现的质量通病已经导致质量事故和重大质量隐患的,其处理程序和方法应符合国家现行有关规定。
1.0.6 水利水电工程施工质量问题的处理,除应执行本标准外,尚应执行国家现行相关标准的规定。
2。
水利工程质量通病防治措施在土方工程中,常见的质量问题会对建筑物的安全造成严重影响。
因此,采取有效的防治措施是非常重要的。
1、土方工程质量通病防治措施现象一:在挖方过程中或挖方后,边坡局部或大面积塌方,会扰动地基土,使其承载力降低,进而影响建筑物的安全。
防治措施:对于基槽或坑的塌方,应清除塌方后采取临时性支护措施。
对于永久性边坡局部塌方,应清除塌方后用块石填砌或用2:8、3:7灰士回填嵌补,并在与土接触部位作成台阶搭接,以防止滑动。
此外,还可以将坡度改缓。
现象二:回填土经夯实或辗压后,其密实度达不到设计要求,在荷载作用下会变形增大,强度和稳定性下降。
防治措施:对于不合要求的土料,应挖出换土,或者掺入石灰、碎石等夯实加固。
对于含水量过大而达不到密实度的土层,可以采用翻松晾晒、风干,或者均匀掺入干土等吸水材料,重新夯实。
对于含水量小的土层,可以增加夯实遍数。
现象三:基坑开挖后,地基土被水浸泡。
防治措施:对于已被水淹泡的基坑,应采取措施将水引走排净,并设置截水沟以防止水刷边坡。
对于已被水浸泡扰动的土,可以采取排水晾晒后夯实,或者抛填碎石、小块石夯实,或者换土夯实(3:7灰士),或者挖出淤泥加深基础。
现象四:边坡界面不平,出现较大凹洼,边坡加大。
防治措施:对于局部超挖,可以用块石填砌(浆砌)或用3:7灰土夯补。
与原土坡接触部位应做成台阶接槎。
现象五:夯实基础墙面两侧填方或用推土机送土,造成基础墙体裂缝、破裂,轴线偏移,严重地影响结构受力性能。
防治措施:应会同设计单位,根据具体情况,采用压浆、加围套等加固措施,或者将损坏部位拆除重砌。
现象六:房心回填土局部或大片下沉,造成地坪面鼓,开裂甚至塌陷破坏。
防治措施:如果地坪面层尚未破坏,可以填入碎石,用灰浆泵压入水泥砂浆填灌密实。
如果面层已经破坏,则可以采取局部或全部返工。
局部处理可以用锤将空鼓部位打去,填灰土或粘土、碎石混合物夯实,再做面层。
2、地基与基础工程质量通病防治措施现象:未按要求测定灰土的干密度。
1 总则
1.0.1 为防范和处理水利水电工程施工质量通病,减少水利水电工程施工质量通病的发生,提高水利水电工程施工质量,制定本导则。
1.0.2 本导则适用于各类水利水电工程施工中出现质量通病的防治。
1.0.3 本导则按工程施工技术类型,将质量通病进行如下分类:(1)岩土明挖;
(2)地下洞室开挖;
(3)锚喷支护;
(4)地基加固(略);
(5)防渗与排水(略);
(6)灌浆;
(7)混凝土;
(8)土石方填筑;
1
(9)砌体及护脚、护岸;
(10)疏浚(略);
(11)金属结构制作及安装;
(12)机电设备安装;
(13)安全监测系统安装调试与施工期监测(略)。
1.0.4 本导则所述质量通病,主要为水利水电工程建设过程中易发生、且较为普遍的实体施工质量通病。
水利水电工程施工中出现质量通病时,应认真记录质量通病的性状,查明原因,定期进行统计分析并及时处理。
1.0.5 对水利水电工程施工中出现的质量通病已经导致质量事故和重大质量隐患的,其处理程序和方法应符合国家现行有关规定。
1.0.6 水利水电工程施工质量问题的处理,除应执行本标准外,尚应执行国家现行相关标准的规定。
2。
水利水电工程施工设计质量通病防治导则
1.引言
本文档旨在对水利水电工程施工设计质量常见问题进行分析和防治措施提出建议,以帮助相关人员在施工设计过程中提高质量和效率。
2.常见问题及防治措施
2.1 设计不合理
常见问题:
- 设计方案缺乏创新性,导致工程效果不理想。
- 设计细节不完善,存在漏洞和风险。
防治措施:
- 鼓励设计人员在设计过程中注重创新,提出可行且高效的设计方案。
- 强化设计评审环节,确保设计细节完善,风险可控。
2.2 材料选择不当
常见问题:
- 选择质量不达标的材料,影响工程的使用寿命和安全性。
防治措施:
- 加强对材料质量的把关,选择符合标准要求的优质材料。
- 定期对材料进行抽检,确保其质量符合要求。
2.3 工艺缺陷
常见问题:
- 工艺操作规范不清晰,导致施工质量不稳定。
- 施工人员技术水平不高,影响施工效率和质量。
防治措施:
- 制定详细的工艺操作规范,确保施工过程中每个环节的质量
控制。
- 加强对施工人员的培训和考核,提高其技术水平和专业素养。
2.4 监理不到位
常见问题:
- 监理人员对施工设计质量的监管不力。
防治措施:
- 定期组织监理人员进行培训,提高其监管水平和专业素养。
- 加强对监理工作的考核,确保其工作到位。
3.总结
通过本文档的指导,相关人员可以更好地理解和解决水利水电工程施工设计质量中的常见问题,提高工程质量和效率,减少质量问题的发生。
同时,还需要不断总结和完善相关经验,以不断提升水利水电工程施工设计质量的水平。
水利水电工程施工技术质量通病防治导则1. 前言该文档旨在为水利水电工程施工人员提供一份通病防治导则,以确保施工技术质量的提高。
通过正确的施工操作和有效的质量控制措施,可以减少常见问题和错误,并提高工程的可靠性和持久性。
2. 施工技术质量通病及防治方法2.1 混凝土浇筑质量不达标- 原因:不合理的配合比、不严格的浇筑工艺等- 防治方法:确保合理的配合比、严格按照规范要求进行浇筑操作、加强浇筑质量检查和记录。
2.2 土方开挖不规范- 原因:开挖深度不符合设计要求、开挖面不平整等- 防治方法:严格按照设计要求进行土方开挖、及时修正不规范的施工操作、做好土方开挖的质量检查。
2.3 施工图纸理解不准确- 原因:施工人员对图纸内容理解有误、不仔细审查施工图等- 防治方法:施工前进行图纸技术交底、加强对施工图的审查和确认、及时向设计单位反馈问题并沟通解决。
2.4 施工机械设备故障频发- 原因:设备维护保养不当、操作人员技术不过关等- 防治方法:加强设备维护保养工作、加强操作人员培训和技术能力提升。
2.5 安全措施不到位- 原因:施工人员对安全意识不强、安全操作规程不符合要求等- 防治方法:加强安全教育培训、确保施工人员严格按照相关安全规程进行作业、加强安全监督和检查。
2.6 工程质量隐患发现较晚- 原因:施工过程中质量检查不到位、监理单位监督不力等- 防治方法:加强施工过程中的质量检查和记录、监理单位加强工地巡查和监督。
3. 总结通过遵守该导则中提出的防治方法,施工人员应能有效控制水利水电工程施工技术质量通病,并提高施工质量和工程可靠性。
即使每个工程都有独特的挑战,但在施工过程中始终遵循标准操作和质量控制是确保成功的关键。
水利水电工程施工质量通病与防范处理导则水利水电工程施工质量通病与防范处理导则目录l 岩土明挖2 地下洞室开挖3 支护与锚固4 地基加固5 基础防渗与排水6 灌浆7 混凝土8 土石方填筑9 砌筑及护坡10 堤防工程11 疏浚工程12 金属结构制作及安装13 机电设备安装14 原型观测仪器埋设l 岩土明挖工程1.1 边坡开挖1.1.1 违反边坡开挖程序的质量通病。
边坡开挖前,施工单位未按照施工文件的要求编制施工组织设计文件并得到监理工程师的批准,就开始施工;或施工中不遵守已批准的施工组织设计文件;1.1.2 预裂爆破效果差。
①预裂缝未贯通,岩石表面裂缝不明显;预裂缝隙过大,造成永久边坡岩体震动破坏;②边坡岩石壁画不平整度大,壁面有明显爆破裂隙;③边坡半边孔分布不均匀,半孔率低。
1.1.3 爆破造成边坡岩体破坏。
预裂爆破清除石碴后,在岩壁上留下明显的爆破裂隙或没能形成预裂面。
1.1.4 爆破岩石块度大。
岩体被实施爆破后,岩石块度大,影响到装载设备生产效率;爆破石料作为回填使用时,影响到回填料级配曲线。
1.1.5 边坡崩塌或滑坡。
开挖形成的边坡发生局部崩塌或边坡产生滑移,对工程安全构成严重威胁,往往形成质量事故。
1.2 岩基明挖1.2.1 爆破造成基础岩体破坏。
爆破后在岩体表面可以明显看出爆破裂隙或裂纹,致使基岩承载能力降低。
1.2.2 保护层开挖不符合要求。
预留保护层厚度不足:岩石建基面存在爆破裂隙或爆破痕迹,基础面起伏差较大。
1.2.3 坑槽开挖断面不规整。
坑槽断面不规整,几何尺寸相差较大。
1.3 土基明挖1.3.1 基坑泡水。
土基开挖时伴随开挖高程的下降,基坑作业面积聚了地表水。
1.3.2 边坡塌方。
土方基坑开挖时或开挖完成后,边坡的局部或整体发生失稳现象,产生了塌方或滑动。
1.3.3 基坑降排水降深不够或降不下去。
基坑排水系统投入运行到一定时期之后,地下水面曲线高程不再随运行时间的增加而下降。
2 地下洞室开挖工程2.1 钻爆法开挖2.1.1 洞室开挖超、欠挖严重。

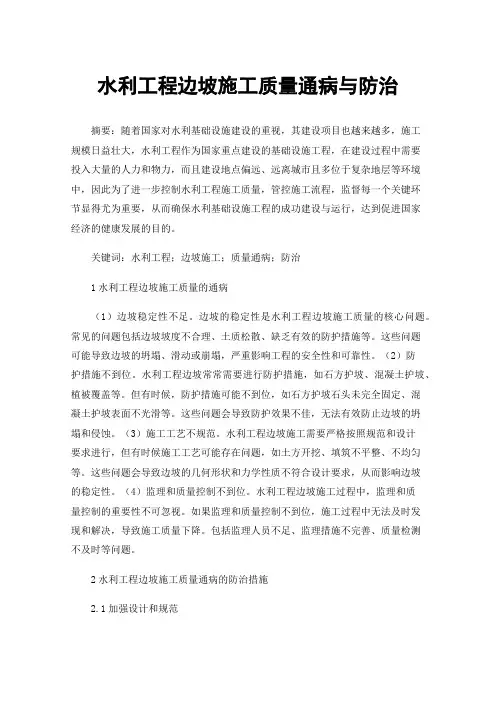

水利工程边坡施工质量通病与防治摘要:随着国家对水利基础设施建设的重视,其建设项目也越来越多,施工规模日益壮大,水利工程作为国家重点建设的基础设施工程,在建设过程中需要投入大量的人力和物力,而且建设地点偏远、远离城市且多位于复杂地层等环境中,因此为了进一步控制水利工程施工质量,管控施工流程,监督每一个关键环节显得尤为重要,从而确保水利基础设施工程的成功建设与运行,达到促进国家经济的健康发展的目的。
关键词:水利工程;边坡施工;质量通病;防治1水利工程边坡施工质量的通病(1)边坡稳定性不足。
边坡的稳定性是水利工程边坡施工质量的核心问题。
常见的问题包括边坡坡度不合理、土质松散、缺乏有效的防护措施等。
这些问题可能导致边坡的坍塌、滑动或崩塌,严重影响工程的安全性和可靠性。
(2)防护措施不到位。
水利工程边坡常常需要进行防护措施,如石方护坡、混凝土护坡、植被覆盖等。
但有时候,防护措施可能不到位,如石方护坡石头未完全固定、混凝土护坡表面不光滑等。
这些问题会导致防护效果不佳,无法有效防止边坡的坍塌和侵蚀。
(3)施工工艺不规范。
水利工程边坡施工需要严格按照规范和设计要求进行,但有时候施工工艺可能存在问题,如土方开挖、填筑不平整、不均匀等。
这些问题会导致边坡的几何形状和力学性质不符合设计要求,从而影响边坡的稳定性。
(4)监理和质量控制不到位。
水利工程边坡施工过程中,监理和质量控制的重要性不可忽视。
如果监理和质量控制不到位,施工过程中无法及时发现和解决,导致施工质量下降。
包括监理人员不足、监理措施不完善、质量检测不及时等问题。
2水利工程边坡施工质量通病的防治措施2.1加强设计和规范在河道治理中,边坡设计的合理性和施工的质量对于确保工程稳定性和安全性非常重要。
以下是一些注意事项:(1)边坡设计。
边坡设计应根据地质条件、土壤稳定性和工程要求等因素进行合理选择。
需要考虑边坡的高度、坡度、土壤类型等因素,以确保边坡的稳定性。
(2)地质条件。

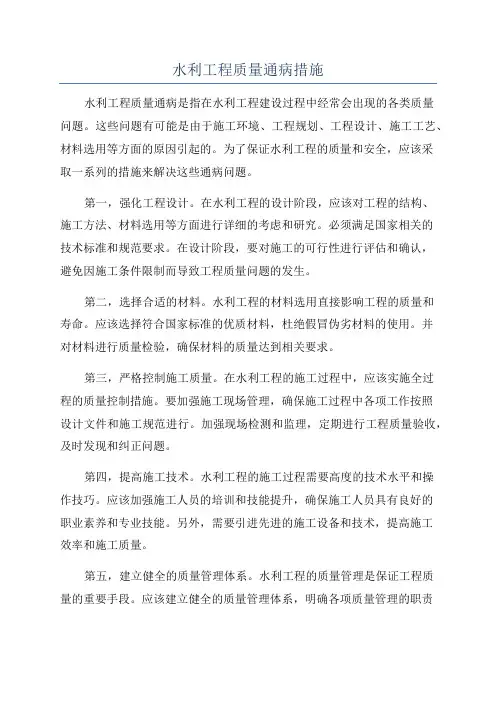

水利工程质量通病措施水利工程质量通病是指在水利工程建设过程中经常会出现的各类质量问题。
这些问题有可能是由于施工环境、工程规划、工程设计、施工工艺、材料选用等方面的原因引起的。
为了保证水利工程的质量和安全,应该采取一系列的措施来解决这些通病问题。
第一,强化工程设计。
在水利工程的设计阶段,应该对工程的结构、施工方法、材料选用等方面进行详细的考虑和研究。
必须满足国家相关的技术标准和规范要求。
在设计阶段,要对施工的可行性进行评估和确认,避免因施工条件限制而导致工程质量问题的发生。
第二,选择合适的材料。
水利工程的材料选用直接影响工程的质量和寿命。
应该选择符合国家标准的优质材料,杜绝假冒伪劣材料的使用。
并对材料进行质量检验,确保材料的质量达到相关要求。
第三,严格控制施工质量。
在水利工程的施工过程中,应该实施全过程的质量控制措施。
要加强施工现场管理,确保施工过程中各项工作按照设计文件和施工规范进行。
加强现场检测和监理,定期进行工程质量验收,及时发现和纠正问题。
第四,提高施工技术。
水利工程的施工过程需要高度的技术水平和操作技巧。
应该加强施工人员的培训和技能提升,确保施工人员具有良好的职业素养和专业技能。
另外,需要引进先进的施工设备和技术,提高施工效率和施工质量。
第五,建立健全的质量管理体系。
水利工程的质量管理是保证工程质量的重要手段。
应该建立健全的质量管理体系,明确各项质量管理的职责和流程。
加强对工程的材料、设计、施工等方面进行全面的监督和管理。
并根据实际情况进行及时的调整和改进。
第六,加强工程监理和验收。
水利工程的监理和验收是保证工程质量和安全的重要环节。
应该加强对施工过程的监督和检查,发现质量问题及时指导整改。
并对工程进行全面的验收和评估,确保工程达到设计要求和相关标准。
第七,加强质量宣传和教育。
水利工程质量问题多是由于人员素质不高或者质量意识不强引起的。
应该加强对水利工程从业人员的质量教育和培训,提高他们的责任意识和质量意识。

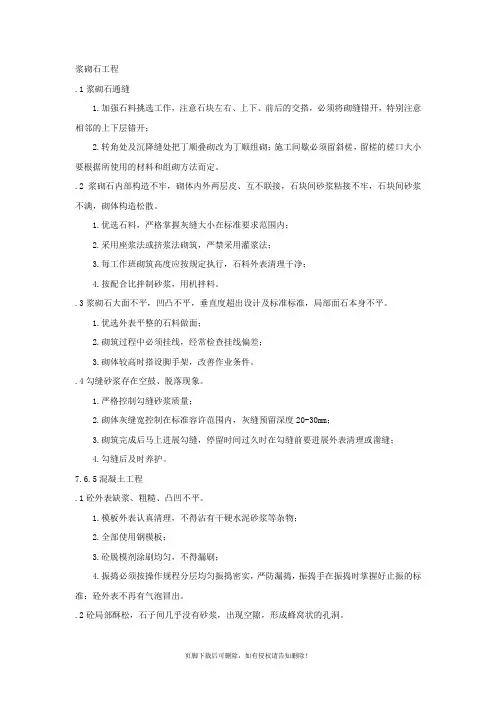

浆砌石工程.1浆砌石通缝1.加强石料挑选工作,注意石块左右、上下、前后的交搭,必须将砌缝错开,特别注意相邻的上下层错开;2.转角处及沉降缝处把丁顺叠砌改为丁顺组砌;施工间歇必须留斜槎,留槎的槎口大小要根据所使用的材料和组砌方法而定。
.2浆砌石内部构造不牢,砌体内外两层皮、互不联接,石块间砂浆粘接不牢,石块间砂浆不满,砌体构造松散。
1.优选石料,严格掌握灰缝大小在标准要求范围内;2.采用座浆法或挤浆法砌筑,严禁采用灌浆法;3.每工作班砌筑高度应按规定执行,石料外表清理干净;4.按配合比拌制砂浆,用机拌料。
.3浆砌石大面不平,凹凸不平,垂直度超出设计及标准标准,局部面石本身不平。
1.优选外表平整的石料做面;2.砌筑过程中必须挂线,经常检查挂线偏差;3.砌体较高时搭设脚手架,改善作业条件。
.4勾缝砂浆存在空鼓、脱落现象。
1.严格控制勾缝砂浆质量;2.砌体灰缝宽控制在标准容许范围内,灰缝预留深度20-30mm;3.砌筑完成后马上进展勾缝,停留时间过久时在勾缝前要进展外表清理或凿缝;4.勾缝后及时养护。
7.6.5混凝土工程.1砼外表缺浆、粗糙、凸凹不平。
1.模板外表认真清理,不得沾有干硬水泥砂浆等杂物;2.全部使用钢模板;3.砼脱模剂涂刷均匀,不得漏刷;4.振捣必须按操作规程分层均匀振捣密实,严防漏捣,振捣手在振捣时掌握好止振的标准:砼外表不再有气泡冒出。
.2砼局部酥松,石子间几乎没有砂浆,出现空隙,形成蜂窝状的孔洞。
1.采用电子自动计量拌和站拌料,每盘出料均检查砼和易性;砼拌和时间应满足其拌和时间的最小规定;2.砼下料应使用串筒或滑槽;30cm之内;振捣时振捣器移动半径不大于规定范围;振捣手进展搭接式分段,防止漏振;4.仔细检查模板,并在砼浇筑时加强现场检查。
.3砼构造直边处、棱角处局部掉落,有缺陷。
1.加强养护,保证砼强度均匀增长;2.设计模板时,将直角处设计成圆角或略大于90度;3.拆模时精心操作,象保护自己的眼睛一样保护构造物;4.按成品防护措施防护,防止意外伤害。

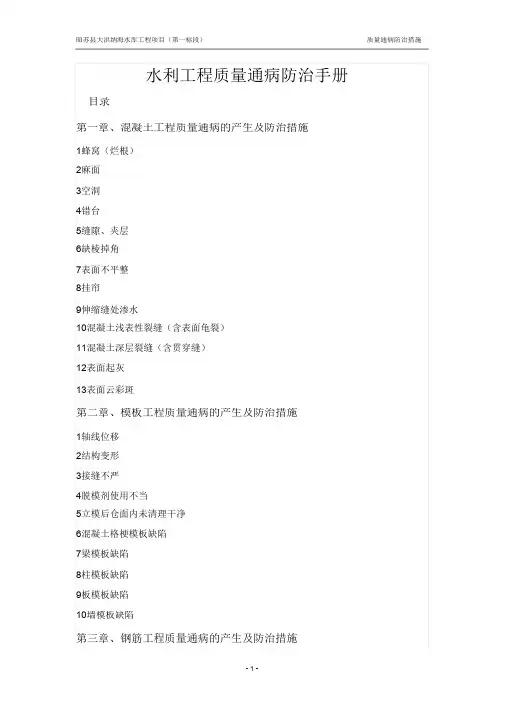

昭苏县大洪纳海水库工程项目(第一标段)质量通病防治措施水利工程质量通病防治手册目录第一章、混凝土工程质量通病的产生及防治措施1蜂窝(烂根)2麻面3空洞4错台5缝隙、夹层6缺棱掉角7表面不平整8挂帘9伸缩缝处渗水10混凝土浅表性裂缝(含表面龟裂)11混凝土深层裂缝(含贯穿缝)12表面起灰13表面云彩斑第二章、模板工程质量通病的产生及防治措施1轴线位移2结构变形3接缝不严4脱模剂使用不当5立模后仓面内未清理干净6混凝土格梗模板缺陷7梁模板缺陷8柱模板缺陷9板模板缺陷10墙模板缺陷第三章、钢筋工程质量通病的产生及防治措施昭苏县大洪纳海水库工程项目(第一标段)质量通病防治措施1表面锈蚀2混料3原料曲折4热轧钢筋无生产厂标识5条料弯曲6钢筋剪断尺寸不准7钢筋调直切断时被顶弯8钢筋连切9箍筋不方正10成型尺寸不准11已成型好的钢筋变形12箍筋弯钩形式不对13闪光对焊—未焊透14闪光对焊—氧化15闪光对焊—过热16闪光对焊—脆断17闪光对焊—烧伤18闪光对焊—塑性不良19闪光对焊—接头弯折或偏心20电弧焊—尺寸偏差21电弧焊—焊缝成型不良22电弧焊—焊瘤23电弧焊—咬边24电弧焊—电弧烧伤钢筋表面25电弧焊—弧坑过大26电弧焊—脆断27电弧焊—裂纹28电弧焊—未焊透29电弧焊—夹渣30电弧焊—气孔31骨架外形尺寸不准32绑扎网片斜扭33钢筋的混凝土保护层不准34钢筋间距不准35骨架吊装变形36同一连接区段内接头过多37钢筋遗漏38绑扎接点松扣及扎丝头向外第四章、桩基础工程质量通病的产生及防治措施1水泥搅拌桩—搅拌体不均匀2水泥搅拌桩—喷浆不正常3水泥搅拌桩—抱钻、冒浆4水泥搅拌桩—桩顶强度低5钻孔灌注桩—坍孔6钻孔灌注桩—钻孔漏浆7钻孔灌注桩—钻孔偏位(倾斜)8钻孔灌注桩—缩孔9钻孔灌注桩—钢筋笼偏位、变形、上浮10钻孔灌注桩—吊脚桩11钻孔灌注桩—断桩12预应力管桩—桩身断裂13预应力管桩—桩顶碎裂14预应力管桩—沉桩达不到设计要求15预应力管桩—桩顶位移16预应力管桩—桩身倾斜17预应力管桩—接桩处松脱开裂18预应力管桩—接长桩脱桩第五章、土方工程质量通病的产生及防治措施1填方出现弹簧土2填土压实度达不到要求3冲沟4落水洞、土洞5挖方边坡塌方6边坡超挖7边坡滑坡8基坑(槽)泡水9基土扰动10基坑(槽)开挖遇流砂11填方基底处理不当12墙后回填土不密实第一章、混凝土工程质量通病的产生及防治措施1、蜂窝(烂根)1.1表现形式混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙,类似蜂窝状的窟窿(深度一般未见钢筋);位于墩墙底部与底板接触处的蜂窝通常称之为“烂根”。

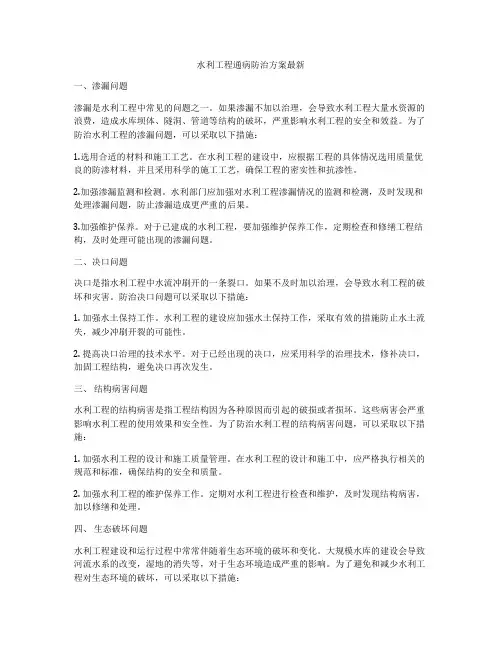

水利工程通病防治方案最新一、渗漏问题渗漏是水利工程中常见的问题之一。
如果渗漏不加以治理,会导致水利工程大量水资源的浪费,造成水库坝体、隧洞、管道等结构的破坏,严重影响水利工程的安全和效益。
为了防治水利工程的渗漏问题,可以采取以下措施:1.选用合适的材料和施工工艺。
在水利工程的建设中,应根据工程的具体情况选用质量优良的防渗材料,并且采用科学的施工工艺,确保工程的密实性和抗渗性。
2.加强渗漏监测和检测。
水利部门应加强对水利工程渗漏情况的监测和检测,及时发现和处理渗漏问题,防止渗漏造成更严重的后果。
3.加强维护保养。
对于已建成的水利工程,要加强维护保养工作,定期检查和修缮工程结构,及时处理可能出现的渗漏问题。
二、决口问题决口是指水利工程中水流冲刷开的一条裂口。
如果不及时加以治理,会导致水利工程的破坏和灾害。
防治决口问题可以采取以下措施:1. 加强水土保持工作。
水利工程的建设应加强水土保持工作,采取有效的措施防止水土流失,减少冲刷开裂的可能性。
2. 提高决口治理的技术水平。
对于已经出现的决口,应采用科学的治理技术,修补决口,加固工程结构,避免决口再次发生。
三、结构病害问题水利工程的结构病害是指工程结构因为各种原因而引起的破损或者损坏。
这些病害会严重影响水利工程的使用效果和安全性。
为了防治水利工程的结构病害问题,可以采取以下措施:1. 加强水利工程的设计和施工质量管理。
在水利工程的设计和施工中,应严格执行相关的规范和标准,确保结构的安全和质量。
2. 加强水利工程的维护保养工作。
定期对水利工程进行检查和维护,及时发现结构病害,加以修缮和处理。
四、生态破坏问题水利工程建设和运行过程中常常伴随着生态环境的破坏和变化。
大规模水库的建设会导致河流水系的改变,湿地的消失等,对于生态环境造成严重的影响。
为了避免和减少水利工程对生态环境的破坏,可以采取以下措施:1.加强环境影响评价工作。
在水利工程的建设过程中应加强环境影响评价工作,全面评估工程对生态环境的影响,采取措施减少不利影响。
质量通病及防治措施一、土方工程1、回填土局部开裂、沉陷(1)现象:土方回填后,经水浸泡后出现下沉。
(2)原因分析①回填土施工前,基底水淤泥未清净,该部分回填土受到水的浸湿出现沉陷;②未按规范要求,严格分层回填且夯实,且靠近墙角处,多采用平夯回填,回填质量不易控制;③回填土干土颗粒较大较多,受水浸湿出现沉陷。
(3)预防措施①回填土前,必须将坑中杂物,松土,淤泥清理干净;②回填必须遵照规范要求,严格分层夯实,且每层均要抽样检查,达到规范要求,方可上下层土;③填土不得大于50㎜直径的土块,不得有较多的干土块,土方含水量应符合规定。
2、填土出现橡皮土(1)现象橡皮土又叫弹簧土,即受夯得土发生颤动,体积不能压缩,受夯击处下陷,而四周鼓起,形成软塑状态。
在人工地基内,成片出现橡皮土,地基的稳定性和承载力将受到很大影响。
(2)原因分析在含水量过大的腐殖土、泥炭土、粘土、亚粘土等原状土上进行回填土,或采用这种土回填土工程时,尤其是在混杂状态下进行填土工程,由于原状土被扰动,颗粒之间的毛细孔遭到破坏,水分不易渗透和散发。
当气温较高时,对其进行夯击或碾压,特别是用光面滚碾压,表面形成硬壳,更加阻碍了水分的渗透和散发,形成软塑的橡皮土,这种土埋藏越深,水分散发越慢,长时间内不易消失。
(3)预防措施①夯(压)实施工时,应适当控制填土含水量,土的最佳含水量可通过击实试验确定;②不在含水量过大的腐殖土、泥炭土、粘土、亚黏土等原状土上进行回填。
二、模板工程1、现象①炸模,倾斜变形;②墙体厚薄不一,墙面高低不平;③墙根跑浆、漏浆,模板底部被砼及砂浆裹住,拆模困难;④拐角处,小模板跑模,墙角模板拆不下来;⑤吊空模板跑模,底部被砼埋住,拆模困难;2、原因分析本工程模板主要为钢模板,在施工时,不注意,可能出现以下问题.:①钢模板加工时角铁变形,造成模板不直;②相邻两块模板拼接不严、不平、支撑不牢,采用对销螺栓丝加固时,螺丝,螺杆滑丝,对销螺栓间距过大;③架体不稳;④振捣二次振捣时插入过深;⑤围檩接头槽钢接头加固不牢;⑥用钢管作围檩,两钢管间隙过大,模板受压力过大时造成木瓦丝震断;⑦用对销螺栓加固时,墙中间未放支撑,造成螺帽松紧不一致,墙厚薄不一;⑧底板不平,立模前也未找平,缝隙过大,水泥浆漏出,包裹模板下边;⑨吊空模板未加固,在浇筑时被踩下沉,造成拆模困难。
质量通病防治控制措施1、土方工程质量通病防治措施➢现象:在挖方进程中或者挖方后,边坡局部或者大面积塌方,使地基土受到扰动,承载力降低,严重的会影响建造物的安全。
防治措施:对基槽(坑)塌方,应清除塌方后作暂时性支护措施,对永久性边坡局部塌方,应清除塌方后用块石填砌或者用 2:8、3:7 灰士回填嵌补,与土接触部位作成台阶搭接,防止滑动;或者将坡度改缓。
➢现象:回填土经夯实或者辗压后,其密实度达不到设计要求,在荷载作用下变形增大,强度和稳定性下降。
防治措施:不合要求的土料挖出换土,或者掺入石灰、碎石等夯实加固:因含水量过大而达不到密实度的土层,可采用翻松晾晒、风干,或者均匀掺入干土等吸水材料,重新夯实;因含水量小可采用增加夯实遍数。
➢现象:基坑开挖后,地基土被水浸泡。
防治措施:已被水淹泡的基坑,应采取措施,将水引走排净;设置截水沟,防止水刷边坡:已被水浸泡扰动的土,采取排水晾晒后夯实,或者抛填碎石、小块石夯实;或者换土夯实(3:7 灰士) ;或者挖出淤泥加深基础。
➢现象:边坡界面不平,浮现较大凹洼,边坡加大。
防治措施:对局部超挖,可用块石填砌(浆砌)或者用 3:7 灰土夯补。
与原土坡接触部位应做成台阶接槎。
➢现象: 夯实基础墙面两侧填方或者用推土机送土,造成基础墙体裂缝、破裂,轴线偏移,严重地影响结构受力性能。
防治措施:应会同设计单位,根据具体情况,采用压浆、加围套等加固措施,或者将损坏部位拆除重砌。
➢现象: 房心回填土局部或者大片下沉,造成地坪面鼓;开裂甚至塌陷破坏。
防治措施:如地坪面层尚未破坏,可填入碎石,用灰浆泵压入水泥砂浆填灌密实;若面层已破坏,则视面积大小和损坏情况,采取局部或者全部返工。
局部处理可用锤将空鼓部位打去,填灰土或者黏土、碎石混合物夯实,再做面层。
2. 地基与基础工程质量通病防治措施➢现象: 未按要求测定灰土的干密度。
防治措施:灰土回填施工时,切记每层灰土夯实后都得测定干土的质量密度,符合要求后,才干铺摊上层的灰土。
水利工程通病防治方案水利工程建设是国民经济和社会发展的基础设施,对于保障国家粮食安全、生态环境改善、灾害防治等方面发挥着重要作用。
然而,在水利工程建设和运行过程中常常出现一些通病,严重影响工程的安全运行和效益发挥。
因此,开展水利工程通病的防治工作显得尤为重要。
本文将从渗漏、坝体稳定性、泄洪通道疏浚、泄洪安全阀等方面进行详细阐述。
一、渗漏问题的防治渗漏是水利工程中常见的一种通病,如果不得到及时有效的处理,则会对工程的安全运行造成严重影响。
渗漏问题主要来源于以下几个方面:地下水位高,土体孔隙度大,土体松散;在施工过程中,抗渗性较差的材料使用不当;地基渗透性强,抗压性能差;长期受水冲刷等。
因此,对于水利工程中的渗漏问题,需要采取相应的防治措施。
首先,加强水利工程的勘察设计工作,要充分考虑到工程所在地的地质、水文水情等条件,对可能出现渗漏问题的部位进行细致的勘察和分析,正确评估渗漏风险。
其次,在施工过程中,要严格按照设计要求和相关规范进行施工,选择符合要求的防渗材料和施工工艺,确保工程施工质量和防渗性能。
另外,水利工程运行中要定期进行巡查和监测,及时发现并处理渗漏问题,防止渗漏现象扩大。
二、坝体稳定性问题的防治坝体稳定性问题是水利工程中常见的通病,如果发生坝体滑坡、坍塌等问题,不仅对工程本身造成损害,还可能对下游地区造成巨大灾害。
因此,加强对坝体稳定性问题的防治工作显得尤为重要。
首先,对于水利工程的设计阶段,应充分考虑到坝体的地质条件、地震影响、降雨等因素,采用稳定性分析方法进行设计计算,确保工程在设计寿命内能够安全稳定运行。
另外,在施工过程中要根据设计要求,按照相关规范和标准进行施工,对于坝体中可能出现的缺陷和隐患要及时处理。
其次,在水利工程运行阶段,要定期进行坝体稳定性的监测和评估,及时发现并处理可能出现的问题,确保坝体的安全稳定运行。
三、泄洪通道疏浚问题的防治泄洪通道是水利工程中保障洪水安全的重要设施,然而在长期积淤和冲刷作用下,泄洪通道可能出现疏浚不畅的情况,影响泄洪通道的疏导效果。
一、开挖共分三章,即岩土明挖和地下洞室开挖。
其质量通病共列16条,质量通病有共性,主要通病为:爆破效果差,起伏差超标,表层岩体松动,进而造成岩体失稳,产生滑坡、倾倒等事故。
(一)起伏差超标,爆破效果差目前开挖施工中不做控制,随意性大,开挖轮廓不符合设计要求十分普遍。
为防止此类通病,要特别注意以下几点:1.进行爆破试验《水工建筑物地下开挖工程施工规范》(SL378-2007)第613条《水工建筑物岩石基础开挖工程施工技术规范》(SL47-94)3.2.1条,DL/T5389-2007第8.6.3条,均规定在爆破开挖前进行爆破试验。
2.进行爆破设计SL47-94第3.3.1条规定“钻孔爆破施工前,施工单位应进行爆破设计并报主管部门”、“钻孔爆破施工,应按爆破设计要求进行”。
DL/T5389-2007第8.2.1条规定“应根据设计图纸、地质情况、爆破器材性能及施工机械等条件进行钻爆设计”,并绘制爆破图;SL378-2007第6.1.4条也有类似规定。
3.施工过程中,应及时进行爆破参数调整SL378-2007第6.1.5条规定“地下洞室开挖过程中,应根据地质条件和实际爆破效果进行参数调整;SL47-94第3.3.4条规定”爆破后应及时调查爆破效果,并根据爆破效果和爆破监测结果,及时调整爆破参数。
(二)关于爆破效果的质量标准1.基础面的开挖,超挖值的规定SL47-94第 2.1.10条规定“水平建基面高程的开挖偏差不应大于±20cm。
”DL/T5389-2007第7.0.9条规定“水平建基面高程的开挖允许超挖20cm,欠挖10cm”。
SL378-2007第5.1.6条规定“一般情况下,地下洞室不应欠挖,且应尽量减少超挖,其开挖半径的平均径向超挖值,平洞不应大于200mm,竖井不应大于250mm。
”在地下洞室开挖质量评定表中还有一项不平整度的规定,一般不大于100mm。
注意:平均超挖值200mm不是一个点的超挖值,而是在同一断面中若干个测点的平均值。
目录1 总则 (1)2 岩土明挖工程 (2)2.1 边坡开挖 (2)2.2 岩基明挖 (3)2.3 土基明挖 (5)3 地下洞室开挖工程 (7)3.1 钻爆法开挖 (7)3.2 掘进机开挖 (8)3.3 破碎围岩及土洞开挖 (9)4 锚喷支护工程 (12)4.1 锚杆支护 (12)4.2 喷射混凝土 (12)4.3 格栅拱架或钢拱架 (13)4.4 预应力锚索 (14)5 地基加固工程 (17)5.1 岩基地质构造处理 (17)5.2 灌注桩 (17)5.3 振冲 (21)5.4 沉井 (22)5.5 强夯 (24)5.6 换土加固 (25)6 防渗与排水工程 (27)6.1 混凝土防渗墙 (27)6.2 高喷防渗墙 (31)6.3 振动板墙 (33)6.4 深层搅拌防渗墙 (34)6.5 防渗土工膜铺设 (36)6.6 基础与边坡排水管、孔 (37)6.7 软基反滤材料及敷设(含天然合成材料) (38)7 灌浆工程 (40)7.1 浆液与造孔 (40)7.2 固结灌浆 (43)7.3 帷幕灌浆 (44)7.4 回填灌浆 (46)7.5 接触灌浆 (48)7.6 接缝灌浆 (48)7.7 压水试验 (51)8 混凝土工程 (53)8.1 模板 (53)8.2 钢筋 (54)8.3 止水及埋件 (58)8.4 普通混凝土 (60)8.5 预制构件混凝土 (64)8.6 预应力混凝土 (64)8.7 碾压混凝土 (65)8.8 水下混凝土 (67)9 土石方填筑工程 (69)9.1 基础面清理与基础处理 (69)9.2 填筑施工工艺试验 (70)9.3 土料填筑 (70)9.4 堆石料填筑 (72)9.5 反滤料填筑 (73)9.6 接缝和结合部填筑 (74)10 砌体及护脚、护岸工程 (76)10.1 浆砌石工程 (76)10.2 干砌石工程 (79)10.3 混凝土预制块砌筑 (79)10.4 护脚、护岸工程(抛石、抛枕) (80)10.5 河道软体排 (81)11 疏浚工程 (84)11.1 河湖疏浚 (84)11.2 吹填工程 (85)12 金属结构制作及安装工程 (86)12.1 金属结构制作 (86)12.2 金属结构安装 (88)13 机电设备安装工程 (90)13.1 水轮机安装 (90)13.2 发电机安装 (91)13.3 主变压器安装 (92)13.4 GIS设备安装工程 (94)13.5 防雷接地装置安装工程 (95)14 安全监测系统安装调试与施工期监测 (97)14.1 系统仪器、设备和电缆检验和率定 (97)14.2 仪器设备安装埋设与维护 (98)14.3 电缆连接、敷设与保护 (102)14.4 初始值 (104)14.5 施工期监测 (105)14.6 施工期监测资料整理整编和分析 (106)条文说明 (108)1 总则 (108)2 地下洞室开挖工程 (109)2.1 钻爆法开挖 (109)2.2 掘进机开挖 (109)2.3 破碎围岩及土洞开挖 (110)3 锚喷支护工程 (110)3.1 锚杆支护 (110)3.2 喷射混凝土 (111)3.3 格栅拱架或钢拱架 (112)3.4 预应力锚索 (113)4 地基加固工程 (115)4.1 岩基地质构造处理 (115)4.2 灌注桩 (115)4.3 振冲 (115)4.5 强夯 (115)5 防渗与排水工程 (116)5.1 混凝土防渗墙 (116)5.2 高喷防渗墙 (120)5.3 振动板墙 (122)5.4 深层搅拌防渗墙 (122)5.5 防渗土工膜铺设 (123)6 灌浆工程 (124)6.1 浆液与造孔 (124)6.2 固结灌浆 (125)6.3 帷幕灌浆 (126)6.4 回填灌浆 (127)6.5 接触灌浆 (127)6.6 接缝灌浆 (128)6.7 压水试验 (128)7 混凝土工程 (129)8 土石方填筑工程 (132)8.1 基础面清理与基础处理 (132)8.2 填筑施工工艺试验 (132)8.3 土料填筑 (132)8.4 堆石料填筑 (133)8.5 反滤料填筑 (133)8.6 接缝和结合部填筑 (133)1 总则1.0.1 为防范和处理水利水电工程施工质量通病,减少水利水电工程施工质量通病的发生,提高水利水电工程施工质量,制定本导则。
水利水电工程中的质量通病及防治作者:潘群芳来源:《城市建设理论研究》2013年第20期【摘要】本文通过分析水利水电工程中的质量管理中普遍存在的问题,提出了相应的防治措施。
【关键词】水利水电质量通病防治措施中图分类号:TV 文献标识码:A 文章编号:随着我国经济的飞速发展,对水利水电工程建设的要求越来越高。
在水利水电工程建设的过程中,施工阶段是保证工程质量的最主要阶段,也是保证工程建成后能够正常发挥作用的最主要阶段。
为此,大力加强水利水电工程中质量管理研究,对于加强水利水电工程建设质量,保证水利水电工程建设的正常进行,具有非常重要的意义。
水利水电工程管理工作中的质量管理存在的问题主要表现在以下几个方面:1、管理目标含糊其辞主要是针对战略目标不够重视而言。
虽然很多水利水电工程在开工之前提出了这样或那样的口号,然而这些口号都具有较重的水分,很多时候都存在的赶进度而忽略质量的问题,导致整个工程质量没有从战略上予以重视,其结果就是工程质量的低下。
2、在工程施工之前,没有弄懂设计意图,缺乏技术交底。
在施工原料上控制不当,在施工过程中缺乏精细化、全程动态的管理,施工工艺水平低下,管理力度不够,各种作业指导难以严格执行,管理职责难以落到实处,都导致了施工管理水平的低下,从而导致施工质量不达标。
3、施工人员技术水平不过硬表现在以下几方面:1、很多水利水电工程施工企业为实现企业效益的最大化,忽视对施工人员的培训; 2、随着国家投资力度的加大,很多没有资质的施工企业随意招揽人员组建队伍施工,其施工质量管理水平可想而知; 3、当前很多水利水电工程施工企业的施工人员大都是农民工朋友,缺乏专业的培训不说,施工技术水平也相对较低,大都靠经验等等。
因而作为管理人员,必须加强水利水电工程的质量管理。
4、水利水电工程施工过程中原材料质量问题。
在水利水电工程建设中,原材料的质量问题是首要问题。
其主要表现在水泥的质量不过关,水化性能差,安定性弱;粗骨料直径比较大,有的甚至严重超标,细骨料泥沙含量比较高,严重不符合标准;在混凝土的配合比例上缺乏合理性,从配置关系上降低了混凝土的配置强度;由于原材料的质量或者原材料的操作使用不当所造成的质量问题,将严重影响水利水电工程的质量,有的甚至会造成无法维修的严重的质量问题。
目录1 总则 (1)2 岩土明挖工程 (2)2.1 边坡开挖 (2)2.2 岩基明挖 (3)2.3 土基明挖 (5)3 地下洞室开挖工程 (7)3.1 钻爆法开挖 (7)3.2 掘进机开挖 (8)3.3 破碎围岩及土洞开挖 (9)4 锚喷支护工程 (12)4.1 锚杆支护 (12)4.2 喷射混凝土 (12)4.3 格栅拱架或钢拱架 (13)4.4 预应力锚索 (14)5 地基加固工程 (17)5.1 岩基地质构造处理 (17)5.2 灌注桩 (17)5.3 振冲 (21)5.4 沉井 (22)5.5 强夯 (24)5.6 换土加固 (25)6 防渗与排水工程 (27)6.1 混凝土防渗墙 (27)6.2 高喷防渗墙 (31)6.3 振动板墙 (33)6.4 深层搅拌防渗墙 (34)6.5 防渗土工膜铺设 (36)6.6 基础与边坡排水管、孔 (37)6.7 软基反滤材料及敷设(含天然合成材料) (38)7 灌浆工程 (40)7.1 浆液与造孔 (40)7.2 固结灌浆 (43)7.3 帷幕灌浆 (44)7.4 回填灌浆 (46)7.5 接触灌浆 (48)7.6 接缝灌浆 (48)7.7 压水试验 (51)8 混凝土工程 (53)8.1 模板 (53)8.2 钢筋 (54)8.3 止水及埋件 (58)8.4 普通混凝土 (60)8.5 预制构件混凝土 (64)8.6 预应力混凝土 (64)8.7 碾压混凝土 (65)8.8 水下混凝土 (67)9 土石方填筑工程 (69)9.1 基础面清理与基础处理 (69)9.2 填筑施工工艺试验 (70)9.3 土料填筑 (70)9.4 堆石料填筑 (72)9.5 反滤料填筑 (73)9.6 接缝和结合部填筑 (74)10 砌体及护脚、护岸工程 (76)10.1 浆砌石工程 (76)10.2 干砌石工程 (79)10.3 混凝土预制块砌筑 (79)10.4 护脚、护岸工程(抛石、抛枕) (80)10.5 河道软体排 (81)11 疏浚工程 (84)11.1 河湖疏浚 (84)11.2 吹填工程 (85)12 金属结构制作及安装工程 (86)12.1 金属结构制作 (86)12.2 金属结构安装 (88)13 机电设备安装工程 (90)13.1 水轮机安装 (90)13.2 发电机安装 (91)13.3 主变压器安装 (92)13.4 GIS设备安装工程 (94)13.5 防雷接地装置安装工程 (95)14 安全监测系统安装调试与施工期监测 (97)14.1 系统仪器、设备和电缆检验和率定 (97)14.2 仪器设备安装埋设与维护 (98)14.3 电缆连接、敷设与保护 (102)14.4 初始值 (104)14.5 施工期监测 (105)14.6 施工期监测资料整理整编和分析 (106)条文说明 (108)1 总则 (108)2 地下洞室开挖工程 (109)2.1 钻爆法开挖 (109)2.2 掘进机开挖 (109)2.3 破碎围岩及土洞开挖 (110)3 锚喷支护工程 (110)3.1 锚杆支护 (110)3.2 喷射混凝土 (111)3.3 格栅拱架或钢拱架 (112)3.4 预应力锚索 (113)4 地基加固工程 (115)4.1 岩基地质构造处理 (115)4.2 灌注桩 (115)4.3 振冲 (115)4.5 强夯 (115)5 防渗与排水工程 (116)5.1 混凝土防渗墙 (116)5.2 高喷防渗墙 (120)5.3 振动板墙 (122)5.4 深层搅拌防渗墙 (122)5.5 防渗土工膜铺设 (123)6 灌浆工程 (124)6.1 浆液与造孔 (124)6.2 固结灌浆 (125)6.3 帷幕灌浆 (126)6.4 回填灌浆 (127)6.5 接触灌浆 (127)6.6 接缝灌浆 (128)6.7 压水试验 (128)7 混凝土工程 (129)8 土石方填筑工程 (132)8.1 基础面清理与基础处理 (132)8.2 填筑施工工艺试验 (132)8.3 土料填筑 (132)8.4 堆石料填筑 (133)8.5 反滤料填筑 (133)8.6 接缝和结合部填筑 (133)1 总则1.0.1 为防范和处理水利水电工程施工质量通病,减少水利水电工程施工质量通病的发生,提高水利水电工程施工质量,制定本导则。
1.0.2 本导则适用于各类水利水电工程施工中出现质量通病的防治。
1.0.3 本导则按工程施工技术类型,将质量通病进行如下分类:(1)岩土明挖;(2)地下洞室开挖;(3)锚喷支护;(4)地基加固;(5)防渗与排水;(6)灌浆;(7)混凝土;(8)土石方填筑;(9)砌体及护脚、护岸;(10)疏浚;(11)金属结构制作及安装;(12)机电设备安装;(13)安全监测系统安装调试与施工期监测。
1.0.4 本导则所述质量通病,主要为水利水电工程建设过程中易发生、且较为普遍的实体施工质量通病。
水利水电工程施工中出现质量通病时,应认真记录质量通病的性状,查明原因,定期进行统计分析并及时处理。
1.0.5 对水利水电工程施工中出现的质量通病已经导致质量事故和重大质量隐患的,其处理程序和方法应符合国家现行有关规定。
1.0.6 水利水电工程施工质量问题的处理,除应执行本标准外,尚应执行国家现行相关标准的规定。
2 岩土明挖工程2.1 边坡开挖2.1.1 预裂爆破效果差1 现象:(1)预裂缝未贯通,岩石表面裂缝不明显;预裂缝隙过大,造成永久边坡岩体震动破坏。
(2)边坡岩石壁面不平整度大,孔壁有明显爆破裂隙。
(3)残留孔分布不均匀,半孔率低。
2 主要原因:(1)孔位、孔向偏差大。
(2)爆破设计不合理,爆破参数选择不当。
3 防治措施要点:(1)施工前,应充分了解爆破作业区的工程地质和水文地质条件;了解拟用火工材料的性能指标;认真做好爆破设计,慎重选择爆破参数,爆破前进行生产性试验,验证爆破设计,并根据爆破试验效果对爆破参数进行修正。
(2)施工前,应对造孔、药包加工和制作、装药、爆破网络铺设和起爆等各工序编制作业指导书和操作规程,并向每个现场管理人员和操作人员交底,明确各自责任,严格执行班组间及工序间的交接检验和记录制度。
(3)所有爆破作业应遵守国家“爆破安全规程”的规定,爆破作业人员应持证上岗。
2.1.2 爆破造成边坡岩体破坏1 现象:预裂爆破清除石渣后,在岩壁上留下明显的爆破裂隙或没有形成预裂面。
2 主要原因:未进行生产性爆破试验;爆破参数选取不当,预裂爆破不成功;或没有依据岩性的变化对参数加以调整。
3 防治措施要点:认真做好爆破设计,慎重选择爆破参数;做好生产性爆破试验,根据岩性变化不断地对爆破参数加以调整。
2.1.3 岩渣块径大,级配不好1 现象:岩体被实施爆破后,岩石块径大,影响到装载设备生产效率;爆破石料作为回填料使用时,影响到回填料级配曲线。
2 主要原因:(1)爆破参数选择不当,炮孔间距、排距过大。
(2)炸药猛度不足。
(3)在抛掷爆破作业时,炮孔方向单一,抛掷物在空中不能互相撞击,二次破碎。
3 防治措施要点:(1)调整爆破参数,适当缩小炮孔间、排距。
(2)使用猛度更大的炸药。
(3)在抛掷爆破作业时,调整炮孔方向。
2.1.4 边坡崩塌或滑坡1 现象:开挖形成的边坡发生局部崩塌或边坡产生滑移,对工程安全构成严重威胁。
2 主要原因:(1)开挖前未对边坡稳定性进行分析,未对不良地质构造进行预报。
(2)爆破参数选择不当,施工过程中对岩体产生了较大扰动,边坡形成后未及时支护,也未对边坡稳定进行定期观测。
3 防治措施要点:(1)查明该地区工程地质和水文地质情况,特别是和边坡稳定密切相关的断层、节理裂隙的组合情况并进行稳定分析。
(2)慎重选择爆破参数,减少对岩体的开挖扰动。
(3)边坡形成后及早支护,并对可能滑动的边坡进行定期观测,发现位移数值不收敛,采取必要的加固措施。
2.2 岩基明挖2.2.1 爆破造成基础岩体破坏1 现象:爆破后,在岩体表面有明显爆破裂隙或裂纹,致使基岩承载能力降低。
2 主要原因:爆破开挖方法不正确。
3 防治措施要点:(1)基础面以上岩体应采用分台阶开挖法并预留保护层,钻孔深度与开挖台阶高度比值宜在2/3 ~3/4间;保护层的开挖,应采用手风钻钻浅孔、小药量多次爆破的方法,且保护层的厚度不应小于1.5m;对接近建基面50cm的岩体,应采用风镐清除或人工撬挖。
(2)在易风化或遇水易崩解的泥岩、页岩基础面,要控制地表水,必要时,用喷射混凝土封闭建基面。
2.2.2 保护层开挖不符合要求1 现象:(1)预留保护层厚度不足。
(2)岩石建基面存在爆破裂隙或爆破痕迹,基础面起伏差较大。
2 主要原因:(1)未编制正确的作业指导书,未遵循作业指导书进行作业。
(2)监理未能及时纠正不规范的开挖作业方式。
3 防治措施要点:(1)开挖施工组织设计应经监理审查批准后,方可实施开挖作业。
(2)开挖作业中,施工人员应认真执行开挖作业程序。
(3)监理发现不符合规范的行为,要及时纠正。
2.2.3 坑槽开挖断面不规整1 现象:坑槽断面不规整,几何尺寸误差较大。
2 主要原因:不良地质条件的影响或施工作业不规范。
3 防治措施要点:(1)在不良地质条件下,应采用特殊处理措施,遇到层间接合不好的薄层水平岩层,开挖前可先打锚筋或锚杆;在设计开挖边线上采用预裂爆破,减少爆破对周边围岩的震动。
(2)按照施工文件的要求,认真编制坑槽开挖施工措施,采用合适的施工机械。
2.3 土基明挖2.3.1 基坑泡水1 现象:土基开挖时伴随开挖高程的下降,基坑作业面严重积水。
2 主要原因:在有地下水的土基开挖时,未有效控制地表水,也未有效降低地下水高程;地下水或地表水汇聚于基坑中。
3 防治措施要点:建立有效的地表水控制系统;查明水文地质情况,当地下水位线高于基坑开挖高程时,开挖前应建成有效排水系统。
2.3.2 边坡失稳1 现象:土方基坑开挖时或开挖完成后,边坡的局部或整体发生失稳,产生了塌方或滑动。
2 主要原因:(1)与工程地质、水文地质、施工荷载、气温等有关。
(2)未采取有效排水措施,导致地下水位抬高,土体力学参数降低或在渗透动水压力作用下,边坡容易产生塌方或滑坡。
3 防治措施要点:(1)根据工程水文地质资料,在开挖基坑四周设置井点排水系统,当地下水位线降至基坑底面高程以下时,再进行开挖。
(2)在基坑开挖全过程直至边坡支护后,或基坑回填前,应保持井点排水系统运行有效。
(3)在土质边坡的顶部不宜堆积土石,大型施工机械也不宜停留。
(4)在寒冷季节开挖形成的边坡,当气温转暖,要加强对边坡的观测,发现存在不稳定情况,应及时处理。
2.3.3 基坑降排水系统运行效果差1 现象:基坑排水系统投入运行到一定时期之后,地下水位线高程不再随运行时间的增加而下降。
