运输大巷及排矸运料系统运输的安全技术措施正式样本
- 格式:docx
- 大小:146.59 KB
- 文档页数:14

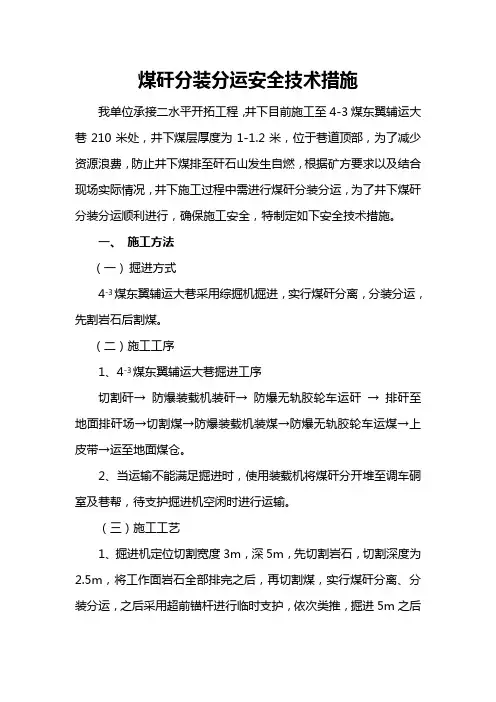

煤矸分装分运安全技术措施我单位承接二水平开拓工程,井下目前施工至4-3煤东翼辅运大巷210米处,井下煤层厚度为1-1.2米,位于巷道顶部,为了减少资源浪费,防止井下煤排至矸石山发生自燃,根据矿方要求以及结合现场实际情况,井下施工过程中需进行煤矸分装分运,为了井下煤矸分装分运顺利进行,确保施工安全,特制定如下安全技术措施。
一、施工方法(一)掘进方式4-3煤东翼辅运大巷采用综掘机掘进,实行煤矸分离,分装分运,先割岩石后割煤。
(二)施工工序1、4-3煤东翼辅运大巷掘进工序切割矸→防爆装载机装矸→防爆无轨胶轮车运矸→排矸至地面排矸场→切割煤→防爆装载机装煤→防爆无轨胶轮车运煤→上皮带→运至地面煤仓。
2、当运输不能满足掘进时,使用装载机将煤矸分开堆至调车硐室及巷帮,待支护掘进机空闲时进行运输。
(三)施工工艺1、掘进机定位切割宽度3m,深5m,先切割岩石,切割深度为2.5m,将工作面岩石全部排完之后,再切割煤,实行煤矸分离、分装分运,之后采用超前锚杆进行临时支护,依次类推,掘进5m之后进行锚网(索)支护,支护完成后采用相同的方式掘进剩余部分。
2、由于巷道高度不满足装载机装渣需求及工作面实行煤矸分离,为了方便施工,故在4-3煤东翼辅运大巷每隔150m施工一调车硐室,调车硐室具体规格及各项参数,另行专项施工措施。
二、施工操作步骤1、掘进前对工作面瓦斯、顶板及支护情况进行测定、检查,确定安全后方可进行掘进。
2、确保工作面安全后,开机进行掘进,定位3m,先割岩石再割煤,掘进2.5米时进行超前锚杆临时支护,之后继续掘进2.5米进行永久支护,永久支护完成后,采用相同的方式掘进剩余的部分,每循环进尺为5米。
3、根据巷道围岩情况看,可以适当调整控顶距,但最大控顶距不得超过5m,当巷道岩石不稳定时,可以减小控顶距及循环进尺,掘进过程中为确保施工安全,必须进行超前锚杆进行临时支护。
4、在整个掘进过程中,当运输不能满足掘进排煤矸时,可以将煤矸分开堆至调车硐室及巷帮,待切割完支护时,再将煤矸分装分运。

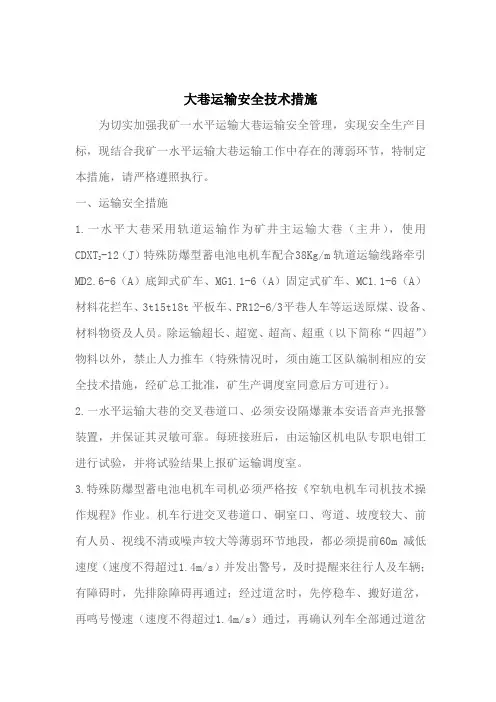

大巷运输安全技术措施为切实加强我矿一水平运输大巷运输安全管理,实现安全生产目标,现结合我矿一水平运输大巷运输工作中存在的薄弱环节,特制定本措施,请严格遵照执行。
一、运输安全措施1.一水平大巷采用轨道运输作为矿井主运输大巷(主井),使用CDXT2-12(J)特殊防爆型蓄电池电机车配合38Kg/m轨道运输线路牵引MD2.6-6(A)底卸式矿车、MG1.1-6(A)固定式矿车、MC1.1-6(A)材料花拦车、3t15t18t平板车、PR12-6/3平巷人车等运送原煤、设备、材料物资及人员。
除运输超长、超宽、超高、超重(以下简称“四超”)物料以外,禁止人力推车(特殊情况时,须由施工区队编制相应的安全技术措施,经矿总工批准,矿生产调度室同意后方可进行)。
2.一水平运输大巷的交叉巷道口、必须安设隔爆兼本安语音声光报警装置,并保证其灵敏可靠。
每班接班后,由运输区机电队专职电钳工进行试验,并将试验结果上报矿运输调度室。
3.特殊防爆型蓄电池电机车司机必须严格按《窄轨电机车司机技术操作规程》作业。
机车行进交叉巷道口、硐室口、弯道、坡度较大、前有人员、视线不清或噪声较大等薄弱环节地段,都必须提前60m减低速度(速度不得超过1.4m/s)并发出警号,及时提醒来往行人及车辆;有障碍时,先排除障碍再通过;经过道岔时,先停稳车、搬好道岔,再鸣号慢速(速度不得超过1.4m/s)通过,再确认列车全部通过道岔时方可加速运行。
4.运输大巷禁止在弯道处会车,会车必须在直巷内,会车必须发出警号并减速(速度不得超过1.4m/s)慢行通过。
同时,严格执行机列车会车“避让原则”(分支巷道车辆避让主巷道车辆;小车避让大车;空车避让重车;岩石煤矸车或材料车避让煤车;上行车避让下行车;各种车辆避让人车;特殊路段执行矿运输调度指令)规定。
5.任何时候、任意地点出现车辆掉道或机车脱轨,机列车司机必须保护现场,设置警示、警戒,并立即汇报矿运输调度室,由矿运输调度室通知运输区值班领导立即启动事故应急处置预案,安排人员赶赴现场,查明原因,制定措施,指挥处理,处理时必须有专人监护并使用复轨器。

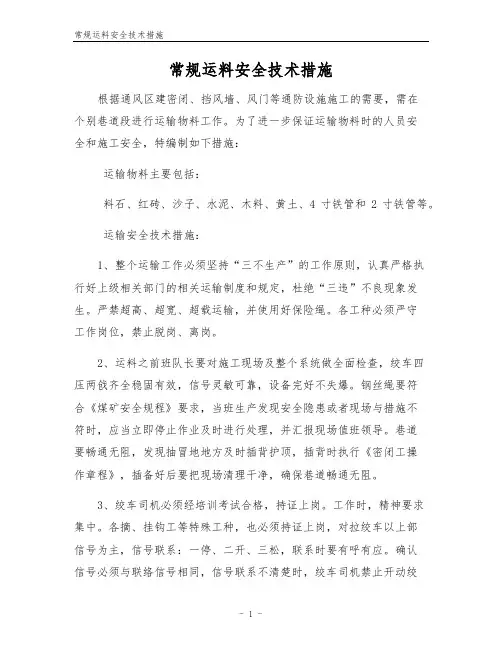

常规运料安全技术措施根据通风区建密闭、挡风墙、风门等通防设施施工的需要,需在个别巷道段进行运输物料工作。
为了进一步保证运输物料时的人员安全和施工安全,特编制如下措施:运输物料主要包括:料石、红砖、沙子、水泥、木料、黄土、4寸铁管和2寸铁管等。
运输安全技术措施:1、整个运输工作必须坚持“三不生产”的工作原则,认真严格执行好上级相关部门的相关运输制度和规定,杜绝“三违”不良现象发生。
严禁超高、超宽、超载运输,并使用好保险绳。
各工种必须严守工作岗位,禁止脱岗、离岗。
2、运料之前班队长要对施工现场及整个系统做全面检查,绞车四压两戗齐全稳固有效,信号灵敏可靠,设备完好不失爆。
钢丝绳要符合《煤矿安全规程》要求,当班生产发现安全隐患或者现场与措施不符时,应当立即停止作业及时进行处理,并汇报现场值班领导。
巷道要畅通无阻,发现抽冒地地方及时插背护顶,插背时执行《密闭工操作章程》,插备好后要把现场清理干净,确保巷道畅通无阻。
3、绞车司机必须经培训考试合格,持证上岗。
工作时,精神要求集中。
各摘、挂钩工等特殊工种,也必须持证上岗,对拉绞车以上部信号为主,信号联系:一停、二开、三松,联系时要有呼有应。
确认信号必须与联络信号相同,信号联系不清楚时,绞车司机禁止开动绞车。
开车要及时打开警示红灯信号;停车到位要及时关闭警示红灯信号。
在运输过程当中严禁用“口喊”、“晃灯”或其他方式代替信号联系。
绞车运转时各通路要做好截人工作,坚持“行车(船)不行人,行人不行车(船)”原则。
4、严禁闯车、闷车;松车必须带电松车,严禁放飞车,以防绳、车伤人。
5、在斜巷运输时,要使用好“一坡三挡”,并且保证其灵敏可靠。
运转的车在距离挡车器30-50米时要联系停止运转绞车,提起挡车器,车过后要及时放下挡车器。
在拐弯点要安装导向装置,固定导向装置的棚腿加固至少三架。
6、斜巷及其交叉的巷道口都要设置红灯信号,使用好专用警戒截人绳、警戒说明牌并专人负责。
做到开车亮灯,停车灭灯。
仅供参考[整理] 安全管理文书运输大巷及主提升运输安全技术措施日期:__________________单位:__________________第1 页共7 页运输大巷及主提升运输安全技术措施为保证一采区2660运输大巷及主提升运输安全,特制定本措施,请严格遵照执行。
一、一般规定1、2660运输大巷运输采用架线机车运输,除运输超长、超宽、超高、超重(以下简称“四超”)物料以外,禁止人力推车。
2、2660运输大巷的交叉道口、必须安设声光语音报警装置,并保证其灵敏可靠,每班接班时由机运队机车工试验,并将试验结果汇报机运队。
3、架线电机车司机必须严格按《窄轨电机车司机技术操作规程》作业,遇交叉道口和弯道处必须减速鸣笛,及时提醒来往行人。
4、2660运输大巷禁止在弯道处会车,会车必须在直巷内,并注意来往行人。
5、任何时候、任意地点出现矿车掉道,必须保护现场并立即汇报调度室,由调度室通知一采区安全管理办公室派人赶赴现场,查明原因,制定措施,指挥处理,处理时必须有专人监护并使用复轨器。
二、牵引车数规定1、2660运输大巷运煤线路自主井下部车场到五煤仓处,在此段线路上运行7吨架线机车3台。
其中:1台机车在2660技改巷口处调车和向主井车场拉运矸石车辆。
2台机车在2660运输大巷五煤仓至主井车场运送煤车。
2、2660运输大巷车辆组列时,煤车、矸石车必须分别组列,不得混编。
组列时,煤车按24辆;矸石车按12辆,最少不低于:煤车16辆、矸石车8辆。
从煤仓至主井车场、从2660技改口至主井车场中途第 2 页共 7 页不解列;零星材料车辆可挂在组列的列车后方,但不得超过4辆。
3、主井提升煤车每钩串车8辆,矸石车每钩串车4辆,下放时按提升车数的对应数下放,最少不低于4辆。
4、地面甩车场装运材料的矿车(水泥、砂子等)及其它材料车每钩串车4辆。
(紧急情况1辆)5、超长、超宽、超高、超重的物料车每钩串1辆。
6、运输及存车方式:(1)五煤仓口1列车装车(24或16辆),主井车场1列车调车组列(24或16辆)。
解决方案编号:LX-FS-A24939主平硐运输大巷机车运输安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑主平硐运输大巷机车运输安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
为切实加强我矿一水平运输大巷运输安全管理,实现安全生产目标,现结合我矿一水平运输大巷运输工作中存在的薄弱环节,特制定本措施,请严格遵照执行。
一、运输安全措施1.一水平大巷采用轨道运输作为矿井主运输大巷(主井),使用CDXT2-12(J)特殊防爆型蓄电池电机车配合38Kg/m轨道运输线路牵引MD2.6-6(A)底卸式矿车、MG1.1-6(A)固定式矿车、MC1.1-6(A)材料花拦车、3t15t18t平板车、PR12-6/3平巷人车等运送原煤、设备、材料物资及人员。
除运输超长、超宽、超高、超重(以下简称"四超")物料以外,禁止人力推车(特殊情况时,须由施工区队编制相应的安全技术措施,经矿总工批准,矿生产调度室同意后方可进行)。

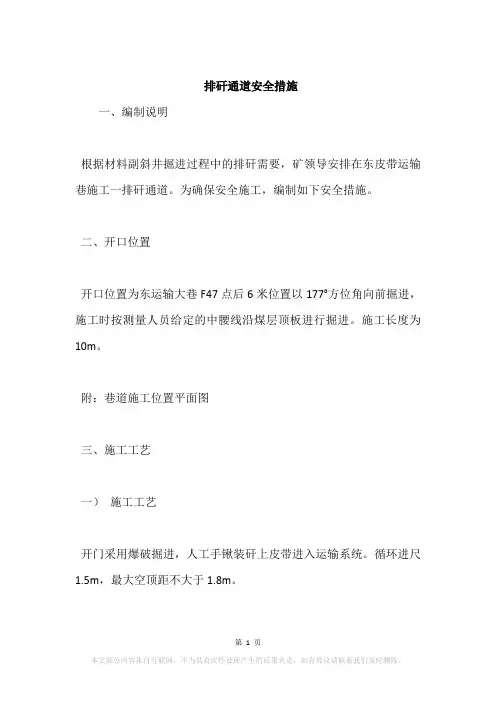

排矸通道安全措施
一、编制说明
根据材料副斜井掘进过程中的排矸需要,矿领导安排在东皮带运输巷施工一排矸通道。
为确保安全施工,编制如下安全措施。
二、开口位置
开口位置为东运输大巷F47点后6米位置以177°方位角向前掘进,施工时按测量人员给定的中腰线沿煤层顶板进行掘进。
施工长度为10m。
附:巷道施工位置平面图
三、施工工艺
一)施工工艺
开门采用爆破掘进,人工手锹装矸上皮带进入运输系统。
循环进尺1.5m,最大空顶距不大于1.8m。
二)爆破工艺
(一)掏槽方式为:楔式掏槽。
(二)装药放炮:
1、采用煤矿乳化炸药爆破,炸药规格:ф35mm×200mm,重200g。
雷管:采用1-5段毫秒延期电雷管引爆,爆破总延时不超过130毫秒。
MFB-100型隔爆电容式发爆器起爆。
2、装药结构:正向装药抛渣爆破。
3、起爆方式:一次装药、一次联炮、一次起爆。
联线方式为混联连线。
附:炮眼布置三视图、爆破说明书。
四、支护工艺
1、巷道断面设计
排矸通道设计为矩形巷道,掘进宽度2000mm,掘进高度2000mm,。

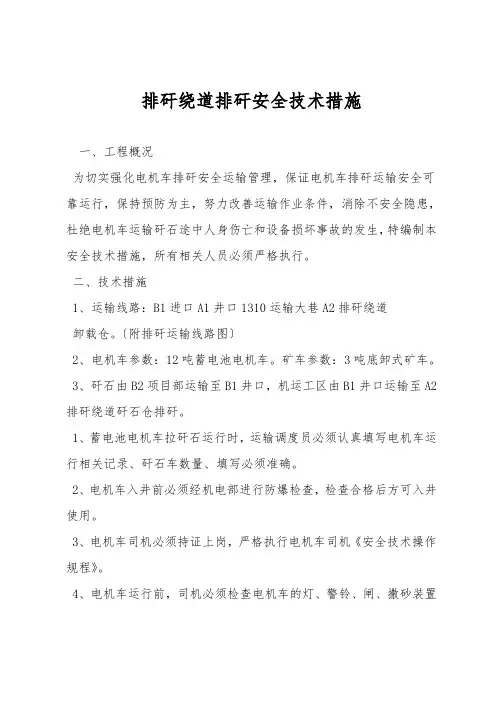

排矸绕道排矸安全技术措施一、工程概况为切实加强电机车排矸安全运输管理,保证电机车排矸运输安全可靠运行,坚持预防为主,努力改善运输作业条件,消除不安全隐患,杜绝电机车运输矸石途中人身伤亡和设备损坏事故的发生,特编制本安全技术措施,所有相关人员必须严格执行。
二、技术措施1、运输线路:B1进口→A1井口→1310运输大巷→A2排矸绕道→卸载仓。
(附排矸运输线路图)2、电机车参数:12吨蓄电池电机车。
矿车参数:3吨底卸式矿车。
3、矸石由B2项目部运输至B1井口,机运工区由B1井口运输至A2排矸绕道矸石仓排矸。
1、蓄电池电机车拉矸石运行时,运输调度员必须认真填写电机车运行相关记录、矸石车数量、填写必须准确。
2、电机车入井前必须经机电部进行防爆检查,检查合格后方可入井使用。
3、电机车司机必须持证上岗,严格执行电机车司机《安全技术操作规程》。
4、电机车运行前,司机必须检查电机车的灯、警铃、闸、撒砂装置和连接装置、任何一项不正常或防爆部分失去防爆性能时,都不得使用该机车5、电机车运输矸石时,一定要匀速行驶,严禁超速运行。
运行速度不得大于4m/s。
机车运行进至巷道口、硐室口、道岔、弯道、坡度较大或噪声大等地段,以及前面有车辆或视线障碍时,都必须减速慢行,并发出警号。
6、两机车或两列车在同一轨道同一方向行驶时,必须保持不少于100米的距离。
7、司机要与运输调度员保持密切联系,必须听从运输调度员指挥,准确掌握运行线路上的一切情况。
8、电机车司机开车前必须发出开车信号,电机车运行中,严禁将头和身体探出车外,司机不得无故脱离岗位,司机须离开岗位时,必须切断电源,将控制器打到零位,取下控制器手柄,扳紧车闸,但不得关闭车灯。
9、正常运行时,电机车必须在列车前端,电机车司机要位于前方驾驶室内。
运行中,电机车司机必须密切注视运行前方,发现有障碍物、道心有人,有人呼叫或有紧急晃灯信号时必须立即停车,待查明原因后方可运行。
10、严禁长距离顶车,区域调车进行顶车时,速度不超过0.75m/s,必须有专人在前方负责观望和警戒。

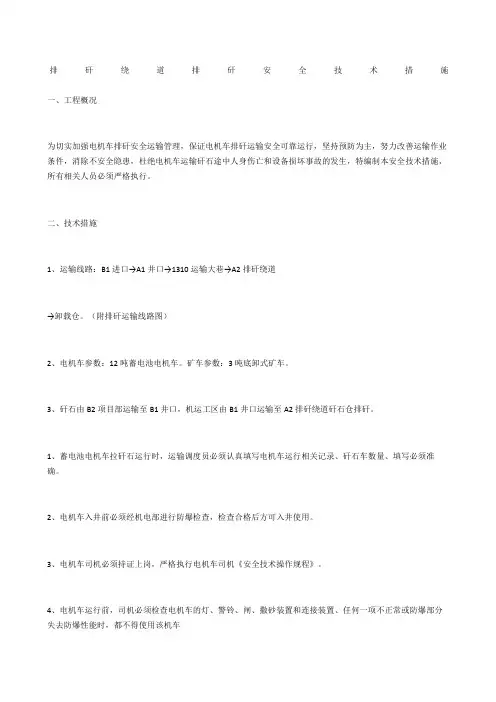

排矸绕道排矸安全技术措施一、工程概况为切实强化电机车排矸安全运输管理,保证电机车排矸运输安全可靠运行,保持预防为主,努力改善运输作业条件,消除不安全隐患,杜绝电机车运输矸石途中人身伤亡和设备损坏事故的发生,特编制本安全技术措施,所有相关人员必须严格执行。
二、技术措施1、运输线路:B1进口A1井口1310运输大巷A2排矸绕道卸载仓。
〔附排矸运输线路图〕2、电机车参数:12吨蓄电池电机车。
矿车参数:3吨底卸式矿车。
3、矸石由B2项目部运输至B1井口,机运工区由B1井口运输至A2排矸绕道矸石仓排矸。
1、蓄电池电机车拉矸石运行时,运输调度员必须认真填写电机车运行相关记录、矸石车数量、填写必须准确。
2、电机车入井前必须经机电部进行防爆检查,检查合格后方可入井使用。
3、电机车司机必须持证上岗,严格执行电机车司机《安全技术操作规程》。
4、电机车运行前,司机必须检查电机车的灯、警铃、闸、撒砂装置和连接装置、任何一项不正常或防爆部分失去防爆性能时,都不得使用该机车5、电机车运输矸石时,一定要匀速行驶,严禁超速运行。
运行速度不得大于4m/s。
机车运行进至巷道口、硐室口、道岔、弯道、坡度较大或噪声大等地段,以及前面有车辆或视线障碍时,都必须减速慢行,并发出警号。
6、两机车或两列车在同一轨道同一方向行驶时,必须保持不少于100米的距离。
7、司机要与运输调度员保持密切联系,必须听从运输调度员指挥,准确掌握运行线路上的一切状况。
8、电机车司机开车前必须发出开车信号,电机车运行中,严禁将头和身体探出车外,司机不得无故脱离岗位,司机须离开岗位时,必须切断电源,将控制器打到零位,取下控制器手柄,扳紧车闸,但不得关闭车灯。
9、正常运行时,电机车必须在列车前端,电机车司机要位于前方驾驶室内。
运行中,电机车司机必须密切凝视运行前方,发现有障碍物、道心有人,有人呼叫或有紧急晃灯信号时必须马上停车,待查明原因后方可运行。
10、严禁长距离顶车,区域调车进行顶车时,速度不超过0.75m/s,必须有专人在前方负责观望和警戒。
文件编号:TP-AR-L8476In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________煤出矸运输联络巷施工安全技术措施正式样本煤出矸运输联络巷施工安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
第一章工程概况在主斜井的井底车场 G6点(坐标X=5230.612 ,Y= 7187.400 )(方位角334°30′)前9M为中心开口(方位角为64°30′),按照45°的坡度上山炮采掘进,开口断面为8.5㎡,锁口断面为1m×1m,长为11.3M,后以(方位角342°30′)按照19°51′的坡度下山炮采掘进39.740M与主运暗斜井G10点(坐标X= 5252.210 ,Y= 7279.841)处贯通。
施工成8#、9#煤岀矸运输联络巷,为确保施工安全,特编制本安全技术措施。
第二章巷道断面及支护形式1、巷道断面(1) 2-2断面采用半园拱断面,锚网喷支护,宽3.2米,高3米,掘进断面:8.5㎡,长度11.3m。
(2)1-1断面采用半园拱断,锚网喷支护,宽2米,高1.8米,掘进断面:3.17㎡,长度39.74m,考虑施工方便需增加2m。
解决方案编号:LX-FS-A80601排矸立井运输安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑排矸立井运输安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
一、工作概况机掘一队按矿生产工作安排,在南羊路排矸立井提升(放)三吨矿车进行排矸工作,为了保障提升工作任务,确保运输工作安全运行,结合本矿实际情况特制定提升运输安全技术措施如下:二、立井提升运输人员组织及一般规定:1、现场负责人:每次班井上、井下必须有一名干部跟班组织安排各项准备工作,现场指定井上、井下各两名把钩工和一名信号工。
2、交接班双方必须在工作现场,与绞车司机互相通话联系好试一次信号,现场干部与把钩工、信号工对罐笼周围设备进行检查,并试操作一次、摇台、腰挡、底挡、安全门、罐笼阻车链等。
确保安全有效方可作业。
3、罐笼正在提升运行中,一律不准进行交接班,必须待罐笼到位停稳,并打定点信号后才准交接。
运输大巷及排矸运料系统运输的安全技术措施为保证2435运输大巷及排矸运料系统运输平安,特制定本平安技术措施,请严格遵照执行。
一、一般规定1.2435运输大巷除运输超长、超宽、超高物料以外,禁止人力推车。
2、2435及排矸大巷必需采纳架线机车运输,禁止用蓄电池电机车代替架线电机车运输。
3、2435大巷及排矸巷全线的交叉道口、弯道处、必需安设声光语音报警装置,并保证其灵敏牢靠,每班由运输队机车工试验,并将试验结果汇报运输队上。
4、架线电机车司机必需严格按《窄轨电机车司机技术操作规程》作业,遇交叉道口和弯道处必需减速鸣笛,并触动声光语音报警信号装置,准时提示来往行人。
5、2435大巷禁止在弯道处会车,会车必需在直巷内,并留意来往行人。
二、牵引车数规定1、副井:料车不超过5辆;人车2辆;2、2435大巷:煤车每列不超过36辆;料车每列不超过25辆;3、2435排矸巷:料车每列不超过25辆;矸石车每列不超过25辆;4、排矸斜井;料车不超过5辆;矸石车不超过5辆;水泥专用车不超过2辆。
5、轨下:料车不超过5辆;矸石车不超过5辆;人车2辆;三、副井、轨下运料运输平安规定(1)副井、轨下运料时间为人车运行时间以外,特别状况由调度室通知。
(2)各车场信号挂钩工负责警戒及检查物料车辆连接装置是否完好,装载状况是否符合规定,物料绑扎是否坚固,物料是否倾斜、重心是否偏移。
若检查中发觉物料倾斜、重心偏移严禁挂钩及提升。
(3)运料时挂好钩头后检查车辆连接是否坚固牢靠,巷道内是否有人员行走,若无人员行走与上部和下部信号挂钩挂工联系,设好警戒、人员进入躲硐后,发出开车信号。
(4)在升降物料中严禁扒、蹬、跳和人员随车行走,严格执行“行车不行人,行人不行车”的规定。
四、2435大巷运煤、运料的规定(1)2435运输大巷运输物料时由运输队统一在副井下车场或2435北大巷组列后用架线电机车牵引,牵引数量不得超过25辆,列车前有照明,后有尾灯,除调车或处理事故时,机车必需在列车前端,禁止顶车运行,正常状况下2435大巷不得人力推车。
文件编号:TP-AR-L2463In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________运输大巷及排矸运料系统运输的安全技术措施正式样本运输大巷及排矸运料系统运输的安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
为保证2435运输大巷及排矸运料系统运输安全,特制定本安全技术措施,请严格遵照执行。
一、一般规定1.2435运输大巷除运输超长、超宽、超高物料以外,禁止人力推车。
2、2435及排矸大巷必须采用架线机车运输,禁止用蓄电池电机车代替架线电机车运输。
3、2435大巷及排矸巷全线的交叉道口、弯道处、必须安设声光语音报警装置,并保证其灵敏可靠,每班由运输队机车工试验,并将试验结果汇报运输队上。
4、架线电机车司机必须严格按《窄轨电机车司机技术操作规程》作业,遇交叉道口和弯道处必须减速鸣笛,并触动声光语音报警信号装置,及时提醒来往行人。
5、2435大巷禁止在弯道处会车,会车必须在直巷内,并注意来往行人。
二、牵引车数规定1、副井:料车不超过5辆;人车2辆;2、2435大巷:煤车每列不超过36辆;料车每列不超过25辆;3、2435排矸巷:料车每列不超过25辆;矸石车每列不超过25辆;4、排矸斜井;料车不超过5辆;矸石车不超过5辆;水泥专用车不超过2辆。
5、轨下:料车不超过5辆;矸石车不超过5辆;人车2辆;三、副井、轨下运料运输安全规定(1)副井、轨下运料时间为人车运行时间以外,特殊情况由调度室通知。
(2)各车场信号挂钩工负责警戒及检查物料车辆连接装置是否完好,装载情况是否符合规定,物料绑扎是否牢固,物料是否倾斜、重心是否偏移。
若检查中发现物料倾斜、重心偏移严禁挂钩及提升。
(3)运料时挂好钩头后检查车辆连接是否牢固可靠,巷道内是否有人员行走,若无人员行走与上部和下部信号挂钩挂工联系,设好警戒、人员进入躲硐后,发出开车信号。
(4)在升降物料中严禁扒、蹬、跳和人员随车行走,严格执行“行车不行人,行人不行车”的规定。
四、2435大巷运煤、运料的规定(1)2435运输大巷运送物料时由运输队统一在副井下车场或2435北大巷组列后用架线电机车牵引,牵引数量不得超过25辆,列车前有照明,后有尾灯,除调车或处理事故时,机车必须在列车前端,禁止顶车运行,正常情况下2435大巷不得人力推车。
(2)运料时架线电机车的速度不超过2米/秒。
(3)2435运输大巷架线电机车运行必须严格执行《关于2435运输大巷使用架线电机车的安全技术措施》。
(4)运煤时每一列车不超过36辆,每一列车前有照明,后又红灯,除调车或处理事故时机车必须在列车前端。
(5)机车行进前面有车辆或视线有障碍时,都必须减低速度,并发出警铃。
(6)在危险情况下必须用矿灯发送紧急停车信号,非危险情况,任何人不得使用紧急停车信号。
五、2435排矸巷、排矸井运输安全规定(1)2435排矸巷按2列组列运行,每列车不超过25辆,由架线电机车牵引。
(2)机车运行严格执行《关于2435运输大巷使用架线电机车的安全技术措施》。
(3)机车行进前面有人员、车辆或视线有障碍时,都必须减低速度,并发出警铃。
(4)在车场调车时,必须先鸣铃后开车,速度不超过1.5米/秒。
(5)排矸井信号挂钩工负责车辆摘挂钩,检查车辆连接装置、钢丝绳头20米范围内的变化情况,和发送信号并担任警戒。
(6)排矸井每钩串车5辆,在运行过程中严格执行“行人不行车,行车不行人”的规定。
(7)挂好钩头后检查车辆连接是否牢固可靠,巷道内是否有人员行走,若无人员行走与上部或下部信号挂钩挂工联系,设好警戒、人员进入躲硐后,发出开车信号。
六、副井、轨下及2435大巷非常规运输安全规定1、运送超长、超高、超宽物料的安全措施。
7) 大型设备是指重量在2吨以上的设备,超长物料是指长度在4米以上,宽度在1.2米以上,高度在1.8米以上的物料,大型设备,超长物料的运输必须制定专门的运输作业规程和安全措施,经公司有关部门和领导批准后,方可运输。
8) 大型设备,超长物料要使用专用车辆运输,装车时重心要适中,前后左右突出的部位要保持平衡,绑扎要牢靠,同一车辆装2件以上的物件时,必须有防止物件相对滑动的措施,必须有专人检查、验收装车情况,不符合装车要求时不准运输。
9) 在副井及轨下运输大型设备和超长物料时,必须有专人现场指挥,严格执行“超场、超宽、超高物料运输的安全措施”并派专人持人车信号跟车监护,跟车人必须经常检查车辆装载平衡状况,发现异常及时用人车信号向绞车房发出停车信号。
10) 运输综采设备必须用专用的平板车,车体必须有防止滑动的锁控装置,液压支架的侧护板等伸缩部件,除自锁外应有辅助设施协同锁牢,以免在运输过程中发生伸缩部件突然伸出伤人事故。
11) 大型设备和超长物料车辆在车场内或者其它地方停放时,每辆车都必须用正规的掩木打掩。
12) 超过巷道断面和运输牵引、承载设备的技术参数的大型设备必须解体运输。
13) 运输大型设备和超长物料时,必须有专人指挥、专人探道,并由探道人员认真检查轨道、巷道情况,发现问题及时通知指挥人员进行处理,探道完毕无异常方可推车,推车人员要服从指挥,不得在车辆两侧推车,不准放飞车。
14) 运送大型设备的轨道质量应符合优良品标准。
2、清仓期间的运输安全规定1)运输队每班在水仓交叉处派一名班长协调指挥,负责清理水仓的供车和外运。
2)仓底淤泥、碴石等杂物装入矿车,装车高度以矿车沿算起以下600毫米。
3)清仓物装车时由清仓单位负责将矿车外部、车轮和表面淤泥要用水喷除,不得将淤泥带入水仓段以外的运输线路。
4)运输队要提前做好清理水仓前的准备工作合理安排,对运输机车、翻笼和矿车进行检修。
5)在运输过程中由清仓单位协助运输队对污染运输设备的淤泥、水分及时处理,防止沉积和锈蚀影响运输效率。
3、液压支架运送安全规定付绞、轨下绞车在提升液压支架前必须做一次重载提升试验,测试绞车的提升性能,具体办法为:从下部车场挂8辆满载的碴车进行试提升,以此来调定绞车机械、液压及制动系统。
并根据试验结果决定能否整架运送液压支架。
1) 确定整架运送液压支架后,先用模拟支架进行沿途运送试验,以此来检查沿途巷道有无卡挂的地方以及轨道质量和绞车的稳定性,以便发现问题,及时处理。
2) 运送工作由公司副经理担任总指挥,机电运输部部长担任副总指挥,现场指挥协调各项工作,确保安全。
3) 支架的装车由必须由专人负责,首先将平板车按预定位置固定在轨道上,支架用吊车吊装,井下用倒链配合起吊工器具装车,吊装时尽可能使支架的重心落在平板车的中心上,支架必须按规定用螺栓与平板车连成一体,然后用40T刮板机大链或Ф15.5mm 的钢丝绳配合手动葫芦对支架进行绑扎,并确保牢固可靠。
4) 第一辆支架车在付井或轨下各水平提升前,由专人负责在绳头与支架车之间另制做一个保险绳,具体为:用Φ18。
5mm的钢丝绳两股先与平板车车体固定,再用5个U型卡子与主提升钢丝绳卡在一起。
5) 支架车在提升下放前,必须对支架的绑扎仔细检查,确认安全后,上下车场设好警戒,上下车场严禁有任何人作业或逗留,轨道下山各水平车场不得有人,运输队必须每个水平都派信号工并设警戒,机电一队在提升前必须检查信号装置,并对提升钢丝绳详细检查,确认安全后方可发信号进行提升。
6) 提升下放支架等超长、超宽、超高大型设备时,机电一队必须指定两名有一定操作技能且经验丰富的绞车司机,一人操作,一人监护,绞车提升速度必须控制在0。
5m/s以内。
信号工必须坚守岗位,,履行职责,严格按《技术操作规程》操作。
7) 支架车或超高车辆在付井绕道或在2435大巷运行时,必须将架空线电源切断。
8) 人力推车时必须严格按《煤矿安全规程》第三百六十二条的规定执行,严禁在矿车两侧推车。
9) 液压支架装车时,按运送方向,支架的尾部(及掩护侧)向前装在平板车上,确保重心稳定。
10) 未尽事宜均按《煤矿安全规程》及有关规定执行。
七、2435大巷空重车会车点及料车存放点的规定1. 2435大巷运煤线路自主井下部车场到环形车场入口,在此段线路上运行7吨架线机车3台,会车地点为2435大巷拐弯270m处以里350m或以外180m 处,禁止在交叉道口和弯道处会车。
2. 料车存放地点从副井下放的料车或从轨下提升回收的物料车在副井车场或2435北大巷组列,运输时间按天煤司[2007]80号文件执行,在文件规定时间段以外尽可能避免运料,确需运料时由材料使用单位或回收单位向运输队2435大巷运输班长汇报后,利用运煤线路空闲时间采用架线电机车运输,运输队随时派机车拉运,禁止人力推车。
3 、在2435大巷运送材料车时必须按规定的运送方向运行(即外运的料车必须走重车道,里拉的材料车必须走空车道,且在运料期间,确保在同一股道上同向行驶的两列的机车有100m的安全距离,司机严格按操作规程作业,运输队要加强2435大巷全线的车辆调度,防止追尾、碰头、撞车事故的发生。
此处输入对应的公司或组织名字Enter The Corresponding Company Or Organization Name Here。
