机械成孔灌注桩工程量计算表-2
- 格式:xls
- 大小:113.50 KB
- 文档页数:2

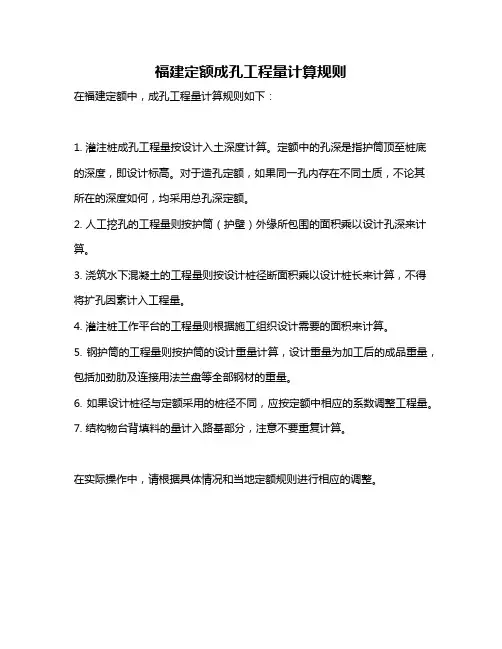

福建定额成孔工程量计算规则
在福建定额中,成孔工程量计算规则如下:
1. 灌注桩成孔工程量按设计入土深度计算。
定额中的孔深是指护筒顶至桩底的深度,即设计标高。
对于造孔定额,如果同一孔内存在不同土质,不论其所在的深度如何,均采用总孔深定额。
2. 人工挖孔的工程量则按护筒(护壁)外缘所包围的面积乘以设计孔深来计算。
3. 浇筑水下混凝土的工程量则按设计桩径断面积乘以设计桩长来计算,不得将扩孔因素计入工程量。
4. 灌注桩工作平台的工程量则根据施工组织设计需要的面积来计算。
5. 钢护筒的工程量则按护筒的设计重量计算,设计重量为加工后的成品重量,包括加劲肋及连接用法兰盘等全部钢材的重量。
6. 如果设计桩径与定额采用的桩径不同,应按定额中相应的系数调整工程量。
7. 结构物台背填料的量计入路基部分,注意不要重复计算。
在实际操作中,请根据具体情况和当地定额规则进行相应的调整。
附件:全回转全套管成孔灌注桩定额子目(试行)说明一、本定额子目适用于我市范围内建筑、市政、轨道交通等工程的全回转全套管成孔灌注桩工程。
二、本定额子目适用于桩径2m以内的全回转全套管成孔灌注桩工程。
全回转钻机与旋挖钻或其他钻孔机械配合成孔均按本定额子目执行。
三、本子目按照单根桩长35m以内考虑;桩长在35m以上、45m以内的,子目人工费、机械消耗量乘以系数1.20。
四、全回转全套管成孔灌注桩总工程量(即灌注混凝土量)在150m3以内时,按照相应子目人工费、机械消耗量乘以系数1.25。
五、钢套管、刀具、钢丝绳等摊销材料正常使用过程中的损耗已在全回转全套管成孔灌注桩子目中综合考虑。
其中钢套管厚度按30mm厚编制,包含合金套管接头及加工费用,实际不同时可调整单价。
六、本定额子目中混凝土用量按充盈系数1.10,材料损耗率1%,如混凝土用量与设计不同时,可按照设计要求调整,其他不变。
七、本定额子目未包含桩钢筋笼制作、安装,发生时另按各专业定额中桩钢筋笼制作、安装子目计取。
八、本定额子目未包含土石方外运,发生时另按相应运输子目执行。
九、本定额子目人工、材料、机械台班单价按照2019年9月《深圳建设工程价格信息》取定,定额中各项费用的取费标准按照《深圳市建设工程费率标准(2018)》计算,实际不同时可调整。
工程量计算规则一、全回转全套管成孔灌注桩成孔工程量按打桩前自然地坪标高至设计桩底标高的成孔深度乘以设计桩径截面积,以“m3”计算。
二、全回转全套管成孔灌注桩入岩增加费按设计入岩深度乘以设计桩径截面积,以“m3”计算。
三、灌注桩混凝土浇捣的工程量按照设计桩径截面积乘以设计桩长另加加灌长度(包括桩尖),以“m3”计算。
设计有规定加灌长度的,按设计要求计算,无规定者,加灌长度按0.5m计算。
全回转全套管成孔灌注桩子目(试行)工作内容:准备工作、钻机就位,履带式起重机就位,吊装安放钢套管,套管钻进,接套管,出渣,渣土清理,清孔,测量,拔出钢套管等。
《建筑工程计量与计价》课程桩基工程清单项目计价(灌注桩)案例:计算给定分部分项工程量清单招标最高限价。
编制依据《房屋建筑与装饰工程工程量计算规范》、《陕西省建筑装饰工程消耗量定额2004》及《陕西省建设工程工程量清单计价费率2009》,《陕西省建筑装饰市政园林绿化工程价目表2009》,其中,人工单价按90元/工日计算。
不考虑风险。
工程名称:某工程序号项目编码项目名称项目特征计量单位工程量金额(元)综合单价合价1010302003001干作业成孔灌注桩地层情况:四类土桩长:15m桩径:800mm成孔方法:螺旋钻机成孔混凝土种类:商品混凝土混凝土强度等级:C25m6002010301004001截(凿)桩头桩类型:干作业成孔灌注桩桩头截面、高度:φ800mm、0.5m,共40根混凝土强度等级:C25有无钢筋:有m310.05分部分项工程量清单21.确定定额编号案例分析(2)其他成孔,灌注商品混凝土,套用定额2-108(1)螺旋钻机成孔12m 以上,套用定额2-24凿桩头,套用定额2-109截(凿)桩头清单项目干作业成孔灌注桩清单项目2.计算定额工程量(干作业成孔灌注桩清单项目)螺旋钻机成孔12m以上体积为:3.14×0.42×15×40=301.44m3其它成孔灌注商品混凝土体积为:3.14×0.42×(15+0.5)×40=311.49m32.计算定额工程量(截(凿)桩头清单项目)凿桩头体积为:3.14×0.42×0.5×40=10.05m3建筑工程计量与计价3.查询、计算人工费、材料费、机械费、管理费、利润单价(干作业成孔灌注桩清单项目)(1)2-24,螺旋钻机成孔12m以上,人、材、机、管理费、利润人工费:17.230工日/10m3×90元/工日=1550.70元/10m3材料费:106.22元/10m3机械费:397.68元/10m3管理费:(人工费+材料费+机械费)×管理费率=(1550.70+106.22+397.68)×1.72%=35.34元/10m3利润:(人工费+材料费+机械费+管理费)×利润率=(1550.70+106.22+397.68+35.34)×1.07%=22.36元/10m3管理费及利润:35.34+22.36=57.70元/10m33.查询、计算人工费、材料费、机械费、管理费、利润单价(干作业成孔灌注桩清单项目)(2)2-108,其他成孔灌注商品混凝土,人、材、机、管理费、利润人工费:2.240工日/10m3×90元/工日=201.60元/10m3材料费:2275.36元/10m3机械费:146.04元/10m3管理费:(人工费+材料费+机械费)×管理费率=(201.60+2275.36+146.04)×1.72%=45.12元/10m3利润:(人工费+材料费+机械费+管理费)×利润率=(201.60+2275.36+146.04+45.12)×1.07%=28.55元/10m3管理费及利润:45.12+28.55=73.67元/10m3干作业成孔灌注桩综合单价分析表3.查询、计算人工费、材料费、机械费、管理费、利润单价项目编码010*********项目名称干作业成孔灌注桩计量单位m3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-24螺旋钻机成孔12m以上10m330.1441550.70106.22397.6857.702-108其他成孔,灌注商品混凝土10m331.149201.602275.36146.0473.67小计清单项目综合单价(元/m3)3.查询、计算人工费、材料费、机械费、管理费、利润单价(截(凿)桩头清单项目)2-109,凿桩头,人、材、机、管理费、利润人工费:7.200工日/m3×90元/工日=648.00元/m3管理费:(人工费+材料费+机械费)×管理费率=648.00×1.72%=11.15元/m3利润:(人工费+材料费+机械费+管理费)×利润率=(648.00+11.15)×1.07%=7.05元/m3管理费及利润:11.15+7.05=18.20元/m3截(凿)桩头综合单价分析表3.查询、计算人工费、材料费、机械费、管理费、利润单价项目编码010*********项目名称截(凿)桩头计量单位m3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-109凿桩头m310.05648.0018.20小计清单项目综合单价(元/m3)项目编码010*********项目名称干作业成孔灌注桩计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-24螺旋钻机成孔12m 以上10m 330.1441550.70106.22397.6857.7046744.303201.9011987.671739.312-108其他成孔,灌注商品混凝土10m 331.149201.602275.36146.0473.676279.6470875.194549.002294.75小计清单项目综合单价(元/m 3)4.计算人工费、材料费、机械费、管理费、利润合价,小计(干作业成孔灌注桩清单项目) 人工费、材料费、机械费、管理费、利润合价=人工费、材料费、机械费、管理费、利润单价×综合单价分析表中定额工程数量项目编码010*********项目名称干作业成孔灌注桩计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-24螺旋钻机成孔12m 以上10m 330.1441550.70106.22397.6857.7046744.303201.9011987.671739.312-108其他成孔,灌注商品混凝土10m 331.149201.602275.36146.0473.676279.6470875.194549.002294.75小计88.37123.4627.56 6.72清单项目综合单价(元/m 3)4.计算人工费、材料费、机械费、管理费、利润合价,小计(干作业成孔灌注桩清单项目) 人工费、材料费、机械费、管理费、利润合价=人工费、材料费、机械费、管理费、利润单价×综合单价分析表中定额工程数量项目编码010*********项目名称截(凿)桩头计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-109凿桩头m 310.05648.0018.206512.40182.91小计648.0018.20清单项目综合单价(元/m 3)4.计算人工费、材料费、机械费、管理费、利润合价,小计(截(凿)桩头清单项目)人工费、材料费、机械费、管理费、利润合价=人工费、材料费、机械费、管理费、利润单价×综合单价分析表中定额工程数量项目编码010*********项目名称干作业成孔灌注桩计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-24螺旋钻机成孔12m 以上10m 330.1441550.70106.22397.6857.7046744.303201.9011987.671739.312-108其他成孔,灌注商品混凝土10m 331.149201.602275.36146.0473.676279.6470875.194549.002294.75小计88.37123.4627.56 6.72清单项目综合单价(元/m 3)246.125.计算清单项目综合单价(干作业成孔灌注桩清单项目)清单项目综合单价=人工费、材料费、机械费、管理费及利润合价之和项目编码010*********项目名称截(凿)桩头计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-109凿桩头m 310.05648.0018.206512.40182.91小计648.0018.20清单项目综合单价(元/m 3)666.205.计算清单项目综合单价(截(凿)桩头清单项目)清单项目综合单价=人工费、材料费、机械费、管理费及利润合价之和分部分项工程量清单与计价表工程名称:某工程序号项目编码项目名称项目特征计量单位工程量金额(元)综合单价合价1010302003001干作业成孔灌注桩地层情况:四类土桩长:15m桩径:800mm成孔方法:螺旋钻机成孔混凝土种类:商品混凝土混凝土强度等级:C25m600246.12147671.702010301004001截(凿)桩头桩类型:干作业成孔灌注桩桩头截面、高度:φ800mm、0.5m,共40根混凝土强度等级:C25有无钢筋:有m310.05666.206695.31谢谢学习。

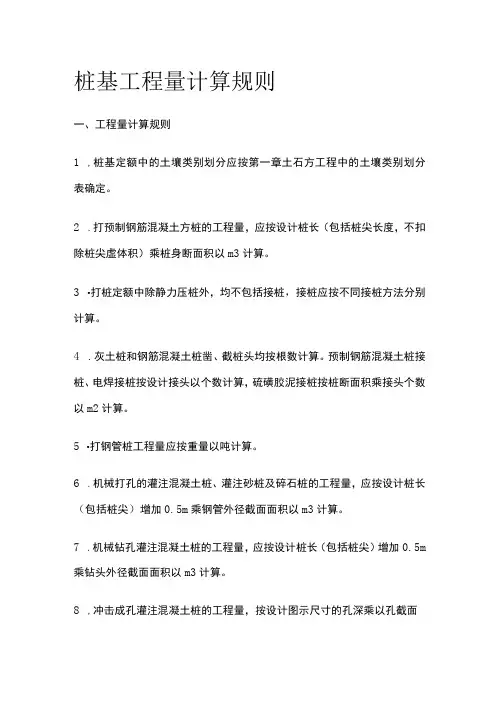

桩基工程工程量的计算一、定额项目设置及说明1、本章定额共包括七部分112个子目,修改子目13个项目,补充定额30个项目,定额项目组成见表2、各类桩综合考虑了不同的土壤类别、不同的机械型号与规格、桩断面等因素,除另有规定者外,均不得换算。
3、定额中综合考虑了预制桩的喂桩及送桩的因素,使用中亦不再作调整。
4、砼灌注桩将桩的成孔和灌注砼分为两个定额项目,使用时要注意分别套用相关定额子目。
5、灰土井桩(2-64,2-65)为综合定额,使用时要注意定额表上边的工作内容。
6、修改子目:走管式打桩机打孔(2-20~2-22)螺旋钻机成孔和重锤夯扩(2-23~2-25),CFG桩成孔(2-61~2-63),泥浆制作、运输(2-97~2-100)见补充定额P87、重锤夯扩定额中填充材料,应按补充定额下面的脚注进行换算。
补充定额P98、CFG桩修改为单项定额,成孔和砼灌注应分开执行。
9、基坑支护脚手架执行十三章15m以内外脚手架子目(13-1)。
10、机械进出场按第十六章计算。
二、主要项目工程量计算1、预制钢筋混凝土桩预制钢筋砼桩应分别列项计算制桩(分砼、钢筋、模板)、运桩、打桩或压桩等内容,应分别套用相应各分部定额。
其中制桩套用第四章,运桩套用第六章,打桩或压桩、接桩则执行本章定额。
①预制钢筋砼桩制作工程量(定额第四章)砼、模板工程量:V=图纸计算的桩体积×1.02钢筋工程量:G=按图纸计算的钢筋重量×1.02②预制钢筋砼桩运输工程量(定额第六章)V=图纸计算的桩体积×1.019③打(压)入预制钢筋砼桩工程量(本章定额)V=图纸计算的桩体积×1.015*打(压)入预制钢筋混凝土桩按设计桩长加桩尖长度乘以桩截面积以“m3”计算,定额的消耗量已考虑了桩尖虚空部分的因素。
图纸计算的桩体积=桩断面积×桩长(包括桩尖)×根数=桩断面积×总桩长(包括桩尖)桩断面积、桩长、根数可直接从清单中知道以上)15M④接桩(一般型钢焊接接桩按接头个数计算⑤凿桩头:余桩长度在0.5m以内的为凿桩,0.5m以外的为截桩,同时还应计算凿桩。
工程量计算规则1.计算打桩(灌注桩)工程量前应确定下列事项。
(1)确定土质级别:根据工程地质资料中的土层构造、土壤物理力学性能及每米沉桩时间鉴别适用定额土质级别。
(2)确定施工方法、工艺流程,采用机型,桩、土壤泥浆运距。
2.打预制钢筋混凝土桩(含管桩)的工程量,按设计桩长(包括桩尖,即不扣除桩尖虚体积)乘以桩截面面积以立方米计算。
管桩的空心体积应扣除。
3.静力压桩机压桩。
(1)静压方桩工程量按设计桩长(包括桩尖,即不扣除桩尖虚体积)乘以桩截面面积以立方米计算。
(2)静压管桩工程量按设计长度以米计算;管桩的空心部分灌注混凝土,工程量按设计灌注长度乘以桩芯截面面积以立方米计算;预制钢筋混凝土管桩如需设置钢桩尖时,钢桩尖制作、安装按实际重量套用一般铁件定额计算。
4.螺旋钻机钻孔取土按钻孔入土深度以米计算。
5.接桩:电焊接桩按设计接头,以个计算;硫磺胶泥按桩断面以平方米计算。
6.送桩:按桩截面面积乘以送桩长度(即打桩架底至桩顶高度或自桩顶面至自然地平面另加0.5m)以立方米计算。
7.打孔灌注桩。
(1)混凝土桩、砂桩、碎石桩的体积,按[设计桩长(包括桩尖,即不扣除桩尖虚体积)+设计超灌长度]×设计桩截面面积计算。
(2)扩大(复打)桩的体积按单桩体积乘以次数计算。
(3)打孔时,先埋入预制混凝土桩尖,再灌注混凝土者,桩尖的制作和运输按本定额A.4混凝土及钢筋混凝土工程相应子目以立方米计算,灌注桩体积按[设计长度(自桩尖顶面至桩顶面高度)+设计超灌长度]×设计桩截面积计算。
8.钻(冲)孔灌注桩和旋挖桩分成孔、灌芯、入岩工程量计算。
(1)钻(冲)孔灌注桩、旋挖桩成孔工程量按成孔长度乘以设计桩截面积以立方米计算。
成孔长度为打桩前的自然地坪标高至设计桩底的长度。
(2)灌注混凝土工程量按桩长乘以设计桩截面积计算,桩长=设计桩长+设计超灌长度,如设计图纸未注明超灌长度,则超灌长度按500mm计算。
(3)钻(冲)孔灌注桩、旋挖桩入岩工程量按入岩部份的体积计算。
2014年桥梁工程案例某桥梁工程其桥墩柱的尺寸及配筋如图所示,柱直径d=100cm。
墩柱采用C30泵送混凝土现浇,单价420元/m3,(钢筋不计搭接长、弯折延伸率。
钢筋重量计算数据:φ10—0.617kg/m,φ18—1.998kg/m),请编制该桥梁工程10根墩柱的混凝土及钢筋的《分部分项工程和单价措施项目清单与计价表》。
(请在综合单价计算表下列出混凝土换算成泵送混凝土子目综合基价的计算过程,不考虑接桩、脚手架及围堰措施费)工程量计算表(10分)分部分项工程量清单综合单价计算表(15分)C30泵送混凝土柱式墩台身基价换算:(1316.46*0.6+500.68-88.3-214.73*0.5-197.65)*(1+27%+10%)1分 1分 1分 1分+2616.4-2585.41+10.15*420=5523.21 元/10 M31分分部分项工程量清单综合单价计算表(9分)分部分项工程和单价措施项目清单与计价表(6分)2013年桥梁工程案例2011年桥梁工程案例1.某单跨梁桥,桥台为分离式群桩基础(承台:C25非泵送砼,32.5水泥,15根预制打入桩:C30砼),尺寸见下图。
桩基施工方案为搭设水上支架施工,土质为乙类土层,桩顶凿除按45厘米计,构件采用场内250米机械运输。
试按04江苏省市政工程计价表有关规定计算该工程单个砼承台基础的各工程量清单综合单价(不计竖拆桩架及废料弃置)。
假设:1、单个承台基础钢筋用量为1.5T,打入群桩φ10以内的钢筋用量为1T,群桩φ10以外的钢筋用量为3.5T;钢筋砼桩比重为2.5T/m3;2、人、材、机消耗量、单价、管理费和利润费率标准按2004江苏省市政工程计价表计算。
图示单位:厘米。
(试题中的“工程量清单综合单价分析表”已简化,请按列项填写。
)工程量计算表工程量清单综合单价分析表工程名称:分部分项工程量清单(2分=项目编码1分+计量单位1分+工程量不计分)定额组成明细(7分=各定额子目套用正确0.5分、各基价0.5分、综合单价和小计各0.5分)工程量清单综合单价分析表工程名称:分部分项工程量清单(2分=项目编码1分+计量单位1分+工程量不计分)定额组成明细(3分=定额子目套用正确1分、基价1分、综合单价和小计各0.5分)工程量清单综合单价分析表工程名称:定额组成明细(4分=定额子目套用正确0.5分、基价0.5分、综合单价和小计各0.5分)2.某桥梁工程,桥梁与河道正交,桥梁上部采用装配式预应力空心板梁;下部结构为:Φ120cm钻孔灌注桩基础,C25砼承台,C25砼实体式桥台台身,C30台帽上设橡胶支座。
钻孔灌注桩1、钻孔灌注桩工艺流程工艺流程:埋设护筒→钻机就位→制备泥浆→钻孔→钻孔中故障的处理→安放钢筋笼→安放导管、灌注支架及储料漏斗→二次清孔→灌注水下混凝土→清理桩头。
2、工程量计算规则(1)灌注桩成孔工程量按设计入土深度计算。
定额中的孔深指护筒顶至桩底(设计高程)的深度。
造孔定额中同一孔内的不同土质,不论其所在的深度如何,均采用总孔深定额。
(2)人工挖孔的工程量按护筒(护壁)外缘所包围的面积乘以设计孔深计算。
人工挖孔灌注桩,桩孔底部一般是球冠体,体积公式:V=πh2(R-h/3),施工图中,r已知,根据勾股定理,r2=R2-(R-h)2,可以推算出R。
(h-高 r-半径 d-直径)(3)浇筑水下混凝土的工程量按设计桩径断面积乘以设计桩长计算,不得将扩孔因素计入工程量。
(4)灌注桩工作平台的工程量按施工组织设计需要的面积计算。
(5)钢护筒的工程量按护筒的设计质量计算。
设计质量为加工后的成品质量,包括加劲肋及连接用法兰盘等全部钢材的质量。
当设计未提供钢护筒的质量时,可参考下表的质量计算,桩径不同时可内插计算。
(6)钻孔灌注桩钢筋笼按设计图纸计算。
(7)制备泥浆的数量按钻孔体积的3倍计算。
(8)泥浆外运工程量按钻孔体积计算。
3、定额说明(1)定额包括埋设护筒、灌注桩成孔、灌注混凝土、灌注桩工作平台等项目。
(2)灌注桩成孔定额分为人工挖孔、卷扬机带冲击锥冲孔、冲击钻机钻孔、回旋钻机钻孔、潜水钻机钻孔、旋挖钻机钻孔等六种。
(3)钻孔土质分为砂土、黏土、砂砾、砾石、卵石、软石、次坚石、坚石八种。
(4)定额中已按摊销方式计入钻架的制作、拼装、移位、拆除及钻头维修所耗用的工、料、机械台班数量,钻头的费用已计入设备摊销费中,不得另行计算。
(5)灌注桩混凝土定额按机械拌和、工作平台上导管倾注水下混凝土编制,定额中已包括混凝土灌注设备(如导管等)摊销的工、料费用及扩孔增加的混凝土数量,使用定额时,不得另行计算。
钻孔灌注桩初灌量计算书钻孔灌注桩是现代土木工程中广泛应用的一种基础形式。
其通过在地基中形成桩孔,并在其中填入钢筋笼和混凝土,从而对地基起到加固和稳定的作用。
在钻孔灌注桩的施工过程中,初灌量的计算是确保桩基质量的关键环节。
本文将详细介绍钻孔灌注桩初灌量的计算方法及注意事项。
钻孔灌注桩的初灌量是指第一次向桩孔中灌注混凝土的量。
初灌量的大小直接影响到桩孔的填满程度和桩体的质量。
如果初灌量不足,桩孔可能无法完全被填满,导致桩体强度和承载能力下降。
因此,准确的初灌量计算对于保证桩基质量至关重要。
钻孔灌注桩初灌量的计算公式如下:Q = πr²hC。
其中,Q为初灌量(m³),r为桩孔半径(m),h为桩孔深度(m),C为混凝土的比重(一般取4t/m³)。
根据施工图纸和地质报告,可以获取桩孔半径和深度等信息,再结合混凝土的比重,即可计算出初灌量。
在计算初灌量时,应考虑地质条件、桩身设计等因素,确保计算的准确性。
初灌量应适当富余,以防止因混凝土收缩导致的桩顶下降。
但富余量不宜过大,以免造成浪费。
在灌注过程中,应严格控制混凝土的搅拌质量和坍落度,确保混凝土的充填性能。
在灌注完毕后,应进行桩顶标高测量,确保桩顶标高符合设计要求。
如不符,应进行补灌或凿除处理。
钻孔灌注桩初灌量的计算是确保桩基质量的关键环节。
通过本文的介绍,希望能使读者对钻孔灌注桩初灌量的计算方法及注意事项有更深入的了解。
在实际施工过程中,应结合具体情况进行综合考虑和处理,以确保桩基工程的顺利进行和质量要求的达成。
在建筑行业中,钻孔灌注桩是一种常见的地基处理方法。
这种技术以其卓越的承载能力和适应性在各种工程项目中得到广泛应用。
然而,对于工程师和建筑师来说,准确计算钻孔灌注桩的钢筋用量是一个关键问题。
本文将探讨如何进行钻孔灌注桩钢筋算量。
钻孔灌注桩是通过钻孔设备在土中钻孔,然后在孔中灌入混凝土,制成桩基。
这种桩基具有施工方便、承载力高、对周围环境影响小等优点。
