伸缩缝维修专项施工方案
- 格式:docx
- 大小:159.22 KB
- 文档页数:8
伸缩缝专项施工方案第一章. 编制依据1、编制的依据第二章. 工程概况2.1总体工程概况第三章. 伸缩缝施工安装工艺3.1 施工前准备事项3.1.1.施工前所有用于本工程的伸缩装置、辅料、设备、工具等均应运抵施工现场。
3.1.2.在施工现场根据要求设置交通安全标志,设备工具和用料应放在指定的地点或区域,所有施工人员进入施工现场时应穿戴安全服、安全帽,注意文明施工。
3.2 画线、切割3.2.1根据设计要求,在伸缩装置的安装预留槽区上准确标出缝区边沿位置,并画出缝区的切割线,80梳齿型桥梁伸缩缝宽123cm,120梳齿型桥梁伸缩缝129cm。
3.2.2画线时,如原有预埋槽尺寸小于图纸尺寸,应按图纸尺寸画线;如原有预埋槽尺寸大于图纸尺寸,应按原有预埋槽尺寸画线。
并确认装置安装后两侧混凝土过渡段等宽。
3.2.3根据上述的切割线进行切割缝区,切割时应保证槽口顺直,直线度满足1.5mm/m。
切割完后切割线不得有肉眼可见的弯曲。
3.2.4切割前,应用三米直尺检查沥青混凝土面层的平整度,要求控制在1.5mm以内。
检查桥面铺装层有无破裂,起拱或塌陷现象。
如发现缝区边缘处沥青路面不平,应延伸至平整处画线切割。
3.2.5为防止切割浆液污染路面,应用高压水枪进行边切割边冲洗或在切割前用宽幅胶带纸沿切割边线粘一层彩条布加土工布吸收浆液。
3.3 打挖、清理4.3.1根据施工现场实际需要及现场的通车需要,设置封路标牌,对桥下道路采用锥筒和彩旗设置隔离区。
4.3.2根据切割的缝宽,打挖清理出槽口区内的沥青混凝土层及杂物,桥下路面采用花皮布或竹胶板垫好,防止杂物污染沥青路面。
3.3.3将缝区底面混凝土凿毛,并把构造缝内的杂物清理干净,以确保未来灌入混凝土与梁体结合牢度。
3.3.4清理出的杂物要堆放在离缝区边沿1米以外的位置,下面用塑料布垫好,并及时清除出施工现场。
3.3.5打挖时,风镐枪不得沿缝区边沿的切割线打挖,以防破坏缝区边沿的沥青路面的平整度;不得将缝区以外的沥青路面破坏(包括破角、抬起)。
住宅伸缩缝维修施工方案1. 引言住宅伸缩缝是指在建筑物的墙体、地板、天花板等构件之间设置的用于解决由于温度变化以及建筑物的自然变形引起的应力集中的缝隙。
在长期使用中,住宅伸缩缝可能会出现各种问题,例如开裂、脱离、变形等,需要进行维修施工,以保证住宅的结构安全和外观美观。
本文将介绍住宅伸缩缝维修施工的方案,包括材料准备、施工步骤以及注意事项。
2. 材料准备进行住宅伸缩缝维修施工前,我们需要准备以下材料和工具:•洗涤剂和清水:用于清洁住宅伸缩缝及周围的表面;•硅酮密封胶:用于封闭住宅伸缩缝的裂缝;•刮板和抹刀:用于平整和抹平密封胶;•无尘布:用于清洁作业区域;•保护手套和口罩:用于个人防护。
3. 施工步骤3.1 清洁首先,使用洗涤剂和清水清洁住宅伸缩缝及周围的表面,确保表面干净无杂质,以便密封胶能够充分附着。
3.2 填补裂缝接下来,使用硅酮密封胶填补住宅伸缩缝中的裂缝。
首先,打开密封胶的盖子,并剪开尖口。
然后,将密封胶的尖口对准裂缝,使密封胶从尖口中挤出。
注意,要根据裂缝的大小选择适当的密封胶尺寸。
对于较宽的裂缝,可以使用大尺寸的密封胶;对于较窄的裂缝,则可以使用小尺寸的密封胶。
3.3 平整密封胶当密封胶填补到裂缝中后,使用刮板和抹刀将密封胶压平,使其与周围的表面平齐。
刮板和抹刀要与密封胶的尺寸相匹配,以确保将密封胶平整抹平。
3.4 清理在密封胶抹平后,使用无尘布清理作业区域,确保没有留下杂物。
这有助于提高施工质量和美观度。
4. 注意事项在进行住宅伸缩缝维修施工时,需要注意以下事项:•要选择质量可靠的密封胶,以确保密封胶的粘附力和耐候性;•在施工过程中,要保持作业区域的通风良好,避免工人长时间暴露于密封胶中的气味;•使用抹刀和刮板时,要注意安全防护,戴上手套,避免意外划伤;•维修施工后,应等待一段时间,让密封胶充分干燥和固化,避免过早受力,影响施工效果。
5. 结论通过合理的施工方案,我们可以对住宅伸缩缝进行维修,解决开裂、脱离和变形等问题。
伸缩缝工程施工方案一、施工前准备工作1. 踏勘现场:施工前需要对工程现场进行踏勘,了解现场情况,包括地形、气候、交通等情况,为后续施工做好准备。
2. 材料准备:根据设计要求和施工计划,准备好所需的材料和设备,包括伸缩缝材料、施工工具、定位设备等。
3. 施工队伍和安全防护:确定施工队伍的人员构成和分工,确保施工人员具备相关证书和经验,同时做好施工现场的安全防护工作,保障工作安全。
4. 施工图纸和技术资料准备:收集并整理好施工所需的相关图纸、技术资料和标准规范,为工程施工提供依据。
5. 施工方案设计:根据具体的项目需求,设计出符合要求的施工方案,包括施工工艺、工期计划、质量控制等内容。
二、施工工艺流程1. 准备工作:确定好施工现场,清理施工区域,做好基础、墙壁等部位的防护工作,并对施工材料进行检查,确保其质量符合要求。
2. 定位布置:根据设计要求和图纸标注,确定好伸缩缝的具体位置和尺寸,使用专业的定位设备进行精确定位,确保伸缩缝的设置准确无误。
3. 预埋件安装:根据设计要求和标准规范,对需要预埋的伸缩缝金属件进行准确的定位和固定,确保其位置和尺寸符合要求。
4. 密封胶条安装:在预埋件固定好后,对伸缩缝的密封胶条进行安装,确保其与墙体表面完全贴合,同时做好密封胶条的接头处理,保证其密封效果。
5. 金属线条安装:根据设计要求和标准规范,对伸缩缝金属线条进行安装,确保其位置和尺寸符合要求,并做好线条连接的处理,保证其稳固性和美观度。
6. 检验验收:完成上述工艺流程后,对施工质量进行全面的检验和验收,确保其符合设计要求和标准规范,并做好施工记录和档案归档工作。
三、注意事项和质量控制1. 施工过程中应严格按照设计图纸进行操作,保证伸缩缝的位置和尺寸符合要求。
2. 施工现场应保持整洁,避免杂物和灰尘对施工质量的影响。
3. 确保施工人员具备相关证书和经验,做好现场安全防护工作,防止意外事件的发生。
4. 定期对施工质量进行检验和验收,确保施工质量符合设计要求和标准规范。
桥梁伸缩缝专项施工方案一、前言桥梁伸缩缝是连接桥面两侧结构的重要部分,能够在受到外部力的作用下发生伸缩以减小桥梁结构的受力,保护桥梁结构的安全稳定。
因此,桥梁伸缩缝的施工方案至关重要,不仅需要严谨的设计方案,还需要精细的施工操作。
二、施工准备1.确定桥梁伸缩缝施工的具体位置和尺寸,制定详细的施工计划。
2.安排专业的施工人员,确保具有相关的技术资质和经验。
3.准备必要的施工设备和工具,包括起重机、焊接机、切割机等。
4.检查施工材料的质量和数量,确保施工过程中不会出现短缺情况。
三、施工流程1.测量定位:根据设计要求,在桥面两侧确定伸缩缝的位置,并进行精确的测量定位。
2.开裂处理:根据需要,对桥梁伸缩缝周围的混凝土进行切割处理,确保伸缩缝的畅通。
3.安装支座:在伸缩缝的两侧安装支座,支撑桥梁的伸缩运动。
4.安装伸缩装置:根据设计要求,安装伸缩装置,确保桥梁伸缩缝能够正常运行。
5.密封处理:对伸缩缝进行密封处理,确保桥梁结构的密封性。
6.检验验收:完成施工后,对桥梁伸缩缝的安装情况进行检验验收,确保施工质量符合要求。
四、施工注意事项1.施工中需严格按照设计要求和施工方案进行操作,确保施工质量。
2.操作过程中要注意安全,保障施工人员的人身安全。
3.施工结束后要对施工现场进行清理工作,确保施工现场整洁。
五、总结桥梁伸缩缝的施工是保障桥梁安全稳定的重要环节,良好的施工方案和严格的施工流程是确保施工质量的关键。
只有在施工前做好充分的准备工作,严格执行施工方案,才能确保桥梁伸缩缝的安全可靠。
希望本文提供的施工方案能够对桥梁伸缩缝的实际施工工作有所帮助。
公路维修伸缩缝施工方案1. 引言公路维修工作在道路保养中占据重要地位,其中公路维修伸缩缝的施工是其中的重要环节。
伸缩缝的存在旨在解决由于道路热胀冷缩、地震等因素导致的道路位移问题。
本文将介绍公路伸缩缝施工的方法和流程,以确保公路的稳定和安全。
2. 施工准备在进行伸缩缝施工前,需要进行充分的准备工作。
以下是施工准备的步骤:•首先,对需要维修的公路进行勘测,确定伸缩缝的位置和长度。
•接下来,进行材料准备。
根据伸缩缝的类型和要求,准备好合适的伸缩缝材料,包括胶条、填充剂等。
•然后,清理伸缩缝附近的路面,将杂物和尘土清除干净。
•最后,组织施工人员,确保他们具备必要的专业知识和技能。
3. 施工方法公路维修伸缩缝的施工方法可以分为以下几个步骤:3.1 伸缩缝开槽首先,使用开槽机或其他适当的工具,将伸缩缝两侧的路面开槽。
开槽的深度和宽度应与伸缩缝材料的尺寸相匹配,确保材料能够完全嵌入缝隙中。
3.2 清理和涂胶在开槽后,使用高压水枪或其他清洁工具彻底清理伸缩缝的内部和周围。
然后,在伸缩缝的两侧涂上胶水,以增强伸缩缝与路面之间的粘合力。
3.3 安装伸缩缝材料将伸缩缝材料按照设计要求和施工准备中准备的尺寸,嵌入到路面开槽的缝隙中。
根据需要,可以采用多层填充的方法,以确保伸缩缝材料充分填满缝隙。
3.4 压实和修整在伸缩缝材料安装完毕后,使用振动压路机或其他适当的压实设备,对伸缩缝进行压实,以确保材料与路面紧密结合。
最后,修整伸缩缝及周围路面,使之平整。
4. 安全与质量控制在进行公路伸缩缝施工时,安全和质量控制是必不可少的。
•在施工期间,需要采取必要的安全预防措施,例如佩戴安全帽和防护服,确保施工人员的人身安全。
•施工过程中需要对使用的材料进行质量检查,确保满足设计要求和相关标准。
•对施工质量进行现场检查,并进行合理的验收测试,以确保维修后的公路伸缩缝符合要求。
5. 总结本文介绍了公路维修伸缩缝施工的方案和步骤。
通过合理的施工准备、采用科学的施工方法以及加强安全与质量控制,能够确保公路伸缩缝的稳定性和耐久性。

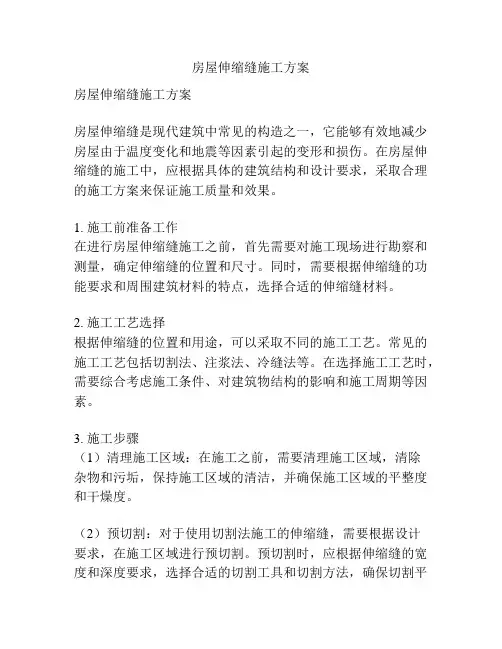

房屋伸缩缝施工方案房屋伸缩缝施工方案房屋伸缩缝是现代建筑中常见的构造之一,它能够有效地减少房屋由于温度变化和地震等因素引起的变形和损伤。
在房屋伸缩缝的施工中,应根据具体的建筑结构和设计要求,采取合理的施工方案来保证施工质量和效果。
1. 施工前准备工作在进行房屋伸缩缝施工之前,首先需要对施工现场进行勘察和测量,确定伸缩缝的位置和尺寸。
同时,需要根据伸缩缝的功能要求和周围建筑材料的特点,选择合适的伸缩缝材料。
2. 施工工艺选择根据伸缩缝的位置和用途,可以采取不同的施工工艺。
常见的施工工艺包括切割法、注浆法、冷缝法等。
在选择施工工艺时,需要综合考虑施工条件、对建筑物结构的影响和施工周期等因素。
3. 施工步骤(1)清理施工区域:在施工之前,需要清理施工区域,清除杂物和污垢,保持施工区域的清洁,并确保施工区域的平整度和干燥度。
(2)预切割:对于使用切割法施工的伸缩缝,需要根据设计要求,在施工区域进行预切割。
预切割时,应根据伸缩缝的宽度和深度要求,选择合适的切割工具和切割方法,确保切割平整、垂直。
(3)材料安装:在施工现场,根据设计要求,将选择好的伸缩缝材料安装到预先切割的缝隙中。
安装时,应根据伸缩缝材料的特性和使用要求,选择适当的安装方法和工具,确保材料安装牢固、平整。
(4)填充和密封:在伸缩缝材料安装完成后,需要进行填充和密封工作。
填充材料可以使用聚氨酯胶、硅酮密封胶等,填充时要确保填充均匀、充实,不留空洞。
填充完成后,进行密封处理,确保伸缩缝的防水、防尘和隔音效果。
(5)修整和保养:在伸缩缝施工完成后,需要进行修整和保养。
修整时,可以使用专用修整工具将伸缩缝材料修整至与周围建筑物材料相平。
保养时,要定期检查伸缩缝的使用情况,及时进行维护和修补,确保伸缩缝的良好使用状态。
以上就是房屋伸缩缝施工方案的相关内容,施工时需要严格按照设计要求和工程标准进行操作,确保施工质量和安全性,并解决施工中可能出现的问题和难题,以保证房屋伸缩缝的正常使用。
伸缩缝施工方案(最终版)
一、引言
伸缩缝是建筑结构中十分重要的部分,能够有效减少由于温度变化、物料收缩等原因造成的结构变形问题。
本文将介绍伸缩缝的施工方案,包括施工准备、施工工序、施工要点等内容,以期帮助读者更好地了解伸缩缝的施工过程。
二、施工准备
1.材料准备
–伸缩缝材料
–施工工具:尺子、切割工具等
2.人员配备
–负责人员:施工队长、技术员等
–工人:根据工程规模确定人数
三、施工工序
1.测量与布局
–根据设计图纸确定伸缩缝位置
–使用尺子等工具测量并标注位置
2.切割与清理
–使用切割工具对建筑结构进行切割
–清理切割面,确保表面平整
3.安装伸缩缝材料
–将伸缩缝材料按照设计要求安装到切割口
–确保伸缩缝材料与建筑结构紧密连接
4.固定与调整
–使用固定件固定伸缩缝材料,确保稳固
–根据实际情况进行调整,保证伸缩缝效果
四、施工要点
1.施工质量
–确保伸缩缝材料质量符合要求
–施工过程中严格按照设计要求进行
2.安全措施
–确保施工现场安全,佩戴好安全装备
–遵守施工操作规程,注意防火防护
3.与其他工序协调
–与周围其他工序进行协调,确保施工顺利进行
–沟通好施工进度,避免影响其他工序
五、总结
伸缩缝施工是一项技术活,需要严格按照要求进行。
本文从施工准备、施工工序、施工要点等几个方面介绍了伸缩缝的施工方案,希望能对读者有所帮助。
在实际施工中,需要根据具体情况进行调整,确保施工质量和安全。
以上是伸缩缝施工方案的最终版,希望读者能够从中获得所需信息,谢谢阅读!。
马路上伸缩缝施工方案一、施工前准备1.1 实地考察在施工前,应对马路伸缩缝进行实地考察,了解其现状、结构、使用情况等,确保施工方案的科学性和合理性。
1.2 设计方案审查根据实地考察结果,对伸缩缝的设计方案进行审查,确保方案满足马路使用要求,同时考虑结构的合理性、施工的可行性以及后期维护的便利性。
1.3 施工计划制定根据设计方案,制定详细的施工计划,包括施工时间、施工人员、施工材料、施工工具等,确保施工顺利进行。
二、材料选择与准备2.1 材料选择根据设计要求和施工条件,选择合适的伸缩缝材料,如伸缩缝板、密封胶等,确保材料质量符合国家标准和设计要求。
2.2 材料采购根据施工计划,提前进行材料采购,确保材料按时到达施工现场。
2.3 材料验收对采购的材料进行验收,检查其质量、规格等是否符合要求,确保使用合格的材料进行施工。
三、施工工具准备3.1 工具选择根据施工要求和现场条件,选择合适的施工工具,如切割机、打磨机、注浆机等,确保施工效率和质量。
3.2 工具检查对施工工具进行检查,确保其完好无损、性能良好,能够满足施工需求。
四、施工人员准备4.1 人员选拔选拔具备相关施工经验和技能的施工人员,确保施工质量。
4.2 人员培训对选拔的施工人员进行培训,使其熟悉施工方案、掌握施工技巧和安全操作规程。
4.3 人员配置根据施工计划和任务分工,合理配置施工人员,确保施工进度。
五、施工步骤5.1 旧伸缩缝拆除按照设计要求,拆除旧伸缩缝,确保基面平整、清洁。
5.2 基面处理对基面进行处理,如打磨、清理等,确保基面满足伸缩缝安装要求。
5.3 伸缩缝安装按照设计要求,安装伸缩缝板,确保安装牢固、平整。
5.4 注浆密封使用密封胶对伸缩缝进行注浆密封,确保密封效果良好。
5.5 清理现场施工完成后,清理现场,确保施工环境整洁。
六、质量检查与验收6.1 质量检查在施工过程中和施工完成后,进行质量检查,确保伸缩缝安装质量符合设计要求。

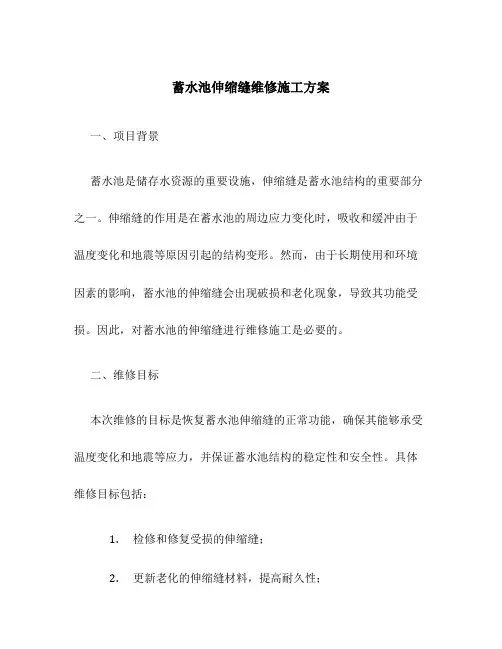

蓄水池伸缩缝维修施工方案一、项目背景蓄水池是储存水资源的重要设施,伸缩缝是蓄水池结构的重要部分之一。
伸缩缝的作用是在蓄水池的周边应力变化时,吸收和缓冲由于温度变化和地震等原因引起的结构变形。
然而,由于长期使用和环境因素的影响,蓄水池的伸缩缝会出现破损和老化现象,导致其功能受损。
因此,对蓄水池的伸缩缝进行维修施工是必要的。
二、维修目标本次维修的目标是恢复蓄水池伸缩缝的正常功能,确保其能够承受温度变化和地震等应力,并保证蓄水池结构的稳定性和安全性。
具体维修目标包括:1.检修和修复受损的伸缩缝;2.更新老化的伸缩缝材料,提高耐久性;3.保持蓄水池的正常使用,不影响水资源供应。
三、维修方案1. 受损伸缩缝的检查和修复首先,需要对受损的伸缩缝进行彻底的检查,确定破损的程度和位置。
然后,采用合适的维修方法进行修复。
具体的维修方法包括:•对于表面破损的伸缩缝,可以采用填补和修复的方法。
首先清理伸缩缝表面,去除杂物和旧材料,然后使用合适的填充材料填补破损部分。
填补完成后,使用专用工具将填充材料进行修整,使其与周围结构平齐。
•对于严重破损和老化的伸缩缝,可能需要更换新的伸缩缝材料。
首先,需要将旧的伸缩缝材料完全清除,清理伸缩缝槽内的杂物和污垢。
然后,根据实际情况选择适当的新材料进行更换。
在更换过程中,需要确保新材料与周围结构的密封性和稳定性。
2. 更新伸缩缝材料为了提高蓄水池伸缩缝的耐久性和稳定性,可以考虑更新伸缩缝材料。
根据实际情况,选择合适的耐候性和耐老化性能的材料进行更新。
在选择材料时,需要考虑材料的伸缩性能、耐腐蚀性能和耐高温性能等因素。
3. 施工期间的保护措施在施工过程中,需要采取一些保护措施,确保蓄水池的正常使用和结构安全。
具体的保护措施包括:•针对施工区域,采取遮挡和隔离措施,防止施工过程中产生的碎片和杂物进入蓄水池内;•在蓄水池周围设置警示标志,提醒人员注意安全;•在施工期间,加强对蓄水池结构的监测,及时发现和处理异常情况。
伸缩缝漏水维修施工方案维修伸缩缝漏水方案为了解决伸缩缝漏水问题,我们提出以下施工方案:一、开槽沿着缝隙进行开槽,槽宽和深度均为10厘米,如果遇到钢筋,需要切除。
二、堵漏使用堵漏王进行堵漏,不要将开槽堵平,只需要止住水流即可。
同时,要确保外形规整,内部密实。
三、涂料闭压先刷一层涂料,然后贴上一层玻璃丝网格布,再刷一层涂料。
重复这个过程,直到涂刷六层并贴上12层玻璃丝网格布,涂刷厚度应该在3毫米左右。
需要注意的是,每次施工结束后,必须等待涂料完全干透才能进行下一步。
四、高压注浆1、在缝隙中间钻洞,每20厘米至30厘米钻一个洞,不要偏移太多。
2、钻洞结束后,装上钉子并上紧,以免注浆时出现压力过大导致钉子脱落的情况。
3、在钉子周围使用堵漏王进行堵实,并再次进行闭压。
4、进行注浆时,需要分两次进行,每根钉子都要注入一些液体。
待液体发泡后,再进行第二次注浆,以达到再次闭压的效果。
注浆时需要时刻注意压力表的压力,不要超过400压力,一般200压力就足够了。
五、恢复注浆结束后,观察2到4天,如果没有漏水现象,就可以进行恢复。
如果还有漏水现象,需要补钉注浆。
恢复时不需要卸下钉头,可以加大粘合力,以达到规整美观的效果。
六、安全1、在施工过程中要注意用电的安全,特别是在漏水时使用电动工具时更要注意,需要戴上绝缘手套和绝缘胶鞋。
2、注浆时要注意压力不可太大,注浆液不可进入口眼内,如果发生,应立即用水冲洗,并及时就医。
3、施工时需要两人以上进行,一人施工一人负责守卫和警戒。
地面墙面伸缩缝专项施工方案一、前期准备工作1.根据施工要求和设计图纸,确定地面和墙面需要设置的伸缩缝的位置和尺寸。
2.清理施工区域,并确保地面和墙面平整、无积水、油污和灰尘。
二、材料准备1.地板伸缩缝:根据设计要求,选择适合的地板伸缩缝材料,如橡胶、金属或塑料等。
2.墙面伸缩缝:根据设计要求,选择适合的墙面伸缩缝材料,如压花条、橡胶条或铝合金条等。
3.防水胶、密封胶:用于地面和墙面伸缩缝的密封。
三、施工步骤1.标线确定伸缩缝位置:使用直尺和粉笔,根据设计图纸确定地面和墙面伸缩缝的位置,进行标线。
2.打断面:根据标线,使用电锯或手工工具,将地面和墙面打断,确保伸缩缝留有足够的空间。
3.清理边缘:清理打断面,确保边缘整洁平整。
4.安装地板伸缩缝:按照地板伸缩缝的类型和材料,将伸缩缝安装在地面伸缩缝的位置上,并用螺丝固定。
5.安装墙面伸缩缝:按照墙面伸缩缝的类型和材料,将伸缩缝安装在墙面伸缩缝的位置上,并用螺丝固定。
6.填充密封胶:在地板伸缩缝和墙面伸缩缝的缝隙中,用密封胶填充,确保密封效果。
7.平整处理:使用适当的工具,将填充的密封胶进行平整处理,保证地面和墙面的美观性。
8.清理施工区域:清理施工区域,将垃圾和杂物清理干净。
四、质量控制1.施工中,要进行严格的施工记录和验收记录,确保施工符合设计要求。
2.检查地面和墙面的伸缩缝是否密封牢固,是否存在开裂或脱落现象。
3.检查地面和墙面的伸缩缝是否与周边材料衔接紧密,是否存在缝隙。
4.检查地面和墙面的伸缩缝是否平整、光滑,不影响正常使用和观感。
五、安全交底1.在施工前,要对施工人员进行安全培训,确保施工人员了解施工安全操作规程。
2.指定专人负责施工现场的安全管理,确保施工过程中的安全。
3.提醒施工人员注意个人防护,如戴好安全帽、安全鞋等。
六、施工人员要求1.施工人员应具备相关施工经验和技能,能够按照施工要求进行操作。
2.施工人员应具备一定的安全意识,能够正确使用工具和施工设备,确保施工过程的安全。
80型型钢伸缩缝维修施工方案一、伸缩缝安装形式及要求伸缩缝安装时确保缝宽尺寸以安装时温度所计算的梁体最大伸长量进行控制,后浇带混凝土采用邦德士R-1高强度钢纤维砼浇筑,以缩短施工作业时间。
二、施工组织为确保维修工程施工工期,质量,安全,实施统一领导、统一指挥、团结协作,克服困难,保质保量的完成工程任务。
项目经理:熊鹏春施工现场负责人:齐之建安全负责人:陈金利三、施工机械及设备6m 3/分电动空气压缩机1台风动凿岩机5台汽车2台 2500瓦交流电焊机1台四、施工方案1、桥面伸缩缝施工工艺;测量放线一拆除原伸缩缝装置一清理切缝 内填充物T 伸缩缝安装及绑扎钢筋T 浇筑砼一砼养生2、桥梁伸缩缝施工准备进场前机械设备、小型机具配备齐全。
尤其是提供施工车辆过往的过桥板必须质量坚固、数量充足,以保证施工顺利进行。
配备防止污染路面的帆布、塑400立升砼拌合1台 风动镐5台 平板振动器1台料布、胶带等材料及养护用的塑料薄膜、草苫子、运水工具等。
3、80型伸缩缝施工工艺和方法:(1)施工时间安排因施工路段位于中心城区,车流量大,我项目部拟在夜间10时至次日6时组织施工。
为确保施工安全,设置专人负责施工期间的安全防护工作。
(2)伸缩缝装置及后浇带凿除:用风镐将原伸缩缝及后浇带凿除干净,并凿毛至坚硬层,用强力吹风机清除浮尘和杂物,同时严禁施工人员踩踏槽两侧边缘,以免槽两侧沥青砼受损。
同时保证梁体不受到损伤。
凿除后产生的所有弃料必须及时清理干净,确保施工现场整洁。
(3)混凝土钻孔、植筋①、钻孔、植筋施工工艺:测量放孔位一钢筋探测-确定孔位一钻孔及清孔一孔内注胶一锚栓涂胶、植筋一养护一检测②、按设计图纸放出钻孔位置,用墨线弹出,后采用钢筋探测仪对孔位进行钢筋探测,根据探测结果适当移动孔位,以防钻孔伤及钢筋。
③、确定孔位后采用冲击钻钻孔,钻孔过程中安排专人在旁边观察钻头,并适时指挥操作手调整钻头方向,保证钻头与砼接触面的垂直,确保钻孔的垂直度<2°。
伸缩缝渗漏维修方案伸缩缝是建筑结构中很重要的一部分,它被设计用来承受建筑结构的伸缩变形和震动,起到减轻结构受力的作用。
然而,由于伸缩缝处于建筑结构的高处,经常受到日晒雨淋等自然环境的影响,容易导致伸缩缝的渗漏问题。
一旦伸缩缝渗漏,不仅会影响建筑结构的使用寿命,还可能造成建筑物内部的损坏。
因此,及时对伸缩缝进行维修是非常重要的。
一、渗漏原因分析1.伸缩缝材料老化:伸缩缝材料长时间暴露在室外环境中,被日晒雨淋等自然环境的影响,会导致材料老化、劣化,失去原有的弹性,从而出现渗漏问题。
2.施工不当:如果伸缩缝在施工过程中没有按照规范进行处理,比如未能正确安装密封胶条或者密封胶条的安装不到位,也会导致伸缩缝渗漏。
3.结构移动:建筑结构因为各种原因发生移动或者变形,导致伸缩缝无法承受变形力而产生渗漏。
4.缝隙堵塞:伸缩缝处于高处,易受到积灰、雨水等渗入,因此,伸缩缝内部的缝隙堵塞也是导致渗漏问题的原因之一二、维修方案1.清理伸缩缝:首先要对伸缩缝进行清理,将伸缩缝内部的灰尘、积水等杂物清理干净,以便观察伸缩缝的具体情况。
2.检测伸缩缝渗漏位置:通过仔细观察和测试,确定伸缩缝的渗漏位置,以便有针对性地进行修补。
3.修补伸缩缝:根据渗漏原因选择合适的材料进行修补。
一般采用密封胶或者防水胶进行修补,确保伸缩缝的密封性能。
4.替换老化材料:如果是因为伸缩缝材料老化导致的渗漏问题,需要将老化的材料全部替换为新的材料,保证伸缩缝的使用寿命。
5.定期维护:定期对伸缩缝进行检查和维护,及时发现问题并进行修复,可以有效延长伸缩缝的使用寿命,减少维修成本。
6.其他措施:如果发现伸缩缝的渗漏问题严重,甚至无法修复,就需要考虑重新设计、更换伸缩缝,以确保建筑结构的安全和稳固。
综上所述,伸缩缝渗漏是建筑结构中常见的问题,需要及时采取有效的维修措施。
通过清理伸缩缝、检测渗漏位置、修补伸缩缝、替换老化材料、定期维护等方法,可以有效解决伸缩缝的渗漏问题,保障建筑结构的安全和稳固。
桥梁伸缩缝专项施工方案一、引言桥梁伸缩缝是保障桥梁结构安全和保持其功能完整的重要构造部分。
在桥梁使用过程中,由于温度、地震和车流等因素的影响,桥梁的构造需要具备一定的伸缩能力。
因此,对桥梁伸缩缝进行专项施工方案编制是确保桥梁长期运行的关键。
二、施工前准备工作1. 审查设计文件:在施工前,需要对相关的设计文件进行审查,确保施工方案与设计方案一致,并根据实际情况进行合理调整。
2. 编制施工方案:根据桥梁的具体情况,编制施工方案,包括施工方法、工期安排、材料准备、人员配备等内容。
3. 选择施工材料:根据设计要求,选择合适的伸缩缝材料,确保其具备良好的伸缩性能和耐久性。
三、施工过程1. 拆除旧伸缩缝:首先,施工人员需要对原有的伸缩缝进行拆除,清理干净拆除部位的灰尘和碎片,保证新伸缩缝的施工质量。
2. 安装新伸缩缝:根据施工方案,安装新的伸缩缝,在施工过程中,确保每一步都符合设计要求,施工过程中避免对桥梁结构造成损害。
3. 进行伸缩测试:在完成伸缩缝的安装后,需要进行伸缩测试,测试伸缩缝是否符合设计要求,并确保桥梁运行时的安全性。
4. 施工记录和验收:施工过程中,需要详细记录每一步的施工情况,包括施工时间、施工人员、材料使用情况等。
完成施工后,需要进行专业验收,确保施工质量符合要求。
四、施工安全措施1. 组织人员培训:施工前,对施工人员进行安全培训,教授正确的施工方法和注意事项,提高施工人员的安全意识。
2. 安全防护设备:施工现场需要配备必要的安全防护设备,包括安全帽、防滑鞋、安全带等,确保施工人员的人身安全。
3. 施工围栏:在施工现场设置围栏,禁止无关人员进入施工区域,避免意外事故的发生。
楼顶伸缩缝维修施工方案一、施工前准备施工前,必须确保所有施工人员了解施工图纸、技术方案及安全要求,并进行必要的培训。
对施工现场进行安全检查,确保施工环境符合安全施工要求。
准备所需的施工工具、机械及安全防护设施。
二、伸缩缝检查对楼顶伸缩缝进行详细检查,记录伸缩缝的宽度、深度、长度以及裂缝状况。
检查伸缩缝两侧的混凝土是否有破损、开裂等现象。
根据检查结果,确定维修方案。
三、材料采购与验收根据维修方案,采购所需的维修材料,如伸缩缝填充材料、防水材料等。
材料到场后,进行质量检查,确保材料符合设计要求和质量标准。
四、安全措施制定制定详细的安全施工方案,明确安全责任人和安全施工措施。
对施工人员进行安全教育和安全技术交底,确保施工安全。
五、伸缩缝拆除与清理对原有的伸缩缝填充物进行拆除,注意避免对周边结构的损伤。
清理伸缩缝内的杂物和垃圾,确保伸缩缝内无杂物。
六、伸缩缝维修施工按照设计方案,对伸缩缝进行填充和密封处理。
确保填充材料均匀、密实,无空鼓、开裂等现象。
对伸缩缝两侧进行防水处理,确保伸缩缝不漏水。
七、质量验收与养护对维修后的伸缩缝进行质量验收,确保维修质量符合设计要求和质量标准。
对维修后的伸缩缝进行养护,避免早期损坏和失效。
八、施工完成与清理清理施工现场,确保施工现场整洁、无垃圾。
对维修完成的伸缩缝进行标识和保护,避免后续施工对其造成损坏。
本施工方案仅为初步方案,具体施工还需根据实际情况进行调整和优化。
在施工过程中,必须严格按照施工方案和安全要求进行施工,确保施工质量和安全。
伸缩缝的施工方案和技术措施伸缩缝是建筑施工中常用的一种技术措施,它主要用于解决由于温度变化、物体膨胀或收缩以及地震等因素引起的建筑物的变形、开裂和破坏等问题。
下面将重点介绍伸缩缝的施工方案和技术措施。
一、伸缩缝的施工方案1.设计方案:在进行伸缩缝施工前,必须根据具体的建筑结构和使用要求,进行伸缩缝的设计方案。
主要包括伸缩缝的位置、尺寸、形状、材料等。
2.材料选择:伸缩缝的材料选择要考虑建筑物的使用环境及要求,常用的材料有橡胶、金属板、聚合物等。
根据伸缩缝的具体用途,还可以选择耐火、防水、抗紫外线等特殊性能的材料。
3.施工准备:进行伸缩缝施工前,需要对施工现场进行准备工作。
包括清理施工区域、搭设施工场所、准备施工所需的工具及材料等。
4.施工方法:(1)测量定位:根据施工图纸和设计方案,在建筑物上进行伸缩缝的测量和定位。
确定伸缩缝的位置、长度、宽度等参数,标记在建筑物上。
(2)切割预处理:根据伸缩缝的尺寸和形状,在建筑物上进行预切割处理。
通常使用切割机、电锯等工具进行切割,保证伸缩缝的整齐和平直。
(3)安装伸缩缝材料:将预制好的伸缩缝材料按照设计要求进行安装。
通常采用胶粘剂、锚固螺栓等固定设备将伸缩缝材料安装在建筑物上。
(4)封缝处理:在伸缩缝安装好后,对伸缩缝进行封缝处理,防止灰尘、水分等杂质进入伸缩缝内部,影响使用寿命。
二、伸缩缝的技术措施1.弹性处理:在伸缩缝设计和施工中,要注意给伸缩缝留一定的弹性空间。
使用弹性材料和特殊结构,使伸缩缝具备一定的收缩和扩张能力,能够适应温度变化等因素引起建筑物的变形。
2.防水处理:伸缩缝一般位于建筑物的外墙或屋顶,需具备防水功能。
在伸缩缝的施工中,要注意采取防水措施,例如在伸缩缝中安装防水材料,确保伸缩缝的防水性能。
3.结构加固:有些建筑物由于地震等因素造成的变形较大,需要进行结构加固。
在伸缩缝的施工中,可以加装金属结构或加固板,增强建筑物的稳定性和抗震性能。
屋顶伸缩缝工程施工方案一、工程概述本项目为XX栋住宅楼屋顶伸缩缝工程,建筑高度为XX米,屋顶面积为XX平方米。
伸缩缝设置位置为屋顶中央,宽度为XX米,长度为XX米。
根据建筑设计要求,伸缩缝处需要设置防水、保温、隔热等功能,确保屋顶结构的稳定性和使用寿命。
二、施工准备1. 技术准备:熟悉设计图纸和施工规范,组织技术人员进行施工方案的讨论和制定,明确施工工艺和质量要求。
2. 材料准备:根据设计要求,提前准备伸缩缝所需的防水材料、保温材料、隔热材料等,并对材料进行验收,确保质量符合标准。
3. 施工设备:准备伸缩缝施工所需的机械设备,如切割机、焊接机、搅拌机等,并对设备进行调试和维护。
4. 人员准备:组织具备相应资质的施工人员进行伸缩缝施工,并对施工人员进行技术培训和安全教育。
三、施工工艺及步骤1. 清理伸缩缝部位:将伸缩缝部位的杂物、灰尘、油污等清理干净,确保伸缩缝的施工质量。
2. 防水处理:在伸缩缝部位铺设防水卷材,确保防水层牢固、连续、无破损。
防水卷材的铺设应按照设计要求和施工规范进行,注意搭接长度和焊接质量。
3. 保温隔热处理:在防水层上铺设保温隔热材料,确保保温隔热层的厚度和平整度符合设计要求。
保温隔热材料应均匀铺设,不得有缝隙和空鼓现象。
4. 安装伸缩缝装置:根据设计要求,安装伸缩缝装置,如橡胶止水带、伸缩缝条等。
安装时应确保伸缩缝装置的平整度和牢固度,不得有扭曲和变形。
5. 浇筑混凝土:在伸缩缝装置上浇筑混凝土,确保混凝土的密实度和强度符合设计要求。
混凝土浇筑时应振捣充分,避免产生蜂窝和麻面。
6. 养护:混凝土浇筑后进行养护,确保混凝土的强度和耐久性。
养护期间应保持伸缩缝部位的清洁和湿润,避免阳光直射和风力侵蚀。
四、施工质量控制1. 材料质量控制:对伸缩缝所需的材料进行验收,确保质量符合标准。
2. 施工工艺控制:严格按照施工工艺和施工规范进行伸缩缝施工,确保施工质量。
3. 质量检查与验收:施工过程中进行质量检查,发现问题及时整改。
伸缩缝漏水维修工程方案一、伸缩缝漏水原因分析在进行伸缩缝漏水维修之前,首先需要对漏水原因进行分析。
伸缩缝漏水的原因可能有多种,主要包括:1. 伸缩缝密封材料老化导致渗水;2. 建筑结构变形引起伸缩缝裂缝;3. 设计或施工缺陷导致伸缩缝未能实现密封效果;4. 降雨天气条件下,雨水进入伸缩缝而造成漏水。
以上是导致伸缩缝漏水的一些常见原因,而每个建筑物的情况可能会有所不同,因此在进行维修工程前需要综合考虑以上因素及实际情况做出具体的分析。
二、伸缩缝漏水维修工程方案1. 安全防护措施在进行伸缩缝漏水维修工程时,首先需要做好安全防护工作。
确认好工程区域的边界,设置明显的警示标志,并向周边员工做好安全交底工作,提醒他们避让施工区域。
2. 施工前准备工作(1)检测伸缩缝漏水位置:对建筑的伸缩缝进行全面的检测,确定漏水位置及原因。
(2)清理伸缩缝:将伸缩缝内残存的杂物、沉积物等清理干净,为后续的维修工作做好准备。
(3)检测伸缩缝结构变形:使用相关仪器对伸缩缝结构进行检测,确定是否存在严重的结构变形情况。
3. 维修方案选择在确定了伸缩缝漏水的原因之后,需要选择相应的维修方案。
根据漏水原因的不同,维修方案可能包括:(1)更换伸缩缝密封材料;(2)填补伸缩缝裂缝;(3)加固伸缩缝结构,恢复其密封功能;(4)改善伸缩缝的设计或施工缺陷;(5)对伸缩缝周边的排水系统进行检查及维修。
4. 维修施工根据所选择的维修方案,进行具体的施工工作。
例如,如果是更换伸缩缝密封材料,需要先将原有材料清除干净,然后进行重新填充密封材料。
如果是填补伸缩缝裂缝,需要选择合适的填隙材料进行填补等。
在施工过程中需要注意严格按照相关规范操作,确保施工质量。
5. 质量验收维修工程完成后,需要进行质量验收工作。
通过检测伸缩缝的密封效果,确保维修工程达到预期的效果。
6. 维修后的防护工作对维修后的伸缩缝进行保护工作,避免再次因为相同原因导致漏水情况。
可以采取加装防水层,定期检查维修部位等措施保障维修效果的持久性。
一、伸缩缝损坏现状从图中照片可以看出,伸缩缝型钢已经弯曲变形,中间伸缩缝已经没有伸缩间距,下部伸缩箱也受到了不同程度的损坏,虽然暂时没有对桥梁主体结构造成影响,但是随着时间的延长,已经破损的伸缩缝在不断伸缩的过程中,会渐渐的被完全破坏,因此便起不到梁体碰撞时的缓冲作用,所以此道伸缩缝的维修工作是需要在第一时间内解决的。
其他位置伸缩缝胶条的破损,由于到了春夏两季,雨水较多,这些破损的胶条已经起不到防水的作用,那么雨水会对伸缩缝下方的伸缩箱造成冲刷,腐蚀,从而缩短伸缩缝的使用寿命。
同时雨水的冲刷也会对梁体造成一定的损伤。
所以全桥伸缩缝已经损坏的胶条,我公司建议在雨季来临之前全部进行更换。
二、伸缩缝维修建议对于变形伸缩缝的维修,虽然在其他桥梁有过更换半道伸缩缝的例子,但是那仅是对于车流量小而且载重不高的桥梁,特别是高速公路桥梁的紧急停车带部分伸缩缝的损坏,多为更换半道伸缩缝。
鉴于更换半道伸缩缝后,新旧伸缩缝及新旧混凝土的连接,稳定性不足,并考虑到松原二桥的车流量非常大,所以为了保证伸缩缝的维修质量,我公司建议更换一道全新的伸缩缝,重新开槽,安装,并浇筑混凝土。
对于已经损坏或老化的胶条,全部更换为新的防水胶条,并且需要养护单位及时的清理伸缩缝的间隙,也就是胶条上方的杂物、积雪。
特别是在冬季,温度过低的情况下,胶条变得硬而脆,一旦伸缩缝间隙内的杂物得不到清理,胶条会不停地被车辆间接压迫,从而使胶条断裂。
胶条的正常寿命在4-5年,但是如果没有被合理的养护,尤其是北方地区,它的使用寿命多为1-2年。
三、伸缩缝更换工艺桥梁伸缩缝装置产品在安装施工中为确保其特有的先进性、可靠性、平顺性,必须严格按照设计要求进行安装。
施工工艺流程:(1)划线、切割及混凝土破除在交通管制进行完毕后,在作业区内依据实际桥台(墩)中心处伸缩缝中线,然后按设计要求从伸缩缝中心线向两侧弹出施工所需宽度(宽度根据不同型号伸缩缝预留),要注意桥台侧宽度变化;弹线要顺直,宽度一致。
伸缩缝维修专项施工方
案
Document number【980KGB-6898YT-769T8CB-246UT-18GG08】
伸缩缝维修专项施工方案目录
第一章工程概况
本工程为广州市内环路主线及放射线桥面黑色化工程一标段。
工程范围:江湾桥北至西场立交(顺时针走向,半环),包含A线(桩号为JWQK1+~JWQK0+, AK04+~AK00+000,
AK22+~AK17+)及该范围A线匝道、B线(桩号为BK17+~BK23+,BK00+000~BK4+)及该范围B 线匝道、素社立交、镇安立交、中山八立交、西场立交、海印南立交、昌岗东立交、新滘西立交、东晓南路放射线(F7)、广佛放射线(F2)、增槎路放射线(F3)。
内环路全线桥梁基本采用两大类伸缩缝形式:BEJ和仿毛勒。
在桥墩处采用双缝,桥台处采用单缝。
全线伸缩缝损坏情况有如下5种:A缝内沉积物阻塞、B接缝处铺装碎边、C 钢材料翘曲变形、D伸缩缝卡死、E橡胶条缺少。
1、损坏的伸缩缝有三种处理措施:
1)A类损坏的伸缩缝进行清缝处理;
2)E类损坏的伸缩缝更换损坏缺失的橡胶条;
3)B、C、D类损坏的伸缩缝进行重新更换伸缩缝,伸缩缝装置对应原系列型号。
第二章主要施工技术方案
工艺流程
材料要求
1、现场施工应配备以下设备:发电机、风炮机、凿毛机、切缝机、照明电灯、板手(17-19)、灰刀、铲、锤、交通标志、水桶以及备用料、防水雨具等。
2、材料:BEJ型伸缩缝、弹性砼。
详细操作
1、找位
由于路面施工时为保证路面平整度已将伸缩缝位置覆盖,为免切缝开槽错误,需将位置找出才能准确放样,为此在缝端处用风炮找出。
2、切缝
根据放样线切缝,务必直顺,并保证最小切缝厚度不小于5cm,(因内环路维修槽口并不标准)宽度应大于原BEJ宽度(大约为14cm+14cm+E值)。
3、开槽
用风稿将切缝内破旧填料挖除,保证槽内厚度为6-10cm,将破旧部分全部挖除,并注意开槽时不要破坏槽口别字角。
4、凿毛
将槽内破旧填料清理干净后,用凿毛机进行槽底处理,保证槽底粗糙度。
5、清缝出来
用风机将槽内杂物全部吹干净,对切缝边缘用钢丝扫进行扫后再吹干净,尽量用水洗干净、风干,以免槽内干燥时间过长,影响施工进度。
6、安装BEJ伸缩缝钢梁。
伸缩装置上桥台安装之前,应按照安装时气温调整安装时定位值,并应由安装负责人检查签字后方可用专用卡具将其固定。
伸缩缝置吊装就位前,应将预留槽口混凝土打毛,清扫干净。
吊装时应按照工厂标明吊点位置起吊,必须时可作适当加强,以确保安全可靠。
安装时,伸缩装置的中心线应与桥梁中心线相重合,伸缩装置顺桥向的宽度值,应对称放置在伸缩缝的间隙上,然后沿桥面横坡方向,每米一点测量水平标高,并用水平尺和板尺定位,使其顶面标高与设计标高吻合后再垫平。
旧桥或没设预埋筋部份,用Ф14筋间距50cm至
100cm种或植固定安装。
浇注弹性砼前,在伸缩缝间隙处,应用泡沫塑料将间隙堵塞,并用不干胶纸带密封异型钢梁,防止浇注弹性混凝土时污染异型钢梁或把间隙堵死,影响伸缩。
7、涂刷底胶,为了弹性砼能结合密实,应在浇注填料前涂刷一定比例的底涂液。
8、浇注弹性砼
将拌和均匀的混合料从低处往高处进行施工,并保证层面不低于型钢高度,适时检查型钢下混合料填充密实情况。
9、找平
由于施工面厚度较薄,找平时动作应快,以免填料过快凝结无法进行找平。
10、开放交通
浇注完成3小时后,安装橡胶条即可开放交通。
施工注意事项
1、伸缩缝安装前必须妥善存放,不得有变形和污染。
安装后的伸缩缝封面必须平整,纵横的坡度符合设计要求,并在两侧沥青砼路面平顺衔接。
2、伸缩缝安装时,严禁将空压机、发电机等动力设备直接置于路面上,所有机械必须采取有效措施,防止漏油污染路面。
安装结束后,必须保证伸缩缝周围沥青砼清洁、无污染、无损坏。
第三章施工组织及进度计划
施工组织管理
以项目部为管理组,根据本工程规模和有关作业工种,配备足够的技术管理人员。
项目部管理以项目经理为核心,配备项目副经理、项目总工程师、测量组、施工组、技术组、安全组、质检组、机材组等专职人员,全面负责该工程的施工、技术、进度、安全、质量、材料、文明施工等工作。
施工部署
3.2.1施工进度计划
3.2.3机械设备计划
3.2.2劳动力计划
第四章安全施工保证措施
施工过程中,严格贯彻“安全第一,预防为主”的安全生产管理方针,坚持“生产必须管安全”的原则,做到既搞好生产又管好安全。
一、防止意外交通事故的发生
1、施工区围蔽采用注水式塑料防撞墙,将工地与路人、车辆隔离,保证路人、车辆及施工安全。
半封闭施工路段采用两道防护,一道注水塑料防撞墙,一道铁栏杆。
2、所有施工区旁的绕行道路,应满足车行宽度、高度要求,有明显的导向指示标志,并设有警示灯、夜间主动发光警示标志,施工区围栏靠车行一侧,以30m左右的间隔安装反光标志及警示灯。
3、利用深夜时间进行大型机械的进退场等作业,尽量减少对交通的干扰。
4、配合交警部门,组织力量及时引导、疏解交通,合理布置临时交通,保证所需交通标志、标线及时安装到位、投入使用,并设专人负责检查,维护交通设施,及时维修、更换、补充各种设施和标志,确保有效的实施交通安全管理。
5、完成一段施工,马上清理一段路面,及时完善交通设施,尽快撤出施工现场,争取早日还路于民。
6、配合交通安全的宣传,派出纠察协助交警部门,维持交通秩序,把施工期间的交通尽快疏解。
7、设多名专职维持交通人员,在施工期间值班,配合交警工作,指挥附近车辆和行人通行,保证主干道交通顺畅。
二、防触电事故的发生
1、场内架设的电线应绝缘良好,悬挂高度及线间距必须符合电业部门的安全规定,埋入地下也要有足够的安全深度,并在适当位置树立标志;
2、工地安装变压器必须符合电业部门的要求,并设专人管理,施工用电要尽量保持三相平衡;
3、各种电器设备应配有专用开关,室外开关插座应外装防水箱并加锁,在操作处加设绝缘垫层;
4、各种电器设备的检查维修,应由持证上岗的电工操作,一般应停电作业,如必须带电作业,应有可靠的安全措施并派专人监护;
5、有雷雨天气不得爬杆带电作业,室外如无特殊防护装置时必须使用绝缘拉杆拉闸。
三、夜间作业安全措施
1、注意安排好工作计划,劳逸结合,昼避免夜间作业。
2、夜间施工时,施工现场必须有足够的照明。
施工住地(包括民工住地)要设置路灯。
3、用于上下攀登的通道必须设有足够的照明灯具。
