之杨若古兰创作1、基层处理:普通滴水线(槽)做在窗过梁下口,若混凝土概况很光滑应对其概况进行“毛化处理”:一是“凿毛”,即用錾子剔毛,剔去光面,使其粗糙不服.另一种方法是“甩毛”,即在清理干净的混凝土概况上用机械喷涂或用笤帚甩上一层1:1稀粥状水泥砂浆(内掺适量建筑胶),使之凝固在混凝土概况,用手掰不动为止.2、粘贴滴水线(槽):按照事先弹好的地位线,采取掺胶砂浆将滴水线(槽)粘贴好,视现场情况,约50~80om布一个粘贴点,小于2m的窗洞口布2~3点,大于2m的窗洞口布3~5点.3、滴水线(槽)施工应与建筑外沿抹灰同时进行,当外墙抹灰进行到窗洞口或阳台底口时,先完成洞口外大墙面抹灰,然后翻尺板,将尺板夹于已抹好的大墙面上,尺板坡口朝里,下边线与事先粘贴好的滴水线(槽)找水平,然后抹窗口部位.4、如做不出台滴水线(槽)(普通在外窗上口),底面灰不断抹到窗边,如采取钢、木窗,将窗边封堵紧密即可,如采取铝合金或塑钢窗应在窗边留下5mm摆布凹槽,以便封堵密封胶;如做突出底口的滴水线(槽)(普通在阳台或雨罩的底口),在底口灰抹到一抹子宽(约8~10cm)时,从外墙向内5cm摆布的地位,比着尺板切齐,然后铁抹子压光,里面的小阳角用阳角镥子镥直、压光.5、截水处理:为防止滴水“尿墙”,滴水线(槽)不成通到墙边,应在离墙5om的地方截断,使滴水既不流进窗口(阳台上),又不克不及流到墙面上.6、在底口抹灰达到必定强度(终凝后),用小开刀将槽内砂浆清理干净.留意在处理槽内小面时,应坚持槽内棱角,不成勾抹成圆弧状.(二)结构施工时,留出滴水线(槽)在全现浇工程中,提倡在结构施工时留出滴水线(槽),具体做法是:在结构施工阶段采取定型洞口模板,计算好滴水线(槽)的地位将滴水线(槽)与门窗洞口一并浇筑,操纵时应留意以下几点:1、在模板设计时,应计算好滴水线(槽)的大小地位,使滴水线(槽)上下划一分歧.2、滴水线(槽)厚度计算也很主要,既不克不及减少了钢筋的呵护层厚度,也不克不及“吃”进窗洞口.3、洞口模板安装就位人员操纵时要精心,洞口模板的地位、标高要精确.有可靠固定措施.4、做好成品呵护工作,特别在拆模初期,混凝土强度较低,定要做好呵护工作,以避免到装修后期,滴水线(槽)损坏过多,影响装修质量.(三)滴水线做法在施工中,有些部位如:女儿墙小沿、通风口盖板,或突出墙面腰线等部位,这些部位的上沿普通都做泛水,坡度不小于1:6,下口通常采取滴水线(俗称鹰嘴)的做法(其体部位应参照施工图纸或与设计单位协商).滴水线的施工应与墙面抹灰同时完成,突出底面至多10mm.请求做到顺直分歧、四周交圈.做法如下:1、基层处理:将残存的砂浆、污垢、灰尘清扫干净,用水润湿,“甩毛”或“凿毛”.2、吊垂直、找水平:边角部位应吊垂直,底口应在同一水平线上,这些部位应提前弹墨线或拉通线控制.3、施工时应先完成上面及底面抹灰,然后将尺板夹于抹好的底面上,尺板坡口朝外,用事先弹好的水平线找水平,使之在同一水平线上,而且四周交圈,然后完成正面抹灰,如许底口就构成了形似“鹰嘴”的滴水线.4、拆下尺板后,再将滴水线压光、馏直,包管观感质量.5、滴水线也可在结构施工时做出,在女儿墙小沿支模时,用ф50的架子管做底模,里口用木条垫平,外口利用架子管本人外形浇筑成“鹰嘴”,拆模后再抹灰修整滴水线(槽)做法1、基层处理:普通滴水线(槽)做在窗过梁下口,若混凝土概况很光滑应对其概况进行“毛化处理”:一是“凿毛”,即用錾子剔毛,剔去光面,使其粗糙不服.另一种方法是“甩毛”,即在清理干净的混凝土概况上用机械喷涂或用笤帚甩上一层1:1稀粥状水泥砂浆(内掺适量建筑胶),使之凝固在混凝土概况,用手掰不动为止.2、粘贴滴水线(槽):按照事先弹好的地位线,采取掺胶砂浆将滴水线(槽)粘贴好,视现场情况,约50~80om布一个粘贴点,小于2m的窗洞口布2~3点,大于2m的窗洞口布3~5点.3、滴水线(槽)施工应与建筑外沿抹灰同时进行,当外墙抹灰进行到窗洞口或阳台底口时,先完成洞口外大墙面抹灰,然后翻尺板,将尺板夹于已抹好的大墙面上,尺板坡口朝里,下边线与事先粘贴好的滴水线(槽)找水平,然后抹窗口部位.4、如做不出台滴水线(槽)(普通在外窗上口),底面灰不断抹到窗边,如采取钢、木窗,将窗边封堵紧密即可,如采取铝合金或塑钢窗应在窗边留下5mm摆布凹槽,以便封堵密封胶;如做突出底口的滴水线(槽)(普通在阳台或雨罩的底口),在底口灰抹到一抹子宽(约8~10cm)时,从外墙向内5cm摆布的地位,比着尺板切齐,然后铁抹子压光,里面的小阳角用阳角镥子镥直、压光.5、截水处理:为防止滴水“尿墙”,滴水线(槽)不成通到墙边,应在离墙5om的地方截断,使滴水既不流进窗口(阳台上),又不克不及流到墙面上.6、在底口抹灰达到必定强度(终凝后),用小开刀将槽内砂浆清理干净.留意在处理槽内小面时,应坚持槽内棱角,不成勾抹成圆弧状.施工工艺一、施工筹办1、抹灰前应检查门窗框的地位是否精确,与墙体连接是否牢固.2、墙、梁基体的概况的灰尘、污垢、油渍等应清除干净,并洒水湿润.3、抹灰前检查外脚手架,确保平安,将施工中松动的拉结点及时恢复.4、提前检查员门、窗洞口、女儿墙压顶等部位,对比较严重的缺角掉棱或抹灰较厚的部位应提前处理,以防止一次抹灰较厚.5、应先做样板,经鉴定后再组织施工.二、材质请求(根据图纸请求施工)普通采取:1、水泥:32.5及其以上矿渣或普通水泥,色彩分歧,宜采取同一批号.2、砂:中砂,平均粒径在0.350.5毫米,砂的颗粒请求洁净不得含有黏土、草根、及其它无机物无害物资.砂在使用前要过5毫米孔径的筛子.三质量请求:1、所有材料要包管质量,各抹灰层及与基层之间要粘结牢固,无脱层、空鼓、裂缝和爆灰.2、概况光滑、洁净,色彩均匀,无抹纹、线角、灰线平直方正、清晰美观.3、窗、门框与墙体之间填嵌密实,孔洞、槽、盒尺寸精确、方正、划一、光滑.4、滴水线应划一顺直,宽度和深度均应不小于10毫米.三、工艺流程:基面清理→弹线→粘贴滴水槽→夹尺板→抹灰→压光→镏角→修整养护→完成.四、滴水线做法:1、在施工中,有些部位:如女儿墙小沿、通风口盖板或突出墙面的腰线等部位,这些部位的上沿普通都做泛水,坡度不小于1:6,下口通常采取滴水线,俗称鹰嘴.滴水线的施工与墙面抹灰同时完成,突出墙面至多10毫米.请求做到顺直分歧、四周交圈.2、基层做法:普通滴水线做在窗过梁下口,若砼概况很光滑,应先毛化处理,一是凿毛,另一种方法是甩毛.甩毛是用1:1稀粥状水泥砂浆内掺适量建筑胶,使之凝固在砼概况,用手掰不动为止.3、吊垂直、找水平:边角部位应吊垂直,底口应在同一水平线上,这此部位应提前弹线或拉通线控制.五、成品呵护:1、抹灰时留意呵护门窗、晒衣架等设施,门窗框上残留砂浆及时处理.2、翻架子要当心,留意不要碰坏了已抹好的墙面及滴水线.3、留意抹灰的养护,应防止面层的暴晒、水冲、撞击,以包管灰层有足够的强度.六、留意事项及说明:1、空鼓、开裂:因为滴水线抹灰量小且宽度较窄,容易空裂,故基层处理时特别应留意,抹灰前浇足水,抹灰较厚时应分层,每层不宜太厚.2、窗户“吃口”各同一层窗户上下口不在同一水平线上,是因为在抹灰时没有拉通线控制.。
滴水线是建筑设计中的一个术语,通常指的是在外墙或屋顶边缘设计的一条凹入的线条。
它的作用主要是防止雨水沿外墙或屋顶边缘流入室内,保护室内环境不受雨水侵蚀。
滴水线的形状通常为一条凹入或突出的线条,其深度或高度可以根据建筑设计的需要进行调整。
当雨水落在滴水线内时,由于滴水线的设计,雨水会顺着线条的方向流出,避免了雨水直接滴落在外墙或屋顶上,从而保护了室内环境的安全。
在建筑设计中,滴水线的应用非常广泛,尤其是在有雨水侵蚀风险的地区,如沿海地区、多雨地区等。
通过合理的滴水线设计,可以有效地防止雨水侵蚀,提高建筑的耐久性和安全性。
滴水槽(线)的做法与要求滴水槽是在建筑门窗中经常会见到的,而对于滴水槽也是有一定要求的,今天我们一起来了解一下滴水槽(线)的做法与要求。
1)滴水槽:a)施工准备:i.抹灰前应检查门窗框的位置是否正确,墙、梁基体表面的灰尘、污垢等应清除干净,并洒水湿润。
ii.抹灰前检查外脚手架,确保安全。
重点检查脚手架整体稳定性和连墙件有无松动、脱落和解除。
iii.检查外门、窗洞口、阳台、雨篷及凸出墙体的线条等部位,对墙体缺角掉棱或今后抹灰层可能较厚的部位应提前进行处理。
iv.先做样板,经验收合格后再组织大面积施工。
b)材料要求:i.水泥:32.5级及以上普通或矿渣硅酸盐水泥,宜采用同一批号水泥施工。
ii.砂:中砂,平均粒径在0. 25~0.5 mm,颗粒洁净不得含有土块(含泥量iii.成品塑料滴水槽宽度应≥10 mm,槽深应≥8 mm,壁厚不小于1 mm。
c)施工质量要求:i.抹灰层及与基层间粘接牢固,无脱层、空鼓、裂缝和爆灰。
ii.表面光滑、洁净,颜色均匀,无抹纹、线角平直方正、清晰美观。
iii.滴水槽应整齐顺直,不得有松动、表面进出不平或不顺直现象,断头位置准确。
iv.施工工艺:基体面清理→弹线→粘贴滴水槽→上夹尺板→抹灰→压光→修角→整修养护→完工。
d)有外墙保温的滴水槽(线)施工:i.核查门窗洞口位置无误后,在门窗位置的保温层外侧面内20~30 mm处的保温层上先弹出成品塑料滴水槽安装位置线。
用壁纸刀或开槽机沿弹好的滴水槽线开出凹槽,凹槽的宽、深宜为成品塑料滴水槽宽、深加2~3 mm,用抗裂砂浆满填凹槽后,将成品滴水槽嵌粘于凹槽中,与抗裂砂浆粘接牢固并抹平茬口ii.采用饰面砖的窗台,可不设滴水槽。
但窗水平边框下边缘下的水平砖与竖直砖的交接处应留出10 mm的缝隙,用抗裂砂浆勾缝后作为滴水;或水平砖镶贴里高外低与竖直砖形成鹰嘴状滴水线,水平砖与竖直砖接缝处应用抗裂砂浆嵌缝严实并抹成小于90°的锐角。
滴水线施工工艺这是一个滴水线施工工艺的文档模板,包含详细的内容和细化的章节,满足您的需求。
以下是正文内容:一、滴水线施工工艺概述滴水线施工工艺是一种用于建筑物外墙的防水处理方法,通过在建筑物外墙底部安装滴水线,可以将雨水引导至建筑物外墙外部,防止雨水渗透进入建筑物内部。
本文档将详细介绍滴水线施工工艺的步骤和注意事项。
二、滴水线材料准备1. 滴水线材料选择:根据建筑物的需求和外墙材料特性,选择合适的滴水线材料,如橡胶、PVC等。
2. 材料规格选择:根据建筑物外墙的厚度和宽度,选择合适的滴水线规格。
三、滴水线施工步骤1. 确定安装位置:在建筑物外墙底部确定滴水线的安装位置,通常选择在墙体与地面的交接处。
2. 清理基层:清理建筑物外墙底部的杂物和灰尘,确保基层平整。
3. 滴水线预埋:使用专用工具将滴水线预埋在建筑物外墙上,注意滴水线与墙面的贴合程度。
4. 固定滴水线:使用专用透明胶水或固定夹等方式固定滴水线,确保滴水线的稳固性和密封性。
5. 疏通排水孔:在滴水线的末端设置排水孔,防止积水影响滴水效果。
四、滴水线施工注意事项1. 施工前应仔细检查滴水线材料是否有损坏或缺陷,确保施工质量。
2. 施工过程中需要保持施工现场的整洁,避免杂物和灰尘污染滴水线。
3. 施工完成后,应仔细检查滴水线的固定情况和排水效果,确保滴水效果良好。
五、本文档所涉及附件1、滴水线施工图纸2、滴水线施工技术规范3、滴水线施工质量检验报告六、本文档所涉及的法律名词及注释1. 滴水线:也称为滴水板,是一种用于建筑物外墙的防水处理材料,能够将雨水引导至外墙外部。
2. 防水处理:指对建筑物外墙进行相应的水封处理,防止雨水渗透进入建筑物内部。
希望以上滴水线施工工艺的文档模板能够满足您的需求。
如有任何问题或需要进一步补充,请随时告知。

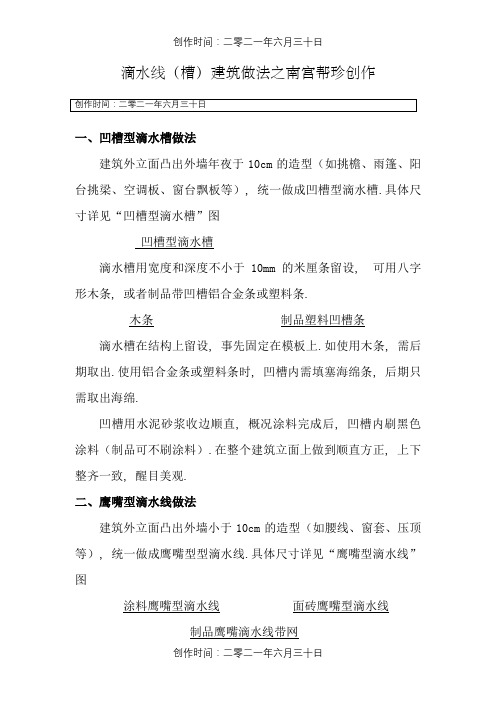

滴水线(槽)建筑做法之南宫帮珍创作一、凹槽型滴水槽做法建筑外立面凸出外墙年夜于10cm的造型(如挑檐、雨篷、阳台挑梁、空调板、窗台飘板等), 统一做成凹槽型滴水槽.具体尺寸详见“凹槽型滴水槽”图凹槽型滴水槽滴水槽用宽度和深度不小于10mm的米厘条留设, 可用八字形木条, 或者制品带凹槽铝合金条或塑料条.木条制品塑料凹槽条滴水槽在结构上留设, 事先固定在模板上.如使用木条, 需后期取出.使用铝合金条或塑料条时, 凹槽内需填塞海绵条, 后期只需取出海绵.凹槽用水泥砂浆收边顺直, 概况涂料完成后, 凹槽内刷黑色涂料(制品可不刷涂料).在整个建筑立面上做到顺直方正, 上下整齐一致, 醒目美观.二、鹰嘴型滴水线做法建筑外立面凸出外墙小于10cm的造型(如腰线、窗套、压顶等), 统一做成鹰嘴型型滴水线.具体尺寸详见“鹰嘴型滴水线”图涂料鹰嘴型滴水线面砖鹰嘴型滴水线制品鹰嘴滴水线带网鹰嘴滴水线采纳制品鹰嘴滴水线带网, 抹灰阶段一起施工, 鹰嘴尺寸宜为15mm.施工步伐:清理工作面, 革除凸起, 补平凹坑.2.2制作混合水泥浆, 将白水泥 : 木胶以3 : 1的比例混合, 再添加适量801胶水, 要求搅拌均匀.用混合水泥浆抹平墙角和墙面, 浆体坚持适当厚度.将制品滴水线紧贴墙角, 用钉子加以固定, 将溢出的水泥浆抹平, 等稍干后再刷一层混合水泥浆抹平.待其自然风干后, 用砂纸稍微打磨, 再刷一层腻子.最后刷涂料、油漆.三、滴水线(槽)的施工要点为有效阻止雨水“尿墙”, 滴水槽应在距墙5cm处截断.抹面层处置:一般滴水线(槽)做在门、窗过梁、空调板下口, 在做保温节点处置时该部位一般都压双层网格布.无组织排水檐口下应做滴水线和滴水槽;滴水槽周边抹灰层终凝后, 用无纺布蘸水将槽内浮浆清理干净, 坚持槽内棱角清晰.外窗台向外流水坡度≥10%, 女儿墙压顶向内排水坡度≮5%, 女儿墙小沿、通风口盖板, 或突出墙面腰线等部位的上沿抹灰坡度不小于1:6, 其滴水线(槽)应平直、四周通线交圈.3.5 外墙块料镶贴面层, 门、窗洞顶、外窗台沿板、挑檐板、腰线、雨篷、空调板、飘窗顶板、墙压顶等节点部位的滴水留设形式为“鹰嘴”滴水线.3.6块料镶贴前应根据块料模数进行细化排版, 用整砖套割吻合.3.7 碰头块料面砖套割应棱角整齐, 不得有崩边、倒角不均现象.3.8 块料镶贴必需牢固, 无空鼓、歪斜、缺楞、失落角和裂缝等缺陷.3.9 块料镶贴概况应平整、无污染, 变色、泛碱、污痕, 保证墙面颜色一致.3.10 块料嵌缝应密实、平直、宽窄一致, 非整砖的使用部位适宜.凹槽型滴水槽1凹槽型滴水槽2鹰嘴型滴水线1鹰嘴型滴水线2面砖墙面滴水线。
外墙滴水线槽施工工艺标准范本一:一、前言外墙滴水线槽施工是保障建造物外墙防水和保温的重要工艺之一。
本文档旨在规范外墙滴水线槽施工工艺,确保施工质量和安全。
二、材料准备1. 滴水线槽材料:选用符合国家标准的耐候性好、耐腐蚀性强的材料,如不锈钢、镀锌钢板等。
2. 安装用具:准备好相应的工具,如电钻、螺丝刀、测量工具等。
三、施工准备1. 根据设计图纸确定滴水线槽的位置和长度,并标示出来。
2. 清理施工区域,确保墙体表面平整、无杂物和尘土。
四、施工工艺1. 将滴水线槽按照标准长度切割,并确保切割面光滑、无毛刺。
2. 使用螺丝刀或者电钻固定滴水线槽,在预先标示的位置打孔,然后插入滴水线槽并用螺丝固定。
3. 检查滴水线槽的安装是否坚固,无松动和缺陷。
五、施工质量验收1. 检查滴水线槽的安装是否符合设计要求和规范要求。
2. 检查滴水线槽与墙体的连接是否严密,无渗漏现象。
六、注意事项1. 施工过程中要注意安全,采取必要的防护措施。
2. 严格按照像关施工标准和规范要求进行施工。
附件:滴水线槽施工图纸法律名词及注释:1. 国家标准:指由国家制定的关于产品质量、安全性、环境保护等方面的强制性要求和规范。
2. 耐候性:指材料在长期暴露于自然环境下,能够保持原有性能和外观的能力。
3. 耐腐蚀性:指材料在接触腐蚀介质时能够保持其原有性能和耐久性的能力。
范本二:一、前言外墙滴水线槽施工是建造施工中重要的防水工艺之一,本文档旨在明确外墙滴水线槽施工的工艺标准,保证施工质量和安全。
二、材料准备1. 滴水线槽材料:根据设计要求,选择合适的材料,如不锈钢、塑料等。
2. 安装用具:准备适当的工具,如尺子、电钻、螺丝刀等。
三、施工准备1. 根据设计图纸确定滴水线槽的位置和长度,并进行标注。
2. 清理施工区域,确保墙面平整、无尘土和障碍物。
四、施工工艺1. 根据标注的位置,使用电钻在墙体上打孔。
2. 将滴水线槽按照预定长度切割,并确保切割面光滑、无毛刺。
塑料护角条及滴水线在外墙保温中的应用为有效避免外墙保温墙体开裂、破损引发外墙渗漏和门窗洞口、雨棚、瓢窗、腰线、空调板滴水线、鹰嘴难施工问题,青岛等地推行外墙阳角、门窗洞口周边采纳带玻纤网的塑料护角条;门窗洞口、雨棚、瓢窗、腰线、空调板采纳成品塑料滴水线做法,有效的解决了外墙保温墙体开裂、渗漏等问题。
依照对我司前期工程的观看,还未发觉有采纳外墙保温塑料护角条和滴水线、鹰嘴的,现将外墙保温塑料护角条和滴水线、鹰嘴施工方式介绍一下一、带玻纤网塑料护角条施工(一)采纳带玻纤网塑料护角条的优势一、铺设护角后可有效地避免墙角的外力损坏。
二、门窗、洞口是外墙保温中应力最集中最容易开裂的部位,加设护角后可使墙角上下连为一体,幸免因抹灰层过厚, 造成墙角开裂。
3、苯板在墙角上处于交叉状态,施工人员很难操纵抹灰层的厚度。
用护角来掩盖工艺的不足,把整个墙角上下捆绑在一路,即便单块苯板发生意外开裂也很难阻碍到整个系统大面积脱落。
4、对面砖墙面,设护角后,再粘贴面砖,可避免面砖拉裂现象的发生。
五、避免由于墙角部位处置不合理,致使渗水。
六、护角可延长外墙保温的利用寿命. 提高建筑物的品质. 维持墙角的永久性美观。
(二)施工工艺铺设护角条前应预备以下工具:靠尺板、水平尺、园林剪子。
一、在铺设护角前第一应检查墙角的垂直度与墙面的平整度,对误差过大的应修整后再施工。
二、大阳角应利用加宽PVC护角(30*38mm),门窗洞口可利用(25*25mm)的PVC护角,为避免窗台踩压造成裂纹、渗水,窗台部位应铺设加宽的网格护角。
3、施工时第一从楼层的顶部放垂直线,然后在墙角处保温板上抹5毫米左右的聚合物砂浆,从上至下按线把护角条粘接在墙角上。
门窗洞口,可用水平尺或靠尺板进行施工,并对刚粘接好的护角条进行整体轻微敲打,校平校直。
做异型门窗口时可把护角条的单面用园林剪子切开。
粘接护角条要求横平竖直,聚合物砂浆饱满。
护角条的长度可依照施工现场决定,短的能够直接对接,节点处不能显现凹凸不平的现象。
外墙保温施工中滴水线做法在外墙保温施工中,滴水线是一个重要的施工细节,它负责将墙体上的浮水排出,避免对保温材料的渗透和影响保温效果等问题。
下面将介绍外墙保温施工中滴水线的做法。
一、准备工作在施工之前,需要先算好滴水线的位置和数量,这一步需要根据墙体尺寸以及施工规范来确定。
同时,还需要准备好以下材料和工具:•滴水线•尼龙绳•抹灰工具•钢丝刷•火炬二、施工步骤1. 找准位置首先,需要找准滴水线的位置。
一般来说,在保温层上方、夹层下面是较好的位置,以避免在保温层内形成浮水。
找准位置后,可以用尼龙绳来标记。
2. 安装滴水线根据墙体尺寸和滴水线长度,将滴水线分成若干段,并在墙体上预留出放置滴水线的空间。
然后,用抹灰工具将滴水线按照预留出来的空间粘贴到墙体上,并用钢丝刷将其压实。
3. 处理滴水线两端滴水线两端的处理很关键,其作用是密封滴水线,避免水从两端流进来。
处理两端的方法有多种,这里介绍一种比较简单的方法:将滴水线用火炬烤一下,使其外表面熔化后迅速用刮板压实,这样就能有效地封住滴水线两端。
4. 压实滴水线在滴水线安装完成后,需要用钢丝刷将其周围的抹灰料压实,以保证滴水线周围的抹灰层与墙体表面紧密贴合,不易出现裂缝。
5. 压实抹灰层在抹灰层完成后,需要用钢丝刷将其周围的抹灰料压实,保证其与滴水线周围的抹灰层紧密贴合,不易出现裂缝。
三、注意事项1.施工时应注意安全,防止发生意外。
2.滴水线的位置应该根据施工规范来确定,以免影响保温效果。
3.安装滴水线和抹灰时需要保证材料和工具的清洁,避免杂物进入墙内。
4.处理滴水线两端时应注意不要烤坏或烤碎滴水线。
5.压实抹灰层时应注意力度,不要用过猛的力量,以免对滴水线周围的抹灰层造成损害。
四、外墙保温施工中滴水线的做法看似简单,但是细节处需要注意,否则将会对保温效果产生不良影响。
希望以上内容能够对读者有所帮助。
第一节外墙分格缝和滴水线采用成品塑料条施工工艺目前外墙面分格条做法形式多样,根据分格条采用材料不同,主要有三种方法:一是预埋木条,即在抹面砂浆中预埋木条,然后在涂装施工后再去除木条,并用深色漆勾缝;二是用铝合金条,工程实践证明,这种作法存在较多缺陷。
首先是铝合金条在安装过程中容易遭到破坏,如碰扁、折弯等;其次是铝合金条镶嵌在水泥墙面中,如遇阴雨天,雨水会顺铝合金条与墙面裂缝处渗漏至内墙,尤其是山墙部位更为严重,影响用户的正常使用。
三是采用成品塑料分格条,这样可以保证分格条深浅一致,槽内平整光滑,最大限度降低平直度误差。
近几年来,我公司一些工程在施工中采用成品塑料条处理外墙抹灰分格缝和滴水线,很大程度地提高了工程施工质量和施工效率,达到较好应用效果。
二、分格条特点1、外墙分格缝和滴水线采用成品塑料条优点明显,应用塑料条代替铝合金条和预埋木条做法,可解决用铝合金条和预埋木条存在的缺陷。
2、采用成品塑料条处理外墙抹灰分格缝和滴水线,真正做到横平竖直、宽度均匀、颜色一致的质量效果。
三、适用范围成品塑料分格条适用于水泥砂浆、水刷石、涂料等外墙分格缝;各种滴水线和外墙不同饰面之间的分格。
四、材料要求塑料分格条采用PVC硬质塑料材料,厚度为1~2.5mm,长度为2000~6000mm,宽度为10~50mm,深度为10~25mm(商店有售)。
具体尺寸按设计规定执行,无规定时,分格缝塑料条选用20mm×5mm 断面尺寸,滴水线塑料条选用15mm×5mm断面尺寸,以2-3mm厚水泥浆粘嵌在砂浆内,不回收。
五、工艺原理塑料分格条材质坚硬挺拨,不易变形,尺寸、色泽一致,用于外墙分格缝和滴水线很容易做到横平竖直、宽窄和颜色一致、粘结牢固的良好效果。
六、工艺流程及操作要点1、工艺流程当建筑物进入外墙装修时,首先抹好外墙基层底灰,墙面上按设计图要求或事先研究的装饰线方案弹线分格,拉通线弹出水平分格线,柱子等侧面用水平尺引过去,以保平直度,竖向分格缝,应统一吊线分块。
外墙保温滴水线(槽)做法
1、抹面层处理:一般滴水线(槽)做在窗过梁下口,在做保温节点处理时该部位一般
都压双层网格布。
2、粘贴滴水线(槽):按照事先弹好的位置线,采用抹面胶浆将滴水线(槽)粘贴好,
视现场情况,约50~80om布一个粘贴点,小于2m的窗洞口布2~3点,大于2m
的窗洞口布3~5点。
3、滴水线(槽)施工应与建筑外保温抹面同时进行,当外墙保温抹面进行到窗洞口或
阳台底口时,先完成洞口外大墙面外保温抹面,然后翻尺板,将尺板夹于已抹好
的大墙面上,尺板坡口朝里,下边线与事先粘贴好的滴水线(槽)找水平,然后抹
窗口部位。
4、如做不出台滴水线(槽)(一般在外窗上口),底面灰一直抹到窗边,如采用钢、木
窗,将窗边封堵严密即可,如采用铝合金或塑钢窗应在窗边留下5mm左右凹槽,
以便封堵密封胶;如做突出底口的滴水线(槽)(一般在阳台或雨罩的底口),在底
口灰抹到一抹子宽(约8~10cm)时,从外墙向内5cm左右的位置,比着尺板切齐,
然后铁抹子压光,里面的小阳角用阳角镥子镥直、压光。
5、截水处理:为防止滴水“尿墙”,滴水线(槽)不可通到墙边,应在离墙5om的地
方截断,使滴水既不流进窗口(阳台上),又不能流到墙面上。
在底口抹灰达到一定强度(终凝后),用小开刀将槽内砂浆清理干净。
注意在处理槽内小面应保持槽内棱角,不可勾抹成圆弧状。
