防水施工技术交底
为了确保施工的顺利进行,提高施工质量和安全性,特对防水施工技术进行详细交底如下:
1、施工人员必须持有相关证书,具备一定的防水施工经验,严格按照施工图纸和规范进行操作。
2、在进行施工前,需对施工现场进行认真勘测,对施工材料和设备进行检查确认,确保施工所需的一切准备工作完备。
3、防水卷材施工时,首先要对基层的平整度和承重性进行检查,必须保证基层结实干净无杂质,并进行打磨处理,涂刷底漆。
4、根据具体情况选择适合的防水卷材,确保质量合格,符合国家标准,选择好胶水和焊接剂,并按照使用说明书正确搭配使用。
5、在进行施工过程中,严格按照防水卷材的铺贴规范进行操作,注意保持卷材的整齐平整,避免产生皱折和空鼓现象。
6、焊接接头时,需确保焊缝牢固,无漏焊现象,焊接温度和速度要适中,保证焊接质量达标。
7、在涂料防水施工中,必须选用优质的防水涂料,涂刷均匀,涂料层厚度要符合设计要求,保证防水涂料的完整性和耐久性。
8、在进行施工前,施工人员必须配备完善的防护设备,保护好自身安全,避免发生意外事故。
9、施工结束后,对施工质量进行检查验收,确保施工质量符合规范要求,对不合格部分及时整改。
以上为防水施工技术交底内容,希望施工人员严格按照要求进行操作,确保施工质量和安全。

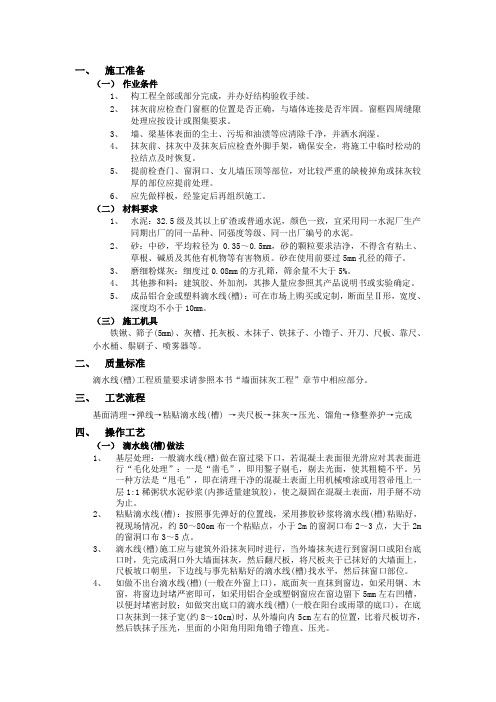

一、施工准备(一)作业条件1、构工程全部或部分完成,并办好结构验收手续。
2、抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。
窗框四周缝隙处理应按设计或图集要求。
3、墙、梁基体表面的尘土、污垢和油渍等应清除千净,并洒水润湿。
4、抹灰前、抹灰中及抹灰后应检查外脚手架,确保安全,将施工中临时松动的拉结点及时恢复。
5、提前检查门、窗洞口、女儿墙压顶等部位,对比较严重的缺棱掉角或抹灰较厚的部位应提前处理。
6、应先做样板,经鉴定后再组织施工。
(二)材料要求1、水泥:32.5级及其以上矿渣或普通水泥,颜色一致,宜采用同一水泥厂生产同期出厂的同一品种、同强度等级、同一出厂编号的水泥。
2、砂:中砂,平均粒径为0.35~0.5mm,砂的颗粒要求洁净,不得含有粘土、草根、碱质及其他有机物等有害物质。
砂在使用前要过5mm孔径的筛子。
3、磨细粉煤灰:细度过0.08mm的方孔筛,筛余量不大于5%。
4、其他掺和料:建筑胶、外加剂,其掺人量应参照其产品说明书或实验确定。
5、成品铝合金或塑料滴水线(槽):可在市场上购买或定制,断面呈Ⅱ形,宽度、深度均不小于10mm。
(三)施工机具铁锹、筛子(5mm)、灰槽、托灰板、木抹子、铁抹子、小镥子、开刀、尺板、靠尺、小水桶、鬃刷子、喷雾器等。
二、质量标准滴水线(槽)工程质量要求请参照本书“墙面抹灰工程”章节中相应部分。
三、工艺流程基面清理→弹线→粘贴滴水线(槽) →夹尺板→抹灰→压光、馏角→修整养护→完成四、操作工艺(一)滴水线(槽)做法1、基层处理:一般滴水线(槽)做在窗过梁下口,若混凝土表面很光滑应对其表面进行“毛化处理”:一是“凿毛”,即用錾子剔毛,剔去光面,使其粗糙不平。
另一种方法是“甩毛”,即在清理干净的混凝土表面上用机械喷涂或用笤帚甩上一层1:1稀粥状水泥砂浆(内掺适量建筑胶),使之凝固在混凝土表面,用手掰不动为止。
2、粘贴滴水线(槽):按照事先弹好的位置线,采用掺胶砂浆将滴水线(槽)粘贴好,视现场情况,约50~80om布一个粘贴点,小于2m的窗洞口布2~3点,大于2m的窗洞口布3~5点。
滴水线和滴水槽施工工艺
①外窗台、窗眉、腰线、雨蓬及挑檐下部均须设鹰嘴状滴水线或滴水槽。
②外窗台、窗眉、腰线和挑檐等处上部粉刷向外侧的排水坡度要明显,内外侧高差不得小于15mm。
③阳台、雨蓬、女儿墙压顶向屋面排水坡度不应小于15%,压顶内侧须设滴水线,滴水线粉刷应顺直、四周交圈。
雨篷滴水楼梯间滴水
内窗台外窗台
面砖墙面窗滴水涂料墙面窗滴水
(十三)屋面做法:
1、卷材屋面:防水层材料、铺设、搭接、压接、坡度和上卷收头高度及构造做法应符合规定。
防水层与基层粘贴牢固、结合严密、无滑移、无空鼓、无渗漏。
屋面、阳台、雨蓬排水口留置、坡度或水篦子安装置符合设计要求,均不得有翘边、倒泛水、积水。
应排水畅通。
⑴铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲,皱折
⑵卷材的铺贴方向应正确,卷材搭接宽度的允许偏差为-10mm。
⑶嵌填的密封材料表面应平滑,缝边应顺直,无凹凸不平现象。
⑷防水层与基层粘贴牢固、结合严密、接缝通顺、弧度平滑通顺。
2、上人屋面:
⑴刚性保护层与女儿墙、山墙之间预留宽度为30mm的缝隙。
⑵转角缝宽合理,面砖对缝更美观。
3、屋面排气管和其它设施:管道根部直径500mm范围内,找平层应抹出高度不小于30mm 的圆锥台。
管道周围与找平层或细石混凝土防水层之间,应预留20mm×20mm的凹槽,并用密封材料嵌填严密。
管道根部四周应增设附加层,宽度和高度均不应小于300mm。
管道上的防水层收头处应用金属箍紧固,并用密封材料封严。
出气孔出水口(十四)PVC地板地面:。
滴水线(槽)工程技术交底滴水线(槽)工程技术交底引言概述:滴水线(槽)工程技术交底是指在建筑工程中,施工人员向相关人员交底滴水线(槽)的施工技术及相关要求。
滴水线(槽)是建筑工程中常见的一种水平线,用于防止雨水或其他液体沿墙面流下,保护建筑物的外墙。
本文将从滴水线(槽)的定义、施工材料、施工方法、质量要求以及常见问题等五个部分进行详细阐述。
一、滴水线(槽)的定义1.1 滴水线(槽)的概念:滴水线(槽)是一种位于建筑物外墙底部的水平线,用于引导雨水或其他液体流出,防止其沿墙面流下,起到保护建筑物外墙的作用。
1.2 滴水线(槽)的种类:滴水线(槽)按材质可分为金属滴水线(槽)和塑料滴水线(槽)两种。
金属滴水线(槽)通常采用铝合金或不锈钢制作,塑料滴水线(槽)则多采用PVC材料制作。
1.3 滴水线(槽)的安装位置:滴水线(槽)一般安装在建筑物外墙的底部,通常位于地面以上10-20厘米的位置,以确保雨水能够顺利流出。
二、滴水线(槽)的施工材料2.1 金属滴水线(槽)的材料:金属滴水线(槽)的材料通常采用铝合金或不锈钢,具有良好的耐腐蚀性和耐候性,能够长时间保持良好的外观和使用性能。
2.2 塑料滴水线(槽)的材料:塑料滴水线(槽)一般采用PVC材料制作,具有良好的耐候性和耐腐蚀性,同时重量轻、施工方便。
2.3 安装所需的辅助材料:滴水线(槽)的安装还需要使用一些辅助材料,如螺丝、胶水等,用于固定滴水线(槽)和与墙面的连接。
三、滴水线(槽)的施工方法3.1 准备工作:施工前需要对施工区域进行清理,确保墙面平整且无杂物。
同时,根据设计图纸确定滴水线(槽)的位置和长度,并进行标记。
3.2 安装滴水线(槽):根据标记的位置,先将滴水线(槽)固定在墙面上,然后使用螺丝或胶水进行固定。
对于金属滴水线(槽),还需要进行连接处理,确保连接处的密封性。
3.3 检查和清理:安装完成后,需要对滴水线(槽)进行检查,确保固定牢固且无松动。
滴水线施工技术交底一、前言滴水线是指在建筑物的屋面、阳台或者外墙等区域上设置的排水装置,主要用于收集和排除雨水或者其他水分。
滴水线的施工技术是确保建筑物防水性能的重要环节,对于保护建筑物的干燥和稳定至关重要。
本文将从滴水线施工的材料选择、施工工艺和质量控制等方面进行详细介绍。
二、滴水线施工材料选择1. 滴水线:滴水线一般由塑料材质制成,具有耐腐蚀、柔性好、抗老化等特点。
在选择滴水线时,应根据实际使用环境的防水要求和建筑物的风格特点进行综合考虑,确保滴水线能够有效收集和排除水分。
2. 固定件:固定件主要用于固定滴水线的位置,常见的固定件有塑料卡扣、不锈钢夹子等。
在选择固定件时,要考虑固定件的稳定性和耐久性,确保其能够长期固定滴水线不易松动或脱落。
3. 密封胶:滴水线施工中,密封胶起到连接和密封的作用,应选用具有良好耐候性、粘接性和弹性的密封胶。
在选择密封胶时,还要考虑其与滴水线和建筑材料的相容性,避免产生化学反应导致施工质量问题。
三、滴水线施工工艺步骤1. 准备工作:在施工之前,需要对施工区域进行清理和检查,确保施工面无杂物和污垢,检查建筑物的结构是否完好,以及滴水线的布置方案是否符合要求。
2. 安装滴水线:按照设计方案和施工图纸的要求,将滴水线按照一定间距和角度固定在建筑物上。
固定滴水线时,要注意固定件的牢固度和均匀分布,确保滴水线的平整和稳定。
3. 连接滴水线:将滴水线的两端使用固定件连接起来,确保连接部位紧密无漏水。
连接滴水线时,还需注意滴水线的长度和角度,确保水流能够顺利排出。
4. 密封滴水线:在滴水线的连接处和与建筑物接触的部分使用密封胶进行密封处理,确保滴水线的连接处无渗漏,建筑物的防水性能得到保证。
5. 检查验收:在滴水线施工完成之后,应进行全面的检查和验收。
检查滴水线的固定牢固性、连接处是否完好,以及密封胶是否均匀紧密等。
如果出现问题,应及时修复和调整,确保施工质量达到要求。
四、滴水线施工质量控制为了保证滴水线的施工质量,需要进行严格的质量控制,具体包括以下几个方面:1. 材料使用:严格按照设计方案和规范要求选择和使用滴水线施工材料,特别是滴水线、固定件和密封胶等。
提高滴水线(槽)施工一次合格率提高滴水线施工一次合格率一. 工程概况●九冶建设华清学府城二期三标段工程项目部47#楼●总建筑层数32层,总面积为51762.2㎡。
●其中悬挑构件3000多个,共需预留滴水线(槽)6100米。
滴水线在外窗台板下边一般都会有一条凹形的线条,那是为了防止雨水沿板流到墙里的设计。
●二. 小组概况课题名称提高c施工一次合格率小组名称九冶高峰QC小组注册编号9MCC-XA-201502 成立时间2015年2月1月小组类型现场型课题登记时间2015年3月1月活动次数6次活动时间2015年3月——2015年8月小组成员出勤率100%小组成员概况姓名性别学历专业职称工龄职务小组内分工男本科工程师16 项目经理(组长)组织领导男本科工程师16 总工(副组长)技术顾问男本科工程师12 生产经理(副组长)组织领导男本科工程师10 质量负责人施工负责人男本科助理工程师 3 技术负责人现场实施男本科助理工程师 3 施工员现场实施男本科助理工程师 3 施工员现场实施男高中无15 木工组长现场施工小组成员平均接受TQC知识培训36小时三. 选题理由四. 现状调查小组对已做好49#楼工程的滴水线进行了检查分析,共抽查了100点,统计出共有22点不符合要求,只有78%的测点满足要求,即优良率为78%,达不到一档标准(≥90%)序号项目频数(点)累计频数(点)频率(%)累计频率(%)1 滴水槽堵塞、不通畅14 14 63.6 63.62 滴水线(槽)直线度差 4 18 18.2 81.83 滴水槽阴阳角不方正 1 19 4.5 86.34 滴水线(槽)表面平整度差 1 20 4.5 90.85 其他 2 22 9.2 100 合计22 100 制表人:贾旭阳制表时间:2015年3月18日质量问题排列图结论:从排列图可以看出,造成滴水线一次合格率的主要问题是“滴水槽堵塞、不通畅”,属于我们攻关的主要问题。
滴水线施工技术交底1. 施工准备在进行滴水线施工前,应确保以下准备工作已完成:•设计图纸及施工方案已审批通过;•施工人员已进行技术培训,了解滴水线施工工艺及要求;•施工所需材料已准备完毕,并符合设计要求;•施工场地已清理干净,无关人员已清场。
2. 施工工艺2.1 施工流程滴水线施工流程如下:1.弹线定位;2.开挖基坑;3.浇筑基础;4.安装滴水线支架;5.架设滴水线;6.防水处理;2.2 施工要点1.弹线定位:根据设计图纸,在墙面或屋面标出滴水线的位置,并用墨线弹出轮廓。
2.开挖基坑:在弹线位置开挖基坑,基坑尺寸及深度应符合设计要求。
3.浇筑基础:在基坑内浇筑混凝土基础,基础表面应平整、密实。
4.安装滴水线支架:在混凝土基础上安装滴水线支架,支架应牢固、稳定。
5.架设滴水线:将滴水线架设于支架上,调整滴水线的位置和高度,确保其符合设计要求。
6.防水处理:在滴水线外侧进行防水处理,确保防水层与滴水线紧密贴合。
7.验收:施工完成后,进行验收,确保滴水线施工质量符合设计及规范要求。
3. 质量控制3.1 质量标准滴水线施工质量应符合以下标准:•滴水线位置、高度及形状应符合设计要求;•滴水线与墙面或屋面应紧密贴合,不得有缝隙;•防水层应完整、连续,不得有破损、漏洞。
3.2 质量措施为保证滴水线施工质量,采取以下措施:1.严格把控材料质量,选用符合设计要求的材料;2.加强施工过程监控,确保施工工艺及操作符合规范;3.定期对施工人员进行技术培训,提高施工技能;4.施工完成后,进行验收,发现问题及时整改。
4. 安全施工为确保施工安全,采取以下措施:1.施工前,对施工人员进行安全教育,提高安全意识;2.施工过程中,严格遵守安全操作规程,佩戴安全帽、安全带等防护用品;3.定期对施工现场进行安全检查,发现隐患及时整改。
5. 文明施工文明施工要求如下:1.施工人员应遵守施工现场管理制度,维护施工现场秩序;2.施工过程中,注意保护环境,减少噪音、扬尘等污染;3.施工垃圾应分类存放,定期清理,不得随意堆放。
滴水线(槽)工程技术交底滴水线(槽)工程技术交底引言概述:滴水线(槽)工程技术交底是指在建筑施工过程中,对于滴水线(槽)的设计、施工、材料选择等方面进行详细的交底,以确保施工人员能够正确理解并按照规范要求进行操作。
本文将从滴水线(槽)的设计原理、施工过程、材料选择以及质量控制等方面进行详细阐述。
一、滴水线(槽)的设计原理1.1 滴水线(槽)的作用滴水线(槽)是建筑物外墙的一种装饰线条,其主要作用是防止雨水顺墙面流下,保护墙体不受雨水侵蚀,同时还能起到美化建筑外观的作用。
1.2 滴水线(槽)的设计要求滴水线(槽)的设计要考虑建筑物的整体风格和外墙材料的特点,同时还要根据当地的气候条件和降雨量来确定滴水线(槽)的尺寸和位置。
设计时还需考虑施工方便性和后期维护等因素。
1.3 滴水线(槽)的材料选择滴水线(槽)的材料选择应根据建筑物的外墙材料和设计要求来确定,常见的材料有铝合金、不锈钢、塑料等。
材料的选择应考虑其耐候性、耐腐蚀性和施工成本等因素。
二、滴水线(槽)的施工过程2.1 施工前的准备工作施工前需对施工现场进行清理和平整,确保墙面干净无尘。
同时还需确定滴水线(槽)的具体位置和尺寸,进行标线和测量。
2.2 滴水线(槽)的安装滴水线(槽)的安装一般分为固定和连接两个步骤。
固定时需根据设计要求使用专用的固定件将滴水线(槽)固定在墙面上,连接时需使用专用的连接件将滴水线(槽)连接成一条完整的线条。
2.3 施工后的检查和修整施工完成后需对滴水线(槽)进行检查,确保其安装牢固且与墙面平整。
如有不符合要求的地方,需及时进行修整,以保证施工质量。
三、滴水线(槽)的质量控制3.1 施工人员的素质要求施工人员应具备一定的专业知识和技能,熟悉滴水线(槽)的施工要求和操作规程。
同时还需具备责任心和团队合作精神,确保施工质量。
3.2 施工过程的质量控制施工过程中需进行严格的质量控制,包括材料的验收、施工工艺的控制和现场的监督等。
乙方代表签字:身份证号码:年月日外墙放线及施工技术交底一、放线前,要先根据饰面材料测定模数,每段位置的长度要尽可能满足模数要求。
二、先放好大角线,然后通长线定位,严禁分段放线,以保证外面成一线平面,外飘窗台放线也要先放横线,再放垂直线,外露柱放线后要检查方正,阳台阴角线要检查阳台侧拦板两边的尺寸是否一致,严禁出现大细头现象,阳台拦板立面要用间接取线方法,尺量定点,使其尺寸上下对齐及大小一致。
三、放线完毕,先检查并记录天面层的各段位置距离,然后再到底层逐一测量各段位置的距离是否与天面同段距离一致,如不相同,要调到距离一致为准。
四、放线定位,对于长度超过20米的线段,中部位置要求加定位点,防止风力使线变形,确保线条顺直。
五、水平线要求全部泥底完成后,要求各层保留一点砼柱的正1米水平点,留作各层水平线位置取定的依据,各层外墙水平线按柱正1米水平点加1.28米定点弹线(尽量减少介砖为原则),周长配置,层间间距为2.9M,该线并作为贴砖的上线起点往下贴,凡阳台外梁必须打出水平控制线,凡有线条的外面位置,必须先每3M打出一个水平点,然后弹出控制线,圆形的阳台及压顶每60公分打出一个水平点,然后弹出控制线。
六、对有线条分隔的外墙取线,可先将线放出一段距离,准确后再用尺量到里边墙面进行定位,以保证线条底面距离一致及墙面上下一致,严禁出现上下不对线现象,有阳台隔板的在隔板高1m外开孔拉线定点,竖向在排水管孔拉线吊直定点。
七、放线完毕,要会同该栋楼房主管及施工员进行验线,合格后,由总管主管施工签证后方可进行下一工序施工。
八、放线合格后,先进行定点打钉,完成后,进行打帮(冲筋),做好的帮条要求宽度小于4公分,且要求两边介直。
特别要求阳台内的外墙垂直度偏差小于3毫米,并要求专人定点,有梁角的地方要求两头大小一致,阳台隔墙竖线立面要求全部宽度一致。
窗飘线及阳台压顶线及其他种类线条,要求同类线条的宽度全部大小一致,发现问题及时提出及时解决。
滴水线(槽)工程技术交底一、目的和适用范围目的:明确滴水线(槽)施工过程中的技术要求,确保工程质量和安全。
适用范围:适用于所有需要进行滴水线(槽)施工的建筑工程。
二、滴水线(槽)定义与作用定义:滴水线(槽)是指在屋面、墙面的防水层上,为防止雨水顺墙流下而设计的一种构造形式。
作用:有效阻止水分渗入墙体,保持室内干燥,延长建筑的使用寿命。
三、滴水线(槽)的施工方法基层处理:清理基层表面,确保无灰尘、油污和其他杂质。
弹线定位:根据设计要求,使用墨线定位滴水线(槽)的位置。
切割槽口:使用专用工具沿着墨线切割出凹槽。
安装嵌缝:将配套的嵌缝材料填入凹槽中,确保与基层紧密结合。
表面处理:对完成安装的滴水线(槽)进行表面处理,确保线条顺直、美观。
四、材料选择与注意事项材料选择:应选择质量可靠、性能稳定的滴水线(槽)材料,如PVC材质等。
注意事项:材料进场应进行质量检验,确保符合设计要求;存放过程中应避免阳光直射和潮湿环境。
五、质量控制与验收质量控制:施工过程中应定期进行质量检查,确保每一道工序都符合技术要求。
验收标准:滴水线(槽)应整齐、顺直,与基层紧密结合,无明显缝隙。
验收程序:完成施工后,应组织相关人员进行验收,并填写验收记录。
六、常见问题及处理方法滴水线(槽)脱落:原因可能是材料质量差或施工方法不当。
处理方法为选用优质材料,严格按照施工方法进行施工。
渗水现象:原因可能是材料连接处密封不严或嵌缝材料老化。
处理方法为加强密封处理,定期检查并更换老化材料。
不平整:原因可能是施工时操作不当。
处理方法为加强技术培训,提高操作技能。
色差问题:原因可能是材料批次不同所致。
处理方法为尽量选用同一批次的材料,减少色差。
气泡或空鼓:原因可能是基层处理不当或嵌缝不实。
处理方法为清理干净基层,嵌缝时需压实,减少气泡和空鼓现象。
七、安全注意事项施工人员应佩戴安全帽、手套等防护用品,避免意外伤害。
施工现场应设置安全警示标志,确保施工安全。
