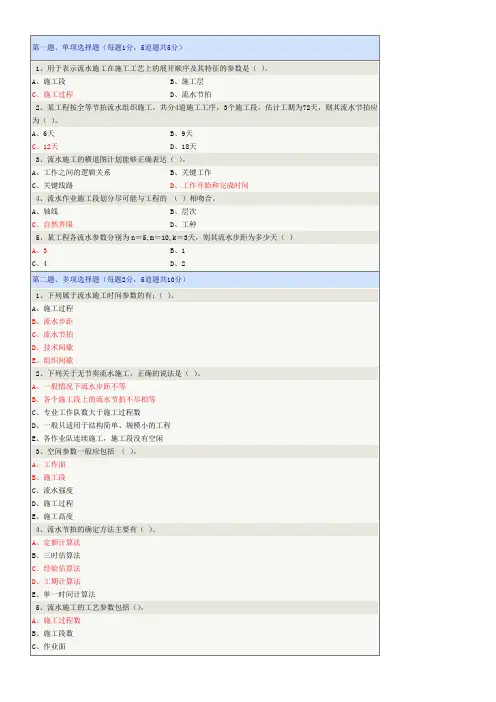

第一题、单项选择题(每题1分,5道题共5分)1、用于表示流水施工在施工工艺上的展开顺序及其特征的参数是()。
A、施工段B、施工层C、施工过程D、流水节拍2、某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为()。
A、6天B、9天C、12天D、18天3、流水施工的横道图计划能够正确表达()。
A、工作之间的逻辑关系B、关键工作C、关键线路D、工作开始和完成时间4、流水作业施工段划分尽可能与工程的()相吻合。
A、轴线B、层次C、自然界限D、工种5、某工程各流水参数分别为n=5,m=10,k=3天,则其流水步距为多少天()A、3B、1C、4D、2第二题、多项选择题(每题2分,5道题共10分)1、下列属于流水施工时间参数的有:()。
A、施工过程B、流水步距C、流水节拍D、技术间歇E、组织间歇2、下列关于无节奏流水施工,正确的说法是()。
A、一般情况下流水步距不等B、各个施工段上的流水节拍不尽相等C、专业工作队数大于施工过程数D、一般只适用于结构简单、规模小的工程E、各作业队连续施工,施工段没有空闲3、空间参数一般应包括()。
A、工作面B、施工段C、流水强度D、施工过程E、施工高度4、流水节拍的确定方法主要有()。
A、定额计算法B、三时估算法C、经验估算法D、工期计算法E、单一时间计算法5、流水施工的工艺参数包括()。
A、施工过程数B、施工段数C、作业面D、流水强度E、流水步距第三题、判断题(每题1分,5道题共5分)1、流水强度是指某施工过程在单位时间内所完成的工程量。
正确错误2、楼层施工,施工段数目M与施工过程N的关系:M≤N。
正确错误3、流水施工和平行施工、依次施工相比,流水施工为较理想的施工组织方式。
正确错误4、平行施工组织方式充分地利用了工作面进行施工,工期短。
正确错误5、非节奏流水施工是指不同施工过程的流水节拍不完全相同的一种组织方式。
正确错误。
第11章流水施工基本原理一、思考题:1.什么是依次施工、平行施工和流水施工?2.简述流水施工的概念。
3.说明流水施工的特点。
4.说明流水参数的概念和种类。
5.试述划分施工段的目的和原则。
6.施工段数与施工过程数的关系是怎样的?7.简述工艺参数的概念和种类。
8.简述空间参数的概念和种类。
9.简述时间参数的概念和种类。
10.流水施工按节奏特征不同可分为哪几种方式,各有什么特点?11.试说明成倍节拍流水的概念和建立步骤。
二、名词解释:⑴流水施工:⑵流水参数:⑶流水节拍:⑷流水步距:⑸工作面:⑹施工段:⑺分别流水:三、选择题:1.单项选择题(每题的备选答案中,只有一个最符合题意)⑴相邻两个施工过程进入流水施工的时间间歇称为()。
A.流水节拍B.流水步距C.工艺间歇D.流水间歇⑵在加快成倍节拍流水中,任何两个相邻专业工作队之间的流水步距等于所有流水节拍中的()。
A.最大值B.最小值C.最大公约数D.最小公约数⑶在组织流水施工时,通常施工段数目m与施工过程数n之间的关系应该是()。
A.m≥n B.m≤n C.m=n D.无关系⑷在组织加快成倍节拍流水施工时,施工段数m与施工队总数∑b i之间的关系应该是()。
A.m≥∑b i B.m≤∑b i C.m=∑b i D.无关系⑸所谓节奏性流水施工过程,即指施工过程()。
A.在各个施工段上的持续时间相等B.之间的流水节拍相等C.之间的流水步距相等D.连续、均衡施工⑹()是建筑施工流水作业组织的最大特点。
A.划分施工过程B.划分施工段C.组织专业工作队施工D.均衡、连续施工⑺选择每日工作班次,每班工作人数,是在确定()参数时需要考虑的。
A.施工过程数B.施工段数C.流水步距D.流水节拍⑻下列( )参数为工艺参数。
A .施工过程数B .施工段数C .流水步距D .流水节拍 ⑼在使工人人数达到饱和的条件下,下列( )说法是错误的。
A .施工段数越多,工期越长 B .施工段数越多,所需工人越多C .施工段数越多,越有可能保证施工队连续施工D .施工段数越多,越有可能保证施工段不空闲 ⑽在劳动量消耗动态曲线图上允许出现( )。
一流水施工的原理:流水施工为工程项目组织实施的一种管理形式,就是由固定组织的工人在若干个工作性质相同的施工环境中依次连续地工作的一种施工组织方法。
工程施工中,可以采用依次施工(亦称顺序施工法)、平行施工和流水施工等组织方式。
对于相同的施工对象,当采用不同的作业组织方法时,其效果也各不相同。
二流水施工的组织方法在组织同类项目或将一个项目分成若干个施工区段进行施工时,可以采用不同的施工组织方式,如依次施工、平行施工、流水施工等组织方式。
(案例有解释)一、流水施工的主要参数:在组织拟建工程项目流水施工时,用以表达流水施工在工艺流程、空间布置和时间安排等方面开展状态的参数,称为流水参数。
它主要包括工艺参数、空间参数和时间参数等三类。
(一)工艺参数1、工艺参数的概念工艺参数一般指的是在组织拟建工程流水施工时,其整个建造过程可分解的几个施工步骤。
实际就是施工过程数,它用“n”表示。
2、施工过程划分依据(1).施工进度计划的性质和作用(2).工程结构的复杂难易程度(3).劳动组织及劳动量的大小(4)劳动内容和范围(二)空间参数1、空间参数的概念在组织流水施工时,用以表达流水施工在空间布置上所处状态的参数,称为空间参数。
一般用施工段(m)和施工层(c)来表示,为了表达清楚这里引入工作面的概念。
(1)工作面从事某专业工种的工人在从事建筑产品生产加工过程中,必须具备一定的活动空间,这个活动空间称为工作面(在施工对象上能够安排劳动力或施工机械的地段)。
(2)施工段为了有效地组织流水施工,通常把拟建工程项目在平面上划分成若干个劳动量大致相等的施工段落,这些施工段落称为施工段。
施工段的数目,通常用m表示。
1)划分施工段的目的和原则①专业工作队在各个施工段上的劳动量要大致相等;②对多层或高层建筑物,施工段的数目要满足合理流水施工组织的要求,即m>=n;③为了充分发挥工人、主导施工机械的生产效率,每个施工段要有足够的工作面;④为了保证拟建工程项目结构整体的完整性,施工段的分界线应尽可能与结构的自然界线相一致;⑤对于多层的拟建工程项目,既要划分施工段,又要划分施工层。
