小区沥青混凝土路面施工方案
- 格式:doc
- 大小:73.50 KB
- 文档页数:10

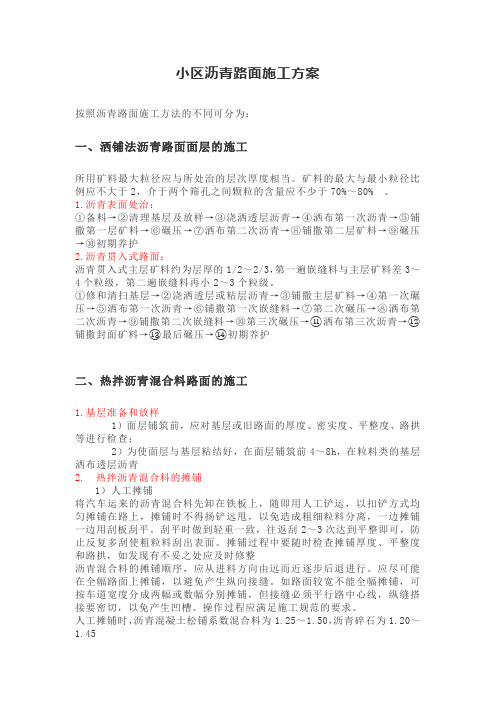

小区沥青路面施工方案按照沥青路面施工方法的不同可分为:一、洒铺法沥青路面面层的施工所用矿料最大粒径应与所处治的层次厚度相当。
矿料的最大与最小粒径比例应不大于2,介于两个筛孔之间颗粒的含量应不少于70%~80% 。
1.沥青表面处治:①备料→②清理基层及放样→③浇洒透层沥青→④洒布第一次沥青→⑤铺撒第一层矿料→⑥碾压→⑦洒布第二次沥青→⑧铺撒第二层矿料→⑨碾压→⑩初期养护2.沥青贯入式路面:沥青贯入式主层矿料约为层厚的1/2~2/3,第一遍嵌缝料与主层矿料差3~4个粒级,第二遍嵌缝料再小2~3个粒级。
①修和清扫基层→②浇洒透层或粘层沥青→③铺撒主层矿料→④第一次碾压→⑤洒布第一次沥青→⑥铺撒第一次嵌缝料→⑦第二次碾压→⑧洒布第二次沥青→⑨铺撒第二次嵌缝料→⑩第三次碾压→⑪洒布第三次沥青→⑫铺撒封面矿料→⑬最后碾压→⑭初期养护二、热拌沥青混合料路面的施工1.基层准备和放样1)面层铺筑前,应对基层或旧路面的厚度、密实度、平整度、路拱等进行检查;2)为使面层与基层粘结好,在面层铺筑前4~8h,在粒料类的基层洒布透层沥青2. 热拌沥青混合料的摊铺1)人工摊铺将汽车运来的沥青混合料先卸在铁板上,随即用人工铲运,以扣铲方式均匀摊铺在路上,摊铺时不得扬铲远甩,以免造成粗细粒料分离,一边摊铺一边用刮板刮平。
刮平时做到轻重一致,往返刮2~3次达到平整即可,防止反复多刮使粗粒料刮出表面。
摊铺过程中要随时检查摊铺厚度、平整度和路拱,如发现有不妥之处应及时修整沥青混合料的摊铺顺序,应从进料方向由远而近逐步后退进行。
应尽可能在全幅路面上摊铺,以避免产生纵向接缝。
如路面较宽不能全幅摊铺,可按车道宽度分成两幅或数幅分别摊铺,但接缝必须平行路中心线,纵缝搭接要密切,以免产生凹槽。
操作过程应满足施工规范的要求。
人工摊铺时,沥青混凝土松铺系数混合料为1.25~1.50,沥青碎石为1.20~1.452)机械摊铺自动倾卸汽车将沥青混合料卸到摊铺机料斗后,经链式传送器将混合料往后传到螺旋摊铺器,随着摊铺机向前行使,螺旋摊铺器即在摊铺带宽度上均匀地摊铺混合料,随后由振捣板捣实,并由摊平板整平。
老旧小区沥青混凝土道路施工方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!老旧小区沥青混凝土道路施工方案与流程详解在城市更新进程中,老旧小区的路面改造是一项重要的环节。
第一节小区沥青路面施工方法或方案和施工措施一、原有道路破拆等项目施工措施(一)原有道路破拆1、破除厚旧路结构(含路面及基层)(1)施工方案拟采取半幅施工的方案,先行施工线路左幅,待左幅具备通车条件后,再进行右幅施工;为了避免开挖后形成“集水坑”,我部拟采取随挖、随报检、随填筑的施工方案,即开挖一段,填筑一段,未填筑之前不进行下一段的挖除施工。
1)开挖混凝土路面破碎后,将路面碎块清除干净,然后按设计路面标高下返1.2m开挖,开挖至1m后,预留20cm采用人工开挖。
2)基底整平夯实开挖完成后,将基底整平,面积较大的基底采用5t压路机碾压,面积较小的基底采用蛙式夯机夯实。
3)换填级配碎石按设计要求,底基层采用50cm厚级配碎石,基底整平夯实后,测量复核基底标高,采用打钢筋挂线的方法,定出级配碎石的顶标高,然后填筑,使用5t压路机或蛙式夯机。
完工后检查合格的底基层即开始进行养生。
养生期间不允许任何车辆在上面行使。
养生采用洒水养生。
每天洒水次数视天气情况而定。
必须保持其表面的潮湿,不得使其表面时干时潮。
验收标准符合下表要求:4)水稳层填筑水稳层采用单层人工加机械摊铺碾压,每层厚度18cm,在铺筑前,将底基层表面清除干净,洒水湿润;先摊铺的一层经过整型和压实,在监理人验收合格后,将先摊铺的一层表面拉毛后再继续摊铺上层。
在铺筑上层水稳层时,在下层表面撒少量水泥或水泥浆,再铺筑水稳料。
水稳料摊铺从加水拌合和到碾压终了的时间不应超过3~4h,如超过即设置横向接缝,水稳料末端切成垂面,方木横向放在摊铺段端部,方木高度与水稳料压实厚度相切,方木外用碎石或砂砾填约3m长,其高度要高出方木,然后碾压密实。
碾压过程中下承层表面始终保持湿润,如表面水蒸发得快,及时补洒少量的水,严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证水泥稳定碎石层表面不受损坏。
水泥稳定土碾压完成并压实度检验合格后立即进行养生,养生时间不应小于7天。
沥青混凝土路面施工方案一、施工方案沥青混凝土路面,采用沥青拌和机拌和、摊铺机铺筑法施工,即集中场拌、自卸汽车运输沥青混合料,摊铺机铺筑,压路机碾压法施工。
确保面层压实度和饱水性。
二、施工要点(1)、沥青、碎石、石屑、机制砂等材料提前订料、备料,各种材料要严把质量关,符合设计和规范要求,施工过程中对每一道工序严把质量关,确保工程质量达到优良标准,同时加大先进设备、仪器的投入,确保工程质量和工期。
(2)、半幅施工地段,严格按照施工技术规范进行,确保安全,拉料车辆相互错车按交通规则行驶。
三、沥青混凝土路面施工(1)、铺筑试验路段A、沥青混凝土面层在施工时铺筑一段长约50-100米(单幅)试验路段,其目的是证实混合料的稳定性以及拌和、摊铺和压实设备的效率和施工方法、施工组织的适应性。
B、施工机械配置3000型沥青混合料拌和设备 1台沥青砼摊铺机 (ABG423) 2台50装载机 1台自卸汽车 30台胶轮压路机(徐工301) 2台双钢轮压路机(戴纳派克) 2台洒水车 1台(2)、施工技术措施A、备料所采用沥青必须符合设计文件要求,对没批次进场的沥青进行三大指标检测,符合要求后,方可使用;对碎石、石屑、机制砂等原材料进场进行质量检测,包括碎石的压碎值、磨光值、针片状颗粒的总含量等,与沥青粘附性等级不低于4级,且碎石中不应有土块、植物等有害物质,级配符合规范要求。
级配符合施工技术要求,沥青用量4—6%.B、沥青混合料配合比设计1、目标配合比设计阶段:用工程实际使用的材料计算各种材料的用量比例,配合成符合规范规定的矿料级配,进行马歇尔试验,确定最佳沥青用量。
以此矿料级配及沥青用量作为目标配合比,供拌和机确定各冷料仓比例、进料速度使用.2、生产配合比验证阶段:拌和机采用目标配合比进行试拌、铺筑试验段,并用拌和的沥青混合料进行马歇尔试验检验,由此确定生产用的标准配合比。
标准配合比作为生产上控制的依据和质量检验的标准,由此确定生产用的标准配合比。
XX小区沥青混凝土路面施工方案版本一、概述XX小区的沥青混凝土路面施工方案的主要目标是确保施工过程顺利、效果优良,最大限度地延长路面使用寿命。
本方案将详细介绍施工的准备工作、地基处理、沥青混凝土浇筑、养护等步骤。
二、准备工作1.施工准备:确定施工时间、制定施工计划、安排施工人员和施工设备资料,并向相关部门申请施工许可。
2.资材准备:采购所需的沥青、石料、水泥、砂浆等材料,并对材料进行质量检验。
3.设备准备:准备所需的挖掘机、平地机、压路机等设备,保证设备能够正常运行。
4.施工人员准备:组织施工人员进行技术培训,确保施工人员具备相关的技能和知识。
三、地基处理1.清理地面:清除地面上的杂草、垃圾,确保地面干燥、平整。
2.地基加固:对地基进行加固处理,采用碎石与水泥的混合填充,经过压实处理。
3.基层平整:使用平地机对地面进行均匀、平整的处理。
四、沥青混凝土浇筑1.配料准备:按照设计要求,将石料、砂子、沥青等按照一定比例进行配料,并进行搅拌混合。
2.沥青混凝土浇筑:使用挖掘机将沥青混凝土均匀地倒在基层上,并利用压路机进行压实处理,确保路面的平整度和密实度。
3.道路标线标识:在沥青混凝土固化之后,进行道路标线的标识,包括车道、人行道等标线。
五、养护1.沥青混凝土养护:浇筑完成后,覆盖养护材料,如纱布、沥青膜等,防止其过早开裂和老化。
2.养护期间限制车辆通行:在沥青混凝土养护期间,限制车辆通行,避免对路面造成压力和损坏。
3.定期检查养护效果:养护期结束后,定期进行检查,了解养护效果,以及修复可能出现的裂缝和损坏。
六、安全措施1.周边交通引导:施工过程中,设置交通标志牌,引导周边车辆绕行,确保交通安全。
2.安全防护:施工人员必须戴好安全帽、安全鞋,并进行安全教育培训,熟悉施工场地的危险区域和设备。
3.设备维护保养:对施工设备进行定期维护保养,保证设备正常运行,减少设备故障导致的安全隐患。
本施工方案在施工过程中,将严格按照相关的法规和标准进行操作,保证施工质量和施工安全。
小区沥青路面改建施工方案一、项目背景与目标随着时间的推移,小区原有的沥青路面可能因使用频繁、自然老化等原因出现损坏,为确保居民出行安全,提升小区整体环境,我们制定了本次沥青路面改建施工方案。
本方案旨在确保施工过程中的质量、安全与效率,为小区居民提供一个平整、舒适的出行环境。
二、施工准备路面清理与准备:在施工前,需对原路面进行彻底清理,移除油污、垃圾等杂物,确保路面干净、无杂物。
同时,对原路面的破损情况进行详细调查,为后续的基层处理与修复提供依据。
三、基层处理与修复基层处理:对原路面的基层进行处理,包括填补坑槽、处理裂缝等。
确保基层平整、无裂缝,为沥青混凝土的铺设打下坚实基础。
基层修复:对于破损严重的基层,需进行挖补处理,并使用合适的材料进行修复,确保基层的完整性和稳定性。
四、沥青混凝土铺设材料选择:选择符合国家标准、质量稳定的沥青混凝土材料,确保铺设质量。
铺设工艺:采用先进的铺设工艺,确保沥青混凝土的均匀铺设,避免出现空鼓、开裂等问题。
五、路面压实与平整路面压实:使用专业的压路机对铺设好的沥青混凝土进行压实,确保路面密实、无空隙。
路面平整:在压实后,使用平地机对路面进行平整处理,确保路面平整、无波浪。
六、路面标线与标识标线施工:按照相关规定和标准,进行路面标线的施工,确保标线清晰、完整。
标识设置:根据需要,在合适的位置设置交通标识,提醒驾驶员和行人注意安全。
七、质量检测与验收质量检测:在施工过程中,定期对施工质量进行检测,确保各项指标符合国家标准和规范要求。
验收工作:在施工完成后,组织相关部门进行验收工作,确保工程质量和安全达到要求。
八、安全文明施工措施安全管理制度:建立健全安全管理制度,确保施工过程中的人员安全、设备安全和环境保护。
文明施工要求:要求施工人员遵守文明施工要求,保持施工现场整洁、有序。
九、工程后期维护保养维护保养计划:制定维护保养计划,定期对沥青路面进行维护和保养,延长路面使用寿命。
小区沥青混凝土路面工程施工设计方案一、引言沥青混凝土路面工程施工设计方案的编制是路面工程施工的重要组成部分。
本方案旨在通过合理的施工设计,确保施工质量,保证道路的使用寿命和安全性能。
在编制过程中,我研究了该小区的地质情况、交通流量以及环境条件等因素,并参考了相关的规范、标准和技术要求,制定了合理的施工工艺和施工方案。
本文将对该小区沥青混凝土路面工程施工设计方案进行详细说明。
二、设计内容1.设计目标本小区的沥青混凝土路面工程设计目标是为了确保道路的使用寿命和安全性能。
具体设计目标如下:(1)道路使用寿命:设计道路的使用寿命应达到15年以上;(2)承载能力:道路面层的承载能力应满足小区交通需求;(3)平整度:道路面层平整度应符合规范要求,确保行车平稳;(4)防水性能:道路面层应具有良好的防水性能,有效防止水分侵入路面结构;(5)抗裂性能:道路面层应具有较好的抗裂性能,减少路面裂缝的产生。
2.施工工艺(1)原材料准备:根据设计要求,选用优质的石子、砂浆、沥青等原材料,并进行必要的试验和检测,确保原材料的质量符合要求;(2)基础处理:在施工前,对道路基础进行充分的清理和处理,去除松散物和坑洼等不良现象,并进行必要的地基加固;(3)面层施工:按照设计要求,采用适当的铺筑方法,将沥青混凝土料铺设在基层上,并进行均匀压实,确保道路表面平整;(4)维护保养:在施工完成后,对道路进行必要的维护和保养工作,如及时修补裂缝,清理雨水排水系统等。
3.设计参数(1)道路结构:根据小区交通流量和设计要求,确定道路结构类型和层数;(2)施工方案:根据实际情况和相关标准,确定最佳的施工方案,包括铺筑方法、施工工艺和施工要求等;(3)材料选择:选择符合要求的沥青、石子和砂浆等原材料,并进行必要的试验和检测,确保材料的质量符合设计要求;(4)设备配置:根据工程规模和施工要求,确定合适的施工设备和工具,并进行必要的维护和保养。
三、安全措施在施工过程中,为了确保施工人员和周围环境的安全,我们采取以下安全措施:1.施工现场设置合理的安全警示标志,警示施工区域;2.施工现场设立专人负责安全管理,对施工人员进行安全培训,提高安全意识;3.对施工设备和施工材料进行定期检查和维护,确保其安全可靠;4.严格控制施工过程中的安全风险,如高处作业、机械操作等,确保施工人员的人身安全;5.保持施工现场的整洁和环境卫生,防止意外伤害和污染环境。
小区沥青混凝土路面施工方案1.引言沥青混凝土是目前较为常用的道路路面材料之一,其具有施工工期短、耐久性好、维修方便等优点。
对于小区而言,尤其是新建小区,合理的沥青混凝土路面施工方案可以有效提升小区的整体形象和行车安全性。
本文将介绍一种适用于小区的沥青混凝土路面施工方案。
2.施工前准备2.1环境准备:清理施工区域的杂物垃圾,保持施工区域干燥清洁。
2.2材料准备:准备所需的沥青、石料、沥青黏结剂等材料,并进行质量检测。
2.3设备准备:准备道路平整机、蒸汽辊、沥青拌合机等施工所需的设备,确保设备处于正常工作状态。
3.施工工序3.1底基处理:对施工区域的土地进行平整、夯实,确保底基平整牢固。
3.2基层施工:将石料碎石进行拌和,以适当的水泥进行胶结,形成均匀的基层,并进行夯实。
3.3铺设沥青层:将沥青拌合料铺至基层上,通过平整机进行初步压实,保证沥青层的平整度。
3.4沥青层压实:采用蒸汽辊对沥青层进行进一步的压实,确保沥青层的密实度。
3.5压实后处理:对压实后的沥青层进行修补,填补路面上的裂缝和坑洼,以确保路面光滑平整。
3.6后期养护:施工完成后的7-10天内,进行适当的养护,如避免重型车辆碾压、减少快速刹车等,以防止路面损坏。
4.质量控制4.1原材料质量:严格按照相关标准进行原材料的选择和质量检测,确保原材料的合格率。
4.2设备操作:合理使用施工设备,保持设备处于正常工作状态,避免因设备问题导致施工质量下降。
4.3工序控制:按照施工方案要求的工序进行施工,确保每个环节的施工质量。
4.4现场管理:加强对施工现场的管理,确保施工区域的清洁,避免杂物垃圾对施工质量的影响。
5.总结本文介绍了一种适用于小区的沥青混凝土路面施工方案,通过对底基处理、基层施工、沥青层压实和后期养护等环节的详细介绍,对施工方案进行了全面的阐述。
在实施施工方案时,需要严格控制原材料质量、设备操作和工序控制,并加强现场管理,以确保施工质量。
沥青混凝土路面施工方案沥青混凝土路面施工方案本工程路面面层设计为AC-20C中粒式沥青砼6cm ,AC-13C 细粒式沥青混凝土4cm。
本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用15t双钢轮振动压路机、轮胎压路机碾压施工。
一、施工准备工作(一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。
(二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。
(三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。
(四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。
(五)施工测量放样:恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。
水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。
(六)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃的沥青胶结料。
(七)集料准备,集料应加热到不超过170℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。
二、拌和及其运输(一)拌和采用德国进口型号为LINT型沥青拌合设备(150t/h)集中拌合。
集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160℃。
把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。
第1篇一、前言沥青砼路面作为一种广泛应用于城市道路、高速公路、机场跑道等场所的路面结构,具有优异的耐久性、抗滑性、平整性等特点。
为确保沥青砼路面的施工质量,本文将详细介绍沥青砼路面施工方案。
二、施工准备1. 施工图纸及资料在施工前,应仔细阅读施工图纸及有关资料,了解工程概况、设计要求、施工工艺、质量控制标准等。
2. 施工组织设计根据工程特点,编制施工组织设计,明确施工顺序、施工方法、施工设备、施工人员等。
3. 施工材料(1)沥青:选用符合国家标准的沥青,如SBS改性沥青、AC-20沥青等。
(2)矿料:选用符合国家标准的粗细集料,如碎石、砂等。
(3)填隙料:选用符合国家标准的填隙料,如粉煤灰、水泥等。
4. 施工设备(1)拌合设备:沥青混凝土拌合楼、拌合站等。
(2)运输设备:自卸汽车、搅拌车等。
(3)摊铺设备:沥青混凝土摊铺机、振动压路机等。
(4)检测设备:沥青含量测定仪、压实度测定仪、平整度测定仪等。
5. 施工人员组织专业施工队伍,包括施工负责人、技术人员、施工员、质检员等。
三、施工工艺1. 施工准备(1)场地平整:将施工现场的杂物、杂草、坑洼等清除干净,确保场地平整。
(2)路基处理:对路基进行压实、平整,确保路基强度和稳定性。
(3)基层处理:对基层进行清理、平整,确保基层表面无浮土、杂物。
2. 沥青砼拌合(1)按照配合比要求,准确称量沥青、矿料、填隙料等。
(2)将沥青加热至规定温度,加入矿料、填隙料等,搅拌均匀。
(3)沥青砼拌合时间控制在规定范围内,确保沥青砼均匀。
3. 沥青砼运输(1)沥青砼运输过程中,应保持运输车辆清洁,防止沥青砼污染。
(2)运输过程中,注意防止沥青砼温度下降,确保沥青砼质量。
4. 沥青砼摊铺(1)摊铺前,对基层进行清理、平整,确保基层表面无浮土、杂物。
(2)摊铺机按照设计要求进行摊铺,确保摊铺厚度均匀。
(3)摊铺过程中,注意控制摊铺速度,防止沥青砼温度下降。
5. 沥青砼碾压(1)摊铺完成后,立即进行碾压,确保沥青砼密实度。
武警医院道路改造沥青砼工程
施
工
方
案
贵阳市政建设有限责任公司
2013年11月13日
沥青混凝土路面施工方案
本工程路面面层设计为:原路面铣刨除渣、乳化沥青透层、BJG80*80玻璃纤维格栅、SMA-13细粒式沥青砼5cm ;新建道路路面设计为:乳化沥青透层、玻璃纤维格栅、AC-25粗粒式沥青混凝土7cm、乳化沥青粘层、SMA-13细粒式沥青砼5cm。
本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用15t双钢轮振动压路机、轮胎压路机碾压施工。
一、施工准备工作
(一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报业主批准。
(二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。
(三)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。
(四)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃的沥青胶结料。
(五)集料准备,集料应加热到不超过170℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。
二、拌和及其运输
(一)拌和
集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160℃。
把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。
拌和厂拌和的沥青混合料应均匀一致、无花白料、无结团块。
拌好的热拌沥青混合料不立即铺筑时,可放入保温的成品储料仓储存,存储时间不得超过72h,贮料仓无保温设备时,允许的储料时间应以符合摊铺温度要求为准。
拌和生产出沥青混合料,应符合批准的工地配合比的要求,并应在目标值的容许偏差范围内,集料目标值的偏差应符合合同技术规范要求。
(二)沥青混合料运输
沥青混合料的运输采用8t的自卸车运输,从拌合设备向自卸车放料时,为减少粗细集料的离析现象,每卸一斗混合料挪动一下汽车位置,运料时,自卸车用篷布覆盖。
三、摊铺及碾压
(一)摊铺
1、混合料使用徐州产型号为LTU125型自动找平沥青摊铺机(最大摊铺宽度12.5m),进行全宽度摊铺和刮平。
摊铺机自动找平时,采用所摊铺层的高程靠金属边桩挂钢丝所形成的参考线控制,横坡靠横坡控制器来控制,精度在±0.1%范围。
2、摊铺时,沥青混合料必须缓慢、均匀、连续不间断地摊铺。
不得随意变换速度或中途停顿。
摊铺机螺旋送料器中的混合料的高度保持不低于送料器高度的2/3。
并保证在摊铺机全宽度断面上不发生离析。
3、混合料的摊铺用国产摊铺机进行,以参考线控制铺筑层标高。
4、上下两层之间的横向接缝应错开50cm以上。
5、在机械不能摊铺及整修的地方,在征得监理工程师同意后可用人工摊铺和整修。
6、在施工安排时,当气温低于10℃时不安排沥青混合料摊铺作业。
(二)碾压
1、一旦沥青混合料摊铺整平,并对不规则的表面修整后,立即对其进行全面均匀的压实。
2、初压在混合料摊铺后较高温度下进行,沥青混合料不应低于120℃,不得产生推移、发裂。
采用型号为YZC14的14t双钢轮振动压路机(轮宽2.16m)碾压,碾压时将驱动轮面向摊铺机,碾压路线及碾压方向不得突然改变,初压两遍。
3、复压要紧接在初压后进行,沥青混合料不得低于90℃,复压用型号为LY25的轮胎压路机(轮宽2.79m)、10~12T三轮压路机,配合使用,复压遍数为4~6遍至稳定无显著轮迹为准。
4、终压要紧接在复压后进行,沥青混合料不得低于70℃,采用轮胎压路机碾压2~4遍,并无轮迹,路面压实成型的终了温度符合规范要求。
5、碾压从外侧开始并在纵向平行于道路中线进行,双轮压路机每次重叠30cm,三轮每次重叠为后轮宽的一半,逐步向内侧碾压过去,用梯队法或接着先铺好的车道摊铺时,应先压纵
缝,然后进行常规碾压,在有超高的弯道上,碾压应采用纵向行程平行于中线重叠的办法,由低边向高边进行。
碾压时压路机应匀速行驶,不得在新铺混合料上或未碾压成型并未冷却的路段上停留,转弯或急刹车。
施工检验人员在碾压过程中,使用核子密度仪来检测密实度,以保证获得要求的最小压实度,开始碾压时的温度控制在不低于120℃,碾压终了温度控制在不低于70℃,初压、复压、终压三种不同压实段落接茬设在不同的断面上,横向错开1m以上。
6、为防止压路机碾压过程中沥青混合料沾轮现象发生,可向碾压轮洒少量水、混有极少量洗涤剂的水或其他认可的材料,把碾轮适当保湿。
四、接缝、修边和清场
沥青混合料的摊铺应尽量连续作业,压路机不得驶过新铺混合料的无保护端部,横缝应在前一次行程端部切成,以暴露出铺层的全面。
接铺新混合料时,应在上次行程的末端涂刷适量粘层沥青,然后紧贴着先前压好的材料加铺混合料,并注意调置整平板的高度,为碾压留出充分的预留量。
相邻两幅及上下层的横向接缝均应错位1m以上。
横缝的碾压采用横向碾压后再进行常规碾压。
修边切下的材料及其他的废弃沥青混合料均应从路上清除。
五、道路施工进度计划横道图、施工平面图附后。
拟用于本工程的主要施工机械设备一览表
工程主要的材料试验、测量、质检仪器设备表
劳动力安排计划表。
