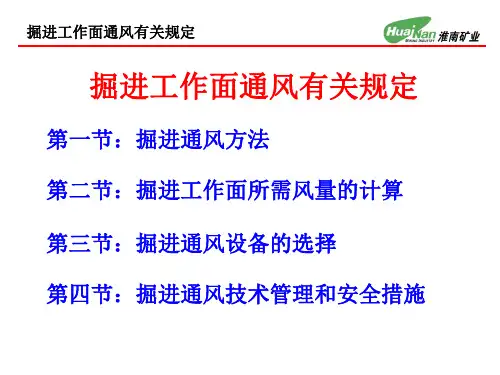

掘进工作面通风
- 格式:pptx
- 大小:269.93 KB
- 文档页数:22
掘进工作面风量计算掘进工作面实际需要的风量,应按瓦斯涌出量、工作人数、以及局部通风机的实际吸风量等规定,分别进行计算,并取其中最大值。
1、按瓦斯绝对涌出量计算Q掘=125·q掘·KCH4=125×1.13×2.0=282.5m³/min。
式中: Q掘-----掘进工作面配风量m³/min;q掘-----工作面瓦斯绝对涌出量为1.13m³/min;KCH4------瓦斯涌出不均衡系数取 2.0;2、按工作人数计算掘进工作面实际需要风量计算(Q掘)Q掘≥4m³/min×n =120m³/min。
式中:n---掘进工作面同时工作的最多人数,取30人(交接班)。
3、按使用炸药量计算工作面需风量:Q掘=10AQ掘=10A=10×42=420m³/min。
式中:Q掘-----掘进工作面所需风量m³/min;A----工作面一次起爆最大炸药取42.0kg;10----每千克三级煤矿许用炸药需风量m³/min。
4、按二氧化碳涌出量进行计算:Q hf =67×q hc×k hc=67×0.08×1.0=5.36m³/min。
式中:q hc—掘进工作面回风流中平均绝对二氧化碳涌出量0.08m ³/min;k hc—掘进工作面二氧化碳涌出不均匀的备用风量系数1.0;67—按掘进工作面回风流中二氧化碳的浓度不应超过 1.5%的换算系数。
取上述计算最大值,15号煤层延深项目主斜井掘进工作面掘进工作面实际需风量取420m³/min。
5、按局部通风机实际吸风量计算:Q掘=Q吸+60×0.15×S掘(m³/min)式中:Q吸——掘进工作面的局部通风机实际吸风量m³/min;0.15——局部通风机安装位置允许最低风速;S掘——局部通风机安装地点到回风口间的巷道最大断面积为17.31㎡。
掘进工作面所需风量及风机选型掘进工作面所需风量及风机选型1、掘进工作面风量确定○1、稀释、排除掘进巷道所需风量 Q 稀=t SL A 32)(8.7稀×m 3/mint —掘进巷道的通风时间,一般取3~20minS —掘进巷道的净断面积 m 2A —同时爆破的炸药量 kgL —掘进巷道的通风长度 m按L 稀=400A/S 计算,当掘进巷道长度小于按该式计算的L 稀的值时,取掘进巷道的长度;反之则取L 稀的值。
○2、按沼气涌出量计算工作面所需风量 Q 瓦=100qkq —掘进工作面回风流中沼气绝对涌出量m 3/min ,根据矿实验室提供工作面瓦斯绝对涌出量。
k —掘进工作面瓦斯涌出不均衡系数一般可取1.5~2.0○3、按炸药量计算 Q 药=25A m 3/minA —掘进工作面一次起爆使用最大炸药量○4、按人数计算 Q 人=4N=4×15m 3/minN —掘进工作面同时工作的最多人数○5、按风速进行验算岩巷:Q ≥0.15×60×S m 3/minQ ≤8×60×Sm 3/min2、风机选型○1、局扇工作风量计算 Q 扇=100-1LP Q 漏 m 3/min Q —掘进工作面需要的风量m 3/ minP —漏风率L----掘进巷道长度通风距离在200米以下时,百米漏风率≯15%通风距离在200~500米时,百米漏风率≯10%通风距离在500~1000米时,百米漏风率≯3%通风距离在1000~2000米时,百米漏风率≯2%通风距离在2000米以上时,百米漏风率≯1.5%○2、局扇工作风压计算H扇=L/100×R×Q扇/60×Q面/60R—胶布风筒百米风阻450mm(10m一节) R=12.42kμ600mm(10m一节) R=2.37kμL----掘进巷道长度Q面—掘进工作面需要的风量m3/ minQ扇—局扇工作风量m3/ min,按实际情况取。
掘进工作面通风管理制度
一、加强掘进工作通风安全管理、特制以下规定。
1、瓦检员和爆破工同在一个工作面作业,如风筒未挂在工作面、距工作面不得大于5米、每大于1米时,爆破工和瓦检员同时处罚,每米处罚瓦检员100元,爆破工各处罚50元。
其次瓦检员负责背风筒。
2、工作面瓦斯超限违章作业一次、瓦检员处罚200元
3、工作面炮眼不封土或封土不足,以及封填其他易燃材料的、爆破工和瓦检员同时处罚,爆破工处罚200元,瓦检员监督不到位处罚100元
4、上山工作面不挂梯子或梯子中间脱节和无大绳或大绳脱节的、当班作业人员不挂的,立即停止作业并处罚作业人员200元
5、当班风筒出现破洞漏风或接头出现漏风的、巷道长路风筒或工作面风筒吊挂不直的每处扣瓦检员1分
6、巷道不用的风筒乱扔乱放未及时摆放整齐的,一次扣当班瓦检员2分
7、瓦检员未在工作面交接班的,交接班时未在瓦检表上进行互相签字的、出现一次扣交接班人员各3分
8、工作面实行班组分段管理,分段清理、分段责任明确后如谁的班不清理,处罚谁的班。
每段处罚200元
9、工作面作业人员要对本班工作面使用的压风压水管和煤电钻、电缆进行吊挂和爱护,以及上班带的材料运送工作面后要摆放整齐,违者处罚班组200元
10、上述条例跟班调度员要严格落实执行次规定,其次各级领导进入工作面检查时,调度员已经检查完工作面,发现的问题未及时落实处理的,处罚调度员100元。
检查领导要严格执行对调度员、工作面作业人员对上述违章条例进行处罚。
11、上述条例希望各级领导认真落实执行
《安检科宣发》。
掘进工作面串联通风安全技术措施1.确保通风系统的正常运行:掘进工作面的通风系统是串联通风的基础,必须确保其正常运行。
相关人员应定期检查和维护通风系统设备,确保通风系统能够提供足够的新鲜空气给工作面。
2.保持通风道清洁畅通:通风道的畅通对于保持通风系统正常运行至关重要。
应定期清理和除尘通风道,避免通风阻力增大,影响通风效果。
3.控制工作面局部风量:为了确保工作面局部的安全通风,需要采取措施控制工作面局部的风量。
可以通过设置局部风障或局部堵塞来控制风量,以保证通风系统正常工作,同时避免由于风量过大而带来的安全隐患。
4.合理布设风门和挡风板:风门和挡风板的合理布设可以保证通风系统的工作效果,防止风量过大或过小带来的安全问题。
必要时可以使用自动控制设备来实现风量控制。
5.加强监测和报警装置:在掘进工作面上应设置适当的监测装置,如温度、湿度、氧气浓度等,及时了解工作面环境变化。
同时,还应设置报警装置,一旦出现异常情况能够及时报警,保障工作人员的生命安全。
6.做好防治瓦斯和煤尘爆炸的措施:掘进工作面存在着瓦斯和煤尘爆炸的风险,必须采取措施加以防治。
如设置瓦斯抽放系统、瓦斯浓度监测系统、煤尘抑制剂等,有效遏制瓦斯和煤尘的积聚和扩散,降低爆炸风险。
7.培训和教育工作人员:掘进工作面的通风安全技术措施的有效实施需要有专业的操作人员。
必须加强对操作人员的培训和教育,使其熟悉通风系统的操作和维护,掌握串联通风安全技术措施的要求和方法。
8.加强安全监督和管理:对掘进工作面的串联通风安全技术措施的执行情况进行监督和管理,发现问题及时整改,并进行安全评估。
必要时,还要加强与相关部门的沟通和配合,确保串联通风安全技术措施的有效实施。
总之,掘进工作面的串联通风安全技术措施是保障工作面安全生产的基础。
只有通过合理的措施和控制,确保通风系统的正常运行,掘进工作面才能安全高效地进行。
各项技术措施的实施,需要有专业人员的参与和支持,也需要加强对操作人员的培训和教育,以提高工作人员的安全意识和技能水平,有效预防和遏制事故的发生。
局部通风管理制度(一)回采工作面通风1.回采工作面采用“U”、"Y”或型的通风方式。
若使用其它通风方式必须编制安全技术措施并报公司批准。
2.采空区必须及时封闭。
采煤工作面推过与其相连的巷道、眼孔必须及时封闭,回采结束45天内必须进行永久封闭。
(一)掘进工作面通风1.掘进工作面及未密闭的独头巷道,必须采用矿井全风压通风或者局部通风机压入式通风,严禁采用扩散通风。
所有掘进工作面开工前,局部通风机的安装前必须由通维队编制局部通风机安装申请卡,报通风瓦斯科、机电运输科审批,经总工程师批准后,通维队、机电队、使用单位、调度室(信息中心)根据局部通风机安装申请卡安装局部通风机及电源和风电、甲烷电闭锁装置。
所有局部通风机供风作业巷道必须实现“双风机、双电源”。
3.矿井所有掘进工作面必须配备两台同等能力的局部通风机,1台运行1台备用,并安装自动切换装置。
正常工作局部通风机和备用局部通风机必须使用自动导向(专用裤叉)风筒进行联接。
当正常工作局部通风机发生故障停止运转时能自动切换到备用局部通风机并正常运转,恢复正常工作局部通风机时必须人工开启;当正常工作和备用局部通风机均失电停止运转后,电源恢复时正常工作的局部通风机和备用局部通风机均不得自动启动,必须人工开启局部通风机。
4.局部通风机必须由通维队确定专人(当班瓦检工)管理,除瓦斯检查工和局扇切换的专职电工外,任何人不能随意停、开局部通风机,确因检查或其他原因须停止局部通风机运转时,必须由瓦斯检查工向调度室汇报,并请示总工程师同意后,方可停止局部通风机的运转。
在停局部通风机前必须将人员撤出,并切断电源、设置栅栏。
严禁无计划停止局部通风机供风,否则必须严肃追查、处理。
5.瓦斯电、风电闭锁试验每15天至少进行1次;局部通风机每天进行一次主、副扇切换试验工作,局扇切换试验由施工队电工陪同瓦检员一起进行,并在现场填写记录,试验记录要存档备查,发现问题必须立即汇报处理。
中组煤轨道下山与行人斜巷联络巷通风设计二〇一〇年十二月第一节通风一、通风方式及风机安设位置采用压入式通风,局部通风机安设在下组煤轨道巷新鲜风流中。
二、通风系统新风:地面→1#2#副井→集中运输巷→下组煤皮带下山→下组煤1611车场与皮带下山联络巷→下组煤轨道下山及局部通风机→下组煤轨道下山与行人斜巷联络巷→工作面。
污风:工作面→行人斜巷上山→回风钻孔→下组煤南部风道→总排附:通风系统图1-1三、风量计算1、按瓦斯涌出量计算:×KQ掘=100×QCH4Q掘=100×0.4×2=80m3/min式中: Q掘—掘进工作面实际需要的风量m3/min100—单位瓦斯涌出量,以回风流瓦斯浓度不超过1%的换算值Q CH4—掘进工作面绝对瓦斯涌出量m3/minK—掘进工作面的瓦斯涌出不均匀和备用风量系数,炮掘巷道取1.8—2,该巷取22、按同时工作的最多人数计算:Q=4N=4×25=100m3/minN——为工作面同时工作的最多人数3、按炸药使用量计算Q掘=25A=25×4.5=112.5m3/min式中:Q掘—掘进工作面实际需要的风量,m3/minA—掘进工作面一次爆破的最大炸药用量 kg25—每千克炸药爆破后,需要供给的风量 m3/(min.kg)4、按局部通风机的实际吸风量计算:(BSDF- 2×5.5KW)Q=Q局×I=160×1=160m3/min式中:Q—掘进工作面实际需要风量m3/minQ局—掘进工作面局部通风机的额定风量m3/minI—掘进工作面同时运转的局部通风机台数。
5、按风速计算:根据上述计算结果,选取最大风量Q=160m3/min作为验算依据。
①、按最小风速验算:Q掘=15S=15×8.62=129.3m3 <160m3/min②、按最高风速验算:Q掘=240S=240×6.76=1622.4m3/min>160m3/min符合《煤矿安全规程》规定。
11135掘进工作面实行串联通风的安全技术措施一、概况11135运输巷掘进工作面由于受到二采区提升下山掘进工作面施工影响,实行独立通风确有困难,经认真研究需采取一次串联通风,为确保安全,特编制本措施,各部门、施工单位必须严格遵照执行。
二、被串工作面二采区提升下山相关情况1、按照采区施工设计及作业规程,二采区开拓工程提升下山上部标高±0m,下部标高-200m;按俯伪斜布置,真倾斜25°;距K13煤层底板法线距离30m;由上往下全岩掘进施工。
2、上部车场及绞车硐室施工已基本结束,下山设计长度480m,目前已施工20m。
3、工作面回风经二采区提升上部车场→±0m水平提升下部车场→±0m水平车场联络巷→±0m水平回风绕道→±0m水平回风石门→﹢290m水平回风暗斜井→﹢290m水平总回风巷→﹢303m回风斜井→主扇风机→地面。
三、串联工作面相关情况1、串联工作面名称:11135运输巷掘进工作面。
2、工作面剩余掘进长度:230m。
3、工作面局部通风机安设位置选择在±0m水平车场联络巷,处于开拓工程二采区提升下山掘进工作面回风区域,将实行串联通风。
4、串联时间约70天。
5、掘进工作面安装2×5.5kw局部通风机;风筒Φ400mm,全风压配备风量690 m3/min。
6、根据现场实际资料,预计局部通风机吸风口前CH4浓度一般在0.01%~0.05%之间,CO2浓度在0.01%~0.03%之间。
7、工作面回风经±0m水平回风绕道→±0m水平回风石门→﹢290m水平回风暗斜井→﹢290m水平总回风巷→﹢303m回风斜井→主扇风机→地面。
四、与串联通风有关联的二采区回风下山及上部车场掘进工作面情况:1、按照采区施工设计及作业规程,二采区开拓工程回风下山上部标高±0m,下部标高-200m;按俯伪斜布置,真倾斜25°;距K13煤层底板法线距离15m;由上往下全岩掘进施工。
