标准化样板示范工程评选实施细则
- 格式:doc
- 大小:73.50 KB
- 文档页数:16

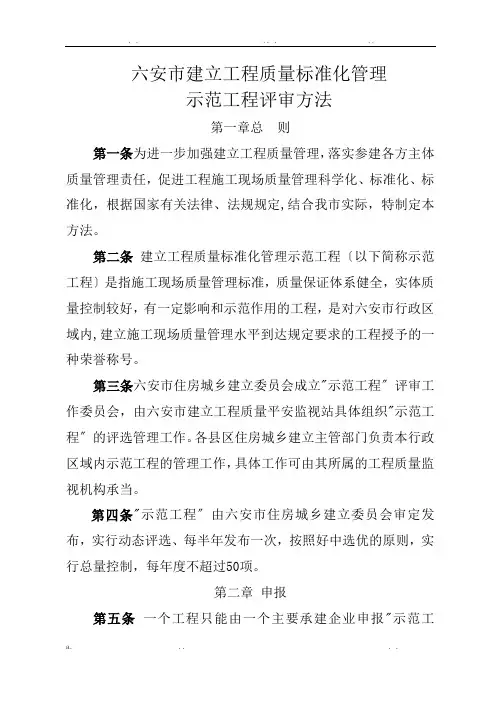

. . .. . ..六安市建立工程质量标准化管理示范工程评审方法第一章总则第一条为进一步加强建立工程质量管理,落实参建各方主体质量管理责任,促进工程施工现场质量管理科学化、标准化、标准化,根据国家有关法律、法规规定,结合我市实际,特制定本方法。
第二条建立工程质量标准化管理示范工程〔以下简称示范工程〕是指施工现场质量管理标准,质量保证体系健全,实体质量控制较好,有一定影响和示范作用的工程,是对六安市行政区域内,建立施工现场质量管理水平到达规定要求的工程授予的一种荣誉称号。
第三条六安市住房城乡建立委员会成立"示范工程〞评审工作委员会,由六安市建立工程质量平安监视站具体组织"示范工程〞的评选管理工作。
各县区住房城乡建立主管部门负责本行政区域内示范工程的管理工作,具体工作可由其所属的工程质量监视机构承当。
第四条"示范工程〞由六安市住房城乡建立委员会审定发布,实行动态评选、每半年发布一次,按照好中选优的原则,实行总量控制,每年度不超过50项。
第二章申报第五条一个工程只能由一个主要承建企业申报"示范工程〞,其他有关企业可以作为参建单位〔参建的施工单位其完成的工程量应不少于工程总量的20%〕申报。
第六条施工企业应在工程开工后15天内向市建立工程质量平安监视站报送"创质量标准化管理示范工程方案",没报送方案的工程不得进展评审。
申报示范工程的工程,应在完成主体构造层数的三分之一时向六安市建立工程质量平安监视站申报评审。
第七条申报示范工程应当具备以下条件:〔一〕建筑面积在5000平方米以上的单位工程〔村镇工程规模可适当放宽〕;总建筑面积在60000平方米以上的小区工程;工程造价在2000万元以上的城市道路、广场、停车场、桥梁、园林绿化等市政根底设施工程;〔二〕根本建立手续齐全,参建各方质量行为标准,施工质量管理到达较高水平;〔三〕施工和监理单位制定了质量标准化示范工程的创立方案,并认真实施;〔四〕参建单位在创立期间无不良行为记录,工程未发生质量、平安事故;〔五〕按照规定施工现场关键岗位广域网络考勤系统〔IFA〕考核合格;〔六〕申报工程已按要求进展信用评价。
安徽省建设工程施工质量标准化示范工程实施细则目次1总则2术语3施工质量标准化管理3.1 建设单位质量管理3.2 监理单位质量管理3.3 施工单位质量管理3.4 建筑材料质量管理3.5 施工过程质量管理3.6 工程实体质量控制4验收评定附录A 建设工程施工质量标准化管理检查评分汇总表附录B 建设工程施工质量标准化管理检查分项评分表1总则1.0.1 为了促进建设工程各方责任主体切实履行质量责任,规范工程质量管理活动,提高施工现场质量管理水平,根据《建设工程质量管理条例》和有关标准规范,制定本实施细则。
1.0.2 本实施细则适用于新建、扩建或改建的房屋建筑和市政基础设施工程的施工质量标准化示范工程的创建和验收评定。
1.0.3 房屋建筑工程和市政基础设施工程施工质量管理除应符合本实施细则的规定外,尚应符合国家和我省现行有关规定的要求。
2术语2.0.1 施工现场质量管理在施工过程中,为确保工程项目的质量特性满足要求而进行的计划、组织、指挥、协调和控制等活动。
2.0.2 施工质量标准化管理为科学组织工程施工和保证建筑产品质量,在施工现场质量管理人员、质量管理程序和质量控制方法等方面做出的管理和技术方面的标准化规定,以及实行的标准化管理活动。
2.0.3 质量检查标识将工程实体部位的质量检查项目、允许偏差值、检查值、检查日期、受检人、检查人等质量检查信息标识在相应的检查部位。
2.0.4 成品保护根据不同原材料、半成品、成品的性能采取的免受污染、破坏的措施和活动。
2.0.5 留样室现场存放符合标准规范和合同约定,且经建设单位、监理单位、施工单位认可的材料、构配件样品的房间。
2.0.6 实物样板按照工程设计要求在现场制作的符合规范、工艺和质量要求,用以指导同类工程施工的实物。
2.0.7 标养室能够满足混凝土试块和砂浆试块标准养护环境的用房。
混凝土试块标准养护环境是指温度为20℃±2℃、相对湿度≥95%的环境;水泥砂浆试块标准养护环境是指温度为20℃±3℃、相对湿度≥90%的环境;水泥混合砂浆试块标准养护环境是指温度为20℃±3℃、相对湿度60%-80%的环境。

示范工程评选方案模板一、评选目的为了激励和表彰优秀的工程建设项目,促进工程行业的发展和提高工程质量,本次评选旨在发掘和奖励在工程建设领域表现突出的单位和个人,吸取先进经验,促进行业良性竞争,提高工程施工水平。
二、评选对象本次评选的主要对象包括但不限于以下几类:1. 优秀工程项目:包括建筑工程、交通工程、水利工程、电力工程、环保工程等各类工程项目。
2. 优秀设计单位:对设计方案新颖、科学、独特的设计单位进行表彰和奖励。
3. 优秀施工单位:对施工标准高、质量好、效率高的施工单位进行表彰和奖励。
4. 优秀监理单位:对监理工作严谨、监理能力强、监理质量高的监理单位进行表彰和奖励。
5. 优秀个人:对在工程建设领域取得显著成绩,且为行业做出杰出贡献的个人进行表彰和奖励。
三、评选标准1. 工程质量:评选对象必须符合相关工程施工质量标准,项目施工质量达到国家规定的各项技术、经济、环保标准。
2. 安全生产:评选对象在工程建设过程中,必须严格遵守相关的安全生产规定,保障工程建设过程中的安全。
3. 环境保护:评选对象必须符合环保要求,严格遵守环境保护法律法规,保护周围的自然环境,尽量减少对周围环境的污染。
4. 社会效益:评选对象必须将工程建设的社会效益放在首位,积极为当地的经济和社会发展做出贡献。
5. 技术创新:评选对象必须在工程建设过程中,有明显的技术创新和成果转化,为工程行业的技术提升做出贡献。
6. 经济效益:评选对象在工程建设过程中需要达到一定的经济效益,同时要保证项目的完工质量和进度。
四、评选流程1. 提名阶段:根据评选对象的类型,组织单位向各类工程单位和个人公开征集提名对象,并对提名资料进行初步筛选和审核。
2. 评审委员会组建:根据评选的规模和重要性,组织评审委员会,评委包括行业专家、权威机构和社会知名人士。
3. 资料提交:被提名对象需提交相关的工程建设资料和材料,包括工程建设现场照片、施工方案、设计图纸等。

示范工程评选实施方案随着社会经济的不断发展,示范工程在各个领域的作用日益凸显。
为了促进示范工程的规范实施和有效管理,制定一套科学的评选实施方案显得尤为重要。
本文将就示范工程评选实施方案进行探讨。
首先,示范工程评选实施方案需要建立明确的评选标准和流程。
评选标准应该包括项目的创新性、实用性、示范性、社会效益等方面的要求,以确保评选的公正性和客观性。
评选流程应该包括提名、初审、评审、公示等环节,以确保评选过程的透明和公开。
其次,示范工程评选实施方案需要建立健全的评审机制和专家团队。
评审机制应该包括专家评审和社会公众参与两个环节,以确保评选结果的专业性和公众性。
专家团队应该由相关领域的专业人士组成,具有丰富的实践经验和理论知识,以确保评审过程的科学性和权威性。
再次,示范工程评选实施方案需要建立有效的奖励机制和管理制度。
评选出的示范工程应该给予一定的奖励和激励,以鼓励更多的单位和个人积极参与示范工程建设。
同时,还需要建立健全的管理制度,对示范工程的建设、运行和效果进行监督和评估,以确保示范工程的长期效益和社会效果。
最后,示范工程评选实施方案需要加强宣传和推广工作。
通过各种形式的宣传和推广活动,将示范工程的先进经验和成功做法向社会进行广泛传播,以引导更多的单位和个人学习和借鉴,推动示范工程的全面发展。
综上所述,示范工程评选实施方案是示范工程规范实施和有效管理的基础,只有建立科学的评选标准和流程、健全的评审机制和专家团队、有效的奖励机制和管理制度,加强宣传和推广工作,才能实现示范工程的长期效益和社会效果。
希望各级政府和相关部门能够高度重视示范工程评选实施方案的制定和实施,为推动示范工程的健康发展提供有力支持。

XX区域在建项目施工样板实施细则第一章总则第一条为加强公司XX区域在建项目质量管理,规范施工行为,创施工样板,确保实体工程质量,争创优质工程,制定本办法。
第二条通过样板引路,将工程质量管理从事后验收提前到施工前的预控和施工过程的控制。
按照“样板引路、以点带面、有序推进、确保实效”的要求,对样板工程的各项工艺、技术和质量指标进行综合评价,确定施工工艺,用于指导后续施工,积极培育质量管理标准化示范工程,发挥示范带动作用。
第三条施工样板必须是有代表性的工程部位(包括试验段),本办法适用于XX区域所有项目。
第四条“施工样板”范围可以按试验段、单元工程、分部工程或一个独立建筑物申报、评定。
第五条“施工样板”验收时限:在保证施工总体进度的前提下,符合“施工样板”范围、质量标准的工程部位,即可组织全面检查、验收、评定。
在同类工程中,质量最优的项目即可以评为“施工样板”。
第六条项目业主、监理有要求创样板工程的按项目要求执行。
第二章管理职责与分工第七条公司工程科技部是XX区域项目施工样板管理归口部门,负责对施工样板工程执行情况进行监督和评定验收管理。
第八条二级单位负责本单位项目施工样板实施统一管理,对项目施工样板实施方案进行审批,并对样板部位实施过程进行监督,负责施工样板在其他项目推广应用。
第九条项目部是施工样板施工主体,负责施工样板专项施工方案编制,确定技术参数,做好施工交底,严格工序管理。
样板施工完成后负责评价总结及在项目推广应用。
第三章评价标准第十条施工样板按照《建筑工程质量管理标准化手册》、《城市轨道交通工程土建施工质量标准化管理技术指南》和有关技术规范、施工图设计文件及国家、行业相关验收标准等进行评价。
第十一条施工样板的总体控制质量标准为:综合质量指标达到国家、行业验收规定的优良标准,同等技术质量标准、类似工程规模、特征、施工条件的工程项目,各项质量指标最优者为“施工样板”。
第十二条各单位根据“施工样板”验收标准,完善质量保证体系,建立质量保证措施,严格施工工艺,确保工序工艺质量受控,各项检查验收资料齐全、真实、规范,无质量缺陷。

杭州市建设工程安全文明施工标准化样板工地评选管理办法(征求意见稿)第一章总则第一条为进一步提升全市建设工程安全文明施工管理水平,规范安全文明施工标准化样板工地评选管理工作,根据《中华人民共和国建筑法》、《建设工程安全生产管理条例》、《住房城乡建设部关于推进建筑业发展和改革的若干意见》、《浙江省建筑安全文明施工标准化工地管理办法》等法律、法规和文件规定,结合杭州市实际,制定本管理办法。
第二条本办法适用于本市范围内新建、扩建、改建的房屋建筑、市政基础设施工程和城市轨道交通工程。
第三条杭州市建设工程安全文明施工标准化样板工地(以下简称:市样板工地)是我市建设工程安全生产和文明施工管理的最高奖项。
获奖工程在安全生产文明施工管理方面成效突出,代表我市建筑施工安全文明施工管理的最高水平。
第四条市样板工地的评选管理工作由杭州市城乡建设委员会(以下简称市建委)负责组织实施。
市建设工程质量安全监督总站、各区、县(市)建设局(或其委托的监督管理机构)(以下统称:监督机构)负责监督项目的过程评价和选报工作。
第五条市样板工地在企业自愿申报和监督机构推荐的基础上进行评选,每年评选一次。
第六条市样板工地评选采用过程评价、专家审查和评委会评审相结合方式进行。
过程评价由监督机构具体负责,形成过程评价意见;专家审查由专家组对申报资料、企业日常管理和评价资料进行审查,提出审查评价意见;评委会评审由评委会根据过程评价意见、专家组审查意见进行评审,投票确定获奖工程候选名单。
第七条创建市样板工地是建设工程全过程创优的重要基础,与工程质量创优和省标准化工地应具有一致性和互动性,“西湖杯”优质建设工程(含房屋建筑、市政基础设施和城市轨道交通工程)、推荐参评“浙江省建筑安全文明施工标准化工地”必须获得“杭州市建设工程安全文明施工标准化样板工地”的称号。
第二章申报条件第八条参加市样板工地评选的工程应具有以下规模:1、单体住宅工程4000平方米以上,建筑面积在15000平方米以上的住宅组团,5000平方米以上的配套别墅群;2、建筑面积在5000平方米以上的公共建筑,县(市)的公共建筑面积不小于4000平方米。

“样板示范工程”管理办法第一章总则第一条为贯彻落实浙江省公路标准化施工要求,进一步提高工程安全质量,充分发挥样板工程示范带头作用,鼓励参建单位加强工程安全质量的科学管理,实现XXXXX(以下简称“项目公司”)安全质量管理总目标,根据《公路水运工程安全生产监督管理办法》、《公路水运工程质量监督管理规定》、《浙江省高速公路标准化实施细则》等文件要求,特制定本办法。
第二条凡依据本办法确定的样板示范工程,项目公司将适时组织各单位进行观摩,推广其主要做法、相关工艺和管理措施,真正起到“样板示范引路”的作用。
第二章样板示范工程概念第三条“样板示范工程”是指项目公司和各参建单位根据项目管理要求,在全线有目的培养,能够较好满足质量标准和功能要求,在工艺工序方面具有推广价值的工程。
第四条“样板示范工程”工点的选择应具有广泛代表。
第五条“样板示范工程”的培养重在完善和优化工艺水平,成品质量以《公路工程质量检验评定标准第一册土建工程》(JTG F80/1—2017)为验收依据。
第三章“样板示范工程”目标第六条坚持样板引路、开工必优、一次成优。
充分发挥样板工程的带头作用和示范作用,提高本项目的整体质量水平。
第七条坚持样板引路,确定施工工艺、工法,编制施工工艺标准和流程,指导工程标准化施工,为全面带动工程创优、质量达标奠定良好的基础。
第四章样板示范工程条件第八条样板示范工程规模条件(一)桥涵工程1、墩台身工程墩柱:连续不少于4个墩柱(包括系梁、墩身、盖梁、垫石、钢筋制作、安装及其保护层,混凝土养生等);2、梁体工程①现浇连续梁:1联及以上(包括钢筋制作、安装、钢筋保护层、预埋件的安装、混凝土养生);②预制梁30米2片及以上,20米不少于4片(包括钢筋制作、安装、钢筋保护层、波纹管的安装、钢绞线的编束、张拉、预埋件的安装、喷淋或蒸汽养生系统)。
3、桥面系工程:1联长度(包括护栏、桥面防水、桥面铺装等)。
(二)路基工程1、路基填筑连续长度在200m以上(按照3阶段4区段8流程)。
样板工程管理办法实施细则一、背景介绍样板工程是指在建设项目中,为了提高工程质量、推动技术进步和示范先进施工方法而设置的一类特殊工程。
为了规范样板工程的管理,提高管理水平和效果,制定了《样板工程管理办法实施细则》。
二、管理目标1. 标准化管理:根据国家相关标准和规范,对样板工程的设计、施工、验收等环节进行规范化管理,确保工程质量达到标准要求。
2. 提高示范效果:通过样板工程的建设,向其他工程项目示范先进的施工技术和管理方法,推动整个行业的技术进步和发展。
3. 加强监督检查:建立健全的监督检查机制,对样板工程的各项工作进行监督,及时发现和解决问题,确保工程发展顺利。
三、管理要求1. 组织机构:建立样板工程管理办公室,负责样板工程的整体协调和管理工作。
2. 设计管理:要求设计单位按照像关标准和规范进行设计,确保设计方案符合工程要求。
3. 施工管理:严格按照施工计划和施工图纸进行施工,确保施工工艺和质量符合要求。
4. 质量管理:建立质量管理体系,对样板工程的各项工作进行全程质量控制,确保工程质量达到标准要求。
5. 安全管理:制定安全管理制度,加强施工现场的安全教育和监督,确保工人的人身安全。
6. 环境保护:采取有效措施,减少对环境的污染,保护生态环境。
7. 资金管理:建立健全的资金管理制度,确保资金使用合理、透明。
8. 信息化管理:利用信息技术手段,对样板工程的各项工作进行信息化管理,提高管理效率和水平。
9. 验收管理:按照像关规定,对样板工程进行验收,确保工程达到验收标准。
四、管理流程1. 立项阶段:明确样板工程的建设目标和任务,制定建设方案和计划。
2. 设计阶段:组织编制样板工程的设计方案和施工图纸,确保设计符合工程要求。
3. 施工阶段:按照施工计划和施工图纸进行施工,加强现场管理,确保施工质量和进度。
4. 质量验收阶段:按照像关规定进行质量验收,确保工程质量达到验收标准。
5. 管理总结阶段:对样板工程的管理进行总结和评估,及时发现问题并提出改进措施。

“示范工程”有关规定及验收标准“示范工程”考核范围和必备条件“示范工程”考核范围:“示范工程”分五大专业考核,即采煤、掘进、机电、运输及一通三防专业。
采煤专业:考核范围包括回采工作面及机、风巷(机、风巷是指从工作面至采区上山联巷的主要运煤、运料巷)。
掘进专业:考核范围包括施工100米以上的在掘巷道及其出货系统。
机电专业:井下中央变电所;采区变电所;井下主运输皮带系统;采区主运煤系统及采煤工作面机巷运煤系统。
运输系统:主要运输大巷;采区轨道上下山;2米以上的绞车房。
通风专业:以采区为考核单位。
“示范工程”必备条件1、矿井有创建“示范工程”的规划和实施措施。
2、工程规格质量达到质量标准化优良品标准并能够长期保持。
3、工程单位无重伤及以上人身事故和二级及其以上重大非人身事故。
4、工程单位安全效果好、技术管理规范、针对性强、资料齐全、现场落实到位。
5、工程单位员工素质高、操作行为规范熟练,无“三违”现象。
“手指口述”要做到关键岗位、关键环节、工序的关键点有标准并符合生产实际,现场操作先说后干,做到安全确认。
“示范工程”的申报和确认各矿根据本矿生产实际确定“示范工程”,符合条件的及时向公司申报,公司组织专项验收。
验收评审采用百分制,分采煤、掘进、机电、运输、“一通三防”五个专业考核,符合必备条件,验收考核评审采煤工作面、掘进工作面、“一通三防”系统达到95分及以上;机电、运输系统达到95分及以上时,命名为“安全质量标准化示范工程”,颁发“安全质量标准化示范工程牌”。
“示范工程”的注销和撤消1、“示范工程”因场所变更、采煤工作面收作、掘进工作面单位工程结束或采区报废时自动注销。
2、工程质量出现严重退化(存在严重威胁安全生产的隐患、安全质量标准化没有到优良品等)或工程单位出现重伤及其以上事故和二级及其以上非人身事故的,撤消“安全质量标准化示范工程”, 公司收回“安全质量标准化示范工程牌”。
奖惩:季度末,由安监局汇总并进行矿井安全质量标准化的评定,按《恒源煤电股份公司关于加强2010年安全生产工作的决定》(恒源煤电安[2010]1号)的有关规定进行奖惩;“示范工程”按季度考核兑现。
建筑施工标准化文明示范工地建设实施细则为了认真贯彻建设部《建筑施工安全检查标准》,全面推行“争创标准化文明示范工地”工作,大力加强国裕品牌建设,结合公司实际,特制定本实施细则。
一、组织体系建立健全完善的管理体系是实现创标准化文明示范工地的目标的组织保障。
整个管理网络由管理层、执行兼管理层、操作层三级组成(见下图),各负其责,层层落实责任主体,不留管理空白。
三级管理网络图根据工程的特点,建立有效的安全保证体系,除公司和子(分)已有的机构外,施工现场成立以项目经理为主的安全生产领导小组。
项目经理为该工程项目安全生产第一责任人,项目经理部设立质安职能组织,由该组织负责抓各项安全生产管理措施的落实。
各生产班组设立兼职安全员,配合专职安全员工作, 各级职能部门、人员在各自工作范围内,对安全生产负责,自上而下形成项目部安全生产组织管理体系。
项目经理部的安全领导小组负责工地日常的安全督查工作,定期组织安全检查,查出隐患,及时责令整改,并指导班组安全员的工作,对发生的安全事故,坚持按“四不放过”的原则进行处理。
具体职责分工如下表。
项目部管理小组职责分工表二、管理制度1、定期召开例会制度与施工例会同时召开安全例会,每周一次。
通报上次例会安全问题的整改情况和本周施工现场存在的各类安全隐患及成因,并研究安全计划的合理性,落实下阶段的安全计划要点等。
如发生安全事故,应立即召开事故分析会,查明原因,吸取教训。
2、检查制度班组兼职安全员每日自检一次,专职安全员每天例行检查。
项目部每周组织一次综合检查,并配合政府相关部门、建设单位及公司对工程进行的各项检查。
具体检查内容如下:(1)查思想、查管理、查制度、查现场、查隐患、查事故处理。
(2)项目自检重点以劳动条件、生产设备、现场管理、安全卫生设施及生产人员的作业行为为主,发现危及人身安全的因素时,必须坚持“三定”和“不推不拖”原则,及时认真整改,果断消除。
(3)项目部综合检查后,安全职能小组提交施工安全报告,全面载列所有涉及施工安全和健康方面的事宜,包括已经完成的施工工作、本月发生的安全事故和隐患及采取的纠正预防措施。
标准化样板示范工程评选实施细则第一章总则第一条为了贯彻落实《建设工程质量管理条例》,坚持“百年大计,质量第一”的方针,开展“试验先行、样板引路”的质量管理活动,提高整体质量水平,确保铁路建设工程质量。
第二条为鼓励施工单位加强科学管理,确保工程质量,结合公司工程建设实际,制定本细则。
第三条标准化样板示范工程(以下简称样板示范工程)是在标准文明工地建设的基础上,由公司及现场指挥部经过对比,评选出的能够较好满足质量标准和功能要求的、工艺工序具有推广价值的工程。
第四条评选样板示范工程,是为有效推动利用科学管理手段和先进工艺功法,确保工程质量合格为目的。
第二章机构及主要职责第五条公司成立样板示范工程评选小组。
组长:总经理副组长:副总经理组员:公司各部门、现场指挥部负责人,各设计、施工、监理单位现场负责人。
公司样板示范工程评选小组设在安全质量部,负责对样板示范工程评选有关工作的归口管理。
第三章样板示范工程验收标准第六条样板示范工程通用标准1. 工程实体必须严格按照设计文件和施工指南施工,工程质量应内实外美,定位放样准确,验收合格率100%。
路基要作为结构物来施作,混凝土构件要当金属加工件来做,混凝土构件误差在验收标准之内,质量通病已得到克服,表面平整、光洁、颜色均匀,线条平直、圆顺、轮廓分明,感观美。
2. 质量保证体系完善,运行良好,无任何质量事故发生。
3. 第三方检测未出现不合格项。
4. 安全生产、文明施工,无任何安全事故发生。
在施工过程中现场布置合理,管理及施工有序,材料堆放整齐,标识清晰准确,场地平整道路平顺,排水畅通,生产、生活环境整洁。
5. 环保、水保达标,工程设施达到设计及验收标准。
6. 工期满足施组要求,投资未超过批准的概算,工程未超批准的规模和标准。
7. 工程成本得到有效控制,有具体措施并达到预期的效果。
8. 内业资料齐全,按单位工程分档管理,各种资料的填写和管理采用微机完成。
主要包括:质量管理的各项制度、措施,执行、落实及保证体系运转情况;施工图核查;各种测量记录;实施性施工组织设计及申报、审批、执行情况;开工报告;技术交底;技术培训及持证上岗情况;施工日志、施工记录;隐蔽工程检查及检验批、分项、分部、单位工程验评资料;变更设计;监理单位对该工程的所有签证。
第七条样板示范工程专业标准(示例,站后工程可另行发文)1. 隧道工程:1.1内在质量:隧道初期支护和二次衬砌厚度及强度必须达到设计和验收规范的要求;钢筋混凝土中钢筋间距和保护层符合设计和验收规范的要求(采用仪器检测,检测资料齐全);隧道衬砌及洞部等内轮廓符合设计和验收规范的要求。
1.2外观质量:1.2.1洞门外观质量:(1)混凝土端墙、翼墙和挡土墙采用60×30×30cm同强度砼预制块镶面,砂浆的强度等级必须符合设计要求,勾凹缝刷黑漆,表面平整,色泽均匀,接茬处无错台,缝宽缝深统一、水平纵向一条线,无修补痕迹,外形整体轮廓清晰,线角顺直。
(2)边、仰坡浆砌片石表面平顺,砌体工程的石料应质地坚硬,不易风化、无裂纹。
片石中部厚度不小于15cm,表面无锈迹,勾凹缝,砌缝密实,开挖面无裸露,绿化方案需经建设单位审查同意后实施,地表植被恢复及水土保持良好,无冲刷痕迹。
(3)洞门排水设施排水流畅,无淤积,隧道的排水应与路基排水系统合理连接;洞口防护设施和警示标志齐全。
(4)隧道门端墙和翼墙的反滤层、泄水孔、施工缝设置应符合设计和验标要求,变形缝竖直,缝宽均匀,填塞密实不渗水,填料符合设计和验收规范要求。
(5)检查梯及隧道名牌、号标的设置美观大方,隧道名牌应设置于洞门正上方,铁锈红大理石镶底,凹形金字、魏体,其余参照参考图施工。
1.2.2洞身外观质量:(1)拱部、边墙、隧底砼表面无大面积整修,色泽均匀、曲线圆顺,整体轮廓清晰,不渗不裂。
仰拱和底板应分段整幅浇筑;衬砌必须采用模板台车,而且一个工作面至少应配备一台模板台车,时速200km/h地段的隧道应采用12m模板台车;斜切式洞门的帽檐尽可能与洞身砼一次浇筑成型,减少施工缝;综合洞室、避车洞等的防水板和衬砌必须与正洞的防水板和衬砌一次铺设、一次浇筑成型;拱部和边墙一次光爆成型,光爆效果显著。
(2)混凝土无错台、跑模、蜂窝、麻面现象。
(3)洞内沟槽线条顺直美观,沟槽盖板无破损,安装牢固、平顺。
(4)防水板采用挂式防水板,双焊缝焊接,焊缝无漏焊、假焊、焊焦、焊穿现象,每一单焊缝的宽度不小于15mm,防水板搭接宽度不小于15cm;不得有扭曲现象,接头连接采用热焊,不得叠接,接缝平整、牢固,不得有裂口和脱胶现象。
1.2.3防排水外观质量:(1)正洞和设备洞部衬砌不渗水,道床无积水,设备安装孔不渗水,洞身范围内无湿渍。
(2)泄水孔排水畅通,水沟流水坡面平顺、水流畅通,不积淤堵塞。
1.2.4弃碴场严格按照设计或变更设计选择的位置弃碴,采取措施进行防护,碴场上游修建截水沟疏导地面径流,防止碴体冲刷,平整碴顶和坡面,种植草籽和植树绿化。
2. 桥涵工程:2.1内在质量:桩基检测均为I类桩;砼强度必须达到设计和验收规范要求;钢筋混凝土中钢筋间距和保护层符合设计和验收规范要求(采用仪器检测,检测资料齐全);承台、墩身尺寸符合设计和和验收规范要求。
2.2外观质量:2.2.1桥梁:(1)墩台身结构线条平顺,大面平整,表面平整度控制在5mm以内。
穿越城区、与县级及以上道路交叉或平行、人口密集处的桥梁墩台以及长度大于或等于1000m的桥梁墩台应采用无拉杆带桁架式的钢模,采用脱模漆隔离,全线其他桥梁的墩台宜参照执行;高度小于或等于15m的桥墩应一次灌筑成型;钢筋砼结构的钢筋采用钢筋限位器布设、绑扎成型,采用厂制高强度砂浆垫块,以保证钢筋保护层的厚度;框架桥应采用钢模浇筑砼。
(2)墩身预埋件、预留孔严格按设计要求设置,位置偏差符合验标要求,杜绝漏埋、错埋现象。
(3)混凝土表面不能大面积装修,混凝土颜色均匀、光滑,无蜂窝、麻面、漏浆、开裂及错台等现象。
(4)桥台防水卷材粘贴密实,表面平整,无歪斜、皱折、鼓泡、接口不严或边缘翘起等现象。
2.2.2涵洞:(1)涵洞混凝土强度必须满足设计要求。
(2)涵洞混凝土表面无大面积整修,线条平顺,大面平整,表面平整度控制在5mm以内。
(3)交通涵应采用钢模浇筑砼。
(4)沉降缝应竖直、平整,上下不得交错搭压影响沉降。
沉降缝应勾凹缝,缝宽2cm,深度0.5~1.0 cm,宽度一致,平齐美观。
沉降缝所用原材料的品种、规格、性能等必须符合设计要求,沉降缝不得渗水。
(5)帽石和端、翼墙应平直、无翘曲现象,棱角鲜明、表面整洁。
(6)不得出现不均匀沉降造成墙身和盖板开裂,不得出现涵洞渗漏水现象,洞内不得积水,水流畅通。
2.3附属工程:(1)锥面平顺,线形美观,砌体嵌缝紧密、咬接良好,砌体平整度、坡度及厚度满足设计和验标要求,砌体应勾缝,宽度一致、平齐美观,沉降缝所用原材料的品种、规格、性能等必须符合设计要求,沉降缝不得渗水。
(2)涵洞进出口的河床铺砌符合设计和验标要求,与上下游河床、排水设施连接平顺、稳固。
3. 路基工程:3.1内在质量:填筑检测的指标孔隙率、Evd、k30符合验标要求;路基填料、填筑厚度符合设计和验标要求;石料和砼强度符合设计和验标要求。
3.2外观质量:3.2.1地基处理外观质量:基底无草皮、树根等杂物,且无积水;原地面基底密实、平整,无质量隐患;横坡符合设计要求。
软基处理应符合设计要求。
3.2.2路基本体外观质量:(1)路基面:路肩线条平直、肩棱整齐、路拱面平整,路拱横坡及路拱形式清晰无明显凹凸;穿越路基面的管线部位回填规范无明显的凹凸,路基外观整洁。
(2)路堤、路堑边坡:坡脚线条清晰、顺直,边坡坡度符合设计要求,边坡坡面平顺无较大凹凸,各种检查设备(检查台阶、栏杆等)与路堤、路堑边坡协调。
(3)路桥、路隧、路涵过渡段符合设计和验标要求,由建设单位全数验收。
3.3附属工程外观质量:3.3.1挡土墙:轮廓清晰、大面平整、色泽均匀,无蜂窝、麻面、错台等现象;砌体嵌缝紧密、片伸缩缝缝宽一致、整齐顺直,泄水孔外观整齐,采用PVC管。
穿越城区、与县级及以上道路交叉或平行、人口密集处、位于车站的砼挡土墙砼浇筑应采用钢模,浆砌片石挡土墙应采用块石镶面。
3.3.2浆砌(干砌)护坡:护坡砌体大面平整、轮廓清晰、砌体嵌缝紧密、片石(砌体)间咬接良好;护坡大面无明显凹陷。
3.3.3植物防护:边坡植株均匀、长势好、无漏植;边坡草皮表面平整、长势均匀、无露土现象。
3.3.4排水沟槽:排水沟、天沟、侧沟等沟沿、沟顶线条清晰、顺直,流水面平顺、无淤积现象,砌体嵌缝紧密、大面平整、片石(砌体)间咬接良好,沟槽盖板无破损、安装牢固、无明显错台。
3.3.5防护:安装牢固、立面竖直、圆顺,与地形及路基排水系统协调,整个隔离栅栏系统色泽一致。
3.3.6电缆沟、接触网支柱基础、硬质路肩、声屏障、线路标志等路基相关工程:符合设计要求,线条清晰、顺直,沟槽盖板无破损、安装牢固、无明显错台。
3.3.7全线砌体工程均应勾缝,宽度一致、平齐美观。
第八条样板示范工程内业资料验收标准:1. 按照铁路建设项目竣工文件编制移交文件汇编的要求,内业资料归档完整。
2. 施组编制详细,施工方案有针对性、可实施性,申报批复及时;开工报告齐全,签字盖章及时。
3. 施工技术交底、作业指导书编写认真,内容清楚完整,三级技术交底交到施工作业人员,人员签字齐全;工程完成后及时针对本工程进行技术总结。
4. 原材料有出厂合格证或质量证明文件(材质单)等,检验频次符合验标要求;各类试验报告、记录齐全,按照单位工程建立分类台帐。
5. 施工记录内容齐全清楚,不得漏记;隐蔽工程签证填写规范,内容齐全,无事后补签或涂改,并建立隐蔽工程影像台帐;检验批报检及时规范,手续完备;三种表格之间数据相互对应。
6. 测量资料按照测量规范的要求详细记录,测量资料齐全,施工放样准确;路基沉降观测资料真实无误。
7. 施工日志在工程开工后每天认真填写,技术、质量、安全、环保、进度、工料机、新技术、设计变更等方面都要详细记录,真实反映现场的实际情况,对自查及上级检查发现的问题要有整改反馈,用黑色碳素墨水笔填写,字迹清楚,不得出现涂改、造假等现象。
8. 施工过程中拍摄影像资料,及时整理,填写六要素:时间、地点、人物、事由、工程管理部门位、拍摄者,按单位工程分类存档,工程完工后编制演示文件。
第九条样板示范工程文明施工标准:除满足一般标准外,办公区域内还需设置不小于50m2会议室,办公、生活区域绿化率不小于20%。
第十条其他:在施工过程中由于质量管理失控,主体结构质量问题被各级质量检查监督部门和监理单位发出通知单或点名批评的工程不得申报样板示范工程。
