砖砌体工程施工工艺标准
- 格式:doc
- 大小:239.51 KB
- 文档页数:10
烧结普通砖砌体施工工艺标准一、适用范围适用于非抗震设防区和抗震烈度为6度至9度地区,以P型烧结多孔砖和M型模数烧结多孔砖(以下简称多孔砖)为墙体材料的砌体结构的施工。
二、基本规定2.1 基本规定2.1.1砖砌体工程施工现场应具有必要的施工技术标准、健全的质量、安全管理体系和工程质量检验制度。
专业技术人员和特殊工种人员必须持证上岗。
2.1.2 砖砌体工程所用的材料应有产品的合格证书、产品性能检测报告。
砖、钢筋等,应有材料主要性能的进场复验报告。
砌筑砂浆应符合《砌筑砂浆施工工艺标准》要求。
严禁使用国家或本地区明令淘汰的材料。
2.1.3 砌筑基础前,应校核放线尺寸,允许偏差应符合表2.3.3的规定。
表2.3.3 放线尺寸的允许偏差2.1.4 砌筑顺序应符合下列规定:2.1.4.1基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度;2.1.4.2 砖砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留槎、接槎。
2.1.5 在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1000mm,应设置钢筋混凝土过梁。
洞口两侧按临时间断处规定设置拉结钢筋。
抗震设防烈度为9度的地区建筑物的临时施工洞口位置,应会同设计单位确定。
临时施工洞口应做好补砌。
2.1.6 不得在下列墙体或部位设置脚手眼:2.1.6.1 120mm厚墙和独立柱;2.1.6.2 过梁上与梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;2.1.6.3 宽度小于1000mm的窗间墙;2.1.6.4 砌体门窗洞口两侧200mm和转角处450mm范围内;2.1.6.5 梁或梁垫下及其左右500mm范围内;2.1.6.6 设计不允许设置脚手眼的部位。
2.1.7 施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。
2.1.8 设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。

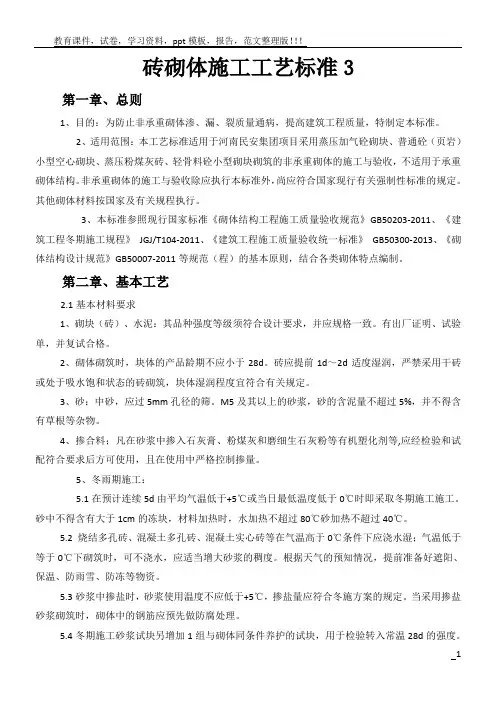

砖砌体施工工艺标准3第一章、总则1、目的:为防止非承重砌体渗、漏、裂质量通病,提高建筑工程质量,特制定本标准。
2、适用范围:本工艺标准适用于河南民安集团项目采用蒸压加气砼砌块、普通砼(页岩)小型空心砌块、蒸压粉煤灰砖、轻骨料砼小型砌块砌筑的非承重砌体的施工与验收,不适用于承重砌体结构。
非承重砌体的施工与验收除应执行本标准外,尚应符合国家现行有关强制性标准的规定。
其他砌体材料按国家及有关规程执行。
3、本标准参照现行国家标准《砌体结构工程施工质量验收规范》GB50203-2011、《建筑工程冬期施工规程》JGJ/T104-2011、《建筑工程施工质量验收统一标准》GB50300-2013、《砌体结构设计规范》GB50007-2011等规范(程)的基本原则,结合各类砌体特点编制。
第二章、基本工艺2.1基本材料要求1、砌块(砖)、水泥:其品种强度等级须符合设计要求,并应规格一致。
有出厂证明、试验单,并复试合格。
2、砌体砌筑时,块体的产品龄期不应小于28d。
砖应提前1d~2d适度湿润,严禁采用干砖或处于吸水饱和状态的砖砌筑,块体湿润程度宜符合有关规定。
3、砂:中砂,应过5mm孔径的筛。
M5及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物。
4、掺合料;凡在砂浆中掺入石灰膏、粉煤灰和磨细生石灰粉等有机塑化剂等,应经检验和试配符合要求后方可使用,且在使用中严格控制掺量。
5、冬雨期施工:5.1在预计连续5d由平均气温低于+5℃或当日最低温度低于0℃时即采取冬期施工施工。
砂中不得含有大于1cm的冻块,材料加热时,水加热不超过80℃砂加热不超过40℃。
5.2 烧结多孔砖、混凝土多孔砖、混凝土实心砖等在气温高于0℃条件下应浇水湿;气温低于等于0℃下砌筑时,可不浇水,应适当增大砂浆的稠度。
根据天气的预知情况,提前准备好遮阳、保温、防雨雪、防冻等物资。
5.3砂浆中掺盐时,砂浆使用温度不应低于+5℃,掺盐量应符合冬施方案的规定。
砖砌体工程施工工艺标准5.1 基本规定5.1.1 砖基础工程所用的材料应有产品的合格证书、产品性能检测报告。
砖、水泥、外加剂等尚应有材料主要性能的进场复验报告。
严禁使用国家或本地区明令淘汰的材料。
5.1.2 砌筑基础前,应校核放线尺寸,允许偏差应符合表5.1.2的规定。
放线尺寸的允许偏差表5.1.25.1.3 砌筑顺序应符合下列规定(1)基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度。
(2)基础的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留槎、接槎。
5.1.4分项工程的验收应在检验批验收合格后的基础上进行。
检验批的确定可根据施工段划分。
5.1.5工程检验批验收时,其主控项目应全部符合本标准的规定;一般项目应有80%及以上的抽检处符合本标准的规定,或偏差值在允许偏差范围以内。
5.2 砖基础砌体工程5.2.1 施工准备5.2.1.1 技术准备(1)根据施工图纸(已会审)及标准规范,编制砌体的施工方案并经相关单位批准通过。
(2)编制工程材料、机具、劳动力的需求计划。
(3)根据现场条件,完成工程测量控制点的定位、移交、复核工作。
(4)完成进场材料的见证取样复检及砌筑砂浆的试配工作。
(5)组织施工人员进行技术、质量、安全、环境交底。
5.2.1.2 材料要求(1)砌筑砂浆强度等级必须符合设计要求:1)水泥:一般采用32.5级或42.5级普通硅酸盐水泥或矿渣硅酸盐水泥,各强度等级水泥的强度数值见表5.2.1.2-1。
各强度等级水泥的强度数值(MPa)表5.2.1.2-12)砂:一般宜用中砂,并不得含有有害物质,勾缝宜用细砂。
3)水:使用自来水或天然洁净可供饮用的水。
(2)砖的品种、强度等级必须符合设计要求,并应规格一致,有出场合格证及实验报告;1)用于基础的砖宜用烧结普通砖。
2)蒸压灰砂砖和蒸压粉煤灰砖也可用于基础,但不得用于长期受热200℃以上、受急冷急热和有酸性介质侵蚀的部位。
砖砌体砌筑工艺标准1.适用范围:本工艺标准适用于一般工业与民用建筑烧结普通砖、烧结多孔砖、蒸压灰砂砖、粉煤灰砖等砌筑工程。
2.材料要求:2.1砌体工程所用的材料应有产品的合格证书、产品性能检测报告。
块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复试报告。
严禁使用国家明令淘汰的材料。
2.2砖2.2.1品种、强度等级必须符合设计要求,并应规格一致,并有出厂合格证、试验单。
用于清水墙、柱表面的砖,应色泽均匀,边角整齐。
2.2.2砖的规格、型号:烧结普通砖、蒸压灰砂砖、粉煤灰砖均为240×115×53mm;烧结多孔砖有P型、M型两种,P型砖外型尺寸为240×115×90mm,M型砖外型尺寸为190×190×90mm。
2.2.3蒸压灰砂砖、粉煤灰砖的产品龄期不应小于28d。
2.2.4多孔砖在运输、装卸使用过程中严禁倾倒和抛掷。
进场后应按强度等级分类堆放整齐,堆置高度不宜超过2m。
2.3水泥:应采用普通硅酸盐水泥或矿渣硅酸盐水泥,水泥强度等级应根据砂浆强度等级选择。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。
不同品种的水泥,不得混合使用。
2.4砂:宜用中砂,不得含有草根等杂物。
对水泥砂浆和强度等级不小于M5的水泥混合砂浆,砂的含泥量不应超过5%;对强度等级小于M5的水泥混合砂浆,砂的含泥量不应超过10%。
2.5掺合料:通常采用石灰膏或粉煤灰。
石灰膏使用时,生石灰熟化时间不得少于7d,磨细石灰粉熟化时间不得少于2d,严禁采用脱水硬化的石灰膏。
粉煤灰的品质指标应符合《粉煤灰在混凝土及砂浆中应用技术规程》JGJ28的规定。
2.6外加剂:凡在砂浆中掺入有机塑化剂、减水剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后方可使用。

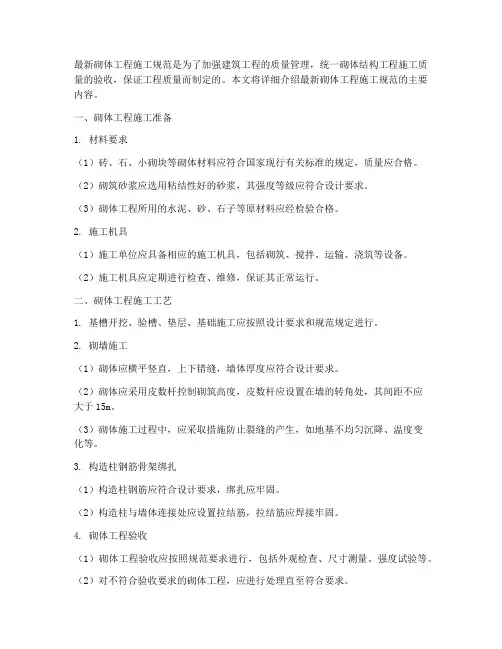

最新砌体工程施工规范是为了加强建筑工程的质量管理,统一砌体结构工程施工质量的验收,保证工程质量而制定的。
本文将详细介绍最新砌体工程施工规范的主要内容。
一、砌体工程施工准备1. 材料要求(1)砖、石、小砌块等砌体材料应符合国家现行有关标准的规定,质量应合格。
(2)砌筑砂浆应选用粘结性好的砂浆,其强度等级应符合设计要求。
(3)砌体工程所用的水泥、砂、石子等原材料应经检验合格。
2. 施工机具(1)施工单位应具备相应的施工机具,包括砌筑、搅拌、运输、浇筑等设备。
(2)施工机具应定期进行检查、维修,保证其正常运行。
二、砌体工程施工工艺1. 基槽开挖、验槽、垫层、基础施工应按照设计要求和规范规定进行。
2. 砌墙施工(1)砌体应横平竖直,上下错缝,墙体厚度应符合设计要求。
(2)砌体应采用皮数杆控制砌筑高度,皮数杆应设置在墙的转角处,其间距不应大于15m。
(3)砌体施工过程中,应采取措施防止裂缝的产生,如地基不均匀沉降、温度变化等。
3. 构造柱钢筋骨架绑扎(1)构造柱钢筋应符合设计要求,绑扎应牢固。
(2)构造柱与墙体连接处应设置拉结筋,拉结筋应焊接牢固。
4. 砌体工程验收(1)砌体工程验收应按照规范要求进行,包括外观检查、尺寸测量、强度试验等。
(2)对不符合验收要求的砌体工程,应进行处理直至符合要求。
三、砌体工程质量控制1. 施工过程中,应严格按照设计文件和规范要求进行施工,确保工程质量。
2. 施工单位应建立健全质量管理体系,加强对施工现场的质量检查和控制。
3. 施工单位应对砌体工程进行自检,自检合格后方可进行验收。
四、砌体工程安全施工1. 施工单位应遵守国家有关安全生产的法律、法规,建立健全安全生产责任制。
2. 施工过程中,应采取措施保证施工人员的安全,防止事故的发生。
3. 施工单位应对施工现场进行定期安全检查,发现问题及时整改。
总之,最新砌体工程施工规范对施工质量、施工工艺、质量控制和安全施工等方面进行了详细规定,施工单位应严格按照规范要求进行施工,确保工程质量、安全和进度。

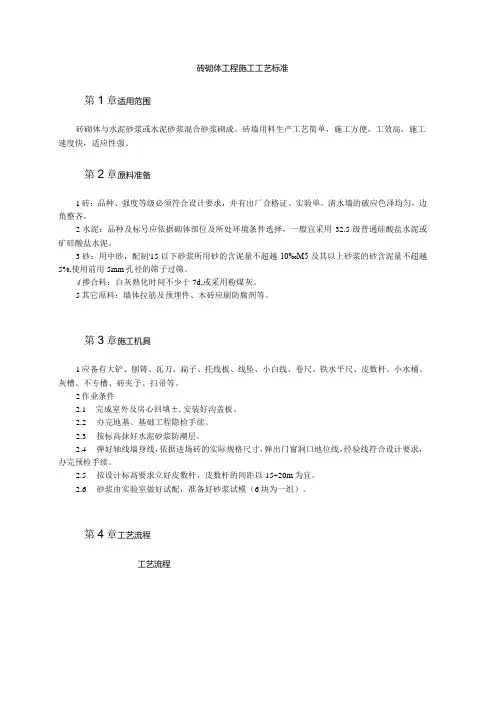

砖墙砌筑施工工艺标准GXEJ/QB15-2003砖墙为民用与工业建筑最为常用的墙体型式.具有材料易得,施工简便,经久耐用,费用低廉等优点;但墙体重量较大,砌筑劳动强度高。
本工艺标准适用于作一般七层及七层以下的民用住宅墙体及工业厂房围护墙的墙体工程。
一、材料要求1.砖砖的品种、强度等级必须符合要求,并应规格一致,有出厂合格证或验单。
2.水泥采用P。
032.5或P。
042.5普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证或试验报告.4.砂用中砂,并通过5mm筛孔。
配制M5(含M5)以上砂浆,砂的含泥量不应超过5%;M5以下砂浆,砂的含量不应超过10%,不得含有草根杂物。
5.掺合料有石灰膏、磨细生石灰粉,电石膏和粉煤灰等,石灰膏的熟化时间不应少于7d,严禁使用冻结或脱水硬化的石灰膏.(1)砖、水泥、砂、掺合料有产品出厂合格证,并检验合格。
(2)外加剂多使用微沫剂或各种不同品种的有机塑化剂,其掺量、稀释办法、拌合要求和使用范围应严格按有关技术规定执行,并由试验室试配确定.6、砌筑砂浆强度等级必须符合设计要求,砌筑砂浆配合比比例按照《砌体工程施工质量验收规范》规定为重量比。
二、主要机具设备1.机械设备应务有砂浆搅拌机、筛砂机和淋灰机等。
2.主要工具应务有大铲刀、吊线板、线坠、不平尺、皮数杆、灰桶、存灰槽、砖夹、筛子,缝运砖车、灰浆车斗车、磅秤和砖笼等.施工需用主要机具设备与“基础砌筑”相同。
三、作业条件1、砌筑前,基础及防潮层应经验收合格,基础顶面弹好墙身轴线、墙边线、门窗洞口和柱子的位置线。
2、办完地基、基础工程隐检手续。
3、回填完基础两侧及房心土方,安装好暖气沟盖板.4、在墙转角处、楼梯间及内外墙交接处,已按标高立好皮数杆;皮数杆的间距以15~20m为宜,并办好预检手续.5、砌筑部位(基础或楼板等)的灰渣、杂物清除干净,并浇水湿润。
6、砂浆由试验室做好试配,确定配合比;准备好砂浆试模.7、随砌随搭好的脚手架;垂直运输机具准备就绪。
砌体工程施工标准1 填充墙顶部处理1.1 材料:砖、三角混凝土预制块、成品斜砌块、砌筑砂浆。
1.2 工具:切割机、灰刀、线绳。
1.3 工序:砌斜砖位置留设切砖砌斜砖、安放三角混凝土预制块清缝。
1.4 工艺方法:填充墙砌至梁、板底时,留80~200mm空隙,根据斜砌需要把砖切成平行四边形。
在填充墙砌完间歇7天后将顶部空隙斜砌,斜砌角度为45~60°,逐块斜砌挤紧,灰缝厚度控制在8~12mm,两端、中间用三角混凝土预制块砌筑。
1.5 控制要点:留置高度、斜砌角度。
1.6 质量要求:斜砌砖应逐块挤紧,砂浆饱满。
1.7 做法详图:图1-1 填充墙顶部斜砌砖示意图1.8效果图:图1-2 填充墙顶部斜砌效果图2 构造柱马牙槎砌筑2.1 材料:砖或砌块、砌筑砂浆、背胶海绵条。
2.2 工具:Φ16螺杆或镰刀卡、切割机。
2.3 工序:排砖砌筑、留孔贴海绵条支模。
2.4 工艺方法:构造柱与砌体连接处砌成马牙槎,马牙槎先退后进,退后尺寸为每边60mm ,高度不大于300mm ,进槎下口砖裁成宽60mm ,角度45°的斜角。
随砌随留穿墙孔,留孔水平距离不大于600mm ,竖向间距不大于400mm ,第一个孔离板面不大于200mm 。
支模前构造柱马牙槎边缘贴海绵条,空心砖朝向构造柱的水平砖孔应封堵,防止漏浆。
2.5 控制要点:马牙槎高度、斜口、海绵条、螺栓孔。
2.6 质量要求:构造柱马牙槎进退位置尺寸偏差±5mm 。
2.7 做法详图:图2-1 构造柱马牙槎留置示意图2.8 效果图:图2-2 构造柱马牙槎留置效果3 填充墙与混凝土墙交界处理3.1 材 料:界面剂、聚合物砂浆、弹性腻子、无纺布、白乳胶。
3.2 工具:抹子、刷子。
3.3 工序:填充墙与混凝土接触面甩浆填充墙砌筑接缝抹角大面抹灰拉缝填缝贴布。
3.4 工艺方法:砌筑前,在填充墙与混凝土接触面上用界面剂甩浆形成毛面,砌筑时与混凝土接缝处砂浆填塞密实。
砌体工程施工工艺标准一、前言砌体工程是建筑工程中的重要组成部分,其施工质量直接关系到整个建筑工程的安全、美观和使用功能。
为了确保砌体工程的施工质量,提高施工水平,制定本工艺标准。
二、编制依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2001);2. 《砌体工程施工质量验收规范》(GB 50203-2002);3. 《建筑结构长城杯工程质量评审标准》(DBJT 0169-2003);4. 《建筑工程资料管理规程》(DBJ 0151-2003)。
三、材料要求1. 砖、砌块品种、规格、强度等应符合设计要求;2. 砖、砌块应有产品出厂合格证和强度、容量等性能检测报告;3. 严禁使用国家明令淘汰的材料;4. 砖、砌块进场后应取样检测,复试合格后方可使用;5. 承重结构中的砖、砌块应按规定做有见证试验。
四、施工工艺1. 基槽开挖:按设计要求开挖基槽,槽底应平整、坚实,无杂物、积水;2. 验槽:开挖完成后,进行验槽,确认槽底符合设计要求;3. 垫层:在槽底铺设垫层,垫层材料应符合设计要求;4. 基础:按设计要求浇筑基础,基础表面应平整、坚实;5. 砌墙:a. 按设计要求设置皮数杆,控制墙体高度和厚度;b. 砌筑墙体时,应采用横平竖直的施工方法,确保墙体稳定;c. 墙体应分层砌筑,每层高度宜为400mm左右;d. 墙体转角处和交接处应采用丁字砖或三角砖砌筑,确保墙体严密;e. 墙体洞口、窗口、门洞等应在砌筑过程中预留,并按设计要求设置钢筋混凝土过梁;f. 墙体应按设计要求设置拉结筋、水平筋、垂直筋等,确保墙体整体强度;g. 墙体砌筑过程中,应随时检查墙体的垂直度、平整度、灰缝厚度等,不符合要求时应及时整改;h. 墙体砌筑完成后,应及时清理表面浮尘、松散颗粒等,确保墙体表面整洁;6. 构造柱钢筋骨架绑扎:按设计要求绑扎构造柱钢筋,确保钢筋位置、规格、连接方式等符合要求;7. 浇筑混凝土:构造柱、过梁等浇筑混凝土时,应振捣密实,确保混凝土强度。
砖砌体工程的施工工艺和施工要点一、施工工艺:1.砖墙的砌筑方法:砖墙一般采用普通砌筑和执业砌筑两种方法。
普通砌筑要求将砂浆涂抹在砖体上,然后将砖块平放在砂浆上,依次砌筑。
执业砌筑则要求先涂抹砂浆,再将砖块按规定方式放置并砌筑。
根据工程要求和施工环境选择合适的砌筑方法。
2.砖墙的排线:首先在墙体的四个角落标出定位线,然后利用水平仪和墙线仪确定调整好合适的位置。
在墙体的底部标出安装砖支撑的位置,并设置横向竖向的排线,确保墙体的垂直和水平度。
3. 砖墙的砂浆准备和施工:按照设计要求配制砂浆,使用黄泥或水泥、砂子等材料进行调配。
将砂浆铺在砖的两侧和下面,搅拌均匀后使用,确保墙体砂浆层的均匀性和密实性。
砂浆厚度一般为10-15mm。
4.砖墙的砌筑:根据排线和相邻两块砖的中线来确定砖砌体的位置,按顺序将砖砌筑至砂浆处,注意垂直和水平度,防止错台砌筑和偏移。
砌完每一层后,使用水平仪进行调整,保证墙体的平整度。
5.砌筑墙角和回弯处处理:墙体的角部和回弯处需要特殊处理。
角部砖要求每层错缝交叠砌筑,使用专用砖和砂浆进行处理;回弯处需要灵活控制砖块的大小和排列方式,确保墙体的完整性。
6.砖墙的压顶:当墙体高度达到设计要求后,需进行压顶作业。
首先在墙体顶部标出压顶的高度,用砂浆将顶部的间隙填满,再放置砖块进行压顶。
压实后,用模板支撑,待砂浆干燥硬化后,拆除模板。
7.清理和接缝:砌筑完毕后,对墙体进行清理工作,保持墙体表面的整洁和平整度,并进行必要的修整。
然后对墙体的接缝进行处理,使用专用胶水填充接缝缝隙,保证其牢固性和美观度。
二、施工要点:1.对材料的质量要求:选用符合国家标准的砖石和砂浆材料,对材料进行检验和验收。
材料的质量会直接影响砌筑体的强度和耐久性。
2.按照设计要求进行施工:严格按照设计图纸和规范要求进行施工,确保墙体的尺寸、位置和水平度符合要求。
3.控制砂浆的配比和均匀性:合理控制砂浆的配比,保证砂浆的均匀性和粘结能力,提高砖墙的强度和耐久性。
砖砌体工程施工工艺标准第1章适用范围砖砌体与水泥砂浆或水泥砂浆混合砂浆砌成。
砖墙用料生产工艺简单,施工方便,工效高,施工速度快,适应性强。
第2章原料准备1砖:品种、强度等级必须符合设计要求,并有出厂合格证、实验单。
清水墙的破应色泽均匀,边角整齐。
2水泥:品种及标号应依据砌体部位及所处环境条件选择,一般宜采用32.5级普通硅酸盐水泥或矿硅酸盐水泥。
3砂:用中砂,配制'15以下砂浆所用砂的含泥量不超越10‰M5及其以上砂浆的砂含泥量不超越5%,使用前用5mm孔径的筛子过筛。
4掺合料:白灰熟化时间不少于7d,或采用粉煤灰。
5其它原料:墙体拉筋及预埋件、木砖应刷防腐剂等。
第3章施工机具1应备有大铲、刨铸、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、不专槽、砖夹子、扫帚等。
2作业条件2.1完成室外及房心回填±,安装好沟盖板。
2.2办完地基、基础工程隐检手续。
2.3按标高抹好水泥砂浆防潮层。
2.4弹好轴线墙身线,依据进场砖的实际规格尺寸,弹出门窗洞口地位线,经验线符合设计要求,办完预检手续。
2.5按设计标高要求立好皮数杆,皮数杆的间距以15~20m为宜。
2.6砂浆由实验室做好试配,准备好砂浆试模(6块为一组)。
第4章工艺流程工艺流程第2节砖浇水粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖边1.5Cnl为宜,含水率为10%〜15乐常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困苦,必须适当增大砂浆稠度。
第3节砂浆搅拌砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰音控制在±5%以内。
宜用机械搅拌,搅拌时间不少于1.5min.第4节砌砖墙(1)组砌方法:砌体一般采用一顺一戊(满戊、满条)、梅花戊或三顺一戊砌法。
砖柱不得采用先砌四周后填心的包心砌法。
(2)排砖搭底(干摆砖):一般外墙第一层搭底时,两山墙排戊砖,前后檐纵墙排条砖。
砖墙砌筑施工工艺标准GXEJ/QB15-2003砖墙为民用与工业建筑最为常用的墙体型式。
具有材料易得,施工简便,经久耐用,费用低廉等优点;但墙体重量较大,砌筑劳动强度高。
本工艺标准适用于作一般七层及七层以下的民用住宅墙体及工业厂房围护墙的墙体工程。
一、材料要求1.砖砖的品种、强度等级必须符合要求,并应规格一致,有出厂合格证或验单。
2.水泥采用P.032.5或P.042.5普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证或试验报告。
4.砂用中砂,并通过5mm筛孔。
配制M5(含M5)以上砂浆,砂的含泥量不应超过5%;M5以下砂浆,砂的含量不应超过10%,不得含有草根杂物。
5.掺合料有石灰膏、磨细生石灰粉,电石膏和粉煤灰等,石灰膏的熟化时间不应少于7d,严禁使用冻结或脱水硬化的石灰膏。
(1)砖、水泥、砂、掺合料有产品出厂合格证,并检验合格。
(2)外加剂多使用微沫剂或各种不同品种的有机塑化剂,其掺量、稀释办法、拌合要求和使用范围应严格按有关技术规定执行,并由试验室试配确定。
6、砌筑砂浆强度等级必须符合设计要求,砌筑砂浆配合比比例按照《砌体工程施工质量验收规范》规定为重量比。
二、主要机具设备1.机械设备应务有砂浆搅拌机、筛砂机和淋灰机等。
2.主要工具应务有大铲刀、吊线板、线坠、不平尺、皮数杆、灰桶、存灰槽、砖夹、筛子,缝运砖车、灰浆车斗车、磅秤和砖笼等。
施工需用主要机具设备与“基础砌筑”相同。
三、作业条件1、砌筑前,基础及防潮层应经验收合格,基础顶面弹好墙身轴线、墙边线、门窗洞口和柱子的位置线。
2、办完地基、基础工程隐检手续。
3、回填完基础两侧及房心土方,安装好暖气沟盖板。
4、在墙转角处、楼梯间及内外墙交接处,已按标高立好皮数杆;皮数杆的间距以15~20m为宜,并办好预检手续。
5、砌筑部位(基础或楼板等)的灰渣、杂物清除干净,并浇水湿润。
6、砂浆由试验室做好试配,确定配合比;准备好砂浆试模。
7、随砌随搭好的脚手架;垂直运输机具准备就绪。
第五章-砌砖工程施工工艺标准第六章砌砖工程一、施工准备1、材料⑴砖:砖的品种、强度等级必须符合设计要求,并应规格一致,用于清水墙、柱表面的砖,尚应边角整齐、色泽均匀;有出厂合格证明及试验单;中小型砌块尚应说明制造日期和强度等级。
⑵水泥:品种与标号应根据砌体部位及所处环境选择,一般宜采用425号普通硅酸盐水泥或矿渣硅酸盐水泥;应有出厂合格证明和试验报告方可使用;不同品种的水泥不得混合使用。
⑶砂:宜采用中砂,不得含有草根、细砂泥块等杂物。
配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M5时,砂的含泥量不应超过5%。
强度等级小于M5时,砂的含泥量不应超过10%。
⑷水:应采用不含有害物质的洁净水。
⑸掺合料石灰膏:熟化时间不少于7d,严禁使用脱水硬化的石灰膏。
其他掺合料:粉煤灰等掺量应经试验室试验决定。
⑹其他材料:拉结钢筋、预埋件、木砖、防水剂(粉)等均应符合设计要求。
2、作业条件⑴基础砌砖前基糟或基础垫层施工均已完成,并办理好工程隐蔽验收手续;⑵首层砖墙、柱,砌筑前,地基、基础工程均已完成并办理好工程隐蔽验收手续;⑶砖砌烟囱砌筑前基础工程已完成,并办理好工程隐蔽验收手续;⑷首层砖墙、柱砌筑前应完成室外回填土及室内地面垫层,安装好所有沟、井盖板,并按设计要求及标高完成水泥砂浆防潮层;⑸砖烟囱砌筑前应完成基础外围四周的回填土施工;⑹砌体砌筑前应做好砂浆配合比技术交底及配料的计量准备;⑺普通砖、空心砖、灰砂砖、粉煤灰砖等在砌筑前一天应浇水湿润,湿润后普通砖、空心砖含水率宜为10%~15%;灰砂砖、粉煤灰砖含水率宜为5%~8%。
不宜采用即时浇水淋砖,即时使用。
各种砌体,严禁干砖砌筑。
⑻砌体施工应弹好建筑物的主要轴线及砌体的砌筑控制边线,经有关技术部门进行技术复线,检查合格,方可施工。
基础砌砖应弹出基础轴线和边线、水平标高;2)首层砖墙、柱砌筑应弹出墙、柱边线、轴线、门窗洞口平面位置线;砖烟囱砌筑应根据烟囱的底部尺寸,以烟囱中心为圆心,在基础顶面划出简身外圆及内衬内圆和烟囱的中心线。
工地砌体工程施工规范标准一、总则1.1 为了加强建筑工程的质量管理,保证砌体结构工程的施工质量,制定本规范。
1.2 本规范适用于建筑工程的砖、石、混凝土小型空心砌块、蒸压加气混凝土砌块等砌体结构的施工。
1.3 砌体结构的施工应遵循设计文件、施工方案和技术规范的要求,严格执行施工工艺和质量标准。
二、材料要求2.1 砌体材料应符合国家现行有关标准的规定,并有产品合格证书、质量检验报告等资料。
2.2 砖、砌块应具有足够的强度、抗风化能力和尺寸精度。
2.3 砌筑砂浆应符合设计要求,具有良好的和易性、保水性和粘结强度。
2.4 钢筋应具有足够的强度、锚固性能和焊接性能,符合国家现行有关标准的规定。
三、施工准备3.1 施工前应认真阅读设计文件、施工图纸和技术规范,了解工程特点、施工要求和技术要点。
3.2 施工前应进行现场勘察,确定施工方案和施工工艺,做好施工组织设计。
3.3 施工前应进行材料验收,不合格的材料不得使用。
3.4 施工前应进行工人培训和技术交底,确保工人掌握施工工艺和质量要求。
四、施工工艺4.1 砌体施工应按照从下到上、从左到右的顺序进行,逐层砌筑。
4.2 砌筑应采用错缝搭接,搭接长度应符合设计要求。
4.3 砌筑应保证墙体的垂直度、平整度和尺寸精度。
4.4 砌筑砂浆应饱满,填充墙砌体横向和竖向灰缝砂浆饱满度应大于等于80%。
4.5 钢筋混凝土构造柱、圈梁、构造筋和墙体拉结筋的安装应符合设计要求,并进行隐蔽验收。
五、质量控制与验收5.1 砌体结构工程的质量控制应贯穿整个施工过程,施工中应定期进行质量检查和验收。
5.2 砌体结构工程的验收应按照设计文件、施工方案和技术规范的要求进行,必要时应进行实体检测和试验。
5.3 验收不合格的工程不得交付使用,应进行整改并重新验收。
六、安全与环保6.1 施工过程中应严格遵守国家有关安全生产的法律、法规和规定,确保工人的人身安全。
6.2 施工过程中应做好环境保护工作,防止污染环境和破坏生态。
第1篇一、概述砌体工程是建筑工程中一项基础而重要的分项工程,其施工质量直接影响到建筑物的安全、使用功能和耐久性。
为确保砌体工程施工质量,特制定本工艺标准。
二、材料与设备1. 材料要求:(1)砖:应选用符合国家标准的粘土砖、灰砂砖、粉煤灰砖等,要求尺寸准确、外观整洁、无裂纹、无破损。
(2)砂浆:应选用符合国家标准的砌筑砂浆,如水泥砂浆、石灰砂浆等,其配合比应符合设计要求。
(3)钢筋:应符合国家标准的钢筋,其质量应符合设计要求。
2. 设备要求:(1)搅拌机:用于砂浆的搅拌。
(2)振捣器:用于砂浆的振捣。
(3)砖夹:用于砖的搬运和堆放。
(4)水平尺:用于测量水平度。
(5)钢卷尺:用于测量尺寸。
三、施工工艺1. 施工准备:(1)场地清理:施工前,应将施工现场清理干净,确保无杂物、积水等。
(2)材料准备:根据施工进度,提前准备好所需材料,并确保材料质量合格。
(3)设备准备:检查施工设备,确保其正常使用。
2. 施工步骤:(1)放线:根据设计图纸,进行轴线、标高、墙体位置等放线工作,确保放线准确无误。
(2)砌筑:按照设计要求,进行砖的砌筑。
砌筑时应注意以下几点:a. 砌筑前,砖应提前浇水湿润;b. 砌筑时,应使砖与砂浆紧密贴合,确保灰缝饱满、厚度均匀;c. 砌筑过程中,应随时检查水平度,确保墙体垂直;d. 砌筑完毕后,应及时清理墙面,确保墙面整洁。
3. 附加要求:(1)构造柱:在砌筑构造柱时,应提前进行钢筋植筋,确保钢筋位置准确、锚固牢固。
(2)门窗洞口:在砌筑门窗洞口时,应确保洞口尺寸准确,砌筑完毕后,应进行加固处理。
(3)墙体加固:在墙体转角、交接处等易发生裂缝的位置,应采取加固措施。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合国家标准。
2. 施工质量:严格按照施工工艺标准进行施工,确保施工质量。
3. 工程验收:在施工过程中,应进行定期检查和验收,确保工程质量。
五、安全措施1. 施工人员应穿戴安全帽、安全带等个人防护用品。
砖墙砌筑施工工艺标准XDQB2002-005一、工艺流程:熟悉图纸→粘土砖湿润→复核中线→画皮数杆→试排底砖→正式砌砖→门窗洞口留置→至梁底留空斜砌砖→质量检查→间歇8天→再次砌梁底斜砌砖。
二、操作要求:1、砌体工程所用的材料应有合格证,其品名、规格和强度应符合设计文件的要求。
2、砌块进场要按规定送检试验,砌筑砂浆要按不同品种标号分别制作试块;留置组数要符合施工规范的规定。
3、砌筑砂浆要提前做配合比,现场拌制时一律采用重量比;并要采用机械搅拌,材料经过过磅计量要准确。
4、砂浆的机械搅拌时间:对于普通砂浆搅拌时间不少于2分钟;对于掺粉煤灰的砂浆其搅拌时间不少于3分钟。
5、有构造柱的砖墙都要砌成马牙槎,并按施工规范的要求设置拉结筋,浇筑构造柱的砼应待砖墙完成后进行。
6、砂浆应随拌随用。
水泥砂浆必须在拌成后3小时内用完;混合砂浆必须在拌成后4小时内用完。
7、每一楼层或250m3砌体中各种强度等级的砂浆试块,每台搅拌机至少制作一组试块。
砖砌栏杆也要做试块。
8、砌筑砖墙时,粘土砖应提前1-2天浇水湿润,不得随砌随浇水或干砖上墙。
9、过梁上与过梁成60度角的三角形范围内及过梁净跨度1/2的高度范围内不得设置脚手架眼。
10、宽度小于1m的窗间墙,以及门窗洞口的两侧200mm和转角处450mm的范围内不得留置脚手架眼。
11、临时施工洞口净宽度不应超过1m,留槎要留阳槎并按施工规范要求设置拉结钢筋。
12、宽度超过300mm的洞口,应砌筑成平拱或设置过梁。
多孔砖、空心砖表面不得留水平沟槽。
13、门窗过梁一定要采用预制砼过梁,伸入支座每边不少于250mm。
用空心砖砌的窗台要按规程做成砼窗盘。
14、砌体转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分开砌筑。
15、砖砌体应上下错缝、内外搭接、砂浆饱满、横平竖直;其砌筑误差应控制在规范允许范围内。
16、填充墙顶部应预留2-3公分缝隙,待砂浆干燥砌体完全沉实后(约7天)方可用水泥砂浆挤饱并打入石片。
标准砖砌体工程施工规范一、前言为了规范砖砌体工程的施工质量,确保建筑物结构的安全和稳定,特制定本规范。
本规范适用于一般住宅、商业建筑、工业建筑等各类建筑物的砌体结构工程施工。
施工单位应按照本规范的要求进行施工,并负责施工过程的质量和安全。
二、材料要求1. 砖材料应符合国家标准,应具有一定的抗压强度和吸水性能。
2. 砌筑砂浆应采用标准砂浆或预拌砂浆,砂浆应有一定的粘结性和抗压强度。
3. 砌筑砂浆中应按比例掺加适量的外加剂,以提高其抗压强度和粘结性。
4. 砌筑墙体中应设置电气、水暖管道等预埋件,确保施工的顺利进行。
三、施工前准备工作1. 施工前应做好场地清理工作,确保砌体工程施工的正常进行。
2. 对施工所需的材料进行检验,材料合格后方可使用。
3. 对施工现场进行测量和布置,确定砌体墙体的位置和高度。
4. 制定详细的施工计划和施工方案,合理安排施工顺序和工期。
四、砌筑工艺要求1. 砌筑砖墙时,应按照设计要求进行砌筑,保证墙体的垂直度和水平度。
2. 砌筑过程中应及时清理墙体上的浆迹和杂物,确保砌体墙面的平整度。
3. 墙体砌筑过程中,应适当设置横向和纵向的扫水口,便于墙体内部的清理和通风。
4. 在门窗洞口、管道口等部位应设置加固构造,确保墙体的整体稳定性。
5. 砌筑过程中应注意保护好墙体四周的保温材料、隔音材料等,防止受到损坏。
五、施工验收与保养1. 砌筑墙体完成后应进行验收,检查墙体的整体性、垂直度、水平度等是否符合设计要求。
2. 对砌筑墙体进行保养,保持墙体的干燥和清洁,避免受到外界环境的影响。
3. 施工单位应对砌筑墙体进行定期检查,及时修复墙体表面的破损和裂缝,确保墙体的整体稳定性。
六、安全与文明施工1. 施工单位应严格遵守施工安全规范,做好安全防护工作,确保施工过程的安全。
2. 施工现场应保持整洁、有序,避免杂物堆放,确保施工人员的安全。
3. 施工单位应加强施工现场管理,做好文明施工,不得影响周围居民的生活和工作。
新疆砌体工艺标准
砌体工艺标准是指在新疆地区进行建筑砌体工程时所遵守的一系列规范和要求,旨在确保建筑物的稳固性、安全性和美观性。
以下是新疆砌体工艺标准的主要内容:
1. 砌筑材料:砌体工程所使用的砖块、石材等材料应符合国家标准和地方性规定,保证质量合格。
砖块应具备足够的强度和吸水性能,石材应无明显裂缝和色差。
2. 砌筑基准:在进行砌筑前,要进行基准线的测定和标定,确保砌筑的准确性和平整度。
基准线应使用专业测量仪器进行测量,偏差不得超过规定范围。
3. 砌筑工艺:砖砌体应采用规范的石灰水泥砂浆,施工应遵循“三水、两沙、一灰”的比例,并进行充分的浸泡、浇水保湿,以确保砌筑强度和粘结性。
4. 填缝工艺:砌缝应使用聚合物或水泥砂浆进行填缝,填缝板宽度应符合规范要求。
填缝工艺应保持整洁、平整,无过量或不足的砂浆。
5. 砌墙规范:砌墙施工应注意墙体的垂直度、水平度和墙面的平整度,墙体应排除空鼓、裂缝等缺陷,保证墙体整体质量。
6. 砂浆施工:砂浆应在均匀搅拌后立即使用,施工中应避免砂浆过早干燥或过度湿润,以确保粘结牢固。
7. 砌体保护:新疆地区气候条件恶劣,施工现场应采取防风、防尘、防雨等措施,防止砌筑过程中的环境因素对砌体的质量造成影响。
8. 质量检查:施工单位应建立砌体工程的质量检查制度,对砌体质量进行定期检查和验收,确保符合标准要求。
通过遵守新疆砌体工艺标准,可以提高砌体工程的质量和可靠性,保障建筑物的安全使用。
建议施工单位和相关人员在进行砌体工程时,充分了解并严格遵守相关标准和规范要求。
砖砌体施工标准规范砖砌体是建筑施工中常见的一种结构形式,具有承重、隔热、隔音等功能。
为了确保砖砌体的质量和施工效果,制定了一系列的标准规范。
本文将介绍砖砌体施工标准规范的相关内容,以确保施工过程和结果符合要求。
一、基础准备1. 土层检测:在进行砖砌体施工前,必须进行土层检测。
根据土层检测报告,确定施工所需的基础处理措施。
2. 基础平整度:在基础施工前,应检查基础的平整度,确保基础完全水平和垂直。
若存在问题,必须及时进行修复。
3. 基础防潮处理:在基础施工完成后,应进行基础防潮处理,以保护砖砌体的稳固性和防止水分渗透。
二、砌筑工艺1. 砌筑墙体的砖块应选用符合国家标准要求的砖块,并进行外观检查,确保无明显破损和裂缝。
2. 砌筑前应对砖块进行浸水处理,以提高砂浆粘结度。
3. 采用砂浆砌筑时,应根据施工要求进行粘接层的厚度和砂浆的配合比例。
4. 砖块的水平、垂直和整体线形应符合标准规范,砌筑过程中应及时调整。
5. 门窗洞口、电气开关盒等墙体部位应按照相关标准进行加固和处理,以确保施工质量和使用安全。
6. 施工进行时,应注意保护墙体免受外部振动和其他不良影响。
对于临时加固措施,必须及时拆除。
7. 应定期对砌筑过程中的砖墙进行检查和验收,确保施工质量。
三、砖缝施工1. 砌筑完成后,应对砖缝进行清理,确保砂浆的均匀性和整洁性。
2. 对于排水、漏水位置的处理,必须按照标准规范进行施工,以确保水分排除和墙体的防水效果。
3. 砖墙的后处理应确保砂浆充分固化,对砂浆进行湿润处理,以防止开裂和脱落现象的发生。
四、验收要求1. 在施工完成后,应进行整体验收,包括墙体的垂直度、水平度和整体线形是否符合标准规范。
2. 对于砖墙的抗压和抗震性能,应进行相应的测试和检查,并确保达到相关标准规定。
3. 进行墙体的涂料和装饰处理前,必须进行湿度检测和干燥处理,并达到标准规定的要求。
总结:砖砌体施工标准规范对于保证建筑结构的质量和稳定性至关重要。
砌体工程施工工艺标准1. 总则1.1 本标准适用于建筑工程中的砌体工程施工,包括砌砖、石、砌块及轻质墙板等内容。
1.2 本标准应结合设计图纸、施工规范及施工现场实际情况进行施工。
2. 材料要求2.1 材料进场时必须有出厂合格证及性能检测报告。
不同品种不同标号的水泥严禁混合使用,水泥应有产品合格证书和复检报告。
2.2 检测报告应包括抗压强度、干燥收缩值、抗冻性、导热系数、外观质量、块型尺寸等检测数据。
2.3 现场应对每批次的材料进行尺寸、外观的检查。
2.4 预拌砂浆用搅拌输送车运至工地妥善存储,设置砂浆池,楼层设置砂浆斗或垫钢板,并在规定时间内使用完毕。
3. 施工准备3.1 砌体砌筑施工前应把施工场地清理干净,根据设计图纸轴线、标高(1m线)、墙体位置、门洞位置、构造柱位置、预留洞口等进行现场放线,现场施工管理人员应根据设计图纸校核放线尺寸。
3.2 卫生间、厨房、存在平楼层空调板或大线条外墙均做200mm高的混凝土反坎,宽度同墙宽,关模前凿毛到位;另外在所有砖墙底下做200mm高的实心砖导墙,有效的控制加气混凝土砌块吸水反潮问题。
3.3 砌体拉结筋至少提前一周值筋;预制过梁、顶砖用的预制三角块门边预制砼块也需提前做好计划;构造柱的设置,钢筋植筋绑扎准备工作提前进行;砌体班组进场前要实施样板先行制度。
4. 砌体施工4.1 墙体灰缝饱满、灰缝厚度均匀一致、墙面清洁、构造柱浇筑密实、后塞口高度和砌块斜度一致、门窗过梁浇筑密实、搁置长度满足规范要求、观感质量好。
砌体成形质量达到重庆市优质结构”标准。
4.2 砌体施工前楼层清洁,砌体施工后楼层清洁。
楼层内空心砖堆码整齐。
4.3 门过梁、墙垛浇筑密实、无麻面。
预制过梁标明浇筑日期,标字的面为底面,以免安装反向。
过梁底面拉毛以增强与抹灰砂浆的粘结力。
4.4 构造柱成形质量。
施工准备:对施工班组进行技术交底,明确施工做法。
楼层清洁完毕,完成工作面移交手续。
砌体施工的前三层由管理人员带领施工班组共同放线,进入标准层后由施工班组自行放线,管理人员检查放线是否准确。
砖砌体工程施工工艺标准第1章适用范围砖砌体与水泥砂浆或水泥砂浆混合砂浆砌成。
砖墙用料生产工艺简单,施工方便,工效高,施工速度快,适应性强。
第2章材料准备1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。
清水墙的砖应色泽均匀,边角整齐。
2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用32.5 级普通硅酸盐水泥或矿硅酸盐水泥。
3 砂:用中砂,配制M5 以下砂浆所用砂的含泥量不超过10%,M5 及其以上砂浆的砂含泥量不超过5%,使用前用5mm 孔径的筛子过筛。
4 掺合料:白灰熟化时间不少于7d,或采用粉煤灰。
5 其它材料:墙体拉筋及预埋件、木砖应刷防腐剂等。
第3章施工机具1 应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖槽、砖夹子、扫帚等。
2 作业条件2.1 完成室外及房心回填土,安装好沟盖板。
2.2 办完地基、基础工程隐检手续。
2.3 按标高抹好水泥砂浆防潮层。
2.4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。
2.5 按设计标高要求立好皮数杆,皮数杆的间距以15~20m 为宜。
2.6 砂浆由试验室做好试配,准备好砂浆试模(6 块为一组)。
第4章工艺流程第1节工艺流程第2节砖浇水粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖边1.5cm 为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。
第3节砂浆搅拌砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内。
宜用机械搅拌,搅拌时间不少于1.5min。
第4节砌砖墙(1) 组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
(2) 排砖撂底(干摆砖):一般外墙第一层撂底时,两山墙排丁砖,前后檐纵墙排条砖。
根据张立昌好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数量,可将门窗口的位置左右移动。
若有破活,七分头或丁砖应排在窗口中间,附垛或其它不明显的部位。
移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。
另外,在排砖时还要考虑在门窗中上边的砖墙合拢时也不出现破活。
所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗品后砌条砖,窗角上必须是七分头是好活。
(3) 选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。
敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。
(4) 盘角:砖砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。
如有偏差要及时修整。
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。
大角盘好后再复查一次,平整垂直完全符合要求后,再挂线砌墙。
(5) 挂线:砌筑一砖半墙必须双面挂线,如果长墙几个均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水焙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚奠定基础。
(6) 砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。
砌砖时砖要放平。
里手高,墙面应要张:里手低墙面就要背。
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。
水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。
为保证清清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2m 水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。
在操作过程中,要认真进行自检,如出现有编差,应随时纠正,严禁事后砸墙。
清水墙不允许有三分头,不得在上部任意变活、乱缝。
砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h 内用完,水泥混合砂浆必须在4h 用完,不得使用过夜砂浆。
砌清水墙应随砌、随划缝,划缝深度为8~10mm,深浅一致,墙面清扫干净。
混水墙应随砌随将舌头刮尽。
(7) 留槎:外墙转角处应同时砌筑。
内外墙交接处必须留斜槎,斜槎水平投影长度不应小于墙体高度的2/3,槎子必须平直、通顺。
分段位置应在变形缝或门窗角处,隔墙与墙或柱不同时砌和时,可留凸槎加预埋拉结筋。
每120mm 墙厚沿墙高按设计要求每50 ㎝预埋ф6 钢筋1 根,其埋入长度从墙的留槎处算起,一般每边均不小于50㎝,对抗震设防烈度6 度、7 度的地区,不应小于100mm 末端应加90°弯钩。
施工洞口也应按以上要求留水平拉结筋。
隔墙顶应用立砖斜砌挤紧。
(8) 木砖预留孔和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。
洞口高在1.2m 以内,每边放2 块;高1.2~2m,每边放3 块;高2~3,每边放4 块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。
木砖要提前做好防腐处理。
钢门窗安装的预留孔,硬架支模、暖卫管道,应按设计要求预留,不得事后剔凿。
墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放。
(9) 安装过梁、梁垫:安装过梁、梁垫时,其标高、位置型号必须准确,坐灰饱满。
如坐灰厚度超过2 ㎝时,要用豆石混凝土铺垫,过梁安装时,两端支承点的长度应一致。
(10) 构造柱做法:凡设有构造柱的工程,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。
砌砖墙时,与构造柱连接处砌成马牙槎。
每一个马牙槎沿高度方向的尺寸不宜超过30 ㎝(即五皮砖)。
马牙槎应先退后进。
拉结筋按设计要求放置,设计无要求时,一般沿墙高50 ㎝设置2 根ф6 水平拉结筋,每边深入墙内不应小于1m。
第5节冬期施工在预计连续10d 由平均气温低于+5℃或当日最低温度低于-3℃时即进入冬期施工。
冬期使用的砖,要求在砌筑前清除冰霜。
水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。
砂中不得含有大于1cm 的冻块,材料加热时,水加热不超过80℃砂加热不超过40℃。
砖正温度时适当浇水,负温即应停止。
可适当增大砂浆稠度。
冬期不应使用无水泥的砂浆。
砂浆中掺盐时,应用波美比重度检查盐溶液深度。
但对绝缘、保温或装饰有先烈要求的工程不得掺盐,砂浆使用温度不应低于+5℃,掺盐量应符合冬施方案的规定。
采用掺盐砂浆砌筑时,砌体中的钢筋应预先做防腐处理,一般涂防锈漆两道。
第5章质量标准第1节主控项目(1) 砖的品种、强度必须符合设计要求。
(2) 砂浆品种及强度应符合设计要求。
同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。
(3) 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
(4) 构造柱留置正确,大马牙槎先退后进、上下顺直:残留砂浆清理干净。
(5) 清水墙组砌正确,竖缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。
第2节一般项目1 砖砌体组砌方法应正确,上下错缝,内外搭砌,砖柱不得采用包心砌法。
2 砖砌体的灰缝应横平竖直,厚薄均匀,水平灰缝厚度宜为10mm ,但不应小于8mm,也不应大于12mm。
第3节允许偏差项目砖砌体的一般尺寸允许偏差符合表202-1 的规定。
表202-1第6章成品保护1 墙体拉结筋、抗震构造柱钢筋、大模板混凝土墙体钢筋及各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。
2 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。
3 在吊放平台脚手架或安装大模板时,指挥人员和司机要认真指挥和操作,防止碰撞已砌好的砖墙。
4 在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净。
5 尚未安装楼板或屋面板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,以保证施工中墙体的稳定性。
第7章安全和环境1 砂浆搅拌机及配套机械作业前,应进行无负荷试运转,运转后再开机工作。
2 搅拌机应有专用开关箱,并装有漏电保护器,停机时应拉断电闸,下班时应上锁。
3 操作人员应按规定要求配戴好安全帽。
4 无论是砖混结构的承重墙,还是框架结构的填充墙,在施工时应作外架搭设和防护工作。
5 在楼面卸下堆放时,严禁倾卸及撞击楼板。
在楼板上堆放时,宜分散堆放,不得超过楼板的设计允许承载能力。
6 操作过程中,对稳定性较差的窗间墙、独立柱等部分,应适当加设临时支撑。
7 对每天砌墙时多余的碎砖块和落地灰应清扫干净,做到落地灰二次利用,碎石指定地点堆放。
第8章注意事项1 基础墙与上部墙错台:基础砖撂底要正确,收退大放角两边要相等,退到墙身之前要检查轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层以上退台或出沿。
2 清水墙游丁走缝:排砖时必须把立缝排匀,砌完一步架高度,每隔2m 间距在丁砖立楞处用托线板吊直弹线,二步架往上继续吊直弹粉线,由底往上所有七分头的长度就保持一致,上层分窗口位置时必同下窗口保持垂直。
3 灰缝大小均匀:立皮数杆要保持标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。
4 窗口上部立缝变活:清水墙排砖时,为了使窗间墙、垛排成好活,把破活排在中间或不明显位置,在砌过当上第一行砖时,不得随意变活。
5 砖墙鼓胀:外砖内模墙体砌筑时,在窗间墙上、抗震柱两边分上、中、下留出6cm×12cm 通孔,在抗震柱外墙面上垫木模板,用花篮螺栓与大模板连接牢固。
混凝土要分层浇筑,振捣时发现砖墙已鼓胀,则应及时拆掉重砌。
6 混水墙粗糙:舌头灰未刮尽,半头砖集中使用,造成通缝;一砖厚墙背面偏差较大:砖墙错层造成螺丝墙。
半头砖应分散使用在墙体较大的面上。
首层或楼层的第一皮砖要查对皮数杆的标高及层高,防止到顶砌成螺丝墙。
一砖厚墙应外手挂线。
7 构造柱处砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋,从柱脚开始两侧都应先退后进,当凿深12cm 时,宜上口一皮进6cm,再上一皮进12cm,以保证混凝土浇筑时上角密实构造柱内的落地灰、砖渣杂物必须清理干净,防止混凝土内夹渣。
第9章质量记录本工艺标准应具备以下质量记录:1 材料(水泥、红砖、砂、石灰膏、外加剂等)的出厂质量证明书、试验报告。
2 砂浆配合比通知单。
3 砌筑砂浆试块报告。
4 隐检记录。
5 设计变更及洽商记录。
6 分项工程检验评定。
7 对砌体工程的观感质量作出总评价报告。
8 提供其他技术资料。
__。
