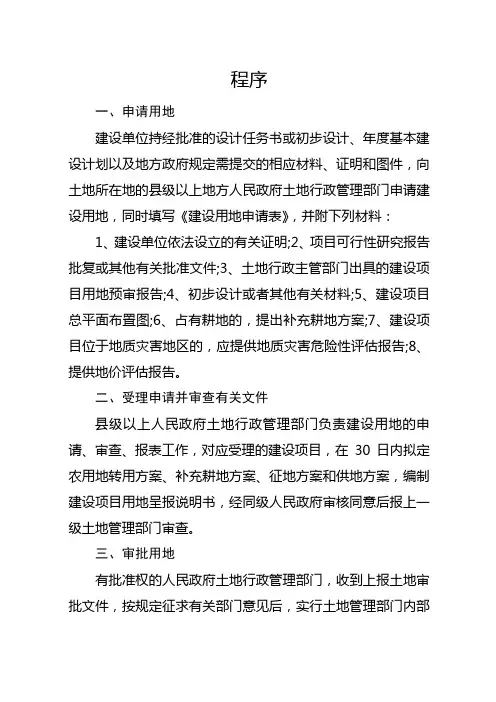

程序一、申请用地建设单位持经批准的设计任务书或初步设计、年度基本建设计划以及地方政府规定需提交的相应材料、证明和图件,向土地所在地的县级以上地方人民政府土地行政管理部门申请建设用地,同时填写《建设用地申请表》,并附下列材料:1、建设单位依法设立的有关证明;2、项目可行性研究报告批复或其他有关批准文件;3、土地行政主管部门出具的建设项目用地预审报告;4、初步设计或者其他有关材料;5、建设项目总平面布置图;6、占有耕地的,提出补充耕地方案;7、建设项目位于地质灾害地区的,应提供地质灾害危险性评估报告;8、提供地价评估报告。
二、受理申请并审查有关文件县级以上人民政府土地行政管理部门负责建设用地的申请、审查、报表工作,对应受理的建设项目,在30日内拟定农用地转用方案、补充耕地方案、征地方案和供地方案,编制建设项目用地呈报说明书,经同级人民政府审核同意后报上一级土地管理部门审查。
三、审批用地有批准权的人民政府土地行政管理部门,收到上报土地审批文件,按规定征求有关部门意见后,实行土地管理部门内部会审制度审批土地。
四、征地实施经批准的建设用地,由被征收土地所在地的市州、县市人民政府组织实施。
五、签发用地证书1、有偿使用土地的,应签订土地使用合同;2、以划拨方式使用土地的,向用地单位签发《国有土地划拨决定书》和《建设用地批准书》;3、用地单位持使用土地证书办理土地登记。
六、征地批准后的实施管理建设用地批准后直至颁发土地使用权证书之前,应进行跟踪和管理,其主要任务是:1、会同有关部门落实安置措施;2、督促被征地单位按期移交土地;3、处理征地过程中的各种争议;4、填写征地总结报告。
七、颁发土地使用证用地单位向当地土地管理部门提出土地登记申请,经测绘部门测绘,核定用地面积、确地权属界限,地籍管理部门注册登记后,由人民政府颁发土地使用证,作为使用土地的凭证。
征地拆迁前期工作一、征地情况调查征地情况调查,是指对拟被征收土地的村、组实地调查。
征地程序及流程图(一)报批前程序一是征地告知。
《国务院关于深化改革严格土地管理的决定》(国发〔2004〕28号)规定:在征地依法报批前,要将拟征地的用途、位置、补偿标准、安置途径告知被征地农民。
国土资源部《关于完善征地补偿安置制度的指导意见》(国土资发〔2004〕238号)规定:在征地依法报批前,当地国土资源部门应将拟征地的用途、位置、补偿标准、安置途径等,以书面形式告知被征地农村集体经济组织和农户.在告知后,凡被征地农村集体经济组织和农户在拟征土地上抢栽、抢种、抢建的地上附着物和青苗,征地时一律不予补偿。
二是现状调查及确认。
《国务院关于深化改革严格土地管理的决定》(国发〔2004〕28号)中规定:对拟征土地现状的调查结果须经被征地农村集体经济组织和农户确认;确有必要的,国土资源部门应当依照有关规定组织听证。
三是征询意见,组织征地听证。
国土资源部《关于完善征地补偿安置制度的指导意见》(国土资发〔2004〕238号)中规定:在征地依法报批前,当地国土资源部门应告知被征地农村集体经济组织和农户,对拟征土地的补偿标准、安置途径有申请听证的权利。
当事人申请听证的,应按照《国土资源听证规定》(国土资源部令第22号)规定的程序和有关要求组织听证。
四是征地材料的组织、审核及上报.市县国土资源行政主管部门根据征地情况调查结果和市县人民政府拟定的征地补偿标准、安置方案,以及建设项目的相关材料,依法拟定农用地转用方案、补充耕地方案、征收土地方案和供地方案,编制建设用地呈报说明书(简称:一书四方案),经过县级人民政府初步审核同意后,由县级人民政府正式行文报批。
(二)征地的审核和报批市县人民政府上报的征地材料,由省(自治区、直辖市)国土资源部门受理,并进行审核。
凡是征地材料齐全、征地程序合法、征地补偿标准符合法律规定、安置方案已经确认,市县人民政府已经出具说明材料的,报请省级人民政府审批。
须报国务院批准的,由省(自治区、直辖市)人民政府审查后报请国务院批准。
