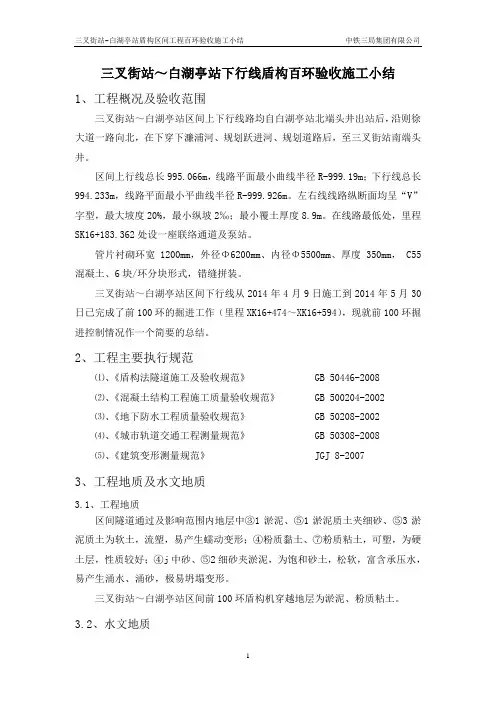

三叉街站~白湖亭站下行线盾构百环验收施工小结1、工程概况及验收范围三叉街站~白湖亭站区间上下行线路均自白湖亭站北端头井出站后,沿则徐大道一路向北,在下穿下濂浦河、规划跃进河、规划道路后,至三叉街站南端头井。
区间上行线总长995.066m,线路平面最小曲线半径R-999.19m;下行线总长994.233m,线路平面最小平曲线半径R-999.926m。
左右线线路纵断面均呈“V”字型,最大坡度20%,最小纵坡2‰;最小覆土厚度8.9m。
在线路最低处,里程SK16+183.362处设一座联络通道及泵站。
管片衬砌环宽1200mm,外径Φ6200mm、内径Φ5500mm、厚度350mm, C55混凝土、6块/环分块形式,错缝拼装。
三叉街站~白湖亭站区间下行线从2014年4月9日施工到2014年5月30日已完成了前100环的掘进工作(里程XK16+474~XK16+594),现就前100环掘进控制情况作一个简要的总结。
2、工程主要执行规范⑴、《盾构法隧道施工及验收规范》 GB 50446-2008⑵、《混凝土结构工程施工质量验收规范》 GB 500204-2002⑶、《地下防水工程质量验收规范》 GB 50208-2002⑷、《城市轨道交通工程测量规范》 GB 50308-2008⑸、《建筑变形测量规范》 JGJ 8-20073、工程地质及水文地质3.1、工程地质区间隧道通过及影响范围内地层中③1淤泥、⑤1淤泥质土夹细砂、⑤3淤泥质土为软土,流塑,易产生蠕动变形;④粉质黏土、⑦粉质粘土,可塑,为硬土层,性质较好;④j中砂、⑤2细砂夹淤泥,为饱和砂土,松软,富含承压水,易产生涌水、涌砂,极易坍塌变形。
三叉街站~白湖亭站区间前100环盾构机穿越地层为淤泥、粉质粘土。
3.2、水文地质1.区域地质拟建工程场地附近经过的断裂构造主要为场地东侧的八一水库-尚干断裂,表现为张扭性特征,为发育在花岗岩化层内部的断裂。
2.地形地貌拟建场地于福州盆地,属闽江下游冲淤积平原,地形平坦,地面高程一般为6.80~7.60.3.水文地质条件及其评价(1).地表水地表水主要分布于场地附近的跃进河及南端的下濂浦河,跃进河分布于场地SK16+100附近的西侧,宽约10m,水深约2.0~2.5m,通过水闸与闽江相通;下濂浦河分布于场地南端SK16+550附近,通过老式板桥横穿侧徐大道,宽约6.50m,河底高程为2.50m,河道淤积,同跃进河相通。
地铁盾构工地施工方案1. 引言地铁盾构工地施工方案是指在地铁建设中,使用盾构机进行隧道开挖与施工的详细方案。
本文档将介绍地铁盾构工地施工方案的各个环节及注意事项。
2. 施工前准备在开始盾构工地的施工之前,需要进行以下准备工作:2.1 地质勘察地质勘察是盾构工地施工前必要的步骤。
通过地质勘察,可以了解地下土质、地下水情况以及可能存在的地质灾害风险,从而制定合理的施工方案。
2.2 建设许可盾构工地施工需要经过相关部门的审批,并取得建设许可证。
在施工前,必须确保所有手续齐备。
2.3 施工资源准备包括盾构机、施工人员、材料等的准备工作。
盾构机是盾构工地施工的关键设备,必须确保其性能良好、操作人员熟练。
同时,材料的供应和人员的培训也需要提前安排。
3. 盾构工地施工流程3.1 施工洞口准备在盾构工地附近,需要对施工洞口进行准备工作。
包括临时道路修建、围挡搭建、施工用电供应等。
3.2 盾构机的组装与调试盾构机在施工前需要进行组装和调试工作。
包括主体结构的组装、系统的调试和测试等。
只有盾构机正常运行并通过测试,才能进行后续的隧道开挖工作。
3.3 地表上隧道的施工在盾构机开始进行隧道开挖之前,需要进行地表上隧道的施工。
包括测量、标志定位、地表开挖等工作。
这一步骤确保盾构机可以顺利进入地下进行隧道开挖。
3.4 盾构机隧道开挖盾构机隧道开挖是整个施工的重要环节。
在开挖过程中需要注意地下水压力、土质条件等情况的变化,及时采取相应的措施保证安全。
3.5 施工洞口与隧道的衔接当盾构机开挖到工程的一定进度时,需要进行施工洞口与隧道的衔接工作。
这包括盾构机的拉出、施工洞口的处理等。
衔接工作需要密切关注施工安全,确保人员和设备的安全。
3.6 隧道内工程施工在盾构机开挖的隧道内进行管线敷设、通风系统安装、照明设施安装等工作。
这是为了确保日后隧道的正常使用和运营。
3.7 完工与清理施工完成后,需要对工地进行清理,将废弃物处理干净。
同时,对施工过程中的数据和记录进行整理归档。
盾构施工方案盾构施工方案一、概述盾构施工是一种现代化、高效率的地下隧道施工方法,广泛应用于城市地铁、交通隧道等项目。
本方案旨在详细介绍盾构施工的步骤、技术要求和安全措施。
二、施工步骤1. 前期准备:确定掘进线路和施工场地,进行场地平整和安全防护措施的建设。
2. 盾构机安装:根据设计要求,安装盾构机及其辅助设备,并进行调试和试运行。
3. 盾构掘进:由盾构机推进负责掘进,同时在盾构后部进行压顶施工,保证隧道的稳定和安全。
4. 排土处理:通过联拆装置将地层土方推向盾构前部分离。
三、技术要求1. 盾构机的安全性和稳定性是施工的关键,需要确保机器的运行正常,并进行定期的维护和检修。
2. 岩土地层要进行详细的勘探和分析,以指导盾构施工过程中的地层处理和掘进工作。
3. 控制隧道的水平和垂直位置,避免施工过程中发生偏离和错位。
4. 确保施工现场的通风和排水系统正常运行,保持施工环境的良好状态。
四、安全措施1. 施工人员必须经过专业培训和持证上岗,了解盾构施工的安全规范和操作要求。
2. 安全防护措施必须到位,如搭建安全网、设置警示标志、配置灭火器等。
3. 施工现场应按照规定划分为不同区域,并设置相应的警戒线,严禁无关人员进入。
4. 监测设备必须安装和运行良好,及时监测隧道的位移、沉降等情况,并做出相应处理。
五、总结盾构施工方案是保证隧道施工质量和安全的重要工作。
本方案详细介绍了盾构施工的步骤、技术要求和安全措施,为施工人员提供了有效的指导和保障。
施工单位要认真贯彻执行本方案,确保施工过程中的安全和顺利推进。
同时,要强化对施工人员的安全教育和培训,提高他们的安全意识和应变能力。

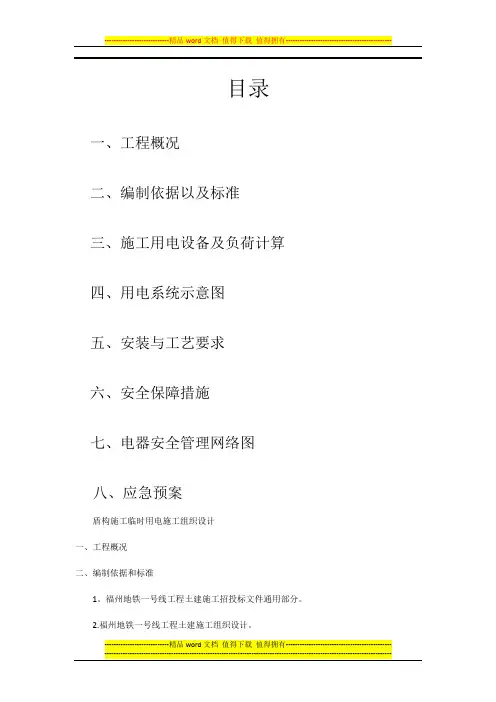

目录一、工程概况二、编制依据以及标准三、施工用电设备及负荷计算四、用电系统示意图五、安装与工艺要求六、安全保障措施七、电器安全管理网络图八、应急预案盾构施工临时用电施工组织设计一、工程概况二、编制依据和标准1。
福州地铁一号线工程土建施工招投标文件通用部分。
2.福州地铁一号线工程土建施工组织设计。
3。
施工临时用电安全技术规范:JGJ-46-2005.4.建设工程施工现场供用电安全规范:GB50194-93三、施工用电及设备负荷计算。
1施工用电根据招标文件与施工合同的相关规定,我单位自行选择10KV的授电点,并安置合适的变压器,常规设备和生活区采用两台500KVA、380V变压器供电.盾构机采用左右两台1250KVA 变压器,采用配电房内变压器转换为380V/220V电压,以供盾构机辅助设备以及照明使用。
为保证施工临时设施的搭建,前期工作的正常运行,以及生活用电的需要,安排一台500KW 的发电机做为备用电源。
2 主要用电设备1)盾构机掘进期间的主要用电设备:盾构机、龙门吊、电瓶车、拌浆机、风机、隧道照明排水等设备。
2)端头井施工现场:龙门吊、搅拌站、充电站、电焊机、现场小动力、现场办公生活设施、现场照明、机加工等用电。
3 盾构施工电气设备负荷计算及选型计算公式:P1=K*P2Q=P1*tan@S=P1/cos@I=S/√3U式中P1为有功功率,K为同时系数,P2为设备功率,Q为无功功率,S为视在功率,U为线电压,I为电流,cos@为功率因数。
功率因数取0。
85,同时系数区0。
7.P1=K*P2=0。
7*353。
5=247。
45KWS=P1/cos@=247.45/0。
85=291。
1KVA由计算得到施工所需总容量为291.1KVA,我单位配有500KVA容量的变压器一台,完全满足要求。
总配电箱由变压器引出接入2台一级电箱,由一台额定电流600A的电箱接一个二级电箱并由该二级电箱给龙门吊,小门吊,搅拌机供电.龙门吊:I1= S/√3U= P1/√3U cos@=159。
三叉街站~白湖亭站下行线盾构百环验收施工小结1、工程概况及验收范围三叉街站~白湖亭站区间上下行线路均自白湖亭站北端头井出站后,沿则徐大道一路向北,在下穿下濂浦河、规划跃进河、规划道路后,至三叉街站南端头井。
区间上行线总长995.066m,线路平面最小曲线半径R-999.19m;下行线总长994.233m,线路平面最小平曲线半径R-999.926m。
左右线线路纵断面均呈“V”字型,最大坡度20%,最小纵坡2‰;最小覆土厚度8.9m。
在线路最低处,里程SK16+183.362处设一座联络通道及泵站。
管片衬砌环宽1200mm,外径Φ6200mm、内径Φ5500mm、厚度350mm, C55混凝土、6块/环分块形式,错缝拼装。
三叉街站~白湖亭站区间下行线从2014年4月9日施工到2014年5月30日已完成了前100环的掘进工作(里程XK16+474~XK16+594),现就前100环掘进控制情况作一个简要的总结。
2、工程主要执行规范⑴、《盾构法隧道施工及验收规范》 GB 50446-2008⑵、《混凝土结构工程施工质量验收规范》 GB 500204-2002⑶、《地下防水工程质量验收规范》 GB 50208-2002⑷、《城市轨道交通工程测量规范》 GB 50308-2008⑸、《建筑变形测量规范》 JGJ 8-20073、工程地质及水文地质3.1、工程地质区间隧道通过及影响范围内地层中③1淤泥、⑤1淤泥质土夹细砂、⑤3淤泥质土为软土,流塑,易产生蠕动变形;④粉质黏土、⑦粉质粘土,可塑,为硬土层,性质较好;④j中砂、⑤2细砂夹淤泥,为饱和砂土,松软,富含承压水,易产生涌水、涌砂,极易坍塌变形。
三叉街站~白湖亭站区间前100环盾构机穿越地层为淤泥、粉质粘土。
3.2、水文地质1.区域地质拟建工程场地附近经过的断裂构造主要为场地东侧的八一水库-尚干断裂,表现为张扭性特征,为发育在花岗岩化层内部的断裂。
2.地形地貌拟建场地于福州盆地,属闽江下游冲淤积平原,地形平坦,地面高程一般为6.80~7.60.3.水文地质条件及其评价(1).地表水地表水主要分布于场地附近的跃进河及南端的下濂浦河,跃进河分布于场地SK16+100附近的西侧,宽约10m,水深约2.0~2.5m,通过水闸与闽江相通;下濂浦河分布于场地南端SK16+550附近,通过老式板桥横穿侧徐大道,宽约6.50m,河底高程为2.50m,河道淤积,同跃进河相通。
盾构标始发阶段施工方案一、项目概述本文档旨在详细介绍盾构标始发阶段的施工方案。
盾构标始发阶段是地铁隧道施工中的重要阶段之一,对于保证施工的安全、高效进行起着至关重要的作用。
二、施工前准备2.1 设备准备在盾构标始发阶段,需要准备以下设备:•盾构机:根据工程需要选择适当规格的盾构机,同时需要确保机器正常运行,各部位设备齐全。
•推进管道:确保推进管道质量良好,满足施工要求。
•注浆设备:准备适当数量的注浆设备,保证施工的同时进行注浆处理,提高土层稳定性。
2.2 人员培训在施工前,需要对施工人员进行培训,确保他们熟悉盾构机的操作、常见故障排除和应急处理措施。
此外,还需要培训他们关于施工安全的知识,确保施工期间人员的安全。
2.3 环境准备•施工场地:清理并平整施工场地,确保施工的基础环境良好。
•施工材料:准备施工所需的材料,包括注浆材料、推进管道、防水材料等。
三、施工流程3.1 盾构机调试在开始盾构标始发阶段的施工之前,需要对盾构机进行调试。
确保盾构机的各项功能正常工作,包括刀盘转动、土层移除、注浆等。
同时,还要进行相关传感器的校准,以确保精确的施工。
3.2 推进管道铺设首先,将推进管道铺设在盾构机前方,与盾构机的刀盘连接。
然后,使用适当的推进设备,推动盾构机沿着预定的轨道方向前进。
在推进的过程中,要保持推进速度的稳定,并严密监测施工的各项参数。
3.3 注浆处理在推进过程中,需要进行注浆处理,以提高土层稳定性。
根据设计要求,通过注浆设备将注浆材料注入土层中。
注浆后,要及时检查注浆效果,确保土层的稳定。
3.4 推进过程监测在盾构标始发阶段的施工中,要随时监测施工过程中的各项指标,包括推进速度、土层位移量、注浆效果等。
同时,要记录施工中的各项数据,以便后期分析和评估。
四、施工安全4.1 安全措施在盾构标始发阶段的施工中,要严格执行相关安全规范和操作规程。
施工现场要设置明显的安全警示标志,确保工人的安全。
施工人员要配备适当的安全装备,并进行必要的防护措施。
地铁盾构平安施工方案1. 简介地铁盾构作为地铁施工的重要工法之一,其施工过程中平安性至关重要。
本文档旨在制定地铁盾构平安施工方案,确保施工过程中的人员平安和工程质量。
2. 盾构施工前准备工作2.1 施工区域勘察和风险评估 - 在施工前,应对施工区域进行全面勘察,并针对可能的风险进行评估和分析。
- 通过综合考虑地质情况、地下设施分布、气候条件等因素,制定合理的施工方案,减小施工风险。
2.2 工作人员培训和资质认证 - 施工人员应具备相关的盾构施工资质,并接受相关培训,熟悉施工工艺和操作要求。
- 每位工作人员应持有有效的操作证件,并定期进行平安培训和考核。
3. 盾构施工平安控制措施3.1 施工现场管理 - 在施工现场设置专门的平安区域,并实施严格的管理措施。
- 按照标准标准设置警示标志和平安警戒线,确保无关人员不得进入施工区域。
3.2 地质监测和预警系统 - 在施工过程中,设置地质监测点,及时跟踪施工过程中的地质变化。
- 建立地质预警系统,一旦发现地质灾害风险,及时采取措施防止事故的发生。
3.3 盾构机操作平安 - 盾构机操作人员应经过专门培训,熟悉盾构机的操作原理和操作要求。
- 在操作过程中,严格按照操作规程操作盾构机,确保施工过程的平安性。
3.4 施工状况监测 - 设置监测系统监测施工过程中的各项参数,及时掌握施工状况。
- 如发现异常情况,立即停工,并采取相应的措施进行处理。
3.5 紧急救援和应急预案 - 制定详细的紧急救援和应急预案,包括火灾、地质灾害、事故等情况的应对措施。
- 配备必要的救援装备和人员,并进行定期演练,确保救援工作的及时有效。
4. 建立施工平安监管机制4.1 监督检查 - 设立专门的监督检查机构,对施工过程进行跟踪监测和评估。
- 定期对施工现场进行检查,发现问题及时提出整改要求,并对整改情况进行复查。
4.2 平安培训和教育 - 定期开展平安培训和教育活动,提高施工人员的平安意识和操作技能。
第1篇一、工程概况本工程为城市轨道交通项目,采用盾构法施工,全长约10公里,包含3个区间,分别为A区间、B区间和C区间。
A区间起于A站,止于B站,长度约2.5公里;B 区间起于B站,止于C站,长度约3公里;C区间起于C站,止于D站,长度约4.5公里。
隧道埋深一般在10-20米之间,最大埋深约25米。
隧道内径为6.2米,采用单管片拼装。
二、施工方案设计原则1. 安全性原则:确保施工过程中人员、设备、环境的安全。
2. 经济性原则:在保证安全和质量的前提下,降低施工成本。
3. 环保性原则:尽量减少施工对环境的影响,实现绿色施工。
4. 可操作性原则:施工方案应具有可操作性,便于施工人员理解和执行。
三、施工准备1. 施工图纸及技术资料准备:熟悉施工图纸,了解隧道结构、地质条件、周边环境等,收集相关技术资料。
2. 人员组织:组建专业的施工队伍,包括盾构施工、测量、地质勘察、安全监理等人员。
3. 设备准备:准备盾构机、盾构隧道、测量仪器、地质勘察设备、安全防护设备等。
4. 材料准备:准备盾构管片、混凝土、钢筋、防水材料等。
四、施工工艺1. 盾构机安装与调试:在盾构始发井内安装盾构机,进行设备调试,确保设备运行正常。
2. 盾构始发:在始发井内完成盾构机的安装、调试后,进行盾构机的始发。
3. 盾构掘进:- 掘进参数控制:根据地质条件、隧道结构等因素,合理控制掘进参数,如掘进速度、推进力、刀盘转速等。
- 管片拼装:在盾构机内部进行管片拼装,确保管片拼装质量和精度。
- 出土:通过盾构机的出土系统,将隧道内土体运出。
4. 盾构接收:- 接收井准备:在接收井内进行盾构机的接收准备,包括接收井的加固、接收井内设施的设置等。
- 盾构机接收:将盾构机缓慢从隧道内推出,进入接收井内。
5. 隧道衬砌施工:- 衬砌材料准备:准备隧道衬砌所需的混凝土、钢筋、防水材料等。
- 衬砌施工:在隧道内进行衬砌施工,确保衬砌质量和安全。
五、施工质量控制1. 原材料质量控制:严格控制原材料的质量,确保原材料符合设计要求。
《地铁车站土建施工方案(盾构法施工)》一、项目背景随着城市的快速发展,人口的不断增加,交通拥堵问题日益严重。
为了缓解城市交通压力,提高居民出行效率,某市决定建设地铁线路。
本次施工的地铁车站位于城市中心区域,周边商业、住宅密集,交通流量大。
车站采用盾构法施工,以减少对周边环境的影响,确保施工安全和进度。
二、施工步骤1. 施工准备(1)现场勘查:对施工现场进行详细勘查,了解周边建筑物、地下管线等情况,制定相应的保护措施。
(2)场地平整:清理施工现场,进行场地平整,为施工设备和材料的堆放提供场地。
(3)测量放线:根据设计图纸进行测量放线,确定车站的位置和尺寸。
(4)设备调试:对盾构机等施工设备进行调试,确保设备性能良好。
2. 盾构始发(1)始发井施工:在车站起点位置施工始发井,为盾构机的始发提供条件。
(2)盾构机安装:将盾构机吊运至始发井内进行安装调试。
(3)洞门密封:安装洞门密封装置,防止地下水和土体进入盾构机。
(4)盾构始发:启动盾构机,缓慢推进,开始盾构施工。
3. 盾构掘进(1)土压平衡控制:根据地质情况和施工要求,控制盾构机的土压平衡,确保掘进过程的稳定。
(2)管片安装:在盾构机掘进的同时,安装预制管片,形成隧道衬砌。
(3)同步注浆:在管片安装后,及时进行同步注浆,填充管片与土体之间的间隙,防止地面沉降。
(4)测量监测:对盾构机的位置、姿态和地面沉降等进行实时监测,根据监测结果调整施工参数。
4. 盾构接收(1)接收井施工:在车站终点位置施工接收井,为盾构机的接收做好准备。
(2)洞门密封:安装接收井的洞门密封装置。
(3)盾构接收:盾构机缓慢推进至接收井内,完成盾构施工。
5. 车站内部结构施工(1)底板施工:在盾构隧道内施工车站底板,包括防水层、钢筋绑扎和混凝土浇筑等。
(2)中板和顶板施工:依次施工车站的中板和顶板,采用满堂支架法进行施工。
(3)侧墙施工:在底板和中板上施工车站侧墙,采用模板支护法进行施工。
浅论城市地铁盾构施工调配方案的优化思路摘要:本文以福州地铁1号线某项目为例,针对该区段盾构施工调配和流向、顺序,根据现场条件列举出多种调配方案,从工期效率、施工技术可行性、经济性和安全性多方面进行比选优化,以此为类似工程项目提供一些思路和想法。
关键词:地铁盾构施工调配优化思路一、工程概况福州市轨道交通1号线工程线路全长29.2公里,全部为地下线,共设车站24座。
09标段工程包括三个车站和三段区间(黄山站~排下站区间、排下站、排下站~城门站区间、城门站、城门站~三角埕站区间、三角埕站),标段全长2.5km,工程原计划工期为973天,2010年12月31日工程开工,2013年8月30日全部工程竣工验收结束,32个月。
其中,盾构区间要求在2013年2月贯通。
采用2台盾构机施工。
【黄山站~排下站】区间隧道总长1857.762m,【排下站~城门站】区间隧道总长1316.992m,【城门站~三角埕站】区间隧道总长1736.636m;区间线路自三角埕站出发,沿着福峡路北行,到达黄山站。
沿线两侧主要是居民小区及商业用地,沿道路两侧大部分为3~5层居民楼。
盾构隧道所穿越的土层主要为③1淤泥、④粉质粘土、⑤1淤泥质粉质土、⑬a残积粉质粘土、⑭c全风化凝灰熔岩、⑭b全风化凝灰岩、⑮c散体状强风化凝灰熔岩、⑯c 碎块状强风化凝灰熔岩等土层。
区间隧道覆土厚度约为12~15m。
采用盾构法施工,单圆断面型式,错缝拼装、预制钢筋混凝土管片衬砌。
盾构穿越土层,上部主要分布粘土,下部分布软岩、较硬岩、硬岩,盾构掘进面变化大,且部分区域盾构掘进面上软下硬,盾构掘进困难,地面沉降大。
二、盾构施工方案分析根据现场环境条件、地质资料及施工工期安排等方面综合考虑,按照盾构机施工顺序及流向,以下列举四种方案:1、按原设计顺序及流向进行施工。
即按原招标要求,投入两台盾构,由城门站北端头始发,向北掘进至排下站南端头井后,解体站外转场至北端头井,继续向北推进至黄山站;到(1)工期分析:按原计划2台盾构设备分别于2011年9月和10月进场,单台盾构掘进2430延米,日掘进量6.5m,站外转场按2个月/台次计算,完成时间为2013年2月。
地铁工程盾构施工方案一、工程概况随着城市化发展进程的加快,城市交通问题日益凸显,地铁成为了城市交通的重要组成部分。
因此,地铁工程的建设已经成为了现代城市建设的重要工程项目之一。
在地铁建设中,盾构施工是一种常见的施工方法,它能够减少对地表环境的影响,提高施工效率,受到了广泛的应用。
本文将以某城市地铁工程盾构施工为例,对盾构施工方案进行详细的介绍和分析,以期为类似项目的施工提供参考。
二、地铁工程盾构施工方案1. 工程背景本工程位于某城市的市区内,路线总长度约20公里,共设9个地铁站。
其中4个地铁站采用暗挖顶管法施工,其余5个地铁站采用盾构法施工。
盾构法施工的总长度约10公里,设计采用EPB盾构机,4台盾构机同时进行施工。
2. 施工策略2.1 盾构工程施工原理盾构法是一种通过隧道推进机(盾构机)实现隧道掘进的施工方法。
盾构机在地下运行,同时进行地层土的挖掘和隧道衬砌的施工,形成隧道结构。
在本项目中,盾构机的工作原理是通过液压推进系统推动机器前进,同时利用刀盘或刀架进行土层开挖,将挖掘的土层通过输送设备送到地面。
在土层开挖后,机器后部进行隧道衬砌,以确保隧道的稳固和安全。
2.2 盾构工程施工过程盾构工程施工过程主要包括土层掘进、隧道衬砌、机械运行等。
在本项目中,盾构机的运行过程主要包括以下几个环节:(1)预处理:通过预处理工作对工地进行净化处理,将不符合施工要求的地层预先处理。
(2)刀盘掘进:利用刀盘或刀架对土层进行开挖,破碎土层并通过土料输送设备将土层输送出隧道。
(3)隧道衬砌:在土层开挖后,进行隧道衬砌,衬砌材料通常使用混凝土,以确保隧道的稳固和安全。
(4)液压推进:通过液压推进系统推动机器前进,完成隧道的掘进。
2.3 工程需求本项目的工程需求主要包括:(1)保证盾构机的正常运行,确保施工进度。
(2)保证隧道的质量,确保隧道的稳固和安全。
(3)保证施工过程的环境和人员安全。
(4)做好施工记录和监测,确保施工过程的可控性。
盾构穿越地铁施工方案一、工程前期准备项目立项与调研:确立盾构穿越地铁工程的项目,组织专业人员对现场进行实地考察,收集地铁线路的相关资料,包括地铁线路的走向、埋深、结构形式等。
编制施工方案:根据调研结果,结合工程特点,编制盾构穿越地铁的专项施工方案,明确施工目标、工艺流程、技术要求等。
资源准备:组织盾构机、辅助设备、材料等资源的采购与租赁,确保满足施工需求。
环境与安全评估:对施工场地进行环境与安全评估,识别潜在的风险因素,并制定相应的预防措施。
二、盾构机选择与调试盾构机选型:根据工程的地质条件、穿越长度、施工要求等因素,选择合适的盾构机型号。
盾构机进场与安装:盾构机运输至施工现场,并进行安装调试,确保盾构机性能满足施工要求。
盾构机试运行:进行盾构机的试运行,检查设备的各项性能指标是否达到设计要求,同时磨合机械,为后续施工做好准备。
三、地铁线路调查评估地铁线路资料收集:收集地铁线路的设计资料、施工资料、运营资料等,全面了解地铁线路的现状。
现场勘查与检测:对地铁线路进行现场勘查,采用地质雷达、钻孔取芯等手段,检测地质条件、线路埋深等参数。
风险评估:根据调查结果,对盾构穿越地铁过程中可能遇到的风险进行评估,为施工方案的制定提供依据。
四、盾构掘进技术路线掘进工艺设计:根据工程实际情况,制定盾构掘进的工艺流程和技术措施。
掘进参数确定:根据地质条件、盾构机性能等因素,确定掘进过程中的推力、扭矩、掘进速度等参数。
掘进过程控制:在掘进过程中,根据实时监测数据,及时调整掘进参数,确保盾构机按照预定路线掘进。
五、盾构掘进过程监控实时监测:利用盾构机自带的监测系统,实时监测掘进过程中的各项参数,如推力、扭矩、掘进速度、土压、泥水压力等。
数据分析与处理:对实时监测数据进行分析处理,判断盾构机的运行状态和掘进效果,为施工决策提供依据。
异常处理:发现异常情况时,立即停机检查,分析原因并采取相应措施进行处理,确保施工安全。
六、地下水与土体控制地下水控制:采取降水、注浆等措施,控制盾构掘进过程中的地下水,防止涌水事故发生。
地铁盾构法隧道施工技术方案隧道是地铁工程中非常重要的一部分,而盾构法是其中最常用的技术之一、下面是一份地铁盾构法隧道施工技术方案,供参考:一、技术方案前期准备工作1.在正式施工开始前,必须进行详细的地质勘探和地下水位测定,确保施工过程中的安全和稳定性。
2.根据地质勘探结果,确定隧道的起点和终点,并做好临时出入口的设置和连接。
3.制定安全、环保和质量保证措施,并向地方政府和相关部门报备和申请。
二、盾构机选择和调试1.根据具体的地质条件和工程需要,选择合适的盾构机,并进行调试和检测。
2.严格按照盾构机操作手册进行操作,确保机器正常运行和施工安全。
三、盾构隧道施工工艺流程1.准备工作:包括土方开挖、凿灰土和临时坑顶支护等。
2.隧道始发段施工:包括切割工作、脱模、喷浆和隧道衬砌。
3.隧道中段施工:同样包括切割、脱模和喷浆等工作。
4.隧道终点段施工:同样包括切割、脱模和喷浆等工作。
5.环形隧道的施工:包括隧道环片的运输、安装和固定等工作。
四、盾构隧道施工环境保护措施1.噪声控制:在施工过程中使用降噪设备,减少噪声对周边环境的影响。
2.空气污染控制:加强通风设备的使用和作业场所的清洁工作,减少粉尘和有害气体的排放。
3.水污染控制:合理布置管道和设备,做好地下水的收集和处理工作,防止对地下水资源的污染。
4.废弃物处理:遵守相关法律法规,做好废弃物的分类、收集和处理工作,减少对环境的影响。
五、盾构隧道施工安全措施1.施工现场必须设置明显的警示标志,以提醒人员注意安全。
2.对施工人员进行岗前培训和定期安全教育,提高其安全意识和应急处理能力。
3.严格执行施工现场安全操作规程,做好施工现场的火灾和逃生预案。
4.安装和使用必要的安全设备,如消防器材和紧急救援设备,以应对突发情况。
六、盾构隧道施工质量保证措施1.严格按照设计要求进行施工,确保隧道的结构和功能满足相关标准。
2.做好施工过程中的质量检测和监控工作,如地下水位和地质变化的监测等。
