交通疏解施工技术交底记录
- 格式:docx
- 大小:91.44 KB
- 文档页数:6
一、交底目的为确保交通疏解工作的顺利进行,提高交通疏解员的安全意识和操作技能,降低安全事故的发生,特进行安全技术交底。
二、交底内容1. 岗位职责及安全意识(1)交通疏解员的主要职责是负责交通拥堵时的疏导工作,确保交通秩序。
(2)交通疏解员必须树立安全意识,严格遵守交通法规,确保自身和他人的安全。
2. 现场安全注意事项(1)上岗前必须穿戴整齐,佩戴反光背心、安全帽等防护用品。
(2)上岗前要检查交通信号设备、标志标线、安全设施等是否完好,确保现场安全。
(3)上岗时要保持高度警惕,注意观察周边环境,防止意外事故发生。
3. 交通疏导操作规范(1)根据交通拥堵情况,合理设置交通信号灯、交通标志和交通设施。
(2)在疏导交通时,要使用标准手势,确保手势规范、清晰。
(3)在疏导交通时,要引导车辆有序通行,避免发生碰撞。
(4)在拥堵严重时,要及时上报情况,寻求相关部门协助。
4. 应急处置措施(1)遇到交通事故时,要立即设置警示标志,引导车辆绕行。
(2)在事故现场,要协助交警处理事故,确保现场秩序。
(3)在恶劣天气或突发事件时,要及时采取应急措施,确保交通安全。
5. 个人防护(1)上岗前要检查个人身体状况,确保身体状态良好。
(2)上岗时要注意保暖,防止感冒。
(3)在高温、高寒等恶劣天气下,要采取相应的防护措施。
三、交底人及接受人交底人:XXX(部门名称)接受人:XXX(部门名称)四、交底时间年月日五、注意事项1. 交通疏解员要认真学习本安全技术交底内容,确保熟练掌握。
2. 上岗前必须参加安全培训,通过考核后方可上岗。
3. 上岗后要严格遵守交通疏解操作规范,确保交通安全。
4. 如发现安全隐患,要及时上报,确保整改到位。
5. 交通疏解员在工作中要时刻保持警惕,确保自身和他人的安全。
六、附件1. 交通疏解员岗位操作规范2. 交通疏解员应急处置预案3. 交通疏解员个人防护用品清单请注意:以上模板仅供参考,具体内容可根据实际情况进行调整。
某道路建设工程施工技术交底记录1. 项目概述1.1 项目背景该道路建设工程位于某市的市中心,是连接城区与周边地区的重要道路之一。
该道路的改建工程旨在提升道路的通行能力和安全性,同时满足日益增长的交通需求。
1.2 项目目标本次道路建设工程的目标主要包括:•提高道路的通行能力,缓解交通拥堵现象;•改善道路的平整度,提高车辆行驶的舒适性;•加强道路的排水设计,防止积水造成车辆滑动;•完善道路的交通标识和标线,提高道路的安全性。
2. 工程施工技术交底2.1 施工组织在进行道路建设工程施工前,必须要明确施工组织,确保施工过程的顺利进行。
施工组织应包含以下内容:1.施工部门的组织架构和施工负责人的职责分工;2.施工人员的配备情况和施工队伍的管理措施;3.工程设备的配备情况和使用计划;4.施工材料的供应和管理计划。
2.2 施工方法和工艺在道路建设工程中,施工方法和工艺的选择对工程质量和施工进度有着重要影响。
根据实际情况,本工程采用以下施工方法和工艺:1.路基开挖:采用机械开挖的方式进行路基开挖,确保路基的稳定性和均匀性;2.路面铺设:采用沥青混凝土进行道路路面的铺设,确保路面的平整度和耐久性;3.排水系统:设计合理的道路排水系统,包括雨水收集井和雨水管道等,确保道路排水畅通;4.交通标识和标线:按照相关规定进行交通标识和标线的划设,确保道路安全和交通秩序。
2.3 施工安全措施在进行道路建设工程施工过程中,必须要采取一系列的施工安全措施,确保工人和公众的安全。
本工程采取以下施工安全措施:1.工地围挡:设置符合要求的围挡,在施工区域内明确标识出危险区域,防止人员进入施工现场;2.安全警示标识:在施工区域内设置合适的安全警示标识,提醒施工人员和过往行人注意安全;3.安全培训:对所有参与施工工作的人员进行安全培训,提高其安全意识和应急处理能力;4.安全设备:为施工人员配备安全帽、安全绳等个人防护设备,确保施工人员的人身安全。

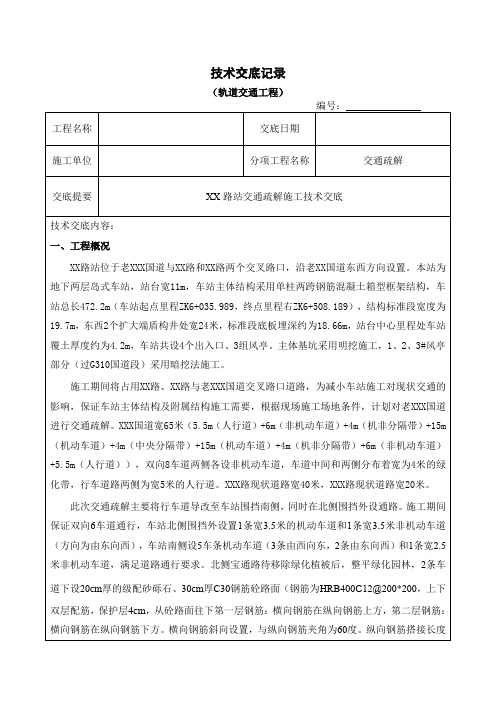

技术交底记录(轨道交通工程)①焊接:单面焊10D,双面焊5d,焊接接头应错开布置,同一连接区(35d,且不小于500mm)段内纵向受力钢筋的焊接接头面积百分率不应大于50%。
各搭接连线与纵向钢筋的夹角应下雨60°②绑扎搭接:搭接长度大于35d,搭接位置错开,各搭接连线与纵向钢筋的夹角应下雨60°。
边缘钢筋至纵缝或者自由边的距离为100-150mm)。
破除道路分隔带(宽度≮2m)后新建道路结构:下基层采用30cm厚的级配砂砾石;上基层采用一层20cm厚的C20水泥混凝土;乳化沥青粘层油;面层采用6cm厚的中粒式沥青混凝土(AC-20C,下面层),4cm厚的细粒式沥青混凝土(AC-13C,上面层),两层沥青之间撒布乳化沥青粘层油。
结构总厚度为60cm。
南侧单独设置的非机动车道结构:利用现状道路为基础,在其上浇筑一层20cm 厚的C20水泥砼,结构层总厚度20cm。
交通疏解道路结构见下图所示,平面布置图见附图1《XX路站交通疏解施工场地平面布置图》。
图1 北侧保通路结构示意图图2 破除中央分隔带或机非分隔带后(分隔带宽度>2m)路面结构示意图图3 利用现状道路为基础单独设置非机动车道结构示意图图4 沥青砼路面与旧路基层搭接处理图(单位:mm)图5 水泥砼路面与沥青砼路面搭接处理图(单位:mm)的各种荷载。
为保证模板安装强度,模板与砼的接触面应涂隔离剂,严禁隔离剂污染钢筋。
施工缝处固定在模板上的传力杆,安装必须牢固,位置准确,直径25光圆钢筋,间距为30cm 一个,长度50cm,设置在混凝土厚度一半的位置。
图6 施工缝处传力杆设置示意图6、浇筑混凝土交通疏解路面均采用C30商品混凝土,塌落度150mm,插入式震捣器捣固,振捣均匀、密实。
①、插入时要快,拔出时要慢,以免在混凝土中留下空隙。
②、每次插入振捣的时间为20~30s左右,并以混凝土不再显著下沉,不出现气泡,开始泛浆时为准。
③、振捣时间不宜过久,太久会出现砂与水泥浆分离,石子下沉,并在混凝土表面形成砂层,影响混凝土质量。

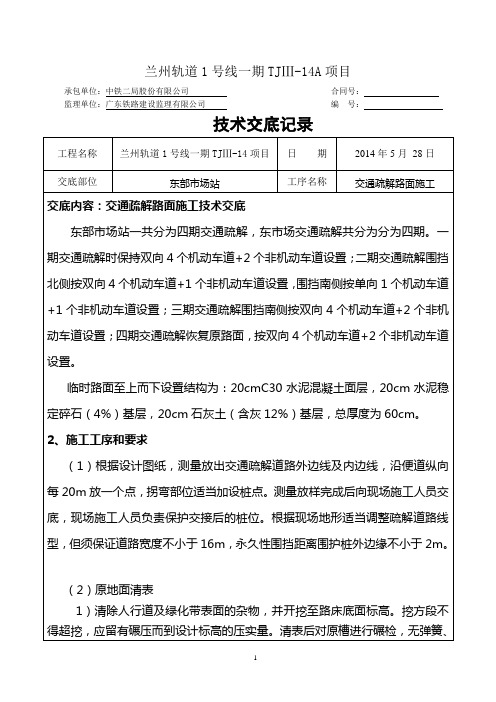

兰州轨道1号线一期TJⅢ-14A项目承包单位:中铁二局股份有限公司合同号:监理单位:广东铁路建设监理有限公司编号:技术交底记录工程名称兰州轨道1号线一期TJⅢ-14项目日期2014年5月28日交底部位东部市场站工序名称交通疏解路面施工交底内容:交通疏解路面施工技术交底东部市场站一共分为四期交通疏解,东市场交通疏解共分为分为四期。
一期交通疏解时保持双向4个机动车道+2个非机动车道设臵;二期交通疏解围挡北侧按双向4个机动车道+1个非机动车道设臵,围挡南侧按单向1个机动车道+1个非机动车道设臵;三期交通疏解围挡南侧按双向4个机动车道+2个非机动车道设臵;四期交通疏解恢复原路面,按双向4个机动车道+2个非机动车道设臵。
临时路面至上而下设臵结构为:20cmC30水泥混凝土面层,20cm水泥稳定碎石(4%)基层,20cm石灰土(含灰12%)基层,总厚度为60cm。
2、施工工序和要求(1)根据设计图纸,测量放出交通疏解道路外边线及内边线,沿便道纵向每20m放一个点,拐弯部位适当加设桩点。
测量放样完成后向现场施工人员交底,现场施工人员负责保护交接后的桩位。
根据现场地形适当调整疏解道路线型,但须保证道路宽度不小于16m,永久性围挡距离围护桩外边缘不小于2m。
(2)原地面清表1)清除人行道及绿化带表面的杂物,并开挖至路床底面标高。
挖方段不得超挖,应留有碾压而到设计标高的压实量。
清表后对原槽进行碾检,无弹簧、软基等不良地质情况即可进入下一道工序,如有,需做换填素土、3%-6%灰土等多方案试验段,以确定具体处理方式,压实度不应小于90%,土基回弹模量不小于30MPa。
2)压路机不小于12T级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止。
(3)路床石灰土施工路床厚度为40cm,采用8%石灰土分层压实填筑,路床压实度不小于93%。
(4)路面施工1)石灰土基层厚度为20cm,自路两边向路中心进行碾压,碾压完成后进行压实度检测,合格后方可进行下道工序。
一、交底目的为确保道路交通疏解施工过程中的安全,提高施工人员的安全意识和操作技能,降低事故发生率,特进行本次安全技术交底。
二、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)施工内容:[施工内容]2. 安全生产责任制(1)施工单位:[施工单位名称](2)项目负责人:[项目负责人姓名](3)技术负责人:[技术负责人姓名](4)施工班组:[施工班组名称]3. 安全技术措施(1)施工前准备1)对施工现场进行安全检查,确保场地平整、排水畅通。
2)对施工人员进行安全教育,提高安全意识。
3)对施工设备进行检查,确保设备安全可靠。
(2)施工过程中1)施工现场设立警示标志,提醒过往行人、车辆注意安全。
2)施工区域与非施工区域进行隔离,设置隔离设施。
3)施工人员必须佩戴安全帽、安全带等防护用品。
4)施工过程中,严格按照操作规程进行,不得违规操作。
5)施工机械、车辆不得进入施工区域,确保施工安全。
6)施工现场设置专职安全员,负责现场安全管理。
(3)施工结束后1)清理施工现场,确保场地整洁。
2)对施工区域进行验收,确保符合要求。
3)拆除隔离设施,恢复交通。
4)对施工人员进行总结,提高施工技能。
4. 应急预案(1)发生安全事故时,立即启动应急预案,组织人员进行救援。
(2)及时报告上级部门,按照相关规定进行处理。
(3)对事故原因进行分析,制定整改措施,防止类似事故再次发生。
三、交底要求1. 施工单位应严格按照安全技术交底要求进行施工。
2. 施工人员应认真阅读安全技术交底,掌握安全操作技能。
3. 施工现场应设置专职安全员,负责现场安全管理。
4. 施工过程中,如发现安全隐患,应立即整改。
5. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
四、交底时间[交底时间]五、接受人[接受人姓名][接受人单位][接受人职务][签字][日期]。
一、交底目的为确保交通安全疏导工作的顺利进行,提高疏导人员的安全意识和操作技能,降低事故发生率,特制定本安全技术交底。
二、交底对象交通安全疏导人员三、交底内容1. 安全意识教育(1)强化安全意识,明确安全责任,树立“安全第一”的思想。
(2)遵守交通法规,熟悉交通安全知识,掌握安全操作技能。
2. 交通安全疏导工作职责(1)按照交通指挥信号,引导车辆、行人安全通行。
(2)维护交通秩序,防止交通事故发生。
(3)及时上报交通事故和交通拥堵情况。
3. 交通安全疏导工作要求(1)着装整齐,佩戴好工作证,保持良好的形象。
(2)熟悉疏导区域的道路情况、交通流量、交通设施等。
(3)保持与交警指挥中心的通讯畅通,确保信息传递及时。
4. 安全操作规程(1)在疏导区域设置明显的交通警示标志,提醒过往车辆、行人注意安全。
(2)在交通拥堵或发生交通事故时,迅速采取措施,引导车辆、行人有序通行。
(3)遇到特殊情况,如车辆故障、行人求助等,及时上报并协助处理。
(4)夜间或恶劣天气条件下,增加照明设备,确保视线清晰。
5. 应急处置(1)遇到交通事故,立即设置警示标志,引导车辆、行人绕行。
(2)协助交警处理事故现场,确保事故车辆、人员安全。
(3)遇有人员受伤,及时拨打急救电话,并采取必要急救措施。
(4)遇有火灾、爆炸等紧急情况,迅速撤离现场,确保自身安全。
6. 安全防护措施(1)疏导人员应穿戴反光背心、反光帽、手套等防护用品。
(2)遵守交通指挥手势,确保自身安全。
(3)保持与交警、消防等相关部门的密切配合,共同维护交通秩序。
四、交底时间(具体时间根据实际情况确定)五、交底人(具体人员根据实际情况确定)六、接受人(具体人员根据实际情况确定)七、注意事项1. 疏导人员应严格遵守本交底内容,确保交通安全疏导工作顺利进行。
2. 定期组织疏导人员进行安全教育培训,提高安全意识和操作技能。
3. 加强对疏导人员的考核,确保其具备相应的安全素质和业务能力。
一、交底目的为确保疏浚工程的安全施工,提高作业人员的安全意识和操作技能,特制定本安全技术交底记录。
二、交底内容1. 作业人员安全教育培训(1)熟悉《中华人民共和国安全生产法》及相关安全法规,提高安全意识。
(2)掌握疏浚工程的基本知识、操作规程和安全操作技能。
(3)了解疏浚工程中的常见事故类型及预防措施。
2. 疏浚作业前的安全检查(1)检查机械设备是否完好,安全防护装置是否齐全。
(2)检查施工场地是否平整,排水设施是否畅通。
(3)检查施工人员是否佩戴安全帽、防护眼镜、耳塞等个人防护用品。
3. 疏浚作业中的安全注意事项(1)挖掘作业时,严禁超深挖掘,避免坍塌事故。
(2)挖掘过程中,注意观察土质变化,发现异常情况立即停止作业,上报相关负责人。
(3)挖掘作业区域应设置警示标志,防止无关人员进入。
(4)在疏浚过程中,严格遵守潜水作业安全规程,确保潜水员安全。
(5)疏浚作业区域应配备足够的救生设备和应急救援器材。
4. 疏浚作业后的安全处理(1)作业完成后,清理现场,确保无安全隐患。
(2)对机械设备进行检查、保养,确保下次作业安全。
(3)对施工人员进行总结,分析事故原因,制定预防措施。
三、交底要求1. 作业人员应认真阅读本安全技术交底记录,了解疏浚工程的安全操作规程。
2. 作业人员应严格遵守安全操作规程,确保自身和他人的安全。
3. 作业人员应主动参与安全教育培训,提高安全意识和操作技能。
4. 作业人员应积极配合安全检查,发现问题及时上报。
5. 作业人员应关注疏浚工程的安全动态,提高自我保护能力。
四、附件1. 疏浚工程安全操作规程2. 疏浚工程常见事故及预防措施3. 疏浚工程应急救援预案5. 作业人员安全教育培训记录6. 安全检查记录五、记录人(签名):________记录日期:________年________月________日备注:本记录一式两份,一份存档,一份交作业人员学习。
