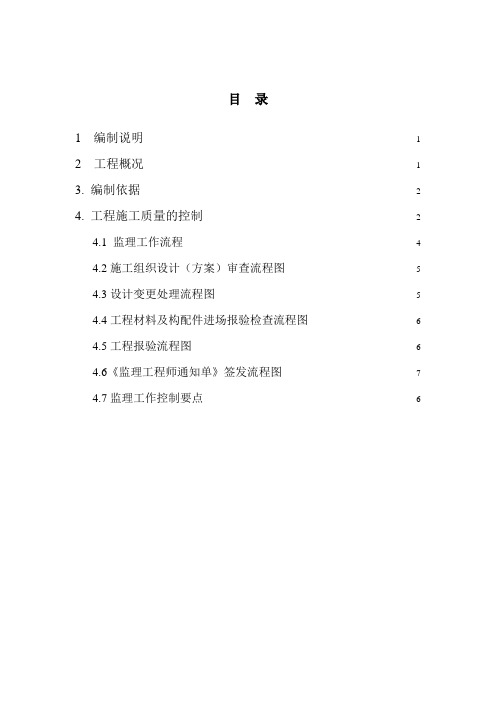

目录1 编制说明 (1)2工程概况 (1)3.编制依据 (2)4. 工程施工质量的控制 (2)4.1 监理工作流程 (4)4.2施工组织设计(方案)审查流程图 (5)4.3设计变更处理流程图 (5)4.4工程材料及构配件进场报验检查流程图 (6)4.5工程报验流程图 (6)4.6《监理工程师通知单》签发流程图 (7)4.7监理工作控制要点 (6)1 编制说明1.1 本细则根据《建设工程监理规范》及相关施工验收规范编制。
1.2 本细则仅适用于DREP芳烃碳四装置工程项目中地下管道的质量监理工作。
1.3 根据本工程项目的设计文件及部分技术资料,并参照一些常规施工方法进行编写,待今后现场实际情况再作补充和完善。
1.4 细则执行中,应注意与DREP工程指挥部和EPC承包商齐鲁石化工程有限公司,中国石油东北分公司,洛阳石化工程公司制定的项目程序相衔接与融合,若有抵触,应与DREP工程指挥部和EPC承包商齐鲁石化工程有限公司,中国石油东北分公司,洛阳石化工程公司具体协商,调整相关条款,求得共识。
2 工程概况2.1 工程量由于本工程目前所到的蓝图只包括各系统的主要干线,所以具体的工程量统计无法细化,只能根据设计文件《地下管道综合材料表》做出部分统计,待地下管网图全部到齐后,本部分内容将有所调整。
1)消防水系统管线848m,45°弯头4个,90°弯头4个,等径三通3个,异径三通27个,阀门12个,法兰24片,垫片24个。
2)循环冷却水系统管线329m,90°弯头9个,同心异径管2个,异径三通2个,阀门2个。
2.2 专业工程特点由于本装置由芳烃、丁二烯、MTBE/丁烯-1三部分组成,管线种类多、量小,井多,且分布不集中。
所以给现场的管沟开挖、管道下沟、组对焊接、补口补伤、吹扫试压等工序都造成了不小的困难。
我监理部认为,本工程的关键是各项施工措施一定要到位,准备工作要充分,该用大型机械的时候一定要用。
管网工程安全监理细则管网工程安全监理细则1、总则为确保管网工程建设过程中施工质量、工程安全、进度及环境保护等各方面工作的有效实施,本细则的订立即结合相关法律、法规、规章以及施工方案、施工组织设计等文件及技术要求,订立出本工程安全监理细则,用于管网工程全过程安全监理。
2、施工监理人员的职责2.1 工程安全监理人员必需具备合法的资格证书及安全监理相关学问和阅历,并在监理过程中认真查看工程施工的每一个细节,确保全部施工方式的环保性及安全性。
2.2 工程安全监理人员必需对施工现场进行巡察及记录工程安全问题,并依据实际抽查和安全问题的通报适时处理和整改。
2.3 工程安全监理人员有权在施工现场对施工设备和布置进行检查,确保施工设备的正常运行和原材料的合规使用。
2.4 工程安全监理人员有权制止存在安全隐患的施工方案,并与施工单位适时沟通交流,适时调整方案。
2.5 工程安全监理人员应适时通知有关部门、相关工程房及企业安全主管部门,协调处理有关安全事故。
3、建设单位的职责3.1 建设单位必需依照国家规定的各项施工标准和验收标准,组织建设管网工程,并供给完备的项目文件和技术支持。
3.2 建设单位必需依照规定承当责任,并与监理人员沟通交流,协同推动管网建设,并适时处理和整改存在或发觉的问题。
3.3 建设单位必需对建设过程中的环境问题及安全风险把握并处理,并在工程验收前进行整改。
3.4 建设单位应代表管网开发公司与环保、安全、卫生等专项管理部门建立紧密的工程监督协作机制,确保项目安全生产并遵守相关法律法规。
4、施工单位的职责4.1 施工单位必需布置合格的施工人员以正确的施工方式施工,确保管网工程施工质量。
4.2 施工单位必需对工人进行岗前培训,并订立施工方案,并与相关部门同步,保证施工过程的安全生产。
4.3 施工单位必需对其施工道路、设备和原材料进行有效的监管和管理,并确保符合环保要求、安全要求以及强制性检验检测要求。
阿勒泰地区北福工业园区一期道路管网工程安全监理实施细则1、施工安全监理措施与方法1。
1。
施工监理安全保证措施在工程项目的建设中,质量、进度和费用控制是工程项目监控的主要工作任务,同时,生产安全对于整个工程来说也是事关重要的,生产安全措施的好坏,将直接影响到工程的质量、进度和费用。
所以工程监理在工作中除了对工程质量、进度和费用进行控制的同时,对工程生产安全的进行全过程监控也是至关重要的.因此监理组将就工程生产安全方面成立专门的安全监控部门,实行安全监理。
1。
2安全监理组织机构安全监理小组组成人员如下:组长:总监理工程师刘斌副组长:安全监理工程师李治组员:各专业监理工程师曾元桥李阳蒯长春1.3机构工作方式安全监理小组将以每月不定期实行工地现场检查的方式对施工单位有关安全措施以及隐患进行全面检查,提出安全检查通报单,定期向业主就工地安全现状及施工单位改进情况以及安全隐患进行通报,供业主参考.1.4施工安全监理工作流程施工安全监理工作流程框图22。
1施工现场 堆放,并场内架(电业部门的安全规定。
严禁施工单位使用电焊设备裸机.各种电器设备应配有专用开关,并保证开关盖板完好无损。
检查工地安装变压器是否符合电业等有关部门的要求。
是否备有灭火器材和高压安全用具.严禁施工单位非电工人员接近带电设备。
2。
2管网工程安全监理控制:2.2.1清理场地清除的丛草、树木严禁放火焚烧,以防引起火灾。
清除淤泥时,应先排除积水,并制定出相应的安全措施后方可清淤。
2.2。
2土方工程2.2.2.1人工挖掘土方必须遵守下列规定:开挖土方的操作人员之间,必须保持足够的安全距离,横向间距不小于2m,纵向间距不小于3m。
土方开挖必须自上而下顺序放坡进行,严禁采用挖空底脚的操作方法。
在靠近电杆附近挖土时,必须采取安全防护措施.2.2.2.2高陡边坡处施工必须遵守下列规定:作业人员须绑系安全带。
开挖工作应与装运作业面相互错开,严禁上、下双重作业。
地下管道顶管施工安全监理实施细则范文第一章总则第一条根据《中华人民共和国建设法律》、《建筑法》以及相关法律法规的规定,制定本实施细则,用于指导和监督地下管道顶管施工中的安全管理工作。
第二条本实施细则适用于进行地下管道顶管施工的各类单位和人员,包括施工单位、监理单位、设计单位和相关的项目管理机构等。
第三条本实施细则的要求是施工单位必须按照相关法律法规进行顶管施工的基本要求和安全管理措施,并且加强监督和检查,确保施工过程中的安全。
第四条施工单位必须成立由专业人员组成的安全管理小组,负责顶管施工的安全管理工作,并向相关部门报备。
第五条施工单位应根据具体情况制定施工方案,并报送监理单位和相关部门进行审查。
第六条施工单位必须对参与顶管施工的施工人员进行安全教育和培训,并且配备必要的劳动防护用品。
第七条监理单位必须对顶管施工进行全程监督和检查,并及时发现和纠正施工中的安全隐患。
第八条设计单位应在设计方案中考虑顶管施工中的安全要求,并提供必要的技术支持和指导。
第二章施工安全管理第九条施工单位必须在顶管施工前进行现场调查和勘察,了解地质、地貌和地下管线布局等情况,并编制相应的施工方案。
第十条施工单位在进行地下管道顶管施工前,必须对施工现场进行安全评估,确定施工过程中可能出现的安全风险,并采取相应的防范措施。
第十一条施工单位必须根据施工方案,进行现场勘察和定位,确保施工过程中不会损坏地下其他管线和设施。
第十二条施工单位必须落实责任制,明确各个岗位的安全职责和权利,并对工作人员进行安全专业知识培训。
第十三条施工单位必须按照规定及时处理施工现场的污染物和废弃物,保持施工环境的清洁和整洁。
第十四条在施工过程中,施工单位必须按照规定采取安全防护措施,包括使用合格的防护装备和设施。
第十五条施工单位在进行地下管道顶管施工时,必须按照规定进行施工质量检查和验收,确保施工质量符合要求。
第十六条施工单位必须及时记录地下管道顶管施工的各项数据和情况,并按照要求报送给监理单位和相关部门。
地下管线监理细则1. 引言地下管线监理是确保地下管线施工质量、安全和符合规范的重要环节。
本细则旨在规范地下管线监理的工作内容、要求和流程,以提高管线施工的质量和效率。
2. 监理人员的资格和职责2.1 监理人员需具备相关工程技术背景和资质,并经过相关培训和考核合格方可担任地下管线监理工作。
2.2 监理人员的职责包括但不限于:- 对施工现场进行定期巡查,确保施工按照设计要求和规范进行;- 检查地下管线的材料质量和施工工艺,及时发现和整改问题;- 协调施工单位和相关部门,解决施工过程中出现的问题;- 编制监理报告,记录施工进展和存在的问题,并提出整改建议。
3. 施工前的准备工作3.1 监理人员应在施工开始前,对施工图纸进行详细审查,并与设计单位沟通,确保施工图纸与设计要求一致。
3.2 监理人员应检查施工单位的施工计划和作业方案,确保施工进度和质量得到有效控制。
3.3 监理人员应审核施工单位提交的材料清单,并对材料质量进行抽检。
4. 施工监理的工作内容4.1 地下管线施工的开挖工作:- 监理人员应检查开挖区域的地质条件,确保施工的安全性;- 监理人员应监督开挖施工的深度和宽度,确保符合设计要求;- 监理人员应对开挖过程中的地下设施进行临时保护和记录。
4.2 管道敷设和连接:- 监理人员应检查管道的质量和材料,确保符合要求;- 监理人员应监督管道的敷设和连接施工,防止松动和漏水等问题;- 监理人员应对管道的坡度和倾斜度进行检查,确保排水顺畅。
4.3 管道试验和验收:- 监理人员应指导施工单位进行管道试验,如水压试验或气压试验;- 监理人员应参与管道试验,并对试验结果进行记录和评估;- 监理人员应对管道的验收工作进行监督,确保各项指标符合规范要求。
5. 施工监理的注意事项5.1 监理人员应密切与施工单位和设计单位的沟通联系,及时解决施工过程中的问题。
5.2 监理人员应做好监理记录和监理报告,详细记录施工过程中的问题和整改情况。
地管监理实施细则
背景
地下管线作为公共基础设施的一部分,具有重要的作用和功能。
然而,由于管线埋设深度大、维护难度大等原因,可能存在一定的安全隐患和使用问题。
因此,为了确保地下管线的安全运行和有效利用,必须实施科学的管线监理管理。
地管监理实施细则旨在规范地下管线的监理管理流程,详细阐述监理的职责、范围、方式及监理报告的要求等方面的规定,为相关单位和人员提供科学有效的管理准则。
监理职责
1.监督施工单位的施工质量,确保地下管线符合设计要求和规范要求;
2.监控施工单位的施工进度,确保地下管线的施工周期和项目进度。
3.针对施工中遇到的问题,提出及时有效的处理方案并评估施工效果。
4.记录监理过程中发现的问题及处理情况,及时向相关单位报告,确保问题得到有效解决。
监理范围
1.地下管线施工前、施工中和施工后的整个过程;
2.地下管线施工项目的验收。
监理方式
1.针对地下管线施工的不同阶段,采取不同的监理方式,如现场监理、远程监理、数据监理等方式;
2.在监理过程中,要实现随时跟进、实时记录、实时处理和实时反馈,确保监管工作的及时有效。
监理报告要求
1.监理报告应根据监理过程中发现的问题及时反馈,内容必须详实、准确、清晰和全面;
2.监理报告应包括监理发现的问题、处理方案及效果、整改情况和建议等,为监管单位制定科学有效的监管措施提供依据。
结语
地管监理实施细则是为保障地下管线安全和有效利用而制定的一系列科学管理准则。
在实际工作中,相关单位和人员应当认真执行,确保规定落实到实处,为地下管线的保护和利用做出积极贡献。
地下管道顶管施工安全监理实施细则第一章总则第一条为了加强地下管道顶管施工安全监理工作,确保地下管道顶管施工的安全和质量,保护人员生命财产安全和环境,提高工程管理水平,制定本细则。
第二条地下管道顶管施工安全监理实施细则适用于所有地下管道顶管施工项目,监理单位、施工单位、设计单位、勘察单位和相关管理机构、人员都应遵守本细则。
第三条施工单位应根据本细则制定施工组织设计,并提交监理单位审批和备案。
监理单位应按照本细则的要求开展相关监理工作。
第四条设计单位和勘察单位应按照国家相关规定和标准进行设计和勘察工作,并为监理单位和施工单位提供必要的技术支持和配合。
第五条监理单位应独立、公正、客观地履行监理职责,保障地下管道顶管施工的安全和质量。
监理单位应组织专门人员对地下管道顶管施工现场进行监督检查,发现问题及时处理并上报相关单位。
第二章监理工作的组织和要求第六条监理单位应根据地下管道顶管施工的实际情况,制定监理工作计划,明确监理工作的目标和任务,并将其落实到实际工作中。
第七条监理单位应设立专门的监理工作组,组长由监理单位指定,负责组织实施监理工作,成员应具备相应的工作经验和专业知识。
第八条监理单位应按照监理合同的要求,制定监理规程,明确监理范围、内容和流程。
第九条监理单位应定期召开工作会议,及时了解地下管道顶管施工的进展情况,解决存在的问题,并做好相关记录和报告。
第十条施工单位应根据监理单位的要求,提供施工图纸、材料、设备等相关文件和资料,配合监理单位的工作,接受监理单位的指导和检查。
第三章施工前的准备工作第十一条施工单位应在施工前对施工现场进行勘察,了解地质情况、地下管道的布局和分布情况等,制定详细的施工方案,并提交监理单位审批和备案。
第十二条施工单位应组织施工人员进行技术培训,提高施工人员的技术水平和安全意识,确保施工人员具备相应的技能和经验。
第十三条施工单位应根据施工图纸确定所需的材料和设备,并按照相关规定进行购买和准备。
地下管道顶管施工安全监理实施细则范本一、概述本实施细则旨在规范地下管道顶管施工过程中的安全监理工作,确保施工过程的安全性和顺利进行。
本细则适用于地下管道顶管施工过程中的安全监理工作。
二、安全监理的职责和权限1. 安全监理应设专职人员负责,具有相关专业知识和丰富的施工安全监理经验。
2. 安全监理人员应参与施工方案的编制和审查,并对施工现场进行监督和检查。
3. 安全监理人员应与施工单位进行有效沟通和协调,及时发现并解决施工过程中的安全问题。
4. 安全监理人员有权要求施工单位按照相关法规和标准进行施工,并对不符合要求的行为提出整改意见。
5. 安全监理人员应及时向业主单位和有关主管部门报告施工安全事故和隐患,并提出处理意见。
如有必要,可以要求施工单位进行停工整改。
三、安全监理的具体要求1. 施工方案的编制和审查1.1 施工方案应包括详细的施工工艺、施工顺序、施工组织及安全保障措施等内容,并符合国家和地方相关法规的要求。
1.2 安全监理人员应对施工方案进行全面审查,确保施工过程的安全性,并提出审查意见。
1.3 施工单位应根据安全监理的审查意见进行调整并修改施工方案,确保施工过程的安全性。
2. 施工现场的监督和检查2.1 安全监理人员应按照施工方案的要求和标准进行现场监督和检查。
2.2 安全监理人员应对施工现场的安全警示标识、临时施工设施、作业人员的劳动保护措施等进行检查,并提出整改意见。
2.3 安全监理人员应对施工现场的作业程序、施工设备的合理性、通风、防爆等防护措施进行检查,并及时提出整改意见。
2.4 安全监理人员应对施工现场的施工质量、施工进度、施工材料的质量等进行监督和检查,并及时提出整改意见。
3. 沟通与协调3.1 安全监理人员应与施工单位的负责人保持良好的沟通和协调,及时了解施工过程中的安全问题,并提出解决意见。
3.2 安全监理人员应与业主单位和有关主管部门保持密切联系,及时报告施工过程的安全情况,并提出处理意见。
地下管网施工的施工工序监理地下管网施工是城市基础设施建设中的重要环节,它关系到供水、供电、供气等公共事业的正常运行。
在地下管网施工中,施工工序监理起到非常重要的作用,它能够确保施工的质量和进度,保障工程的安全和有效性。
本文将重点讨论地下管网施工的施工工序监理。
一、勘察与设计阶段的监理在地下管网施工前,必须进行充分的勘察和设计工作,以确保施工的准确性和合理性。
施工工序监理在这个阶段主要负责监督勘察和设计工作的质量,包括:1.对勘察和设计方案进行审核,确保其符合相关标准和规范;2.检查现场勘察数据的准确性,并对数据进行分析和评估;3.审核管线布置、管径选择、井室设置等设计方案;4.核查设计图纸的准确性和完整性。
二、施工准备阶段的监理在地下管网施工正式开始前,需要进行一系列的施工准备工作,包括:1.施工方案的制定和技术交底;2.施工材料的采购、验收和储存;3.施工机械和设备的准备;4.组织施工人员的培训和安全教育。
施工工序监理在这个阶段的主要任务包括:1.审核施工方案的可行性和合理性;2.检查施工材料的质量和数量,并对材料进行验收;3.检查施工机械和设备的完好性和安全性;4.监督施工人员的培训和安全教育工作。
三、施工过程中的监理地下管网施工的过程非常复杂,包括开挖、敷设、连接、试压等多个环节。
施工工序监理在这个阶段的任务包括:1.检查土方开挖、支护和回填工程,确保开挖的准确性和稳定性;2.监督管线的敷设、连接和固定作业,确保管线的位置准确、连接牢固;3.检查施工现场的安全措施,包括围挡、标志、通风等;4.监督施工人员的操作规范和安全意识。
四、竣工验收阶段的监理施工完成后,需要进行竣工验收,以确保工程达到规定的要求和标准。
施工工序监理在这个阶段的任务包括:1.检查施工图纸和设计要求的一致性;2.对施工工程进行质量检查和验收;3.对施工过程中的各种资料进行整理和归档;4.参与竣工资料的编制和报送。
总之,地下管网施工的施工工序监理是一个重要的环节,它能够确保施工的质量和进度,降低施工风险,保障工程的安全和有效性。
地下管线监理实施细则一、引言地下管线监理是确保地下管线工程质量和安全的重要环节。
为了规范地下管线监理实施过程,提高工程监理质量,本细则特制定。
本细则适用于各类地下管线监理项目的实施。
二、监理项目范围1. 地下管线监理项目包括但不限于以下项目:1)给水管线2)排水管线3)燃气管线4)电力管线5)通信管线6)暖通空调管线7)污水管线8)工业管线等。
三、监理责任与权限1. 监理人员的责任:监理人员应具备相关专业背景和资质,并熟悉地下管线施工技术要求和规范。
他们应负责监督施工单位的工作,确保施工合乎相关要求。
2. 监理人员的权限:监理人员有权对施工单位进行检查和验收,对不符合要求的工程进行整改要求,并有权中止或终止施工单位的工程。
四、监理任务和要求1. 施工前的监理任务:1)审查施工单位提交的施工组织设计和施工图纸,确保其符合设计要求。
2)对施工单位进行现场检查,核对相关施工材料的质量和数量。
3)制定地下管线施工监理计划,明确监理重点及核查内容。
2. 施工中的监理任务:1)监督施工单位按照设计要求进行施工,并配合相关单位进行各项工序的检查和验收。
2)定期检测和评估施工单位使用的工程设备的质量和性能。
3)监测地下管线施工过程中的安全隐患,并及时提出整改措施。
4)确保施工单位遵守相关的环保要求,并协调相关单位进行环境保护措施。
5)及时记录施工现场的情况,并与施工单位进行沟通和交流。
3. 施工结束后的监理任务:1)对施工质量进行全面检查,确保施工达到相关标准和要求。
2)对地下管线进行验收,并出具验收报告。
3)将施工过程中的经验和问题进行总结,并提出改进建议。
五、监理记录和报告1. 监理记录:1)监理人员应及时记录施工过程中的重要事项,如施工进度、质量问题、安全隐患等。
2)监理记录应详实、准确,并由监理人员签字确认。
2. 监理报告:1)监理人员应根据监理记录编写监理报告,内容包括但不限于施工进度、工程质量、安全状况等。
编号:ZTHC-JLJL-XZ-001中天合创鄂尔多斯煤炭深加工项目甲醇制烯烃配套工程(第六标段)监理细则(地下管网)项目监理部(章):专业监理工程师:总监理工程师:日期:目录一、工程概况1.1概况 (1)1.2编制依据 (1)二、适用范围 (1)三、专业工程特点和难点3.1工程特点 (1)3.2工程难点 (1)四、监理工作流程4.1监理工作流程图 (2)五、监理工作控制要点及目标值5.1材料检查 (6)5.2土方工程 (8)5.3管道敷设与阀门安装 (11)5.4管道防腐 (13)5.5附属构筑物 (15)5.6管道水压试验及冲洗 (15)5.7工程验收 (17)5.8监理工作目标值 (18)六、监理工作方法及措施6.1监理工作的方法 (18)6.2监理工作的措施 (19)七、HSE管理 (20)一、工程概况1.1概况工程名称:中天合创鄂尔多斯煤炭深加工项目煤气化等工艺装置(六标段)工程工程地点:内蒙古鄂尔多斯市图克镇建设单位:中天合创能源有限责任公司设计单位:中国石化工程建设有限公司(EPC单位)施工分包单位:中石化第十建设有限公司监理单位:南京金陵石化工程监理有限公司1.2编制依据1.2.1 已批准的监理规划、设计文件及建设工程委托监理合同1.2.2 施工图纸及经审批的施工组织设计及有关资料1.2.3 业主编制的管理文件1.2.4 《石油化工给水排水管道工程施工及验收规范》SH/T3533-20131.2.5 《涂覆涂料前钢材表面处理表面清洁度的目视评定》GB/T8923.1-20111.2.6 《工程测量规范》GB50026-20071.2.7 《给水排水构筑物工程施工及验收规范》GBJ141-20081.2.8 《建设工程质量管理条例》1.2.9 有关国家、省、市地区法律法规等二、适用范围中天合创鄂尔多斯煤炭深加工示范项目煤气化等工艺装置(六标段)工程给排水管道施工的质量控制。
三、专业工程特点和难点3.1工程特点3.1.1 给排水工程专业工程量大,且冬季温度低,影响施工进度;3.1.2 为贯彻模块化施工要求,排水井采用现场预制、组装,排水井的基槽开挖、预制尺寸、脱模质量要求高。
3.1.3 地质条件较差,沙层较厚,地下水位高容易塌方。
3.2工程难点乌审旗属典型的温带大陆性气候,夏季太阳辐射强烈、冬季严寒,降水量小且集中,风大沙多,施工过程中对管道防腐施工、管道焊接带来困难。
另现场地下水位较高,对沟槽的开挖、成品管下沟及接口焊接带来不便。
现场大口径管道数量多,对管道组对、焊接质量要求高。
四、监理工作流程4.1监理工作流程图 4.1.1施工阶段监理工作流程监理部进驻现场熟悉图纸及有关资料、编制监理规划编制监理实施细则参加图纸会审 审批施工组织设计 施工现场情况调查审查分包(施工)单位资质审批开工报告审批竣工验收报告依据合同,对工程进行质量、进度等目标的控制组织竣工预验收监理工作总结参与签署竣工验收意见参加建设单位组织的竣工验收施工单位整改,重新报审编写工程质量评估报告合格不合格4.1.2 进场材料/构配件/设备报验审查流程合格材料/构配件/设备进场承包单位自检合格 填写材料报验单并附质量证明文件报监理机构监理工程师现场检查验收、审核报验资料签认合格,同意使用承包单位另选厂家或重新进货不合格合格4.1.3 分部分项工程报验审查流程承包单位整改 不合格合格承办方整改不合格各分项工程完成并自检合格承包单位填写分项工程质量报验单并附自检合格资料监理工程师审查报验资料并现场检查验收监理签字确认分项工程监理工程师审查资料监理现场检查验收分部工程完成并自检合格 填写分部工程报验单并附自检合格资料 总监签发分部工程检验认可书合格4.1.4隐蔽工程质量控制流程不合格合格合格不合格合格不合格不合格承包单位自检合格,向监理机构申报《工程报验单》并附隐检记录,质评表及相关资料监理工程师审查资料并现场检查验收监理在隐蔽记录报验单签字认可监理下达不合格项通知并提出整改要求承包单位进入下一道工序施工承包方整改后再次申请报验监理再次检查验收监理第三次检查验收 由总监理工程师下令停产整顿或签发更换施工队伍的通知 承包方整改后第三次申请报验监理下达不合格项通知限期整改五、监理工作控制要点及目标值5.1材料检查5.1.1 给排水管道工程中所采用的管子、管件、阀门、接口材料、防腐材料等,应有合格的质量证明文件,消防专用产品还应具有生产许可证。
对材料的质量证明文件的特性数据有怀疑时,应经复验合格后方可使用。
5.1.2 材料使用前,应按设计文件要求核对和确认材质、规格、型号,其尺寸公差和性能指标应符合相应产品标准。
5.1.3 钢管和管件表面不得有裂纹、结疤、折叠、离层等缺陷,锈蚀、凹坑及机械损伤深度不应超过壁厚负偏差。
5.1.4 铸铁管和管件表面不得有裂纹和妨碍使用的凹凸不平等缺陷,采用橡胶圈柔性接口的管子和管件承口的内工作面和插口的外工作面应光滑,不得有影响接口密封性能的缺陷。
5.1.5 法兰和盲板的密封面应平整光洁,不得有毛刺和径向沟槽。
5.1.6 螺栓、螺帽及螺纹管件的螺纹应完整,无伤痕、毛刺等缺陷,螺纹应配合良好。
5.1.7 橡胶、石棉橡胶等非金属垫片,质地应柔韧、厚度均匀,无老化变质及分层现象,表面不应有气泡、折皱、划痕等缺陷。
5.1.8 橡胶圈不得有割裂、破损、气泡、大飞边等缺陷。
5.1.9 橡胶、塑料等非金属密封面的阀门、衬里部件等材料验收后,储存和保管应防止暴晒、冷冻、挤压等造成的老化、变质和变形。
5.1.10 阀门外观检查,其零部件应齐全完好,填料压盖螺栓应留有压缩裕量。
转动装置和操作机构应动作灵活、可靠、无卡涩。
5.1.11 到货阀门应从每批(同制造商、规格、型号)中抽查10%且不少于1个,进行壳体压力试验和密封试验,若有不合格再抽查20%,如仍有不合格则应逐个试验。
5.1.12 阀门压力和密封面试验宜用洁净水进行。
5.1.13 阀门壳体压力试验的试验压力为阀门公称压力的1.5倍,保压时间不少于5min,阀体、填料无渗漏为合格。
5.1.14阀门(除止回阀、底阀)密封试验的试验压力为公称压力或1.25倍的工作压力,以阀瓣密封面在规定的保压时间内无渗漏为合格,密封试验保压时间应符合下表规定。
密封试验保压时间公称直径DN,mm ≤50 65-150 ≥200保压时间,S 15 60 1205.1.15 公称压力小于1.0MPa,且公称直径大于或等于600mm的闸阀和蝶阀,当制造厂有压力和密封试验证明文件时,可不单独进行壳体压力试验和阀板密封试验,宜采用色印等方法对阀板密封副进行检查,接合面上的色印应连续。
5.1.16 试验合格的阀门,应及时排尽内部积水,并吹干,密封面(除塑料和橡胶密封面外)应涂防锈油,关闭阀门,封闭进、出口,并填写“阀门试验记录”。
5.1.17 承插式柔性接口使用的橡胶圈,应由管材生产厂配套供应,橡胶圈内径与管子插口外径之比宜为0.85-0.9,橡胶圈断面直径压缩率宜为40%-50%。
5.1.18 接口用橡胶圈宜保存在温度为-5℃~40℃、避免阳光照射并与热源距离大于1M 的室内,并不得与油类、能溶解橡胶的溶剂及对橡胶有侵蚀的酸、碱、盐等物质存放在一起,且不得长时间受压。
5.1.19 地下管网三级质量控制点的设置地下管网质量控制点序号质量控制点控制内容等级备注1 施工图纸会审、设计交底图纸及其他设计文件是否齐全:水准点、坐标及尺寸正确性,设计是否漏项。
A2 施工方案/技术措施审查施工技术质量措施,质量控制点设置;施工标准规范、施工工艺、工序;人力、机具安排A3 焊工资格审查焊工、质量检查人员资格 B4 材料检验材料质量证明文件、材料外观及几何尺寸,现场材料标识管理B5 测量、定位、放线坐标点、水准点、工程定位测量 B6 防腐前表面处理除锈质量等级、除锈方法、除锈质量 B7 防腐层检查搭接长度、隐蔽前补口防腐层测厚 B隐蔽前电火花检漏 A8 管沟、井基槽验收管沟、井基槽尺寸、标高、土质情况 A9 砼井浇筑模板、预埋件、钢筋、配合比 B10 铸铁管道敷设铸铁管道敷设的直线度、接口方向、接口填料深度、接口外观质量、管道不允许悬空C11 管道焊接焊条及焊接设备管理情况;焊道表面质量 C12 管道隐蔽试压、补口完,管线的起止点、转折点、管顶标高及井坐标A13 回填检查回填厚度、密实度 C14 井室与穿越管道井室外观质量,套管、爬梯等 C15 钢制管道压力试验、铸铁管闭水试验试验前资料检查、钢制管道强度、严密性试验;铸铁管道闭水试验按施工验收规范、试压方案进行A16 交工验收技术资料、质量评定资料审查 A5.2土方工程5.2.1 放线与测量5.2.1.1 给排水管道工程的放线与测量前应完成定位和高程的测量布点工作,并对基准点采用保护措施,且应作出明显标记。
固定水准点的精度宜不低于GB50026规定的四等。
5.2.1.2 施工测量应沿管道路线设置便于观测的临时水准点和管道轴线控制桩,且应采取保护措施,在管道线路与原有地下管道、电缆及其他构筑物交叉处的地面上设置明显标志,并符合下列规定:a)临时水准点的间距宜不大于200m;b)水准点和控制桩应经复核确认后使用;c)放线测量记录应标明所依据的控制点。
5.2.1.3 给排水管道工程下列作业施工前,应校测管道中心线及高程控制桩:a)地基验槽;b)施工砼管基;c)管道铺设。
5.2.1.4 施工测量的允许偏差,应符合下表规定:施工测量允许偏差表项目允许偏差值水准测量高程闭合差,mm 30√L导线测量方位角闭合差,mm 40√n导线测量相对闭合差,mm 1/1000注:1、L为水准点间的水平距离,KM。
2、n为水准与导线测量的测站点,个。
5.2.2 沟槽开挖5.2.2.1 开挖动土前,应办理动土手续,并根据需要制订下列措施:a)防止地面水流入的措施;b)防止附近已有建(构)筑物、道路、管道等产生沉降或变形的措施;c)排除积水的措施;d)降低地下水位的措施;e)沟壁支撑安装和拆除措施。
5.2.2.2 管道沟槽底部的开挖宽度宜按下列公式计算,当沟槽底部设置排水沟时,应适当加宽。
B H=D b+2(b1+b2)式中:B H―管道沟槽底部的开挖宽度,mm;D h―管道结构的外缘宽度,mm;B1―管道一测的工作面宽度(可按下表选用),mm;B2―管道一测的支撑厚度,取150mm~200mm。
管道一侧的工作面宽度(单位:mm)管道结构的外缘宽度D h管道一侧的工作面宽度非金属管道金属管道≤500 400 300 500<D h≤1000 500 4001000<D h≤1500 600 6001500<D h≤3000 800 8005.2.2.3 地质条件良好、土质均匀,地下水位低于沟底高程,且边坡不加支撑时,沟槽深度符合下表规定,可不设边坡。
