天津市建筑给排水与采暖工程施工质量验收资料技术规定本规定适用于民用与一般工业建筑的室内给排水、采暖和民用建筑(住宅小区)、厂区的室外给排水、采暖工程施工质量验收的控制资料及安全和功能资料的管理.质量控制资料1图纸会审、设计变更、洽商记录给排水与采暖工程图纸会审、设计变更、洽商记录必须采用规定中“图纸会审、设计变更、洽商记录”[津资K-1(通用)]统一用表记录,并采用规定中“记录汇总表[津资K—5(通用)]统一用表整理汇总。
2材料、配件出厂合格证及进场检(试)验报告主要材料进场检查验收必须采用规定中“建筑给排水、采暖、通风、空调工程主要材料进场验收记录”[津资K—S2-1(通用)]统一用表进行记录;设备进场检查验收必须采用规定中“设备开箱检查记录” [津资K—S2—2(通用)]统一用表进行记录;主要材料、成品、半成品、器具和设备必须采用规定中“材料汇总表[津资K-3(通用)]统一用表进行汇总整理。
2.0。
1主要材料的进场检查验收应按批抽查和记录,检查验收应包括实物和质量证明文件两个方面。
实物抽查数量每批次每规格不应少于一件。
不同厂家、不同批次的材料进场检查验收应用表[津资K-S2—1(通用)]分别记录。
2.0.2材料和设备的质量证明文件主要包括1。
合格证2。
检验报告3。
有关许可证件4.新材料、新产品应有具备鉴定资格单位或部门出具的鉴定证书,同时应有材料(产品)质量标准、安装标准等。
5。
进口材料和设备应有商检证明、中文版质量证明文件和(安装、使用)说明书等。
2.0.3热水、采暖用塑料(复合)管道,直埋或暗敷在墙、楼板内时,应对管材、管件进行现场抽样复验,复验必须采用规定中“塑料管材检验报告"(津资K-S2-3)和“塑料复合管材检验报告”(津资K-S2-4)统一用表。
3管道、设备强度试验、严密性试验记录强度和严密性试验采用规定中“承压管道系统、设备、阀门强度及严密性试验记录”[津资K—S3(通用)]统一用表进行记录。
各类管道系统清洗、吹洗记录
室内排水管道通水闭水试验记录
排污水管道通球试验记录
注:附立管分布简图及堵塞位置或照片
2.6.1电气接地装置隐检与平面示意图表
编号:
注:此项工作必须在接地装置敷设后,隐蔽之前进行。
非重点及特殊要求的工程,设计单位可不参验收签字。
2.6.2电气接地电阻测试记录
编号:
注:本表适用于各种类型接地电阻的测试。
非重点及特殊要求的工程,设计单位可不参加签字。
仪表型号栏现证明计量检证号与日期
2.6.4电气照明器具通电安全检查记录
编号:
注:每户的照明器具全数检查,开关断相线,罗灯口中心接相线,插座右相左零,地线在上。
排二生产值班点扩建工程管道通

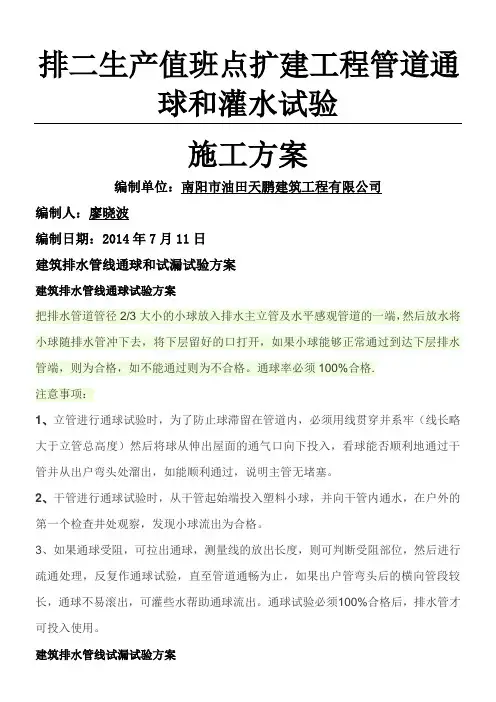

球和灌水试验
施工方案
编制单位:南阳市油田天鹏建筑工程有限公司
编制人:廖晓波
编制日期:2014年7月11日
建筑排水管线通球和试漏试验方案
建筑排水管线通球试验方案
把排水管道管径2/3大小的小球放入排水主立管及水平感观管道的一端,然后放水将小球随排水管冲下去,将下层留好的口打开,如果小球能够正常通过到达下层排水管端,则为合格,如不能通过则为不合格。
通球率必须100%合格.
注意事项:
1、立管进行通球试验时,为了防止球滞留在管道内,必须用线贯穿并系牢(线长略大于立管总高度)然后将球从伸出屋面的通气口向下投入,看球能否顺利地通过干管并从出户弯头处溜出,如能顺利通过,说明主管无堵塞。
2、干管进行通球试验时,从干管起始端投入塑料小球,并向干管内通水,在户外的第一个检查井处观察,发现小球流出为合格。
3、如果通球受阻,可拉出通球,测量线的放出长度,则可判断受阻部位,然后进行疏通处理,反复作通球试验,直至管道通畅为止,如果出户管弯头后的横向管段较长,通球不易滚出,可灌些水帮助通球流出。
通球试验必须100%合格后,排水管才可投入使用。
建筑排水管线试漏试验方案
建筑给排水灌水试验:隐蔽或埋地的室内排水管道在隐蔽前必须做灌水试验,灌水高度应不低于底层卫生器具的上边缘或房屋地面高度。
建筑给排水灌水试验:隐蔽或埋地的室内排水管道在隐蔽前必须做灌水试验,灌水高度应不低于底层卫生器具的上边缘或房屋地面高度。
检验方法:灌水到满水,观察15min,水面下降以后再灌满观察5min,液面不降,室内排水管道的接口无渗漏为合格。

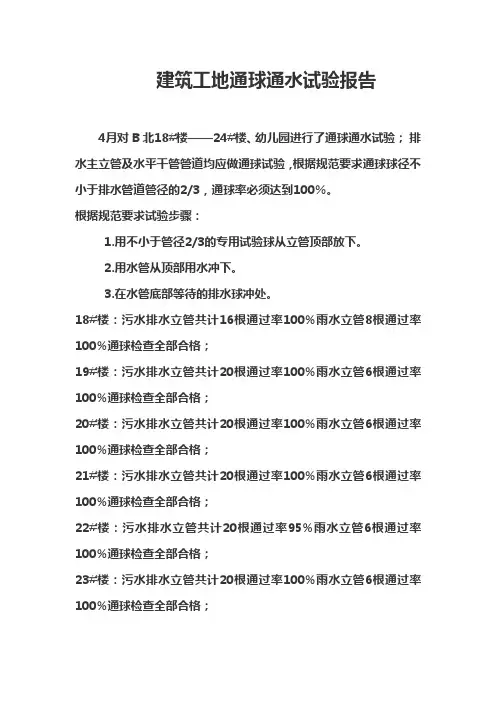

建筑工地通球通水试验报告
4月对B北18#楼——24#楼、幼儿园进行了通球通水试验;排水主立管及水平干管管道均应做通球试验,根据规范要求通球球径不小于排水管道管径的2/3,通球率必须达到100%。
根据规范要求试验步骤:
1.用不小于管径2/3的专用试验球从立管顶部放下。
2.用水管从顶部用水冲下。
3.在水管底部等待的排水球冲处。
18#楼:污水排水立管共计16根通过率100%雨水立管8根通过率100%通球检查全部合格;
19#楼:污水排水立管共计20根通过率100%雨水立管6根通过率100%通球检查全部合格;
20#楼:污水排水立管共计20根通过率100%雨水立管6根通过率100%通球检查全部合格;
21#楼:污水排水立管共计20根通过率100%雨水立管6根通过率100%通球检查全部合格;
22#楼:污水排水立管共计20根通过率95%雨水立管6根通过率100%通球检查全部合格;
23#楼:污水排水立管共计20根通过率100%雨水立管6根通过率100%通球检查全部合格;
24#楼:污水排水立管共计17根通过率100%雨水立管6根通过率100%通球检查全部合格;
幼儿园:污水排水立管共计8根通过率100%雨水立管4根通过率100%通球检查全部合格;
参加检查人员:
项目水电工长:
各栋号班组长;
监管人员:杜仲;
监理:
总结:对XXXB北8栋楼进行通球通水试验中共计污水立管141根通过率99%,雨水立管48根通过率100%。
在进行试验中22#楼污水立管WL-11堵塞经过整改;复查达到要求。
B北全部立管达到通球通水试验要求全部检查合格。
施工准备(一)作业条件UPVC 埋设管道,应开挖沟槽,沟槽要平直,必须有坡度,沟底夯实。
地下铸铁排 水管道的铺设必须在基础达到或接近±O.OO 标高,房心回填到管底或稍高的高度,房 心内沿管线位置无堆积物,且管线穿过建筑基础处,己按设计要求预留管洞。
暗装管 道(包括设备层、竖井、吊顶内的管道首先应核对各种管道的标高、坐标的排列有无矛 盾。
预留孔洞、预埋件巳完成。
土建支模巳拆除,操作场地清理干净,安装高度超过 3.5m 应搭脚手,并做好安全防护。
室内明装管道要与结构进度相隔二层的条件下进行 安装。
室内地平线应弹好,粗装修抹灰工程已完成。
安装场地无障碍物。
(二)材料要求1. 硬质聚氯乙烯(UPVC )管材、管件、支架、粘接剂应是管材厂家配套产品。
管道规格尺寸应与卫生洁具连接适宜,并有产品质量合格证、相关检验报告及说明 书。
管材内外表层应光滑,无气泡、裂纹,管壁厚度均匀,色泽一致。
直管段 挠度不大于1%。
管件造型应规矩、光滑,无毛刺。
承□应有梢度,并与插口 配套。
码放时地面要平,如果上架应多设几个支点防止管子变形。
冬季防止冻 坏,夏季防止太阳晒。
用到的其他材料有:粘接剂、型钢、圆钢、卡件、螺栓、 螺母、肥皂、铅笔等。
2.铸铁排水管道及管件品种、规格应符合设计要求。
灰口铸铁的管壁应厚度均匀,内外光滑整洁,无浮砂、包砂、粘砂,更不允许有砂眼、裂纹、飞刺和疙瘩。
承插口的内外径及管件造型规矩,法兰接口平整光洁严密,地漏和返水弯的扣 距必须一致,不得有偏扣、乱扣、方扣、丝扣不全等现象。
青麻、油麻要整齐, 不允许有腐朽现象。
沥青漆、防锈漆、调和漆和银粉必须有产品合格证。
水泥 一般采用强度等级P-O32.5的普通水泥,必须有产品合格证、出厂检测报告及 进场复验报告。
用到的其他材料有:汽油、机油、胶皮布、电气、焊条、型钢、 螺栓、螺母、铅丝等。
3. 不得使用国家限制使用和淘汰落后的建材产品。
4. 主要设备、器具应有安装使用说明书。

浙建监表B7七号楼地下室基础人防隐蔽工程报验申请表工程名称:温州生态园黄屿片A23、A26地块旧村农房改造安置工程编号:本表一式三份,经监理单位审批后,建设单位、监理单位、承包单位各存一份。
RF1。
6。
4 排水管道安装检验批质量验收记录表编号:RF1。
6.4 排水管道安装现场检查原始记录表共 1 页第 1 页监理校核: 检查:记录:验收日期:2016年11月21日RF1.10。
2 管道隐蔽工程检查验收记录表制表日期:2016年11月21日工程名称:温州生态园黄屿片A23、A26地块旧村农房改造安置工程,施工单位:浙江新邦建设股份有限公司,建设单位:温州生态园管委会分项工程名称:排水管道安装隐蔽部位: 七号楼基础设计图号:水施-05A 管道材质:镀锌钢管规格: DN80隐蔽段的划分及数量: 9米操作班(组)长:周会兴专业技术负责人:质检员:施工员:注:本表适用于给水排水、通风空调等管道工程。
隐蔽检查情况填写说明:1、位置标记:给水、排水管平行铺设,水平最小净距500mm;交叉铺设、垂直铺设净距150mm.通常给水管在上;若在下面,必须加套管,套管长度不小于排水管直径的3倍.2、标高、坡度、坡向:埋深;0。
00X 或0。
0X3、管材、阀件材质、接口、接头材质:法兰:给排水管宜用橡胶垫;承插口:麻丝填充,水泥或石棉水泥捻口,不得用水泥沙浆抹口。
4、防腐措施:实际做法5、保温方式:实际做法6、管洞处理:穿变形缝、防护、密闭墙做法7、试压、灌水试验结果:无压管做灌水试验,有压管做水压试验制表日期:2016年11月21日工程名称:温州生态园黄屿片A23、A26地块旧村农房改造安置工程,施工单位:浙江新邦建设股份有限公司,建设单位:温州生态园管委会分项工程名称:排水管道安装试压(灌水)系统: 七号楼基础人防排水监理单位:温州诚力工程项目管理有限公司试压灌水部位:人防去排水设计图号:水施—05A管道材质:镀锌钢管规格:DN80 数量: 9米通水时间:年月日时起至月日时止注:给水系统试压1、工作压力不大于0.6Mpa时,试验压力不小于0.6Mpa;2、水压试验时,在10min内压力降不大于0。
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
管道强度、严密性试验记录本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份.管道吹(冲)洗(脱脂)试验记录本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
、下面是赠送的合同范本,不需要的可以编辑删除!!!!!!教育机构劳动合同范本为大家整理提供,希望对大家有一定帮助。
一、_________ 培训学校聘请_________ 籍_________ (外文姓名)_________ (中文姓名)先生/女士/小姐为_________ 语教师,双方本着友好合作精神,自愿签订本合同并保证认真履行合同中约定的各项义务。
二、合同期自_________ 年_________ 月_________ 日起_________ 年_________ 月_________ 日止。
三、受聘方的工作任务(另附件1 )四、受聘方的薪金按小时计,全部以人民币支付。
五、社会保险和福利:1.聘方向受聘方提供意外保险。
(另附2 )2.每年聘方向受聘期满的教师提供一张_________ 至_________ 的来回机票(金额不超过人民币_________ 元整)或教师凭机票报销_________ 元人民币。
六、聘方的义务:1.向受聘方介绍中国有关法律、法规和聘方有关工作制度以及有关外国专家的管理规定。
2.对受聘方提供必要的工作条件。
3.对受聘方的工作进行指导、检查和评估。
4.按时支付受聘方的报酬。
七、受聘方的义务:1.遵守中国的法律、法规,不干预中国的内部事务。
2.遵守聘方的工作制度和有关外国专家的管理规定,接受聘方的工作安排、业务指导、检查和评估。
未经聘方同意,不得兼任与聘方无关的其他劳务。

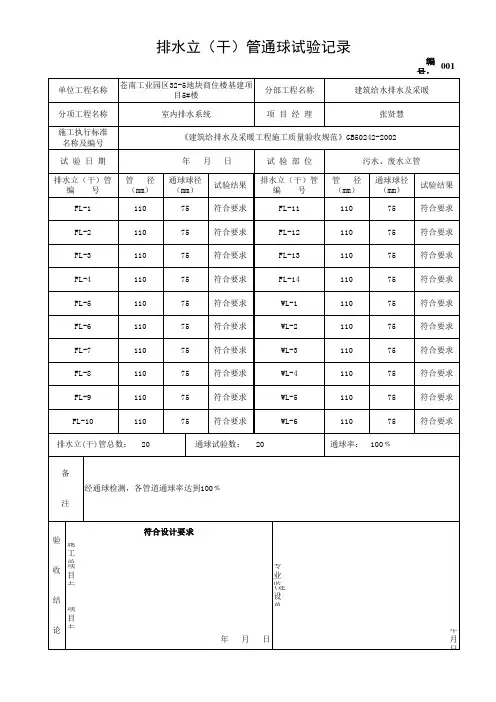

通球试验
建筑给排水通球试验:室内排水立管或干管在安装结束后,需用直径不小于管径2/3的橡胶球、铁球或木球进行管道通球试验。
具体操作:
立管进行通球试验时,为了防止球滞留在管道内,必须用线贯穿并系牢(线长略大于立管总高度)然后将球从伸出屋面的通气口向下投入,看球能否顺利地通过干管并从出户弯头处溜出,如能顺利通过,说明主管无堵塞。
干管进行通球试验时,从干管起始端投入塑料小球,并向干管内通水,在户外的第一个检查井处观察,发现小球流出为合格。
作用:
通球试验是为了测试建筑管道的防堵塞能力。
注意
如果通球受阻,可拉出通球,测量线的放出长度,则可判断受阻部位,然后进行疏通处理,反复作通球试验,直至管道通畅为止,如果出户管弯头后的横向管段较长,通球不易滚出,可灌些水帮助通球流出。
通球试验必须100%合格后,排水管才可投入使用。
