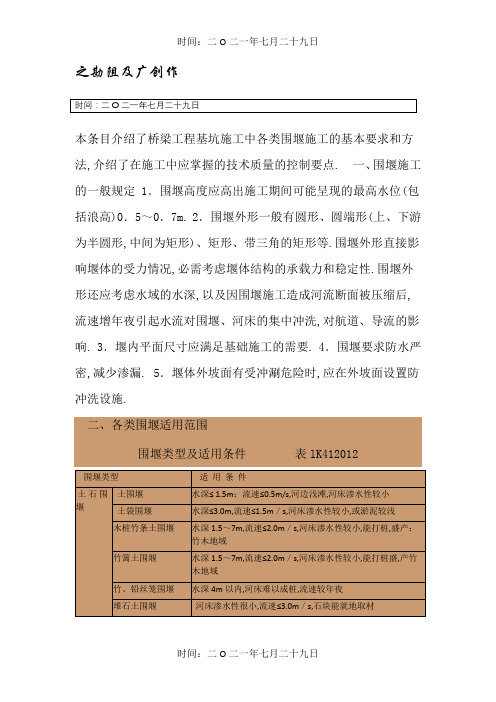

之勘阻及广创作本条目介绍了桥梁工程基坑施工中各类围堰施工的基本要求和方法,介绍了在施工中应掌握的技术质量的控制要点. 一、围堰施工的一般规定 1.围堰高度应高出施工期间可能呈现的最高水位(包括浪高)0.5~0.7m. 2.围堰外形一般有圆形、圆端形(上、下游为半圆形,中间为矩形)、矩形、带三角的矩形等.围堰外形直接影响堰体的受力情况,必需考虑堰体结构的承载力和稳定性.围堰外形还应考虑水域的水深,以及因围堰施工造成河流断面被压缩后,流速增年夜引起水流对围堰、河床的集中冲洗,对航道、导流的影响. 3.堰内平面尺寸应满足基础施工的需要. 4.围堰要求防水严密,减少渗漏. 5.堰体外坡面有受冲涮危险时,应在外坡面设置防冲洗设施.二、各类围堰适用范围围堰类型及适用条件表lK412012三、土围堰施工要求 1.筑堰资料宜用黏性土、粉质黏土或砂夹黏土.填出水面之后应进行夯实.填土应自上游开始至下游合龙. 2.筑堰前,必需将堰底下河床底上的杂物、石块及树根等清除干净. 3.堰顶宽度可为l~2m.机械挖基时不宜小于3m.堰外边坡迎水流一侧坡度宜为1:2~1:3,背水流一侧可在1:2之内.堰内边坡宜为1;1~1:1.5.内坡脚与基坑的距离不得小于lm.四、土袋堰施工要求 (一)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码.袋中宜装不渗水的黏性土,装土量为土袋容量的1/2-2/3.袋口应缝合.堰外边坡为1:0.5~1:1,堰内边坡为1:0.2-1:0.5.围堰中心部份可填筑黏土及黏性土芯墙. (二)堆码土袋,应自上游开始至下游合龙.上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳.(三)筑堰前,堰底河床的处置、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同.五、钢板桩围堰施工要求 1.有年夜漂石及坚硬岩石的河床不宜使用钢板桩围堰. 2.钢板桩的机械性能和尺寸应符合规定要求.3.施打钢板桩前,应在围堰上下游及两岸设丈量观测点,控制围堰长、短边方向的施打定位.施打时,必需备有导向设备,以保证钢板桩的正确位置. 4.施打前,应对钢板桩的锁口用止水资料捻缝,以防漏水. 5.施打顺序一般为从上游分两头向下游合龙. 6.钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉法子. 7.经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查.接长的钢板桩,其相邻两钢板桩的接头位置应上下错开. 8.施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打.六、钢筋混凝土板桩围堰施工要求 1.板桩断面应符合设计要求.板桩桩尖角度视土质坚硬水平而定.沉人砂砾层的板桩桩头,应增设加劲钢筋或钢板. 2.钢筋混凝土板桩的制作,应用刚度较年夜的模板,榫口接缝应顺直、密合.如用中心射水下沉,板桩预制时,应留射水通道. 3.目前钢筋混凝土板桩中,空心板桩较多.空心多为圆形,用钢管作芯模.板桩的榫口一般圆形的较好.桩尖一般斜度为(1:2.5)~(1:1.5). 七、套箱围堰施工要求1.无底套箱用木板、钢板或钢丝网水泥制作,内设木、钢支撑.套箱可制成整体式或装配式. 2.制作中应防止套箱接缝漏水. 3.下沉套箱前,同样应清理河床.若套箱设置在岩层上时,应整平岩面.当岩面有坡度时,套箱底的倾斜度应与岩面相同,以增加稳定性并减少渗漏. 八、双壁钢围堰施工要求 1.双壁钢围堰应作专门设计,其承载力、刚度、稳定性、锚锭系统及使用期等应满足施工要求. 2.双壁钢围堰应按设计要求在工厂制作,其分节分块的年夜小应按工地吊装、移运能力确定. 3.双壁钢围堰各节、块拼焊时,应按预先安插的顺序对称进行.拼焊后应进行焊接质量检验及水密性试验. 4.钢围堰浮运定位时,应对浮运、就位和灌水着床时的稳定性进行验算.尽量安插在能保证浮运顺利进行的低水位或水流平稳时进行,宜在白日无风或小风时浮运.在水深或水急处浮运时,可在围堰两侧设导向船.围堰下沉前初步锚锭于墩位上游处.在浮运、下沉过程中,围堰露出水面的高度不应小于lm. 5.就位前应对所有缆绳、锚链、锚锭和导向设备进行检查调整,以使围堰落床工作利进行,并注意水位涨落对锚锭的影响. 6.锚锭体系的锚绳规格、长度应相差不年夜.锚绳受力应均匀.边锚的预拉力要适当,防止导向船和钢围堰摆动过年夜或折断锚绳. 7.准确定位后,应向堰体壁腔内迅速、对称、均衡的灌水,使围堰落床. 8.落床后应随时观测水域内流速增年夜而造成的河床局部冲洗,需要时可在冲洗段用卵石、碎石垫填整平,以改变河床上的粒径,减小冲洗深度,增加围堰稳定性. 9.钢围堰着床后,应加强对冲洗和偏斜的情况进行检查,发现问题及时调整. 10.钢围堰浇筑水下封底混凝土之前,应依照设计要求进行清基,并由潜水员逐片检查合格后方可封底.11.钢围堰着床后的允许偏差应符合设计要求.看成承台模板用时,其误差应符合模板的施工要求。
各种围堰用途及做法本条目介绍了桥梁工程基坑施工中各类围堰施工的基本要求和方法,介绍了在施工中应掌握的技术质量的控制要点。
一、围堰施工的一般规定1.围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。
2.围堰外形一般有圆形、圆端形(上、下游为半圆形,中间为矩形)、矩形、带三角的矩形等。
围堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。
围堰外形还应考虑水域的水深,以及因围堰施工造成河流断面被压缩后,流速增大引起水流对围堰、河床的集中冲刷,对航道、导流的影响。
3.堰内平面尺寸应满足基础施工的需要。
4.围堰要求防水严密,减少渗漏。
5.堰体外坡面有受冲涮危险时,应在外坡面设置防冲刷设施。
二、各类围堰适用范围围堰类型及适用条件表lK412012四、土袋堰施工要求 (一)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。
袋中宜装不渗水的黏性土,装土量为土袋容量的1/2-2/3。
袋口应缝合。
堰外边坡为1:0.5~1:1,堰内边坡为1:0.2-1:0.5。
围堰中心部分可填筑黏土及黏性土芯墙。
(二)堆码土袋,应自上游开始至下游合龙。
上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。
(三)筑堰前,堰底河床的处理、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同。
五、钢板桩围堰施工要求1.有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。
2.钢板桩的机械性能和尺寸应符合规定要求。
3.施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。
施打时,必须备有导向设备,以保证钢板桩的正确位置。
4.施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。
5.施打顺序一般为从上游分两头向下游合龙。
6.钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。
7.经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。
接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。
第1篇一、工程概述堤防工程施工围堰是水利工程中一项重要的施工技术,其主要作用是在施工过程中,对河道、湖泊、水库等水域进行围挡,确保施工安全、提高施工效率。
本文将以某水利工程堤防工程施工围堰为例,详细阐述其施工方案、工艺流程及质量控制。
二、施工方案1. 工程概况本工程位于某河流中游,全长10公里,主要目的是提高河流防洪标准,改善水环境。
施工围堰分为上游围堰和下游围堰,上游围堰长5公里,下游围堰长5公里。
2. 施工方法(1)围堰材料:采用土工布、砂袋、钢筋、水泥等材料。
(2)施工工艺:①围堰基础处理:对围堰基础进行平整、压实,确保基础坚实。
②围堰结构:采用土工布袋围堰,内侧用砂袋填充,外侧用土工布包裹。
③围堰连接:采用钢筋连接,确保围堰整体稳定性。
④围堰封顶:在围堰顶部铺设一层水泥混凝土板,用于防止雨水渗透。
三、工艺流程1. 施工准备:确定围堰位置、尺寸、材料等,做好施工前的各项准备工作。
2. 基础处理:对围堰基础进行平整、压实。
3. 围堰结构施工:按照设计要求,逐层堆筑土工布袋,并用砂袋填充。
4. 围堰连接:采用钢筋连接,确保围堰整体稳定性。
5. 围堰封顶:在围堰顶部铺设一层水泥混凝土板。
6. 围堰加固:对围堰进行加固,提高其抗冲刷、抗渗漏能力。
四、质量控制1. 材料质量:确保围堰材料符合设计要求,如土工布、砂袋、钢筋、水泥等。
2. 施工质量:严格按照施工工艺进行施工,确保围堰结构稳定、连接牢固。
3. 工程检测:对围堰进行定期检测,发现问题及时整改。
4. 安全管理:加强施工现场安全管理,确保施工人员生命财产安全。
五、结论堤防工程施工围堰是水利工程中的重要组成部分,其施工质量直接关系到工程的防洪安全。
本文以某水利工程为例,详细阐述了堤防工程施工围堰的施工方案、工艺流程及质量控制,为类似工程提供参考。
在实际施工过程中,应根据工程特点、环境条件等因素,优化施工方案,确保工程质量。
第2篇一、工程概述堤防工程施工围堰是水利工程建设中的一项重要工程,主要用于围护施工区域,确保施工安全、质量和进度。
第1篇一、围堰施工的定义围堰施工是指在施工过程中,为了保护水域、河道、湖泊等天然水体或场地,采用土、石、混凝土、钢板等材料,按照一定的设计要求,建造一个封闭的围护结构,将施工区域与外部环境隔离开来的工程。
二、围堰施工的分类1. 按材料分类:土围堰、石围堰、混凝土围堰、钢板桩围堰等。
2. 按形状分类:圆形围堰、矩形围堰、拱形围堰等。
3. 按施工方法分类:重力式围堰、浮式围堰、吹填式围堰等。
三、围堰施工的特点1. 专业性强:围堰施工需要具备一定的专业知识和技能,如土力学、水力学、结构力学等。
2. 技术含量高:围堰施工涉及多个学科领域,需要采用先进的施工技术和设备。
3. 安全风险大:围堰施工过程中,可能遇到洪水、滑坡、坍塌等安全风险。
4. 环境影响小:围堰施工应尽量减少对周围环境的影响,如水环境、生态环境等。
四、围堰施工的流程1. 工程设计:根据施工需求,确定围堰的类型、形状、尺寸、材料等。
2. 施工准备:组织施工队伍,准备施工设备、材料、人员等。
3. 施工施工:按照设计要求,进行围堰的施工,包括基础处理、围堰材料运输、围堰建造等。
4. 质量检测:对围堰进行质量检测,确保围堰的稳定性和安全性。
5. 竣工验收:完成围堰施工后,进行竣工验收,确保围堰符合设计要求。
五、围堰施工的注意事项1. 设计合理:围堰设计应充分考虑施工区域的地质、水文、气候等因素,确保围堰的稳定性和安全性。
2. 施工规范:严格按照施工规范进行施工,确保围堰质量。
3. 安全生产:加强施工现场安全管理,确保施工人员的人身安全。
4. 环境保护:在围堰施工过程中,尽量减少对周围环境的影响。
总之,围堰施工是专项工程,对于保障工程顺利进行具有重要意义。
在实际施工过程中,应充分考虑围堰施工的特点和注意事项,确保施工质量和安全。
第2篇一、围堰施工的定义围堰施工是指为了在施工过程中阻止水流进入施工区域,保护工程不受水流侵蚀,采用各种材料和方法,在河道、湖泊、海洋等水域中建造的一种临时性防水结构。
围堰类型及适用条件
我跟你说啊,这围堰类型啊,那可真是个有意思的事儿。
咱先说土石围堰吧。
这土石围堰啊,就像是个敦实的老大哥,看起来土里土气的,可实用着呢。
它的身子骨啊,大部分就是土和石头。
你想啊,在那些水流不是特别急,河床又比较宽的地方,这土石围堰就大摇大摆地站在那儿了。
我就见过一回,那工地上的工人啊,一个个灰头土脸的,就像从土里钻出来的土拨鼠似的。
他们把一筐筐的土和一块块的石头往河里扔,那土石围堰就一点点地长起来了。
再说说混凝土围堰。
这就像是个精致的小老弟,板板正正的。
它对环境的要求啊,有点挑剔。
得是那种比较窄的河床,水流还得稳当点儿。
我去看的时候啊,那混凝土搅拌机就像个大怪兽似的,呼噜呼噜地响着。
旁边监工的那个人,戴着个安全帽,眼睛瞪得老大,就像生怕那混凝土出一点差错。
那混凝土一点点地浇灌,就像在精心雕琢一件艺术品一样,这混凝土围堰就慢慢成型了。
还有钢板桩围堰呢。
这就像是个穿着铠甲的战士,又帅气又结实。
在那些水深比较深,水流还比较急的地方,就得靠它了。
我碰到一个工程师,他跟我说这钢板桩围堰可不好摆弄。
那钢板啊,一块一块的,就像士兵排队一样。
工人们得小心翼翼地把它们插到河床里,那场面就像一场严肃的阅兵仪式。
那钢板在阳光下还反光呢,晃得人眼睛疼。
这钢板桩围堰啊,就这么威严地守护着施工的地方。
每种围堰都有自己的脾气,自己的适用条件,就像人一样,都得在合适的地方干合适的事儿,你说是不是这个理儿?。
围堰工程施工围堰是导流工程中临时的挡水建筑物,用来围护施工中的基坑,保证水工建筑物能在干地施工。
在导流任务结束后,如果围堰对永久建筑物的运行有妨碍或没有考虑作为永久建筑物的一部分时,应予拆除。
水利水电工程中经常采用的围堰,按其所使用的材料,可分为土石围堰、混凝土围堰、钢板桩格型围堰和草土围堰等。
按围堰与水流方向的相对位置,可分为横向围堰和纵向围堰。
按导流期间基坑淹没条件,可分为过水围堰和不过水围堰。
过水围堰除需要满足一般围堰的基本要求外,还要满足围堰顶过水的专门要求。
选择围堰型式时,必须根据当地的具体条件,在满足下述基本要求的原则下,通过技术经济比较加以选定:(1)具有足够的稳定性、防渗性、抗冲性和一定的强度。
(2)造价便宜,构造简单,修建、维护和拆除方便。
(3)围堰的布置应力求使水流平顺,不发生严重的水流冲刷。
(4)围堰接头和岸边连接都要安全可靠,不致因集中渗漏等破坏作用而引起围堰失事。
(5)有必要时应设置抵抗冰凌、船筏冲击和破坏的设施。
一、围堰的基本型式和构造(一)土石围堰土石围堰是用当地材料和开挖弃料填筑而成的,是水利水电工程中采用最为广泛的一种围堰型式,如图3-8所示。
其特点为:构造简单、施工方便、易于拆除、工程造价低,可以在流水中、深水中、岩基或有覆盖层的河床上修建。
但其工程量较大,堰身沉陷变形也较大。
土石围堰断面较大,一般用于横向围堰。
但在宽阔河床的分期导流中,由于围堰束窄,河床增加的流速不大,也可作为纵向围堰,但需注意防冲设计,以确保围堰安全。
土石围堰的设计与土石坝基本相同,但其结构型式在满足导流期正常运行的情况下应力求简单、便于施工。
图3-8 土石围堰(a)斜墙式;(b)斜墙带水平铺盖式;(c)垂直防渗墙式;(d)灌浆帷幕式1—堆石体;2—黏土斜墙、铺盖;3—反滤层;4—护面;5—隔水层;6—覆盖层;7—垂直防渗墙;8—灌浆帷幕;9—黏土心墙(二)混凝土围堰混凝土围堰的抗冲与抗渗能力强,挡水水头高,底宽小,易于与永久混凝土建筑物相连接,必要时还可以过水,因此采用得比较广泛。
本条目介绍了桥梁工程基坑施工中各类围堰施工的基本要求和方法,介绍了在施工中应掌握的技术质量的控制要点。
一、围堰施工的一般规定1.围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。
2.围堰外形一般有圆形、圆端形(上、下游为半圆形,中间为矩形)、矩形、带三角的矩形等。
围堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。
围堰外形还应考虑水域的水深,以及因围堰施工造成河流断面被压缩后,流速增大引起水流对围堰、河床的集中冲刷,对航道、导流的影响。
3.堰内平面尺寸应满足基础施工的需要。
4.围堰要求防水严密,减少渗漏。
5.堰体外坡面有受冲涮危险时,应在外坡面设置防冲刷设施。
二、各类围堰适用范围围堰类型及适用条件表lK412012四、土袋堰施工要求(一)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。
袋中宜装不渗水的黏性土,装土量为土袋容量的1/2-2/3。
袋口应缝合。
堰外边坡为1:0.5~1:1,堰内边坡为1:0.2-1:0.5。
围堰中心部分可填筑黏土及黏性土芯墙。
(二)堆码土袋,应自上游开始至下游合龙。
上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。
(三)筑堰前,堰底河床的处理、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同。
五、钢板桩围堰施工要求1.有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。
2.钢板桩的机械性能和尺寸应符合规定要求。
3.施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。
施打时,必须备有导向设备,以保证钢板桩的正确位置。
4.施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。
5.施打顺序一般为从上游分两头向下游合龙。
6.钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。
7.经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。
接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。
8.施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。
探析水利围堰的知识点水利围堰是一种常见的水利工程设施,主要用于河流、湖泊、水库等水域中的水位调节和防洪能力控制。
水利围堰是以拦截、调节水流为主要目的的水利工程,其主要作用是控制水位,汛期管涌,增容蓄水,防止河道决口、漫滩受灾等。
下面笔者将围绕水利围堰的相关知识点进行探析,以期为有需要的读者带来一些参考价值。
1.关于水利围堰的功能水利围堰的主要功能是依靠拦截、调节、控制水流,从而达到调节水位、防汛、控制决口、增容蓄水等目的。
它的主要作用在于将河道底部的水位升高,提高水库的容积和涵盖面积,进而增加水库的整体水储存和调节能力。
由于水利围堰本身阻拦了一部分水流,因此也能有效防止河道产生决堤和漫滩现象。
此外,水利围堰还有其它多种功能。
例如,它能够保护水文环境,促进生态平衡。
在一些固定水位的围堰上,还可以建立鱼梁,从而提高水域内的鱼类数量。
此外,通过水利围堰的管理,可以使得附近的岸线增加长度,并提高水资源利用效率。
2.关于水利围堰的类别按照不同的分类标准,水利围堰可以分为很多种不同的类型。
这里,我们就来简单介绍一下它们的几种主要类型。
(1)根据堰坝的结构形式,水利围堰可以分为重力式、拱形式,重力拱式和多拱式四种不同结构类型。
其中重力式围堰的结构比较简单,只需要在大坝的两侧用土石材料建立一座门槛即可。
而拱形式围堰则需要建立一座形状像弓形的水弧拱体,以承受水流压力。
而重力拱式围堰,则是将重力式围堰与拱式围堰有机结合,达到了拱坝墙上利用弧形结构分散压力的目的。
(2)根据围堰用处的不同,水利围堰可以分为蓄水围堰,调节围堰,防洪围堰等不同类型。
蓄水围堰用于储存水源,有利于地下水的补给以及水库的蓄水。
而调节围堰则可以对河道的河量进行调节,以达到控制流量的目的。
防洪围堰则主要起到控制洪水、减轻洪灾破坏的作用。
3.关于水利围堰的建设水利围堰的建设需要严格按照相关标准和规范进行,以便保证其设施的安全和可靠性。
在进行水利围堰建设的过程中,需要考虑多种因素,例如围堰的设计、施工和维护,场地环境、用途等。
本条目介绍了桥梁工程基坑施工中各类围堰施工得基本要求与方法,介绍了在施工中应掌握得技术质量得控制要点。
ﻫ一、围堰施工得一般规定1。
围堰高度应高出施工期间可能出现得最高水位(包括浪高)0.5~0.7m。
ﻫ 2.围堰外形一般有圆形、圆端形(上、下游为半圆形,中间为矩形)、矩形、带三角得矩形等。
围堰外形直接影响堰体得受力情况,必须考虑堰体结构得承载力与稳定性。
围堰外形还应考虑水域得水深,以及因围堰施工造成河流断面被压缩后,流速增大引起水流对围堰、河床得集中冲刷,对航道、导流得影响。
ﻫ 3.堰内平面尺寸应满足基础施工得需要。
4。
围堰要求防水严密,减少渗漏。
ﻫ 5.堰体外坡面有受冲涮危险时,应在外坡面设置防冲刷设施、二、各类围堰适用范围围堰类型及适用条件表lK412012四、土袋堰施工要求ﻫ(一)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码、袋中宜装不渗水得黏性土,装土量为土袋容量得1/2-2/3。
袋口应缝合。
堰外边坡为1:0.5~1:1,堰内边坡为1:0.2—1:0、5、围堰中心部分可填筑黏土及黏性土芯墙。
ﻫ (二)堆码土袋,应自上游开始至下游合龙。
上下层与内外层得土袋均应相互错缝,尽量堆码密实、平稳、ﻫ (三)筑堰前,堰底河床得处理、内坡脚与基坑得距离、堰顶宽度与土围堰要求相同。
ﻫ五、钢板桩围堰施工要求1.有大漂石及坚硬岩石得河床不宜使用钢板桩围堰。
ﻫ2、钢板桩得机械性能与尺寸应符合规定要求。
3.施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向得施打定位、施打时,必须备有导向设备,以保证钢板桩得正确位置。
ﻫ 4.施打前,应对钢板桩得锁口用止水材料捻缝,以防漏水、5.施打顺序一般为从上游分两头向下游合龙、ﻫ6.钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。
7、经过整修或焊接后得钢板桩应用同类型得钢板桩进行锁口试验、检查。
接长得钢板桩,其相邻两钢板桩得接头位置应上下错开。
(一)常见围堰得种类1.土围堰土围堰适用于水深不超过2m,流速不大于0.3 m/s,施工中无冲刷或冲刷很小,河床稳定,且河底土壤透水性较小得情况。
因此土围堰常用于河流两岸浅滩、河水较浅得地方。
土围堰得断面,根据使用得土质成分与渗水程度以及围堰本身在水压力作用下得稳定性而定。
一般顶宽在1。
5 m以上,外侧边坡(靠水一面)不小于1:2,内侧(靠基坑一面)边坡不小于1:1,内侧坡脚至基坑顶边缘距离不小于1.0m、2.草(麻)袋围堰与竹(荆条、柳条)笼卵石围堰草(麻)袋围堰适用于水深2。
5m左右、流速1.5m/s左右且河床透水性不强得情况。
与土围堰相比,能抵抗较强得水流冲刷,有时与土围堰配合使用。
草(麻)袋围堰得断面,一般堰顶宽度1~2 m。
水深在1 m左右时,用单层草(麻)袋做围堰,顶宽1 m;水深在1.5m以上时,须用双层草(麻)袋围堰,则顶宽为2~2。
5 m。
有时为了用堰顶做运输道路,则需适当加宽、在双层草(麻)袋之间,用黏土填心,外侧边发1:0.5~1:1,内侧边坡1:0、5~1:0.2,围堰内侧边坡得坡脚至基坑顶边缘得距离也不小于1。
0 m,如图4。
7所示。
施工时应先清除堰址河床上得杂物,以减少渗漏;填筑围堰时,应自上游开始,然后两侧,最后在下游合拢。
双层草(麻)袋围堰(单位:cm)竹(荆条、柳条)笼卵石围堰适用于水深3~5 m、,奏流速2 m/s左右且渗水性不强得河床、因为水深流急时,使用草(麻)袋堆码有困难,故采用竹(荆条、柳条)笼围堰。
但其占用得面积大,压缩河床流水面积多,增大流速,就是造成河床冲刷得不利因素。
土石围堰法施工工艺及质量控制流程(1)土围堰。
先清除堰底河床上得杂物、树根、石块等,以减少渗漏,自上游开始填筑至下游合拢。
构筑时不宜直接往水中倒土,而应将土倒在已出水面得堰头上,并顺坡填入水中,以防流失(离析),导致渗漏。
筑堰材料宜用黏性土或砂黏土。
土料内不允许含有树根、砖块等杂物或有机质得土、填出水面之后应分层夯实、因筑堰引起流速增大使堰外坡面有受冲刷得危险时,可在外坡面用草皮、柴排、片石或土工织物等加以防护。
围堰工程
1 各类围堰工程适用范围
水中墩基础施工前应先完成围堰施工,围堰施工按设计或下表选用。
围堰分类及适用条件表
分 类 适 用 条 件
土
石围堰 土围堰 水深小于2米,流速小于0.3m/s。河床透水性较小的土壤,河边浅滩处。 草土围堰 与上同。流速小于1.0m/s。 草(麻)袋围堰 水深小于3m,流速小于1.5m/s,河床透水性较小。 木(竹)桩
编条围堰
水深小于3m,流速小于2.0m/s。河床透水性较小,可以打小木桩。
竹篱围堰 同 上
竹笼片石
围堰
水深3~4m,较大流速,河床无法打桩。
堆石围堰 石块就地取材,流速小于3.0m/s,河床坚实、透水性较小。
木
质
围
堰
木板围堰 水深2m左右,流速小于0.3m/s,河床透水性较小。
木笼围堰
适用于深水,流速较大处。河床坚实平坦,不能打桩,或有少量流水的
河流。
木套箱 基础埋设较浅,面积不大,流速小于2.0m/s。
木板桩
围堰
水深3~4m,坑底至水面5m左右,河床透水性较大,但可以打桩。
钢板桩围堰
水深为4m以上,河床为硬土、卵石层或软质岩层。适用较深基坑,防
水性能较好。
钢筋砼围堰
适用于河滩浅基开挖不稳定性土壤。或在既有线旁开挖桥涵基坑,用以
代替板桩,保护既有建筑物的安全
2施工方法
1)草(麻)袋围堰
草(麻)袋围堰的主要填料为粘性土,堰顶宽取1~2米,内侧边坡坡率取
1:0.2~1:0.5,外侧边坡取1:0.5~1:1, 施工方法如下:
用草(麻)袋盛装松散粘性土,装填量为袋容量的1/2~2/3,袋口用细麻线
或铁丝缝合,施工时将土袋平放,上下左右互相错缝堆码整齐,水中土袋用带
钩的木杆钩送就位。截面取双层草(麻)袋,中间设粘土心墙时,可用砂性土装袋。
水流流速较大时,外围草(麻)袋可用小卵石或粗砂装袋,或增加抛片石堰外防护。
其结构示意图见下图:
2)木板桩围堰
木板桩围堰由定位桩、导框及木板组成,根据需要分成单层及双层。木板
的厚度一般为5~15cm,具体视长度而定,厚度在8cm以下者多用人字榫,
厚度8cm以上者用凹凸榫,桩材要选用质地良好抗锤击的木材,板桩制造采用
机械加工,以确保榫口质量,定位桩一般用圆木制作。围堰填料为粘性土,堰
顶宽取1~2米,当采用单层木板桩时,填土外侧边坡坡率取1:1.5。木板桩围
堰结构示意图见下:
木板桩围堰示意图........
木板桩围堰的施工方法如下:
透水河床上草(麻)袋围堰结构示意图
.................
外侧
内侧
河床表面
透水层
不透水层
1~2m
填粘性土
填粘性土木板桩定位桩定位桩木板桩填粘性土
基坑基坑
1~2m0.7m0.7m1~2m
拉杆
(a)单层木板桩围堰
(b)双层木板桩围堰
先打好定位桩,在定位桩上安装内外导框,导框间安置短垫木,保持插桩
的间距,待板桩插到垫木处即拆除短垫木。打桩时,桩头应安装桩箍,如遇在
硬土或夹有卵石的土层时,桩尖上应安装桩靴。插桩一般先插角桩,从角桩向
二侧进行,插桩时应将榫舌朝前方向安放,桩尖部分应自榫舌向后做成斜面,
使桩体借桩尖处土壤及力向后紧贴已打成的板桩榫舌。
3)钢板桩围堰
钢板桩围堰由定位桩、导框及钢板桩组成。定位桩可用木桩或钢筋砼管柱,
导框一般多用型钢组成,也可用方木制作。钢板桩围堰形成有矩形,多边形及
圆型,分单层围堰与双层围堰。圆形钢板桩围堰结构平面图如下。
一般的钢板桩围堰可仅以内导框做框架,水深时需设立多层导框,并设外
导框,临时连接成整体分层安装,以固定钢板插入的正确位置。钢板桩根据现
场打桩设备条件,可单块插打或成组插打,打桩时安装桩帽,水深时需设立多
层导框,其施工方法见工艺流程图。
2工艺流程
1) 草(麻)袋围堰施工工艺流程见下页图
钢板桩围堰结构平面图
..........
圆形钢板桩围堰打桩方案平面图..............
流
开始点1向开始点2
合拢点2
合拢点1
钢板桩
木楔
定位桩
钢导梁
施 工 准 备
测 量 定 位
堆 码 外 圈 围 堰
2)木板桩围堰施工工艺流程见下图
3)钢板桩围堰施工工艺流程见下图
草.(.麻.).袋围堰施工工艺流程图..........
木板桩围堰施工工艺流程图
............
施 工 准 备
定位桩、导框、木板桩制备
测 量 定 位
打入定位桩
安 装 导 框
打入木板桩
板桩外侧/板桩之间粘性土填筑
围堰内抽水
基 础 施 工
检查合格
3技术要求
1)围堰顶面一般要高出施工水位0.5m。
2)应考虑河流断面被围堰压缩而引起的冲刷。
3)围堰应尽量做到防水严密,减少渗漏。
4)堰内应留有适当的工作面积。
5)围堰的断面应满足强度、稳定的要求。
4技术质量措施
1)堰底内侧坡脚距基坑顶缘距离不应小于1.0m。
2)草(麻)袋围堰填筑前应清理堰底处的树根、草皮、石块等杂物,如有冰
块必须彻底清除,填筑时应自上游开始至下游合拢。
3)木板桩的制作,榫口必须密合,桩顶应安装桩箍,桩尖如通过砂类土层,
则应安装铁靴。木板桩宜先插后打,应从角桩开始,先插上游在下游合拢,先
在顶部支撑,后抽水逐层安设支撑。
4)钢板桩在搬运起吊时,应防止锁口损坏和由于自重而引起变形,在堆存期
间应防止变形和锁口内积水。
5)接长钢板桩时应以等强度焊接,并采用坚固夹具,先焊钢板接头后焊连接
定位桩、导框、钢板桩等制备
施 工 准 备
测 量 定 位
搭设水中工作平台
打入定位桩
安 装 导 框
打入钢板桩
抽 水 堵 漏
基 础 施 工
检查合格
钢板桩围堰施工工艺流程图
............
钢板。
6)组拼钢板桩时应在锁口内填充防水混合料,夹具夹好后,再用油灰和棉絮
填赛接缝。
