Ⅱa围岩光面爆破技术交底书
- 格式:docx
- 大小:44.37 KB
- 文档页数:5
一、会议目的为确保爆破作业安全,预防事故发生,提高爆破作业人员的安全意识,特召开本次爆破前安全技术交底会议。
二、会议时间[填写具体日期和时间]三、会议地点[填写具体地点]四、参会人员1. 爆破作业负责人2. 爆破作业人员3. 安全管理人员4. 施工现场管理人员5. 监理单位代表五、交底内容1. 爆破作业基本情况(1)爆破工程名称:[填写工程名称](2)爆破工程地点:[填写工程地点](3)爆破工程规模:[填写工程规模](4)爆破工程类型:[填写爆破工程类型]2. 爆破作业安全注意事项(1)爆破器材的接收、储存与运输1)爆破器材由专业公司配送至施工现场,并由专人负责保管。
2)爆破器材存放地点应保持干燥、通风,严禁与易燃易爆物品混放。
3)运输爆破器材时,应采取防雨、防潮、防震措施,确保运输安全。
(2)爆破作业人员安全防护1)爆破作业人员必须佩戴安全帽、防尘口罩、防噪声耳塞等个人防护用品。
2)爆破作业人员应熟悉爆破作业流程和安全操作规程,严格遵守各项安全规定。
3)爆破作业人员应定期参加安全教育培训,提高安全意识和自我保护能力。
(3)爆破作业现场安全管理1)爆破作业现场应设置明显的警示标志,设立警戒区域,禁止无关人员进入。
2)爆破作业前,应检查爆破器材、爆破设备、安全防护设施等,确保其完好有效。
3)爆破作业过程中,应严格执行“一人指挥、一人警戒、一人放炮”的操作规程。
(4)爆破作业起爆时间1)爆破作业起爆时间应根据工程需要和现场环境选择合适的时机。
2)起爆时间应提前告知相关部门和人员,确保周边安全。
(5)爆破作业后的安全检查1)爆破作业结束后,应立即进行现场安全检查,确认无安全隐患后方可撤离。
2)对爆破作业区域进行清理,消除残留的爆破器材和残留物。
3. 爆破作业应急处理(1)发生事故时,立即启动应急预案,组织人员进行救援和处置。
(2)事故发生后,及时上报相关部门,配合进行调查和处理。
六、会议要求1. 爆破作业人员必须认真学习本次交底内容,确保掌握爆破作业安全知识和操作技能。
一、前言为确保爆破作业过程中的安全,预防事故发生,提高爆破作业人员的安全意识和操作技能,特制定本安全技术交底范本。
以下内容为爆破作业安全技术交底的主要内容:二、爆破作业安全基本要求1. 爆破作业人员必须具备相应的爆破作业资质,严格遵守国家有关爆破作业的法律法规和安全操作规程。
2. 爆破作业现场应设置明显的警示标志,并配备必要的安全防护设施。
3. 爆破作业前,必须进行现场勘察,了解爆破作业区域的地形、地质、环境等情况,制定切实可行的爆破方案。
4. 爆破作业过程中,应严格按照爆破方案执行,确保爆破作业安全、有序。
三、爆破器材管理1. 爆破器材的采购、运输、储存、使用必须符合国家有关法律法规和安全操作规程。
2. 爆破器材应由专人负责保管,确保储存环境干燥、通风、防火、防盗。
3. 爆破器材的运输应使用专用车辆,并配备必要的安全防护措施。
4. 爆破器材的使用应严格按照爆破方案执行,确保使用过程中的安全。
四、爆破作业现场安全措施1. 爆破作业现场应设置警戒区域,警戒区域内禁止无关人员进入。
2. 爆破作业前,应对爆破作业现场进行安全检查,确保现场安全。
3. 爆破作业过程中,应派专人负责警戒,防止无关人员进入危险区域。
4. 爆破作业结束后,应立即对爆破现场进行清理,确保无安全隐患。
五、爆破作业操作规程1. 爆破作业人员应熟悉爆破器材的性能、使用方法和安全操作规程。
2. 爆破作业人员应佩戴必要的安全防护用品,如安全帽、防尘口罩、防噪声耳塞等。
3. 爆破作业人员应严格按照爆破方案执行,确保爆破作业安全。
4. 爆破作业过程中,应密切观察爆破现场情况,发现异常情况立即停止作业,并采取相应措施进行处理。
六、爆破作业事故处理1. 发生爆破作业事故时,应立即启动应急预案,采取有效措施进行救援。
2. 爆破作业事故发生后,应立即向相关部门报告,并积极配合事故调查。
3. 对爆破作业事故责任人,应根据事故原因和情节,依法依规进行处理。

一、交底目的为确保本次岩石爆破施工安全,保障施工人员及周围环境的安全,特进行本次安全技术交底。
二、交底对象本次交底对象为全体参与岩石爆破施工的施工人员、管理人员及监理人员。
三、交底时间[具体时间]四、交底内容1. 爆破工程设计及审批(1)爆破工程设计必须符合国家相关法律法规和行业标准,由具备相应资质的设计单位进行编制。
(2)爆破工程设计需经爆破工作领导人或主管部门批准后方可实施。
2. 爆破施工安全管理(1)爆破人员必须持证上岗,方可从事爆破作业。
(2)安全员需全程监督民爆物品的领用、使用、退库全过程,杜绝民爆物品被盗、流失或因药量控制不当发生安全事故。
(3)爆破施工必须由爆破负责人统一指挥,由爆破员、安全员按爆破设计规定进行操作,警戒人员负责警戒,其他人员有秩序的进行撤离。
3. 爆破器材管理(1)爆破器材的接收、储存、运输、使用、退库等环节,必须严格按照相关规定执行。
(2)爆破器材应存放于专用仓库,仓库应符合消防安全要求,并有专人看管。
(3)爆破器材的搬运、装卸、堆放等环节,应轻拿轻放,避免碰撞、摔落、摩擦等引发事故。
4. 爆破作业现场安全措施(1)爆破作业现场应设置警戒区域,并悬挂警示标志,禁止无关人员进入。
(2)爆破作业现场应设置警戒线,警戒线外设立安全防护措施,确保人员安全。
(3)爆破作业现场应设置安全通道,通道应保持畅通,便于人员疏散。
5. 爆破作业操作规范(1)炮眼布置应符合设计要求,确保爆破效果。
(2)装药、堵塞、连线等操作,应严格按照操作规程进行。
(3)爆破作业前,应进行安全检查,确保现场安全。
6. 爆破作业现场应急处置(1)发生事故时,应立即启动应急预案,迅速组织救援。
(2)对事故现场进行隔离,防止事故扩大。
(3)对事故原因进行调查分析,采取有效措施防止类似事故再次发生。
五、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握爆破施工安全操作规程。
2. 施工单位应加强对爆破作业现场的安全管理,确保施工安全。

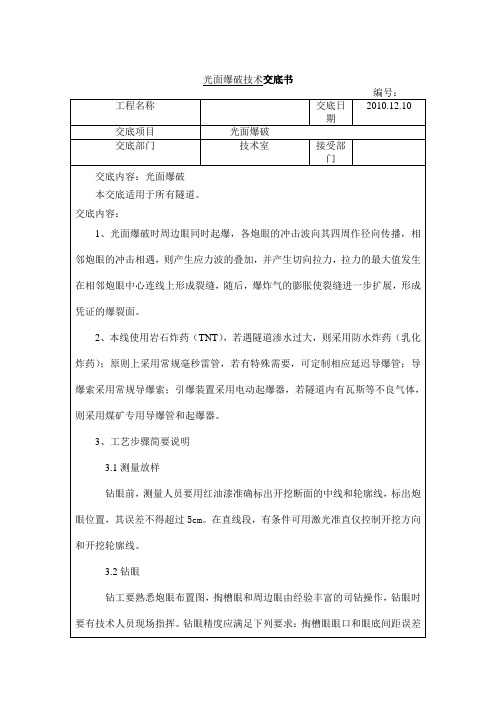

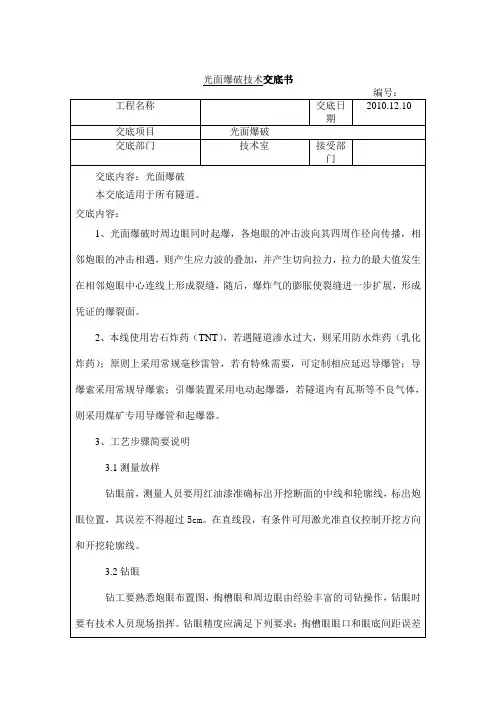

光面爆破技术交底书
3.6爆破
确认所有人员均撤离到安全距离外隐蔽后,听指挥起爆。
发现瞎炮,应首先查明原因。
如果是孔外的导爆管损坏引起的瞎炮,则切去损坏部分重新连接导爆管即可,但此时的接头应尽量靠近炮眼。
4隧道爆破设计
4.1Ⅲ级围岩爆破设计
在Ⅲ级围岩地段,根据设计文件,可采用全断面法施工。
为充分发挥Ⅲ级围岩整体性好,支护可相对滞后的有利条件,也可采用中洞超前扩挖成型的施工方法,这有利于提高光面爆破质量,减少爆破对周边围岩的扰动,此外中洞短距离超前还可起到超前探知地质情况的作用,计划循环进尺3.0m。
3
5
7
9
11
13
15
17
19。

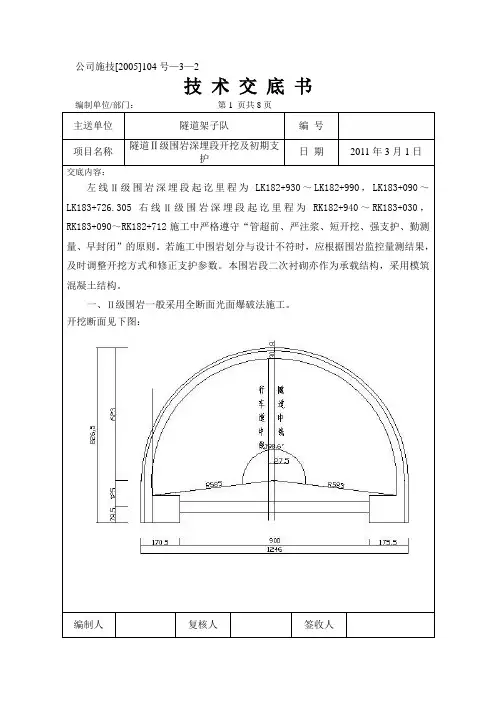

技术交底书编制单位/部门:第1 页共8页主送单位隧道架子队编号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日期2011年3月1日交底内容:左线Ⅱ级围岩深埋段起讫里程为LK182+930~LK182+990,LK183+090~LK183+726.305右线Ⅱ级围岩深埋段起讫里程为RK182+940~RK183+030,RK183+090~RK182+712施工中严格遵守“管超前、严注浆、短开挖、强支护、勤测量、早封闭”的原则。
若施工中围岩划分与设计不符时,应根据围岩监控量测结果,及时调整开挖方式和修正支护参数。
本围岩段二次衬砌亦作为承载结构,采用模筑混凝土结构。
一、Ⅱ级围岩一般采用全断面光面爆破法施工。
开挖断面见下图:编制人复核人签收人技术交底书编制单位/部门:第2页共8页主送单位隧道架子队编号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日期2011年3月1日交底内容:施工工艺见下图:全断面开挖全断面初期支护铺设防水层,模注二次衬砌说明:Ⅱ级围岩采用全断面爆破开挖Ⅱ级围岩深埋段开挖施工工艺框图编制人复核人签收人技术交底书编制单位/部门:第3页共8页主送单位隧道架子队编号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日期2011年3月1日交底内容:开挖见下图:编制人复核人签收人技 术 交 底 书编制单位/部门: 第4页共8页主送单位 隧道架子队编 号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日 期2011年3月1日交底内容:钻孔设计见下图:洞轴线②③③②①③Ⅲ级围岩全断面光面爆破开挖周边眼间距E=60cm ,周边眼抵抗线W=70cm ,E/W=0.86,装药集中度q=0.19kg/m ,炮孔用炮泥塞满,详见图。
30151530909022111133332232药卷25药卷炮泥导爆索竹片炮眼类型炮眼深度数量(m)装药量卷/眼kg/眼段药量(kg)药卷种类装填系数起爆次序炮眼角度水平垂直中空眼炸药单耗掏槽眼辅助眼内圈眼底板眼周边眼合计Ⅱ、Ⅲ级围岩炮眼布置示意图周边眼装药布置示意图中空直眼掏槽布置图1044030说明:图中标注尺寸单位为cm.装药参数表404035402511267251439 4.504.504.404.404.504.4090909090909090909097989011.67.38.710.211.7 5.74.302.25.00.8268.4288.1557031.98513.480.850.650.550.750.40图中炮眼旁数字即起爆顺序1.68kg/m 3697.91581010101010101010101010101010101010101010101010101010101010101010101010101088888888888888888888888877777777766666655551010777777777666655566999999999999998888888888887777777776666666655掏槽606060607575857585708585856085858585炮眼类型炮眼深度数量(m)装药量卷/眼kg/眼段药量(kg)药卷种类装填系数起爆次序炮眼角度水平垂直中空眼炸药单耗掏槽眼辅助眼内圈眼底板眼周边眼合计404035402511267251439 4.304.304.204.204.304.2090909090909090909097989010.686.367.649.7711.25.233.741.914.790.7862.76250.5847.7567.0630.42458.570.820.600.500.750.40图中炮眼旁数字即起爆顺序1.52kg/m 3666.3158Ⅱ级围岩装药参数表级围岩Ⅲ编制人 复核人 签收人技术交底书编制单位/部门:第5页共8页主送单位隧道架子队编号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日期2011年3月1日交底内容:初期(超前)支护施工方法一览表序号支护名称施工方法1 早强水泥砂浆锚杆采用锚杆钻机钻孔,将超前锚杆打入掘进前方稳定岩层内,末端支承在拱部围岩内专为超前锚杆提供支点的径向悬吊锚杆,或支承在作为支护的结构锚杆上,使其起到支护掘进进尺范围内拱部上方2 砂浆锚杆采用锚杆钻机钻孔,成孔后用注浆泵通过钢管注浆,然后快速插入锚杆到埋设长度,然后用半干硬砂浆封实孔口,用楔子固定锚杆,并安设垫板,上好螺帽。
一、交底目的为确保爆破施工过程中的安全,预防事故发生,现将爆破施工安全技术交底如下:二、交底对象全体爆破施工人员、管理人员、技术人员、安全员等。
三、交底内容1. 爆破作业人员要求(1)爆破作业人员必须持证上岗,未经培训或培训不合格者不得从事爆破作业。
(2)爆破作业人员应熟悉爆破技术、爆破器材性能、安全操作规程等。
(3)爆破作业人员应具备良好的身体素质,无心脏病、高血压等疾病。
2. 爆破器材管理(1)爆破器材必须存放在专用库房内,库房应通风、干燥、防火、防盗。
(2)爆破器材的领用、发放、使用、回收等环节应严格执行相关规定。
(3)爆破器材的运输、搬运应使用专用工具,确保安全。
3. 爆破作业现场管理(1)爆破作业现场应设置明显的警示标志,禁止无关人员进入。
(2)爆破作业现场应设置警戒区域,警戒区域范围应符合相关规定。
(3)爆破作业现场应设置安全通道,确保人员安全撤离。
4. 爆破作业操作要求(1)爆破作业前,应对爆破现场进行勘察,了解地质条件、地形地貌、周边环境等情况。
(2)爆破作业应严格按照爆破设计进行,确保爆破效果。
(3)爆破作业过程中,应密切观察爆破效果,发现异常情况应立即停止作业,采取相应措施。
(4)爆破作业结束后,应对爆破现场进行清理,消除安全隐患。
5. 爆破作业安全防护措施(1)爆破作业人员应佩戴安全帽、防尘口罩、防噪声耳塞等防护用品。
(2)爆破作业现场应设置安全警示标志,提醒人员注意安全。
(3)爆破作业过程中,应确保爆破器材的稳定性和可靠性。
(4)爆破作业结束后,应对爆破现场进行安全检查,确保无安全隐患。
四、交底时间(具体时间)五、交底人(姓名)六、接受交底人(姓名)七、备注1. 本交底内容为爆破施工安全技术交底模板,具体内容可根据实际情况进行调整。
2. 爆破施工过程中,如遇特殊情况,应及时向上级报告,并采取相应措施。
3. 爆破施工人员应严格遵守本交底内容,确保爆破作业安全。
技术交底书
复核:签收:签收时间:
附图
说明:
1、本图为II围岩上导坑开挖设计轮廓线断面图,单位 cm。
2、圆心距内轨顶面2.43m,本图尺寸未计开挖预留变形量,II 围岩应计预留变形量为3~5cm。
3、隧道允许超挖值:拱部、仰拱、隧底最大超挖不大于25cm,边墙最大超挖不得大于10cm。
4、隧道洞身严禁欠挖,当围岩完整、石质坚硬时,岩石个别
突出部分(每1m 不大于0.1m ) 侵入衬砌应不大于5cm。
拱脚和墙角以上1m内断面严禁欠挖。
5、采用风钻打眼,炮眼深度在3m以内时,两茬炮衔接处的台阶不得大于15cm。
6、隧道周边炮眼留痕率应≥80%。
合福闽赣客运专线工程
技术交底书
工程名称:合福闽赣铁路客运专线工程施工合同段:四标段编号:
表2双线n级围岩全断面光面爆破主要经济技术指标
•爆破工程,必须严格按照经爆破工作领导人或主管部门批准后的单项安全技术方案施工。
2•爆破作业人员(包括爆破员、爆破器材保管员、安全员和爆破器材押运员)须经专门安全技术培训考核合格,并取得公安部门发给的有效安全作业证后,持证上岗操作。
3•联结导火索和火雷管,必须在专用房内加工。
房内不准有电气、金屑设备,无关人员不得人内。
图1隧道光面爆破施工工艺流程图。
