地下室底板施工方案样本
- 格式:doc
- 大小:1.07 MB
- 文档页数:21

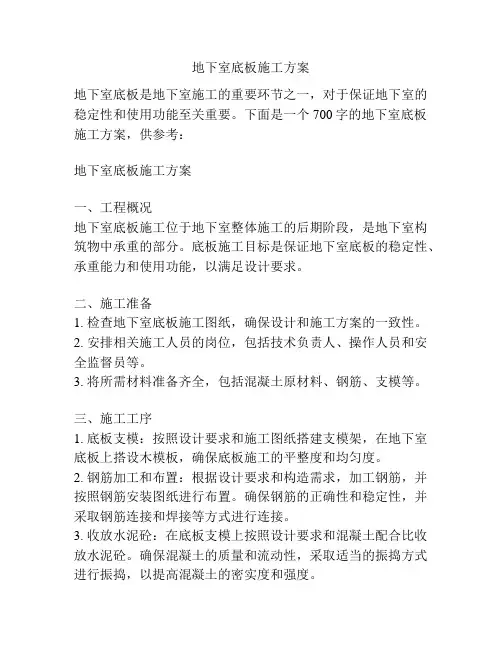

地下室底板施工方案地下室底板是地下室施工的重要环节之一,对于保证地下室的稳定性和使用功能至关重要。
下面是一个700字的地下室底板施工方案,供参考:地下室底板施工方案一、工程概况地下室底板施工位于地下室整体施工的后期阶段,是地下室构筑物中承重的部分。
底板施工目标是保证地下室底板的稳定性、承重能力和使用功能,以满足设计要求。
二、施工准备1. 检查地下室底板施工图纸,确保设计和施工方案的一致性。
2. 安排相关施工人员的岗位,包括技术负责人、操作人员和安全监督员等。
3. 将所需材料准备齐全,包括混凝土原材料、钢筋、支模等。
三、施工工序1. 底板支模:按照设计要求和施工图纸搭建支模架,在地下室底板上搭设木模板,确保底板施工的平整度和均匀度。
2. 钢筋加工和布置:根据设计要求和构造需求,加工钢筋,并按照钢筋安装图纸进行布置。
确保钢筋的正确性和稳定性,并采取钢筋连接和焊接等方式进行连接。
3. 收放水泥砼:在底板支模上按照设计要求和混凝土配合比收放水泥砼。
确保混凝土的质量和流动性,采取适当的振捣方式进行振捣,以提高混凝土的密实度和强度。
4. 混凝土养护:在混凝土浇注完成后,对其进行适当的养护。
采取覆盖保湿、喷水湿润等方法,提高混凝土的强度和耐久性。
5. 底板防水层施工:底板施工结束后,进行底板防水层的施工。
采用合适的防水材料,涂覆在底板表面,以防止地下水渗漏和污水浸泡等问题。
6. 地下室底板验收和质量检测:进行地下室底板的验收,检查底板的平整度、强度和防水性能等。
对照设计和施工图纸要求进行检测,确保底板达到设计要求和相关标准。
四、施工安全注意事项1. 施工人员必须配戴安全帽、防护眼镜等个人防护用品,严禁穿拖鞋等不符合要求的鞋子。
2. 施工现场必须设置明确的安全通道和警示标识,确保施工区域的安全性和通畅性。
3. 施工现场必须配备灭火器和应急救护设备,以备不时之需。
4. 在混凝土施工过程中,应确保施工现场的通风良好,以减少有害气体的积聚。
地下室底板结构施工方案
一、施工基础准备
1.检查地下室底板施工施工前,应检查基础状况,如基础深度、基础宽度及基础的健全性等,并确保满足施工要求,如若不符合要求应进行修整、夯实、砌筑等;
2.基础施工完之后,还应检查基础水平度、基础平整度以及基础稳定度等,并检查地下室底板施工应同时做到垂直度和平整度;
3.在施工之前,还需要进行地面清扫和浇灌,然后进行抹平机处理,保证地面灰层厚度符合要求;
二、施工过程
1.平整层施工,首先需要铺设砂浆骨料层,施工时,先抹平砂浆骨料层是砂浆搅拌均匀,然后将其均匀地铺设在预埋件上,以保证砂浆均匀、宽厚、无坑洼;
2.铺设防水层,在施工前先检查墙体外表面,如若因湿墙破损或有波纹现象出现,应进行修补并表面钝化处理;地下室底板施工应既要铺设防水层又要有排水管。
排水管应保证防水性能,防水层应满足使用要求,设施完备;
3.进行保温层施工,主要是将保温材料安装在地板下方,以防止冬季地面的温度过低,保障地下室的温度合理;
4.地面铺设,首先要先将地板切割成适应尺寸,然后将地板安装在保温层上;安装完成后。
地下室底板施工方案
地下室底板的施工方案应综合考虑结构稳定性、防水性和保温隔热等要求。
一般情况下,采用混凝土浇筑方式进行施工,以下是一个地下室底板的施工方案:
一、准备工作:
1. 清理地面:将地面上的杂物、垃圾、沙土等清理干净,确保地面平整整洁。
2. 探查地质:进行地质勘察,了解地下情况,确保地下室底板能够承受设计荷载。
二、材料准备:
1. 钢筋:根据设计要求,预先加工好的钢筋。
2. 混凝土:选择优质的混凝土材料,保证施工质量。
三、施工步骤:
1. 做模板:根据设计图纸制作模板,将模板安装于地面上,确保模板的平整和水平度。
2. 铺设防水层:在地板模板上铺设防水层,在地下室底板与地面之间形成有效的防水隔离层。
3. 安装钢筋:根据设计要求,在模板内安装好预先加工的钢筋,注意钢筋的间距和连接。
4. 浇筑混凝土:将预先调配好的混凝土,倒入模板内,同时用振捣器进行振捣,确保混凝土的密实性。
5. 养护:在混凝土浇筑完成后,进行养护工作,用湿布覆盖混凝土表面,防止水分蒸发过快。
四、验收和完工:
1. 验收:待混凝土养护期满后,对地下室底板进行验收,检查是否符合设计要求,如有问题及时修复。
2. 完工:经验收合格后,可以进行整理施工现场,并进行相应的记录和归档。
地下室底板的施工方案需要根据具体情况进行调整,上述方案仅供参考。
在施工工程中应严格遵守施工规范和安全操作规程,确保施工质量和工人安全。
地下室底板施工方案
一、概述
二、施工步骤
1.基础处理
在开始地下室底板施工之前,首先要进行基础的处理工作。
包括基础清理、填充基底等。
要确保地下室底板基础的平整性和坚固性。
2.防潮层施工
为了保证地下室底板的防潮功能,需要在基底上铺设防潮层。
通常选择优质的防潮胶膜材料,按照一定的施工规范进行铺设和固定。
3.底板加固
4.隔热层施工
5.隔水层施工
6.地坪施工
7.装饰层施工
为了美化地下室底板的外观,可以在地坪的表面进行装饰层施工,如涂料、蜡、地毯等。
装饰层的选择要考虑到环境性能和装饰效果,并按照施工规范进行施工。
三、质量控制和安全注意事项
1.施工前要进行现场勘测,检查地下室底板的承载能力和平整度,确保施工方案的可行性。
2.施工过程中要按照相关规范和标准进行施工,材料的选用和施工工艺要符合要求,以保证地下室底板的质量。
3.施工过程中要注意施工安全,合理安排作业人员,做好安全防护工作,确保人员的身体安全。
4.施工完成后要进行检查和验收,包括底板的平整度、防潮性能、防水性能等,确保地下室底板的质量达到要求。
总结:
地下室底板的施工是地下室建设中的关键环节,它承担着重要的功能要求。
在施工过程中,要注重选材、加固、防潮防水等方面,确保地下室底板的质量和安全。
同时,要合理控制施工流程,按照规范和标准进行施工,从而确保地下室底板的施工质量。
地下室底板施工方案一、前言地下室底板的施工是地下室建筑过程中不可或缺的一部分,它不仅需要具备强大的承重能力,还要具备保温、隔水、防潮等功能,以确保地下室的安全和舒适度。
本文将介绍地下室底板施工方案,包括材料选择、施工工艺等方面的内容。
二、材料选择1. 混凝土:地下室底板的主体材料为混凝土,必须选择强度高、耐久性好的混凝土材料。
混凝土的强度等级应根据地下室的使用要求确定,并按照相关标准进行配合和浇灌。
2. 防水层:为保证地下室底板的防水效果,需要在混凝土表面施工防水层。
常用的防水材料有防水卷材、防水涂料等。
选择防水材料时要考虑其耐久性、附着力以及施工方便性等因素。
3. 保温层:地下室底板的保温功能非常重要,可以选择聚苯乙烯板(EPS)、挤塑聚苯板(XPS)等保温材料。
选择保温材料时要考虑其保温性能、耐久性和环保性等因素。
4. 耐久层:为了提高地下室底板的耐久性,可以在混凝土表面施工一层抗压性好的耐久层。
耐久层可以使用石英砂混凝土、砂浆等材料,厚度一般为10-20mm。
三、施工工艺1. 混凝土浇筑:首先要进行地下室底板的混凝土浇筑工作。
在进行浇筑前,应将地下室底部的坑槽进行清理,清除杂物和灰尘,并做好防水处理。
浇筑混凝土时要注意控制浇筑速度和浇筑均匀性,避免出现冷缝和空洞等问题。
2. 防水施工:混凝土初凝后,应进行防水层的施工。
首先要将防水材料按照规定的施工方法进行铺设或涂刷,确保密封性良好。
在施工过程中要注意处理好防水层与墙地交界、管道穿墙等部位的防水处理。
3. 保温层施工:防水层施工完成后,可以进行保温层的施工。
将保温材料铺设在地面上,并进行搭接固定,确保整个地下室底板的保温效果。
同时要注意保温材料的施工密实度和平整度。
4. 耐久层施工:在保温层施工完成后,可以进行耐久层的施工。
将耐久材料按照规定的施工方法铺设或浇筑在保温层上。
在施工过程中要注意控制厚度和平整度,确保耐久层的强度和平整性。
四、施工注意事项1. 施工前应对施工区域进行细致的勘测和检查,并做好相应的施工准备工作。
(一)底板钢筋工程1. 钢筋绑扎的施工准备(1)技术准备1)配筋人员应充分领会设计要求,严格执行国家标准和施工规范进行底板钢筋的放样配筋。
在钢筋绑扎之前,技术人员、配筋员要对分包管理人员和工人进行技术规范交底和关键部位交底。
2)测量放线人员根据图纸,放出轴线、墙、柱、电梯井及水箱位置,用红油漆做明显标志,并报项目经理部进行检查复验。
3)钢筋进场同时提交钢筋材质证明,并严格按规范和规定标准及时进行复试,合格后方可使用。
4)做好钢筋接头连接和试验工作。
(2)材料准备钢筋由现场和场外结合进行加工,工地配专职材料员到现场负责清料,按部位按种类捆扎。
因现场场地狭小,场外加工钢筋应随用随进,进场后随即由塔吊运到基坑内,以减少二次搬运量。
(3)为减少接头数量和使接头位置具有规律性,钢筋用L=12m 长定尺钢筋。
2. 底板钢筋的连接方法(1)底板钢筋对接主要采用直螺纹和闪光对焊连接,区域交接处局部采用冷挤压连接。
(2)钢筋工程量见表3-1。
钢筋工程量表表3-1(3)整个底板共用钢筋量约为2041t,主筋直径为Ф32、Ф25、Ф22。
A 幢主楼2.3m厚筏板基础上下各2 层钢筋网片,裙房0.45m厚筏板基础上下各1 层钢筋;B、C 幢主楼0.7m厚筏板基础上下各1 层钢筋网片,裙房0.45m厚筏板基础上下各1 层钢筋。
在整个底板钢筋施工中,要注意钢筋的接头位置、下料长度等问题。
由于本工程底板钢筋施工全部采用机械连接(直螺纹)的施工方法,故必须配备足够的连接设备。
直螺纹设备配置25~30 套。
另外在预留上层柱子、外墙、剪力墙等竖向钢筋时,钢筋应套丝,为以后进行直螺纹施工做准备,在套丝的钢筋上采用塑料帽进行保护。
3. 钢筋绑扎程序测量定位放线(标明上层柱、墙和不同断面位置)→摆放垫块→铺电梯井、集水井坑短向钢筋→铺电梯井、集水井坑长向钢筋→铺电梯井、集水井坑构造钢筋→铺底板底层一层横向筋→铺底板底层一层纵向筋→铺底板底层二层横向筋→铺底板底层二层纵向筋→搭设钢管架子及上铁支撑→铺底板上层一层横向筋→铺底板上层一层纵向筋→铺底板上层二层横向筋→铺底板上层二层纵向筋→拆除架子、调整钢筋位置→绑扎拉结筋、加强筋、墙体插筋、柱子插筋→清理→自检→验收。
地下室底板模板施工方案一、工程概述二、施工步骤1.准备工作(1)对地下室底板的施工图进行仔细研究,了解底板的设计要求和质量标准;(2)制定详细的工程施工方案,包括定位、选材、模板安装和拆除等;(3)检查现场施工条件,清理底板上的杂物和灰尘,确保施工面整洁;(4)重新检查底板的标高,确保施工的准确性。
2.材料选用(1)模板材料:选择承重性好、稳定性强、易切割和加工的优质木材;(2)模板支撑材料:使用钢支撑杆、调整千斤顶等,确保模板的稳定性;(3)防水材料:在模板施工前,需预先涂刷防水涂料,确保混凝土的强度和防水性能。
3.模板安装(1)根据施工图纸的要求,逐步安装模板,确保模板的平整度和水平度;(2)采用钢支撑杆和调整千斤顶对模板进行支撑和调整,保持模板的牢固性;(3)安装完成后,再进行一次全面检查,确保模板无松动和变形现象。
4.钢筋安装(1)根据设计要求,在模板内铺设钢筋,确保钢筋的预先弯曲和焊接的质量;(2)针对纵横交错的钢筋,需要进行交叉焊接和固定,保证其在混凝土中的稳定性。
5.混凝土浇筑(1)在混凝土浇筑前,先进行一次全面检查,确保模板和钢筋的质量达标;(2)根据施工图纸的要求,安排好各类混凝土材料的供应和搅拌;(3)按照协调的计划,逐步将混凝土倒入模板内,注意混凝土的均匀性和密实度;(4)在浇筑过程中,采取振捣和抹光等措施,确保混凝土的密实性和外观质量;(5)浇筑完成后,进行一次全面检查,确保混凝土表面的平整度和强度。
6.模板拆除(1)混凝土养护期满后,进行模板的拆除工作;(2)首先,逐步撤销支撑物,确保模板的平稳下降,防止产生冲击力;(3)逐一拆除模板,并及时清理模板残留物,恢复施工现场的整洁。
三、质量要求1.模板的安装和调整必须牢固、平整、垂直,不得有明显的松动和变形现象;2.钢筋的预先弯曲和焊接必须符合要求,交叉钢筋要牢固固定,不得有脱落和变形;3.混凝土的浇筑要均匀、密实,达到设计要求的强度和外观质量;4.混凝土的抹光和养护要到位,确保地下室底板的平整度和光洁度;5.模板的拆除工作要轻柔、有序,避免产生冲击力和损坏地下室底板。
地下室底板施工方案1. 引言地下室底板施工是地下室建筑中的重要环节,直接关系到地下室的结构稳定性和使用寿命。
本方案旨在介绍地下室底板施工的步骤和注意事项,并提供合理的施工方案,保障地下室底板的质量和安全性。
2. 施工前准备2.1 确定施工方案在施工前,需要根据地下室的设计要求和使用需求,确定合适的地下室底板施工方案。
考虑到地下室的承重要求、防水要求和保温要求等因素,可以选择混凝土地板、钢筋混凝土地板或预制结构地板等方案。
2.2 施工材料准备根据施工方案,准备所需的施工材料,包括混凝土、沙子、石子、水泥、钢筋等。
确保施工材料的质量符合相关标准,并做好材料的储存和保养工作。
2.3 施工人员培训组织施工人员进行培训,确保他们掌握了相关的施工工艺和安全操作规程,并了解施工图纸和技术要求。
3. 施工步骤3.1 地下室底板模板安装根据设计要求,安装地下室底板的模板。
模板应平整、牢固,确保施工过程中不会发生变形或移动。
在模板安装完成后,检查其水平度和垂直度,进行必要的调整。
3.2 钢筋布置根据设计要求,在模板上铺设钢筋。
钢筋应按照设计要求的间距和间隔进行布置,并注意钢筋之间的连接和固定。
确保钢筋的质量和位置符合相关标准和技术规范。
3.3 预埋管线施工根据设计要求,在地下室底板中预留出管线走向,并进行预埋管线施工。
管线应具备良好的密封性和防水性能,并注意管线的布置和连接。
3.4 混凝土浇筑在钢筋和管线布置完成后,进行混凝土的浇筑。
浇筑前需要及时进行混凝土的拌和和搅拌,并控制好混凝土的水灰比和坍落度。
浇筑时应从低处往高处进行,确保混凝土能够充分填满模板,并用振动器进行振捣,排除混凝土中的空气和水分。
3.5 表面处理混凝土浇筑完成后,对地下室底板的表面进行必要的处理。
可以采用机械抛光、打磨或涂刷防水涂料等方式,提高地下室底板的平整度和防水性能。
4. 施工注意事项4.1 安全施工在施工过程中,施工人员需要严格遵守安全规定,佩戴好相应的个人防护用品,确保施工安全。

地下室底板施工方案
一、工程概况
本项目为北京市XX小区XX楼底层地下室施工,总面积约103.14㎡,主要施工内容为地下室底板施工,地下室底板采用混凝土浇筑施工,设计
厚度均为30CM。
二、施工准备
1、外砼抹灰做皮工程提前完成,设有垫层,抹灰层厚度满足设计要求。
2、地面清扫平整,对地面进行养护,湿度控制在合理范围内。
3、地基处理,对地基处理后应进行检测,若不合格需重新处理。
4、密封材料准备,准备质量合格的压实材料,如沙砾等,密封材料
厚度一般为5CM,注意均匀,紧实。
三、施工过程
1、密封施工:首先将沙砾土放入地下室,用铲子和棍子将沙砾土打实,然后将沙砾土均匀铺平,稍细一点,用汽车轮胎将其轻轻压实,最后
用直尺检查层厚度,保证密封层厚度为5CM左右,密封施工完毕。
2、混凝土浇筑施工:准备混凝土,其中水泥比例控制在1:2.5,混
凝土中掺入钢筋,混凝土应当由专业搅拌车搅拌,并由专业搅拌车运输投放,混凝土投放完毕后,立即用板模或刷子将其刷平,最后用锤子跳锤,
完成混凝土浇筑施工。
四、施工安全
1、施工前请务必进行安全教育,必要时组织安全技术交底。
地下室底板施工专项方案地下室底板施工专项方案正文:一、前言地下室底板是地下室工程中的重要组成部分,承载着地下室的荷载,并对地下室的施工质量和使用性能起着重要影响。
本旨在对地下室底板施工进行详细规划和指导,确保施工质量和安全性。
二、施工准备1.地下室底板的设计要求(1)地下室底板的承重能力要满足设计要求,需要进行相关计算并确定适当的混凝土强度等级。
(2)考虑地下室底板的防水性能,需要采取防水措施,如使用防水混凝土、防水涂料等。
(3)考虑地下室底板的保温性能,需要采用保温材料进行保温处理。
2.施工准备工作(1)清理底板施工区域,确保工作区域的平整干净。
(2)准备好所需的施工材料和工具,包括混凝土、钢筋、模板等。
(3)组织专业施工人员进行工作安排和技术培训,确保施工人员能熟练掌握施工技术。
三、底板施工步骤1.地下室底板的模板安装(1)根据地下室底板的设计图纸进行模板安装,确保模板的平整和牢固。
根据需要可以使用可拆卸模板或者钢模板。
(2)在模板安装完毕后,进行模板验收,并做好相应记录。
2.地下室底板的钢筋绑扎(1)根据设计要求,在模板内铺设底板的钢筋,并做好连接和固定。
(2)进行钢筋绑扎,确保钢筋的正确位置和间距,并按要求进行节点处理。
3.混凝土浇筑(1)在钢筋绑扎完毕后,进行地下室底板混凝土的浇筑。
浇筑过程中要注意均匀浇筑,防止气泡和裂缝的产生。
(2)混凝土浇筑完毕后,进行养护管理,确保混凝土的强度和稳定性。
四、施工质量和安全控制1.施工质量控制(1)对底板施工过程中出现的质量问题要及时进行检查和调整。
(2)对底板的平整度、平整度和强度等进行检测,确保达到设计要求。
2.施工安全控制(1)组织专业安全人员对施工现场进行安全检查和指导。
(2)做好安全防护工作,确保施工人员的人身安全。
五、附件本所涉及附件如下:1.地下室底板设计图纸2.模板安装验收记录3.底板钢筋绑扎图纸及验收记录4.底板混凝土浇筑及养护记录六、法律名词及注释本所涉及的法律名词及注释如下:1.土地管理法:规定了土地的划分、使用、管理和保护等方面的法律规定。
地下室底板结构施工方案一、工程概述二、施工前准备1.资料准备:搜集地下室底板结构的相关设计图纸、技术规范和验收标准等资料,进行全面了解。
2.设备准备:准备好各种施工所需的设备、机械和工具,并对其进行检查和维护,确保施工顺利进行。
3.材料准备:根据设计要求,准备好施工所需的混凝土、钢筋、模板等材料,确保材料质量和数量充足。
三、施工工序1.地下室基础处理:在经过地下室底板位置的基础上,进行地面处理,确保地面水平、坚实,并进行适当的防水处理。
2.钢筋安装:按照设计要求,将钢筋进行适当的切割、弯曲和绑扎,然后安装在地下室底板位置,加固底板结构。
3.混凝土浇筑:在钢筋安装完毕后,进行混凝土的配制和运输,并按照设计和施工要求,将混凝土浇筑到地下室底板位置,使其达到设计要求的强度和平整度。
4.平整处理:在混凝土初凝后,使用靠尺、抹光机等工具对地下室底板进行平整处理,确保底板的平整度满足设计要求。
5.防水处理:地下室底板施工完毕后,进行适当的防水处理,包括涂刷防水材料、安装防水层等,保证地下室底板的防水性能。
6.后续工序:地下室底板结构施工完毕后,根据需要进行后续工序,如地下室墙体的施工等。
四、施工安全措施1.安全防护:施工现场要设置符合规范的安全标志和安全警示线,严禁非施工人员进入作业区域。
2.施工人员安全:所有参与施工的人员必须经过专门的培训和持证上岗,严禁非熟练人员操作工程设备。
3.设备安全:设备操作前必须经过检查和试运行,确保设备工作正常、安全可靠。
4.防火防爆:严禁在施工现场使用明火作业,保持现场整洁,定期清理易燃易爆物品。
5.施工道路畅通:施工期间需要保留通行道路,以便工人和设备的通行,严禁堆放杂物。
五、施工质量控制1.质量检查:对混凝土材料、钢筋和模板等进行质量检查,确保其符合相关标准和设计要求。
2.施工工艺控制:施工过程中,严格按照施工规范和技术要求进行施工,避免施工中的质量问题。
3.强度和平整度检测:在混凝土浇筑后,进行强度和平整度的检测,确保地下室底板的质量和平整度达到设计要求。
地下室基础底板混凝土施工方案一、施工前准备1.确定地下室底板的设计和施工要求,包括混凝土强度等级、板厚、钢筋配筋等。
2.检查地下室基坑的清理工作是否完成,确保地下室底板施工区域干净、无杂物。
3.准备好所需的施工材料和设备,包括混凝土、钢筋、模板、水泥搅拌机、运输车辆等。
二、模板安装1.根据设计要求选择合适的模板材料,如钢模板、木模板等。
2.用合适的方法将模板安装在地下室墙体上,并使用支撑材料进行支撑,确保模板的平整度和稳定性。
3.安装防渗漏板,以防止混凝土渗漏到地下室。
三、钢筋安装1.根据设计图纸要求,进行钢筋的预埋。
2.清理钢筋表面的锈蚀物和杂物,确保其与混凝土充分粘结。
3.根据设计要求和配筋图纸,将钢筋按照正确的位置、间距和数量进行固定。
四、混凝土搅拌与运输1.准备好混凝土原材料,包括水泥、砂子、石子和水,并按设计配比进行搅拌。
2.将搅拌好的混凝土装入运输车辆,并及时运输到地下室底板施工区域。
五、混凝土浇筑1.混凝土浇筑前,确保模板表面干净平整,没有积水。
2.在混凝土浇筑区域的边缘设置挡板,以防止混凝土溢出。
3.从最低端开始,按照设计要求,将混凝土均匀浇注到底板区域,并用振动器进行振捣,确保混凝土充分密实和均匀。
六、混凝土养护1.混凝土浇筑完成后,应及时进行养护,以保持混凝土的强度和耐久性。
2.在浇筑后的24小时内,用防水膜覆盖底板,以防止水分的蒸发。
3.在浇筑后的7天内,每天进行充分的养护,如喷水、覆盖湿布等,以保持混凝土的湿润。
七、模板拆除1.混凝土达到设计强度要求后,可以进行模板的拆除工作。
通常在浇筑后的7天后进行。
2.拆除模板时,要小心操作,避免对混凝土造成损坏。
八、验收和整理1.施工完成后,进行地下室底板的验收,确保施工质量符合设计要求和相关标准。
2.清理施工现场,清除废弃材料和设备,保持施工区域的整洁。
以上是地下室基础底板混凝土施工方案的主要内容,通过合理的施工步骤和严格的质量控制,可以确保地下室底板的安全和稳定性。
地下室底板施工方案地下室底板施工方案一、工程概况地下室底板施工工程位于某高层住宅项目的地下二层,面积为约500平方米,采用混凝土浇筑方式进行施工,本工程的施工方案编制主要目的是为了确保工程施工过程中的安全、质量和进度。
二、施工方案2.1 工程准备(1) 施工前应严格按照规范要求验证相关方案设计、施工图纸等文件。
(2) 按照混凝土强度等机械性能要求,选择相应配比比例,保证混凝土每方堆积密度在2300kg/m³以上,强度达到C30或以上。
(3) 施工前应对施工现场进行清理,清除可能对施工安全造成影响的障碍物,及时进行围挡、通风等措施。
(4) 底板在施工前应清洁干净、水平度达到设计要求。
2.2 材料准备(1) 水泥、砂、石、水等混凝土原材料应符合规范及技术标准要求,材料应存放在干燥、通风、避免受潮、受污染的库房内。
(2) 钢筋应符合设计及国家标准要求。
(3) 底板配筋应设置绑扎铁丝及牵引,以防止布置偏差等影响质量问题。
2.3 现场施工(1) 底板混凝土浇筑前应将构造体内清理干净,杂物、灰尘等清理干净,并在底板平面上涂上润滑油(废油、柴油、汽油均可),以促进混凝土与底板之间的剥离和压实。
(2) 在确认混凝土混合物配合比是否符合要求并得到上级监理工程师的同意后,开始混凝土浇筑。
(3) 混凝土应进行搅拌、运输、卸料、铺设、振捣 / 打磨等作业,应保证各项关键环节均符合规范。
(4) 混凝土浇筑时应设置混凝土篮子,用于提取混凝土样品,并逐层逐段保证混凝土流动性、均匀性、完整性等质量。
(5) 混凝土浇筑应根据供浆速度、设备、作业员数量安排合理的做法,以保证混凝土浇注体不出现脱离、断裂、渗漏等质量问题。
同时在地面和墙体之间应放置挡板,避免混凝土外溢或漏出地面。
(6) 根据现场情况采取常规的抹面 / 打磨 / 平整等作业任务,以获得底板设计要求的水平度和光洁度。
(7) 由监理工程师进行明细验收,每台料余料验收,以及结构块连续浇筑的砼柱,砖墙验收等。
地下室底板施工方案(全文)范本一:地下室底板施工方案1. 物料准备1.1 原材料:钢筋、水泥、砂、石块、砂浆等。
1.2 工具设备:搅拌机、钢筋切割机、水泥搅拌车、水平仪等。
2. 地下室底板施工过程2.1 蓄水处理2.1.1 清除地面杂物和灰尘。
2.1.2 在地下室底板上铺设防水膜。
2.1.3 在防水膜上铺设排水板,并与防水膜连接。
2.1.4 在排水板上铺设排水管道,确保顺畅排水。
2.2 钢筋加密2.2.1 根据设计要求,按照钢筋布置图将钢筋放置在地下室底板上。
2.2.2 使用钢筋扎带将钢筋固定在位。
2.2.3 检查钢筋间距和横平竖直度是否符合要求。
2.3 混凝土浇筑2.3.1 准备砂浆,确保配料比例准确。
2.3.2 使用搅拌机将混凝土搅拌均匀。
2.3.3 将混凝土从混凝土搅拌车倒入地下室底板区域。
2.3.4 使用振捣器振捣混凝土,以排除气泡和保证混凝土的密实度。
2.3.5 使用水平仪确保混凝土的平整度。
2.3.6 在混凝土表面喷洒养护剂,以保证混凝土的强度和耐久性。
3. 施工注意事项3.1 施工前需检查施工场地是否符合要求。
3.2 施工过程中严格按照设计要求执行。
3.3 施工结束后,及时清理施工场地,确保整洁、安全。
附件:1. 钢筋布置图2. 施工进度表3. 设计图纸法律名词及注释:1. 防水膜:用于防止水分渗入地下室底板的材料。
2. 排水板:用于排除地下室底板积水的层状材料。
3. 排水管道:用于将地下室底板积水导出的管道。
------------------------------------------------------------------范本二:地下室底板施工方案1. 地下室底板施工前准备1.1 建立施工现场:1.1.1 清除地面杂物和碎石。
1.1.2 布置临时施工道路,方便运输和搬运。
1.2 物料准备:1.2.1 原材料:水泥、砂、石块、钢筋等。
1.2.2 工具设备:搅拌机、水泥搅拌车、钢筋切割机等。
地下室模板施工方案一、工程概况本工程地下室一层,主楼层高4.500米,车库层高5.650米。
结构形式为框架、剪力墙结构,剪力墙厚300mm、250mm。
地下室模板采用18mm厚竹胶合板,其支撑体系采用φ48.5普通钢管。
二、底板模板1.底板侧模主楼底板砼厚度为1600mm,车库筏板厚度为450mm,侧模采用240mm厚砖胎模,砖胎模朝向底板一侧表面抹20mm厚1:3水泥砂浆保护层。
2.侧模的支撑基坑四周部位均按设计要求放坡,放坡面与底板基础外侧间距为800~1000mm,采用间距为1000mm的钢管侧向支撑。
支撑时,紧贴砖墙外侧竖直放置0.3m×1.2m的小钢模,平行于放坡面铺设0.3m×1.5m的小钢模,下部顶撑一道水平钢管,上部斜撑一根钢管,两根钢管间用一道竖向小钢管连接,再用一道水平钢管连接整个支撑,保证地下室底板侧模在浇筑砼时有足够的抗侧压强度。
详见下图:3.剪力墙水平施工缝浇筑地下室底板时,地下室外墙模板高出底板上表面250mm设一道水平施工缝,采用3mm 厚止水钢板防水,如下图所示:地下室底板浇筑砼时,地下室外墙水平施工缝以下(水平施工缝在底板以上250mm处)剪力墙及电梯井处底板等部位模板为吊模,该部位模板具体做法见下图。
为使地下室外墙施工缝以上墙体能与施工缝以下墙体较好的接茬,不产生错台现象,在地下室底板砼浇筑完后,外墙4.底板伸缩缝模板50mm宽伸缩缝中部设有橡胶止水带。
伸缩缝是防水工程中的薄弱环节,防水处理比较复杂,如处理不当引起渗漏水现象,会直接影响地下室工程的正常使用和寿命。
伸缩缝处模板采用如下支设方法:三、剪力墙模板1.剪力墙模板地下室剪力墙模板采用组合小钢模竖向排列组合,对拉螺栓采用Ф14穿墙螺栓。
由于地下室层高较高,因此墙模底部对拉螺栓数量适当加密。
底部七排按间距450(竖向)×750(横向)mm布置,上部按750(竖向)×750(横向)mm布置。
地下室底板施工方案一、工程概况湘潭九华商住楼工程,地下室底板标高为-3.70~-4.130,承台高度为1000,底板厚度为250。
地下室承台、地梁模板采用砖胎膜。
混凝土浇捣采用一台汽车砼泵,一台塔吊配合进行浇捣。
地下室底板、承台、基础梁、地下室外墙砼强度为C40、S8,地下室底板及基础梁、外墙、顶板要求使用抗裂抗渗砼参6~8%(水泥用量)FIAND轻硅纤维阻裂增强剂。

本工程设计有四道后浇带,带宽1000,底板分四次性浇捣完毕并加强养护,中间留四道后浇带。
二、底板混凝土综合施工方案2.1凿桩头施工桩对超高部分的凿除,按照设计桩顶标高,将浮浆部分全部凿掉。
墨线在5cm以内,以小锤验纵横向分另凿出纵横条纹直至设计标高。
凿桩应细致避免掉角,桩壁混凝土应凿除,凿桩完毕后,以钢丝刷清松动粉粒后浇水冲洗。
桩顶伸入承台100,并将桩钢筋作60度弯曲锚入,伸入长度满足锚固要求8(如图)。
如果遇上浮浆过厚凿除后标高低于桩顶设计标高的,按施工习惯做法是采用加桩帽办法进行补救处理,以满足桩顶错入承台的要求。
2.2土方回填1、承台砖胎模完成后外侧的回填土该工序要注意:在胎模砌一天后具有一定的强度后进行,回填土分层夯实时要做好胎膜的加固措施,防止胎膜破坏。
回填土的质量要根据设计要求选用材料,根据规范及设计要求进行分层夯实,及时检验其密实度是否符合设计要求。
填土基底已按设计要求完成或处理好,并办理验槽签证。
基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度。
土方回填前应根据工程特点、填料种类、设计压实系数,施工条件和压实工艺等合理确定填料含水量、每层填土厚度。
填土前,应做好水平高程的测设。
基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
底板施工分区,本工程底板面积较大,底板施工工序为:测量放线→底板、承台、地梁沟槽、电梯井、土方开挖→沟槽底砼垫层→桩头处理→砖模→防水→承台、电梯井、地梁钢筋绑扎→底板筋底层钢筋绑扎→管线预埋→底板上层钢筋及竖向插筋固定→止水带安装→底板高低差处及止水带下墙模板安装加固→底板砼浇筑。
防水工程组织设计方案项目名称:地下室防水工程编制单位:广州大禹防漏技术开发有限公司二零一六年六月月四日别墅地下室防水工程组织设计方案第一章工程概况工程名称:工程地址:工程规模:第二章编制根据1、中华人民共和国国标《地下工程防水质量验收规范》GB50208-;2、中华人民共和国国标《地下工程防水技术规范》GB50108-;3、《建筑工程施工质量验收统一原则》GB 50300-4、广东省《建筑防水工程技术规程》DBJ15-5、关于招标文献。
第三章施工布置第一节:工期目的依照工程总体水平筹划,将集中人力,以及材料采购力度,按期完毕任务。
第二节:工程质量原则1工程质量地到国家规定合格原则,验收合格率100%。
2符合工程质量设计规定。
3工程验收符合如下规范《地下工程防水技术规范》--(GB50108-)《地下防水工程质量验收规范》--(GB50208-)《建筑工程施工质量验收统一原则》--(GB50300-)广东省《建筑防水工程技术规范—DBJ15-第三节:安全文明目的零伤亡事故文明施工创优第四节:重要施工机械投入第五节:重要劳动力投入第六节:重要材料投入第七节:施工安排1、成立专项负责机构为了使工程快而不乱,管理有序,成立由公司关于部门以及项目经理等构成现场管理机构,设立技术负责人、质安员及各专业和材料实验等专职人员,全面负责该项目施工、及技术交底、认真筹划进度、保证安全。
同步严格材料合格进场审核、彰扬文明施工工作,由项目经理负责详细实行,贯彻到现场详细人员,原则上先底板,后外墙,再顶板施工流程,为创优保质完毕该项工作,将整体分二个作业工作场,实行工期,质量奖励罚制度,以期顺利完毕任务。
2、加强施工技术管理:依照工程专业技术人员和技术工人管理素质状况,本工程采用公司→生产部→施工班组三级技术管理体制。
以公司技术负责人为统一领导分级管理技术责任制和以质量为中心技术管理制度。
施工组织设计:本工程施工组织设计由专业技术人员编写,工程主管领导审定,各分项工程施工组织设计由专业施工技术干部组织贯彻,公司技术负责人依照工程项目实际状况由各专业人员审定。
本工程施工图纸由专业技术人员认定后施工,如有影响,可向设计单位代表、甲方代表、监理公司代表请示、我司负责人、技术工程师、技术人员、安质人员、班组长将依照规范与经验作出书面联系函。
交设计代表、甲方代表、监理公司,审查会签后按书面批示行为执行。
3、技术交底:依照我公司工程特点,施工方案,质量原则,安全办法编制工具操作技术办法,并向施工人员及班组作全面交底,交底时应关于专业人员参加,程序如下;交底内容:基面条件无渍无垢,底板补强无渗,结点按方案施工,大面不得空鼓,搭接,涂料厚度达到设计规定,及时保养等。
4、技术变更管理:施工过程中,甲方、设计院、监理公司提出修改,经施工单位技术部门进行可行性研究,技术负责人核定后,反馈给设计方、甲方、监理公司。
由施工单位提出修改,经设计、甲方、监理公司进行可行性研究拟定与否实行。
若无异议,签名承认后发放给施工班组,资料员做好登记,存档分发,组织实行。
如设计单位所更改内容有异议,应与施工单位及关于部门一起商讨,谋求最佳解决方案。
5、检查日制度,定期进行质量检查制度贯彻状况,查质量事故隐患,查办法执行状况,进行质量动态分析,增进工程质量提高。
6、材料实验及实验制度,严格执行材料出厂、进库有出厂合格证,材料阐明书,并按规定进行抽样复检。
对原材料、防水材料实行全过程质量跟踪管理。
材料在使用前须经监理见证检查,卷材每万㎡一种批次号,涂料5T一种批次号,所有检查必要合格,其不合格材料必要撤场。
7、质量管理人员职责条例,在公司配齐专业人员有工程技术人员、质监员、施工员形成完整质量保证体系,特别是质监员、施工员要持证上岗。
8、质量管理奖罚制度,对质量工作做出成绩班组和个人予以一定精神物质奖励,对不负责任,质量差班组和个人予以必要处分或经济制裁。
9、所有产品成品为防止交叉作业破坏,施工须表达提示标志,并实行隔离施工,涂料25℃温度,雾水保养。
第八节:总体施工流程↓↓↓↓↓↓↓第九节:现场组织管理架构1、拟派人员架构第四章地下室重要施工办法第一节防水工程设计与选用材料阐明:本工程底板采用渗入结晶涂料,加1.5mm高分子防水卷材两层,侧墙采用单组份聚氨酯加2层1.5mm高分子卷材,顶板与侧墙相似,由于底板采用渗入结晶是以水为载体多晶体愈合生长,采用双面高分子,将其皮肤式粘接,应变徐变破坏,使钢条相连,侧墙采用双组份有其他良好延展性,满足裂变规定。
高分子防水卷材作用原理是材料运用水密性较好湿固胶——高分子聚合物自粘胶料与水泥水化反映形成硅油聚合粘接胶,使片材与基面(或后浇体)永久牢固粘接于底板,侧墙、顶板及屋面板;高分子卷材无论是外防外贴(POST-APPLIED)还是外防内贴(PRE-APPLIED)其部位都具备防水系统最大长处。
暨它与水泥水化形成粘接胶聚合胶,在压应力作用下可自愈微小损伤与刺破点,加之其母材高分子胎体有较强拉伸强度,更加彰显了材料品质,使之成为I级防水单层设计首选材料,其特点:1、基面规定低,节约工期,湿铺甚至未找平基面均可施工,不必底涂,施工自由度高,不受天气影响,含水率高基坑地下室具备明显长处。
2、刚柔结合。
湿铺胶与基层水化反映粘接胶层,其强度密实度大大高于无养护聚合涂料,给防水另添一份收获。
3、粘铺成材面不窜流、不渗漏,即便有局部破损,在外压作用下,记忆恢复成膜。
第二节材料物理性能1、高分子材料物理性能表:注意事项2、单组份聚氨酯物理指标注意事项3、水泥基渗入结晶防水涂料注意事项第三节地下室防水施工工艺,以及行为保证办法,验收原则和质量通病防治办法。
1、地下室防水施工阐明:地下室防水依照地下相对标高渗水压力拟定防水级别(本工程防水I级),作为I级防水、混凝土防渗级别是构造防水核心。
柔性防水作为构造体砼体辅助办法,其亲和性、抗渗性、抗扯破能力等都须具备优良物理性能,因而,设计选取了高分子卷材,其设计主控项符合GB50108-规范。
使防水质量有三个行为保证:一、合理设计选材;二、优质材料;三、优良施工行为保证。
防水层施工是该工程质量重中之重,为此,咱们将严格施工与自检程序:一方面下达技术交底,对结点中后浇带、积水井、电梯井、地梁沟接槎等某些注重密封,并加强附加层,每一道工序做到自检报验程序,然后以样板方式示范,之后大面施工。
为保证质量施工时每一细部做法规范,咱们将用流程方式制定施工检查、整治程序;并以责任方式,贯彻现场指引;以科学管理水平,充分体现我司作业水平。
2、工程施工流程与阐明:底板施工流程:↓↓→↓↓↓↓3、底板施工工艺:地下室底板防水,在足够抗渗不透水材料支持下,一种非水平平面基面,所凹凸体现功能需要,是防水施工工艺操作规范需重要阐述地方,其局部结点解决突出体当前层次构造功能与接槎解决上(含电梯井、集水井、后浇带、变形缝、承台地沟、桩头、接槎解决和穿墙管),这些内容施工必要符合设计及现场状况规定,这是防水工作重中之重,因而,重点部位质量必要依赖娴熟施工经验指引!第四节开工前基本规定:当一种开挖成形基面开始防水工程施工时候:1、如有地下水需继续通过盲沟和降水井排水,保持基面基本干燥,平整无渍,迅速完毕各节点部位以砖代模成形架构。
并做好降水工作,保证地下水低于底板50CM,其电梯井承台井如若地下水丰富,则基底铺设土工格栅,面铺400G/㎡土工布,然后用速凝混凝土浇捣,其比例外掺剂1:水泥3:瓜米石6:中砂4,初速度8秒80Mpa,60秒强度达到C30强度,如若是泥沙软基,则底板高程降10公分增长垫层厚度。
同步考虑将积水井、电梯井、承台井用直径5㎝PVC管直接连接疏水至最低处,减少排水,以便施工。
2、所有地面捣制一定设计强度混凝土垫层水平误差控制在15㎜,待终凝强度达到后,以递进方式进行下一道工序施工。
3、施工时,为了将垫层质量提高,其垫层须平板整夯器,拖拽收平垫层,然后人工原浆收面、收光、压实、保养,在井沟边与平面方向规定有一定弧形变角,可以代替找平层,应防材料受压后钝角破坏。
4、所有垫层按规定完毕后,重点解决大面积压力透水,透水在集水井、电梯井有非明显渗漏或涌漏,在补强时,由于沟井内找平层自身强度很低,补强工艺只得采用帏幕灌浆,塑性地下层面自防水功能或者用促凝水泥加强表面强度。
这是防水质量保证重点!5、在垫层上对其凹凸不平地方,用聚合物水泥基进行修整,在接槎部位加附加层,所有结点部位接口必要上下先涂一道聚乙烯醇胶浓度较高涂液浆料,使其渗入,然后大面积施工。
6、清理基层规定:对凹凸处人工修补,达到基层规定。
7、对立面、阴阳角等特殊部位应规定光滑平整。
对于不适基层必要凿打填抹。
8、基面合格后,先结点后大面,并做好中间验收和交叉作业工作。
之后大面涂刷渗入结晶涂料,水性比0.4~0.5,充分搅拌之后在基面湿面水冷下涂刷。
第五节工程结点解决:防水核心在于节点解决,本工程涉及节点有后浇带、桩头、地沟变形缝和卷材与涂料防水层甩槎与接茬解决,针对相应客观规定,依照类似工程经验,提出加强解决阐明。
1、后浇带:后浇带应设在受力和变形较小部位,间距宜为30-60M,宽度700-1000㎜,在700-1000㎜左右500㎜应做加强防水解决,其解决以防水附加层作为基本防水约束条件,在先后浇过程中,先后期龄不得不大于42d,在防水解决时,底层应作遇水膨胀嵌实解决,同步在构造中埋变形止水钢板,在保证这些构造性解决时,有必要作技术性办法加强,在这种加强中,先浇界面涂刷渗入结晶涂料,封闭后浇水份被先浇吸取,导致化热反映不完全而导致收缩离缝。
除了从防水防面考虑之外,后浇膨胀砼强度不得低于先浇强度,其膨胀率依照板块体积与施工温度计算膨胀率,其主筋搭按长度应不不大于45倍主筋直径,保证防水与构造性规范满足。
为了保证后浇带防水安全,在加强层上附加一层高分子卷材,使之抗拉强度增大,满足徐变作用(中埋止水条焊接处须涂密封涂料)。
(见施工大样图一)2、桩头解决:桩头结点解决是减少桩头渗水必要手段,在桩头解决上,环绕桩头用高强促凝防水渗入聚合砂浆批弧周边,然后涂刷密封膏,使涂料粘在桩头周边,之后粘铺高分子自粘卷材,施工时先依照桩周长加20CM栽成15公分长长形条材,在条材1/3下端每5CM直刀形成扇形面,之后,环绕桩头热熔粘牢,使承台面防水与桩头相连,其结口用外涂密封膏,使其内外粘接。
(见施工大样图二)3、底板立面与平面转角处,由于有立面与平面材料接槎,固在底板与剪力墙边高500MM地方应先热熔粘一道附加卷材,然后铺设一道高分子自粘卷材以便侧墙同类材料连接。
形成立面与平面底接保存1.2M双层粘接,粘接搭接不少于100㎜,转到立面后,应在侧墙300-500㎜处做双层附加,本工程先做底板,对立墙连接施工,转接甩槎材料应用暂时砖带保护。
