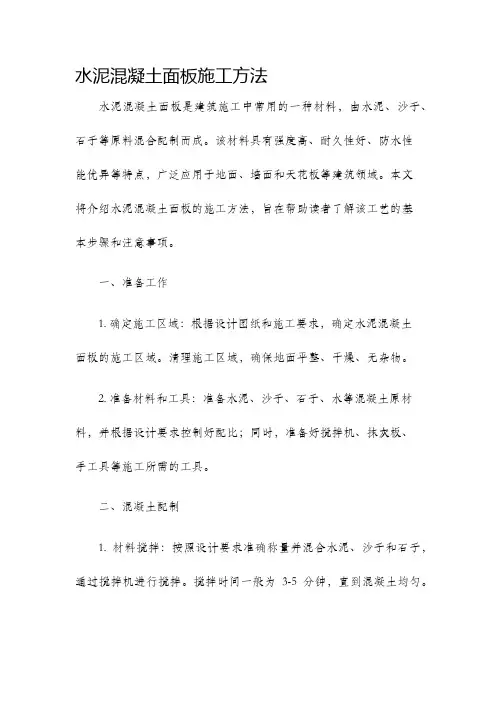

水泥混凝土面板施工方法水泥混凝土面板是建筑施工中常用的一种材料,由水泥、沙子、石子等原料混合配制而成。
该材料具有强度高、耐久性好、防水性能优异等特点,广泛应用于地面、墙面和天花板等建筑领域。
本文将介绍水泥混凝土面板的施工方法,旨在帮助读者了解该工艺的基本步骤和注意事项。
一、准备工作1. 确定施工区域:根据设计图纸和施工要求,确定水泥混凝土面板的施工区域。
清理施工区域,确保地面平整、干燥、无杂物。
2. 准备材料和工具:准备水泥、沙子、石子、水等混凝土原材料,并根据设计要求控制好配比;同时,准备好搅拌机、抹灰板、手工具等施工所需的工具。
二、混凝土配制1. 材料搅拌:按照设计要求准确称量并混合水泥、沙子和石子,通过搅拌机进行搅拌。
搅拌时间一般为3-5分钟,直到混凝土均匀。
2. 加水调配:逐渐加入适量的水,继续搅拌,直到混凝土变得湿润、均匀。
注意控制好水泥与水的配比,避免混凝土过于稀薄或过于干燥。
三、面板施工1. 基层处理:在施工区域基层上,先进行养护胶处理,以提升面板的附着力。
之后,铺设隔离层,保护混凝土面板不受基层潮湿或变形的影响。
2. 倒浆施工:将调配好的混凝土倒入施工区域,并使用抹灰板进行摆平和压实。
注意保持厚度均匀,以免出现高低差,影响整体效果。
同时,要尽量避免气泡和杂物进入混凝土中。
3. 平整处理:在混凝土表面用尺或水平仪检查平整度,并及时进行修整。
可采用加水或重新抹平的方式进行调整。
4. 养护处理:在施工完成后,及时进行养护,以确保混凝土面板的强度和耐久性。
可采用覆盖防尘布、喷洒养护剂以及进行定期湿润养护等措施。
四、安全注意事项1. 严格遵守施工安全规范,佩戴好防护装备,确保施工过程中的人身安全。
2. 在施工现场设置明显的安全警示标志,警示周围人员注意施工区域,避免意外发生。
3. 注意混凝土搅拌机、抹灰板等工具的使用方法,确保操作正确、稳定。
4. 遵循混凝土配比设计要求,避免出现配比不合理导致的混凝土强度不足或质量问题。
水泥混凝土面层施工方案(1)、施工方案:a 水泥砼面板工程施工组建二个施工队。
b 砼集中厂拌(或商品混凝土),车辆运输熟料,现场摊铺采用人工摊铺的方式; 施工机械:HZS60拌和楼1套,摊铺设备、发电机组、切缝机、运输车辆等相配套。
(2)、工期控制:2017年8月~2018年12月 (3)、施工工序:(4)、施工控制: a 水泥砼的基本要求 ○1工作性,即施工和易性,也就是常说的“流动性”“可测性”“稳定性”和“易密性”等几个方面。
优质的砼应是有满足输送和摊铺要求的流动性,不为外力作用产生脆断的可塑性;不产生分层泌水的稳定性和易于捣实的密实性。
○2 强度及耐久性,砼板随车辆荷载和温度变化的作用,要求有较高的抗弯拉强度,而抗弯拉温度又是影响砼路面使用寿命的首要因素,这就是要求水泥砼有较高的水泥含量,较低的水灰比和适宜的混合料组成。
施工准备 拌 和 运 输人工摊铺 交工验收 表面整型 养 护○3良好的表面功能,选用优质材料进行合理组成设计,使路面具有足够的抗滑、耐磨及平整性。
b接缝材料○1接缝板:应选用适应砼板的膨胀与收缩,施工时不变形,耐久性良好的材料,如杉木板、软板等具有定的压缩性和弹性,当砼膨胀时不挤出,收缩时能与砼板缝连接不产生间隙。
○2填缝料:选用与砼板壁粘结力强、回弹性好,能适应砼的收缩,不溶于水和石渗水,高温不溢,低温不脆的耐久性材料。
C水泥砼配合比水泥砼路面以抗弯拉强度为依据进行设计的,其配合比应根据设计弯拉强度、耐久性、耐磨性、工作性等要求和经济合理的原则选用材料,通过试验和必要的调整,确定砼单位体积中各组成材料的用量。
d 摊铺前的准备工作①基层检查验收,检查的内容有:复测线路中心线,场地内基层的宽度、长度及横向坡度;检查基层的平整度、密实度及强度;检验量侧道路两侧边沟、边坡情况;②现场检查各项情况后,修整施工道路,布置场地。
③原材料检验:包括水泥、砂、石、钢筋等,并组织材料进场,按规定分别存放整齐。
混凝土面板施工方案混凝土面板是建筑工程中常见的一种结构构件,广泛应用于各类建筑物的地面和墙面构筑中。
在施工混凝土面板时,需要根据具体情况选择合适的施工方案,以确保施工质量和工期的顺利进行。
本文将介绍混凝土面板的施工方案,从材料准备、施工工艺到质量控制等方面逐步展开。
一、材料准备在进行混凝土面板施工前,需要准备好以下材料:•水泥•砂子•碎石•水•混凝土搅拌机•打桩机•钢筋•水平仪•测量工具二、施工工艺1. 地面准备首先需要对施工地面进行清理,确保地面平整、无杂物、无积水。
同时,在地面周围设置好防护措施,以防止混凝土泼洒到其他区域。
2. 基础打桩根据设计要求,在地面上用打桩机打桩,确定混凝土面板的基础位置和高度。
桩的深度和数量应符合设计图纸要求。
3. 铺设钢筋在打桩完成后,根据设计要求在地面铺设钢筋,确保钢筋的位置和数量符合设计标准,可以提高混凝土面板的承重能力。
4. 混凝土浇灌通过混凝土搅拌机将水泥、砂子、碎石和水按一定比例搅拌后,倒入钢筋铺设好的地面上。
在倒入混凝土前,使用水平仪进行水平度检测,保证混凝土面板的水平。
5. 表面处理待混凝土面板凝固后,可以进行表面处理,如抹面、打磨等工艺,以提高面板的美观度和光滑度。
三、质量控制混凝土面板施工过程中,需要进行严格的质量控制,确保施工质量达标。
主要包括以下几个方面:•对混凝土原材料的质量进行检测,确保水泥品质优良,砂子和碎石无杂质。
•施工过程中对钢筋和混凝土的数量、位置、质量进行监控,及时调整。
•针对混凝土浇筑后的表面质量进行检查,确保表面平整、无裂缝。
•进行静载试验,确定混凝土面板的承载能力符合设计要求。
通过以上施工工艺和质量控制措施,可以保证混凝土面板的施工质量和使用寿命,提升建筑结构的稳定性和安全性。
混凝土面板作为建筑结构中不可或缺的一部分,其施工方案的合理性和执行力都至关重要,希望本文介绍的内容对混凝土面板施工有所帮助。

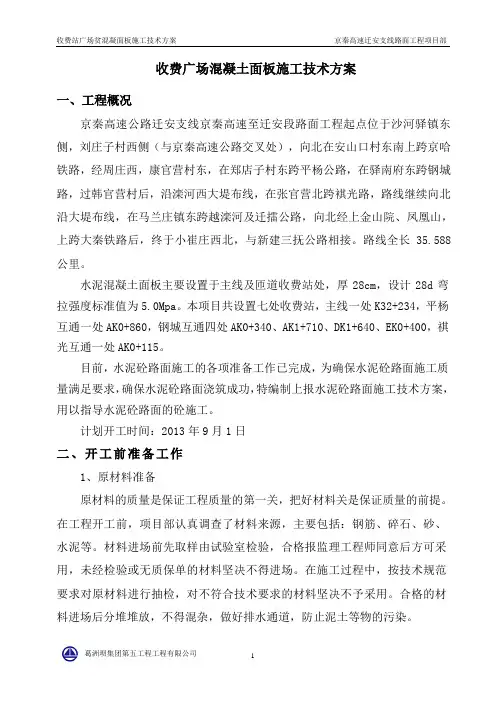

收费广场混凝土面板施工技术方案一、工程概况京秦高速公路迁安支线京秦高速至迁安段路面工程起点位于沙河驿镇东侧,刘庄子村西侧(与京秦高速公路交叉处),向北在安山口村东南上跨京哈铁路,经周庄西,康官营村东,在郑店子村东跨平杨公路,在驿南府东跨钢城路,过韩官营村后,沿滦河西大堤布线,在张官营北跨褀光路,路线继续向北沿大堤布线,在马兰庄镇东跨越滦河及迁擂公路,向北经上金山院、凤凰山,上跨大秦铁路后,终于小崔庄西北,与新建三抚公路相接。
路线全长35.588公里。
水泥混凝土面板主要设置于主线及匝道收费站处,厚28cm,设计28d弯拉强度标准值为5.0Mpa。
本项目共设置七处收费站,主线一处K32+234,平杨互通一处AK0+860,钢城互通四处AK0+340、AK1+710、DK1+640、EK0+400,祺光互通一处AK0+115。
目前,水泥砼路面施工的各项准备工作已完成,为确保水泥砼路面施工质量满足要求,确保水泥砼路面浇筑成功,特编制上报水泥砼路面施工技术方案,用以指导水泥砼路面的砼施工。
计划开工时间:2013年9月1日二、开工前准备工作1、原材料准备原材料的质量是保证工程质量的第一关,把好材料关是保证质量的前提。
在工程开工前,项目部认真调查了材料来源,主要包括:钢筋、碎石、砂、水泥等。
材料进场前先取样由试验室检验,合格报监理工程师同意后方可采用,未经检验或无质保单的材料坚决不得进场。
在施工过程中,按技术规范要求对原材料进行抽检,对不符合技术要求的材料坚决不予采用。
合格的材料进场后分堆堆放,不得混杂,做好排水通道,防止泥土等物的污染。
钢筋的材质、规格、型号符合设计文件的规定。
钢筋采用正规厂家生产的产品,满足施工要求。
碎石、砂和水泥等主要材料已确定料源,在开工前备齐部分材料。
现已组织好运输,做好备料工作。
并分期分批按规定频率抽检原材料的物理力学性能,做到不合格不使用。
(1)、水泥:采用迁安永固油井水泥有限责任公司生产的P.042.5水泥,依据JTG E30-2005试验,各项指标均符合JTG F30-2003要求,详见下表:等级比表面积标准稠度用水量(%)初凝时间(min)终凝时间(min)安定性3d抗折强度Mpa28d抗折强度Mpa3d抗压强度Mpa28d抗压强度MpaP.O42.5 360 27.6 178 286 0.5 5.4 8.5 25.9 46.3 技术要求≥300 <28 ≥90 ≤600 ≤5.0 ≥3.5 ≥6.5 ≥16 ≥42.5(2)、细集料:选用迁西天然砂,依据JTG E30-2005试验,各项指标均符合JTG F30-2003要求,详见下表:名称表观密度(g/m3) 含泥量(%) 筛分细度模数砂 2.708 1.3 粗砂 3.34 技术要求>2.5 <2 / 3.1-3.7(3)、粗集料:选用丰华碎石场5-26.5mm连续级配碎石,碎石坚硬、耐磨、洁净,最大粒径不大于26.5mm。
混凝土面板浇筑质量控制混凝土面板是建筑施工中常见的一种结构构件,其质量直接影响到建筑物的整体安全和稳定性。
因此,在进行混凝土面板的浇筑过程中,必须加强质量控制,确保面板的质量符合规范要求。
本文将从混凝土材料选择、模板安装、浇筑过程和养护等方面进行探讨,以便工程施工人员掌握混凝土面板浇筑的质量控制要点。
I. 混凝土材料选择1. 水泥选择: 在浇筑混凝土面板时,应选择符合国家标准的水泥,并注意查看水泥出厂合格证书。
水泥品种应根据混凝土工程的强度等级和使用环境进行选择。
同时,水泥应放置在干燥通风处,避免吸湿结块。
2. 砂、石选择: 搅拌混凝土的砂、石应符合规范要求,砂石应洗净,无泥土、杂质等。
砂石的配合比例应按照设计要求进行搭配,以确保混凝土的均匀性和强度。
3. 水灰比控制: 在进行混凝土浇筑时,应控制好水灰比,避免混凝土过于稀薄或浓稠,影响面板的密实性和强度。
合理的水灰比是保证混凝土质量的关键之一。
II. 模板安装1. 模板质量: 模板应符合规范要求,表面应平整,结实耐用。
模板的安装要牢固稳定,确保不会出现位移和变形现象,以免影响混凝土面板的平整度和外观质量。
2. 排水孔设置: 在混凝土面板的模板上设置排水孔,以便及时排除混凝土中的气泡和异物,确保混凝土密实性和均匀性。
3. 防漏措施: 在模板搭设完成后,应检查模板之间的连接是否牢固,是否存在漏浆现象。
若发现漏浆问题,应及时修补,避免影响混凝土面板的质量。
III. 浇筑过程1. 浇筑方法: 混凝土面板的浇筑应采用梁槽分割浇筑或全面同步浇筑的方法,以保证面板的整体一致性。
在进行浇筑时,应采用振捣机对混凝土进行振捣,排除气泡,提高混凝土的密实性。
2. 浇注高度控制: 混凝土面板的浇筑高度应控制在一定范围内,避免一次性浇筑过高,导致混凝土堆积不均匀。
可以采用多次浇筑、分段施工的方式,确保浇筑质量。
3. 质量检测: 在混凝土面板的浇筑过程中,应定期对浇筑的混凝土进行抽检,检测混凝土的坍落度、强度等指标,及时发现问题,及时处理,确保整个面板的质量。
水泥混凝土面层操作规程范本一、材料准备1. 水泥:采用符合国家标准的硅酸盐水泥,其标号为XXX。
水泥应存放在干燥通风的库房中,避免受潮。
2. 骨料:采用符合国家标准的中砂作为骨料,其级配符合设计要求,并且干燥、洁净。
3. 混凝土添加剂:添加剂应符合相关标准,且应经过试验合格。
4. 水:使用清洁无杂质的饮用水,不得使用含有有害物质的水源。
二、设备准备1. 混凝土搅拌机:搅拌机应保持清洁,搅拌叶片完好,搅拌时间应符合标准。
2. 打捆机:用于打捆骨料,保证骨料质量。
3. 刮平机:用于刮平混凝土面层,刀片应保持锋利。
三、施工准备1. 地基处理:根据设计要求,对地基进行处理,清除杂物和泥浆。
2. 防护措施:对施工现场周围进行围挡,确保工作区域安全。
3. 混凝土施工方案:根据设计要求制定施工方案,包括浇筑顺序、分段浇筑等。
四、混凝土浇筑1. 混凝土配合比:根据设计要求,进行配合比试验,并确定合适的配合比方案。
2. 骨料测量:按照配合比确定的骨料用量进行测量,并保证测量准确。
3. 水泥测量:按照配合比确定的水泥用量进行测量,并保证测量准确。
4. 水灰比控制:根据设计要求,控制水灰比,保证混凝土的坍落度和强度。
5. 搅拌:将骨料、水泥、水和添加剂放入搅拌机中进行搅拌,搅拌时间要充分,确保混凝土均匀。
6. 合模打捆:将搅拌好的混凝土用合模打捆,保证混凝土密实。
7. 浇筑层次:根据施工方案,按照分段浇筑的原则进行施工。
五、面层处理1. 混凝土抹面:在混凝土刚浇筑完后,立即进行抹面处理,使其表面平整。
2. 刮平处理:使用刮平机对混凝土表面进行刮平,刀片应保持锋利,并进行水平校平。
六、养护处理1. 混凝土养护:在混凝土浇筑完成后,立即进行养护处理,采取保湿、覆盖等措施,确保混凝土的养护质量。
2. 温度控制:根据气候条件和混凝土材料性质,控制养护期间的温度,防止温度过高或过低影响混凝土的强度。
3. 维护检查:对混凝土养护过程进行检查,及时发现并处理问题。
水泥混凝土面板施工方案及工艺方法

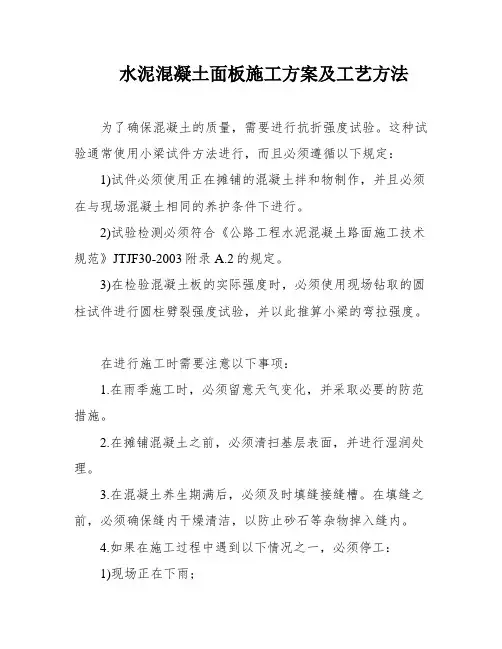

为了确保混凝土的质量,需要进行抗折强度试验。
这种试验通常使用小梁试件方法进行,而且必须遵循以下规定:
1)试件必须使用正在摊铺的混凝土拌和物制作,并且必须在与现场混凝土相同的养护条件下进行。
2)试验检测必须符合《公路工程水泥混凝土路面施工技术规范》JTJF30-2003附录A.2的规定。
3)在检验混凝土板的实际强度时,必须使用现场钻取的圆柱试件进行圆柱劈裂强度试验,并以此推算小梁的弯拉强度。
在进行施工时需要注意以下事项:
1.在雨季施工时,必须留意天气变化,并采取必要的防范措施。
2.在摊铺混凝土之前,必须清扫基层表面,并进行湿润处理。
3.在混凝土养生期满后,必须及时填缝接缝槽。
在填缝之前,必须确保缝内干燥清洁,以防止砂石等杂物掉入缝内。
4.如果在施工过程中遇到以下情况之一,必须停工:
1)现场正在下雨;
2)风力大于6级,风速在10.8米/秒以上的强风天气;
3)现场气温高于40℃或拌和物摊铺温度高于35℃。

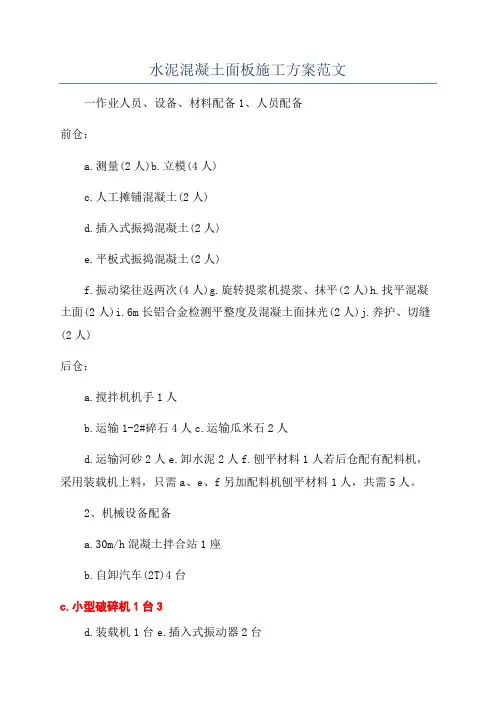

水泥混凝土面板施工方案范文一作业人员、设备、材料配备1、人员配备前仓:a.测量(2人)b.立模(4人)c.人工摊铺混凝土(2人)d.插入式振捣混凝土(2人)e.平板式振捣混凝土(2人)f.振动梁往返两次(4人)g.旋转提浆机提浆、抹平(2人)h.找平混凝土面(2人)i.6m长铝合金检测平整度及混凝土面抹光(2人)j.养护、切缝(2人)后仓:a.搅拌机机手1人b.运输1-2#碎石4人c.运输瓜米石2人d.运输河砂2人e.卸水泥2人f.刨平材料1人若后仓配有配料机,采用装载机上料,只需a、e、f另加配料机刨平材料1人,共需5人。
2、机械设备配备a.30m/h混凝土拌合站1座b.自卸汽车(2T)4台c.小型破碎机1台3d.装载机1台e.插入式振动器2台f.平板振动器2.2kW1台g.振动梁1台h.提浆机1台i.6m长铝合金1条j.切缝机1台若后仓配有配料机,还需要增加1台装载机。
3、材料配备配合比选择采用快速修补剂∶河砂∶碎石∶水=1∶1.5∶3.23∶0.45配合比,每立方米混凝土需TF-3修补剂410公斤。
二工艺流程、质量标准、控制要点1、工艺流程旧混凝土路面破碎出渣清边清基架立模板处理基槽的积水摊铺混凝土振实混凝土表面整平饰面压纹养生路板切缝开放交通2、质量标准与控制要点a.切缝按照监理指定位置和范围划(弹)线和切缝,切缝深度不得小于4厘米,有布置钢筋时不得切碰钢筋,切缝线平直偏差不得大于2毫米。
b.凿除砼凿除砼不得崩角掉边和破坏原切缝线,不得骑在切缝线上撬凿砼;凿除砼断面应竖直,不得有任何角度的斜断面以免新旧砼联结带剪切受力强度降低,松散砼应清除干净;凿除桥面铺装层后应打毛梁面,但不得凿打梁板;凿除砼露出的钢筋表面应洁净调直。
c.清底、扫浆用不含有害杂质和无酸性的自来水洗或高压气吹洗砼凿除断面和底面,附着粉状物的砼断面应用钢丝刷刨刷,清除松散砼块,保证干净粗糙的表面以利于新旧砼的连接。
用水冲洗的砼面应在清洁水基本干燥后扫浆。

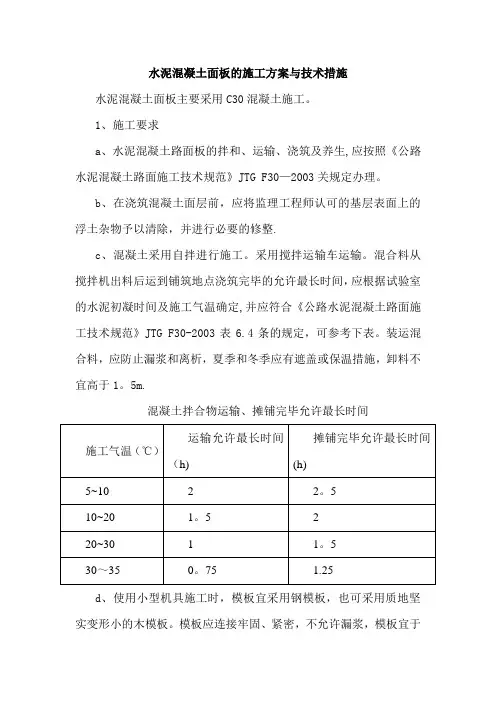

水泥混凝土面板的施工方案与技术措施水泥混凝土面板主要采用C30混凝土施工。
1、施工要求a、水泥混凝土路面板的拌和、运输、浇筑及养生,应按照《公路水泥混凝土路面施工技术规范》JTG F30—2003关规定办理。
b、在浇筑混凝土面层前,应将监理工程师认可的基层表面上的浮土杂物予以清除,并进行必要的修整.c、混凝土采用自拌进行施工。
采用搅拌运输车运输。
混合料从搅拌机出料后运到铺筑地点浇筑完毕的允许最长时间,应根据试验室的水泥初凝时间及施工气温确定,并应符合《公路水泥混凝土路面施工技术规范》JTG F30-2003表6.4条的规定,可参考下表。
装运混合料,应防止漏浆和离析,夏季和冬季应有遮盖或保温措施,卸料不宜高于1。
5m.混凝土拌合物运输、摊铺完毕允许最长时间d、使用小型机具施工时,模板宜采用钢模板,也可采用质地坚实变形小的木模板。
模板应连接牢固、紧密,不允许漏浆,模板宜于水泥砼面板同高,并应按要求的坡度和线向安设。
混合料摊铺前应对模板进行全面检查,并经监理工程师认可。
e、混凝土混合料可采用人工摊铺或小型机具摊铺。
摊铺时应连续均匀地进行,以保证摊铺质量。
f、对混合料的振捣,每一位置的持续时间,应以混合料停止下沉,不再冒气泡并泛出砂浆为准,不宜过振。
振捣时应辅以人工找平,并应随时检查模板有无下沉、变形或松动。
g、做面时严禁在混凝土面板上洒水、撒水泥粉,当烈日暴晒或干旱风吹时,宜在遮荫棚下进行。
表面抹平后应按图纸要求的表面构造深度沿横坡方向采用拉毛处理,应保证混凝土路面的抗滑要求.h、当混凝土强度达到设计强度的25%~30%时,可采用人工进行拉毛。
拉毛沟槽的几何尺寸,槽深为2.0~3。
0mm,槽宽为5。
0mm。
i、混凝土板做面完毕,应及时养生.养生应根据现场情况和条件选用湿砂养护或喷洒塑料薄膜养护剂等方法,并经监理工程师同意。
j、切缝切缝方式应根据本路气温条件选择适合《公路水泥混凝土路面施工技术规范》JTG F30—2003规定的三种切缝方式中的一种,本路除冬季施工昼夜温差大于10℃时,可采用软硬结合切缝外,其余应采用硬切缝,温度小时乘积建议采用300温度小时。
水泥混凝土面层施工方案一、施工前准备在进行水泥混凝土面层施工之前,必须做好充分的准备工作。
首先要对施工现场进行清理,确保施工区域平整无障碍物。
检查施工材料和设备的质量和数量,准备好所需的水泥、骨料、砂等原材料,确认各种工具和设备完好无损。
二、施工工艺1.标志定位根据设计要求,在基层表面做好标志定位,确定施工的范围和线路。
2.基层处理在施工开始之前,对基层进行处理是至关重要的。
必须确保基层平整、干燥、无油污和松动物,以提供良好的附着力。
如需修补,则必须提前完成。
3.混凝土配制按照设计要求准确配比水泥、骨料、砂和水,搅拌均匀,确保混凝土的质量符合标准。
4.倒料和均匀铺设将混凝土倒入标志定位的范围内,利用抹平器和泥糊板均匀铺设,保持混凝土面层的平整度和厚度一致。
5.振捣和养护在混凝土表面铺设完成后,立即进行振捣处理,以排除气泡和保证混凝土密实。
随后进行养护,覆盖湿布或使用专用的养护剂,防止面层干裂和保证混凝土的强度发挥。
三、验收和保养1.验收施工完成后,应对水泥混凝土面层进行验收。
检查面层的平整度、密实度和外观质量是否符合设计要求,发现问题及时整改。
2.保养混凝土面层在初期强度形成阶段需要经过适当的保养。
保持面层湿润,避免受到外界环境的影响,以确保混凝土的密实性和耐久性。
四、施工安全在进行水泥混凝土面层施工时,务必做好安全防护工作。
施工人员必须穿戴好安全防护用具,严格遵守施工操作规程,注意施工现场的安全环境,避免发生意外事故。
五、总结水泥混凝土面层施工方案涉及到多个环节,每个环节的细节都直接影响到最终施工效果。
只有严格按照施工方案要求操作,做好施工准备、工艺流程、验收和保养,并保证施工安全,才能确保水泥混凝土面层的质量和工程进度。
希望本文对水泥混凝土面层施工方案有所帮助。
【1】水泥混凝土路面面层施工混凝土板的施工工艺为:安装模板、安设传力杆、混凝土拌和与运输、混凝土摊铺和振捣、表面修整、接缝处理、混凝土养护和填缝。
1、安装模板模板采用钢模板,模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直、局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为±1mm。
2、安设传力杆当侧模板安装完毕后,即在需要安装传力杆位置上安装传力杆。
当混凝土板连续浇筑时,采用钢筋支架法安设传力杆。
即在嵌缝板上预留圆孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。
3、摊铺和振捣混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。
振捣时,可用平板式振捣器或插入式振捣器。
施工时,采用真空吸水法施工。
其特点是混凝土拌合物的水灰比比常用的增大5%-10%,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝土抹面工序,改善混凝土的抗干缩性、抗渗性和抗冻性。
施工中应注意以下几点:1) 真空吸水深度不可超过30cm。
2) 真空吸水时间宜为混凝土路面板厚度的1.5倍(吸水时间以min计,板厚以cm计)。
3)吸垫铺设,特别是周边应紧贴密致。
开泵吸水一般控制真空表1min计逐步升高到400-500mmHg,最高值不宜大于650-700 mmHg,计量出水量达到要求。
关泵时,亦逐渐减少真空度,并略提起吸垫四角,继续抽吸10-15s,以脱尽作业表面及管路中残余水。
4)真空吸水后,可用滚杠或振动梁以及抹石机进行复平,以保证表面平整和进一步增加板面强度的均匀性。
4、接缝施工纵缝应根据设计文件的规定施工。
拉杆在立模后浇筑混凝土之前安设,纵向施工缝隙的拉杆则穿过模板的拉杆孔安设,纵缝槽宜在混凝土硬化后用锯缝机锯切。
水泥混凝土面板施工混凝土面板的施工过程包括施工准备、运输、摊铺与振捣、刻纹、切缝和养护。
在进行水泥砼面层的浇筑前,必须确保基层的调试、宽度、平整度、横坡度、压实度和弯沉值均达到设计要求,并得到监理工程师的认可。
为保证水泥砼路面的施工质量,必须在模板及原材料选用、砼配合比、拌合、摊铺、捣等作业严格把关,重点抓好模板安装、水泥砼拌和、振捣、整平、养护等主要环节,以保证砼路面的优良率。
在进行模板的安装时,采用平直、拆装方便、加载后挠度小、连接牢固、紧密、不允许漏浆的钢模板,并按要求的坡度和线抽安设。
模板高度应与混凝土板厚相同,用厚钢板和角(槽)钢组合构成,接头处应设置牢固的拼装配件。
在安装前,应根据设计图纸定出中心线和路面边缘线,模板顶面应与路面设计高一致。
安装完毕后,应检查模板相连接处的高差和模板内侧是否有错位和不平整等情况,确认安装合格后,在模板内侧表面刷涂隔离剂,以利于拆模。
水泥砼的拌和采用具有进料自动计量装置的强制式砼拌和机,先对水泥、石子、黄砂、减水剂等原材料进行分析试验,并严格把关材料的选择、检测和操作工艺等方面,以保证砼的质量。
拌和前要测定石子、砂的含水量,并及时调整施工配合比,拌和时间严格控制。
在拌和过程中及时进行坍落度试验、抗压试验和抗折强度试验,严格控制配合比,做到材料堆放分仓,施工配合比挂牌,从而有效地保证砼的质量。
混凝土混合料的运输采用自卸汽车,装运混合料的不应漏浆并防止离析。
出料及铺筑时的卸料高度不应超过1.5米。
最后进行摊铺与振捣,确保混凝土面板表面平整、密实。
在混凝土摊铺之前,必须对模板的位置、高度、润滑、支撑、稳定情况以及拉杆的放置、基层平整度和润湿情况进行全面检查。
只有确认满足要求后,才能开始混凝土的摊铺。
在混凝土摊铺时,必须严格控制运输车辆的出料高度,随倒随铺。
施工时,应先铺下面的半层,并用插入式振捣器振实,然后安置好传力杆位置,再浇捣上面的半层。
对混合料的振捣,必须以混合料停止下沉、不再冒气泡并泛出砂浆为准。
可编辑修改精选全文完整版目录第一章工程概况 (1)一、工程基本情况 (1)二、地质概况 (1)三、工程特点 (2)四、施工平面布置图 (2)五、施工要求和技术保证条件 (3)(一)施工要求 (3)(二)技术保证条件 (3)第二章编制依据 (5)一、编制依据 (5)二、编制原则 (5)第三章施工计划 (6)一、施工进度计划 (6)二、施工组织机构主要人员及分工表 (6)三、劳动力安排 (7)四、主要施工材料 (7)五、主要施工机械、设备表 (8)第四章施工工艺技术 (9)一、具体施工方案 (9)二、技术参数 (10)(一)施工现场工作面准备 (10)(二)原材料准备 (10)三、工艺流程和施工方法 (11)(一)路基注浆处治 (11)(二)破碎板更换面板浇筑混凝土 (13)(三)3~5mm宽横向裂缝条带罩面 (22)(四)1~2mm宽纵、横向裂缝采用扩缝灌浆法 (22)四、质量检查验收 (23)(一)基本要求 (23)(二)模板安装精度质量检查要求 (24)(三)施工过程中安装钢筋网片的质量检查项目 (24)(四)拉杆、胀缝板、传力杆及其套帽、滑移端设置的精确度要求 (25)(五)水泥混凝土路面质量检查项目 (25)第五章施工安全保证措施 (27)一、组织保障 (27)(一)组织机构设置 (27)(二)安全保证体系 (28)二、技术措施 (29)(一)施工中存在的危险源 (29)(二)施工现场设置 (29)(三)地质情况复查 (30)(四)机械及临时用电 (30)(五)雨季施工措施 (31)(六)消防管理措施 (33)四、应急预案 (33)三、安全检查和监测监控 (33)(一)现场应急预案自救组织机构 (34)(二)应急管理原则 (37)(三)机械、车辆伤害事故特征及应急处置措施 (38)(四)沿线边坡坍塌事故特征及应急处置措施 (39)(五)触电伤害事故特征及应急处置措施 (40)第六章劳动力计划 (41)一、专职安全生产管理人员 (41)二、特种作业人员 (42)第七章环境保护、水土保护、文明施工措施 (42)一、环境保护措施 (42)(一)噪声防治措施要求 (42)(二)水污染防治措施要求 (42)(三)扬尘、提高路容路貌防治措施要求 (43)二、水土保护措施 (43)三、文明施工措施 (44)第一章工程概况一、工程基本情况工程项目位于云南省境内,范围为K23+754~K55+810段,道路全长32.056km。
水泥混凝土面板施工方案及工艺方法首先,在水泥混凝土面板的施工方案中,需要确定好施工区域的尺寸和厚度。
根据实际情况,确定面板的尺寸和厚度,通常一般为标准尺寸。
然后,确定表面纹理和颜色的样板,以满足设计要求。
接下来,需要进行土建施工准备工作。
首先,对施工现场进行准确测量,确定施工区域的大小和平整度要求。
然后,清理施工区域,清除杂物和残渣,确保施工面整洁。
对于地面施工,还需要进行地表处理,包括填土、夯实和抹灰等工作。
然后,进行水泥混凝土面板的材料准备和拌合。
根据设计要求,选择合适的水泥、骨料和混凝土添加剂等材料,并按照一定的比例进行配料。
然后,进行混凝土拌合,确保混凝土的质量和均匀性。
接下来,进行水泥混凝土面板的浇筑和铺设。
根据施工区域的尺寸和厚度,将混凝土均匀地倒入施工区域,并用木框或振动器进行夯实,以确保混凝土的密实性和均匀性。
在铺设过程中,需要注意混凝土的浇筑和均匀性,以及面板的平整度和准确度。
然后,进行水泥混凝土面板的养护工作。
在混凝土浇筑完后,需要及时进行养护,保持适宜的湿度和温度。
养护期间,需要定期给面板喷水湿润或盖上湿布,以防止混凝土过早干燥和开裂。
最后,进行水泥混凝土面板的表面处理和装饰。
在混凝土养护期结束后,进行表面的打磨和抛光处理,使面板表面平整光滑。
如果需要,可以进行喷涂或刷涂防水涂料、油漆或其他装饰材料,以增加面板的美观性和耐久性。
综上所述,水泥混凝土面板的施工方案和工艺方法主要包括确定尺寸和厚度、土建施工准备、材料准备和拌合、浇筑和铺设、养护和装饰等步骤。
通过严格按照工艺方法和施工方案进行施工,可以保证水泥混凝土面板的施工质量和效果。
水泥混凝土面板施工方法水泥混凝土面板是一种常见的建筑材料,广泛应用于住宅、商业和工业建筑中的地面、墙面和天花板等部位。
它具有耐久性强、防火性能好、施工简单等优点,因此受到了广大建筑师和工程师的青睐。
本文将介绍水泥混凝土面板的施工方法,包括材料准备、施工步骤和注意事项。
材料准备在开始施工之前,需要准备以下材料和工具:1. 水泥:选择适当牌号的水泥,按照规定的比例与骨料混合;2. 骨料:选择合适的粒径和种类的骨料,如河砂、石粉或者碎石;3. 纤维增强剂:选择适当的纤维增强剂,增加混凝土的抗拉强度;4. 铺设工具:如平整铺设用的振动器、拖刀等;5. 清洁工具:如扫帚、清洁车等;6. 保护措施:如安全帽、手套、防护眼镜等。
施工步骤1. 准备基础:在开始施工之前,需要确保基础平整、干燥且无杂物。
清理基础表面,并用防水剂进行处理,以防止水泥与基础产生反应。
2. 混凝土调配:按照预定的水泥和骨料比例,将水泥和骨料进行充分混合。
根据需要,添加适量的纤维增强剂,提高混凝土的抗拉强度。
3. 铺设混凝土:将调配好的混凝土铺设在基础上,并使用平整铺设用的振动器进行振动,以去除空气泡和提高混凝土的密实度。
同时,使用拖刀将混凝土表面平整,并确保表面与基础之间的连接牢固。
4. 洗刷和养护:在混凝土铺设完成后,立即进行洗刷和养护。
使用清洁车清洗混凝土表面,去除浮水和杂物。
然后,覆盖塑料薄膜,并进行养护,以防止混凝土干裂。
5. 表面处理:根据需要,可以对混凝土面板进行表面处理。
常见的处理方法包括打磨、抛光、刷漆等。
不同的处理方法可以赋予混凝土面板不同的外观和质感。
注意事项在进行水泥混凝土面板的施工过程中,需要注意以下几点:1. 安全注意:在施工过程中,必须遵守安全操作规程,佩戴好相关的安全防护用品,如安全帽、手套和防护眼镜等。
2. 施工环境:确保施工环境干燥、通风良好,并避免高温或低温天气施工,以免影响混凝土的施工质量。
3. 混凝土配合比:严格按照规定的混凝土配合比进行调配,不得随意改变配合比,以免影响混凝土的强度和耐久性。
6.方茴说:"我觉得之所以说相见不如怀念,是因为相见只能让人在现实面前无奈地哀悼伤痛,而怀念却可以把已经注定的谎言变成童话。
"7.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。
乐山至雅安段公路工程项目施工技术方案报审单承包人:攀枝花公路建设有限公司标段:LM3监理人:四川跃通公路工程监理有限公司编号:1."噢,居然有土龙肉,给我一块!"2.老人们都笑了,自巨石上起身。
而那些身材健壮如虎的成年人则是一阵笑骂,数落着自己的孩子,拎着骨棒与阔剑也快步向自家中走去。
6.方茴说:"我觉得之所以说相见不如怀念,是因为相见只能让人在现实面前无奈地哀悼伤痛,而怀念却可以把已经注定的谎言变成童话。
"7.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。
国家高速公路网成渝地区环线乐山至雅安段高速公路LM3合同段收费站水泥砼路面1."噢,居然有土龙肉,给我一块!"2.老人们都笑了,自巨石上起身。
而那些身材健壮如虎的成年人则是一阵笑骂,数落着自己的孩子,拎着骨棒与阔剑也快步向自家中走去。
6.方茴说:"我觉得之所以说相见不如怀念,是因为相见只能让人在现实面前无奈地哀悼伤痛,而怀念却可以把已经注定的谎言变成童话。
"7.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。
施工技术方案攀枝花公路建设有限公司乐雅高速公路LM3合同段项目经理部2013年4月25日收费站水泥砼路面施工技术方案一、工程概况本合同段为路面第三合同段,其桩号为K60+000-K96+435.771,短链11.972m,含停车区一处,服务区一处,互通式立交4处,其中枢纽式互通一处,雅安连接线3050m,名山连接线3340m。
水泥混凝土面层施工方法1. 适用范围(1)水泥混凝土面层在工业与民用建筑地面工程中应用较广泛,主要承受 较大的机械磨损和冲击作用强度的工业厂房和一般辅助生产车间、仓库及非生产 用房。
如金工、机械、机修、冲压、工具、木工、焊接、装配、热处理工业厂房, 锅炉房、水泵房、汽车库、金属材料库以及办公用房、教室、宿舍、厕所等民用 建筑。
(2)水泥混凝土面层是采用粗细骨料(碎石、卵石和砂),以水泥材料作胶 结料,加水按一定的配合比,经拌制而成的混凝土拌合料铺设在建筑地面的基层 上。
(3)水泥混凝土面层的混凝土强度等级按设计要求,但不应低于C20;水 泥混凝土面层兼垫层时,其强度等级不应低于C15。
在民用建筑地面工程中,因 厚度较薄,水泥混凝土面层多数做法为细石混凝土面层。
(4)水泥混凝土面层的厚度为30〜40mm ;面层兼垫层的厚度按设计的垫 层确定,但不应小于60mm 。
其构造做法如图1。
2. 组成材料(1) 水泥:水泥采用硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥等, 其强度等级不应小于32.5(2) 粗骨料(石料):石料采用碎石或卵石,级配应适当,其最大粒径不应 大于面层厚度的2/3当采用细石混凝土面层时,石子粒径不应大于15mm 。
含 泥量不应大于2%。
楼面工程地面工程图1混凝土楼地面构造示意图1-混凝土面层兼垫层;2-细石混凝土面层;3-水泥类找平层;4-基土(素土夯实);5-楼层结构(空心板或现浇板)(3)细骨料(砂子):砂应采用粗砂或中粗砂,含泥量不应大于3%。
(4)水:采用饮用水。
3.过程控制水泥混凝土面层应在工艺流程和施工操作过程中进行施工质量过程控制,见图2。
图2混凝土面层施工质量过程控制简图4.施工要点(1)基层表面应坚固密实、平整、洁净,不允许有凸凹不平和起砂等现象,表面还应粗糙。
水泥混凝土拌合料铺设前,应保持基层表面有一定的湿润,但不得有积水,以利面层与基层结合牢固,防止空鼓。
(2)面层下基层的水泥混凝土抗压强度达到1.2MPa以上时,方可进行面层混凝土拌合料的铺设。
水泥混凝土面板
施工工序
施工准备→运输→摊铺与振捣、→刻纹、切缝→养护
在基层的调试、宽度、平整度、横坡度、压实度和弯沉值均达到设计要求,并在监理工程师认可后,方可进行水泥砼面层的浇筑。
确保水泥砼路面的施工质量,从模板及原材料选用、砼配合比、拌合、摊铺、捣等作业严格把关,养生抓好模板安装、水泥砼拌和、振捣、整平、养护等主要环节,以保证砼路面的优良率。
1)、模板的安装
采用钢模板进行施工,模板应当平直,拆、装方便,而且加载后挠度小,连接牢固、紧密、不允许漏浆,并按要求的坡度和线抽安设。
同时,模板高度应与混凝土板厚相同。
模板用厚钢板和角(槽)钢组合构成,接头处应设置牢固的拼装配件。
在安装模板前,应根据设计图纸定出中心线和路面边缘线,模板顶面应与路面设计高一致。
模板两侧用铁钎打入基层以固定位置,接头处装应牢固紧密。
安装完毕后,应检查模板相连接处的高差和模板内侧是否有错位和不平整等情况。
确认安装合格后,在模板内侧表面刷涂隔离剂,以利于拆模。
两侧模板安装就位后,应横跨路面拉线,并用直尺检测拉线至基层表面的距离是否满足混凝土板厚的要求,基层局部高出部分应予以凿除。
2)、水泥砼的拌和
拌和站的设置与摊铺现场距离在规范允许的距离之内,为保证砼的质量,砼拌和采用具有进料自动计量装置的强制式砼拌和机,并从材料的选择和先进的检测手段、严密的操作工艺等方面进行严格把关,以保证本合同段水泥砼的质量。
首先对水泥、石子、黄砂、减水剂等原材料进行分析试验,水泥采用普通硅酸盐水泥,水泥标号按设计抗折强度确定。
所用骨料的压碎值、磨耗值和级配组
成应符合设计要求。
并将各项指标均达到设计要求的材料分析试验数据报监理工程师审批,批准后再组织进料,并进行配合比设计。
拌和前要测定石子、砂的含水量,一般上下午各一次,特殊天气及时测定,并及时调整施工配合比,拌和时间严格控制。
其次在拌和过程中及时进行坍落度试验、抗压试验和抗折强度试验,严格控制配合比,做到材料堆放分仓,施工配合比挂牌,从而有效地保证砼的质量。
拌和好的砼混合料,在运到施工现场前,不离析、少漏浆。
3)、运料
混凝土混合料的运输采用自卸汽车,装运混合料的容器不应漏浆并防止离析。
出料及铺筑时的卸料高度不应超过1.5M。
4)、摊铺与振捣
混凝土摊铺前,应对模板的位置、高度、润滑、支撑、稳定情况及拉杆的放置、基层平整度、润湿情况进行全面检查,确认满足要求后,即可进行混凝土的摊铺。
混凝土摊铺时要严格控制运输车辆的出料高度,随倒随铺。
施工时应先铺下面半层,用插入式振捣器振实,并安置好传力杆位置,再浇捣上面半层。
对混合料的振捣,每一位置的持续时间,应以混合料停止下沉,不再冒气泡并泛出砂浆为准,在模板旁振捣时,并应避免碰撞模板和钢筋。
待插入式振捣器振捣后,接着用平板振捣器在混凝土表面全面振捣,全面振捣后用带有振动器且底面平直的振动梁进拖拉振实并初步整平。
最后用平直无缝钢管滚杠进一步滚揉表面,使表面进一步提浆并整平。
在初步振捣、整平的混凝土表面用真空吸水设备进行吸水,吸水作业完成后,应用振动梁复振一次,并用滚杠复拉一次,以保持表面平整。
最后用抹光机抹面,并进行拉毛或压槽工作。
5)、刻纹、切缝
为使路面具有粗糙抗滑的表面,人工修理后,用砼路面刻纹机进行刻纹处理。
切缝处理也是砼路面浇筑的关键。
切缝时间掌握得当,在有效避免水泥砼收缩缝产生的同时,增加了路面外观的美观程度。
一般地,当砼强度达到设计强度
25%-30%时用切缝机进行切割,从时间上控制,一般在10-12小时内切割,随着气温上升和下降将有所调整。
胀缝应与路面中心垂直,并且缝隙宽度大小一致,缝中不得边浆。
缩缝采用切缝法,采用切缝机进行切割。
施工缝的位置定与胀缝设计相吻合,传力杆必须与缝垂直。
6)、养护
砼路面完成后采用温养和养护剂养护,养护时间视气温高低确定,高温季节不少于14天,低温季节在28天以上。
养护期间,始终保持砼路面湿润,养护期间禁止车辆通行,在达到设计强度后方可开放交通。
养生期结束后即进行填缝施工,并按设计要求严格选择填缝材料。
7)、填缝
缝槽在混凝土养生期满后及时进行填缝。
填缝前需要将缝内小石子等杂物用钩子清,灰尘应用工具吹净或用水冲洗,填缝以前应使缝内干燥。
填缝料应与混凝土缝壁粘附紧密,填缝时用沥青灌缝机慢慢进行填灌,填料应用聚氨脂焦油类,掌握适当的温度。
夏季施工时,应使填缝料灌至与板面齐平,冬季施工时则应稍低于板面。
总之,应保持其弹性与韧性,使整个路面整齐美观。
8)、砼路面成品保护具体措施
项目经理部成立安全成品管理小组,承包范围的成品实行统一管理,特别在浇捣后的28天内,采取必要的维护措施,防止人车及畜在路面上行走,另一方面以标语形式教育当地和外来人员,使人人明确保护成品的必要性,取得当地群众的支持。
