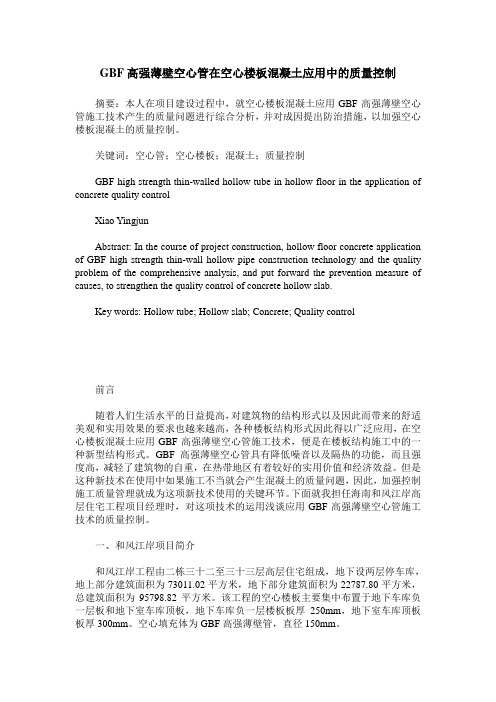

GBF高强薄壁空心管在空心楼板混凝土应用中的质量控制摘要:本人在项目建设过程中,就空心楼板混凝土应用GBF高强薄壁空心管施工技术产生的质量问题进行综合分析,并对成因提出防治措施,以加强空心楼板混凝土的质量控制。
关键词:空心管;空心楼板;混凝土;质量控制GBF high strength thin-walled hollow tube in hollow floor in the application of concrete quality controlXiao YingjunAbstract: In the course of project construction, hollow floor concrete application of GBF high strength thin-wall hollow pipe construction technology and the quality problem of the comprehensive analysis, and put forward the prevention measure of causes, to strengthen the quality control of concrete hollow slab.Key words: Hollow tube; Hollow slab; Concrete; Quality control前言随着人们生活水平的日益提高,对建筑物的结构形式以及因此而带来的舒适美观和实用效果的要求也越来越高,各种楼板结构形式因此得以广泛应用,在空心楼板混凝土应用GBF高强薄壁空心管施工技术,便是在楼板结构施工中的一种新型结构形式。
GBF高强薄壁空心管具有降低噪音以及隔热的功能,而且强度高,减轻了建筑物的自重,在热带地区有着较好的实用价值和经济效益。
但是这种新技术在使用中如果施工不当就会产生混凝土的质量问题,因此,加强控制施工质量管理就成为这项新技术使用的关键环节。
预制板梁、箱(T)梁常见质量问题分析、预防与处理方法1、空心板梁预制过程中芯模上浮1.1原因分析:防内模上浮定位措施不力1.2预防措施①若采用胶囊做内模,浇筑混凝土时。
为防止胶囊上浮和偏位,应用定位箍筋与主筋联系加以固定,并应对称平衡地进行浇筑:同时加设通长钢带。
在顶部每隔1m采用-道压杠压住钢带、防止上浮;②当采用空心内模时,应与主筋相连或压重(压杠),防止上浮;③分两层浇筑,先浇筑底板混凝土;④避免两侧腹板过量强振。
2、预应力张拉时发生断丝和滑丝2.1原因分析①实际使用的预应力钢丝或预应力钢绞线直径有误,锚具与夹片不密贴,张拉时易发生断丝或滑丝;②预应力筋没有或未按规定要求梳理编束,使得钢束长短不一或发生交叉。
张拉时造成钢丝受力不均,易发生断丝;③锚夹具的尺寸不准,夹片的误差大。
夹片的硬度与预应力筋不配套,易断丝和滑丝;④锚圈设置位置不准,支撑垫块倾斜,千斤顶安装不正,会造成预应力钢束断丝;⑤施工焊接时,把接地线接在预应力筋上,造成钢丝间短路损伤钢丝。
张拉时发生断丝:⑥把钢束穿入预留孔道内时间过长,造成钢丝锈蚀,混凝土灰浆留在钢束上,又未清理干净,张拉时产生滑丝;⑦油压表失灵,造成张拉力过大,或张拉力增加过快,不均匀,易发生断丝。
2.2预防措施①穿束前,预应力钢束必须按规定进行梳理编束,并正确绑扎;②张拉前锚夹具需按规范要求进行检(试)验,特别是对夹片的硬度一定要进行测定,不合格的予以调换;③张拉预应力筋时,锚具、千斤顶安装要正确:张拉力应缓慢增加;④当预应力张拉达到一定吨位后,如发现油压回落,再加油时又回落,这时有可能发生断丝,如果发生断丝。
应更换预应力解束,重新进行预应力张拉;⑤焊接时严禁利用预应力筋作为接地线。
不允许发生电焊烧伤波纹管与预应力筋:⑥张拉前必须对张拉端钢束进行清理,如发生锈蚀应重新调换;⑦张拉前要经相应资质检测部门准确检(试)验标定千斤顶和油压表;⑧发生断丝后经设计验算后,考虑提高其他束的张拉力进行补偿;更换新束;备用孔增加预应力束。
高强薄壁管及现浇混凝土空心楼盖施工质量控制要点[摘要]分析了现浇混凝土GRF薄壁空心楼盖施工质量的关键因素及施工重点和难点,并提出了施工质量控制措施,为以后类似工程施工积累了经验。
[关键词]GRF薄壁空心楼板;质量影响关键因素;抗浮;质量控制措施一、前言现浇GBF高强薄壁管无梁空心楼盖,是继普通梁板、密肋楼板、无粘结预应力楼盖之后开发的一种现浇钢筋混凝土新楼盖体系,由于它满足人们对建筑的层高、大空间、灵活间隔等方面提出的更高要求,被越来越多的建设单位所接受和采用。
本文结合工程实际,对现浇混凝土GBF高强薄壁管空心楼盖施工技术作一些探讨。
二、现浇混凝土空心无梁楼盖技术概述现浇混凝土GBF薄壁管空心楼盖是一种由暗梁和非抽芯式空心楼板组成的楼盖;暗梁与楼层等厚,非承重墙采用轻质隔音墙体,从而增大空间的使用高度,减少结构的自重,在不采用预应力的情况下,使结构能满足大开间、大跨度的要求,达到降低成本的自的,特别适用于大开间公共建筑。
1、现浇混凝土GBF薄壁管空心楼盖的优点:(1)使用功能优良。
与普通框架结构比较,本技术使空间更开阔美观,使用更加方便:与无粘结预应力无梁楼盖、实心无梁楼板比较,无柱帽,无凸出部位:开孔洞方便,射钉、电锤打孔,吊挂不受影响;防火性能好,不会因火灾丧失应力而导致结构破坏。
(2)抗震性能好。
采用本技术的楼板,自重轻、抗震性能好。
(3)综合经济效益提高。
该项技术的土建工程费用与一般钢筋混凝土框架结构基本持平,与一般的平板、无梁板相比,工程费用大大降低。
对于釆用集中式空调的建筑来说,板高比梁高减少o.4米左右,有利于水平管线,特别是空凋管道的安装。
因而提高了建筑净空。
如果建筑仍按原有净高进行设计,则可以降低层高。
降低层高,等于增加了层数,增加了使用面积。
给业主带来可观的经济效益。
(4)节约装修费用。
此种楼板完全平整,无需吊顶,同时,层高降低了,也就减少了竖向的电梯、内外墙等装修费用,更重要的是减少了吊顶更新等经常性开支。
GRC薄壁箱体空心无梁楼盖在某学校综合楼工程中的应用马金龙;寇留群【摘要】现浇砼GRC薄壁箱体空心楼板是最近几年国内发展起来的结构新技术,它适用大空间、大跨度柱网的住宅和公共建筑的要求,具有减轻自重,降低地震作用,增加楼板刚度,增强楼板的隔音效果,减少楼板的配筋量,降低建筑结构总体造价的优点.【期刊名称】《技术与市场》【年(卷),期】2011(018)008【总页数】3页(P1-2,4)【关键词】现浇GRC薄壁箱体;空心无梁楼盖;现场浇注成型;应用【作者】马金龙;寇留群【作者单位】黄淮学院建筑公司,河南驻马店463000;河南省置地建设工程集团有限公司,河南驻马店463000【正文语种】中文0 引言现代住宅和公共建筑发展的多样性,要求传统的结构形式和施工作业方法不断改进以适应时代的发展。
现浇砼空心楼板是最近几年国内发展起来的结构新技术,它适用大空间、大跨度柱网的住宅和公共建筑的要求,具有减轻自重,降低地震作用,增加楼板刚度,楼板的隔音效果好的优点,从而减少楼板的配筋量。
因此采取此种结构技术后,明显降低建筑结构总体造价,受到建筑项目业主的欢迎。
1 工程概况某学校综合楼工程,地上五层,建筑面积29 986 m2。
抗测力体系采用现浇钢筋砼框架结构,楼盖结构采用现浇砼GRC薄壁箱体空心无梁楼盖,最大跨度8 m,箱体厚度为150 mm,GRC的尺寸为550 mm×500 mm,肋宽60 mm,抗浮钢筋φ12@150。
砼强度等级C30,现浇钢筋砼薄壁板厚度250 mm,砼保护层厚度20 mm。
2 现浇GRC薄壁箱体空心无梁楼盖施工工艺流程在已浇筑完成楼盖上测量放线→搭设模板支架→支设平板模板(模板验收)→根据GRC薄壁箱体安装位置和预埋水电管线预埋位置弹线定位→划定或预先固定电气接线盒→绑扎暗梁钢筋,预埋水电线管及竖向穿板套管→安装底板钢筋、底板钢筋垫块及埋件安装→排放薄壁盒,安装GRC薄壁箱体抗浮固定支架、抗浮固定支架与模板支撑间固定→绑扎肋片钢筋焊接网片→GRC薄壁箱体安装验收→绑扎板面钢筋、电气管线及埋件的预埋盒预留→空心楼板内杂物清除→隐蔽工程验收→搭设施工便道→架设输送砼管路→浇筑砼并在浇筑过程中调整薄壁箱体及钢筋位置→砼养护达到设计要求强度后拆模。
提高薄壁箱模密肋楼盖施工合格点率的有效措施分析——以中铁城吉第(二期)项目施工(Ⅰ标段)工程为例刘大塔【摘要】结合中铁城·吉第(二期)项目施工(Ⅰ标段)工程实例,分析了薄壁箱模密肋楼盖施工的难点,主要包括保护层控制不好、抗浮连接措施不牢固、混凝土一次浇灌量过大等内容,然后有针对性的提出质量控制对策.实际应用表明,采取上述措施,实现了设定的目标,还取得了良好的经济效益和社会效益,提升了施工人员的团队精神,类似工程施工可从中得到启示与借鉴.【期刊名称】《广东建材》【年(卷),期】2017(033)005【总页数】3页(P63-65)【关键词】薄壁箱模;密肋楼盖;施工;合格点率【作者】刘大塔【作者单位】福建省第五建筑工程公司【正文语种】中文薄壁箱模密肋楼盖施工中,如果忽视质量控制,很容易出现质量问题,对工程项目运营产生不利影响。
为转变这种情况,应该加强施工现场质量管理和控制,把握施工技术要点,实现顺利完成施工任务的目的。
本文结合工程实例,就薄壁箱模密肋楼盖施工进行探讨分析,并提出施工策略,希望能为工程建设提供启示。
中铁城·吉第(二期)项目施工(I标段)工程位于福州市闽侯县荆溪镇关口村,结构体系为框架剪力墙结构体系,地下一层、地上二十六层,总建筑面积21290.38m2,建筑总高度77.9m。
由福州中铁润海置业有限公司投资,福建省第五建筑工程公司负责施工,工程质量目标为福州市“榕城杯”优质工程。
中铁城·吉第(二期)项目施工(I标段)工程,共有两幢高层及地下车库组成的高档综合住宅楼,地下车库顶板采用现浇钢筋混凝土(薄壁箱模)密肋楼盖。
(薄壁箱模)密肋楼盖是一种由现浇肋梁、箱体(预制构件)和现浇楼板整体浇筑组成的楼盖,具有底部平整、大空腔效果的一种楼盖形式。
施工的重点是保证箱体的间距、板顶厚度和板底厚度。
本工程(薄壁箱模)密肋楼盖厚度500mm,箱体上保护层为120mm,下保护层为80mm。
空心楼盖薄壁方箱新型抗浮施工工法空心楼盖薄壁方箱新型抗浮施工工法一、前言随着城市建设的不断发展,钢筋混凝土楼盖工程在建筑施工中占据重要地位。
然而,在一些地区,由于地下水位高导致土壤湿润,针对建筑施工中可能出现的浮升问题,需要采取相应的抗浮措施。
本文将介绍一种新型抗浮施工工法——空心楼盖薄壁方箱施工工法,旨在解决地下水位较高时楼盖浮升的问题。
二、工法特点空心楼盖薄壁方箱施工工法的特点主要包括:1. 结构轻巧:采用空心薄壁方箱作为抗浮体,减少施工荷载,使楼盖整体结构轻巧、灵活且美观。
2. 施工简便:采用预制方箱,配合现浇钢筋混凝土技术,简化施工工艺,提高施工效率。
3. 抗浮稳定:通过空心薄壁方箱与楼盖底板的连接和固定,保证楼盖不会因地下水位上升而出现浮升现象,确保工程的安全稳定。
三、适应范围空心楼盖薄壁方箱施工工法适用于地下水位较高、土壤湿润的地区的住宅、商业及公共建筑等项目。
四、工艺原理空心楼盖薄壁方箱施工工法是通过将空心薄壁方箱作为抗浮体,将方箱与楼盖底板连接起来,形成一体化结构。
在实际工程中,首先进行坑底处理,清除坑底淤泥,然后在坑底铺设防渗透层,以保证地下水不渗透进入施工区域。
接着,预制空心薄壁方箱,通过钢筋焊接使方箱与楼盖底板连接,形成牢固的结构。
最后,进行现浇钢筋混凝土楼盖施工,将方箱与楼盖底板进行一体化浇筑,确保楼盖稳定。
五、施工工艺1. 坑底处理:清理坑底淤泥,确保地基坚实稳定。
2. 防渗透层铺设:在坑底铺设防渗透层,用以防止地下水渗入施工区域。
3. 方箱制作与安装:预制空心薄壁方箱,并通过钢筋焊接使方箱与楼盖底板连接。
4. 现浇钢筋混凝土施工:将方箱与楼盖底板进行一体化现浇钢筋混凝土施工,确保楼盖稳定牢固。
六、劳动组织根据工程规模和施工工期,安排具有相关经验的工人和负责人,确保施工工艺能够按要求进行。
七、机具设备该工法所需机具设备包括挖掘机、起重机、焊接设备、混凝土搅拌机等。
八、质量控制通过严格执行设计要求,合理安排施工流程,严格控制材料质量和施工工艺,保证施工质量达到设计要求。
1引言在空心楼盖施工方面,GBF 薄壁方箱属于新型现浇钢筋混凝土施工技术,具有强度高、刚度大、自重轻、抗震能力强、耐冲击等优势,适用于大跨度、高净空建筑物建设,能满足现代建筑的高空间利用率要求。
但在施工实践中,如未能做好GBF 薄壁方箱空心楼盖施工,将导致结构出现平移、上浮、底部未密实等质量缺陷,给工程施工质量和安全带来负面影响。
因此,研究该类工程质量缺陷控制要点有助于提升工程建设水平。
2工程概况郑州高新区岳岗安置房建设项目地下车库顶板非人防部分采用GBF 薄壁方箱空心楼盖结构。
车库层高3.8m ,楼盖厚450mm ,上板厚140mm ,下板厚75mm ,空心高度为235mm ,方箱规格为600mm ×900mm ×235mm 及300mm ×900mm ×235mm ,方箱之间内肋宽均为150mm ,扁梁尺寸为450mm ×800mm 。
空心楼盖混凝土强度等级为C30,搭配使用ϕ12mm 、ϕ14mm 受力筋。
3施工工法工程采用GBF 薄壁方箱现浇空心楼盖,楼板为空心,由方箱、内部空腔、外部混凝土、暗梁等构成,需按一定规则埋入永久性内模,然后通过现场浇筑混凝土形成空腔楼盖,保证结构拥有良好的承载性能。
施工工序相对复杂,包含模板支设、钢筋绑扎、方箱安装、混凝土浇筑等环节,如果未按工序施工将造成箱体平移、上浮等情况,导致箱体受力不均,遗留安全隐患。
在现场施工期间,方箱是利用无机复合砂浆和玻璃纤维增强材料制成的,具有抗拉、抗弯、高强等特性,而一旦出现缺角、受损等缺陷,将造成混凝土落入箱内、箱体承载能力下降【作者简介】王春磊(1995~),男,河南开封人,工程师,从事房建施工研究。
GBF 薄壁方箱空心楼盖施工质量缺陷控制要点分析Analysis of Quality Defects Control Points for GBF Thin Walled Square BoxHollow Floor Construction王春磊,熊望辉,马骥,王淼(中建二局第二建筑工程有限公司,广东深圳518000)WANG Chun-lei,XIONG Wang-hui,MA Ji,WANG Miao(China Construction Second Engineering Bureau Second Construction Engineering Co.Ltd.,Shenzhen 518000,China)【摘要】针对GBF 薄壁方箱空心楼盖施工容易出现位移、上浮等质量缺陷,结合工程实例对施工工法特点展开分析,在把握施工重难点的基础上,加强对模板支设、方箱固定、混凝土浇筑等施工过程的质量把控,总结得出工程施工质量缺陷控制要点。
浅析施工中现浇混凝土空心楼盖的GBF高分子合金薄壁管上浮原因和抗浮措施- 工程事故分析浅析施工中现浇混凝土空心楼盖的GBF高分子合金薄壁管上浮原因和抗浮措施摘要:GBF高分子合金薄壁管现浇混凝土空心楼盖是采用GBF 高分子合金薄壁管成孔工艺形成的现浇混凝土空心楼盖结构,特别适用于大空间、大跨度的框架结构住宅和公共建筑。
但因为GBF高分子合金薄壁管自重轻,在混凝土浇筑过程中容易发生连同楼板钢筋整体浮起的质量事故,本文对GBF高分子合金薄壁管上浮原因和抗浮措施进行分析。
关键字:现浇混凝土空心楼盖;GBF高分子合金薄壁管;上浮原因;抗浮措施1.概况GBF高分子合金薄壁管现浇混凝土空心楼盖是一种由暗梁(或明梁)、孔间腹肋、孔顶和孔底现浇板、非抽芯式GBF高分子合金薄壁管等构件共同组成的楼盖。
其优点是:功能优良,使空间开阔美观,使用方便,无突出部位,开孔洞方便;防火性能好,不会因为火灾丧失应力而导致结构破坏;该技术的楼板自重轻,抗震性能好;施工经济简便,与一般楼板体系比较,钢筋造价降低5%,模板损耗降低,节省室内水、电、空调、内墙、外装饰费用10~15%,降低建筑工程总造价5~8%;隔音效果好,使该楼盖封闭空腔技术减少了噪音的传递;隔热、保温性能显著提高。
在施工过程中,GBF高分子合金薄壁管显密封状,但因自重轻而数量多,所以容易在混凝土浇筑时与混凝土中的水体产生浮力效应,连同楼板钢筋发生整体浮起的质量事故。
一旦质量事故发生,事故处理较费工费时,增加工程造价。
本文对施工中现浇混凝土空心楼盖的GBF高分子合金薄壁管上浮原因和抗浮措施进行分析。
2.主要技术指标及工艺流程2.1主要技术指标现浇混凝土空心楼盖:普通混凝土跨度≤15m,空心板厚150~550mm,空心率30%~65%。
GBF高分子合金薄壁管:壁厚30~50mm,吸水率11.8%,线密度9.5kg/m。
2.2工艺流程对拟施工楼层测量放线→支模搭架及模板安装→在模板上对暗梁、暗柱帽、高分子合金薄壁管及预留预埋设施等作定位划线→暗梁钢筋、板底钢筋、腹肋钢筋安装及板底预留预埋设施施工→安装薄壁管,对其定位固定,并采取抗浮防漂移技术措施→安装板面钢筋及板面预留预埋设施→钢筋隐蔽工程验收→铺设架空马道,清除模内杂物→浇筑混凝土,随浇随修补调整薄壁管、钢筋→混凝土养护→拆模3.GBF高分子合金薄壁管上浮原因分析3.1抗浮筋只固定在底层钢筋上在安装薄壁管时,有些施工人员忽视了混凝土对薄壁管的浮力作用,只是把抗浮筋绑扎在底层钢筋上作抗浮固定。
攻克楼板内高强薄壁箱上浮质量难关烟建集团毓璜顶医院工程项目部QC小组
工程概况
烟台市毓璜顶医院综合大楼东区工程,位于烟台市芝罘区西南河路以西,乐山里路以北,总建筑面积约16.2万平方米,建筑总高度40.4米。
工程地下五层,地上九层,西侧与老毓璜顶医院大楼相连,本工程基础为独立基础及筏板基础,最厚处的筏板厚度为1300mm,框架剪力墙结构;梁、板混凝土强度等级C30。
该工程地下五层至地下一层设计为高强薄壁箱空心楼板,楼板厚度为500mm、400mm,高强薄壁箱高度分别为280 mm、230 mm,长*宽为500*500 mm。
其中需要规格500*500*230mm 高强薄壁箱约为100000个,需要规格500*500*280mm高强薄壁箱约为30000个。
小组概况
小组名称
烟建集团
小组类型攻关型毓璜顶医院工程项目部QC小组
课题名称攻克楼板内高强薄壁箱上浮施工质量难关
活动日期2010年10月~2010年12月活动次数10次
TQC教育人均40小时活动出勤率98%
注册编号YJ2010-10-17
序号成员姓名性别年龄文化程度职称组内分工
1 组长陈才育男5
2 本科高级工程师总策划
2 副组长姜德春男41 本科工程师策划、指导
3 组员季中明男31 本科工程师调查分析制定对策
4 组员林园女24 本科助工数据分析资料汇总
5 组员李明男27 本科助工对策实施效果检查
绘表人:季中明制表时间:2010年11月10日
一、选择课题
理由一
本工程位于烟台市中心繁华地带,是2010年市重点工程,工期要求紧,社会影响较大,市民关注程度高,公司要求此工程确保“泰山杯”,争创“鲁班奖”。
理由二
薄壁箱体构件可节约混凝土用量,减轻建筑结构自重,降低工程造价;可增加10%的楼层;隔热,保温;刚度大、变形小,提高抗震性。
符合国家“节能省地型建筑”和建筑“四新”的建设产业政策的要求,具有良好的经济效益。
理由三
该工程地下五层至地下一层均为高强薄壁箱的楼板,高强薄壁箱的楼板施工质量的好坏直接影响工程的质量。
鉴于上述原因, QC小组选择“攻克楼板内高强薄壁箱上浮质量难关”为课题,进行技术攻关与质量预控,预先解决施工过程中可能出现的难题,确保高强薄壁箱的楼板施工质量。
二、确定目标值
确保高强薄壁箱体构件施工一次验收合格,合格率为100%。
三、现状调查
项目QC小组对2009年10月~2010年8月期间公司施工的工程进行抽查统计分类,详见下表:
高强薄壁箱验收不合格项目统计表
项目点数频数累计频数
箱体上浮228 86.04% 86.04%
箱体破损15 5.66% 91.70%
箱体周围振捣不密实12 4.53% 96.23%
其它10 3.77% 100%
合计265 100%
绘表人:季中明制表时间:2010年11月10日
经统计分析,不合格项目统计表,绘制排列图,从排列图可看出箱体上浮占总体不合格原因的86.04%,是一次高强薄壁箱施工不合格的主要质量问题。
排列图
绘图人:季中明绘图时间:2010年11月10日
四、原因分析
因果分析图
制图人:季中明制图时间:2010年11月10日
2010年11月10日针对“高强薄壁箱上浮”这一主要质量问题,QC小组绘制因果分析图,从人、机、法、环四个方面对引起箱体上浮的原因进行综合分析。
五、要因确认
根据因果分析图小组对末端因素进行要因确认。
要因确认表
序
号
末端因素要因确认确认方法结论
1 管理人员监督不
到位
现场调查项目人员组成现场检查非要因
2 技术水平参差不
齐
熟练的技术工人少,新手较多,
施工经验缺乏
现场检查非要因
3 高强薄壁箱固定
措施不合理
现场了解、查阅施工组织设计
审查方案、交底的有效
性
要因
4 施工方案不详细现场了解、查阅施工组织设计1)现场调查施工情况
2)审查施工方案
非要因
5 工序安排不当查看施工方案,工艺流程阐述不
清,工序衔接不明确
现场调查、审查方案、
交底的有效性
非要因
6 大面积施工,工序
穿插复杂
地下五层共10万平方,客
观存在,不可改变
现场调查工序穿插的
情况
非要因
7 安装预留预埋线
盒多
现场检查
现场检查预留预埋线
合理
要因制表人:季中明制表时间:2010年11月10日
六、制定对策
通过要因确认的分析,QC小组找到了影响高强薄壁箱上浮的二个主要原因:高强薄壁箱固定措施不合理、安装预留预埋线盒多。
就这二个主要原因,制定以下对策。
对策措施表
制表人:季中明 制表时间 :2010年11月10日
七、对策实施
对策实施一:高强薄壁箱固定措施不合理
2010年11月12日由姜德春具体实施:按照设计要求的保护层厚度在薄壁箱下部距箱两端1/4处设置通长Φ12/Φ14钢筋,用12#铁丝绑扎固定在底部板网片钢筋上,在下部Φ16钢筋上沿高强薄壁箱中部及两端焊接Φ12挡棍固定薄壁箱,防止左右位移。
在定位好的薄壁箱上部两端1/4处设置Φ18通长抗浮钢筋,用16#铁丝穿过模板与模板支撑体系中的钢管绑扎,绑扎间距为1m,钢筋两端绑扎在框(暗)梁上,确保铁丝拉直拉紧,以便有效抵抗上浮力,避免产生向上位移。
实施效果:按以上措施施工,杜绝了高强薄壁箱上浮现象,取得了明显的成果。
序
号
要 因 对策
目标
措施
地点 负责人
时间
1
高强薄壁箱固定措施不合理
改善固定
方法
高强薄壁箱
固定牢固
固定薄壁箱,防止左右位移。
在定位好的薄
壁箱上部两端1/4处设置Φ18通长抗浮钢筋
现场 姜德春 2010.11.12
2 安装预
留预埋
线盒多
合理布置
预留预埋线
合理
管线集中
现场 陈才育 2010.11.12
高强薄壁箱抗浮做法
高强薄壁箱固定侧移做法
对策实施二:安装预留预埋线盒多
2010年11月12日由陈才育具体实施:预埋水平管尽量布置在暗梁处,当水平管线、电线盒等与薄壁箱体无法避开时,考虑管线集中,放弃安置箱体来避让。
实施效果:安装管线尽量不占用高强薄壁箱的位置,使高强薄壁箱上浮。
八、效果检查 1、质量效益
经过上述对策的组织实施,取得了很好的效果。
我们将活动前后高强薄壁箱施工前后对比表如下:从前后对比表可看出本次活动实现小组活动目标。
高强薄壁箱
18抗浮钢筋距高强薄壁箱端部1/4
12挡棍
16钢筋,固定在每根薄壁 箱两端距管端1/4处
16支架马凳
高强薄壁箱
高强薄壁箱
12挡棍
底层模板
16支架马凳固定在底 层钢筋上,间距600
16钢筋,固定在每根薄 壁箱两端距管端1/4处
18钢筋距高强薄壁箱端部1/4
16#铁丝将抗浮筋拉结在底 层钢管支撑上,间距1000
活动前后高强薄壁箱施工质量前后对比表
项目活动前活动后
薄壁箱278 386
合格数254 386
不合格数24 0
合格率91.4% 100% 制表人:季中明制表时间:2010年12月16日
2、社会效益
1、此次QC技术攻关活动,完善了高强薄壁箱施工方法,高强薄壁箱施工质量有明显的提高。
展示出公司青年勇于技术攻关和创新的良好形象,得到了业主、监理等各方的好评,提高了企业的社会声誉。
3、经济效益
经过此次活动,浇注混凝土时高强薄壁箱上浮明显减少,提高了高强薄壁箱的施工质量,节约了使用高强薄壁箱的成本:
人工费方面:
节省工期:20天
每天人工费:50人×45元/天
机械费方面:
减少使用机械台班费用:100000元
共节约成本:145000元
九、巩固措施
本QC小组通过1个多月的攻关,确保了高强薄壁箱的施工质量。
为了巩固与推广此QC 活动成果,指导以后类似工程的施工,我项目部把高强薄壁箱施工方法整理成册,编写成企业工法,在集团公司范围内推广使用。
十、总结及下一步打算
1、通过本次QC小组的活动,小组成员的专业技术水平、质量意识、问题意识、改进意识、解决实际问题技巧和团队合作的精神都得到了较大的提高,并为今后同类型施工积累了有益经验。
在今后施工中运用全面质量管理手段,解决施工中遇到的难题。
