项目一二级节点计划模板
- 格式:xlsx
- 大小:17.04 KB
- 文档页数:1
建筑工程一二三级节点计划
节点建筑是一种建筑设计和施工方法,它将整个建筑项目分解为一系列关键节点或里程碑,以确保项目按时、按质、按量完成。
这些节点通常按照项目的主要阶段或关键活动进行划分,例如基础施工、结构框架、外立面安装、内部装修等。
以下是一个建筑工程的1、2、3级节点计划的示例:
1.一级节点计划
-项目启动:包括项目规划、设计和前期准备工作。
-基础施工:包括地基开挖、基础铺设和地下室施工。
-结构框架:包括主体结构的施工,如柱子、梁
和楼板的安装。
-外立面安装:包括外墙的施工,如砖石、幕墙或外墙保温系统的安装。
-内部装修:包括室内墙壁、天花板、地板、门窗等的装修。
-设备安装:包括电气、给排水、暖通空调等设备的安装。
-竣工验收:包括项目的最终检查、测试和验收,以确保符合设计和规范要求。
2.二级节点计划
-在每个一级节点下,进一步细化关键活动和任务。
-例如,在基础施工节点下,可以包括土方工程、桩基施工、地下室结构施工等二级节点。
3.三级节点计划
-对于每个二级节点,可以再进一步分解为更具体的任务和活动。
-例如,在桩基施工二级节点下,可以包括桩基钻进、钢筋笼制作、混凝土灌注等三级节点。
通过制定详细的1、2、3级节点计划,建筑工程团队可以更好地组织和管理项目的各个阶段和任务,确保按时完成项目并达到预期的质量标准。
节点计划可以根据项目的具体情况进行调整和优化,以适应不同的需求和挑战。

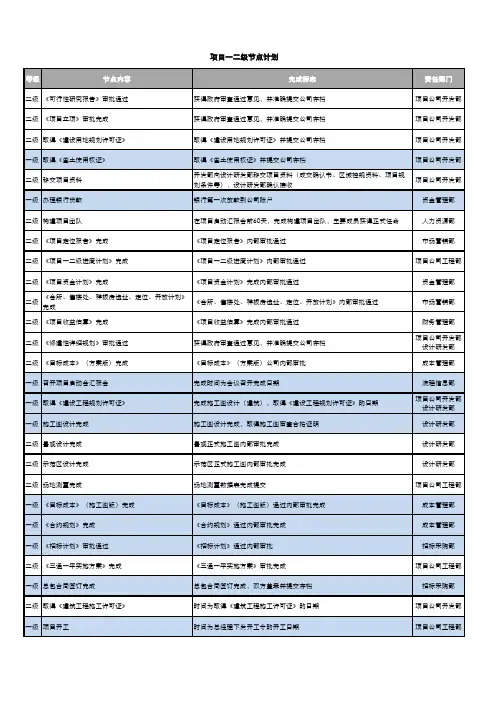

项目期一、二级节点计划包括楼号:楼座层数:计划更新日期:年月日项目负责人:序号工作内容开始时间达成时间责任部门多层高层(无车库)高层(有车库)多层高层(无车库)高层(有车库)1确立项目总、组建项目企业/ 事业部/ 部人力资源中心2达成编制先期工作计划先期开发中心3达成项目企业注册达成总裁办4办理项目企业资质办理项目企业/ 事业部5签署《国有建设用地使用权出让合同》先期开发中心6获得《房地产权证》先期开发中心7项目启动会战略营运中心8达成市场定位报告达成营销管理中心9达成编制设计专项计划达成规划设计中心10达成编制报建专项计划项目企业/ 事业部11编制项目目标成本(定位版)成本合约中心12达成环境评估项目企业/ 事业部13达成用能评估达成项目企业/ 事业部14获得项目批准/存案报告达成项目企业/ 事业部15达成地震评估达成项目企业/ 事业部16达成水土保持报告书达成项目企业/ 事业部17获得《建设用地规划允许证》达成项目企业/ 事业部18确立观点规划设计任务书达成达成规划设计中心19确立概规设计单位达成达成达成招标采买中心20达成概规方案设计达成达成规划设计中心21确立景观设计任务书达成达成规划设计中心22确立景观设计单位达成达成达成招标采买中心23达成景观方案设计达成规划设计中心24达成综合管网设计规划设计中心25企业内审确立观点规划方案达成规划设计中心26达成观点规划方案报审达成达成项目企业/ 事业部27达成《物业发展建议报告》(深入定位)达成达成达成达成达成达成营销管理中心28确立销售代理企业达成达成达成达成达成达成营销管理中心29拟订项目整体销售方案营销管理中心30确立规划方案设计任务书达成达成规划设计中心31确立规划方案设计单位达成达成达成招标采买中心32达成规划方案设计达成规划设计中心33确立精装饰设计任务书规划设计中心34确立精装饰设计单位招标采买中心35达成精装方案设计规划设计中心36企业内审确立规划设计方案达成规划设计中心37达成规划设计方案报审达成先期开发中心38编制项目营销策划方案营销管理中心39编制售楼处及示范区展现方案营销管理中心40确立项目资料设施部品清单规划设计中心41确立项目资料采买分类清单招标采买中心42达成目标成本(方案版)成本合约中心43确立智能化设计单位招标采买中心44达成室内燃气设计规划设计中心45达成请照图/ 扩初图设计达成规划设计中心46获得《结建防空地下室设计建议书》达成先期开发中心47获得《结建防空地下室方案审察建议书》先期开发中心48获得《建设工程规划允许证》先期开发中心49获得《人防工程施工图设计文件审察合格书》先期开发中心50获得《防空地下室建设允许证》先期开发中心51达成专业管线设计(水、暖、燃、有线、通讯规划设计中心、宽带、电)52确立施工图设计任务书达成规划设计中心53确立施工图设计单位达成达成达成招标采买中心54达成地质勘探审察达成项目企业/ 事业部55达成施工图设计规划设计中心56达成精装饰图纸设计规划设计中心57企业内部确立总包及监理单位达成招标采买中心58编制项目管理指导书(含施工总控计划)项目企业/ 事业部59编制示范区施工专项计划无此项工作项目企业/ 事业部60确立项目交房标准规划设计中心61达成目标成本(施工图版)成本合约中心62达成采买策划(含采买总控计划)招标采买中心63达成施工图内部会审规划设计中心64达成施工图审察办审察规划设计中心65达成总包监理公然市场招标达成招标采买中心66达成配套缴费先期开发中心67获得《建设工程施工允许证》先期开发中心68确立项目价钱方案营销管理中心69确立开盘活动方案营销管理中心70达成景观施工图设计规划设计中心71达成智能化设计规划设计中心72达成消防设计审察/ 存案规划设计中心73项目动工达成项目企业/ 事业部74达成土方开挖项目企业/ 事业部75达成基坑支护项目企业/ 事业部76达成桩基施工及检测无此项工作项目企业/ 事业部77确立精装饰施工单位无此项工作招标采买中心78确立景观施工单位招标采买中心79达成基础垫层施工项目企业/ 事业部80达成基础施工,达到正负零81达成基础查收82施工达到预售节点83达成展望绘报告84办理房地产开发经营权证85达成售楼处及示范区施工86获得预售允许证87示范区开放88初次开盘预售89销售达成40%90销售达成75%91主体构造封顶项目92主体构造检测93编制精装饰施工专项计划无此项工作94主体构造查收存案95达成屋面工程96达成砌筑工程97达成室内抹灰工程98达成外墙抹灰工程99达成外墙保温工程100外脚手架拆掉项目101编制查收专项计划102景观施工单位进场103达成外立面装饰施工104达成室内陆面工程105外窗及露台关闭106精装饰施工单位进场无此项工作107达成外墙喷淋实验108达成楼内公共部位装饰109达成消防安装110达成户门安装111达成电梯安装无此项工作无此项工作112达成室内安装工程113达成室外管网施工(雨污水、自来水、热力、燃气、强弱电)114景观绿化、道路施工达成115装饰房施工达成无此项工作116达成房子建筑面积实测绘117配套费各项花费补交118达成室内空气检测119达成各项专业查收(节能、电梯、人防、防雷、消防、市政、环保)120达成规划单体查收项目企业/ 事业部121达成规划综合查收项目企业/ 事业部122达成项目竣前检查项目企业/ 事业部123完工结算登记存案成本合约中心124建筑工程完工存案查收项目企业/ 事业部125物业查收接房及整顿达成项目企业/ 事业部126获得完工档案合格证项目企业/ 事业部127达成业主交房方案营销管理中心128集中交房项目企业/ 事业部129办理权属存案登记营销管理中心130销售达成95%营销管理中心131工程结算达成成本合约中心132项目综合查收存案先期开发中心133项目后评估战略营运中心。
一二级关键节点计划英文回答:Tier One and Two Critical Node Plan.Objective:To establish a comprehensive plan for identifying, mitigating, and managing critical nodes within the organization's IT infrastructure, ensuring system stability, reliability, and availability.Scope:This plan applies to all IT systems, infrastructure,and services that are deemed critical to the organization's operations. Critical nodes are defined as those that, if disrupted or unavailable, would significantly impact business continuity and performance.Methodology:The plan will be implemented in two tiers:Tier One:Identify critical nodes through a comprehensive risk assessment and system analysis.Develop mitigation strategies for identified critical nodes to prevent or minimize disruption.Implement monitoring and alerting mechanisms for early detection of potential issues.Tier Two:Implement redundancy measures for critical nodes, such as failover and backup systems.Conduct regular testing and simulations to verify the effectiveness of mitigation strategies and redundancymeasures.Establish incident response procedures for prompt and effective handling of critical node failures.Roles and Responsibilities:IT Risk Management Team: Conduct risk assessments and identify critical nodes.IT Infrastructure Team: Implement mitigation strategies, monitoring mechanisms, and redundancy measures.Business Continuity Team: Develop incident response procedures and plan for recovery from critical node failures.Executive Management: Provide oversight and approval for the plan and allocate resources accordingly.Monitoring and Reporting:Monitor critical nodes regularly to detect potential issues early.Report on the status of critical nodes to key stakeholders on a regular basis.Conduct periodic reviews of the plan's effectiveness and make necessary adjustments.Continual Improvement:Regularly review and update the plan based on changes in the IT environment, new threats, and lessons learned from incidents.Implement best practices and industry standards to enhance the plan's effectiveness.中文回答:一级和二级关键节点计划。
项目一二级节点计划模板
填表说明:
1、该模板节点显示公司层面把控的一、二级节点,各部门需根据该节点计划编排三级节点计划。
原则上不能与该节点计划冲突。
如有问题请及时与行政人事部运营条线联系;
2、各部门三级节点编排请务必与上下游关联部门沟通各自配合需求,确认前置条件是否具备。
如未在计划制定阶段提出配合需求,由此产生延误责任由主责部门承担。
三级节点计划制定完成后请提报签批版本至行政人事部备案,如有问题请及时与行政人事部运营条线联系;
3、该版本时间节点以工程部进度计划节点为基础编排,其他节点参照参考工期进行编排。
