公路工程施工监理人员配置 与监理服务费限价建议表
- 格式:pdf
- 大小:110.20 KB
- 文档页数:19
附件二
工程项目监理人员配置参照表
建设工程项目监理人员岗位配低标准附件:
建设工程项目监理人员岗位配低标准一、住宅工程
二、工业厂房工程
三、公共建筑、市政工程及其它工程
说明:
1、本标准所列监理人员为常驻工地人员。
所列以上数包括本数、以下数不包括本数。
2、除下列规模大、技术复杂的项目一名总监理工程师只可担任一项委托监理合同的项目总监理工程师工作外,其它项目需要同时担任多项委托监理合同的项目总监理工程师工作时,须经建设单位同意,且最多不得超过三项。
(1)总建筑面积9万平方米以上的项目;
(2)最大跨度36米以上的项目;
(3)建筑安装工程费或施工合同价款10000万元以上的项目;
(4)二层以上地下室的项目。
建设单位同意是指由监理企业出具“各项目建设单位均同意其同时担任总监的报告”(需建设单位加盖公章)。
3、开工准备阶段(总监理工程师签发工程开工令前)、工程收尾阶段(总监理工程师收到施工单位填报的工程竣工报验单后)的监理人员数量,视现场工作需要,可不受上述标准限制。
4、项目监理人员必须配置1名负责安全监理的专业监理工程师或监理员,并根据监理合同范围配置有专业配套的监理人员;房建工程最少配置1名土建专业监理工程师,其它专业工程最少配置1名相应专业的专业监理工程师。
5、建设单位出具证明工程已完工的,本工程监理人员除总监外均可按规定在其它监理项目担任监理人员;监理企业提交竣工验收报告(交工报告)后,总监可在其它监理项目担任项目监理人员。
建设项目施工阶段监理机构人员配备最低标准(暂行)。
附件二
工程项目监理人员配置参照表
建设工程项目监理人员岗位配低标准附件:
建设工程项目监理人员岗位配低标准一、住宅工程
二、工业厂房工程
三、公共建筑、市政工程及其它工程
说明:
1、本标准所列监理人员为常驻工地人员。
所列以上数包括本数、以下数不包括本数。
2、除下列规模大、技术复杂得项目一名总监理工程师只可担任一项委托监理合同得项目总监理工程师工作外,其它项目需要同时担任多项委托监理合同得项目总监理工程师工作时,须经建设单位同意,且最多不得超过三项。
(1)总建筑面积9万平方米以上得项目;
(2)最大跨度36米以上得项目;
(3)建筑安装工程费或施工合同价款10000万元以上得项目;
(4)二层以上地下室得项目。
建设单位同意就是指由监理企业出具“各项目建设单位均同意其同时担任总监得报告”(需建设单位加盖公章)。
3、开工准备阶段(总监理工程师签发工程开工令前)、工程收尾阶段(总监理工程师收到施工单位填报得工程竣工报验单后)得监理人员数量,视现场工作需要,可不受上述标准限制。
4、项目监理人员必须配置1名负责安全监理得专业监理工程师或监理员,并根据监理合同范围配置有专业配套得监理人员;房建工程最少配置1名土建专业监理工程师,其它专业工程最少配置1名相应专业得专业监理工程师。
5、建设单位出具证明工程已完工得,本工程监理人员除总监外均可按规定在其它监理项目担任监理人员;监理企业提交竣工验收报告(交工报告)后,总监可在其它监理项目担任项目监理人员。
建设项目施工阶段监理机构人员配备最低标准(暂行)。
建设工程项目监理人员岗位配置最低标准新编
WTD standardization office【WTD 5AB- WTDK 08- WTD 2C】
监理人员岗位配置最低标准一、住宅工程
二、工程
三、、及其它工程
说明:
1、本标准所列监理人员为常驻工地人员。
所列以上数包括本数、以下数不包括本数。
2、除下列规模大、技术复杂的项目一名总只可担任一项委托监理合同的理工程师工作外,其它项目需要同时担任多项委托监理合同的工作时,须经同意,且最多不得超过三项。
(1)9万平方米以上的项目;
(2)最36米以上的项目;
(3)或价款10000万元以上的项目;
(4)二层以上地下室的项目。
同意是指由监理企业出具“各单位均同意其同时担任总监的报告”(需加盖公章)。

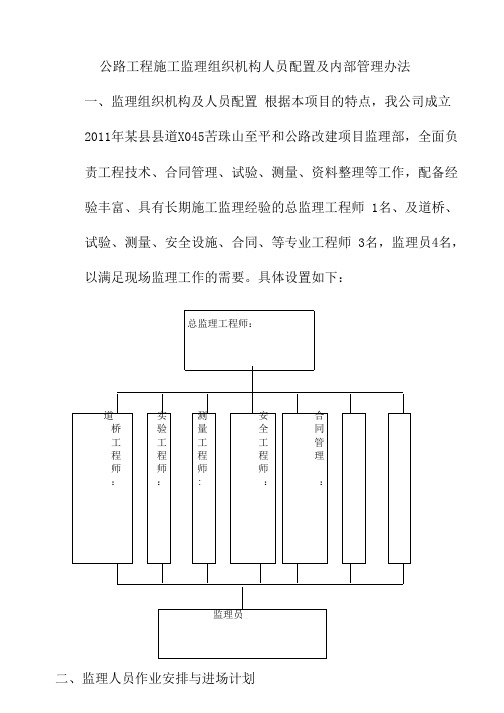

公路工程施工监理组织机构人员配置及内部管理办法一、监理组织机构及人员配置根据本项目的特点,我公司成立2011年某县县道X045苦珠山至平和公路改建项目监理部,全面负责工程技术、合同管理、试验、测量、资料整理等工作,配备经验丰富、具有长期施工监理经验的总监理工程师1名、及道桥、试验、测量、安全设施、合同、等专业工程师3名,监理员4名,以满足现场监理工作的需要。
具体设置如下:二、监理人员作业安排与进场计划我公司总监理工程师可应业主要求,随时派驻现场协助业主开展施工前期准备工作,开工前一周相应专业监理工程师及监理员到位。
质量缺陷期监理人员安排根据工程实际情况确定。
根据目前工程情况,监理人员作业安排与进场计划具体安排详见监理人员安排计划表,以后根据工程进展逐步调整与完善。
三、监理人员工作守则1、认真学习和贯彻有关建设监理的政策、法规以及国家和本地区有关工程的法律、法规政策、标准和规范,在工作中做到以理服人。
2、严格遵守“守法、诚信、科学、公正”的职业道德。
自觉抵制不正之风,不准利用职权谋取私利。
3、依法经营,正当竞争,不转包监理业务,不转借岗位证书。
4、信守监理合同,全面履行义务,正确行使权利。
公正合理处理有关方的争议事件。
5、科学监理,诚信服务,爱岗敬业,努力提高业务水平。
6、团结友爱,互帮互助,服从安排,自觉遵守各项规章制度。
7、不得在政府部门任职,不得在影响公正执行监理业务的单位兼职。
8、不得向影响公正执行监理业务的单位或个人收取酬金和礼品。
9、不得从事与监理项目有关的商品经营或业务介绍活动。
10、不得泄露与监理项目合同业务有关的保密资料。
四、监理人员岗位职责1、总监理工程师职责(1)以我单位在本工程项目代表的身份,与业主、承包单位及政府监督部门和有关单位协调沟通有关方面问题;(2)、主持制定监理规划和施工过程中的有关监理细则;(3)、对业主负责,全面熟悉合同文件,纠正设计图纸中的明显错误,必要时报业主;(4)主持交桩和设计技术交底工作;(5)审查承包人的施工计划、施工组织设计、施工方案及其执行情况;(6)审查承包人的质量保证体系;(7)、主持召开第一次工地会议和常规工地会议,研究和解决施工中的各种问题;(8)、签发分项工程开工令,审查分包工程和分包商,签认中期支付证书和最终支付证书、签认中间交工证书;(9)、检查施工质量、进度以及施工方法,及时解决合同执行过程中的问题。
附件3监理内容、职责、监理人员配置旁站监理范围以及对监理行为的监督一、监理内容及施工阶段的主要职责(一)监理应包括下列内容:1、建设工程的合法性;2、工程质量;3、施工安全与文明施工;4、建设工期;5、建设资金的使用等。
(二)施工阶段监理的主要职责是:1、审核承建商编写的开工报告,核查建设工程办理计划立项、规划许可、招标投标、工程质量监督、施工安全监督、施工许可等情况,审查承建商及其从业人员资质,督促工程建设依法进行;2、确认承建商选择的分包商;3、组织施工图纸会审;4、审核承建商提出的施工组织设计、施工技术方案、施工进度计划、施工质量保证体系和施工安全保证体系;5、督促、检查承建商严格执行工程承包合同和国家强制性技术标准;6、查验承建商或者建设单位提供的材料、构配件和设备的数量及质量;7、控制工程进度、质量和投资,督促承建商落实施工安全保证措施;8、组织分部、分项工程和隐蔽工程的检查、验收;9、每月按时向质监站提交《工程质量监理报告》;10、负责施工现场签证,处理工程变更的其他事宜;11、签发工程付款凭证;12、督促承建商整理合同文件和技术档案资料;13、组织工程竣工初步验收;14、督促建设工程办理竣工验收及其备案手续。
(三)监理机构在履行职责时,发现工程建设中存在质量或者施工安全隐患以及违法行为的,应当采取措施制止;不能有效制止的,应当立即报告主管部门、工程质量监督或者施工安全监督机构处理。
(选自《深圳经济特区建设工程监理条例》第七条、第八条、第三十八条及深建质安[2005]84号文)二、工程项目监理最少人数配置参照表(选自广东省建设厅《转发建设部关于印发〈房屋建筑工程施工旁站监理办法(试行)〉的通知》粤建管字[2002]97号)三、施工阶段旁站监理范围施工旁站监理是指建设工程施工阶段监理过程中,监理人员对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
建设工程旁站监理范围如下:(一)房屋建筑工程1、基础工程①地基处理;②土方回填;③混凝土灌注桩浇筑;④地下连续墙、土钉墙、后浇带及其它结构混凝土、防水混凝土的浇筑;⑤卷材防水层;⑥钢结构安装;⑦基桩试打(压)过程;⑧基桩静载试验过程。
浙江省交通厅工程质量监督局文件浙交监〔2010〕77号关于印发《浙江省公路工程施工监理人员配置和监理服务费限价建议表》的通知各市交通工程质量(安全)监督站(局): 为合理配置公路工程监理人力资源,充分发挥监理服务费政府指导价的市场导向作用,促进监理行业健康有序发展,根据省厅《浙江省公路工程施工监理招标文件样本》,我局制定了《浙江省公路工程施工监理人员配置和监理服务费限价建议表》,现印发给你们,请遵照执行。
附件:浙江省公路工程施工监理人员配置和监理服务费限价建议表二○一○年九月六日 主题词:印发 施工监理 人员 费用 通知抄送:浙江省交通建设监理行业协会浙江省交通厅工程质量监督局 2010年9月7日印发浙江省公路工程施工监理人员数量配置与监理服务费限价建议表续上表续上表续上表说 明一、本建议表依据国家发改委和建设部《建设工程监理与相关服务收费管理规定》(发改价格〔2007〕670)、交通部《公路工程施工监理规范》(JTG G10-2006)及省交通运输厅《浙江省公路工程施工监理招标文件样本》的有关规定和要求,在对全省近两年招标的68个公路项目监理人员配置和监理费进行调查统计的基础上,结合我省公路工程监理市场实际编制。
二、本建议表适用于我省高速公路和一、二级公路工程、独立桥梁、隧道工程等主体工程施工监理招标阶段的监理人员人数配置及监理服务费上、下限价的确定。
钢箱梁、独立隧道等特殊工程不适用。
高速公路附属工程,三、四级和准四级公路可参照执行。
三、项目监理费总额原则上不得超过批复概算中的工程监理费。
四、高速公路和一、二级公路工程按照平原微丘区和山岭重丘区分别设置,独立桥梁、隧道工程按复杂程度分Ⅰ、Ⅱ、Ⅲ级设置。
五、“监理范围计费额”系指本监理合同段范围内监理工作内容所对应的批复概算建安费。
施工期、监理范围计费额处于两个数值之间的,应遵循以下原则:施工期越短,监理人员数量应越多;施工期越长,监理人员数量应越少。
浙江省交通厅工程质量监督局文件浙交监〔2010〕77号关于印发《浙江省公路工程施工监理人员配置和监理服务费限价建议表》的通知各市交通工程质量(安全)监督站(局):为合理配置公路工程监理人力资源,充分发挥监理服务费政府指导价的市场导向作用,促进监理行业健康有序发展,根据省厅《浙江省公路工程施工监理招标文件样本》,我局制定了《浙江省公路工程施工监理人员配置和监理服务费限价建议表》,现印发给你们,请遵照执行。
附件:浙江省公路工程施工监理人员配置和监理服务费限价建议表二○一○年九月六日主题词:印发施工监理人员费用通知抄送:浙江省交通建设监理行业协会浙江省交通厅工程质量监督局2010年9月7日印发浙江省公路工程施工监理人员数量配置续上表续上表续上表说明一、本建议表依据国家发改委和建设部《建设工程监理与相关服务收费管理规定》(发改价格〔2007〕670)、交通部《公路工程施工监理规范》(JTG G10-2006)及省交通运输厅《浙江省公路工程施工监理招标文件样本》的有关规定和要求,在对全省近两年招标的68个公路项目监理人员配置和监理费进行调查统计的基础上,结合我省公路工程监理市场实际编制。
二、本建议表适用于我省高速公路和一、二级公路工程、独立桥梁、隧道工程等主体工程施工监理招标阶段的监理人员人数配置及监理服务费上、下限价的确定。
钢箱梁、独立隧道等特殊工程不适用。
高速公路附属工程,三、四级和准四级公路可参照执行。
三、项目监理费总额原则上不得超过批复概算中的工程监理费。
四、高速公路和一、二级公路工程按照平原微丘区和山岭重丘区分别设置,独立桥梁、隧道工程按复杂程度分Ⅰ、Ⅱ、Ⅲ级设置。
五、“监理范围计费额”系指本监理合同段范围内监理工作内容所对应的批复概算建安费。
施工期、监理范围计费额处于两个数值之间的,应遵循以下原则:施工期越短,监理人员数量应越多;施工期越长,监理人员数量应越少。
六、“监理服务人月数”为施工准备阶段、施工阶段、交工验收阶段和缺陷责任期监理的总人月数。
附件二
工程项目监理人员配置参照表
建设工程项目监理人员岗位配低标准附件:
建设工程项目监理人员岗位配低标准一、住宅工程
二、工业厂房工程
三、公共建筑、市政工程及其它工程
说明:
1、本标准所列监理人员为常驻工地人员。
所列以上数包括本数、以下数不包括本数。
2、除下列规模大、技术复杂的项目一名总监理工程师只可担任一项委托监理合同的项目总监理工程师工作外,其它项目需要同时担任多项委托监理合同的项目总监理工程师工作时,须经建设单位同意,且最多不得超过三项。
(1)总建筑面积9万平方米以上的项目;
(2)最大跨度36米以上的项目;
(3)建筑安装工程费或施工合同价款10000万元以上的项目;
(4)二层以上地下室的项目。
建设单位同意是指由监理企业出具“各项目建设单位均同意其同时担任总监的报告”(需建设单位加盖公章)。
3、开工准备阶段(总监理工程师签发工程开工令前)、工程收尾阶段(总监理工程师收到施工单位填报的工程竣工报验单后)的监理人员数量,视现场工作需要,可不受上述标准限制。
4、项目监理人员必须配置1名负责安全监理的专业监理工程师或监理员,并根据监理合同范围配置有专业配套的监理人员;房建工程最少配置1名土建专业监理工程师,其它专业工程最少配置1名相应专业的专业监理工程师。
5、建设单位出具证明工程已完工的,本工程监理人员除总监外均可按规定在其它监理项目担任监理人员;监理企业提交竣工验收报告(交工报告)后,总监可在其它监理项目担任项目监理人员。
建设项目施工阶段监理机构人员配备最低标准(暂行)。
附录:建设工程施工阶段项目监理机构主要人员装备标准参照表
各施工阶段装备人员数目(人)
工程类型N:工程造价地基与基础阶段主体构造阶段建筑装饰装饰阶段(万元)总监专监监理员共计总监专监监理员共计总监专监监理员共计
N< 10001(兼)1121(兼)1121(兼)112一
1000≤ N<30001(兼)1121(兼)2131(兼)112房般
3000≤ N<6000111312141214屋公
6000≤ N<9000111312251214建共
9000 ≤ N< 10000121413261225筑建
10000≤ N<30000122513371326筑
30000以上123613481337住所小区、工业厂房类工程参照上述标准履行。
市政N< 1000总监理工程师1人(兼)专业监理工程师1人监理员 1人共计 2人公用1000≤ N<3000总监理工程师1人(兼)专业监理工程师1-2人监理员 1人共计 2-3人工程3000≤ N<6000总监理工程师1人专业监理工程师1-2人监理员 1人共计 3-4人
6000≤ N<9000总监理工程师1人专业监理工程师2人监理员 1-2人共计 4-5人
9000 ≤ N< 10000总监理工程师1人专业监理工程师2-3人监理员 1-2人共计 5-6人
10000≤ N<30000总监理工程师1人专业监理工程师2-3人监理员 2-3人共计 6-7人30000以上总监理工程师1人专业监理工程师3人监理员 4人共计 8人备注:表中人数为基本数目要求,供招标人设置招标人资格条件时参照,招标人应依据项目详细状况,在招标文件中对项目监理机构主要人员装备的数量及资格提出明确的要求,以保证监理工作正常展开。
附件二
工程项目监理人员配置参考表
建设工程项目监理人员岗位配低标准附件:
建设工程项目监理人员岗位配低标准一、住宅工程
二、工业厂房工程
三、公共建筑、市政工程及其它工程
说明:
1、本标准所列监理人员为常驻工地人员。
所列以上数包含本数、以下数不包含本数。
2、除下列规模大、技术复杂项目一名总监理工程师只可担任一项委托监理协议项目总监理工程师工作外,其它项目需要同时担任多项委托监理协议项目总监理工程师工作时,须经建设单位同意,且最多不得超出三项。
(1)总建筑面积9万平方米以上项目;
(2)最大跨度36米以上项目;
(3)建筑安装工程费或施工协议价款10000万元以上项目;
(4)二层以上地下室项目。
建设单位同意是指由监理企业出具“各项目建设单位均同意其同时担任总监汇报”(需建设单位加盖公章)。
3、开工准备阶段(总监理工程师签发工程开工令前)、工程收尾阶段(总监理工程师收到施工单位填报工程完工报验单后)监理人员数量,视现场工作需要,可不受上述标准限制。
4、项目监理人员必需配置1名负责安全监理专业监理工程师或监理员,并依据监理协议范围配置有专业配套监理人员;房建工程最少配置1名土建专业监理工程师,其它专业工程最少配置1名对应专业专业监理工程师。
5、建设单位出具证实工程已完工,本工程监理人员除总监外均可按要求在其它监理项目担任监理人员;监理企业提交完工验收汇报(交工汇报)后,总监可在其它监理项目担任项目监理人员。
建设项目施工阶段监理机构人员配置最低标准(暂行)。
