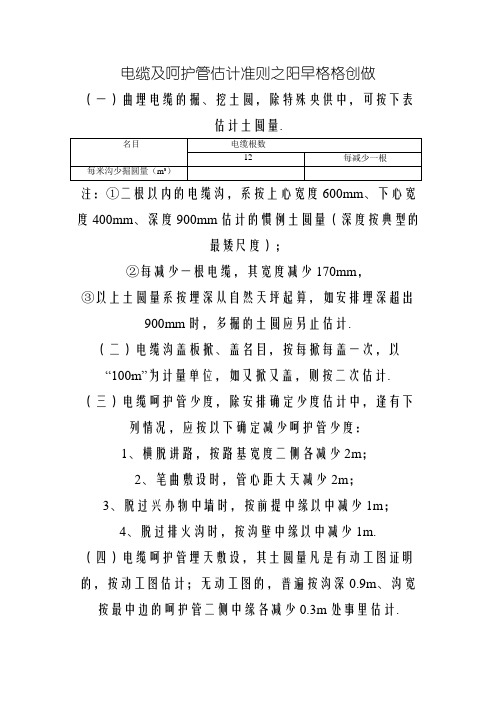

电缆及保护管计算规则(文书参照)
- 格式:doc
- 大小:47.00 KB
- 文档页数:3

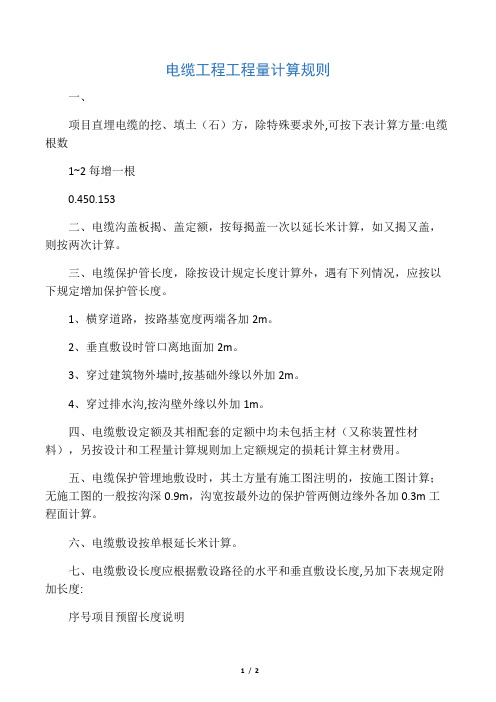

电缆工程工程量计算规则一、项目直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算方量:电缆根数1~2每增一根0.450.153二、电缆沟盖板揭、盖定额,按每揭盖一次以延长米计算,如又揭又盖,则按两次计算。
三、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。
1、横穿道路,按路基宽度两端各加2m。
2、垂直敷设时管口离地面加2m。
3、穿过建筑物外墙时,按基础外缘以外加2m。
4、穿过排水沟,按沟壁外缘以外加1m。
四、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗计算主材费用。
五、电缆保护管埋地敷设时,其土方量有施工图注明的,按施工图计算;无施工图的一般按沟深0.9m,沟宽按最外边的保护管两侧边缘外各加0.3m工程面计算。
六、电缆敷设按单根延长米计算。
七、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,另加下表规定附加长度:序号项目预留长度说明1电缆敷设驰度、波形弯度、2.5%按电缆全长计算交叉2电缆进入建筑物内2.0m规范规定最小值3电缆进入沟内或吊架时引1.5m 规范规定最小值上预留4变电所进出线1.5m规范规定最小值5电缆终端头1.5m检修余量6电缆中间头盒两端各2.0m检修余量7高、低压开关柜2.0m柜下进出线说明:电缆附加及预留长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
八、电缆终端头及中间头均以“个”为计量单位。
一相根电缆按两个终端头,中间头设计有图示的,按图示确定,没有图示,按实际计算。
九、未按电缆头标准制作时,只能按焊(压)接线端子计算工程量。
十、配线、配管1、各种开关、柜、板:高+宽。
2、单独安装(无箱、盘)的铁壳开关、闸刀开关、起动器、母线槽进出线盒等预留0.3m。
3、由地平管子出口引至动力按线箱预留1m。
4、电源与管内导线连接(管内穿线与软、硬母线接线头)预留1.5m。
5、出户线预留1.5m。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆及保护管计算规则(一)直埋电缆的挖、填土方,除特殊要求外,可按下表计算土方量注:①两根以内的电缆沟,系按上口宽度600mm下口宽度400mm 深度900mn计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mn fl寸,多挖的土方应另行计算。
(二)电缆沟盖板揭、盖项目,按每揭每盖一次,以“100m为计量单位,如又揭又盖,则按两次计算。
(三)电缆保护管长度,除设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:1、横穿道路,按路基宽度两侧各增加2m2、垂直敷设时,管口距地面增加2m3、穿过建筑物外墙时,按基础外缘以外增加im4、穿过排水沟时,按沟壁外缘以外增加1m。
(四)电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧外缘各增加0.3m工作面计算(五)电缆敷设按单根以“ 100m为计量单位,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
(六)电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表规定增加附加长度。
电缆敷设的附加长度注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内,即:电缆工程量二施工图用量+附加及预留长度。
(七)电缆终端头及中间头均以个为单位。
电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定; 设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)(八)桥架安装,以10m为计量单位。
(九)钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
7、电缆终端头及中间头均以“个”为计量单位,电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
8、桥架安装,以“10m”为计量单位。
9、吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。
10、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
11、电缆敷设及桥架安装,应按本册估价表第八章说明的综合内容范围计算。
(二)10kV以下架空线路1、工地运输,是指估价表内未计价材料从集中材料堆放点或工地仓库运至杆位上的工程运输,分人力运输和汽车运输,以“10t·km”为计量单位。
电缆工程工程量计算规则编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(电缆工程工程量计算规则)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为电缆工程工程量计算规则的全部内容。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m.③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0。
9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度.注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1。
电缆及呵护管估计准则之阳早格格创做(一)曲埋电缆的掘、挖土圆,除特殊央供中,可按下表估计土圆量.注:①二根以内的电缆沟,系按上心宽度600mm、下心宽度400mm、深度900mm估计的惯例土圆量(深度按典型的最矮尺度);②每减少一根电缆,其宽度减少170mm,③以上土圆量系按埋深从自然天坪起算,如安排埋深超出900mm时,多掘的土圆应另止估计.(二)电缆沟盖板掀、盖名目,按每掀每盖一次,以“100m”为计量单位,如又掀又盖,则按二次估计.(三)电缆呵护管少度,除安排确定少度估计中,逢有下列情况,应按以下确定减少呵护管少度:1、横脱讲路,按路基宽度二侧各减少2m;2、笔曲敷设时,管心距大天减少2m;3、脱过兴办物中墙时,按前提中缘以中减少1m;4、脱过排火沟时,按沟壁中缘以中减少1m.(四)电缆呵护管埋天敷设,其土圆量凡是有动工图证明的,按动工图估计;无动工图的,普遍按沟深0.9m、沟宽按最中边的呵护管二侧中缘各减少0.3m处事里估计.(五)电缆敷设按单根以“100m”为计量单位,一个沟内(或者架上)敷设三根各少100m的电缆,应按300m估计,以此类推.(六)电缆敷设少度应根据敷设路径的火仄易笔曲敷设少度,按下表确定减少附加少度.电缆敷设的附加少度注:电缆附加及预留的少度是电缆敷设少度的组成部分,应计进电缆少度工程量之内,即:电缆工程量=动工图用量+附加及预留少度.(七)电缆末端头及中间头均以个为单位.电力电缆战统造电缆均按一根电缆有二个末端头思量.中间电缆头安排有图示的,按安排决定;安排不确定的,按本质情况估计(或者按仄衡250m一其中间头思量).(八)桥架拆置,以10m为计量单位.(九)钢索的估计少度以二端牢固面的距离为准,不扣除推紧拆置的少度.。
电缆保护管综合单价计算式电缆保护管用第二册“电缆保护管、顶管敷设”相应子目。
当保护钢管直径<100mm时,使用“配管配线”相应子目。
电缆保护管有设计图时,按图计算,无图纸要求时按以下方法计算其长度:一、室外电缆穿越保护管:1.横穿公路,按路基宽度两端各加2m计算。
2.穿过排水沟,按沟壁外缘各加0.5m计算。
3.垂直敷设的保护管,按地面向上2m计算。
YJV铜芯电力电缆系列价格公式如下:铜的重量X铜价计算:丝经÷2=1.25X1.25X3.14=平方数X丝的根数X0.89X当时铜价+10%的加工费。
二、橡套电缆的成本价格计算平方X1.83=铜的重量X当时的铜价+橡胶的价格(重量X0.4元/斤)=成本价格+10%的加工费电缆的价格=制造材料成本+固定费用+税收+业务费+利润制造材料成本=材料成本X(1+材料消耗)(材料成本即为理论计算出来的值)。
固定费用根据各个公司的情况有所不同,一般包括生产工资、管理工资、水电费、修理费、折旧费、房租费、运输费用电力电缆YJV-1KV 3X95+1X70表示:意思就是3根95平方毫米加上一根70平方毫米的电缆压在一条线里面。
国标电线电缆的单丝: BV电线:1平方用丝1.141.5平方用丝1.382.5平方用丝1.784平方用丝2.256平方用丝2.7610平方用丝1.3416平方用丝1.70525平方用丝2.1335平方用丝2.5250平方用丝1.8370平方用丝2.16695平方用丝2.52V V电缆:1平方用丝1.141.5平方用丝1.382.5平方用丝1.784平方用丝2.256平方用丝2.7610平方用丝1.3416平方用丝1.70625平方用丝2.13 35平方用丝2.52 50平方用丝2.52 70平方用丝2.52 95平方用丝2.52 70平方用丝2.52 95平方用丝2.52 120平方用丝2.52 150平方用丝2.52 185平方用丝2.52 240平方用丝2.52 300平方用丝2.52 BVR电线:0.5平方用丝0.3 0.75平方用丝0.37 1平方用丝0.421.5平方用丝0.5222.5平方用丝0.41 4平方用丝0.516平方用丝0.63。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖工程,按每揭或每盖一次以延长M计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长M计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5M,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2M。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆计算规范篇一:电缆工程量计算规则电缆工程量计算规则1. 电缆敷设驰度、波形弯度、交叉的预留(附加)长度按电缆全长的2.5%计算,单位为m/根。
2.电缆进入建筑物的预留(附加)长度为规范规定最小值2.0m,单位为m/根。
3.电缆进入沟内或吊架时引上(下)预留的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
4.变电所进出线的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
5.电力电缆终端头的预留(附加)长度为检修余量最小值1.5m,单位为m/根。
6.电缆中间接头盒的预留(附加)长度为检修余量最小值两端各留2.0m,单位为m/根。
7.电缆进控制、保护屏及模拟盘等的预留(附加)长度按盘面尺寸的高+宽计算,单位为m/根。
8.高压开关柜及低压配电盘、箱的预留(附加)长度为盘下进出线2.0m,单位为m/根。
9.电动机的预留(附加)长度从电机接线盒起算的0.5m计算,单位为m/根。
10.厂用变压器的预留(附加)长度从地坪起算的3.0m计算,单位为m/根。
11.电缆绕过梁柱等增加长度的预留(附加)长度按被绕物的断面实际增加长度计算,单位为m/根。
12.电梯电缆与电缆架固定点的预留(附加)长度为规范规定最小值每处0.5m计算,单位为m/根。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆常识第一节、VV与YJV的区别说明1.YJV绝缘用的是交联聚乙烯. VV绝缘用的是聚氯乙烯.2.YJV电缆工作温度达90度,而VV只有70度,同截面积YJV 电缆载流量大。
VV类电缆导体运行最高额定温度为摄氏70度,短路时(持续时间小于5秒)最高温度不超过摄氏160度。
YJV类电缆导体运行最高额定温度为摄氏90度,短路时(持续时间小于5秒)最高温度不超过摄氏250度。
3.YJV从长远看比VV好(使用寿命长等),但比VV贵。
4.从技术经济指标看,三芯的YJV比VV电缆的各项参数都要高。
资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载电缆及保护管计算规则地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容电缆及保护管计算规则(一)直埋电缆的挖、填土方,除特殊要求外,可按下表计算土方量。
注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm,③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方应另行计算。
(二)电缆沟盖板揭、盖项目,按每揭每盖一次,以“100m”为计量单位,如又揭又盖,则按两次计算。
(三)电缆保护管长度,除设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:1、横穿道路,按路基宽度两侧各增加2m;2、垂直敷设时,管口距地面增加2m;3、穿过建筑物外墙时,按基础外缘以外增加1m;4、穿过排水沟时,按沟壁外缘以外增加1m。
(四)电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧外缘各增加0.3m工作面计算。
(五)电缆敷设按单根以“100m”为计量单位,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
(六)电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表规定增加附加长度。
电缆敷设的附加长度注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内,即:电缆工程量=施工图用量+附加及预留长度。
(七)电缆终端头及中间头均以个为单位。
电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
电缆工程量计算规则1. 电缆敷设驰度、波形弯度、交叉的预留(附加)长度按电缆全长的2.5%计算,单位为m/根。
2.电缆进入建筑物的预留(附加)长度为规范规定最小值2。
0m,单位为m/根。
3。
电缆进入沟内或吊架时引上(下)预留的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
4.变电所进出线的预留(附加)长度为规范规定最小值1.5m,单位为m/根.5.电力电缆终端头的预留(附加)长度为检修余量最小值1。
5m,单位为m/根。
6.电缆中间接头盒的预留(附加)长度为检修余量最小值两端各留2.0m,单位为m/根.7.电缆进控制、保护屏及模拟盘等的预留(附加)长度按盘面尺寸的高+宽计算,单位为m/根。
8.高压开关柜及低压配电盘、箱的预留(附加)长度为盘下进出线2.0m,单位为m/根.9。
电动机的预留(附加)长度从电机接线盒起算的0。
5m计算,单位为m/根.10。
厂用变压器的预留(附加)长度从地坪起算的3.0m计算,单位为m/根。
11。
电缆绕过梁柱等增加长度的预留(附加)长度按被绕物的断面实际增加长度计算,单位为m/根。
12。
电梯电缆与电缆架固定点的预留(附加)长度为规范规定最小值每处0.5m 计算,单位为m/根。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内.请各位大虾对2到12条给个比较详细的解释。
最好能图文并茂!例如第4条此处的附加长度是否对进强弱电间有效另预留此长度后变电所内电缆是否可以另外计算?(施工单位决算角度考虑)电缆常识第一节、VV与YJV的区别说明1。
YJV绝缘用的是交联聚乙烯。
VV绝缘用的是聚氯乙烯.2.YJV电缆工作温度达90度,而VV只有70度,同截面积YJV电缆载流量大。
VV类电缆导体运行最高额定温度为摄氏70度,短路时(持续时间小于5秒)最高温度不超过摄氏160度。
YJV类电缆导体运行最高额定温度为摄氏90度,短路时(持续时间小于5秒)最高温度不超过摄氏250度.3.YJV从长远看比VV好(使用寿命长等),但比VV贵。
第三章电缆敷设一、直埋电缆的挖、填土(石)方,设计有要求时,按设计规定;设计没有要求时,可按下表计算工程量,执行第一册“通用项目”相应项目。
直埋电缆挖、填土(石)方工程量注:1.两根以内的电缆沟,系按上口宽度600mm,下口宽度400mm,深度900mm计算的土方量;2.每增加一根电缆,其上、下口宽度各增加170mm;3.以上土方量是按埋深从自然地坪算起,如设计埋深超过900mm时,多挖的土方量应另行计算。
二、电缆沟揭盖板,按每揭一次以延长米计算。
如又揭又盖,则按两次计算。
三、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。
1.横穿道路,按路基宽度两端各加2m。
2.垂直敷设时管口离地面加2m。
3.穿过建筑物外墙时,按外墙外缘以外加。
4.穿过排水沟,按沟壁外缘以外加1m。
四、电缆保护管埋地敷设时,其土方量施工图注明的,按施工图计算;施工图未注明的可按沟深,沟宽按最外边的保护管两侧外边缘每侧各加工作面计算。
五、电缆敷设均按四芯考虑,五芯电缆敷设人工、材料、机械乘以系数;六芯电缆敷设人工、材料、机械乘以系数(未计价材料数量不予调整)。
六、电缆头制作、安装项目是按四芯考虑的,五芯电缆头制作、安装执行定额时,按相应截面电缆头制作、安装定额乘以系数,六芯电缆头制作、安装乘以系数(未计价材料数量不予调整)。
七、电缆敷设长度应根据单根敷设水平和垂直敷设长度,另加下表规定附加长度计算。
电缆敷设附加长度注:电缆附加及预留长度应计入电缆长度工程量之内。
即:L=(水平敷设长度+垂直敷设长度+预留长度)×L─电缆敷设工程量八、电缆终端头及中间头均以“个”为单位计算。
一根电缆按两个终端头计算,中间头按设计数量计算,设计没有规定时按实际计算。
电缆工程工程量计算规则Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头和柜半周,电缆进低压配电柜到底应该预留哪些东西这三个是定额中都有的规定,计算的时候都要加上去吗1是预留出电缆终端头的米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
地下电力电缆保护管的计算案例
比如说,咱们要给一条新铺设的电力电缆做保护管。
这条电缆呢,是从A点到B 点,这两点之间的直线距离是100米,就像从你家到小区门口这么个距离吧。
不过呢,电缆可不是直直地就从地下穿过去的,中间有个障碍物,比如说有个大花坛。
那电缆就得绕着花坛走个弯儿,这个弯儿可不是随便走的,按照设计要求,这个弯儿是个半圆形,半径是5米。
那这个时候保护管的长度怎么算呢?直线路径是100米,这部分好算。
然后就是那个半圆形的弯儿,我们都知道圆的周长公式是C = 2π r(别害怕这个公式,就当它是个小魔法公式),这里是半圆形,所以长度就是圆周长的一半,也就是π r。
半径r是5米,那这个半圆形弯儿的保护管长度就是3.14×5 = 15.7米(咱们就取π约等于3.14啦,简单好算)。
最后呢,总的保护管长度就是直线路径的100米加上半圆形弯儿的15.7米,等于115.7米。
再比如说,还有一种情况。
这个电缆不是走直线,而是走了个折线,从A点到C 点再到B点,A到C是60米,C到B是80米,而且中间还有几个小拐弯,每个小拐弯按照设计都是90度的角,每个拐弯处保护管要额外增加0.5米的长度(这就像是给拐弯的地方加点小补丁似的)。
那先算A C B这条折线的总长度,60 + 80 = 140米。
然后有几个拐弯呢?假设是3个拐弯,那拐弯处额外增加的长度就是3×0.5 = 1.5米。
所以这种情况下保护管的总长度就是140 + 1.5 = 141.5米。
这样计算下来,就能准确知道需要多少地下电力电缆保护管啦,就像你知道自己要吃多少碗饭才能饱一样,不多不少,刚刚好。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==电线管长度计算规则篇一:电线算量管内电线敷设的工程量计算,不仅是用比例尺量,还应该综合考虑以下方面:一、水平方向按照图纸的比例,区分管内穿线的根数,用比例尺量取电线管长度,再增加配电箱预留长度,然后再乘以电线根数。
在这里要注意,如果结构设计要求现浇板内的电线管在同一区域不得出现三根电线管重叠,应该增加绕弯长度,如果设计要求电线管沿墙体或梁内敷设,应按照设计走向量取电线管长度;二、竖直方向1、照明线路开关、壁灯的竖直方向电线管计算尺寸=楼层高度-安装高度-楼地面建筑做法厚度-现浇板厚度的一半+配电箱预留长度;2、插座、配电箱的竖直方向电线管计算尺寸=安装高度+楼地面建筑做法厚度+现浇板厚度的一半+配电箱预留长度3、楼层配电箱竖直方向电线管计算尺寸应增加下穿越的楼层高度。
记住计算规则严格按设计要求来算就行,没有什么其它的,其实在现场实际上管是按两点之间最短距离的原理来敷设的,并不是按图纸画的那样来走线的照明线路基本上没有这方面的要求,但是不同项的(A\B\C)的线路不能穿在1根管内,主电源与控制线不能在1根管内,电压不同或者强弱电不能在1根管内,篇二:配管配线计算方式电缆本节定额适用10KV以下的电力及控制电缆敷设,未考虑在河流积水区、水底、井下等条件下的敷设。
35KV以上的各种型式、规格的电力电缆敷设、中间接头和终端头的制作安装,电力行业则执行《电力建设工程预算定额》第4册(送电线路安装工程)中的第七章电缆工程的相应定额。
一、电缆敷设1、电缆敷设定额综合了不同的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。
电缆敷设按不同截面以延长米计算并套用定额。
电缆工程工程量计算规则1、直埋电缆的挖、填土 ( 石) 方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土 ( 石) 方量注:①两根以内的电缆沟,系按上口宽度 600mm、下口宽度 400mm、深度 900mm计算的常规土方量 ( 深度按规范的最低标准 ) ;②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过 900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深 0.9m、沟宽按最外边的保护管两侧边缘外各增加 0.3m 工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内 ( 或架上 ) 敷设三根各长 100m的电缆,应按 300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
序号项目预留长度 ( 附加 ) 说明1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上 ( 下) 预留 1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修余量最小值6 电缆中间接头盒(一般在电缆井)两端各留 2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高 +宽按盘面尺寸8 高压开关柜及低压配电箱、柜 2.0m 盘下进出线9 电缆至电动机0.5m 从电机接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12 电梯电缆与电缆架固定点每处 0.5m 规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆工程工程量计算规则Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头和柜半周,电缆进低压配电柜到底应该预留哪些东西这三个是定额中都有的规定,计算的时候都要加上去吗1是预留出电缆终端头的米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆及保护管计算规则
(一)直埋电缆的挖、填土方,除特殊要求外,可按下表计算土方量。
项目电缆根数
1-2 每增加一根
每米沟长挖方量(m³)0.45 0.153
注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);
②每增加一根电缆,其宽度增加170mm,
③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,
多挖的土方应另行计算。
(二)电缆沟盖板揭、盖项目,按每揭每盖一次,以“100m”为计量单位,如又揭又盖,则按两次计算。
(三)电缆保护管长度,除设计规定长度计算外,遇有下列情况,应
按以下规定增加保护管长度:
1、横穿道路,按路基宽度两侧各增加2m;
2、垂直敷设时,管口距地面增加2m;
3、穿过建筑物外墙时,按基础外缘以外增加1m;
4、穿过排水沟时,按沟壁外缘以外增加1m。
(四)电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧
外缘各增加0.3m工作面计算。
(五)电缆敷设按单根以“100m”为计量单位,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
(六)电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表
规定增加附加长度。
电缆敷设的附加长度
序号项目预留长度
(附加)
说明
1 电缆敷设迟度、波形弯度、交叉 2.5%按电缆全长计
算
2 电缆进入建筑物 2.0m 按规定最小值
3 电缆进入沟内或吊架时引上(下)
预留
1.5m 按规定最小值
4 变电所进线、出线 1.5m 按规定最小值
5 电力电缆终端头 1.5m 检修余量最小
值
6 电缆中间接头盒两端各留
2.0m 检修余量最小
值
7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸
8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线
9 电缆至电动机0.5m 从电机接线盒
算起
10 厂用变压器0.5m 从地坪算起
11 电缆绕过梁柱等增加长度按实际计
算按被绕过的断面情况计算增加的长度
12 电梯电缆与电缆架固定点没处0.5m 按规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内,即:电缆工程量=施工图用量+附加及预留长度。
(七)电缆终端头及中间头均以个为单位。
电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
(八)桥架安装,以10m为计量单位。
(九)钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的
长度。
