铝扣板、集成吊顶的吊顶安装方法
- 格式:doc
- 大小:26.50 KB
- 文档页数:4
铝扣二级吊顶安装方法
铝扣二级吊顶安装方法如下:
1.准备工具和材料:铝扣板、吊杆、导轨、吊钩、螺丝刀、电钻、水平仪等。
2.测量吊顶大小和高度,确定需要用到的铝扣板的数量和尺寸。
3.准备吊杆并安装吊钩。
4.根据吊顶高度,在墙上打上导轨,确保导轨水平。
5.将铝扣板铺放在地面上,调整它们的排列方式,以适应吊顶的大小和形状。
6.在铝扣板的四个角落钻孔。
7.将吊杆固定在导轨上,并根据需要调整其高度和角度。
8.将铝扣板沿着吊杆慢慢地挂起来。
9.将铝扣板的四个角落锁住,确保吊顶牢固和平整。
10.最后将吊顶下部的边线处理好,以达到美化效果。
上述是铝扣二级吊顶的安装方法,需要注意调整好吊杆的高度和角度,安装吊顶时既要美化,又要确保安全牢固。
集成吊顶的安装施工
一、集成吊顶的安装
1.前期准备工作:
(1)依据结构构件的框架尺寸,预先制成集成吊顶的铝合金材料;
(2)确定安装集成吊顶的相关设计尺寸;
(3)检查墙面、顶面的表面状况,是否平整、无缺陷、无污垢、无锈斑等;
(4)铺设支撑体系,支撑体系要求平整、牢靠、稳定;
2.安装工序:
(1)准备夹板、螺栓、吊环等安装材料;
(2)将集成吊顶面板分块安装,在墙壁上安装夹板,用螺栓将面板固定到墙上,然后将夹板连接到顶部;
(3)将夹板的空隙填补完好,然后将灯带或者光源安装,填补接缝厚度;
(4)清理集成吊顶表面,使其更加平整光亮;
(5)夹板外围固定好吊环,用于改善吊顶的强度和美观性;
(6)完成安装后,检查安装质量,确认无拼接缝、灯带有无漏电、螺栓有无松动等,保证安装质量。
3.质量把关:
(1)安装整体的平整程度要求达到本标准所规定的要求;
(2)吊顶的表面平整度要求满足要求;
(3)拼接缝要求完善,并尽可能控制其缝宽、缝高以及缝位置的一致性;
(4)要求螺栓加固牢固,紧密,不松动;
(5)光源或者灯带要求。
集成墙板吊顶安装方法以及注意事项The manuscript was revised on the evening of 2021现在,随着装饰行业趋向个性化与年轻化,古典款的产品风格不太契合群众F流的审美与年龄,时髦、个性化的集成墙板吊顶产品已然成为大热。
所以集成墙板吊顶业也得到了快速开展,全屋吊顶、阳台吊顶、餐厅吊顶、客厅吊顶、过道吊顶等都逐步成为家装的「流。
为改动石膏板单调色彩,集成墙板吊顶正成为商场的新潮。
集成墙板吊顶的出现对传统产品商场形成了强烈的冲击,随着商场需求的添加,商场竞争也将愈加剧烈。
咱们公司对集成墙板吊顶产品功用不断完善以及规划上也不断晋级前进,现在咱们集极住的集成墙板吊顶的应用范畴将不仅在局限于占拯厨卫空间,早就现已从这块狭小的空间内走岀来,现在咱们产品现已适用于客厅、卧室,乃至于现在比较快速的工装范畴。
一、装置集成墙板吊顶准备工作仁俗话说的好'”檐刀不误砍柴工S继承墙板安装前东西要准备齐全,卷尺、通明水管、墨斗、等边直角三角尺、多功用视点切开机、红外线测距仪、红外线垂直仪、手动开槽机、钢钉机、轻便型卷扬机、码钉枪、磨光机、电锤、手枪钻、金刚钻头、钢磋、木锤、铁锤、一字/十字螺线刀。
2、查看标髙,吊顶四角弹线对待装饰的墙体做长宽丈量后,依据装饰图纸按指左长度切开。
切开时可稍微大于实践长度一切开,避免实践装饰时发现材料短缺。
切开时截面要求润滑平坦,若截面毛刺过大则需将毛刺磨平。
收边条按实践长度截取,两端用等边直角三角尺量取45。
角然后用钢锯条锯出45。
(注:因为墙角不一左都是90。
所以应该依照实践视点来截取),将截取完的收边条用钢锂愜去毛边,收边条与墙体固守时,各螺钉的距离应在30〜40厘米,各切角务必对齐不能有空隙。
3•材料运用前需对整个装饰墙体做预算,规划运用资料,避免形成浪费。
挑选集成墙板资料能够分为板材和线条。
一般都是依照个人风格喜爱,挑选适宜的板材,也能够个性化泄制。

集成吊顶安装步骤分享大家好!欢迎来到《室内装饰材料与施工》的课堂。
我们知道在家庭装修中,如何控制厨房的油烟和卫生间的湿气和异味儿,一直是家装吊顶施工的难点和重点。
厨房卫生间吊顶同客厅、卧室主要承担装饰效果的吊顶不同,厨卫空间的吊顶一般都具有明确的功能性,当吊顶完成之后,所有的问题都会被“隐藏”起来,因此,在装修过程中选择合适的材料、正确的施工工艺,在验收时注意细节处理,能为今后的生活减少不必要的麻烦。
那么集成吊顶开工前应该做好那些准备工作呢。
首先是材料的准备。
检查材料进场验收记录和复验报告。
在骨架材料中我们要备齐、备足主龙骨、副龙骨,这里的副龙骨就是我们常见的三角龙骨,还有收边条、吊杆、膨胀螺栓、吊挂件、连接件、插接件等;覆面板材即铝扣板,要求铝扣板表面整洁,无磕碰、无翘曲,镀膜完好无划痕,颜色一致、美观。
施工前将铝扣板表层保护膜撕去,为了避免板材划痕出现,摆放时需两两相背排放整齐。
工人师傅进场前,还应提前购买好浴霸、换气扇、灯具等配套设施,大家都知道,铝扣板吊顶之所以被称为集成吊顶,很大一部分原因是因为商家在销售产品时,通常将吊顶骨架、型材、浴霸、灯具等进行捆绑式销售,商家包施工,这样省时又省力,但造价往往会偏高。
如果业主想自主选购,一定要注意电气设备与吊顶型材之间的匹配关系。
确定好灯位、通风口及各种照明孔口的位置,确保上述设备验收合格。
现场墙面基本完成。
吊顶材料和作业条件具备后,我们就来具体看一下集成吊顶是如何施工作业的。
集成吊顶施工主要包括弹线放样、安装吊杆、固定收边条、设备安装、安装龙骨、铺排扣板、打胶清理 7 个步骤。
集成吊顶开始后,工人师傅首先应该对吊顶区域进行弹线放样。
根据吊顶大样图,用水平仪抄出水平线,校验平整度,用笔标出基准线,在天花顶面画出吊顶布局和龙骨走向,标明龙骨距离线,确定打孔点和吊杆位置,经复验后方可进行下道工序。
弹线结束后,开始打孔安装吊杆,吊杆间距不超过 90cm,打孔深度不宜超过4cm,以防破坏墙体内预埋管线和防水层。

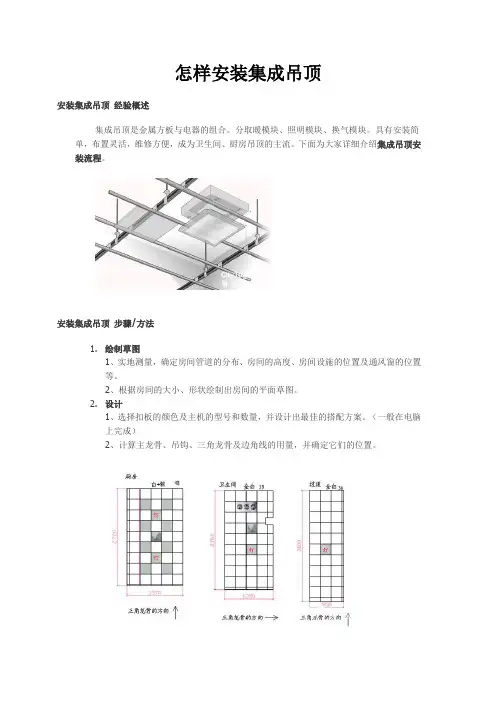

集成吊顶安装详细步骤附图解来源:新筑课堂集成吊顶只要掌握了方法就很好安装,容易上手,为大家收集了集成吊顶安装详细步骤,希望能够给大家带来参考。
1、准备好吊顶安装所需的各种工具集成吊顶安装前准备工作:安装前首先要确保卫厨需安装吊顶的空间无漏水现象,无裂痕,确保水电路等相应设施已铺设完成。
然后还要检验一下安装面是否有足够的强度,若不符合要求应采取加固措施;根据预装电器所需的高度计算出装上吊顶后,房间所剩空间的高度,以便于边角线的安装。
集成吊顶安装所需工具:卷尺(测量长度和高度)、透明水管(墙体的水平测量)、墨斗(墙体弹线)、等边直角三角尺(边角料等斜边切割测量)、剪刀(材料细微的修剪)、切割机(切割龙骨、收边条)、磨光机(材料毛边的修整)、电锤(墙体打孔)、手枪钻(龙骨等材料的打孔)、金刚钻头(瓷砖墙体的打孔)、钢磋(磨收边条的毛边)、木锤(平整扣板)、铁锤(敲击铁钉)、10寸8寸扳手(旋紧螺帽)、钢钳(钳夹材料)、麻花钻头(材料打孔)、冲击钻头(墙体打孔)、一字/十字螺丝刀(松紧螺丝)、接线板(连接电源)、试电笔(测试带电与否)、锯弓、锯条(切割材料细微修整)、墙纸刀(细微修整)2、确定安装高度,安装吊顶收边线a、边角线的安装将确定吊顶的安装高度与水平度。
b、在瓷砖贴到顶的情况下,在墙面的一边取离地面220-240cm 高的一点,用透明水管固定墙面另一边的重合点然后弹线,确定好打孔位置后用金刚钻头钻孔。
c、若吊顶高度可用瓷砖高度来决定的话,则可采用木条是3cm 厚度*墙面的长度,用钢钉把木条固定在瓷砖上方墙面上,根据确定的安装高度在木条上用墨斗弹出水平线安装收边条。
d、收边条按实际长度截取,两头用等边直角三角尺量取45°角然后用钢锯条锯出45°(注:因为墙角不一定都是90°所以应该按照实际角度来截取)。
将截取完的收边条用钢锉磨去毛边,收边条与墙体固定时,各螺钉的间距应在30~40厘米,各切角务必对齐不能有间隙。
铝扣板吊顶施工方法及施工工艺(示范文本)一、工艺流程弹顶棚标高水平线、划龙骨分档线→固定吊挂杆→安装边龙骨→安装主龙骨→安装次龙骨→罩面板安装→验收二、施工工艺1、弹顶棚标高水平线、划龙骨分档线:用水准仪在房间内每个墙(柱)角上抄出+1000㎜水平点,弹出水准线,从水准线量至吊顶设计高度加上金属板的厚度和折边的高度,用墨线沿墙(柱)弹出边龙骨的下皮线。
龙骨宜平行房间长向安装,一般从吊顶中心向两边分,间距为900~1200㎜,一般取1000mm为宜。
2、固定吊挂杆件:采用膨胀螺栓固定吊挂杆件。
采用ф8的吊杆,吊杆可以采用冷拔钢筋或盘圆钢筋。
制作好的吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径要稍大于膨胀螺栓的直径。
灯具、风口及检修口等要设附加吊杆。
3、安装边龙骨:边龙骨要按弹线安装,沿墙(柱)上的边龙骨控制线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上或用射钉枪固定,射钉间距应不大于吊顶次龙骨的间距。
铝扣板用密封胶直接收边。
4、安装主龙骨:主龙骨应吊挂在吊杆上。
主龙骨间距900㎜~1200㎜,一般取1000mm为宜。
主龙骨应起拱,起拱高度为房间短跨度的1/500。
主龙骨的悬臂段不应大300㎜,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
相邻主龙骨吊挂件正反安装,以保证主龙骨的稳定性,主龙骨挂好后应调平。
5、安装次龙骨:次龙骨与主龙骨用专用吊卡或螺栓连接,铝扣板的次龙骨,应使用产品厂家提供的专用次龙骨,与主龙骨直接连接。
用T形镀锌铁片连接件把次龙骨固定在主龙骨上时,次龙骨的两端应搭在L形边龙骨的水平翼缘上。
在通风、水电等洞口周围应设附加龙骨,附加龙骨的连接用拉铆钉铆固或螺钉固定。
6、铝扣板安装:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
7、饰面板上的灯具等设备的位置应合理、美观,与饰面的交接应吻合、严密。
第一节石膏板、矿棉板吊顶1、施工条件(1顶棚内的各种管线及设备要安装完毕,并经试水打压试验合格,灯位、通风口及各种露明孔口位置已确定好。
(2墙面、地面湿作业已完成。
(3先做样板间,对顶棚的起拱度、灯槽、通风口等处进行构造处理,经鉴定认可后再大面积进行。
2、施工流程弹吊顶标高水平线→划龙骨分档水平线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装罩面板→接缝处理3、施工要点(1基层处理:吊顶工程进行前,墙面应施工完成,边龙骨安装部位应平整光滑。
楼板有问题应及时处理,处理完毕后方可开始吊顶工程。
2)弹线定位:根据设计图纸,将吊点及龙骨位置弹在楼板底面上。
根据楼层+50线,在四周墙面用尺竖向量至顶棚设计标高,弹出顶棚标高线。
3)安装吊杆及吊挂在结构楼板的底部,用电锤按照吊点打孔,将8膨胀螺栓打入孔中,上紧拧牢,再将事先预制的一端有带8孔角钢一端丝扣焊牢固的吊杆放入拧牢固。
丝扣一端上好吊卡以备挂龙骨。
吊点布置为8吊杆间距1000mm双向,离墙距离100mm。
4)安装边龙骨根据已弹好的标高线安装边龙骨。
边龙骨用圆6塑料胀管,固定于结构墙面,其间距为500mm。
5)安装主龙骨吊杆及吊挂安装好后,再安装主龙骨,间距1.0m,安装主龙骨时接头处用接件连接牢固,相邻两个主龙骨接头要错开。
安装主龙骨方向顺着门口方向放置。
用吊筋调整标高与起拱,起拱控制在短方向的1/200。
6)安装次龙骨主龙骨放好后,与其垂直方向放次龙骨,其间距500mm,用固定卡与主龙骨连接,安装时用米尺控制龙骨间距。
7)机电管线安装机电管线走向、甩头要到位,若甩头不在正中,需要将甩头调整到面板正中位置。
8)龙骨调整吊顶龙骨的骨架形成后,用拉线调整的方法调整龙骨设计标高,中间按要求千分之五起拱,检查各连接部件是否牢固,经检查合格后进入下一道工序。
9)安装面板面板有纸面石膏板和矿棉板和塑铝板、铝合金金属板等几种。
对于普通石膏板,采用自攻螺丝攻入石膏板与龙骨连接,自攻螺丝攻入板面2mm,饰面装修时腻子刮平,接缝处理。
铝板吊顶怎么安装方法
铝板吊顶的安装方法如下:
1.准备材料和工具:铝板吊顶板、吊顶龙骨、吊顶挂件、吊线、木工电钻、螺丝刀、梯子等。
2.测量空间:使用测量工具准确测量吊顶的长度、宽度和高度。
根据测量结果购买铝板吊顶板,确保尺寸合适。
3.准备龙骨:根据吊顶的尺寸和形状,切割吊顶龙骨为合适的长度和形状。
需要确保吊顶龙骨的安装位置平整。
4.固定龙骨:使用木工电钻在墙壁上钻孔,然后将吊顶龙骨用螺丝紧固在墙壁上。
确保吊顶龙骨与地面平行,且固定牢固。
5.安装挂件:将吊顶挂件固定在天花板上,与吊顶龙骨相对应。
使用螺丝将挂件固定牢固。
6.安装铝板吊顶:将铝板吊顶板和吊顶龙骨相对应的位置,将吊线穿过吊顶龙骨和铝板吊顶板的小孔。
根据设计要求,确定铝板吊顶的位置和间距,然后将铝板吊顶板放入吊线上。
7.调整位置:安装好一块铝板吊顶板后,使用水平仪调整铝板吊顶板的位置,确保水平。
8.固定铝板吊顶:使用螺丝将铝板吊顶板与吊顶龙骨固定。
根据设计要求确定螺丝的数量和位置,确保铝板吊顶板稳固牢固。
9.完成安装:依次安装剩余的铝板吊顶板,确保每块板之间的间距均匀。
最后检查吊顶的安装质量,确保吊顶安装牢固、平整、美观。
10.清理工作:清理施工过程中产生的垃圾和杂物,保持施工现场的整洁。
铝扣板天花施工方法和技术措施一)主要施工工艺要求1.固定方法龙骨兼卡具固定法,利用薄板所具有的弹性将铝扣板卡到龙骨上,龙骨兼具龙骨与卡具双重作用,同板块配套供应。
2.铝板安装⑴板的固定:安装板块是在龙骨调平的基础上方可进行。
安装扣板时,从一个方向开始,依次安装。
如果龙骨本身兼卡具,在安板时,只要将扣板轻轻用力压一下,扣板便会卡在龙骨上。
因为扣板比较薄,富有一定弹性,扩张较为容易。
(2)接缝处理:安装铝扣板时应随安装随将方板与邻板调平调直。
接缝应严密、笔直、板缝应宽窄一致。
接缝平直偏差不得大于1.5mm(拉5m 线检查,不足5m 者拉通线检查),接缝高低偏差不得大于lmm(用直尺和楔形塞尺检查)。
整个方板顶棚表面平整度偏差,不得大于2mm(用2m靠尺和楔形塞尺检查)所有铝扣板纵横方向均应严格对齐,接缝必须笔直奔条,不得稍有弯斜。
方板接头可以齐缝,亦可错缝,应按具体设计规定办理。
3.细部调整与处理(1)与吊顶有关的灯饰、通风口、检查孔的处理。
灯饰与风口蓖子本来是照明与空调设的组成部分,但是在吊顶装饰中,它们除了具有本身的专业功能外,亦是吊顶装饰中的组成部分。
所以,选择合适得体的灯饰及风口笛子,对吊顶装饰效果影响较大,特别是灯饰,更占有举足轻重的地位。
这一点首先得从设计上考虑。
从施工的角度分析,灯饰或风口蓖子、检查孔等是吊顶表面的附加物,位置显著,如果安装质量较差,在装饰效果上很能夺人眼目。
如若其他部位做得很好,就是灯饰安得歪歪扭扭、里出外进,那么,这种吊顶仍然很难让人感到满意。
至于设计上如何选择,可从吊顶的艺术风格及使用功能上去考虑。
(2)与吊顶悬吊系统有关的大型灯饰或风口蓖子的悬吊系统的处理。
对于软质铝合金板吊顶,其悬吊系统宜与大型灯饰、风口蓖子的悬吊系统分开。
特别是龙骨兼卡具的吊顶,两者混在——起更不合适。
因为龙骨兼卡具的铝合金板吊顶,设计时只考虑了板及龙骨本身的质量,其他荷载再加到龙骨上是不合适的。
铝扣板、集成吊顶的吊顶安装方法
一、施工准备
(一)作业条件
1、安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。
2、顶棚罩面板安装前,应作完墙、地湿作业工程项目。
3、搭好顶棚施工操作平台架子。
4、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
(二)材料准备
铝合金方板板材、龙骨、吊杆等。
(三)施工机具
冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、折线、墨斗等。
二、工艺流程
基层弹线――安装吊杆――安装主龙骨――安装边龙骨――安装次龙骨――安装铝合金方板――饰面清理――分项、检验批验收
三、方式工艺
1、弱线:根据楼层标高水平线,按照设计标高,沿墙四周旨顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上画好龙骨分档位置线。
2、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用直径8膨胀螺栓固定在顶棚上。
吊杆选用直径8圆钢,吊筋间距控制在1200?L范围内。
3、安装主经骨:主龙骨一般选用C38轻钢龙骨,间距控制在1200?L范围内。
安装时采用与主龙骨配套的吊件与吊杆连接。
4、安装边龙骨:按天花净高要求在墙四周用水泥钉固定25×25?L烤漆龙骨,水泥钉间距不大于300?L。
5、安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
6、安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧紧。
7、清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
8、吊顶工程验收时应检查下列文件和记录:
①、吊顶工程的施工图、设计说明及其他设计文件;
②、材料的产品合格证书、性能检测报告、进场验收记录和复验报告;
③、隐蔽工程验收记录;
④、施工记录。
四、成品保护
1、轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不爱潮、不生锈。
2、装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。
3、吊顶龙骨上禁止铺设机电管道、线路。
4、轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上。
5、为了保护成品,罩面板安装必须在棚内管道试水、保温等一切工序全部验收后进行。
6、设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。
7、工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下疲乏工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。
五、安全措施
1、现场临时水电设专人管理,防止长明灯、长流水。
用水、用电分开计量,通过对数据的分析得到节能效果并逐步改进。
2、工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,制定严格的成品保护措施。
3、持证上岗制:特殊工程必须持有在有效期内的上岗操作证,严禁无证上网。
4、中小型机具必须经检验合格,履行验收手续后方可使用。
同时应由专门人员使用操作并负责维修保养。
必须建立中小型机具的安全操作制度,并将安全操作制度牌挂在机具旁明显处。
5、中小型机具的安全防护装置必须保持齐全、完好、灵敏有效。
6、使用人字梯攀高作业时只准一人使用,禁止同时两人作业。
