盾构管片防止渗漏施工技术培训资料
首先认识下什么是地铁盾构管片
地铁隧洞就是由盾构机把一张张预制好的混凝土管片,拼接成一个圆型的隧洞。
用上图弧型钢螺栓,通过预留的孔,把两张管片紧紧的拼凑在一起,管片间有黑色的方形橡胶垫片,起到缓冲拼接力量和形成一定缝隙的作用,安装完毕后,就组合
成一个标准圆型隧洞结构体。
管片漏水原因:就是工人在拼装过程中,密封橡胶密封条结合不紧密或者有砂粒石渣止在缝隙处形成渗漏通道,不能完全阻挡外界水源的渗入,从而导致地下水通过拼结不紧密的部位,从而渗漏进隧洞内。
具体表现形式为拼接缝缝隙有漏水或湿渍现象;螺栓孔出现漏水或湿渍;吊装安装孔出现漏水或湿渍。

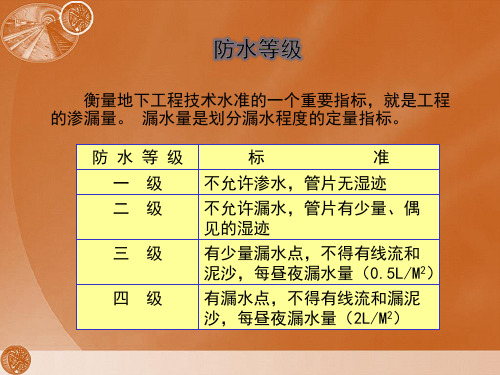

大家可以想像一下,渗漏水在重力作用下,穿过橡胶密封条呈垂直朝下的,穿过350MM厚的管片拼接缝,渗漏出来,在顶部12点区域,水就会直接垂直漏下来,在9点和3点以上位置,水就会顺着管片缝壁顺流而下形成一道道很长的漏水线。
9点和3点以下的漏点,直接通过表面是看不见的,因为管片厚350MM,渗漏水就顺着里面的橡胶密封条直接流到底部冒出来。
如何查看渗漏点,根据下面图示大家都可以清楚的了解渗漏水的流经途径和规律。
学会如何找渗漏点,根据下图的点位我们大致可以知道水的渗漏位置。
再结合电筒照射,看缝隙内是否有水痕,具体根据现场分析寻找漏水点,确定终止孔(也叫截流孔)的位置。
何为终止孔呢?故名思意,终止孔就是把水截流、停止、阻挡在一定的范围内。
因为管片拼接缝全是通缝,若只封闭表面堵漏,这样水会到处乱窜。
我们就可以在渗漏水的两端,分别钻孔洞直达黑色的密封橡胶条,钻孔时一定要垂直对准缝隙钻进去,通常350的钻头刚好钻完,凭手感可以感觉至钻到软软的,钻孔有一定阻力,或钻出的渣屑有黑色状粉末出来,就表明已钻到橡胶皮的位置。
根据缝隙内干净程度、是否有残留物,以及灌注的材料不同采用不同的堵漏方式。
管片底部缝隙内,安装过程中掉落很多水泥、膨润土及其它渣渍,可能剔不干净,具体堵漏常用工序:
1、仔细认真察看漏点后,确定钻终止孔的区域,切记一定要钻至黑色橡胶皮的位置,钻孔垂直沿着缝隙打钻,不能打偏。
特别是上脚手架高处施工时,要先在管片拼接缝口打出一定的缺口,这样进钻时就不会卡钻,目前所配电锤全带有卡钻自动停机的功能。
孔钻好后,用长弯铝管,插进孔底,闭上眼睛,用力一吹,把孔屑吹干净。
2、填充终止孔,用铁棍把快速堵漏水泥,一砣一砣的捅进去、捅紧密,这样就形成一道不透水的阻挡墙,防止渗漏水到处乱窜。
终止孔捅的质量很关键,一定要捅好。
3、钻注浆孔和出浆孔,根据实际情况(如下图),缝隙内若渣渍太多,可以在中间区域适当多增加若干个注浆孔,这样灌浆时才更加饱满。
接着在注浆孔内安装止水针头,外端仅留两公分。
止水针头的作用是浆液在灌浆机产生的推动压力的作用下,起个送浆的功能,浆液只能前进不能后退。
出浆孔安装铝管,铝管的目的是出浆时便
于操作,用钳子一夹就)达到封闭作用了。
缝隙清洁很关键,堵漏剂才能最佳粘结。
4、两个终止孔区域的缝隙缝口内有渣渍的时候,用铲刀或铁勾把缝隙内剔干净,用清水冲洗干净,可以增强快速堵漏水泥的粘结力。
缝隙清洁很关键,堵漏剂才能最佳粘结。
人工拌合快速堵漏水泥,第一遍先调软一点,用手指按进缝隙内,让堵漏水泥充填进2毫米的细小缝隙内,然后第二遍再调稍硬一点的堵漏水泥,进一步把缝口约2厘米的缝口填充紧密按压结实。
这样两个终止孔和表面封缝,形成三面挡水墙(如下图所示)。
这样灌浆时,浆液在灌浆机压力的作用下把水朝管片外面挤出去,直至灌浆材料填满整个缝隙。
从而达到堵漏的目的。
4、灌浆,根据灌注不同的材料选用不同的堵漏工法。
无收缩发泡剂,环氧树脂,水玻璃水泥,柔性粘胶超细水泥,氯丁胶水泥,丙凝等常用的材料。
进浆后,待出浆管出浆时,立即夹断铝管,再适当的补灌一下,增加压力,达到灌浆紧密的作用。
如果用电动高压灌浆机的时候,可以听机器的负荷声音,来判断是否还要继续灌注,若盲目的加压,可能会导致封缝材料被震爆,破裂,脱落。
如果灌注发泡剂,环氧材料等材料必须用完就立即清洗,以免堵塞灌浆机管道,影响第二天操作使用。
(若灌注的是环氧材料,用完就必须马上清洗,不然一两个小时后就完全凝固,导致灌浆机器直接报废)
5、用何种灌浆材料,根据公司统一安排,在此强调如何控制灌浆材料的损耗量的问题。
具体根据灌浆材料的性质来决定每个止水针头的进浆量的多少。
总之要在缝内橡胶皮部位形成完整连续的灌浆体,形成紧密的一道阻水墙,从而达到堵漏水的目的。
6、一般来说,顶部和两侧的管片进浆量会填充整个缝隙。
底部管片因为前期的填充物太多,再剔不干净的情况下,只要灌浆体在黑色橡胶皮的位置形成一道连续紧密的挡水墙即可达到堵漏的作用。
7、把溢出来的残余灌浆材料铲干净,表面弄干净。
如果重复有漏点,就立即补灌。
如果其它区域窜出来新增的渗漏点,就采取上述工法,继续堵漏施工。
8、常用工具包,常备牛油头,橡胶垫,钳子,改刀,铲刀等必备小工具。
少一样就有可能工作不能正常进行。
切记
9、返修问题,根据现场情况,以下几点造成返修的原因:
①终止孔和注浆针孔钻偏了;终止孔没有用堵漏水泥捅紧密;
②注浆孔打浅了,必须也要钻至黑色橡胶皮的位置;
③管片拼接缝隙没有清理干净,快速堵漏水泥不能有效粘结,注浆时注浆压力直接压爆,)导致返工;
④灌浆材料没有灌饱满,比如管片底部堵漏;
⑥终止孔范围内的螺栓孔必须全部用堵漏水泥封闭,防止灌浆时漏浆。
⑦施工过程中,要善于总结经验,发现问题及时改正,提高施工技能。
管片各部位堵漏工法
四川固海建筑工程有限公司。
