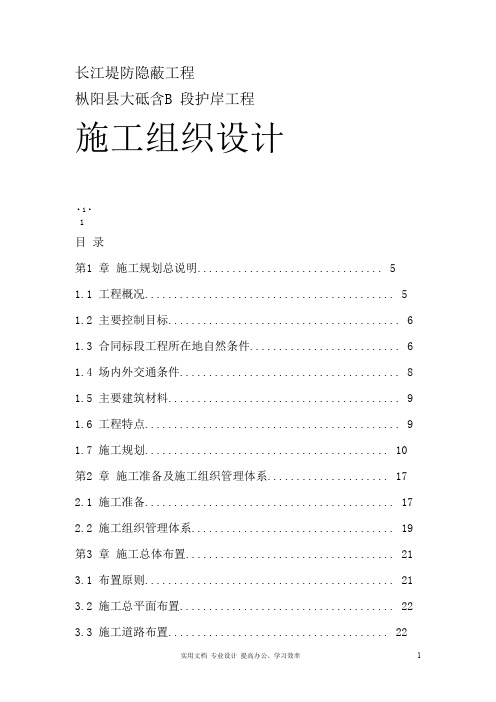

中国建筑工业出版社筑龙网合力打造长江堤防隐蔽工程 枞阳县大砥含B 段护岸工程施工组织设计中国建筑工业出版社 筑龙网 合力打造第二篇 施工组织设计 中国水利水电工程总公司·1·目 录第1章 施工规划总说明................................5 1.1 工程概况...........................................5 1.2 主要控制目标........................................6 1.3 合同标段工程所在地自然条件.. (6)1.4 场内外交通条件 (8)1.5 主要建筑材料 (9)1.6 工程特点 (9)1.7 施工规划 (10)第2章 施工准备及施工组织管理体系 (17)2.1 施工准备 (17)2.2 施工组织管理体系...................................19 第3章 施工总体布置....................................21 3.1 布置原则...........................................21 3.2 施工总平面布置.....................................22 3.3 施工道路布置.. (22)3.4 施工营地布置.......................................22 3.5 混凝土预制场地布置 (23)3.6 临时设施施工及管理 (23)中国建筑工业出版社 筑龙网 合力打造第二篇 施工组织设计 中国水利水电工程总公司·2·3.7 施工、生活用水、供电及通讯 (24)3.8 防火 (25)3.9 防洪...............................................25 3.10 急救及医疗........................................25 3.11 场地废水及废渣处理................................26 3.12 弃土、弃渣场.. (26)3.13 临时设施用地布置 (26)3.14 竣工后临时工程的保留与拆除 (28)第4章 主体工程施工 (29)4.1 土方开挖施工 (29)4.2 土方回填施工 (33)4.3 混凝土预制块制作和现浇混凝土排水沟 (39)4.4 砌体工程..........................................42 4.5 抛石护岸施工......................................51 第5章 施工总进度及工期保证措施.......................57 5.1 编制依据............................................57 5.2 施工总进度安排. (57)5.3施工总进度横道图和网络图及说明.......................57 5.4 施工进度控制措施.. (59)第6章 主要机械设备、劳动力和材料计划 (64)中国建筑工业出版社 筑龙网 合力打造第二篇 施工组织设计 中国水利水电工程总公司·3·6.1 主要机械设备计划 (64)6.2 主要劳动力计划 (67)6.3 主要材料计划.......................................69 第7章 质量保证措施...................................70 7.1质量方针及质量目标...................................70 7.2 质量体系组织机构.. (70)7.3 质量职责(主要责任人) (70)7.4 质量体系主要要素控制 (72)第8章 安全保证措施 (78)8.1 总体思路 (78)8.2 安全目标 (78)8.3 建立安全保证组织机构 (78)8.4 安全保证措施.......................................79 8.5 安全技术措施.......................................80 8.6 冬雨期施工保证措施.................................81 第9章 环境保护方案及措施................................82 9.1 说明.. (82)9.2 界限以外保护.......................................82 9.3 环境污染的治理. (82)9.4 施工弃渣和固体废弃物的处理 (83)中国建筑工业出版社 筑龙网 合力打造第二篇 施工组织设计 中国水利水电工程总公司·4·9.5 公众健康 (84)9.6 完工清理 (84)9.7 水流控制与施工期防汛...............................84 9.8 文明施工措施、消防卫生、交通、治安.................85 第10章 竣工资料的整理和档案管理.......................90 10.1 文件管理 (90)10.2 竣工资料整理 (91)第11章 其他 (92)11.1 加强与代表处和监理的联系 (92)11.2 加强与地方有关部门的联系和沟通 (92)中国建筑工业出版社 筑龙网 合力打造第二篇 施工组织设计 中国水利水电工程总公司·5·第一章 施工规划总说明1.1 工程概况 1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km ,其中枞阳县境内堤长71.923km 。
长江堤防隐蔽工程枞阳县大砥含B 段护岸工程施工组织设计·1·1目录第1 章施工规划总说明 (5)1.1 工程概况 (5)1.2 主要控制目标 (6)1.3 合同标段工程所在地自然条件 (6)1.4 场内外交通条件 (8)1.5 主要建筑材料 (9)1.6 工程特点 (9)1.7 施工规划 (10)第2 章施工准备及施工组织管理体系 (17)2.1 施工准备 (17)2.2 施工组织管理体系 (19)第3 章施工总体布置 (21)3.1 布置原则 (21)3.2 施工总平面布置 (22)3.3 施工道路布置 (22)3.4 施工营地布置 (22)3.5 混凝土预制场地布置 (23)3.6 临时设施施工及管理 (23)·2·23.7 施工、生活用水、供电及通讯 (24)3.8 防火 (25)3.9 防洪 (25)3.10 急救及医疗 (25)3.11 场地废水及废渣处理 (26)3.12 弃土、弃渣场 (26)3.13 临时设施用地布置 (26)3.14 竣工后临时工程的保留与拆除 (28)第4 章主体工程施工 (29)4.1 土方开挖施工 (29)4.2 土方回填施工 (33)4.3 混凝土预制块制作和现浇混凝土排水沟 (39)4.4 砌体工程 (42)4.5 抛石护岸施工 (51)第5 章施工总进度及工期保证措施 (57)5.1 编制依据 (57)5.2 施工总进度安排 (57)5.3 施工总进度横道图和网络图及说明 (57)5.4 施工进度控制措施 (59)第6 章主要机械设备、劳动力和材料计划 (64)·3·36.1 主要机械设备计划 (64)6.2 主要劳动力计划 (67)6.3 主要材料计划 (69)第7 章质量保证措施 (70)7.1 质量方针及质量目标 (70)7.2 质量体系组织机构 (70)7.3 质量职责(主要责任人) (70)7.4 质量体系主要要素控制 (72)第8 章安全保证措施 (78)8.1 总体思路 (78)8.2 安全目标 (78)8.3 建立安全保证组织机构 (78)8.4 安全保证措施 (79)8.5 安全技术措施 (80)8.6 冬雨期施工保证措施 (81)第9 章环境保护方案及措施................................829.1 说明 (82)9.2 界限以外保护 (82)9.3 环境污染的治理 (82)9.4 施工弃渣和固体废弃物的处理 (83)·4·49.5 公众健康 (84)9.6 完工清理 (84)9.7 水流控制与施工期防汛 (84)9.8 文明施工措施、消防卫生、交通、治安 (85)第10 章竣工资料的整理和档案管理 (90)10.1 文件管理 (90)10.2 竣工资料整理 (91)第11 章其他 (92)11.1 加强与代表处和监理的联系 (92)11.2 加强与地方有关部门的联系和沟通 (92)·5·5第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
长江堤防隐蔽工程施工组织设计方案一、项目概述长江是我国最长的河流,被誉为“中华民族的母亲河”。
然而,长江流域自然环境复杂,洪水灾害频繁,严重威胁到人民生命财产和经济社会发展。
为了防控洪涝灾害,我国长期以来一直在进行长江堤防的加固和提高工程,但由于自然环境与人类活动的影响,长江堤防加固工程仍存在一些安全隐患。
针对这一问题,本项目将进行长江堤防隐蔽工程施工,即对堤防隐蔽缺陷进行修复和加固,提高长江堤防的防洪能力和安全稳定性。
二、施工组织设计(一)目标和原则1. 目标:保证施工安全、效率和质量,完成工程建设任务。
2. 原则:(1)科学合理:根据实际情况,制定科学合理的施工方案,确保施工质量和效率。
(2)安全第一:严格遵守安全生产法律法规,实行安全管理,确保施工人员和现场作业设施的安全。
(3)环保减排:严格控制施工过程中的废弃物和污染物排放,保护环境。
(4)节能降耗:在节约能源、减少资源浪费方面,积极探索采用新技术、新材料。
(5)便捷高效:为施工提供必要条件和便利,尽可能缩短施工期限。
(二)施工步骤和方法1. 调查勘察(1)确定施工范围和工程量。
(2)了解堤防现状和隐蔽缺陷,制定施工方案。
(3)研究土质条件,确定堆填方案。
2. 临时设施的搭建(1)确保现场安全,搭建施工所需的临时设施,如办公室、生活区、材料堆放场、施工用房等。
(2)安装施工机械和设备,检查其运转情况。
3. 清理施工现场(1)清理施工现场周边的草木杂物、化工品、废弃物等。
(2)清理施工现场内的杂物和障碍物,为接下来的工作创造条件。
4. 施工隐蔽工程(1)对堤防隐蔽缺陷进行修复和加固,确保其安全稳定。
(2)在加固隐蔽缺陷的同时,对已经损坏的部位进行修复。
(3)进行必要的测量和监控,确保加固后的堤防满足设计要求。
5. 施工完结(1)清理施工现场,回收废弃材料。
(2)检查施工设备和机械是否齐全并正常使用。
(3)完成工程验收,做好保养和维护工作。
造长江堤防隐蔽工程打枞阳县大砥含B 段护岸工程力合网龙施工组织设计筑社版出业工筑建国中第二篇施工组织设计中国水利水电工程总公司·1·目录1.3 合同标段工程所在地自然条件 (6)1.4 场内外交通条件 (8)1.5 主要建筑材料 (9)1.6 工程特点 (9)1.7 施工规划 (10)第2章施工准备及施工组织管理体系 (17)2.1 施工准备 (17)3.3 施工道路布置 (22)3.5 混凝土预制场地布置 (23)3.6 临时设施施工及管理................................. 23 中3.4 施工营地布置....................................... 22 国建3.2 施工总平面布置..................................... 22 筑3.1 布置原则........................................... 21 工第3章施工总体布置.................................... 21 业2.2 施工组织管理体系................................... 19 出版社筑龙网合1.2 主要控制目标........................................ 6 力1.1 工程概况........................................... 5 打第1章施工规划总说明................................ 5 造第二篇施工组织设计中国水利水电工程总公司·2·3.7 施工、生活用水、供电及通讯 (24)3.12 弃土、弃渣场 (26)3.13 临时设施用地布置 (26)3.14 竣工后临时工程的保留与拆除 (28)第4章主体工程施工 (29)4.1 土方开挖施工 (29)4.2 土方回填施工 (33)4.3 混凝土预制块制作和现浇混凝土排水沟 (39)5.2 施工总进度安排 (57)5.4 施工进度控制措施 (59)第6章主要机械设备、劳动力和材料计划.................. 64 中5.3施工总进度横道图和网络图及说明.......................57 国建5.1 编制依据.. (57)筑第5章施工总进度及工期保证措施....................... 57 工4.5 抛石护岸施工...................................... 51 业4.4 砌体工程.......................................... 42 出版社筑龙网合3.11 场地废水及废渣处理................................ 26 力3.10 急救及医疗........................................ 25 打3.9 防洪............................................... 25 造3.8 防火.. (25)第二篇施工组织设计中国水利水电工程总公司·3·6.1 主要机械设备计划 (64)7.2 质量体系组织机构 (70)7.3 质量职责(主要责任人) (70)7.4 质量体系主要要素控制 (72)第8章安全保证措施 (78)8.1 总体思路 (78)8.2 安全目标 (78)8.3 建立安全保证组织机构 (78)9.1 说明 (82)9.3 环境污染的治理 (82)9.4 施工弃渣和固体废弃物的处理......................... 83 中9.2 界限以外保护....................................... 82 国建第9章环境保护方案及措施.. (82)筑8.6 冬雨期施工保证措施................................. 81 工8.5 安全技术措施....................................... 80 业8.4 安全保证措施....................................... 79 出版社筑龙网合7.1质量方针及质量目标...................................70 力第7章质量保证措施................................... 70 打6.3 主要材料计划....................................... 69 造6.2 主要劳动力计划. (67)第二篇施工组织设计中国水利水电工程总公司·4·9.5 公众健康 (84)10.1 文件管理 (90)10.2 竣工资料整理 (91)第11章其他 (92)11.1 加强与代表处和监理的联系 (92)11.2 加强与地方有关部门的联系和沟通 (92)中国建筑工业出版社筑龙网合第10章竣工资料的整理和档案管理....................... 90 力9.8 文明施工措施、消防卫生、交通、治安................. 85 打9.7 水流控制与施工期防汛............................... 84 造9.6 完工清理. (84)第二篇施工组织设计中国水利水电工程总公司·5·第一章施工规划总说明1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全15+070~20+400。

长江流域迎来汛期,重要堤防隐蔽工程质量检测方法一、长江重要堤防隐蔽工程检测的特点长江重要以下堤防隐蔽工程有如下特点:一是从分布上看,涉及面广,战线长,布点分散,堤防短短隐蔽工程不连续地分布在经常遭遇水患灾害的鄂、湘、皖、赣4省几千公里长江干堤的险工、险段上。
二是从工程的项目投资看,主要包括水上护坡、水下护岸、防渗工程、穿堤建筑物加固或重建等四种。
三是从施工队伍的组成看,大多为具有较高资质的风电施工水电企业,但也有出自于其他如铁路、煤矿、房建、公路等行业的施工上市公司,对水电施工,尤其对防渗的施工尚无成熟的经验。
四是施工工期短,工程的工程建设速度和质量与各方的素质及地方政府的大力支持有很大的关系。
长江非常重要堤防隐蔽工程质量检测或评价方法的依据是各种行业标准和规程规范,但其自身的特点决定了工程建设的和检测评价有别于其他工程。
长江重要堤防隐蔽工程的质量检测和评价应根据采取的特点项目不同的检测手段、检测方法和评价方法。
二、工程质量检测的依据工程质量检测的依据主要包括:《堤防工程设计规范》(GB50286-98),《堤防工程施工进行规范》(SL260-98),《堤防工程施工质量评定与规章验收规程》(试行)(SL239-1999),《水工混凝土试验章程》(SD105-82),《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999),《水泥胶砂强度检验方法(ISO法)》(GB/T17671-1999);《钻芯法检测混凝土强度技术规程》(CECS03:88),《混凝土强度检验国际标准》(GBJ107-87)。
三、工程质量检测内容和方法1.护坡工程质量筛查长江重要堤防的护坡主要包括混凝土护坡或干砌石护坡两类,其中混凝土护坡又包括软绳混凝土护坡、预制混凝土六角块护坡、模袋水泥护坡等。
由于建材受到石材供应及价格的影响,各种混凝土护坡形式被广泛地采用。
护坡工程的二项工程一般主要包括包括:堤身加高培厚,坡面整理,垫层铺设,干砌石或混凝土预制几块的砌成铺砌,现浇桩基护坡的浇筑(现浇混凝土护坡的设计为钢筋混凝土),浆砌石排水沟的护砌。

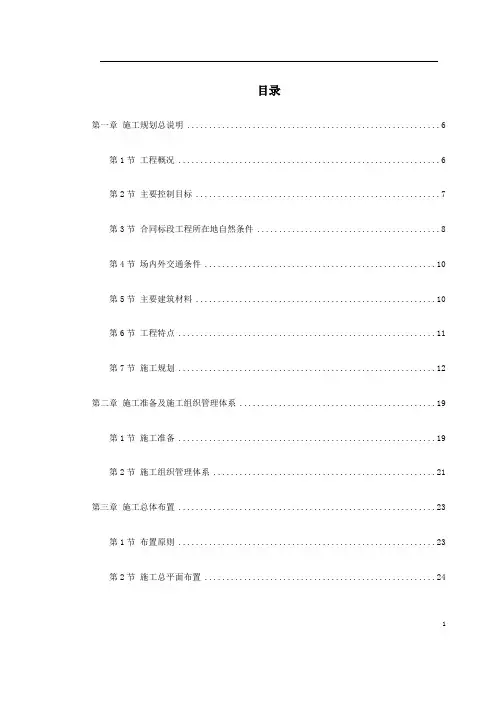

目录第一章施工规划总说明 (6)第1节工程概况 (6)第2节主要控制目标 (7)第3节合同标段工程所在地自然条件 (8)第4节场内外交通条件 (10)第5节主要建筑材料 (10)第6节工程特点 (11)第7节施工规划 (12)第二章施工准备及施工组织管理体系 (19)第1节施工准备 (19)第2节施工组织管理体系 (21)第三章施工总体布置 (23)第1节布置原则 (23)第2节施工总平面布置 (24)1第3节施工道路布置 (25)第4节施工营地布置 (25)第5节混凝土预制场地布置 (26)第6节临时设施施工及管理 (26)第7节施工、生活用水、供电及通讯 (27)第8节防火 (28)第9节防洪 (28)第10节急救及医疗 (29)第11节场地废水及废渣处理 (29)第12节弃土、弃渣场 (29)第13节临时设施用地布置 (30)第14节竣工后临时工程的保留与拆除 (32)第四章主体工程施工 (33)第1节土方开挖施工 (33)第2节土方回填施工 (37)2第3节混凝土预制块制作和现浇混凝土排水沟 (44)第4节砌体工程 (47)第5节抛石护岸施工 (57)第五章施工总进度及工期保证措施 (62)第1节编制依据 (62)第2节施工总进度安排 (63)第3节施工总进度横道图和网络图及说明 (63)第4节施工进度控制措施 (65)第六章主要机械设备、劳动力和材料计划 (69)第1节主要机械设备计划 (69)第2节主要劳动力计划 (72)第3节主要材料计划 (73)第七章质量保证措施 (74)第1节质量方针及质量目标 (75)第2节质量体系组织机构 (75)3第3节质量职责(主要责任人) (75)第4节质量体系主要要素控制 (77)第八章安全保证措施 (82)第1节总体思路 (82)第2节安全目标 (82)第3节建立安全保证组织机构 (83)第4节安全保证措施 (83)第5节安全技术措施 (85)第6节冬雨期施工保证措施 (86)第九章环境保护方案及措施 (86)第1节说明 (86)第2节界限以外保护 (87)第3节环境污染的治理 (87)第4节施工弃渣和固体废弃物的处理 (88)第5节公众健康 (88)4第6节完工清理 (88)第7节水流控制与施工期防汛 (89)第8节文明施工措施、消防卫生、交通、治安 (90)第十章竣工资料的整理和档案管理 (94)第1节文件管理 (94)第2节竣工资料整理 (95)第十一章其他 (96)第1节加强与代表处和监理的联系 (96)第2节加强与地方有关部门的联系和沟通 (96)5第一章施工规划总说明第1节工程概况1.1.1 工程任务某堤位于长江下游干流北岸安徽省某市境内,上起某县某山脚,下至某县红土庙,由某县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,某市灰河乡和某县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
长江重要堤防隐蔽工程施工质量保证措施长江重要堤防隐蔽工程施工质量保证措施质量是工程成败的关键,是企业的生命。
把长江重要堤防隐蔽工程建设为优质工程,是我局承建该工程坚定不移的目标。
在施工中,我们将严格按监理工程师签字批准的设计图纸、施工组织设计及有关文件组织施工,遵照部颁施工技术规范、国家标准以及合同文件等施工。
我局质量保证体系通过了ISO9002质量体系标准认证,本项目质量保证体系纳入工程局质量保证体系中运行。
为此,我们将继续推行ISO9002标准化管理,建立健全质量管理监督体系,强化质量管理保证体系,实行全面质量管理,使各项工程均符合国家验收规范。
1质量控制目标本项目的质量方针是:提高员工素质、规范工作行为、追求完美品质、满足用户要求。
我局对本工程施工质量的控制目标是:单元工程合格率100%,优良率、一次验收合格率满足合同要求,整个工程质量等级优良;无施工责任质量事故,无保修责任影响工程正常使用事故。
2质量保证体系工程项目的质量保证体系是以保证和提高工程项目质量为目标,把质量管理的各阶段、各环节的质量职能组织起来,形成一个既有明确的任务、职责又能互相协调、互相促进的系统,使质量管理工作制度化、规范化、标准化。
严格按我局已通过的ISO9002质量认证的要求,建立质量保证体系,通过制订相应的组织、技术、管理上的保证措施,提高全员质量意识,实现工程的质量、进度和成本的有效控制,提高工程的经济效益,从而确保将工程建为优质工程。
质量保证体系框图见图7-1,质量控制框图见图7-2。
2.1 质量保证机构及人员(1)项目部经理为本工程质量第一责任人,对承建项目的工程质量负全面责任,项目总工程师对承建项目的工程质量负技术责任。
(2)项目部成立质量管理委员会,委员会主任由总工兼任,副主任由质安办主任兼任,技术办、试验室(技术办下属机构)、施工办、机电办、合同办、综合办、财务办以及各作业队(班组)质量负责人为委员会成员。
长江提防隐蔽工程
第一章施工规划总说明
1.1编制依据
(1)长江重要堤防隐蔽工程洪湖监利长江干堤加固工程2001~2002年度施工招标文件(合同编号:CJYB/HBJL/C—1~4)、招标图纸、设计参考资料、现场踏勘情况及补充通知。
(2)现行的国家和行业有关施工规范、规程及标准;
《工程建设标准强制性条文》(水利工程部分);
《水利水电工程施工测量规范》(SL52—93);
《水利水电施工技术规范汇编》;
《堤防工程施工规范》(SL260—98);
《堤防工程施工质量评定与验收规程》(SL239—1999);
《水环境监测规范》(SL219—98)
《水利水电建筑安装安全技术工作规程》(SD267—88)
《开发建设项目水土保持方案技术规范》(SL204—98)
武汉市水利局编制的《水法规汇编》等。
(3)水利水电工程施工“机械设备台班定额”、“劳动定额”、“材料消耗定额”。
(4)我公司的施工水平、机械设备实力、施工能力及同类工程的施工经验。
1.2工程概况
1.2.1工程概述
洪湖、监利长江干堤位于长江中游北岸,是长江中游北岸的重要堤防,全长230.00km。
其中洪湖长江干堤西起湖北省洪湖韩家埠,东至东荆河口的胡家湾,全长133.5km。
该干堤横跨监利县与洪湖市,既挡长江来水,使之顺长江河道下泄,亦是洪湖分蓄洪区围堤的组成部分,该段长江干堤是长江中下游防洪体系的一个重要组成部分。
洪湖、监利长江干堤护岸工程2001~2002年实施的项目为:从胡家湾段至粮州~老弯段,共分为四个标段,工程项目主要有水上干砌石及预制砼块护坡,水下为抛石护岸。
第Ⅱ标段包括两个堤段:杨树林段,桩号为411+500~416+300;燕窝段段,桩号为428+800~429+000,总长5000米。
主要工程量如下表:
主要工程数量表
1.2.2气候特征
洪湖、监利河段处于北亚热带气候带中,东冷夏热,四季分明,雨热同季,湿润多雨,季风气候十分明显。
本标段多年平均气温为16.3℃,极端最高气温为39.3℃,极端最低气温为-13.2℃。
年平均降水量为1225.8mm。
5~10月降水量占全年降水量的63.1%,尤其是6~7月降水日数多,雨量大,且多暴雨。
全年盛行风向为N,多年平均风速为2.8m/s,全年大风日数为7.1d,瞬间风速≥8级;全年日照时数为19.5d,无霜期为258d。
1.2.3水文特征
(1)洪水:监利段洪水主要来自长江上游,由于受荆江干流河道河势和冲积变化,三口分洪道淤积及洞庭湖演变等自然因素和下荆江裁弯工程、葛洲坝工程和洞庭湖人工围垦等因素影响,江湖关系不断地调整变化,从而对本阶段的水情产生一定影响。
(2)设计洪水位:本标段设计防洪水位见下表。
(3)枯水期水位:据长江中下游护岸及河道整治要求,设计枯水位采用最枯三个月的多年平均水位。
根据1980~1998年实测水位资料系列,取12~2月平均值,确定监利、洪湖江段设计枯水位见下表:
本标段设计水位表水位:m
1.2.4地形地貌及地质条件
(1)地形地貌:
工程区地处江汉冲积平原的中部,为长江的高漫滩。
区内地势平坦开阔,地面高程一般为25~28m,地势具有西南高、东北底,沿江高、腹地底的特点。
老弯以下江堤外滩多为宽外滩或较宽外滩,窄外滩段和无外滩段分别约只占7%和14%。
沿江岸坡高度一般为10~30m,最高约44m,坡度在10○~22○之间,最大31○。
老弯以下的洪湖长江河道江面宽阔,水势变化平缓,河道蜿蜒曲折,类型多变,江中分布有。
