2008年《全国统一消耗量定额河北省消耗量定额》宣贯资料一、2008年《全国统一建筑工程基础定额河北省消耗量定额》1、适用范围及作用2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。
2、主要特点2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。
具有以下特点:(1)定额水平贴近实际。
2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。
(2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。
(3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。
3、重点说明一、共性说明(1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。
各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。
(2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。
2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。
2012年《全国统一安装工程预算定额河北省消耗量定额》解释第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752?答:按2-751或2-752.2.桥架安装是否包含支架安装?答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道的定义不明确,电井是否属于处置通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设”项目。
4.章节说明中“电缆沿垂直通道敷设高度超过20m(6层),可套用垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30-20m(即超过部分套用垂直通道),此项是否可以明确一下?答:指竖向敷设部分,即30m。
5.电缆工程计算规则中,电缆敷设弛度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷设20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设弛度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=(100桥架+20暗敷+2*3.5预留)*(1+2.5%波形系数)。
6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以”100m/束“为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式执行同一项目。
9.第二册“2-543”“2-544”顶管工程是否包括工作井的挖埋,与市政定额--排水工程-顶管工程有什么区别?管径不同时能否互套?答:第二册中的顶管不包括工作的挖坑,主要适用于电缆保护管短距离顶管或过小区道路顶管。
河北2012装饰装修定额说明及计算规则电子版全国统一建筑装饰装修工程消耗量定额河北省消耗量定额HEBGYD-B-2012B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。
二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。
三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。
四、地面刷素水泥浆按B.2墙柱面相应项目计算。
五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。
六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。
七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。
八、水泥砂浆地面如压线时,每100㎡增加1.58工日。
九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。
十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。
十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。
十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。
十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。
十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。
十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。
十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

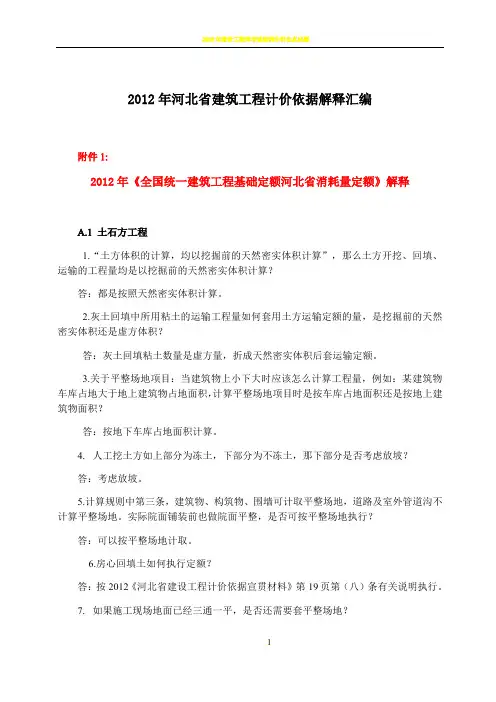

2012年河北省建筑工程计价依据解释汇编附件1:2012年《全国统一建筑工程基础定额河北省消耗量定额》解释土石方工程1.“土方体积的计算,均以挖掘前的天然密实体积计算”,那么土方开挖、回填、运输的工程量均是以挖掘前的天然密实体积计算?答:都是按照天然密实体积计算。
2.灰土回填中所用粘土的运输工程量如何套用土方运输定额的量,是挖掘前的天然密实体积还是虚方体积?答:灰土回填粘土数量是虚方量,折成天然密实体积后套运输定额。
3.关于平整场地项目:当建筑物上小下大时应该怎么计算工程量,例如:某建筑物车库占地大于地上建筑物占地面积,计算平整场地项目时是按车库占地面积还是按地上建筑物面积?答:按地下车库占地面积计算。
4.人工挖土方如上部分为冻土,下部分为不冻土,那下部分是否考虑放坡?答:考虑放坡。
5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院面铺装前也做院面平整,是否可按平整场地执行?答:可以按平整场地计取。
6.房心回填土如何执行定额?答:按2012《河北省建设工程计价依据宣贯材料》第19页第(八)条有关说明执行。
7.如果施工现场地面已经三通一平,是否还需要套平整场地?答:套用平整场地。
桩与地基基础工程1.桩基工程中第19条“人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。
”入岩增加费如何计算?例如:工程成孔深度8m,其中1m进入岩石层,套用成孔定额时是按8m计算,另外再套用1m入岩增加费;还是按7m计算,另外再套用1m入岩增加费?答:套8m项目,增加1m入岩增加费。
2.桩基工程中土层锚杆子目只有水泥砂浆子目,没有干混砂浆子目,现在施工现场均要求采用干混砂浆,如何执行?答:按以下定额执行。
(子目略)3.预制管桩填心部分的托板以及与锚入基础的放射筋如何套用?答:管桩中的托板套用铁件制作、安装项目;锚入基础的放射筋套用钢筋制作、安装项目。
4.桩基础工程中,说明中第十条,前提条件是灌注桩还是预制桩,还是二者均适用?答:均适用。
2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》解释B.1楼地面工程一、B1-90—96陶瓷地砖项目中地砖损耗为2%,而施工规范规定地砖不赶整砖时必须在两侧靠墙部位破砖,宽度不小于整砖的1/3,这样损耗加大平均10%左右,是否可以调整?答:定额损耗率已综合考虑施工规范的要求。
如为弧形或异型及拼花时,损耗率可按实际调整。
二、房心、槽边填筑级配砂石如何套用定额项目?答:房心填级配砂石执行垫层项目,槽边填筑按相应垫层项目人工乘以系数0.7系数。
三、细石砼地面随打随抹没有相应项目,如何计算?答:混凝土地面已包括原浆随打随抹,如设计要求加浆随打随抹另套B1-38(水泥砂浆楼地面一次抹光随打随抹)项目。
四、楼地面中的细石混凝土若采用商品混凝土,如何计算?答:应套用B1-54—B1-57(混凝土商品混凝土地面)项目。
B.2墙柱面工程一、本章说明第十六条第3款中“每个平面面积在1m3以内的鑲贴面”是否包含门窗洞口侧壁?答:不包含,门窗洞口侧壁并入墙体材料面层工程量。
二、墙面抹水泥砂浆当为毛坯不压光时,如何计算?答:按B2-17(水泥砂浆(砂浆找平层墙面))项目计算。
三、内墙瓷砖周长大于1.2米时如何选用定额?答:按本章说明第十六条第4款(4.内墙瓷砖周长大于1200mm时,按外墙面砖相应项目执行)执行。
四、玻璃幕墙定额中无开启扇(四连杆和锁具)的费用,如何计算?答:按本章说明第二十一条第1款(1.玻璃幕墙设计有平开、推拉窗者,仍使用幕墙项目,窗型材、窗五金相应增加,其他不变)执行。
B.3天棚工程一、B3-309、310成品雨篷是否含斜拉杆费用?答:不含,斜拉杆费用可另计。
二、本章工程量计算规则规定,阳台、雨篷挑檐下抹灰工程量均按水平投影面积计算。
阳台、雨篷下如果有梁,是否展开计算?答:阳台、挑檐下有梁时梁侧面展开并入天棚抹灰工程量。
B.4门窗工程一、成品钢门框套用什么项目?答:参照B4-236(彩板窗安装,附框安装)执行。
第一篇2008年《全国统一建筑工程基础定额河北省消耗量定额》宣贯资料综合说明一、编制概况为搞好我省工程造价计价依据的改革,使建设工程计价依据适应建筑市场和建筑技术发展的需要,规范建筑市场计价行为,我站于2006年6月21日向省建设厅报送了《关于编制2008年河北省建设工程计价依据的请示》(冀建价[2006]15号文),拟编制2008年河北省建设工程计价依据。
省建设厅于2006年7月20日做出批复(《河北省建设厅关于省工程建设造价管理总站编制2008年河北省建设工程计价依据的批复》冀建质[2006]341号),同意我站编制2008年河北省建设工程计价依据,并提出了具体编制要求。
我站根据省建设厅的指示精神,组织编制了2008年《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)。
本定额从2006年10月开始编制,至2008年6月完成印刷稿,经过了省内外调研、制定编制方案、确定编制细则、项目划分、确定定额水平,总说明、章说明及工程量计算规则的修订,生成基价、专家审查、全省审查、定额水平测算、向计价标准编制领导小组汇报等阶段。
编制期间多次征求建设单位、设计单位、施工单位及有关管理部门的意见,使本定额更好地反映我省实际,保证了编制工作的顺利完成。
本定额工程量计算规则从定额中分离出来,与装饰装修、安装、市政工程量计算规则形成《河北省消耗量定额工程量计算规则汇编》。
按照《河北省建设厅关于颁布2008年<全国统一建筑工程基础定额河北省消耗量定额>等计价依据的通知》(冀建质[2008]396号)精神和,本定额于2008年7月1日起执行,2008年7月1日前完成的工作量仍执行2003年《河北省建筑工程预算综合基价》及其配套的相关文件。
二、指导思想、编制原则及依据(一)指导思想工作贯彻党和国家关于工程建设的方针政策,促进新材料、新技术、新工艺及建筑节能与环保技术的推广应用,适应各种计价方式的需要。
第二篇2012年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》宣贯资料装饰装修定额编制组二〇一二年七月第一部分综合说明一、编制概况为使计价依据符合“十二五”发展的需要, 合理确定和有效控制建设工程造价,根据省住房和城乡建设厅《关于印发〈河北省建设工程新一轮计价依据编制工作方案〉的通知》(冀建质[2011]77号),我站组织专家、技术骨干、专业人员于2011年2月开始编制2012年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称“本定额”),于2012年6月定稿,交付印刷。
(一)编制步骤本定额经过成立编制组、调查研究、定额编制、征求意见、修改完善、审查、报批等阶段。
具体步骤如下:省内外调研、成立编制组、制定编制方案、确定编制细则、项目划分、项目划分征求意见、项目划分审查、补充子目、定额水平调整,总说明、章说明及工程量计算规则的修订,生成基价、统稿会、定额水平测算、完成审查稿、全省审查会、综合组审查会、向计价标准编制领导小组汇报等步骤。
编制期间多次征求建设单位、设计单位、施工单位及有关管理部门的意见,项目划分稿及定额初稿予以网上公示征求社会意见,使本定额更好地反映我省实际,保证了编制工作的顺利完成。
本定额编制期间,编制组赴北京、浙江、安徽等11个兄弟省(市)学习定额编制经验,与省内20余家企业座谈,了解建筑装饰装修工程计价需要,收集了120余条编制意见及建议。
项目划分稿收到有关意见25条,定额初稿收到有关意见45条,编制组均认真研究,予以妥善解决,保证了定额的高质、合理。
(二)编制任务分配本定额由河北省工程建设造价管理总站主编,唐山市造价管理站参编,完成整部定额的编制工作。
唐山市造价站在接到任务后,高度重视,成立了由经验丰富的技术人员组成的编制组,聘请了20余名造价咨询、房地产、施工单位具有丰富造价管理经验的专家把关,出色地完成了具体的定额编制任务。
本定额编制组组成如下:组长:金春平副组长:李现通李鹏宇王淑杰赵春成员:(按姓氏笔画顺序排列,排名不分先后)于芳于法鑫马新利王卫东王立乾王海广王惠洁王鹏杰石秀艳冯佩杰边晓非毕研绛朱晓明任保利刘方凯刘亚军刘金桥刘俊奇刘美娜孙汉利孙艳茹李长玺李兰贞李素兰杨丽娜杨学东邱建忠张越张永强张志伟张林林林永民赵建存胡艳君信兰英姚立荣徐放郭双杰黄芸常久忠梁建功焦晓玲董素云葛怀银翟玉东薛昆二、本定额颁发河北省住房和城乡建设厅于二〇一二年六月十八日,以冀建市〔2012〕406号文件颁发本定额,自2012年7月1日起执行,原颁发的计价依据及2010年《河北省建筑安装工程节能项目消耗量定额》自2012年7月1日起停止执行。

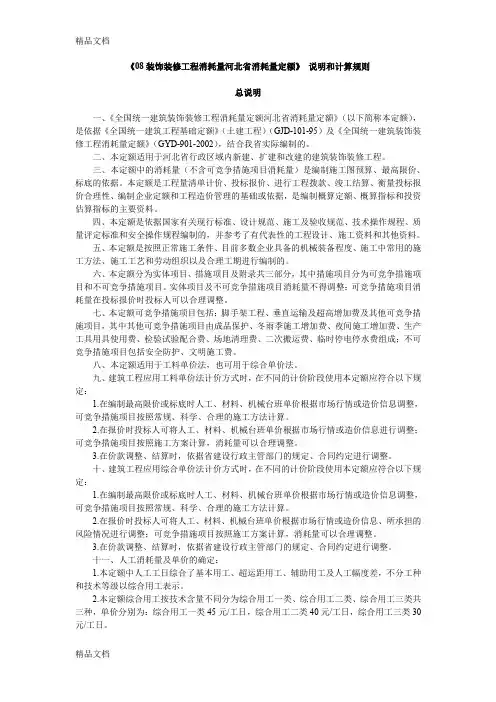

《08装饰装修工程消耗量河北省消耗量定额》说明和计算规则总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际编制的。
二、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额是依据国家有关现行标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。
五、本定额是按照正常施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
六、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
七、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他可竞争措施项目,其中其他可竞争措施项目由成品保护、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全防护、文明施工费。
八、本定额适用于工料单价法,也可用于综合单价法。
九、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2012年河北省建筑工程计价依据解释汇编附件1:2012年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1 土石方工程1.“土方体积的计算,均以挖掘前的天然密实体积计算”,那么土方开挖、回填、运输的工程量均是以挖掘前的天然密实体积计算?答:都是按照天然密实体积计算。
2.灰土回填中所用粘土的运输工程量如何套用土方运输定额的量,是挖掘前的天然密实体积还是虚方体积?答:灰土回填粘土数量是虚方量,折成天然密实体积后套运输定额。
3.关于平整场地项目:当建筑物上小下大时应该怎么计算工程量,例如:某建筑物车库占地大于地上建筑物占地面积,计算平整场地项目时是按车库占地面积还是按地上建筑物面积?答:按地下车库占地面积计算。
4.人工挖土方如上部分为冻土,下部分为不冻土,那下部分是否考虑放坡?答:考虑放坡。
5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院面铺装前也做院面平整,是否可按平整场地执行?答:可以按平整场地计取。
6.房心回填土如何执行定额?答:按2012《河北省建设工程计价依据宣贯材料》第19页第(八)条有关说明执行。
7.如果施工现场地面已经三通一平,是否还需要套平整场地?答:套用平整场地。
A.2桩与地基基础工程1.桩基工程中第19条“人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。
”入岩增加费如何计算?例如:工程成孔深度8m,其中1m进入岩石层,套用成孔定额时是按8m计算,另外再套用1m入岩增加费;还是按7m计算,另外再套用1m入岩增加费?答:套8m项目,增加1m入岩增加费。
2.桩基工程中土层锚杆子目只有水泥砂浆子目,没有干混砂浆子目,现在施工现场均要求采用干混砂浆,如何执行?答:按以下定额执行。
(子目略)3.预制管桩填心部分的托板以及与锚入基础的放射筋如何套用?答:管桩中的托板套用铁件制作、安装项目;锚入基础的放射筋套用钢筋制作、安装项目。
4.桩基础工程中,说明中第十条,前提条件是灌注桩还是预制桩,还是二者均适用?答:均适用。

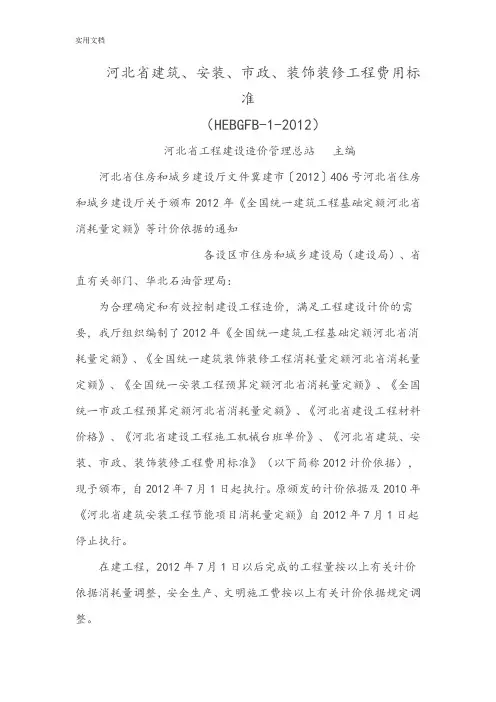

河北省建筑、安装、市政、装饰装修工程费用标准(HEBGFB-1-2012)河北省工程建设造价管理总站主编河北省住房和城乡建设厅文件冀建市〔2012〕406号河北省住房和城乡建设厅关于颁布2012年《全国统一建筑工程基础定额河北省消耗量定额》等计价依据的通知各设区市住房和城乡建设局(建设局)、省直有关部门、华北石油管理局:为合理确定和有效控制建设工程造价,满足工程建设计价的需要,我厅组织编制了2012年《全国统一建筑工程基础定额河北省消耗量定额》、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》、《全国统一安装工程预算定额河北省消耗量定额》、《全国统一市政工程预算定额河北省消耗量定额》、《河北省建设工程材料价格》、《河北省建设工程施工机械台班单价》、《河北省建筑、安装、市政、装饰装修工程费用标准》(以下简称2012计价依据),现予颁布,自2012年7月1日起执行。
原颁发的计价依据及2010年《河北省建筑安装工程节能项目消耗量定额》自2012年7月1日起停止执行。
在建工程,2012年7月1日以后完成的工程量按以上有关计价依据消耗量调整,安全生产、文明施工费按以上有关计价依据规定调整。
安全生产、文明施工费计取和管理按照我厅《关于加强建设工程安全生产文明施工费计取和管理的指导意见》执行。
2012计价依据由省工程建设造价管理总站负责管理和解释。
请在执行中认真积累资料,及时反馈意见,以臻完善。
二〇一二年六月十八日目录1 总说明 52 费用项目组成 63 规费计取方式 104 有关规定 125 建筑、安装、市政、装饰装修工程费用标准 135.1 建筑工程费用标准 135.2 安装工程费用标准 175.3 市政工程费用标准 195.4 装饰装修工程费用标准 215.5 包工不包料工程费用标准 226 工程计价程序 (2)4附录1 建设部、财政部《关于印发<建筑安装工程费用项目组成> 的通知》(建标﹝2003﹞206号). 25附录2 住建部《关于转发财政部、安全监管总局<企业安全生产费用提取和使用管理办法>的通知》(建质﹝2012﹞32号) 29 附录3 河北省住房和城乡建设厅《关于印发<关于加强建设工程安全生产、文明施工费计取和管理的指导意见>的通知》(冀建市﹝2012﹞386号) (39)附录4 河北省住房和城乡建设厅《关于调整建筑安装概算定额等计价依据安全生产文明施工费的通知》(冀建市﹝2012﹞408号) (45)附录5 河北省住房和城乡建设厅《关于建设工程实施“优质优价”的通知》(冀建质﹝2011﹞756号) 47附录6 河北省住房和城乡建设厅、河北省发展和改革委员会《关于调整现行建设工程计价依据中综合用工单价的通知》(冀建质﹝2012﹞195号) 48附录7 河北省建设厅《关于印发<河北省建筑工程最高限价和竣工结算备案监督管理办法>的通知》(冀建法﹝2007﹞315号) 50 附录8 河北省建设厅《关于印发<河北省建筑工程造价管理办法>的通知》(冀建法﹝2006﹞003号) 551 总说明1.0.1 《河北省建筑、安装、市政、装饰装修工程费用标准》(以下简称本标准)是根据建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标﹝2003﹞206号),结合我省实际情况,综合测算编制的。
第B.1章楼地面工程一、设计垫层材料的配合比和混凝土强度等级,如与项目取定不同时,可根据设计要求按规定的配合比进行换算。
二、垫层项目如用于基础垫层时,人工、机械乘以系数1.20(不含满堂基础)。
三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.37,材料乘系数0.98。
四、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。
五、整体面层、块料面层的结合层和底层(找平层)的砂浆、石子浆、细石混凝土配合比和厚度,设计与项目取定不同时,可按设计要求调整。
六、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。
七、水泥砂浆地面如压线时,每100m2增加 1.58工日。
八、块料面层如为弧形或异型及拼花时,定额未列项目,其材料损耗率可按实际调整。
九、陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,石材楼地面干粉型粘结剂厚度取定4mm。
干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100m2增减干粉型粘结剂169kg,水增减0.042m3,其他不变。
十、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。
十一、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015m2的石材,执行点缀定额项目。
十二、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。
十三、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。
十四、木地板填充材料,可按有关章节相应项目计算。
十五、设计规定龙骨的间距、规格和型号如与定额取定不同时,可按设计调整,但人工、机械不变。
十六、防静电活动地板子目中已包括各种附件配件。
十七、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。
楼梯踢脚线按相应踢脚线项目乘以系数1.15计算。
十八、楼梯不包括板底及侧面抹灰。
板底抹灰执行本册B.3天棚工程相应项目,侧面抹灰按本册B.2墙柱面工程相应项目计算。
全国统一建筑装饰装修工程消耗量定额河北省消耗量定额本定额共包含以下内容:总说明第一部分实体项目B.1 楼地面工程B.2 墙柱面工程B.3 天棚工程B.4 门窗工程B.5 油漆、涂料、裱糊工程B.6 其他工程第二部分措施项目一、可竞争措施项目B.7 脚手架工程B.8 垂直运输及超高增加费B.9 其他可竞争措施项目二、不可竞争措施项目B.10 不可竞争措施项目第三部分附录附录一材料、成品、半成品损耗率表附录二材料、成品、半成品价格取定表附录三施工机械台班价格取定表总说明主要介绍定额的编制背景、编制依据、考虑因素,定额的作用、使用范围、主要内容,定额使用中各章节共性问题的说明、特殊情况的处理方法,使用定额前应认真阅读理解,只有这样才能正确执行相关定额。
总说明内容如下:一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是依据《全国统一建筑工程基础定额》(土建工程)(GJD一10l一95)及《全国统一建筑装饰装修工程基础定额》(GJD一90l一2002)的基础上,结合我省实际编制的。
二、本定额适用于河北省行政区域内的新建、扩建的装饰装修工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据占本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额是依据国家有关现行标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。
五、本定额按照正常的施工条件、目前大多数施工企业具备的机械化程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
六、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
七、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他可竞争措施项目,其中其他可竞争措施项目由成品保护、冬雨季施工增加费、夜问施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全防护、文明施工费。
八、本定额适用于工料单价法,也可用于综合单价法。
九、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
3.在价款调整、结算时,依据省建设行政主管部门的规定、合同约定进行调整。
十、建筑工程应用综合单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息、所承担的风险情况进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
3.在价款调整、结算时,依据省建设行政主管部门的规定、合同约定进行调整。
十一、人工消耗量及单价的确定:1.本定额中人工工日综合了基本用工、超运距用工、辅助用工及人工幅度差,不分工种和技术等级以综合用工表示。
2.本定额综合用工按技术含量不同分为综合用工一类、综合用工二类、综合用工三类共三种,单价分别为:综合用工一类45元/工日,综合用工二类40元/工日,综合用工三类30元/工日。
十二、材料消耗量及单价的确定:1.本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计人了相应损耗。
材料、成品、半成品的损耗,包括场内运输损耗、现场存放损耗和施工操作损耗。
2.本定额中的材料是按选定的材料规格或综合后计算的,其选用标准见“材料、成品、半成品价格取定表”,实际工程所使用材料的品种、规格与定额不同时,可以调整。
材料价格是依据2008年《河北省建设工程材料价格》确定的。
3.用量很少、占材料费比重很小的零星材料合并为其他材料费。
4.主要材料、成品、半成品损耗率见附录二。
十三、机械台班消耗量及单价的确定:1.本定额的机械台班用消耗量量是按正常合理的机械配备、机械施工功效测算确定的。
2.机械台班单价采用2008年《河北省建设工程施工机械台班单价》。
十四、建筑材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至施工操作地点的水平运输所需要的劳动工日和机械台班,已按正常合理的施工运距计算在定额的项目中。
十五、本定额中木材不分板材和方才,均以XX(指硬木、杉木或松木)锯材取定。
即:经过加工的称锯材,未经过加工的称原木。
木材木种分类如下:一类:红松、水桐木、樟子松。
二类:白松(方杉、冷杉)、杉木、杨木、柳木、椴木。
三类:青松、黄花松、秋子松、马尾松、东北榆木、柏木、苦楝木、梓木、黄波萝、椿木、楠木、柚木、樟木。
四类:栎木(柞木)、檀木、槐木、荔木、麻栗木(麻栎、青刚)、桦木、荷木、水曲柳、华北榆木、榉木、橡木、枫木、核桃木、樱桃木。
十六、本定额中木材消耗量是指加工后的规格料的消耗量,烘干木材单价中已包括参考烘干费110元/m3;烘干木材用量中包括了6.5%的烘干损耗;lm3原木参考综合出材率为66%。
十七、本定额未附混凝土和砂浆配合比,使用时按《全国统一建筑工程基础定额河北省消耗量定额》附录一中配合比相应的项目计算。
十八、本定额的工作内容中说明了主要施工工序,次要工序虽未说明,但均已考虑在本定额中。
十九、现场使用建设单位水电时,水电费按如下方式计算:单独设置水、电表,按计数结算;未单独设水、电表,按定额实体项目与措施项目基价之和的0.80%结算(其中水费0.09%,电费0.71%),该系数为参考,实际不同时,可按实结算。
二十、本定额中以“×××以内"或“×××以下"表示者,均包括“×××”本身;“×××以外"或“×××以上"者,则不包括其本身。
二十一、未尽事宜详见各章节说明及附注。
A.1 楼地面工程楼地面是房屋建筑底层地坪与楼层地坪的总称,底层地面的基本构造层次为面层、垫层和基层(地基);楼层地面的基本构造层次为面层、基层(楼板)。
本章包括垫层,找平层,整体面层,块料面层,橡塑面层,其他面层,踢脚线,楼梯装饰,栏杆、栏板、扶手装饰,台阶装饰及零星装饰共11节,合计402个子目。
垫层分为素土垫层、灰土垫层、碎砖垫层、砂石垫层和混凝土垫层,共计26个子目。
找平层分为水泥砂浆找平层、细石混凝土找平层和沥青砂浆找平层,共计9个子目。
整体面层分为水泥砂浆、现浇水磨石、水泥豆石浆、混凝土、剁假石、彩色水泥、彩色聚氨酯、自流平面层等,共计29个子目。
块料面层分为天然石材、人造大理石、陶瓷地砖、玻璃地砖、水泥花砖、缸砖、陶瓷锦砖、标准砖、预制水磨石板、方整石、混凝土板、凹凸麻假石块面层等,共计75个子目。
橡塑面层分为橡胶板、塑料板、塑料卷材、塑胶地面面层等,共计6个子目。
其他面层分为地毯、竹木地板、防静电活动地板和金属复合地板等,共计48个子目。
踢脚线分为水泥砂浆及水泥彩色踢脚线、现浇水磨石踢脚线、石材踢脚线、块材踢脚线、塑料踢脚线、木质踢脚线、防静电踢脚线和金属踢脚线等,共计39个子目。
楼梯装饰分为水泥砂浆(豆石浆)面层、现浇水磨石面层、石材面层、块料面层、地毯面层等,共计27个子目。
栏杆、栏板、扶手装饰,共计78个子目。
台阶装饰分为水泥砂浆台阶、现浇水磨石台阶、石材台阶、块料台阶等,共计24个子目。
零星装饰分为石材零星项目、块料零星项目、波打线及石材刷保护液、面层酸洗打蜡、分隔条及防滑条等,共计41个子目。
一、整体面层整体面层是指以水泥、水、砂石骨料或添加某些外加剂,经混合、搅拌后现场整体浇注而成的地面面层。
根据构成材料的不同可分为:水泥砂浆、现浇水磨石、水泥豆石浆、混凝土、剁假石、彩色水泥、彩色聚氨酯及自流平地面等。
(一)水泥砂浆面层水泥砂浆楼地面有单层和双层两种主要做法,单层做法是在面层抹一层20~25mm厚1:2或1:2.5的水泥砂浆;双层做法是先抹—层13~15mm厚1:3的水泥砂浆找平层,再抹5~7mm,厚1:15或1:2的水泥砂浆面层。
后者比前者地面强度高,干缩少,耐久性和防水性更好,不易起砂。
根据楼地面基层的不同、使用要求的不同及中间层所用材料的不同,构造层次设置也不尽相同,常见构造做法见图5-2-2所示。
(二)现浇水磨石面层现制水磨石地面是将水泥做胶结材料,大理石或白云石等中等硬度石料的石屑做骨料形成水泥石屑浆浇抹硬结后,经酸洗、磨光、打蜡而成的地面面层,面层下的找平层,一般用20mm厚1:3水泥砂浆,当有预埋管道和受力构造要求时,应采用不小于30mm厚的细石混凝土找平层,面层与找平层之间,刷素水泥浆结合层一道,分格条常用铜条、铝条和玻璃条三种。
混凝土面层按粗骨料的粒径不同分为细石混凝土面层和混凝土面层。
二、块料面层块料面层是指以一定形状、规格的石质及陶瓷等块料铺设而成的地面面层。
(一)石质块料面层常用的石质块料面层包括:天然大理石面层、花岗岩面层、人造大理石面层、预制水磨石面层及假石面层等。
1.大理石、花岗岩面层2.预制水磨石面层(二)陶瓷块料面层常用的陶瓷块料面层包括:陶瓷锦砖面层、缸砖面层、陶瓷彩釉砖面层、瓷质无釉砖面层等。
三、橡塑面层橡塑面层是指以人造合成树脂(如聚氯乙烯等塑化剂),加入适量填料(如石粉、木粉及石棉等),再掺入颜料,底面衬以麻布经热压而成的地面面层;或用软质聚乙烯塑料地毡、橡胶地毡铺贴而成的地面面层。
四、其他面层(一)地毯地毯分为天然纤维地毯和合成纤维地毯两大类,包括羊毛地毯、混纺地毯、化纤地毯、剑麻地毯、尼龙地毯等。
(二)木地板木地面是指表面粘贴或铺钉木板而形成的地面。
根据材料不同,可分为纯木材地板、复合木地板和软木地板;根据构造方式,可分为空铺木地板和实铺木地板。
五、踢脚板踢脚板,亦称“踢脚线”,是楼地面与墙面相交处一个重要的构造节点。
踢脚板的一般高度为100~200mm,材料应与楼地面材料相同,所以构造上常与楼地面归为一类。
常见的有水泥砂浆踢脚板、现制或预制水磨石踢脚板、陶瓷板块踢脚板、石材板块踢脚板、木踢脚板及塑料踢脚板等。
