铁路接触网软横跨更换施工技术探讨摘要:铁路行业在时代的发展下也在快速进步,对于这一行业而言,安全是最关键的。
提到安全,就不能忽视电气化铁路牵引供电系统,铁路运营是否能确保安全,和这一系统的运行状态息息相关。
而接触网又是这一系统中的关键设备。
因此,要让铁路的运行更加顺利、可靠,就要多关注接触网这一部分,确保其安全可靠。
在具体工作中,能够发现,除了要选用高质量的材料,施工工艺也是一个必须关注的点。
在铁路接触网软横跨更换施工中,有较多的重难点,这是需要进行全面分析的。
因此,本文就对软横跨施工进行分析。
关键词:铁路接触网;软横跨施工技术引言:现如今我国的客货运数量在逐年增加,相应的对于铁路行业提出的要求越来越高。
在实际工作中也能够发现,铁路接触网软横跨施工变得更多了,尤其是改扩建工程。
在这一部分的施工中,流程复杂是一个不容忽视的特点,因此,施工开展之前,一定要有明确的流程,完善的计划。
此外,应根据这一施工的特点,提前预测在施工中可能会出现哪些问题,并拟定好解决措施。
做好了这些工作,才能更好地确保工程质量,进而进一步为铁路安全运行保驾护航。
一、施工准备在电气化铁路建设的过程中,接触网是至关重要的,这是一个核心设备。
它所起到的作用是供电,主要是通过在铁路上空架设来完成自身的职能。
多股道接触悬挂通过横向线索悬挂在线路两侧的支柱上的装配方式称为软横跨,软横跨由站场线路两侧支柱(称为软横跨支柱)和悬挂在支柱上的横向承力索、上、下部固定绳、软横跨直吊弦及支持和连接它们的零件组成。
软横跨更换施工需合理组织、统筹安排、突出重点,对关键工序进行严格把控,做出亮点。
在施工的过程中,相关人员要做好安全保障,比如安全帽以及安全带等,都要佩戴好。
二、施工技术要点(一)软横跨测量要点这一环节包含多个方面,比如股道的轨面高差等。
以这一内容为例,如果在开展测量工作时,只考虑了正线最高轨面具体的位置,就会导致失误,在此基础上,当线路安装这一部分工作完成后,定位坡度就会出现不准确的问题,相应的会影响线路接触线的高度,导致其不符合相关要求。

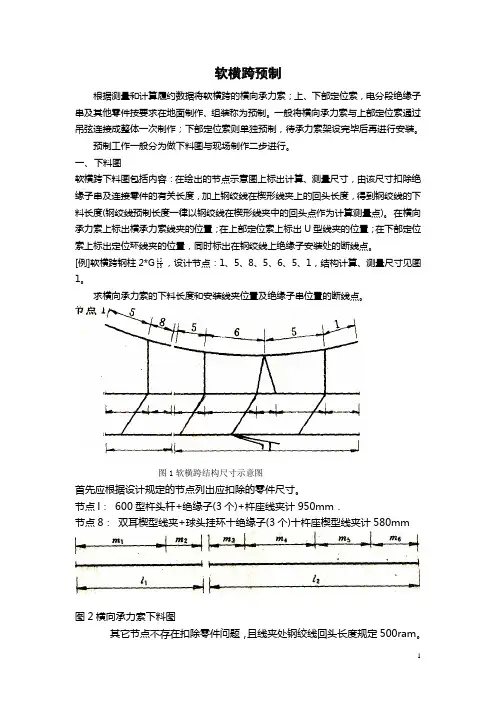

软横跨预制根据测量和计算履约数据将软横跨的横向承力索;上、下部定位索,电分段绝缘子串及其他零件按要求在地面制作、组装称为预制。
一般将横向承力索与上部定位索通过吊弦连接成整体一次制作;下部定位索则单独预制,待承力索架设完毕后再进行安装。
预制工作一般分为做下料图与现场制作二步进行。
一、下料图软横跨下料图包括内容:在绘出的节点示意图上标出计算、测量尺寸,由该尺寸扣除绝缘子串及连接零件的有关长度,加上钢绞线在楔形线夹上的回头长度,得到钢绞线的下料长度(钢绞线预制长度一律以钢绞线在楔形线夹中的回头点作为计算测量点)。
在横向承力索上标出横承力索线夹的位置;在上部定位索上标出U型线夹的位置;在下部定位索上标出定位环线夹的位置,同时标出在钢绞线上绝缘子安装处的断线点。
[例]软横跨钢柱2*G15,设计节点:1、5、8、5、6、5、1,结构计算、测量尺寸见图131。
求横向承力索的下料长度和安装线夹位置及绝缘子串位置的断线点。
图1软横跨结构尺寸示意图首先应根据设计规定的节点列出应扣除的零件尺寸。
节点l:600型杵头杆+绝缘子(3个)+杵座线夹计950mm.节点8:双耳楔型线夹+球头挂环十绝缘子(3个)十杵座楔型线夹计580mm图2横向承力索下料图其它节点不存在扣除零件问题,且线夹处钢绞线回头长度规定500ram。
作出下料图如图2 m1=C1一节点l扣除尺寸+500=3390(mm)=3050(mm) 。
M3=m2=3050(mm)M4=C3=5020(mm)M5=c4=5010(mm)M6=C5一节点l应扣除尺寸+500=3760—950+500=3310(mm)M总=ml+m2+m3+m4+m5+m6=3390+3050+3050+5020+5010+33lO=22830(mm)尺寸复核:C1+C2+C3+C4+C5=3840+5680+5020+5010+3760=23310(mm)式中C1、C5——支柱内缘至相邻线路中心距离(mm);‘C2~C4——相邻两轨中心距离(mm)。

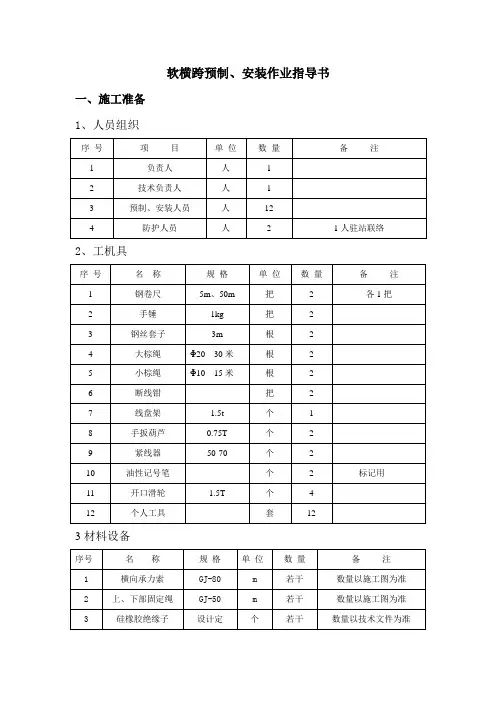

软横跨预制、安装作业指导书一、施工准备1、人员组织2、工机具3材料设备二.操作程序1、工艺流程图2、操作方法:(1)软横跨测量:1)、测支柱斜率。
使用经纬仪测量支柱顶端(钢柱测外缘,混凝土柱测内缘)至支柱底部轨面标高处(钢柱为基础面,混凝土柱地线孔位)的水平偏值。
2)、测高差。
使用水准仪测量最高股道轨面与钢柱基础面(或混凝土柱地线孔位)及各股道轨面的高差。
3)、测量侧面限界和股道间距。
用50m钢卷尺在支柱最高轨面标高线平面上,依次测量出钢柱外缘(或混凝土柱内缘)到相邻线路中心的水平距离和各股道线间距。
4)、做好现场数据原始的记录。
(2)软横跨计算:根据测量数据,采用我方的软横跨计算软件进行软横跨计算,并将计算出的软横跨预制图表打印出来。
(3)软横跨预制1)预制前应先清理现场。
用盘线支架支好钢绞线盘。
若两端没有可利用的固定物,需打两处临时地锚。
展放钢绞线前,一端先做好回头,然后展放钢绞线,用钢丝套子将回头固定在一端地锚上,另一端打上楔形紧线器。
通过手扳葫芦与另一端地锚联结。
2)用手扳葫芦紧线,使钢绞线绷紧。
3)从做好回头的一端起测,两人拉钢卷尺,一人按预制图中各分段尺寸依次测量读数,一人用油性记号笔做标记。
4)按已做好的标记及下料图安装横承线夹或定位环线夹。
预制横向承力索或上、下部固定绳。
5)在横承线夹的U型环内安装上部直吊线,预制上、下部固定绳,则在定位环线夹的环内安装斜拉线,斜拉线安装要求同上部吊线(见图2)。
6)在钢绞线断线标记点两端各用Φ1.6铁线绑扎两圈,然后用断线钳断线,并煨制回头。
(见图3)。
7)把预制好的横向承力索(或固定绳)各个分线段和硅橡胶绝缘子连接起来,并用手扳葫芦紧线将两端线索绷紧,复测横向承力索(或固定绳)的总长。
8)复测合格后,在横向承力索(或固定绳)两端楔形线夹上分别写明安装的支柱号,然后将预制好的横向承力索(或固定绳)盘成圈。
用铁线绑扎紧便于运输。
(4)软横跨安装1)、将预制好的横向承力索上部固定绳及绝缘子等运送至现场。
