井下作业施工现场标准化讲解共30页
- 格式:ppt
- 大小:2.52 MB
- 文档页数:30

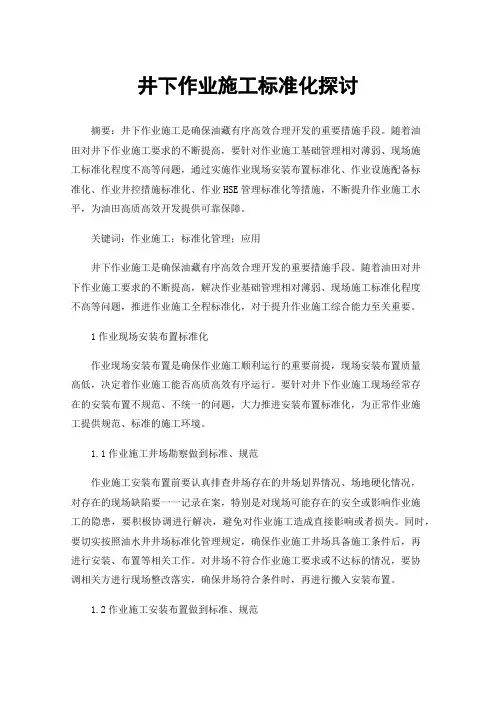

井下作业施工标准化探讨摘要:井下作业施工是确保油藏有序高效合理开发的重要措施手段。
随着油田对井下作业施工要求的不断提高,要针对作业施工基础管理相对薄弱、现场施工标准化程度不高等问题,通过实施作业现场安装布置标准化、作业设施配备标准化、作业井控措施标准化、作业HSE管理标准化等措施,不断提升作业施工水平,为油田高质高效开发提供可靠保障。
关键词:作业施工;标准化管理;应用井下作业施工是确保油藏有序高效合理开发的重要措施手段。
随着油田对井下作业施工要求的不断提高,解决作业基础管理相对薄弱、现场施工标准化程度不高等问题,推进作业施工全程标准化,对于提升作业施工综合能力至关重要。
1作业现场安装布置标准化作业现场安装布置是确保作业施工顺利运行的重要前提,现场安装布置质量高低,决定着作业施工能否高质高效有序运行。
要针对井下作业施工现场经常存在的安装布置不规范、不统一的问题,大力推进安装布置标准化,为正常作业施工提供规范、标准的施工环境。
1.1作业施工井场勘察做到标准、规范作业施工安装布置前要认真排查井场存在的井场划界情况、场地硬化情况,对存在的现场缺陷要一一记录在案,特别是对现场可能存在的安全或影响作业施工的隐患,要积极协调进行解决,避免对作业施工造成直接影响或者损失。
同时,要切实按照油水井井场标准化管理规定,确保作业施工井场具备施工条件后,再进行安装、布置等相关工作。
对井场不符合作业施工要求或不达标的情况,要协调相关方进行现场整改落实,确保井场符合条件时,再进行搬入安装布置。
1.2作业施工安装布置做到标准、规范井下作业施工场安装布置都有明确的标准与要求,要切实按照《现场标准化摆放标准》的规定进行现场安装。
包括布置井场,竖立井架,设备安装与管理,井控预防设备与设施,安全用电管理,值班室的设立,作业施工用具与设备,以及蓄液池等相关内容,都要对照标准进行布置安装。
一般来说,在作业施工安装布置过程中,都有明确的井场安装布置平面图,所有安装布置都要切实按照平面图进行操作,为确保安全施工、标准施工、规划施工夯实基础。

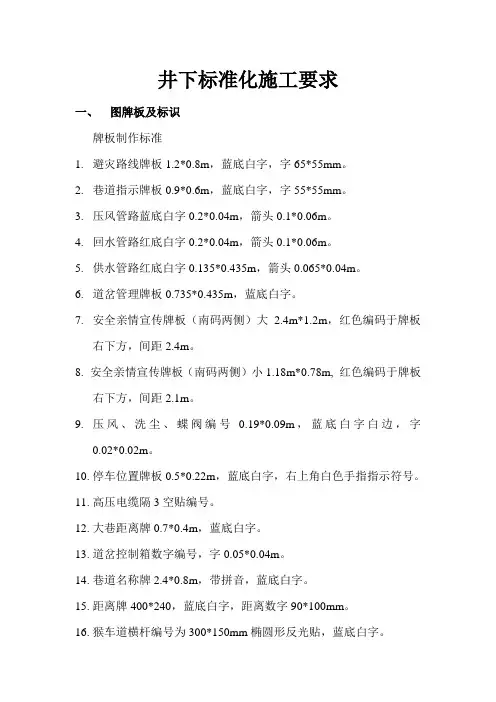

井下标准化施工要求一、图牌板及标识牌板制作标准1.避灾路线牌板1.2*0.8m,蓝底白字,字65*55mm。
2.巷道指示牌板0.9*0.6m,蓝底白字,字55*55mm。
3.压风管路蓝底白字0.2*0.04m,箭头0.1*0.06m。
4.回水管路红底白字0.2*0.04m,箭头0.1*0.06m。
5.供水管路红底白字0.135*0.435m,箭头0.065*0.04m。
6.道岔管理牌板0.735*0.435m,蓝底白字。
7.安全亲情宣传牌板(南码两侧)大2.4m*1.2m,红色编码于牌板右下方,间距2.4m。
8.安全亲情宣传牌板(南码两侧)小1.18m*0.78m, 红色编码于牌板右下方,间距2.1m。
9.压风、洗尘、蝶阀编号0.19*0.09m,蓝底白字白边,字0.02*0.02m。
10.停车位置牌板0.5*0.22m,蓝底白字,右上角白色手指指示符号。
11.高压电缆隔3空贴编号。
12.大巷距离牌0.7*0.4m,蓝底白字。
13.道岔控制箱数字编号,字0.05*0.04m。
14.巷道名称牌2.4*0.8m,带拼音,蓝底白字。
15.距离牌400*240,蓝底白字,距离数字90*100mm。
16.猴车道横杆编号为300*150mm椭圆形反光贴,蓝底白字。
a)(注:字体均采用文泰大黑,牌板四边要求贴白边,避灾路线、巷道指示、巷道名称白边为10mm宽,其余白边为6mm宽。
)b)牌板吊挂标准⏹避灾路线牌板下檐位于腰线上0.5m。
⏹巷道名称牌板下檐与腰线一齐。
⏹道岔及阻挡车装置标志牌板下檐与腰线一齐。
⏹亲情牌板吊挂巷道中心,下檐高度为2.6m。
⏹悬挂式距离牌及无极绳绞车信号牌上檐距底板高度为2.2m。
⏹巷道指示牌挂于碹岔鼻子上方,视碹岔大小而定。
⏹安全确认、劳动定员、绞车及喷浆机牌板上檐高度距底板1.8m。
⏹测风、瓦检及局扇牌板下檐与腰线一齐。
⏹停车位置牌板下檐距底板1.7m。
⏹反光块每15m一组距巷道底板1.8m悬挂。
井下作业施工质量标准及技术要求(教学稿)一、教学内容:以石油工业出版社1996年版“井下作业监督”一书第三章“井下作业施工质量标准及技术要求”为基础,内容包括井下作业施工质量标准;井下作业技术标准;事故处理三节,具体内容作了修改和补充,主要是三方面:1、删除、修改了过时了的或不适应的内容。
2、补充了部分适应于新的管理和技术发展的操作和技术标准。
3、增加了“参考标准”内容。
二、教学方法和要求1、要求:熟悉井下作业各工序施工标准和技术标准;了解相关工序的操作标准和技术标准。
2、特点:实践性、条文性。
3、方法:全面学习,以自看为主,结合实际,提倡讨论,重点讲解,同时介绍一些相关资料。
三、目录第一节井下作业施工质量标准1.1.井下作业施工原则1.2.施工工序质量标准1.2.1压井质量标准1.2.2拆装井口质量标准1.2.3搭井口操作台质量标准1.2.4起下油管、抽油杆质量标准1.2.5清腊质量标准1.2.6洗井质量标准1.2.7检下泵操作质量标准1.2.8起下封隔器质量标准1.2.9补孔操作质量标准1.2.10起下电潜泵质量标准1.2.11水力活塞泵作业质量标准及施工规程1.2.12封串封堵质量标准1.2.13试注试配质量标准1.2.14酸化施工质量标准1.2.15压裂施工质量标准第二节井下作业技术标准2.1.油管管理与使用技术标准。
2.2抽油杆维护技术标准2.3管式泵的检验标准2.4作业队工具配套标准(略)第三节井下事故处理技术要求3.1一般规定3.2打捞抽油杆和绳索3.3管卡处理3.4复杂打捞3.5套管的修理第一节井下作业施工质量标准1.1.井下作业施工原则1.1.1作业施工符合QHSE(Quality, Health, Safety, Environment. 即质量、健康、安全、环境)管理要求。
※体现了井下作业施工以质量为主,以健康、安全、环境保护为前提的现代管理要求,摒弃了速度第一,忽视工程质量、忽视人员健康与安全、忽视环境保护的旧的管理模式。
井下作业标准化及检查井下作业现场HSE标准化的目的是为了进一步加强井下作业系统的HSE管理基础工作,规范井下作业施工现场的“三标”管理,减少各种事故的发生,实现井下作业系统的本质化安全。
其主要内容包括:一、基础资料管理1.1 HSE实施程序现场有HSE实施记录,应急预案并组织经常性的演练,各项内容填写认真、齐全、属实、无漏项。
1.2生产班组HSE工作记录 HSE风险识别、评估齐全、内容真实,措施到位;班名、地点、主持人、参加人、记录人等内容填写清楚、工整。
1..3特殊作业施工票证工业动火、临时用电、高处作业等特殊作业必须按规定进行审批,申请人、申请日期、批准人、作业人签字清楚,不准代签。
制定防护措施具体详细,现场配备合格。
二、环境保护2.1污水池防渗作业污水池采用了防渗措施,防渗布铺设规范、有效。
2.2作业井场清洁生产严格执行国家《清洁生产促进法》和“十大无污染作业法”,施工过程中使用的各种有毒有害化学物品集中管理,施工用水循环利用,生活垃圾实行集中深埋等。
2.3“三废”综合治理环保交接井场“三废”得到了综合利用;上修前、后井场环境保护交接责任书填写齐全、交接验收合格;禁止就地燃烧原油、废油品或其他废弃物;按油田有关环境保护规定加强井场用水、泥浆和污水的管理。
三、作业过程安全管理3.1劳保用品穿戴按“两穿三戴”规定穿戴劳保防护用品,并正确使用;上井架、驴头等高处作业必须系安全带、使用速差自控器或攀升保护器。
高温、腐蚀施工配备相应劳保护具。
3.2劳动纪律无睡岗、串岗、脱岗、酒后上岗现象,严格执行岗位职责和操作规程,落实HSE措施,杜绝“三违”现象。
3.3持证上岗特殊工种培训合格持相应证件上岗,全员持HSE上岗证。
3.4巡回检查作业施工中各岗位严格执行巡回检查制度,无缺项、无漏检;进行施工前的隐患评估,并针对存在的隐患制定切实可行的防范措施。
3.5开工验收严格执行开工验收制度;存在问题有整改、复查记录。
