超长悬挑梁板结构施工方案应用分析
- 格式:pdf
- 大小:257.00 KB
- 文档页数:2
高空超大重载异形悬挑飞檐梁板支模施工工法高空超大重载异形悬挑飞檐梁板支模施工工法一、前言高空超大重载异形悬挑飞檐梁板支模施工工法是一种针对高空工程中悬挑梁板的施工工法。
该工法通过采取一系列的技术措施和安全措施,实现了高空超大重载异形悬挑飞檐梁板的支模施工。
二、工法特点该工法的主要特点包括:支模结构简单、施工效率高、安全可靠。
通过采用模板与支撑结构的组合,实现了高空悬挑梁板的支模施工,同时还能适应不同形状的悬挑梁板设计需求。
三、适应范围该工法适用于高空工程中的异形悬挑梁板支模施工,例如高层建筑、大型桥梁等工程。
四、工艺原理该工法的实际应用基于以下几个方面的工艺原理:1. 结构设计原理:根据悬挑梁板的形状和负荷要求,合理设计支撑结构和模板形式。
2. 施工工艺原理:根据支模需求,分析悬挑梁板施工现场的实际情况,并根据具体要求确定合适的施工工艺。
3. 技术措施原理:采取一系列技术措施,包括预浇混凝土支撑、强固支模结构、定型悬挑梁板等,实现施工工法的稳定和成功。
五、施工工艺1. 准备工作:包括施工方案设计、安全计划编制等。
2.结构支撑:根据设计要求,搭建支撑结构并进行强固。
3. 模板安装:根据悬挑梁板的形状和尺寸,安装适应性模板。
4.钢筋布置:根据设计要求,在模板内布置钢筋。
5. 预浇混凝土支撑:在模板底部浇筑混凝土支撑。
6. 预制悬挑梁板:根据设计要求,预制并定型悬挑梁板。
7. 悬挑梁板安装:将预制完成的悬挑梁板安装到支模系统上。
8. 预应力张拉:根据设计要求,对悬挑梁板进行预应力张拉。
9. 后期处理:包括拆除模板、清理现场等。
六、劳动组织在施工过程中,需要组织施工人员、吊装人员、检测人员等。
根据工程规模和工期安排,合理分配施工人员的工作任务,确保施工进度和质量。
七、机具设备1. 吊装设备:包括吊车、塔吊等,用于悬挑梁板的安装和吊装作业。
2. 模板设备:包括模板支架、固定器、定型模板等,用于支撑和定型悬挑梁板。
高层建筑屋面大悬挑钢筋混凝土梁板施工工法1.前言为了建筑立面的美观,许多高层建筑的屋盖设计成悬挑长度2-4m的钢筋混凝土梁板结构。
此类屋盖模板体系的施工难点是:架设高度高、悬挑长度长、模板荷载大、属危险性较大工程,各种常用的模板体系不能满足强度、刚度及稳定性的要求,或经济上不合理,或难以保证施工安全。
我公司通过对此类模板体系的研究、设计及施工实践,总结成功的经验编写本工法。
2.工法特点2.1 根据屋盖挑出长度的不同,在屋盖下两层或三层楼盖上挑出工字钢平台,在工字钢平台上搭设钢管作支架立柱的模板体系。
2.2 工字钢平台由工字钢、钢索、锚环等组成,它将模板体系的荷载传至高层建筑的主体结构上。
它受力合理、传力明确,能满足强度、刚度及稳定性的要求。
2.3 工字钢平台的架设与主体结构的施工同步进行,不占用工期的关键线路,它使模板体系的搭设高度和材料用量减小,能保证施工安全。
3.适用范围本工法适用于高层建筑悬挑长度为2-4m的钢筋混凝土屋盖的施工。
4.工艺原理如图5.2.1-1,在屋盖下两层或三层楼盖上挑出的工字钢平台承受了由钢管立柱传来的模板体系的荷载。
钢索、锚环是工字钢平台的支点。
钢索将部分荷载传给工字钢平台上的各层楼盖的边梁,另一部分荷载则由锚环和钢垫板传给支承工字钢平台的楼盖。
5.施工工艺流程及操作要点5.1施工工艺流程如图5.1-1图5.1-1施工工艺流程图5.2操作要点5.2.1 方案编制技术负责人应组织相关技术人员认真学习图纸、了解现场情况,编制施工方案。
工字钢平台的基本形式如图5.2.1-1。
应综合考虑屋盖的挑出长度、屋盖下各层楼盖的层高以及楼盖边梁的截面高度,以各道钢索与水平面的夹角不小于45o为宜, 以确定工字钢平台架设在哪一层上。
当屋盖挑出长度<3m时、工字钢平台设在屋盖下第二层,设一道钢索为宜;当屋盖挑出长度≥3m时、工字钢平台设在屋盖下第三层,设二道钢索为宜。
图5.2.1-11、支架采用钢管扣件作模板支架,并应在钢管上端设置可调顶托。
大跨度悬挑梁板支撑架工程方案一、悬挑梁板结构概况:随县县委县政府综合楼建筑总面积22300平方米,该工程主楼主体九层轴○4~○17/轴○C~○H现浇梁板系悬挑结构的悬臂构件。
副楼主体六层轴○1 ~○5/轴○B~○D及○16~○20/轴○B~○D现浇梁板系悬挑结构的悬臂构件。
悬挑梁板结构详见结构平面图(附图)。
二、方案确定:该悬挑梁板结构的模板支架搭设为施工的重点、难点,选择模板支架的搭设方法是关键。
支架方法选择主要从悬挑梁板结构特点、施工条件、工期及技术经济指标等方面综合比较后确定。
选择悬挑式支架的搭设方法,支架具有负弯矩大、自重大、施工难度大、工期长、成本高等特点;选择吊架的搭设方法,吊架的吊点无法保证;选择钢管模板支架的搭设方法,工期短(支架搭设与结构施工可穿插进行),安全可靠,经济合理。
经过详细周密的研究分析,最后选择钢管及工字钢悬挑模板支架作为该悬挑梁板结构施工的支撑系统。
在屋面采用搭设垂直支撑系统(与外悬挑脚手架相同方案)从九层搭设斜向支撑系统,下面脚手架支撑槽钢及上部钢丝绳斜拉。
三、支架计算:(一)荷载计算(依据JGJ130-2001)1、构件自重荷载a、内立杆 38.4N/m×20m=768Nb、外立杆 38.4N/m×20m=768Nc 、大横杆(内、外)4×1.5m ×5步×38.4N/m=1152Nd 、小横杆 38.4N/m ×1.5m ×10步=576Ne 、密目式安全网 5N/㎡×1.5m ×10m=75Nf 、剪刀撑 1.5m ÷cos45。
×2×10m ÷9m ×38.4N/m=181.02Ng 、栏杆 38.4N/m ×1.5m ×5步=288Nh 、扣件 13.2/个×(5+0.5)×6步+18.4N/个×10÷6×2=497Ni 、连墙杆 38.4N/m ×0.5m ×10m ÷4m=48N2、恒载恒载是指脚手架的结构自重及构、配件自重。
超长悬挑主体框架结构施工工法超长悬挑主体框架结构施工工法一、前言超长悬挑主体框架结构是一种在施工过程中采用悬挑臂预制和整体吊装的工法,被广泛应用于大型建筑工程的施工中。
本文将对超长悬挑主体框架结构施工工法进行详细的介绍和分析。
二、工法特点超长悬挑主体框架结构施工工法具有以下几个特点:1. 效率高:采用预制和整体吊装的方式进行施工,大大提高了施工效率。
2. 节约成本:通过预制减少了现场施工时间和人力成本,并降低了材料浪费。
3. 结构安全:采用整体吊装的方式,保证了结构的整体性和稳定性。
4. 可塑性强:能够适应不同形状和角度的悬挑结构的施工需求。
5. 环保节能:减少了建筑工地的垃圾和污染物的产生,达到了环保节能的目的。
三、适应范围超长悬挑主体框架结构施工工法适用于以下范围:1. 大型建筑工程,如高层建筑、桥梁、体育场馆等。
2. 需要悬挑结构的建筑项目,如悬挑柱、悬挑梁等。
四、工艺原理超长悬挑主体框架结构施工工法的工艺原理主要包括以下几个方面:1. 预制悬挑臂:根据实际需求,在工厂或现场进行悬挑臂的预制,并进行必要的加固和检测。
2. 吊装安装:在施工现场,采用起重机械进行整体吊装,将预制的悬挑臂准确地安装到悬挑结构的位置。
3. 连接固定:通过焊接、螺栓固定等方式,将悬挑臂与主体框架结构进行连接。
五、施工工艺超长悬挑主体框架结构施工工法的施工工艺包括以下几个阶段:1. 准备工作:确定施工方案、安排机具设备、组织人员,并进行相关的资料准备。
2. 预制工作:在工厂或现场进行悬挑臂的预制,包括钢筋加工、混凝土浇筑、检测等。
3. 整体吊装:利用起重机械进行整体吊装,将悬挑臂准确地安装到设计位置。
4. 连接固定:通过焊接、螺栓固定等方式,将悬挑臂与主体框架结构进行连接。
5. 质量验收:对施工过程中的质量进行验收,确保施工质量符合设计要求。
六、劳动组织超长悬挑主体框架结构施工工法的劳动组织主要包括生产组织、施工组织和安全组织。
高层建筑超长悬挑屋架梁装配式混凝土结构安装施工工法高层建筑超长悬挑屋架梁装配式混凝土结构安装施工工法一、前言随着城市化进程的推进,高层建筑的需求也不断增加。
在高层建筑中,超长悬挑屋架梁装配式混凝土结构具有很高的应用价值和发展潜力。
为了保证高层建筑的安全和质量,需要开发一种安装施工工法来满足超长悬挑屋架梁的需求。
二、工法特点该工法的主要特点是采用装配式混凝土结构,通过现场组装将混凝土构件拼装成超长悬挑屋架梁。
该工法具有结构刚度高、施工周期短、质量可控、施工安全等特点。
三、适应范围该工法适用于高层建筑中的大跨度空间结构,在现场制作、运输和安装的过程中可以最大限度地提高施工效率和质量。
四、工艺原理该工法的实际工程中采取的技术措施有:选用高强度混凝土材料,采用装配式施工方式,通过预制构件的分段组装实现超长悬挑屋架梁的安装。
这样可以避免现场浇铸过程中的无序施工和质量控制难度大等问题。
五、施工工艺具体的施工工艺包括:混凝土预制构件的制作、预制构件的运输、装配过程和涂装等。
在制作阶段,需要进行构件模具制作、混凝土浇筑、养护等工序,以保证构件质量。
在装配阶段,需要进行构件的拼接、倒置、调整、固定等工序,以确保超长悬挑屋架梁的安全和牢固。
六、劳动组织施工过程中需要有专业的劳动组织和配合工作,各个工序之间需要有良好的协调和沟通,以保证施工进程的顺利进行。
七、机具设备施工过程中需要使用各种机具设备,例如起重机、拖车、悬臂吊等。
这些机具设备具有高效、精准、安全等特点,可以提高施工效率和质量。
八、质量控制为了保证施工过程中质量的稳定和一致性,需要制定详细的施工工艺控制方案,对材料、制作工艺、装配工序等进行严格的质量检验和监控,以确保施工过程中的质量符合设计要求。
九、安全措施在施工过程中需要注意各种安全事项,特别是在进行高空作业时需要设置安全网、安全带等安全设施,以保障施工人员的安全。
十、经济技术分析从施工周期、施工成本和使用寿命等方面进行分析,可以评估和比较该工法的经济性和技术可行性。
高空钢筋混凝土超长悬挑梁板施工工法高空钢筋混凝土超长悬挑梁板施工工法一、前言高空钢筋混凝土超长悬挑梁板施工工法是在建筑工程中常见的一种悬挑结构的施工方式之一。
它常被应用于大型桥梁、高耸的建筑物或其他需要具备悬挑结构的工程项目。
本文将全面介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及一个工程实例。
二、工法特点高空钢筋混凝土超长悬挑梁板施工工法具有以下几个特点:头重尾轻、便于安装;工序简单、施工效率高;结构稳定、承重能力强;适应性广、适用于各种工程项目;施工周期短、减少了工期压力。
三、适应范围高空钢筋混凝土超长悬挑梁板施工工法适用于以下工程范围:大型桥梁的悬挑结构;高层建筑的悬挑装置;体育场馆或剧院的天幕结构;海洋平台或码头的框架结构等。
四、工艺原理高空钢筋混凝土超长悬挑梁板施工工法通过采取一系列技术措施来实现工程施工。
首先,根据工程要求确定梁板的尺寸和型号。
然后,针对具体的施工工法,采取不同的连接方式和悬挑方式。
最后,根据设计要求,进行悬挑梁板的预制和现场安装,确保工程的顺利进行。
五、施工工艺高空钢筋混凝土超长悬挑梁板施工工艺分为以下几个阶段:准备工作阶段、梁板预制阶段、现场安装阶段。
在准备工作阶段,确定施工方案、选定施工设备、准备材料、组织施工人员等。
在梁板预制阶段,进行混凝土的浇筑、钢筋的布置、养护等工作。
在现场安装阶段,通过吊装设备将预制好的梁板安装到指定位置,并进行连接、固定等工作。
六、劳动组织高空钢筋混凝土超长悬挑梁板施工工法需要合理组织劳动力,确保施工过程的顺利进行。
根据工程规模和施工要求,确定所需的建筑工人、技术人员、安全人员等,并合理分配工作任务和职责。
同时,建立有效的沟通机制和协调管理体系,以提高施工效率和质量。
七、机具设备高空钢筋混凝土超长悬挑梁板施工工法需要使用一系列机具设备来完成施工任务。
这些设备包括吊装设备、混凝土搅拌车、钢筋弯曲机、模具等。
超长悬挑结构及超重梁支模架施工技术浅析发布时间:2022-12-29T01:26:26.419Z 来源:《工程建设标准化》2022年17期作者:孙利超[导读] 本项目由H地块、I地块办公楼及相应商业组成孙利超中天建设集团有限公司天津分公司1 工程概况本项目由H地块、I地块办公楼及相应商业组成。
地下3层,办公楼地上21层,商业地上3~5层。

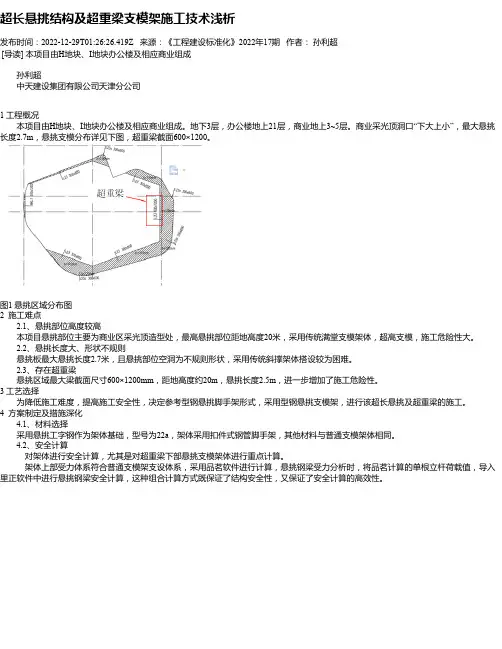

商业采光顶洞口“下大上小”,最大悬挑长度2.7m,悬挑支模分布详见下图,超重梁截面600×1200。
图1 悬挑区域分布图2 施工难点2.1、悬挑部位高度较高本项目悬挑部位主要为商业区采光顶造型处,最高悬挑部位距地高度20米,采用传统满堂支模架体,超高支模,施工危险性大。
2.2、悬挑长度大、形状不规则悬挑板最大悬挑长度2.7米,且悬挑部位空洞为不规则形状,采用传统斜撑架体搭设较为困难。
2.3、存在超重梁悬挑区域最大梁截面尺寸600×1200mm,距地高度约20m,悬挑长度2.5m,进一步增加了施工危险性。
3 工艺选择为降低施工难度,提高施工安全性,决定参考型钢悬挑脚手架形式,采用型钢悬挑支模架,进行该超长悬挑及超重梁的施工。
4 方案制定及措施深化4.1、材料选择采用悬挑工字钢作为架体基础,型号为22a,架体采用扣件式钢管脚手架,其他材料与普通支模架体相同。
4.2、安全计算对架体进行安全计算,尤其是对超重梁下部悬挑支模架体进行重点计算。
架体上部受力体系符合普通支模架支设体系,采用品茗软件进行计算,悬挑钢梁受力分析时,将品茗计算的单根立杆荷载值,导入里正软件中进行悬挑钢梁安全计算,这种组合计算方式既保证了结构安全性,又保证了安全计算的高效性。
600×1200mm超重梁悬挑支模工字钢计算参数:图2 悬挑钢梁计算简图4.3、措施结构深化根据拟定方案,对悬挑支模架进行措施结构深化,深化图如下:图3 悬挑支模架体剖面图5 现场实施5.1、悬挑钢梁搭设悬挑钢梁间距900mm,根部采用可拆卸锚固件固定。
大跨度悬挑梁支撑工程方案一、工程背景大跨度悬挑梁支撑工程是指在大型建筑中使用长悬挑梁进行支撑的一种工程。
悬挑梁是指在建筑结构中起支撑和悬挑作用的梁,其支撑点位于梁的一端,悬挑点位于梁的另一端。
这种工程通常用于航空、桥梁、体育场馆和其它大型建筑物中,可以有效地提高建筑物的空间利用率,美化建筑外观,增加建筑的功能和美观性。
本文将以一座大型体育馆的大跨度悬挑梁支撑工程为例,详细介绍该工程的设计、施工和安装方案。
二、设计方案1. 结构设计大跨度悬挑梁支撑工程的结构设计是该工程的核心。
在设计中,需要考虑悬挑梁的尺寸、材料、受力情况和支撑方式等因素,以保证悬挑梁在承受外部荷载的同时可以安全、稳定地进行支撑。
在本项目中,采用一种钢结构悬挑梁设计方案,悬挑梁的长度为30米,宽度为2米,高度为1.5米,采用钢材作为主要材料。
为了增加悬挑梁的承载能力,设计了一套加固措施,包括设置双向拉索系统和加厚梁的截面等,以保证梁的承载能力和安全性。
2. 施工方案悬挑梁的施工是该工程的关键环节,需要严格按照设计方案进行施工。
在施工方案中,需要考虑悬挑梁的吊装、固定和连接等过程,以保证悬挑梁在施工中安全、稳定地进行支撑。
在本项目中,悬挑梁的施工采用了一种分段施工的方案,将悬挑梁切分为若干个独立的部件,分别进行制作、吊装和连接。
在吊装过程中,采用了一套专用的起重设备和吊装方案,以保证悬挑梁能够安全地吊装到位。
在连接过程中,采用了一套专用的连接方案和设备,以保证悬挑梁能够牢固地连接到建筑结构中。
3. 安装方案悬挑梁的安装是该工程的最后一道工序,需要严格按照设计方案进行安装。
在安装方案中,需要考虑悬挑梁的支撑和固定方式,以保证悬挑梁可以安全、稳定地进行支撑。
在本项目中,悬挑梁的安装采用了一种特殊的支撑和固定方案,包括设置专用的支撑架和吊杆等设备,以保证悬挑梁能够稳定地进行支撑。
同时,在安装过程中,采用了一套专用的连接方案和设备,以保证悬挑梁能够安全地连接到建筑结构中。
超长悬挑梁板结构施工方案应用分析
发表时间:2019-05-06T15:51:12.313Z 来源:《工程管理前沿》2019年第02期作者:王士鹏[导读] 本文就超长悬挑梁板结构施工方案的应用进行分析,希望能够在一定程度上提高建筑的使用寿命。
大兴安岭兴隆建筑有限责任公司 165000
【摘要】超长悬挑梁板结构的施工难度是非常高的,施工的跨度也非常大,因此为了提高其施工质量和安全性能,我们必须要不断加大对其施工方法的重视度,采取有效的措施来提高其施工构造的稳定性。
本文就超长悬挑梁板结构施工方案的应用进行分析,希望能够在一定程度上提高建筑的使用寿命。
【关键词】超长悬挑;模板支撑;标高控制;变形监控;安全保障
在进行建筑施工的过程中,超长悬挑梁板结构施工占据的位置是非常重要的,因此建筑施工企业必须要对超长悬挑梁板结构的施工方案进行优化,不断对其的施工技术进行创新,这样超长悬挑梁板结构施工的质量才能得到提高。
建筑施工人员在进行超长悬挑梁板施工的过程中,必须要熟练掌握其的施工技术要点,这样建筑的使用性能才能得到提高。
一、工程概况
XX县医院综合楼工程,建筑面积31000m2,结构类型为框架剪力墙;顶层悬挑楼层梁断面尺寸:悬挑梁400×900mm;边梁400×800mm;框架梁300×900mm,悬挑长度为5m。
二、施工特点及方案选择:
本工程悬挑部分施工特点:悬挑长度大,悬挑梁距地高度60m,模板支撑系统要求高,钢筋混凝土浇筑量大,安全生产问题比较突出。
在进行超长悬挑梁板结构施工方案选择的时候,必须要考虑方案的经济性、合理性和安全性,同时还必须要考虑到超长悬挑梁板结构施工的特点,并且施工单位还必须要组织相关的人员来对其进行讨论和荷载计算。
经过讨论之后我们选择从楼层设置悬挑支撑架体和从地面搭设支撑手脚架体这两种施工方案,然后对两种方案进行综合的对比和分析,最终经过对比之后施工单位选择设置悬挑支撑架体的方法来进行施工,并对其的悬挑构建进行细节设计,这样超长悬挑梁板结构施工的质量才能得到提高。
三、悬挑系统设计
采用9m长22#工字钢作为悬挑支撑构件,设置两道斜拉索与工字钢协同工作,共同受力,斜拉索选用φ20Ⅲ级钢筋,采用φ20直螺纹套筒连接。
工字钢上间隔1m,设置100mm高¢16钢筋固定脚手管;距工字钢外端1250mm、3250mm处,工字钢下面分别设置拉杆受力支撑三棱柱;距工字钢外端5250mm处,工字钢下端焊接200mm长钢管挡脚。
四、施工方法
1工字钢悬挑支撑体系:采用9m长22#工字钢从14层结构层向外悬挑5.25m,在距梁边2.0m、4.0m处向上斜拉φ20Ⅲ级钢筋,在15层边框梁处与埋件连接固定,采用直螺纹机械连接。
(1)工艺流程:固定卡环埋设→工字钢吊装就位固定→埋设拉筋埋件→斜拉筋连接→标高位置校正、调整(2)预埋卡环:卡环采用φ20钢筋制作,每根工字钢设置两道,第一道在边框梁中,第二道距梁边3.6m。
每道卡环每边锚入砼600mm。
(3)工字钢加工、吊装就位:
工字钢加工:根据悬挑支撑体系要求,工字钢按照详图所示增加下列附属构造,距工字钢端头每侧250mm处,在工字钢肋板中部打φ35孔洞,便于安拆时吊装;距工字钢外端1250mm、3250mm处,工字钢下面分别设置拉杆受力支撑三棱柱,四周满焊连接,三棱柱由三块12mm厚钢板组成;距工字钢外端5250mm处,工字钢下端焊接200mm长φ48钢管挡脚,防止工字钢受力向楼内移动;工字钢上面按详图要求焊接100mm长φ16钢筋头,以便支设脚手管。
(4)埋设拉筋埋件:
在15层结构层框架梁钢筋绑扎完毕后,按照图纸设计要求,在下面工字钢对应的相应边框梁侧面,按要求角度放置4根三级Φ20钢筋。
(5)斜拉筋连接:
①斜拉筋加工:按照设计计算尺寸4100mm、5300mm将斜拉钢筋两端切磨平齐,并按直螺纹连接工艺要求进行套丝加工,偏差不得超过2丝。
②2.0m处斜拉筋连接:将长度为4100mm的斜拉筋进行连接就位,先安装工字钢处螺母,再安装上部框架梁处直螺纹套筒连接,用力矩扳手拧紧。
将每根工字钢两侧斜拉筋连接完毕后,初步紧固工字钢处螺母,保证工字钢均衡受力。
2施加预压荷载、变形观测:
在进行悬挑梁板施工的时候,模板施工是其中重要的一个环节,当模板施工完成之后,建筑施工企业必须要进行钢筋铺设绑扎施工,钢筋绑扎施工之前,建筑施工单位要做好充分的准备工作,要对其的荷载重量进行准确的计算。
在进行钢筋铺设绑扎施工之前要在模板上放置沙袋,还必须要保证其放置的均匀性,根据荷载重量计算的数据来进行荷载重量的增加,在这一过程中还必须要对架体系统和悬挑系统的变形情况进行观察,并认真的做好相关的额记录。
3检查验收
架体搭设完成后,施工单位、监理单位派专人进行验收。
必须检查的项目:(1)立杆底部应平整并座在工字钢上。
(2)顶托螺杆伸出长度应符合规定。
顶托与钢管结合处空隙应挤紧。
(3)立杆的规格尺寸和垂直度应符合要求,不得出现偏心荷载。
(4)扫地杆、水平拉杆、剪刀撑、拉片等的设置应符合规定,固定可靠。
4安全保证措施
(1)在进行超长悬挑梁板结构施工的过程中,必须要做好安全防护措施,可以将建筑框架柱和悬挑架体除水平杆来进行连接,在这个过程中还可以将楼层的支撑架体用水平杆连接在一起,这样不仅能够在一定程度上提高其的牢固性。
在进行安全措施设置的过程中,必须要在每根工字钢边框梁处设置向外的斜挑杆,在进行设置的时候两层都是需要进行设置的。
(2)在进行超长悬挑梁板结构施工的时候,必须要不断加大对施工现场电气焊管理的重视度,相关的操作人员在进行操作的过程中,必须要进行持证上岗,严格的按照相关的规定来进行施工,如果在进行施工的过程中发现施工人员并不具备明火作业的条件,那么不能对其签发动火证,如果施工人员没有动火证的话,就不能进行明火作业。
(3)在进行超长悬挑梁施工的过程中,必须要在梁支模施工和楼板施工的时候,必须要设置作业层,并且在进行作业层设置的时候,还必须要在其的位置设置一层安全平网进行防护,这样超长悬挑梁结构施工的安全性能才能够得到保证。
(4)模板拆除前必须确认混凝土强度达到100%,并经拆模申请批准后方可进行,要有同条件混凝土试块强度报告,强度未达到规定,严禁提前拆模。
五、监测监控
在建筑施工完成之后,必须要安排专门的人员来对其的支撑体系、模板安装、混凝土浇筑前后、浇筑过程中等的施工进行实时质量监管,并且还必须要做好相关的记录。
模板监控点一般都会布置在模板支撑体系的中部或者是四角,这样超长悬挑梁板结构每一个施工环节的质量才能得到提升。
六、结束语
综上所述,在进行超长悬挑梁板施工的过程中,我们必须要克服大跨度、高空、悬挑施工的难点,在进行模板支撑架体施工的过程中,必须要严格的按照相关技术操作的要求来进行施工,并且还必须要采取有效的保护措施,这样超长悬挑梁板结构施工的质量才能得到保障,人们的生活质量才能得到提升。
参考文献
[1]韩延伟.超长悬挑梁板结构施工方案应用研究[J].建筑工程技术与设计,2017(16).
[2]周群,程鹏.高层屋面的悬挑结构模板支撑施工技术[J].住宅与房地产,2017(36).
[3]郑建荣,杨威长,林王剑.大悬臂混凝土结构上进行型钢悬挑外脚手架的施工实践[J].浙江建筑,2016,33(11):38-41.
