锚杆、喷射砼施工技术交底
- 格式:doc
- 大小:451.50 KB
- 文档页数:6

边坡支护锚杆、挂网喷浆施工方案交底施工方案交底工程名称施工单位交底人交底内容:昭通市昭阳区棚改项目C组团二公司第三直管部XXX编号方案名称交底部门接收交底人地下车库边坡加固专项施工方案技术部二公司三直管棚改项目现场管理人员一、施工准备:完善施工现场提供的水、电接口接至施工操作面并安装水电表,解决边坡锚杆、挂网喷砼的临时用水、用电。
1)汇同业主单位、监理单位、设计单位根据规划图进行现场测量水准控制点。
2)进行文明施工策划,完善施工现场的图、牌、标语、文明施工及安全生产的标识牌的设置,消防器材的设置。
二、施工工艺边坡挂喷砼:边坡土方开挖及松土处理→测量放样→坡面绑扎钢筋网片→分层喷浆→养护→设置截水(排水)沟、集水井。
边坡锚杆:边坡卸载→边坡土方开挖→测量放样→排水施工→搭设工作平台→设备安装就位→钻孔→清孔→制作锚杆→下锚杆→注浆→坡面绑扎钢筋网片→分层喷浆→养护三、施工方法及注意事项1、边坡土方开挖:根据土层土质联合现场实际情况首先边坡卸载,再分段、分台进行土方开挖:(1)边坡卸载以1m为层次,每次取完一层后,才可进行基层施工。
为防止边坡塌方等事故,土方取土期间,现场技术人员及第三方观测人员应进行沉降观测,并计较取土后积累沉降量,确认满足设计及标准请求后方可连续卸载。
(2)边坡开挖按照边坡设计放坡系数机械开挖,局部区域采用人工修整平整。
2、测量放样:根据控制点和设计施工立面图,用全站仪精确测放锚孔孔位位置、堑顶刷坡线,并对各工点钻孔位编号、作醒目标志。
经自检以后,申报监理认可方再进行下一道工序。
并派专人对周边环境、开挖坡面的稳定性设点进行监测。
3、搭设工作平台:搭设工作平台用资料均用汽车吊吊运,脚手架按坡面锚孔横排位置,搭接两米宽锚杆框架施工的工作平台。
请求爬杆不得和竖梁锚孔交织,平台应低于横排锚孔0.5m。
平台铺上厚度≥35mm木板,平台外边设栏杆,平台用垂直程度面地锚桩锚牢,保证钻机施工时的稳定及施工的平安性。
下面是赠送的中秋节演讲辞,不需要的朋友可以下载后编辑删除谢谢中秋佳节演讲词推荐中秋,怀一颗感恩之心》老师们,同学们:秋浓了,月圆了,又一个中秋要到了!本周日,农历的八月十五,我国的传统节日——中秋节。
中秋节,处在一年秋季的中期,所以称为“中秋”,它仅仅次于春节,是我国的第二大传统节日。
中秋的月最圆,中秋的月最明,中秋的月最美,所以又被称为“团圆节”。
金桂飘香,花好月圆,在这美好的节日里,人们赏月、吃月饼、走亲访友……无论什么形式,都寄托着人们对生活的无限热爱和对美好生活的向往。
中秋是中华瑰宝之一,有着深厚的文化底蕴。
中国人特别讲究亲情,特别珍视团圆,中秋节尤为甚。
中秋,是一个飘溢亲情的节日;中秋,是一个弥漫团圆的时节。
这个时节,感受亲情、释放亲情、增进亲情;这个时节,盼望团圆、追求团圆、享受团圆……这些,都已成为人们生活的主旋律。
同学们,一定能背诵出许多关于中秋的千古佳句,比如“举头望明月,低头思故乡”、“但愿人长久,千里共婵娟”、“海上生明月,天涯共此时”……这些佳句之所以能穿透历史的时空流传至今,不正是因为我们人类有着的共同信念吗。
中秋最美是亲情。
一家人团聚在一起,讲不完的话,叙不完的情,诉说着人们同一个心声:亲情是黑暗中的灯塔,是荒漠中的甘泉,是雨后的彩虹……中秋最美是思念。
月亮最美,美不过思念;月亮最高,高不过想念。
中秋圆月会把我们的目光和思念传递给我们想念的人和我们牵挂的人,祝他们没有忧愁,永远幸福,没有烦恼,永远快乐!一、活动主题:游名校、赏名花,促交流,增感情二、活动背景:又到了阳春三月,阳光明媚,微风吹拂,正是踏青春游的好时节。
借春天万物复苏之际,我们全班聚集在一起,彼此多一点接触,多一点沟通,共话美好未来,与此同时,也可以缓解一下紧张的学习压力。
相信在这次春游活动中,我们也能更亲近的接触自然,感悟自然,同时吸收万物之灵气的同时感受名校的人文气息。
三、活动目的:1. 丰富同学们的校园生活,陶冶情操。
一、交底目的为确保边坡锚杆喷浆施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行安全技术交底。
二、交底内容1. 施工现场安全规定(1)所有施工人员必须佩戴安全帽,并系好安全带。
(2)施工现场设置明显的警示标志,确保施工区域安全。
(3)施工过程中,禁止酒后作业、疲劳作业。
2. 施工工艺及注意事项(1)锚杆施工1)锚杆长度、直径、间距等应符合设计要求。
2)钻孔深度、角度、孔径等应满足设计要求。
3)锚杆安装过程中,确保锚杆垂直、牢固。
4)锚杆注浆前,检查注浆设备是否正常,注浆压力应符合要求。
(2)喷浆施工1)喷浆前,检查喷浆机、喷头等设备是否完好,确保施工质量。
2)喷浆时,操作人员应站在安全位置,避免喷浆物溅伤。
3)喷浆过程中,严格控制喷浆厚度,确保喷浆层均匀。
4)喷浆结束后,及时清理施工现场,防止滑倒、摔伤等事故发生。
3. 施工现场应急措施(1)发生人员受伤时,立即拨打急救电话,同时进行现场急救。
(2)发生火灾时,立即切断电源,使用灭火器进行灭火,并拨打火警电话。
(3)发生坍塌、滑坡等事故时,立即撤离现场,并向上级报告。
三、交底要求1. 施工单位负责人及现场管理人员应组织全体施工人员进行安全技术交底,确保每位施工人员了解本工程的安全技术要求。
2. 施工人员应认真听取安全技术交底,并签字确认。
3. 施工过程中,严格遵守安全技术交底要求,确保施工安全。
四、附则1. 本安全技术交底适用于边坡锚杆喷浆施工全过程。
2. 施工过程中如遇特殊情况,应及时向上级报告,并根据实际情况调整安全技术措施。
3. 本安全技术交底自发布之日起实施,有效期至工程竣工。
五、签字确认施工单位负责人:________________现场管理人员:________________施工人员:________________日期:________________备注:本安全技术交底如有变更,以最新版本为准。

隧道支护施工技术交底锚杆和喷射混凝土施工隧道支护施工技术交底:锚杆和喷射混凝土施工一、引言隧道工程是一项复杂而具有挑战性的工程,其在建设过程中需要采用多种支护措施来确保隧道的安全性和稳定性。
本文将重点介绍两种常用的隧道支护技术——锚杆和喷射混凝土施工技术,以及其在隧道工程中的应用。
二、锚杆施工技术1. 简介锚杆施工技术是一种常用的隧道支护措施,它通过将锚杆固定在围岩中,抵抗围岩的变形和破败,以实现隧道的稳定和安全。
2. 施工步骤(1)勘察与设计:在施工前,需进行现场勘察,确定围岩情况及锚杆的布置方式,然后设计锚杆的长度、直径和间距。
(2)预处理:在固定的位置,钻孔并清除孔内的泥土,以便于后续的锚杆灌浆。
(3)锚杆灌浆:将预先制作好的锚杆插入孔内,并进行灌浆。
灌浆材料应根据地质情况和设计要求选择合适的材料。
(4)质量检测:锚杆施工完成后,需进行质量检测,确保施工质量符合要求。
三、喷射混凝土施工技术1. 简介喷射混凝土施工技术是一种承重支护和衬砌技术,它通过将混凝土喷射到隧道围岩表面形成刚性支护结构,增加围岩的稳定性和承载能力。
2. 施工步骤(1)洞口准备:在喷射混凝土之前,需对洞口进行准备工作,包括清理洞口、布置钢筋和预埋件等。
(2)混凝土质量控制:混凝土质量需符合相关标准,包括配合比、强度等要求。
(3)喷射施工:采用喷射机将混凝土均匀喷射到围岩表面,形成均匀的混凝土衬砌层。
(4)表面处理:喷射完成后,对混凝土表面进行养护和处理,以保证施工质量。
四、锚杆和喷射混凝土施工技术在隧道工程中的应用1. 锚杆和喷射混凝土的协同应用在隧道工程中,锚杆和喷射混凝土往往会同时使用,以实现更好的支护效果。
锚杆可以增加围岩的稳定性,而喷射混凝土则可以提供刚性的支撑和保护。
2. 因地制宜的施工方案锚杆和喷射混凝土的具体施工方案需根据具体的地质情况和设计要求而定。
例如,在软弱围岩区域,可能需要更多的锚杆来提高支护效果;而在坚硬围岩区域,则可以减少锚杆数量,主要依靠喷射混凝土来提供支撑。

一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:边坡锚杆喷砼支护工程二、安全技术交底1. 施工前的安全措施(1)施工人员必须经过专业培训,掌握锚杆喷砼施工技术及安全操作规程。
(2)施工现场必须配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。
(3)施工现场应设置警示标志,提醒施工人员注意安全。
2. 施工过程中的安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前,应检查锚杆锚固情况,确保锚杆牢固可靠。
(3)钻孔施工时,应确保钻机稳定,防止因振动导致锚杆断裂。
(4)钻孔过程中,如发现异常情况,应立即停止施工,查找原因,排除隐患。
(5)喷砼施工时,操作人员应站在安全位置,确保喷头与喷射面保持一定距离,防止喷头损坏。
(6)喷砼过程中,如发现喷头堵塞,应立即停止喷砼,清理喷头,确保喷砼质量。
3. 施工后的安全措施(1)施工完成后,应对边坡进行验收,确保边坡稳定性。
(2)验收合格后,应及时清理施工现场,保持环境整洁。
(3)对施工过程中使用的设备、工具进行维护保养,确保下次施工顺利进行。
三、应急措施1. 施工过程中,如发生安全事故,应立即停止施工,采取应急措施,保护伤者生命安全。
2. 事故发生后,应立即上报相关部门,并配合调查处理。
3. 对事故原因进行深入分析,总结经验教训,制定预防措施,防止类似事故再次发生。
四、交底要求1. 本安全技术交底由施工负责人向全体施工人员进行交底。
2. 施工人员应认真听取安全技术交底,确保理解并掌握各项安全措施。
3. 施工人员应严格遵守安全操作规程,确保施工安全。
4. 施工过程中,如发现安全隐患,应及时报告施工负责人,采取措施消除隐患。
五、附件1. 施工安全技术措施2. 施工现场安全防护设施清单3. 施工现场警示标志设置要求4. 施工人员安全培训记录5. 施工安全事故应急预案请注意,以上模板仅供参考,具体施工过程中应根据实际情况进行调整。

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:基坑边坡喷锚施工二、施工方案及工艺1. 施工方案:采用锚杆、钢筋网和喷射混凝土相结合的喷锚支护技术。
2. 施工工艺:- 锚杆施工:钻孔、锚杆安装、锚杆注浆、锚杆张拉。
- 钢筋网施工:钢筋网制作、钢筋网安装。
- 喷射混凝土施工:混凝土搅拌、混凝土输送、混凝土喷射。
三、安全技术要求1. 人员安全:- 施工人员必须经过专业培训,取得上岗资格。
- 佩戴好安全帽、安全带等个人防护用品。
- 严禁酒后施工、疲劳作业。
- 严禁在施工现场吸烟、使用明火。
2. 施工设备安全:- 施工设备必须定期检查、保养,确保其正常运行。
- 设备操作人员必须熟悉设备性能,严格遵守操作规程。
- 严禁设备超载、超速运行。
3. 施工环境安全:- 施工现场必须保持整洁,及时清理施工垃圾。
- 防止施工现场积水,确保排水畅通。
- 防止施工现场发生火灾、爆炸等事故。
4. 锚杆施工安全:- 钻孔作业时,注意钻孔深度、孔径、倾角等参数符合设计要求。
- 钻孔过程中,密切关注钻孔情况,发现异常情况立即停止钻孔,并及时上报。
- 锚杆安装时,确保锚杆与锚杆孔壁紧密结合。
- 锚杆注浆时,注浆压力、注浆时间等参数应符合设计要求。
- 锚杆张拉时,严格按照张拉程序进行,确保锚杆张拉力符合设计要求。
5. 钢筋网施工安全:- 钢筋网制作时,确保钢筋网尺寸、间距、形状等符合设计要求。
- 钢筋网安装时,确保钢筋网与锚杆、喷射混凝土紧密结合。
6. 喷射混凝土施工安全:- 混凝土搅拌时,确保混凝土配合比、坍落度等符合设计要求。
- 混凝土输送时,确保混凝土输送畅通。
- 混凝土喷射时,注意喷射距离、喷射角度等参数,确保喷射质量。
四、应急预案1. 火灾事故:- 立即切断火源,使用灭火器、消防栓等灭火设备进行灭火。

一、交底项目:锚杆喷射混凝土施工二、交底时间:____年__月__日三、交底地点:____工程现场四、交底单位:____施工单位五、接受单位:____项目部六、主持人:____技术负责人七、主讲人:____施工负责人八、接受人:____施工班组全体成员九、交底内容:一、施工准备1. 施工前,组织技术人员认真学习《锚杆喷射混凝土支护技术规范》(G50086-2001)等相关技术标准,明确施工工艺和质量要求。
2. 对施工人员进行安全技术培训,确保所有施工人员熟悉本项工程的安全技术要求。
3. 对施工设备进行检查和维护,确保其正常运行。
4. 制定施工安全保证措施,包括但不限于:施工人员安全防护、施工现场安全设施、施工材料管理等方面。
二、安全技术要求1. 施工现场安全防护(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置安全警示标志,提醒施工人员注意安全。
(3)施工区域设置围挡,防止非施工人员进入。
2. 施工材料管理(1)施工材料必须符合国家标准,并经检验合格。
(2)施工材料堆放整齐,不得占用施工通道。
(3)施工材料不得混放,防止污染和混淆。
3. 施工工艺(1)钻孔:钻孔深度、孔径、倾角必须满足设计要求,钻孔过程中注意安全。
(2)锚杆安装:锚杆安装前,对锚杆进行检查,确保锚杆质量。
(3)喷射混凝土:喷射混凝土前,对喷射机进行检查,确保喷射机运行正常。
(4)混凝土养护:喷射混凝土后,及时进行养护,确保混凝土强度。
4. 事故预防与处理(1)施工现场发生安全事故时,立即停止施工,组织人员疏散,并向上级报告。
(2)对事故原因进行调查,制定整改措施,防止类似事故再次发生。
十、检查执行情况1. 施工过程中,项目部应定期检查施工人员的安全防护措施落实情况。
2. 施工单位应定期检查施工现场的安全设施和安全防护用品的使用情况。
3. 施工负责人应定期对施工人员进行安全技术交底,确保施工人员掌握安全技术要求。

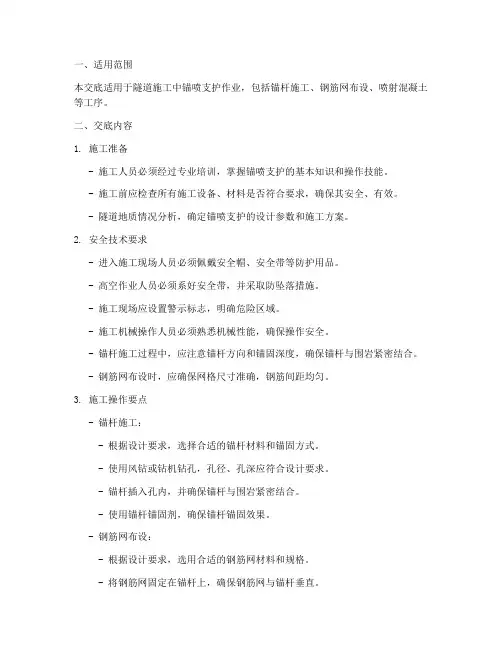

一、适用范围本交底适用于隧道施工中锚喷支护作业,包括锚杆施工、钢筋网布设、喷射混凝土等工序。
二、交底内容1. 施工准备- 施工人员必须经过专业培训,掌握锚喷支护的基本知识和操作技能。
- 施工前应检查所有施工设备、材料是否符合要求,确保其安全、有效。
- 隧道地质情况分析,确定锚喷支护的设计参数和施工方案。
2. 安全技术要求- 进入施工现场人员必须佩戴安全帽、安全带等防护用品。
- 高空作业人员必须系好安全带,并采取防坠落措施。
- 施工现场应设置警示标志,明确危险区域。
- 施工机械操作人员必须熟悉机械性能,确保操作安全。
- 锚杆施工过程中,应注意锚杆方向和锚固深度,确保锚杆与围岩紧密结合。
- 钢筋网布设时,应确保网格尺寸准确,钢筋间距均匀。
3. 施工操作要点- 锚杆施工:- 根据设计要求,选择合适的锚杆材料和锚固方式。
- 使用风钻或钻机钻孔,孔径、孔深应符合设计要求。
- 锚杆插入孔内,并确保锚杆与围岩紧密结合。
- 使用锚杆锚固剂,确保锚杆锚固效果。
- 钢筋网布设:- 根据设计要求,选用合适的钢筋网材料和规格。
- 将钢筋网固定在锚杆上,确保钢筋网与锚杆垂直。
- 钢筋网应均匀分布,网格尺寸应符合设计要求。
- 喷射混凝土:- 选择合适的混凝土材料和配合比。
- 使用喷射机进行混凝土喷射,确保混凝土厚度均匀。
- 喷射过程中,应注意安全防护,防止混凝土飞溅。
4. 应急措施- 发生锚杆断裂、钢筋网损坏等情况时,应立即停止施工,并采取相应措施进行处理。
- 发生人员伤亡事故时,应立即启动应急预案,及时救治伤员,并报告相关部门。
三、注意事项1. 施工过程中,应密切关注围岩变化,如发现异常情况,应立即停止施工,并采取相应措施进行处理。
2. 施工现场应保持整洁,及时清理杂物,防止安全事故发生。
3. 施工人员应严格遵守操作规程,确保施工安全。
四、交底人及接受人- 交底人:项目技术负责人- 接受人:隧道施工全体人员五、交底时间- 日期:____年__月__日六、备注本交底内容仅供参考,具体施工方案应根据实际情况进行调整。

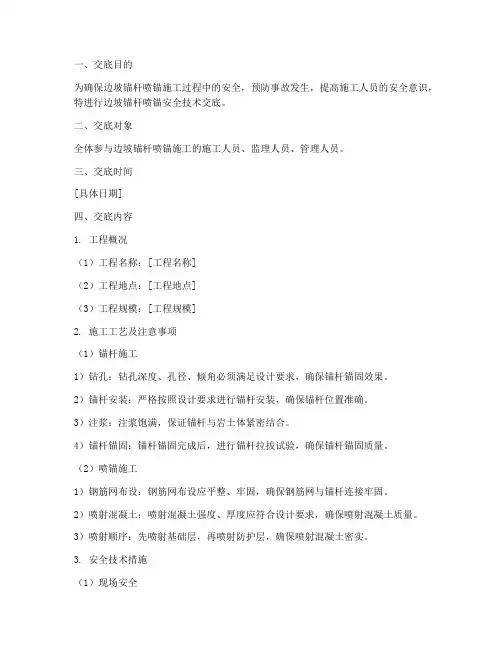

一、交底目的为确保边坡锚杆喷锚施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行边坡锚杆喷锚安全技术交底。
二、交底对象全体参与边坡锚杆喷锚施工的施工人员、监理人员、管理人员。
三、交底时间[具体日期]四、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模]2. 施工工艺及注意事项(1)锚杆施工1)钻孔:钻孔深度、孔径、倾角必须满足设计要求,确保锚杆锚固效果。
2)锚杆安装:严格按照设计要求进行锚杆安装,确保锚杆位置准确。
3)注浆:注浆饱满,保证锚杆与岩土体紧密结合。
4)锚杆锚固:锚杆锚固完成后,进行锚杆拉拔试验,确保锚杆锚固质量。
(2)喷锚施工1)钢筋网布设:钢筋网布设应平整、牢固,确保钢筋网与锚杆连接牢固。
2)喷射混凝土:喷射混凝土强度、厚度应符合设计要求,确保喷射混凝土质量。
3)喷射顺序:先喷射基础层,再喷射防护层,确保喷射混凝土密实。
3. 安全技术措施(1)现场安全1)施工人员必须佩戴安全帽、安全带等个人防护用品。
2)施工现场应设置安全警示标志,确保施工区域安全。
3)施工人员应遵守施工现场规章制度,服从现场管理人员指挥。
(2)施工机械安全1)施工机械应定期检查、保养,确保机械运行正常。
2)操作人员应持证上岗,熟练掌握机械操作技能。
3)施工现场应设置机械操作规程,确保机械操作安全。
(3)作业安全1)施工人员应按照施工方案进行作业,严禁违规操作。
2)作业过程中,注意观察周围环境,发现险情立即停止作业。
3)施工人员应遵守操作规程,确保作业安全。
4. 应急措施(1)事故发生时,立即启动应急预案,确保人员安全。
(2)迅速上报事故情况,及时处理事故现场。
(3)做好事故调查,总结事故原因,防止类似事故再次发生。
五、交底要求1. 施工人员应认真听取交底内容,确保理解掌握安全技术要求。
2. 施工过程中,严格遵守安全技术措施,确保施工安全。
3. 施工单位应加强对施工人员的安全教育培训,提高安全意识。
锚杆、喷锚安全技术交底一、锚杆安全技术交底1.1 锚杆定义锚杆是在岩体或土体中用以传递或支撑力的零件,它通常由杆体、端头和固化材料组成,常用于岩土工程的稳定和加固中。
1.2 锚杆传递力的原理锚杆传递力的原理是利用锚杆与土体或岩体间的摩擦力和锚杆与固化材料间的胶结力来实现。
1.3 锚杆技术在工程中的应用锚杆技术在工程中的应用主要包括以下几个方面:1.支撑大型结构:如长隧道、高墙、钢桥等。
2.加固岩土体:如山体、边坡、堡坡等。
3.改良地基:如填土区、地铁车站、桥梁等。
1.4 锚杆检验防范措施为了保障锚杆在使用过程中的安全和可靠性,必要的检验防范措施是必不可少的。
主要措施包括:定期检查锚杆的使用情况;检查锚杆杆身的裂缝情况;检查锚杆与固化材料之间的胶结状况;检测锚杆的抗拉性能;检测锚杆的延性和变形。
二、喷锚安全技术交底2.1 喷锚定义喷锚是将混凝土、水泥砂浆、沥青等物质均匀喷向地表或构筑物表面,形成一种黄土、混凝土、砂岩等的“二次结构体”,从而加固、增强和保护地表或构筑物的一种工艺。
2.2 喷锚技术的应用喷锚技术的应用主要包括以下两个方面:1.加固支护岩体:如山体、边坡、隧道等。
2.保护水利工程:如大坝、坝基、水库、水道等。
2.3 喷锚安全技术措施为了确保喷锚在施工过程中的安全性和可靠性,必要的安全技术措施包括:1.喷锚前对施工现场进行检查和评估,必要时进行地质勘探和测量。
2.确定使用的喷锚材料的品种和质量,并进行试验。
3.确保使用的设备和工具符合安全规定,并进行日常保养和检查。
4.置换式安全带、头盔和护目镜等保护装备的佩戴,以及事故应急措施的准备和训练。
三、锚杆、喷锚安全技术的区别与联系锚杆与喷锚都是岩土工程中常用的支护加固技术,但两者在应用领域和技术原理上有所区别。
锚杆主要用于加固和支撑岩体或土体,强度较高,适用于长期作业,而喷锚主要用于加固和保护地基、水利工程等,适合短期作业。
两者都需要进行必要的安全技术措施和检验防范措施,以确保施工过程的安全性和加固效果。
一、交底目的为确保混凝土锚喷施工过程中的安全,预防安全事故的发生,现将混凝土锚喷施工的安全技术要求进行交底。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,取得相关操作资格证书后方可上岗。
(2)施工人员应熟悉并掌握混凝土锚喷施工工艺和安全操作规程。
(3)施工人员应佩戴齐全的个人防护用品,如安全帽、防护眼镜、防尘口罩、防尘耳塞等。
2. 施工现场安全管理(1)施工现场应设置明显的警示标志,如安全警示牌、警戒线等。
(2)施工现场应配备必要的消防器材,如灭火器、消防沙等。
(3)施工现场应保持整洁,施工材料、工具应摆放整齐,不得随意堆放。
3. 施工设备与材料(1)施工设备应定期检查、维护,确保设备运行正常。
(2)施工材料应符合国家相关标准,不得使用过期、变质或质量不合格的材料。
4. 施工工艺与操作要求(1)混凝土锚喷施工前,应对施工面进行清理,确保无杂物、油污等。
(2)锚杆施工时,应按照设计要求进行锚杆钻孔,钻孔深度、角度、孔径应符合设计要求。
(3)锚杆插入钻孔后,应进行锚杆锚固,锚固力应符合设计要求。
(4)混凝土喷射前,应对喷射设备进行检查,确保设备运行正常。
(5)混凝土喷射时,应保持喷射角度、距离、喷射速度等参数的稳定,确保混凝土喷射均匀。
(6)喷射混凝土厚度应符合设计要求,不得出现漏喷、起皮等现象。
5. 安全防护措施(1)施工现场应设置安全防护设施,如防护栏杆、安全网等。
(2)施工人员应严格遵守操作规程,不得擅自更改施工工艺。
(3)施工过程中,应密切注意周围环境,发现异常情况立即停止作业,并采取相应措施。
(4)施工人员应定期进行体检,确保身体健康。
三、交底时间本次安全技术交底时间为[具体日期],施工人员应按时参加。
四、交底责任人本次安全技术交底责任人:[负责人姓名]五、其他事项1. 施工人员应认真听取安全技术交底内容,如有疑问应及时提出。
2. 施工过程中,如发现安全隐患,应立即报告并采取措施。
锚喷支护安全技术交底1. 前言锚喷支护技术是目前较为普遍采用的现代化支护方法,具有操作简单、便于掌握、使用范围广等特点。
在各大建筑、隧道、矿山、地铁等施工现场中得到了广泛应用。
然而,由于锚喷支护在操作过程中存在一些安全隐患,如喷射压力不稳定、混凝土性能不同、工艺流程不规范等,因此需要工作人员对锚喷支护技术进行安全交底,以确保施工过程中的人身安全和施工质量。
2. 锚喷支护技术介绍2.1 锚喷支护技术原理锚喷支护技术是利用钢筋和混凝土组成的锚杆构筑预应力支护体系,对土壤进行加固处理。
钢筋把压应力传递到岩土中,提高其稳定性;同时,混凝土能够有效地保护钢筋防止腐蚀,增强支护体系的可靠性,从而实现隧道、工程建筑等方面的较为牢固的支护作用。
2.2 锚喷支护技术特点•操作简单、使用范围广;•钢筋和混凝土构成的体系牢固;•支持承载力高,可适用于不同的岩土类型;•使用寿命长。
3. 锚喷支护技术安全交底3.1 安全指南•准备工作:准备相关设备和材料,工具准备齐全,包括锚喷枪、混凝土搅拌机、喷灰机、锚杆等必要设备和工具;同时,要定期进行设备的检查和维护,以保证其正常工作。
•操作流程:在使用锚喷支护技术时要严格按照操作流程进行操作,不得随意更改操作方法。
•工作场所:在锚喷支护作业的场所,必须设置遮盖物和防护栏杆等安全设施,保证工作人员及其它人员的安全。
•安全防护:操作人员必须带好安全帽、安全鞋、手套等防护用品。
同时,在使用喷灰机时还必须戴好耳塞,以防止噪音对听觉造成损害。
3.2 锚喷支护作业流程锚喷支护的作业流程如下:1.清洗挖掘面:首先,需要用清水或压缩空气把挖掘面上的砂、泥等杂物清除干净,保证表面无杂物,且光洁度较高。
2.扎锚杆:在挖掘面上钻好锚孔后,需要在锚孔中钻好固定锚杆的孔位,并将锚杆安装定位好。
锚杆要安装牢固,且不能为空心,不得出现折断现象。
3.除锈处理:在锚杆钻孔好定位后,还需对锚杆进行除锈处理,以保证混凝土的粘附性。
外墙锚喷加固方案技术交底清晨的阳光透过窗帘,洒在我的书桌上,我泡了杯咖啡,准备开始一场关于外墙锚喷加固方案的写作。
这可是我积累了十年经验的老本行,就让我用意识流的方式,给大家详细讲解一下这个方案。
一、项目背景思绪回到项目启动的那天,甲方提出了外墙加固的需求。
这座大楼已经投入使用多年,由于种种原因,外墙出现了裂缝和破损,严重影响了建筑物的安全和美观。
经过多次讨论,我们决定采用锚喷加固技术,为这座大楼披上一层坚实的“外衣”。
二、加固原理锚喷加固技术,顾名思义,就是利用锚杆和喷射混凝土对建筑物外墙进行加固。
原理其实很简单,就像给大楼打上“桩基”,然后再在外面喷射一层混凝土,使其与原有墙体形成一个整体,从而提高建筑物的承载能力和稳定性。
三、施工准备1.材料准备:锚杆、喷射混凝土、钢筋网、防护网等。
2.设备准备:锚杆钻机、喷射机、混凝土搅拌机、防护网安装设备等。
3.人员准备:专业施工队伍,包括工程师、技术员、施工人员等。
四、施工步骤1.清理基层:将外墙表面的污物、松动的混凝土等清理干净,为下一步施工创造条件。
2.打孔锚固:根据设计要求,在墙体上打孔,孔径、孔深、孔距等都要严格按照规范操作。
然后将锚杆植入孔内,进行锚固。
3.喷射混凝土:在锚杆周围喷射混凝土,使其与锚杆形成一个整体。
喷射混凝土时要控制好厚度,确保喷射均匀。
4.铺设钢筋网:在混凝土层表面铺设钢筋网,增加墙体的抗拉性能。
5.安装防护网:在钢筋网上安装防护网,防止喷射混凝土时溅落的混凝土块伤人。
6.养护:施工完成后,对墙体进行养护,确保混凝土强度达到设计要求。
五、施工质量控制1.严格把控材料质量,确保所有材料符合国家标准。
2.严格把控施工工艺,确保施工过程中的每一个环节都符合规范要求。
3.加强施工现场管理,确保施工安全。
六、施工难点及解决方案1.施工环境复杂:由于外墙加固施工过程中,需要搭建脚手架,对施工现场进行围挡,可能会对周围环境和交通造成一定影响。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[项目地址]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、安全技术交底内容1. 安全生产目标(1)确保施工过程中无人员伤亡事故;(2)确保施工质量符合设计及规范要求;(3)确保施工环境安全、整洁。
2. 施工人员要求(1)所有施工人员必须持证上岗,熟悉本岗位操作规程;(2)施工人员必须佩戴安全帽、安全带等个人防护用品;(3)施工人员必须接受安全技术培训,掌握安全操作技能。
3. 施工现场安全措施(1)施工现场设置明显的安全警示标志,明确危险区域;(2)施工现场设置安全通道,保证人员、物资的通行;(3)施工现场设置消防设施,定期检查维护,确保消防通道畅通;(4)施工现场设置安全防护设施,如围栏、警示牌等,防止无关人员进入危险区域。
4. 施工过程安全措施(1)锚杆钻孔1)钻孔前,检查钻孔设备是否完好,钻孔参数是否符合设计要求;2)钻孔过程中,密切观察钻孔情况,发现异常立即停止钻孔,及时处理;3)钻孔结束后,清理钻孔现场,防止杂物坠落。
(2)锚杆安装1)安装锚杆前,检查锚杆规格、长度、锚固剂等是否符合设计要求;2)安装锚杆时,确保锚杆与孔道垂直,锚杆外露长度不大于50mm;3)锚杆安装后,检查锚杆锚固力是否符合设计要求。
(3)喷射混凝土1)喷射混凝土前,检查喷射机、喷头等设备是否完好;2)喷射混凝土过程中,保持喷射距离适中,喷射角度适宜;3)喷射混凝土后,及时养护,确保混凝土强度。
5. 应急预案(1)发生安全事故时,立即启动应急预案,组织救援;(2)对事故现场进行隔离,防止事故扩大;(3)及时上报事故情况,配合相关部门进行调查处理。
三、安全技术交底要求1. 施工单位、监理单位、设计单位应共同参与安全技术交底;2. 施工单位应将安全技术交底内容书面化,并由施工负责人签字确认;3. 施工人员应认真阅读安全技术交底内容,并签名确认;4. 施工过程中,严格执行安全技术交底内容,确保施工安全。
锚喷支护工程安全技术交底一、背景锚喷支护工程是一个涉及到施工安全和工程质量的关键工程。
在施工过程中,如果不严格遵循安全技术规范和操作规程,就可能会给工程施工和施工人员的生命财产造成巨大的损失。
因此,对锚喷支护工程的安全技术进行详细的交底是非常必要的。
二、锚喷支护工程的特点1.高空作业:锚喷支护工程大多数情况下需要在高空进行,施工人员必须在高处操作,不仅要有足够的技能,还要具备极强的安全意识。
2.水、电、气管道密集:锚喷支护工程一般都需要进行挖掘,而挖掘地下会涉及到公共设施线路的问题,操作时必须要特别小心。
3.复杂的天气环境:天气因素对锚喷支护工程的影响极为重要。
如果天气不好,比如下雨或暴风雨等,会给施工带来很大困难和风险。
三、锚喷支护工程的安全技术交底1.穿戴个人防护用品:在施工现场操作前,必须先穿好防护衣、安全帽、安全鞋等个人防护用品。
这是施工过程中必须遵守的基本规则。
2.了解受力情况:在施工前,要了解地质环境、承载力、地下管线等受力情况,确定锚杆长度、孔深和孔直径等技术参数。
3.检查材料:按照规范要求进行材料检查,确保所使用的锚杆、绳索等质量符合标准。
4.操作技能:施工人员必须熟练掌握锚喷支护工程技术操作规程,如喷射起始点的选择、支护点的位置、锚杆的孔直径和孔深等技术参数。
5.安全措施:在施工现场,必须设置安全警示牌、安全带等安全措施,并根据现场实际情况采取相应的安全措施。
6.联动配合:锚喷支护工程内部作业各方要进行良好的联动和配合,确保施工的顺利进行。
四、锚喷支护工程的质量要求1.锚杆地基质地的选择:选择质量好的钢筋混凝土地基。
2.喷涂技术:喷涂前应先进行湿润处理,以保障混凝土的质量和性能,喷涂后注意保持混凝土表面湿润。
3.浇筑质量:浇筑混凝土时,要保证混凝土密实,不得有空隙,要及时进行养护和加固。
五、结语锚喷支护工程的安全技术交底是关系到施工质量和安全的重要一步。
只有严格按照操作要求,严格执行安全规程,才能确保锚喷支护工程的安全稳固、质量优良。
