公路施工中植筋加固施工方案流程
- 格式:doc
- 大小:29.50 KB
- 文档页数:4
植筋的施工方案1. 引言植筋是一种加固混凝土结构的常用方法。
通过在混凝土内部插入钢筋,可以提高混凝土的强度和抗震性能。
本文将介绍植筋施工的一般步骤和注意事项,以帮助工程师和承包商了解植筋施工的要点。
2. 施工准备在进行植筋施工前,需要做好一些施工准备工作。
这些准备工作包括:•确定设计和施工图纸中的植筋位置和数量;•准备所需的材料和设备,包括钢筋、钻孔机、胶水等;•确保工作区域安全,清理移除可能阻碍施工的杂物。
3. 施工步骤步骤1:钻孔根据设计图纸上的要求,在混凝土结构中进行钻孔。
钻孔的直径和深度应符合设计要求。
为了确保钻孔的准确性和稳定性,应使用专业的钻孔机进行操作。
钻孔过程中,应保持钻头清洁,并及时清理掉钻孔产生的碎石和混凝土屑料。
步骤2:清洗钻孔完成后,需要对钻孔进行清洗,以确保钢筋植入的质量。
清洗钻孔可以使用高压水枪或其他清洗工具,将钻孔内部的杂物和灰尘彻底清除。
步骤3:涂胶在进行钢筋植筋前,需要先涂上特定的胶水。
涂胶可以增加钢筋和混凝土之间的附着力,提高植筋效果。
在涂胶前,应确保钻孔内部是干燥的,无水和无灰尘。
将胶水均匀地涂抹在钻孔的内壁上,确保涂覆面积均匀且充满孔内。
步骤4:植入钢筋涂胶完成后,需要将钢筋直接插入钻孔中。
插入钢筋时,应保证钢筋与钻孔的轴线保持一致,且插入的深度符合设计要求。
在插入过程中,可以适量旋转钢筋,以确保胶水充分涂覆钢筋表面,并提高钢筋与混凝土之间的粘结强度。
步骤5:固定钢筋完成钢筋的插入后,需要对钢筋进行固定,以防止其在混凝土浇筑过程中移位。
钢筋的固定方法可以使用临时支撑物或特殊的固定装置。
在固定钢筋时,应确保钢筋位置准确、稳定,并与混凝土结构的其他部分紧密连接。
4. 注意事项在进行植筋施工时,还需要注意以下几个方面:•施工过程中应注意安全,保证人员的人身安全和设备的正常运作;•植筋施工应按照设计要求进行,不得随意减少或增加钢筋植入数量;•钢筋应符合国家或行业标准的要求,并经过质量检验合格;•混凝土结构的钻孔位置和深度应精确无误,以确保钢筋的正确植入和施工质量;•胶水应选用符合要求的材料,并进行充分搅拌和涂覆;•钢筋和混凝土之间的附着力是植筋效果的关键,应采取相应措施提高附着力;•钢筋的固定应牢固可靠,确保钢筋在混凝土浇筑过程中不会移位。
工程加固植筋方案一、背景在工程施工和使用过程中,由于自然灾害、设计不合理、材料老化等原因,建筑物出现裂缝、变形、结构失稳的情况。
为了保障建筑物的安全和稳定,进行工程加固是非常必要的。
植筋加固是一种常见的加固方法,通过在混凝土构件中预埋钢筋,以增加构件的抗拉强度、扭转强度和整体稳定性。
二、植筋方案的制定1. 方案制定的基本原则植筋加固方案的制定应符合以下基本原则:(1)结构强度和稳定性保证:加固方案应能够满足建筑物在设计使用过程中的强度和稳定性要求。
(2)材料和工艺可行性:加固方案应能够保证材料的可获、施工工艺的可行性和有效性。
(3)经济合理性:加固方案应在满足强度和稳定性要求的前提下尽可能减少成本。
(4)与原结构的兼容性:加固方案应能够与原结构进行有效的结合,保证加固后的结构整体性。
2. 方案制定的步骤(1)通过现场勘察和资料分析,对建筑物的损伤程度和原结构的设计方案进行评估。
(2)确定加固对象,包括加固的构件、加固的部位等。
(3)选取合适的植筋材料和加固工艺,进行工程设计。
(4)制定加固方案,包括植筋的数量、位置和尺寸等。
(5)进行方案的验算和优化,确保加固方案合理可行。
三、植筋加固工程的施工1. 施工前的准备工作(1)明确施工的范围和要求,对施工现场进行准确的勘察和定位。
(2)准备施工所需的材料和设备,检查材料和设备的质量和数量。
(3)确保施工现场的安全和整洁,进行必要的安全防护。
2. 植筋加固的具体施工过程(1)标线定位,确定植筋的具体位置和尺寸。
(2)对植筋位置进行取样检测,确保植筋位置的准确性和可靠性。
(3)进行钻孔,确保钻孔的深度和位置符合设计要求。
(4)进行预埋植筋的焊接,确保植筋与混凝土的牢固连接。
(5)清理和处理植筋位置,确保植筋周围的混凝土质量和牢固度。
(6)进行加固构件的混凝土浇筑,确保植筋与混凝土的有效结合。
(7)对施工现场进行清理和整理,完成加固工程。
四、植筋加固方案的验收1. 强度的验收对植筋加固后的构件进行强度测试,确保加固后的构件能够满足设计要求。
第1篇一、植筋工程施工流程1. 施工准备(1)施工图纸:熟悉施工图纸,了解植筋位置、规格、数量等要求。
(2)材料准备:准备植筋胶、钢筋、钻头、气泵、毛刷等施工材料。
(3)工具准备:准备电锤、打胶枪、钢筋探测仪等施工工具。
2. 施工步骤(1)定位:根据施工图纸,标定植筋位置,并在基材上画出标记。
(2)钻孔:使用电锤按设计要求钻孔,孔径及孔深应符合规范要求。
(3)清孔:清除孔内杂物、粉尘、明水和灰尘,确保孔洞清洁干燥。
(4)钢筋处理:将钢筋除锈、清理,确保表面光滑。
(5)注胶:将植筋胶均匀注入孔洞内,注胶量应符合规范要求。
(6)植筋:将钢筋插入孔洞,使钢筋与植筋胶充分接触,确保孔口溢胶。
(7)固化:根据植筋胶说明书要求,等待胶体固化。
(8)检验:对植筋进行外观检查和抗拔试验,确保植筋质量。
二、注意事项1. 钻孔过程中,应尽量避开原结构钢筋,避免损伤。
2. 清孔时,确保孔洞清洁干燥,防止杂质影响植筋质量。
3. 注胶过程中,控制注胶量,避免溢胶过多或不足。
4. 植筋后,避免扰动钢筋,确保胶体充分固化。
5. 检验过程中,严格按照规范要求进行,确保植筋质量。
三、质量控制要点1. 植筋位置、规格、数量应符合设计要求。
2. 钻孔质量:孔径、孔深、垂直度等应符合规范要求。
3. 清孔质量:确保孔洞清洁干燥,无杂质。
4. 植筋胶质量:选用符合规范要求的植筋胶,确保粘结强度。
5. 固化时间:按照植筋胶说明书要求,确保胶体充分固化。
6. 抗拔试验:对植筋进行抗拔试验,确保其承载力满足要求。
总之,植筋工程施工是一项技术性较强的工作,要求施工人员具备一定的专业技能和经验。
在施工过程中,严格按照规范要求进行,确保植筋质量,提高结构的安全性和稳定性。
第2篇一、施工准备1. 施工图纸:根据设计要求,熟悉施工图纸,了解植筋位置、数量、规格等参数。
2. 材料准备:准备植筋胶、钢筋、钻头、气泵、毛刷、丙酮等施工材料。
3. 施工工具:准备电锤、打胶枪、混合器、套筒、锚固钢筋等施工工具。
一、植筋施工工艺施工流程:定位→钻孔→清孔→钢筋除锈→锚固胶配制→植筋→固化、保护→检验1.定位1.1.按设计要求标示钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整,但均宜植在箍筋侧(对梁、柱)或分布筋侧(对板、剪力墙)。
2.钻孔2.1.钻孔宜用电锤或风钻成孔,如遇钢筋宜调整孔位避开。
如采用水钻(取芯机)成孔,钻孔碎屑应用洁净水冲洗干净,并晾晒至干燥。
2.2.钻孔孔径d+4∽5mm(小直径钢筋取低值,大直径钢筋取高值,d为钢筋、螺栓直径)。
2.3.当基材强度等级不低于C20,对HRB335(Ⅱ级)、HRB400、RRB400(Ⅲ级)级螺纹钢筋,Q235、Q345级螺栓和5.6级螺杆,钻孔孔深按设计施工图要求进行施工,锚固力一般即可大于钢材屈服值。
2.4.实际钻孔深度根据设计要求而定,结合实际所需锚固力大小,并考虑构造要求,现场拉拔试验或按照有关规计算确定。
2.5. 当基材强度等级低于C20,或在素混凝土(或岩石)上植筋,应适当增加锚固深度。
2.6.钻孔有效深度自构件表面坚实的混凝土算起。
2.7钻孔不应设置于构件的保护层或装饰层。
2.8所用主要器具:电锤或风镐。
3.清孔3.1.钻孔完毕,检查孔深、孔径合格后将孔粉尘用压缩空气吹出,然后用毛刷将孔壁刷净,再次压缩空气吹孔,应反复进行3∽5次,直至孔无灰尘碎屑,最后用棉布蘸丙酮拭净孔壁,将孔口临时封闭。
若有废孔,清净后用植筋胶填实。
3.2.钻孔孔应保持干燥。
3.3.所用主要器具:毛刷等。
4.钢材除锈4.1.钢材锚固长度围的铁锈、油污应清除干净(新钢筋、螺栓的青色氧化外皮也应除去),并打磨出金属光泽,采用角磨机和钢丝轮片速度较快。
4.2.所用主要器具:角磨机、钢丝轮片。
5.锚固胶配制5.1植筋胶为A、B两组份,配胶宜采用机械搅拌,搅拌器可由电锤和搅拌齿组成,搅拌齿可采用电锤钻头端部焊接十字形Φ14钢筋制成。
少量可用细钢筋棍人工搅拌。
5.2.取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按配合比混合,并用搅拌器搅拌2分钟左右至A、B组份混合均匀为止。
原混凝土路面植筋施工方法混凝土路面植筋在道路工程中具有重要的作用,能够有效地增加路面的承载能力和抗裂性能,提高路面的耐久性和安全性。
植筋施工方法对于路面质量和性能具有重要影响,因此施工时需要严格按照相关要求进行操作。
本文将对混凝土路面植筋的施工方法进行详细介绍,包括植筋前的准备工作、植筋材料的准备、植筋的布置和固定等内容。
一、植筋前的准备工作在进行混凝土路面植筋施工之前,需要进行一些准备工作,以确保施工顺利进行并达到预期的效果。
具体的准备工作包括以下几个方面:1.路面设计:在进行混凝土路面植筋施工之前,需要根据实际需要进行路面设计,确定路面的结构和尺寸。
设计时需要考虑路面的承载能力和抗裂性能,以确定植筋的种类、布置方式和数量。
2.材料准备:植筋所需的材料主要包括筋材、支撑杆和固定件等。
在进行植筋施工之前,需要准备足够的材料,并对材料进行检查,确保其质量符合要求。
3.设备准备:在进行混凝土路面植筋施工之前,还需要准备相应的设备和工具,如植筋机、支撑架、植筋夹具等。
设备和工具的选择应符合工程要求,并且需要进行检查和维护,以确保其正常运行。
4.现场布置:在进行混凝土路面植筋施工之前,需要对施工现场进行布置,确保施工区域清晰、整洁,并且提供足够的作业空间。
同时还需要设置施工标志和警示标志,确保施工安全。
5.人员安排:在进行混凝土路面植筋施工之前,需要合理安排施工人员,并对施工人员进行培训,确保其了解施工要求和操作规程,提高施工效率和质量。
以上准备工作完成后,即可进入混凝土路面植筋施工的具体步骤。
二、植筋材料的准备混凝土路面植筋所需的主要材料包括筋材、支撑杆和固定件等。
这些材料的选择和准备对于施工质量和效果至关重要。
1.筋材:植筋施工中常用的筋材包括钢筋和复合筋。
钢筋是一种常用的筋材,具有良好的抗拉性能和耐腐蚀性能,适用于一般道路的植筋施工。
复合筋是一种新型的筋材,由聚合物和玻璃纤维混合而成,具有重量轻、耐腐蚀、易弯曲等优点,适用于特殊需求的植筋施工。
道路工程植筋方案一、概述道路植筋是指在路基土中或者路面上,按照一定的规则和方式布置一定长度、一定数量、一定断面尺寸和一定强度的钢筋,以提高道路的抗裂性能和承载能力。
道路植筋主要用于加固路基土和路面,防止路面龟裂、泛湿、变形,提高路面的承载能力和耐久性,延长路面的使用寿命。
二、植筋方案的基本原则1、合理性:植筋的布置必须符合道路工程设计规范的要求,合理布置能够达到预期的加固效果。
2、经济性:植筋的种类、数量、规格和尺寸应尽量减少,在满足设计要求的前提下,降低工程造价。
3、施工可行性:植筋方案的实施要考虑施工条件,能够保证施工质量,保证植筋的固定稳定。
4、可持续性:植筋方案要考虑材料的有效利用和再利用,降低资源浪费,保护环境。
三、植筋方案的设计步骤1、路面状况调查:对工程路面的现状进行调查,了解路面存在的问题,确定植筋的需求。
2、植筋方案设计:根据道路工程设计要求和实际情况,设计植筋布置方案,确定植筋的种类、数量、规格、尺寸和布置位置。
3、植筋施工工艺:根据植筋方案,确定施工工艺流程和施工步骤,确保施工过程中植筋的质量和效果。
四、植筋方案的具体设计1、植筋的种类和材料(1)道路土基植筋:采用HRB400级别的螺纹钢筋,直径12mm或者16mm。
(2)混凝土路面植筋:采用HRB400级别的螺纹钢筋,直径10mm或者12mm。
2、植筋的布置方式(1)道路土基植筋:按照道路工程设计要求,采用等距离纵横交错布置,植筋长度在路宽范围内取值,并注重端部及交叉点的连接。
(2)混凝土路面植筋:按照道路工程设计要求,根据混凝土道面的铺筑厚度和设计要求,确定植筋的布置数量和位置,采用较为紧密的交错布置方法。
3、植筋的数量和规格(1)道路土基植筋:根据路基土的承载能力和设计要求,确定植筋的数量和规格,通常为每平方米植筋长度为2m左右,直径为12mm或者16mm。
(2)混凝土路面植筋:根据混凝土道面的承载能力和设计要求,确定植筋的数量和规格,通常为每平方米植筋长度为1.5m左右,直径为10mm或者12mm。

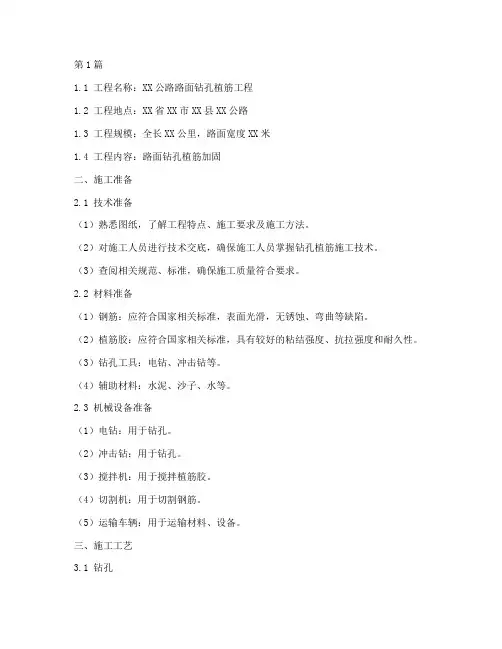

第1篇1.1 工程名称:XX公路路面钻孔植筋工程1.2 工程地点:XX省XX市XX县XX公路1.3 工程规模:全长XX公里,路面宽度XX米1.4 工程内容:路面钻孔植筋加固二、施工准备2.1 技术准备(1)熟悉图纸,了解工程特点、施工要求及施工方法。
(2)对施工人员进行技术交底,确保施工人员掌握钻孔植筋施工技术。
(3)查阅相关规范、标准,确保施工质量符合要求。
2.2 材料准备(1)钢筋:应符合国家相关标准,表面光滑,无锈蚀、弯曲等缺陷。
(2)植筋胶:应符合国家相关标准,具有较好的粘结强度、抗拉强度和耐久性。
(3)钻孔工具:电钻、冲击钻等。
(4)辅助材料:水泥、沙子、水等。
2.3 机械设备准备(1)电钻:用于钻孔。
(2)冲击钻:用于钻孔。
(3)搅拌机:用于搅拌植筋胶。
(4)切割机:用于切割钢筋。
(5)运输车辆:用于运输材料、设备。
三、施工工艺3.1 钻孔(1)根据设计要求,确定钻孔位置、孔径和孔深。
(2)选择合适的钻孔工具,确保钻孔质量。
(3)钻孔过程中,注意控制钻孔速度和压力,避免孔壁损坏。
(4)钻孔完成后,清理孔内杂物。
3.2 植筋胶的配制(1)根据植筋胶的技术要求,配制植筋胶。
(2)严格按照植筋胶的使用说明进行配制,确保植筋胶的质量。
3.3 植筋胶的注入(1)将配制好的植筋胶注入孔内,注满孔深。
(2)注入过程中,注意控制注胶速度,避免气泡产生。
3.4 钢筋的植入(1)根据设计要求,选择合适的钢筋。
(2)将钢筋插入孔内,确保钢筋与孔壁紧密贴合。
(3)用切割机将钢筋头部切割成与孔径相匹配的形状。
3.5 固定钢筋(1)将钢筋头部与植筋胶粘结牢固。
(2)用夹具将钢筋固定在模板上,确保钢筋位置准确。
3.6 养护(1)完成植筋施工后,对钢筋进行养护。
(2)养护期间,避免钢筋受到振动、撞击等影响。
四、施工质量控制4.1 材料质量控制(1)严格按照国家标准和设计要求,选用合格的钢筋、植筋胶等材料。
(2)对进场材料进行检验,确保材料质量符合要求。

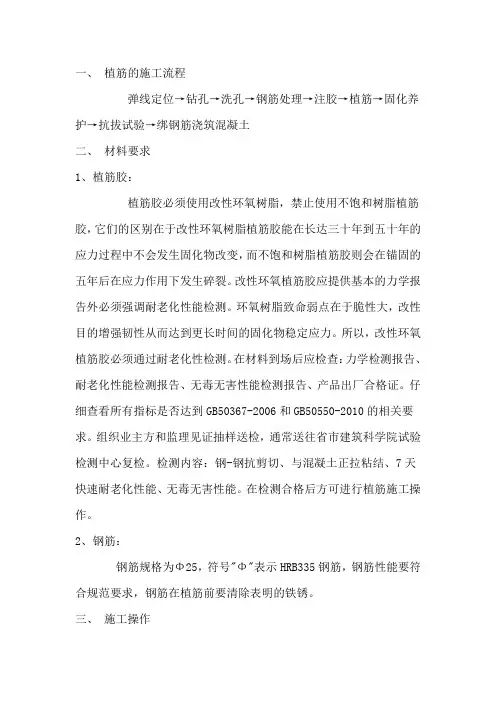

钢筋植筋施工工艺一、植筋的施工流程弹线定位→钻孔→洗孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑钢筋浇筑混凝土二、材料要求1、锚固胶:锚固胶的性能应通过专门的试验确定。
对获准使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。
如使用环氧基锚固胶,锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。
植筋用锚固胶的粘结强度设计值fbd应符合《混凝土结构加固设计规范》GB50367-2006的规定。
2、钢筋:钢筋规格为Φ25,符号"Φ"表示HRB335钢筋,钢筋性能要符合规范要求,钢筋在植筋前要清除表明的铁锈。
三、施工操作1、弹线定位根据变更设计图纸的钢筋数量及位置,标注出植筋位置。
经我质检部门验收,位置符合设计要求后才可以钻孔。
2、钻孔用冲击钻钻孔,钻头直径应比钢筋直径大4~8mm左右,钢筋直径为Φ25,钻头选用φ32的合金钻头。
钻孔深度不小于20d(d为钢筋直径),实际钻孔深度应取600mm,钻头始终与承台保持垂直。
备注:按照《混凝土结构加固设计规范》GB50367-2006中提供的植筋基本锚固长度公式计算:锚固深度ls=434mm,小于实际钻孔深度,故实际钻孔深度符合要求。
3、洗孔洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。
方法是:用不掉毛的毛刷,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用空压机吹出浮沉。
吹完后再用脱脂棉沾酒精或丙酮擦洗孔壁。
但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。
再者用水后孔内不会很快干燥。
洗孔完成后需要经我质检部门验收,自检合格后报监理验收,验收合格后方可注胶。
4、钢筋处理钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用石灰水中和,再用清水冲洗后擦干方可使用。
一、植筋的施工流程弹线定位→钻孔→洗孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑钢筋浇筑混凝土二、材料要求1、植筋胶:植筋胶必须使用改性环氧树脂,禁止使用不饱和树脂植筋胶,它们的区别在于改性环氧树脂植筋胶能在长达三十年到五十年的应力过程中不会发生固化物改变,而不饱和树脂植筋胶则会在锚固的五年后在应力作用下发生碎裂。
改性环氧植筋胶应提供基本的力学报告外必须强调耐老化性能检测。
环氧树脂致命弱点在于脆性大,改性目的增强韧性从而达到更长时间的固化物稳定应力。
所以,改性环氧植筋胶必须通过耐老化性检测。
在材料到场后应检查:力学检测报告、耐老化性能检测报告、无毒无害性能检测报告、产品出厂合格证。
仔细查看所有指标是否达到GB50367-2006和GB50550-2010的相关要求。
组织业主方和监理见证抽样送检,通常送往省市建筑科学院试验检测中心复检。
检测内容:钢-钢抗剪切、与混凝土正拉粘结、7天快速耐老化性能、无毒无害性能。
在检测合格后方可进行植筋施工操作。
2、钢筋:钢筋规格为Φ25,符号"Φ"表示HRB335钢筋,钢筋性能要符合规范要求,钢筋在植筋前要清除表明的铁锈。
三、施工操作1、弹线定位根据变更设计图纸的钢筋数量及位置,标注出植筋位置。
经我质检部门验收,位置符合设计要求后才可以钻孔。
2、钻孔用冲击钻钻孔,钻头直径应比钢筋直径大4~8mm左右,钢筋直径为Φ25,钻头选用φ32的合金钻头。
钻孔深度不小于20d(d为钢筋直径),实际钻孔深度应取600mm,钻头始终与承台保持垂直。
备注:按照《混凝土结构加固设计规范》GB50367-2006中提供的植筋基本锚固长度公式计算:锚固深度ls=434mm,小于实际钻孔深度,故实际钻孔深度符合要求。
3、洗孔洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。
方法是:用植筋专用毛刷,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用空压机吹出灰尘。
温馨小提示:本文主要介绍的是关于深入解析植筋施工全流程:技术要点与操作规范详解的文章,文章是由本店铺通过查阅资料,经过精心整理撰写而成。
文章的内容不一定符合大家的期望需求,还请各位根据自己的需求进行下载。
本文档下载后可以根据自己的实际情况进行任意改写,从而已达到各位的需求。
愿本篇深入解析植筋施工全流程:技术要点与操作规范详解能真实确切的帮助各位。
本店铺将会继续努力、改进、创新,给大家提供更加优质符合大家需求的文档。
感谢支持!(Thank you for downloading and checkingit out!)深入解析植筋施工全流程:技术要点与操作规范详解一、植筋施工概述植筋施工的定义及作用植筋施工,是一种在现有混凝土结构中,通过预埋钢筋或碳纤维等加固材料,以提高结构的承载能力和稳定性的施工方法。
植筋施工不仅能够有效地提高结构的承载能力,延长使用寿命,而且施工简便,对原有结构影响小,具有很高的经济和社会效益。
植筋施工的应用范围植筋施工的应用范围非常广泛,主要包括以下几个方面:1)混凝土结构加固:在现有的混凝土结构中,如发现裂缝、蜂窝、麻面等质量问题,可以通过植筋施工,预埋钢筋或碳纤维进行加固,提高结构的承载能力和稳定性。
2)建筑结构改造:在建筑结构改造过程中,需要增加或修改某些部分的承重能力,植筋施工可以快速、高效地完成这一任务。
3)建筑结构修复:在建筑结构受到自然灾害或人为破坏时,可以通过植筋施工对受损部分进行修复,恢复结构的承载能力。
4)预埋件安装:在建筑施工过程中,需要预埋一些构件,如管道、电缆等,植筋施工可以提高预埋件的承载能力和稳定性。
总的来说,植筋施工在建筑结构加固、改造、修复等方面具有广泛的应用前景,是现代建筑工程中不可或缺的一种施工方法。
二、植筋施工前期准备在植筋施工前期准备中,首先需要进行的是材料选择与性能要求。
钢筋的选择是其中的一项重要内容,需要选择符合规范要求的钢筋,并且要求钢筋无锈蚀、无损伤。
植筋加固施工方案工艺

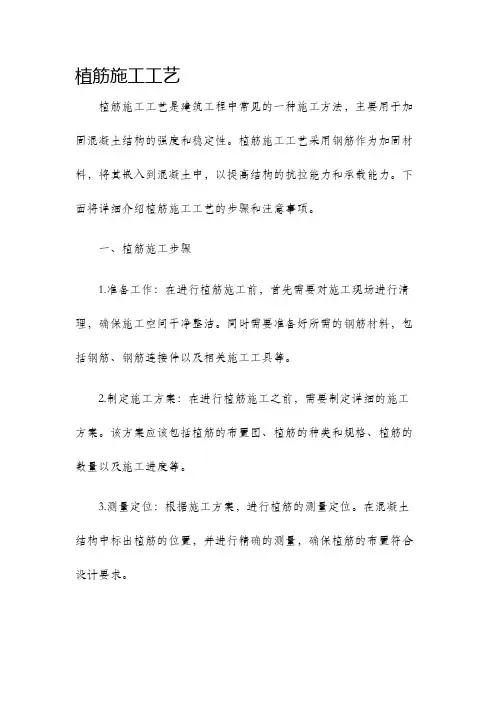

植筋是指在混凝土墙体岩石等基材上钻孔, 然后注入高强植筋胶,再插入钢筋或型材,胶固后将钢筋与基材粘接为一体,是加固补强行业较常用的一种建筑技术.
工艺流程:定位→钻孔→清孔→钢材除锈→锚固胶配制→植筋→固化、保护→检验
1.定位
1.1.按设计要求标示钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整,但均宜植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙)。
2.钻孔
2.1.钻孔宜用电锤或风钻成孔,如遇钢筋宜调整孔位避开。
如采用钻石钻孔机成孔,钻孔内碎屑应用洁净水冲洗干净,并晾晒至干燥。
2.2.钻孔孔径d+4∽8mm(小直径钢筋取低值,大直径钢筋取高值,d为钢筋、螺栓直径)。
2.3.当基材强度等级不低于C20,对HRB335(Ⅱ级)、HRB400、RRB400(Ⅲ级)级螺纹钢筋,Q235、Q345级螺栓和5.6级螺杆,钻孔孔深15d,锚固力一般即可大于钢材屈服值。
对无螺纹(即光圆)钢筋或螺杆,钻孔深度宜再增加5d。
经过深固建筑加固技术系统试验证明:小直径圆钢植筋,端头推荐采用带弯钩样式,锚固综合性能最好。
此时钻孔孔径宜比端头尺寸大1∽2mm。
2.4.实际钻孔深度可参考15d的基准,根据实际所需锚固力大小,并考虑构造要求,现场拉拔试验或按照有关规范计算确定。
2.5. 当基材强度等级低于C20,或在素混凝土(或岩石)上植筋,应适当增加锚固深度。
2.6. 当实际所需锚固力较小时(如用螺栓固定器具、管线、支架等),可按螺栓长度确定钻孔深度,但深度不宜小于5d。
2.7.钻孔有效深度自构件表面坚实的混凝土算起。
2.8.钻孔不应设置于构件的保护层或装饰层内。
2.9.所用主要器具:电锤或风镐。
3.清孔
3.1.钻孔完毕,检查孔深、孔径合格后将孔内粉尘用压缩空气吹出,然后用毛刷将孔壁刷净,再次压缩空气吹孔,应反复进行3∽5次,直至孔内无灰尘碎屑,最后用棉布蘸丙酮拭净孔壁,将孔口临时封闭。
若有废孔,清净后用植筋胶填实。
3.2.钻孔孔内应保持干燥。
3.3.所用主要器具:空压机、毛刷。
4.钢材除锈
4.1.钢材锚固长度范围的铁锈、油污应清除干净(新钢筋、螺栓的青色氧化外皮也应除去),并打磨出金属光泽,采用角磨机和钢丝轮片速度较快。
4.2.所用主要器具:角磨机、钢丝轮片。
5.锚固胶配制
5.1. 植筋胶分为注射式植筋胶和桶装式植筋胶两种,由A、B两组份组成,(植筋胶品牌推荐:大连凯华JGN. 博建抗震植筋胶.喜利得植筋胶慧鱼植筋胶等)配胶宜采用机械搅拌,搅拌器可由电锤和搅拌齿组成,搅拌齿可采用电锤钻头端部焊接十字形Φ14钢筋制成。
少量可用细钢筋棍人工搅拌,注射式植筋胶安装于注射枪内直接注射安装。
5.2.取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按配合比混合,并用搅拌器搅拌10分钟左右至A、B组份混合均匀为止。
搅拌时最好沿同一方向搅拌,尽量避免混入空气形成气泡。
5.3.胶应现配现用,每次配胶量不宜大于5公斤。
5.3.所用主要器具:搅拌器、容器、衡器、腻刀、手套.植筋胶枪。
6.植筋
6.1垂直孔植筋将胶直接流、捣进孔中即可
6.2.水平孔植筋可用Φ6细钢筋配合托胶板(干净木板)往孔内捣胶,也可让施工人员戴好皮手套,将配好的胶成团塞、捣进孔内。
6.3.倒垂孔植筋请选用高触变型植筋胶,该胶不流淌,可成团塞、捣入孔。
6.4.钢筋、螺栓可采用旋转或手锤击打方式入孔,手锤击打时,一手应扶住钢筋或螺栓,以保证对中并避免回弹。
若先将一较短电锤钻头端部焊接6mm厚
小铁板,然后将电锤功能调为冲击状态,利用电锤的持续冲击力,可克服植筋胶的阻力,快速无回弹地将钢筋送至孔底。
大量或大直径植筋推荐采用此方式。
6.5.锚固胶填充量应保证插入钢筋后周边有少许胶料溢出。
6.6.所用主要器具:手套、细钢筋、托胶板、手锤。
7.固化、保护
7.1.植筋胶有一个固化过程,曰平均气温25℃以上12小时内不得扰动钢筋,曰平均气温25℃以下24小时内不得扰动钢筋,若有较大扰动宜重新植。
7.2.植筋胶在常温、低温下均可良好固化,若固化温度25℃左右,2天即可承受设计荷载;若固化温度5℃左右,4天即可承受设计荷载,且锚固力随时间延长继续增长。
8.检验
植筋后3∽4天可随机抽检,检验可用千斤顶、锚具、反力架组成的系统作拉拔试验。
一般加载至钢材的设计力值,检测结果直观、可靠。
9.注意事项
9.1.锚固构造措施要满足《混凝土结构加固设计规范GB50367-2006》的有关规定。
9.2.孔内尘屑是否清净、钢筋、螺栓是否除锈、胶配比是否准确、是否搅拌均匀、孔内胶是否密实决定了锚固效果的优劣。
9.3.结构胶添加了纳米防沉材料,但每次使用前检查包装桶内胶有无沉淀是良好的习惯,若有沉淀,用细棍重新搅拌均匀即可。
9.4.冬季气温低时,A组分偶有结晶变稠现象,只需对A胶水浴加热至50℃左右,待结晶消除搅匀即可,对胶性能无影响。
9.5.推荐的搅拌时间应予以保证,冬季施工并应再延长3分钟左右。
A、B 胶配胶工具不得混用。
9.6.施工场所平均温度低于0℃,可采用碘钨灯、电炉或水浴等增温方式对胶使用前预热至30∽50℃左右使用,应注意不得让水混入桶内。
施工场所平均温度低于-5℃,建议对锚固部位也加温0℃以上,并维持24小时以上。
9.7.结构胶完全固化后为无毒级材料,但未固化前个别组分对皮肤、眼睛有刺激性,而且胶固化后也不易清除,所以施工人员应注意适当的劳动保护,如配
备安全帽、工作服、手套等。
人体直接接触后应用清水冲洗干净。
9.8.周围环境温度越高,每次配胶量越大,可操作时间越短。
预估适用期内的每次配胶量,以避免不必要的浪费。
9.9.结构胶宜在阴凉干燥处密闭保存,保质期18个月。
9.10结构胶的性能在不断改进中,使用说明也可能随之变更,请以随货配备的为准。
植筋工程的施工应由具过硬施工工艺技术的专业施工队伍完成,并应精心组织精心施工。
