国电黄金埠发电厂灰库工程施工工艺
- 格式:doc
- 大小:29.00 KB
- 文档页数:5

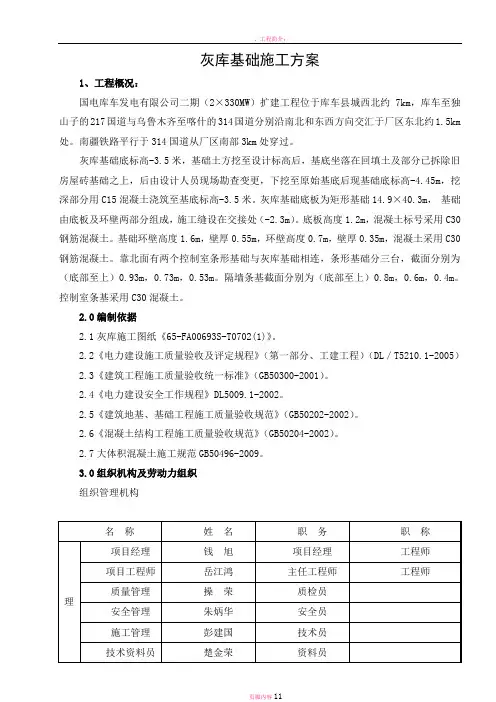

灰库基础施工方案1、工程概况:国电库车发电有限公司二期(2×330MW)扩建工程位于库车县城西北约7km,库车至独山子的217国道与乌鲁木齐至喀什的314国道分别沿南北和东西方向交汇于厂区东北约1.5km 处。
南疆铁路平行于314国道从厂区南部3km处穿过。
灰库基础底标高-3.5米,基础土方挖至设计标高后,基底坐落在回填土及部分已拆除旧房屋砖基础之上,后由设计人员现场勘查变更,下挖至原始基底后现基础底标高-4.45m,挖深部分用C15混凝土浇筑至基底标高-3.5米。
灰库基础底板为矩形基础14.9×40.3m,基础由底板及环壁两部分组成,施工缝设在交接处(-2.3m)。
底板高度1.2m,混凝土标号采用C30钢筋混凝土。
基础环壁高度1.6m,壁厚0.55m,环壁高度0.7m,壁厚0.35m,混凝土采用C30钢筋混凝土。
靠北面有两个控制室条形基础与灰库基础相连,条形基础分三台,截面分别为(底部至上)0.93m,0.73m,0.53m。
隔墙条基截面分别为(底部至上)0.8m,0.6m,0.4m。
控制室条基采用C30混凝土。
2.0编制依据2.1灰库施工图纸《65-FA00693S-T0702(1)》。
2.2《电力建设施工质量验收及评定规程》(第一部分、工建工程)(DL/T5210.1-2005)2.3《建筑工程施工质量验收统一标准》(GB50300-2001)。
2.4《电力建设安全工作规程》DL5009.1-2002。
2.5《建筑地基、基础工程施工质量验收规范》(GB50202-2002)。
2.6《混凝土结构工程施工质量验收规范》(GB50204-2002)。
2.7大体积混凝土施工规范GB50496-2009。
3.0组织机构及劳动力组织组织管理机构名称姓名职务职称管理人员项目经理钱旭项目经理工程师项目工程师岳江鸿主任工程师工程师质量管理操荣质检员安全管理朱炳华安全员施工管理彭建国技术员技术资料员楚金荣资料员项目经理由具备丰富现场施工经验和专业知识的国家一级资质项目经理担任。
电厂储灰场施工组织设计的施工工序与工艺流程一、前言随着电力行业的不断发展,电厂储灰场作为灰渣的集中处理场所,对于保障环境安全、提高能源利用率起着重要作用。
本文旨在探讨电厂储灰场施工组织设计的施工工序与工艺流程,以保证储灰场的建设顺利进行。
二、调查研究1. 现场勘察在进行储灰场施工组织设计前,需要对施工现场进行详细的勘察。
包括土地利用情况、地形地貌、地下水位及水质等方面的调查,以便为后续施工提供基础数据。
2. 技术分析根据勘察研究所获取的数据,对电厂储灰场的建设技术进行分析,确定储灰场的规模、设计方案及主要施工工序。
三、施工工序1. 地面平整与环境保护在施工前,首先需要对施工现场进行地面平整工作。
根据地质情况,进行土方开挖、填筑、夯实等工序,保证储灰场坚实、平整。
同时,采取环境保护措施,包括覆盖防尘网、建立雨水收集系统等,防止施工对周边环境造成不良影响。
2. 垃圾处理设施建设在储灰场施工过程中,需要建设垃圾处理设施,包括垃圾处理装置、封闭式容器、储灰箱等。
这些设施的建设需要与电厂协调,确保施工进度与垃圾处理设备的安装、调试工序同步进行。
3. 防渗排水系统建设为了保证储灰场的持续运行,需要建设防渗排水系统。
具体工序包括管道敷设、管道连接、防渗材料安装等,同时需要进行严密性检测,确保防渗排水系统的可靠性。
4. 灰渣堆放工序在储灰场施工过程中,需要进行灰渣堆放工序。
根据设计方案,对储灰场进行划分并进行灰渣的堆放,确保堆放的稳定性和安全性。
同时,要进行灰渣的覆盖和压实,以减少灰渣的飘散和渗漏。
5. 绿化与景观设计为了提升储灰场的环境美观性和绿化效果,需要进行绿化与景观设计。
主要包括选用适宜的植物种类、进行绿化设施的布置等工序。
6. 安全监测与维护储灰场建设完成后,需要进行安全监测与维护工作。
包括定期对储灰场进行巡视、维修损坏设施、安全排查与隐患排除等工序。
四、工艺流程1. 储灰场施工流程(1)方案设计:根据调查研究的数据,制定储灰场施工方案。

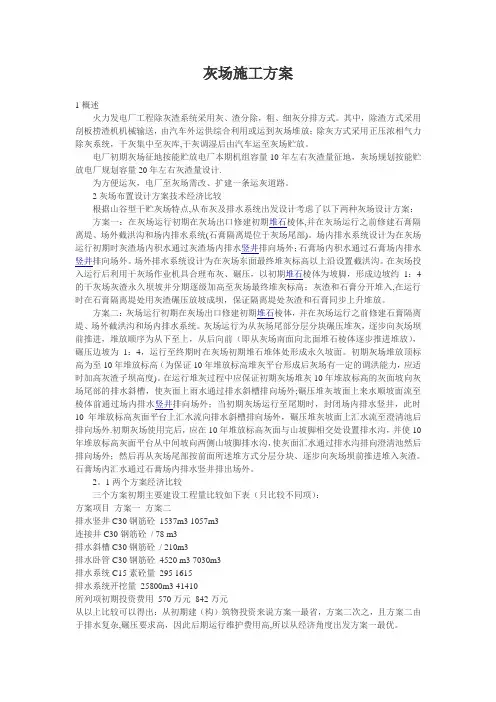

灰场施工方案1 概述火力发电厂工程除灰渣系统采用灰、渣分除,粗、细灰分排方式。
其中,除渣方式采用刮板捞渣机机械输送,由汽车外运供综合利用或运到灰场堆放;除灰方式采用正压浓相气力除灰系统,干灰集中至灰库,干灰调湿后由汽车运至灰场贮放。
电厂初期灰场征地按能贮放电厂本期机组容量10年左右灰渣量征地,灰场规划按能贮放电厂规划容量20年左右灰渣量设计.为方便运灰,电厂至灰场需改、扩建一条运灰道路。
2 灰场布置设计方案技术经济比较根据山谷型干贮灰场特点,从布灰及排水系统出发设计考虑了以下两种灰场设计方案:方案一:在灰场运行初期在灰场出口修建初期堆石棱体,并在灰场运行之前修建石膏隔离堤、场外截洪沟和场内排水系统(石膏隔离堤位于灰场尾部)。
场内排水系统设计为在灰场运行初期时灰渣场内积水通过灰渣场内排水竖井排向场外;石膏场内积水通过石膏场内排水竖井排向场外。
场外排水系统设计为在灰场东面最终堆灰标高以上沿设置截洪沟。
在灰场投入运行后利用干灰场作业机具合理布灰、碾压,以初期堆石棱体为坡脚,形成边坡约1:4的干灰场灰渣永久坝坡并分期逐级加高至灰场最终堆灰标高;灰渣和石膏分开堆入,在运行时在石膏隔离堤处用灰渣碾压放坡成坝,保证隔离堤处灰渣和石膏同步上升堆放。
方案二:灰场运行初期在灰场出口修建初期堆石棱体,并在灰场运行之前修建石膏隔离堤、场外截洪沟和场内排水系统。
灰场运行为从灰场尾部分层分块碾压堆灰,逐步向灰场坝前推进,堆放顺序为从下至上,从后向前(即从灰场南面向北面堆石棱体逐步推进堆放),碾压边坡为1:4,运行至终期时在灰场初期堆石堆体处形成永久坡面。
初期灰场堆放顶标高为至10年堆放标高(为保证10年堆放标高堆灰平台形成后灰场有一定的调洪能力,应适时加高灰渣子坝高度)。
在运行堆灰过程中应保证初期灰场堆灰10年堆放标高的灰面坡向灰场尾部的排水斜槽,使灰面上雨水通过排水斜槽排向场外;碾压堆灰坡面上来水顺坡面流至棱体前通过场内排水竖井排向场外;当初期灰场运行至尾期时,封闭场内排水竖井,此时10年堆放标高灰面平台上汇水流向排水斜槽排向场外,碾压堆灰坡面上汇水流至澄清池后排向场外.初期灰场使用完后,应在10年堆放标高灰面与山坡脚相交处设置排水沟,并使10年堆放标高灰面平台从中间坡向两侧山坡脚排水沟,使灰面汇水通过排水沟排向澄清池然后排向场外;然后再从灰场尾部按前面所述堆方式分层分块、逐步向灰场坝前推进堆入灰渣。

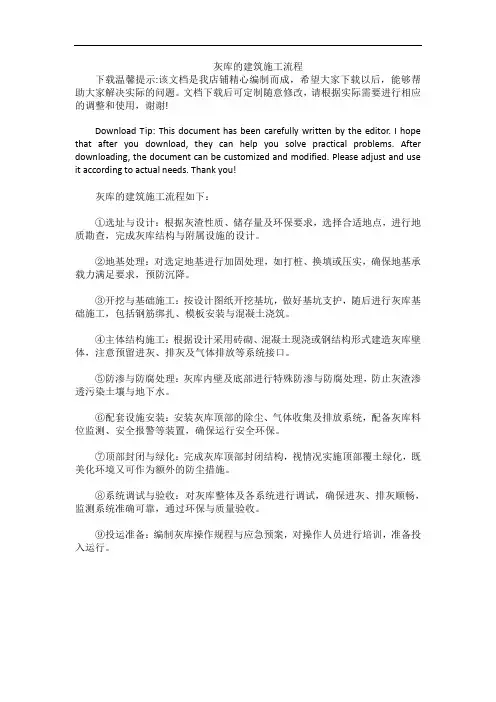

灰库的建筑施工流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!灰库的建筑施工流程如下:①选址与设计:根据灰渣性质、储存量及环保要求,选择合适地点,进行地质勘查,完成灰库结构与附属设施的设计。
②地基处理:对选定地基进行加固处理,如打桩、换填或压实,确保地基承载力满足要求,预防沉降。
③开挖与基础施工:按设计图纸开挖基坑,做好基坑支护,随后进行灰库基础施工,包括钢筋绑扎、模板安装与混凝土浇筑。
④主体结构施工:根据设计采用砖砌、混凝土现浇或钢结构形式建造灰库壁体,注意预留进灰、排灰及气体排放等系统接口。
⑤防渗与防腐处理:灰库内壁及底部进行特殊防渗与防腐处理,防止灰渣渗透污染土壤与地下水。
⑥配套设施安装:安装灰库顶部的除尘、气体收集及排放系统,配备灰库料位监测、安全报警等装置,确保运行安全环保。
⑦顶部封闭与绿化:完成灰库顶部封闭结构,视情况实施顶部覆土绿化,既美化环境又可作为额外的防尘措施。
⑧系统调试与验收:对灰库整体及各系统进行调试,确保进灰、排灰顺畅,监测系统准确可靠,通过环保与质量验收。
⑨投运准备:编制灰库操作规程与应急预案,对操作人员进行培训,准备投入运行。
电厂储灰场施工组织设计的施工工艺与工序控制施工组织设计是保证工程施工正常进行的关键措施之一。
在电厂储灰场施工中,合理的施工工艺与工序控制能够提高施工效率、降低成本,并确保项目安全可靠。
本文将就电厂储灰场施工组织设计的施工工艺与工序控制进行探讨。
一、施工工艺1.临时厂区布置电厂储灰场施工前需要对临时厂区进行布置,包括办公区、材料堆放区、机械设备区等。
合理布置临时厂区可有效提高施工效率,将工程进度控制在合理范围内。
2.土方工程土方工程是储灰场施工的首要工序之一。
首先进行场地平整,然后开挖储灰坑,确保坑壁的稳定性,并进行储灰坑的加固与防水工作。
在土方工程中,需要合理控制挖掘深度、土方回填等工序,确保土方工程的质量与进度。
3.工艺设备安装储灰场施工过程中需要安装灰场设备,如输灰管道、灰仓等。
在施工中,需要按照设备安装图纸进行施工,并进行设备结构的检查与调整,最终确保设备安装准确牢固。
4.立管、倾斜槽安装立管和倾斜槽是储灰场灰渣输送的重要组成部分,它们的安装关系到储灰场输灰的顺利进行。
在施工过程中,需要按照设计要求进行立管和倾斜槽的定位、固定和连接,确保安装质量。
5.工程防护与环境保护储灰场施工过程中,需要加强施工现场的安全防护与环境保护措施,确保施工人员的安全,并减少对周边环境的影响。
例如,设置安全标志、悬挂安全网等措施,以及合理利用防尘网、垃圾桶等措施进行环境保护。
二、工序控制1.施工工艺的合理组织在电厂储灰场施工中,需要对施工工艺进行合理组织与安排。
根据储灰场施工的实际情况,确定施工的优先顺序与工期控制,并制定详细的施工计划,确保工序之间的衔接与协调。
2.人员管理与技术培训储灰场施工需要熟练的工程技术人员进行组织与指导,同时要对施工人员进行必要的技术培训,确保施工人员具备所需的专业知识和操作技能。
合理的人员管理与技术培训有助于提高施工效率与质量。
3.施工现场的管理储灰场施工现场管理是保证施工顺利进行的重要环节。
电厂贮灰场施工方案一、工程概况本工程为XX电厂2X600MW机组贮灰坝及其附属工程。
设计年灰渣量为94.8×104t,征地面积96X104m20(一)项目内容1、灰场初期坝坝体:初期坝坝体为均质土坝,坝体填筑起始面是清基碾压后的地面,清基土方约为2.5×104m∖筑坝土方约为17.6X104π?,筑坝土料取自灰场内部,取土点距内坝脚大于30m o坝体附属工程主要有:排水棱体、排水斜槽、排水沟、干砌石护面、坝顶道路、土工格室、土工格栅、土工布、复合土工膜等。
2、上游挡水坝:上游挡水坝为均质土坝,坝体填筑起始面是清基碾压后的地面,清基土方约为985m∖筑坝土方约为0.65×104m330m o坝体附属工程主要有:浆砌石护面、排水沟、踏步、土工格栅、复合土工膜、沉降标点及基点等。
3、干贮灰场内运灰道路:运灰道路全长938.74m,道路结构由下往上依次为(1)原状土,(2)15Omm厚天然砂砾石垫层,(3)30Omm厚级配砂砾石(4)25Omm厚水泥碎面板。
4、灰场外排洪系统:包括消力池和排水渠。
消力池为钢筋碎结构。
碎强度等级为C35,抗渗S6,抗冻D200;底层采用Clo素碎垫层。
排水渠采用100mm厚中粗砂垫层,60Omm浆砌石护面。
5、灰场生活蓄水池及喷洒调节池。
蓄水池及喷洒调节池为矩形钢筋碎结构,喷洒调节池内壁做防腐蚀处理,生活蓄水池外壁做防腐蚀处理。
顶做珍珠岩保温,覆±100Omm厚。
二、总体施工组织及规划:1、总体分三个阶段第一阶段(从5月5日至5月20日,共15天),含施工准备初始阶段:5月15日前,初期开工项目的施工队伍及机械设备进场完毕。
5月20日坝体细部构造、坝体土方等正式开工。
第二阶段(从5月20日至6月30日,共40天)攻坚阶段:形成施工高潮,坝体运灰道路、排洪系统、灰场生活蓄水池及喷洒调节等工程全面展开施工,开展“百日会战”,全部工程基本完工。
电厂储灰场施工组织设计的施工现场施工流程在电厂建设中,储灰场的施工组织设计是至关重要的环节。
合理的施工现场施工流程能够确保施工质量和进度的同时,保证施工安全。
本文将针对电厂储灰场的施工组织设计,详细讨论施工现场施工流程。
一、施工前准备阶段施工前准备是一个重要且必不可少的阶段,它直接关系到后续施工工作的开展。
在施工前准备阶段,首先需要进行现场踏勘,并制定详细的施工方案。
施工方案应包括施工队伍的组建、施工设备的选型和购置、施工材料的准备等内容。
二、场地准备工作在施工现场,需要进行场地的准备工作。
首先,对场地进行清理,保证施工区域干净整洁,无障碍物。
其次,进行场地平整化处理,确保施工的基础平整牢固。
最后,根据施工图纸,布置施工区域的边界,并做好标识,以便后续工作的正常进行。
三、施工设备安装在施工过程中,各种施工设备的安装非常重要。
施工设备包括但不限于挖掘机、推土机、运输车辆等。
在进行设备安装时,要确保设备处于正常状态,并进行调试,以保证施工的顺利进行。
四、土方开挖与填筑电厂储灰场的施工离不开土方开挖与填筑工作。
首先,进行土方开挖,根据设计要求进行开挖区域的标定,并进行土方计量、土方运输等工作。
然后,进行土方填筑,根据土方填筑的工艺要求进行操作,确保填筑的平整度和密实性。
五、排水系统施工排水系统施工对于储灰场的正常运行起着关键的作用。
在施工过程中,需要进行排水井、管道的安装,并确保排水系统的畅通和可靠性。
同时,还要根据实际情况进行施工现场的排水处理,以防止因雨水等因素对施工造成不良影响。
六、道路和平台施工道路和平台的施工是为了方便施工人员和设备的行走和操作,并保证施工现场的安全性。
在施工过程中,应根据设计要求进行道路和平台的标定、挖掘、补填等工作,并对其进行合理的硬化和防护。
七、防护设施设置在施工现场,为了保证工作人员的安全和施工质量的稳定,需要设置相应的防护设施。
例如施工现场的围栏、警示牌、安全标志等。
电厂储灰场施工组织设计的流程与步骤储灰场是电厂内部重要的环境工程设施之一,用于储存和处理产生的煤灰,有效降低环境污染。
为确保储灰场的施工顺利进行,需要进行详细的施工组织设计。
本文将介绍电厂储灰场施工组织设计的流程与步骤。
一、前期准备阶段在进行电厂储灰场施工组织设计之前,需要进行充分的前期准备工作。
具体步骤如下:1. 资料收集:收集有关储灰场的设计文件、技术规范和相关法规,了解储灰场的设计要求和施工标准。
2. 现场勘察:对储灰场的施工现场进行实地勘察,了解环境条件、地形地貌、土质状况等情况,为后续设计提供参考。
3. 技术分析:根据收集到的资料和勘察结果,进行技术分析,评估施工的难度和风险,确定施工方案以及所需资源和人力。
二、施工组织设计阶段在完成前期准备后,可以进入施工组织设计阶段。
具体流程如下:1. 施工方案设计:根据工程的实际情况和技术要求,制定详细的施工方案。
方案应包括施工的整体思路、施工过程的安排、使用的设备和材料等内容。
2. 施工流程设计:根据施工方案,设计施工的具体流程。
流程应明确各个施工环节的顺序和时间安排,确保施工的有序进行。
3. 质量控制计划:制定质量控制计划,包括质量检查和验收的标准、频次和方法。
确保施工质量符合设计要求和相关规范。
4. 安全施工计划:制定安全施工计划,明确施工过程中的安全措施,防止事故发生,保障人员和设备的安全。
5. 管理组织设计:确定施工管理组织机构和责任分工,明确各级管理人员的职责和权限,确保施工管理的高效运行。
三、施工过程中的监控与调整在施工过程中,需要进行监控与调整,以确保施工的顺利进行。
具体步骤如下:1. 监控施工进度:对施工进度进行监控,及时发现和解决施工中的问题和难题,确保施工按计划进行。
2. 监控质量进展:对施工质量进行监控,进行质量检查和验收,确保施工质量符合要求。
3. 安全监控与防范:监控施工现场的安全情况,预防和处理施工中的安全隐患和事故,保障人员和设备的安全。
电厂灰库施工方案1. 引言电厂灰库是供电厂存放燃煤产生的煤灰的地方。
灰库的施工方案对于电厂的运行和灰库的操作至关重要。
本文档将介绍电厂灰库的施工方案,包括施工前的准备工作、灰库的具体建设过程以及施工后的验收和维护。
2. 施工前的准备工作在开始灰库的施工前,需要进行以下准备工作:2.1 确定灰库的位置和规模根据电厂的需求,确定灰库的位置和规模。
一般来说,灰库应尽可能远离电厂的主体设施,以减少灰尘对设备的影响。
同时,根据电厂的产能和燃煤种类等因素,确定灰库的规模,确保可以容纳所需存放的煤灰。
2.2 土地准备和环境评估在确定灰库的位置后,需要进行土地准备工作。
包括清理和平整土地,确保土地的承载能力和稳定性。
此外,还需要进行环境评估,评估灰库建设可能对周围环境产生的影响,确保符合相关环境法规和标准。
2.3 安全措施和风险评估灰库施工过程中存在一定的安全风险,因此需要制定相应的安全措施并进行风险评估。
该评估将包括对施工过程中可能的事故和灰尘污染等风险进行识别和评估,并制定相应的应急预案和防护措施,确保施工过程的安全性和顺利进行。
3. 灰库的具体建设过程灰库的建设主要包括以下几个步骤:3.1 土地开挖和基础施工根据设计要求,对灰库的土地进行开挖和处理。
包括挖土、填土和夯实土地等工程。
同时,在土地上进行测量和标志,确保土地的平整度和施工的准确性。
随后进行基础施工,包括浇筑水泥基础等工程。
3.2 结构建设根据设计要求,进行灰库结构的建设。
包括建立围墙、设置支撑结构和增加隔板等措施,确保灰库的结构稳固和安全。
同时,根据需要进行排水和防渗工程,以确保灰库内部的干燥和稳定。
3.3 灰库的操作设施和设备安装根据需要,在灰库内安装相应的操作设施和设备。
包括进料输送装置、出料输送装置、灰库封闭设施和环保设备等。
确保灰库的操作和管理的便利性和高效性。
3.4 系统调试和完工验收在完成灰库的建设后,进行系统的调试,确保各项设施和设备的正常运行。
电厂灰库施工方案电厂灰库施工方案一、工程概述电厂灰库是指将电厂产生的燃煤灰渣进行收集、贮存和处理的场所。
为了保障灰库的安全和环保,必须对其进行规范的施工。
二、施工准备1. 资料准备:收集整理相关设备和材料的技术资料和标准。
2. 预算和采购:根据工程实际需求编制详细的施工预算,并组织采购相应的设备和材料。
3. 团队组建:组建专业化的施工团队,包括设计人员、施工人员和管理人员。
4. 环境保护措施:制定环境保护措施,包括防尘、防污染等措施,并购买相应的设备和材料。
三、施工方案1. 地基处理:对灰库的地基进行处理,包括开挖、填方、夯实等工作,确保地基的承载力和稳定性。
2. 建筑结构:根据设计要求,进行灰库的建筑结构施工,包括主体结构和外墙等,确保灰库的安全性和稳定性。
3. 设备安装:按照设备的安装顺序和位置要求,进行设备的安装和调试,包括输送机、提升机、储料仓等设备。
4. 防尘措施:设置合适的防尘设备和管道,确保灰库内外的粉尘污染控制在合理范围内。
5. 排水系统:设计并安装合适的排水系统,包括雨水和污水的排放管道和设备。
6. 环境保护措施:制定环境保护措施,包括废气处理、噪音控制、污水处理等,确保灰库施工过程中不会对周边环境造成污染。
7. 安全措施:根据电厂灰库的特点,制定安全措施和应急预案,确保施工期间人员和设备的安全。
四、施工进度和质量控制1. 制定详细的施工计划和时间进度表,确保施工按时完成。
2. 设置监理和巡检人员,对施工过程进行全面监督和检查,确保施工质量。
3. 按照相关标准和规范进行施工工艺和质量控制,对施工过程中出现的问题及时进行处理和修复。
五、验收和竣工1. 完成施工后,进行工程验收,根据相关标准和规范进行检查,并出具相应的验收报告。
2. 整理施工和验收资料,编制竣工档案。
3. 开展竣工汇报和总结,总结施工过程中的经验和教训,为后续项目提供参考。
以上是电厂灰库施工方案的基本内容,通过合理的施工方案和严格的质量控制,能够确保灰库的安全和环保。
电厂灰库清灰施工方案1. 引言电厂灰库清灰施工是电厂运维工作中非常重要的一环。
灰库清灰施工的目的是清除灰库内的积灰,保障灰库的正常运行,避免灰库堵塞和影响灰库的使用效率。
本文将介绍电厂灰库清灰施工方案,包括施工准备、施工流程、施工安全措施等内容。
2. 施工准备2.1 确定施工时间在进行灰库清灰施工前,需要确定合适的施工时间。
一般情况下,选择停工期或低负荷运行期进行灰库清灰施工,以最大程度减少对电厂正常运行的影响,并确保施工人员的安全。
2.2 确定施工人员灰库清灰施工需要专业的施工人员进行操作,他们应具备相关的技术知识和经验,能够熟练操作清灰设备,同时要了解施工安全措施和应急处置方法。
2.3 准备清灰设备和工具为了保证施工效率和质量,需要提前准备好清灰设备和工具。
清灰设备包括清灰车、吸尘机、高压清灰枪等,工具包括安全带、安全帽、防护面具等。
2.4 制定施工计划和施工图纸在施工前,需要制定详细的施工计划和施工图纸,明确工作流程、施工顺序和安全要求。
同时要考虑到灰库内不同区域的特点,合理安排施工工作,确保施工的高效和安全。
3. 施工流程3.1 施工现场准备施工前,首先需要进行现场准备工作。
包括设立施工警示标志和警戒线,确保施工区域的安全。
同时要清理施工现场,确保没有杂物和障碍物。
3.2 配置清灰设备和工具根据施工计划和施工图纸,配置好清灰设备和工具。
检查清灰设备是否正常运行,工具是否完好。
3.3 开始清灰工作根据施工图纸,按照施工顺序进行清灰工作。
一般情况下,从上到下进行清灰,先清理灰库天棚,再清理灰库墙壁和地面。
可以使用清灰车进行灰库内的清理,使用高压清灰枪清洁墙壁和难以清理的区域。
3.4 清理灰尘清理灰库内的积灰时,需要注意将灰尘处理妥善。
一方面,要将灰尘暂时存放在指定的区域,以免灰尘再次扩散。
另一方面,要定期清理暂存区的灰尘,确保清理工作的连续性。
3.5 检查和清理设备在清灰施工完成后,要进行设备的检查和清理。
国电库车发电有限公司二期(2×330MW)扩建工程灰库安全施工组织设计一、工程概况:1、国电库车发电有限公司二期(2×330MW)扩建灰库工程位于库车县城西北约7km,库车至独山子的217国道与乌鲁木齐至喀什的314国道分别沿南北和东西方向交汇于厂区东北约1.5km处。
南疆铁路平行于314国道从厂区南部3km处穿过。
灰库 D12m H36.65m,基础土方施工:开挖深度:-3.600m,灰库基础:钢筋混凝土C30,基础刷焦油煤沥青三道,灰库筒壁;钢筋混凝土C30,屋面;排水、珍珠岩保温、卷材防水,普通地面:地砖,普通地面;细石混凝土C25,各层楼面面层;水泥砂浆,砌体外墙;370厚空心砖 50厚聚苯乙烯泡沫板保温,砌体内墙;空心砖,金属墙板外墙;保温,外墙面装饰;多乐士涂料,内墙面装饰;乳胶漆,门;钢质门,窗;塑钢窗,照明、采暖、设备,玻璃钢防爆轴流风机5.0#,热风幕GRMD-S2×16/4 3KW。
基础底板为环板结构,底板厚1.50m。
底板底标高为-3.5m。
基础底板:-2.3m以上为三个相交圆形成的筒体结构,灰库筒身内壁半径:-0.7m以下为5900㎜,筒壁厚为550㎜;-0.8m 至顶筒身内壁半径为6000㎜,筒壁厚为350㎜。
建筑物总高度为 36.65 m,沿高度方向结构分为三个层次。
室外设钢爬梯。
屋面做法为(由下向上):结构层:现浇钢筋混凝土屋面板。
隔气层:沥青马蹄脂隔气层一道。
找坡层:上铺1:10赠膨胀珍珠岩坡度为2%最薄处为35厚。
找平层:,3mm厚C20细石防水混凝土找平层。
防水层:3厚SBS改性沥青防水层卷材两道附彩砂保护层。
楼层分0m、5.75m, 11.75m,29m,35.75m楼地面。
二、安全生产管理:1.安全管理目标1.1建立安全文明施工窗口,创建全国一流安全文明火电施工现场。
文明施工现场合格率为100%;1.2消除“三违”现象,杜绝习惯性违章;1.3杜绝死亡、重伤、重大机械设备、交通及火灾事故,实现“四个零”;1.4杜绝重大未遂事故,轻伤事故频率控制在5‰以下;1.5全员安全资质合格率为100%,全部持证上岗;1.6全面实行安全文明施工标准化设施,危险点源防护无死角;1.7不发生环境污染事故、重大垮塌事故、区域性中毒事故;2.0安全生产组织机构与职责2.1公司成立安全生产委员会第一责任人:公司经理安委会主任:主管生产副经理副主任:总工、工会主席委员:安委会办公室主任、工程技术部、市场部、人力资源部、经营管理部和各分公司(项目)经理。
灰库的建筑施工流程一、施工前的准备工作。
施工前呀,得先把场地给收拾好。
就像我们要打扫房间才能开始布置一样。
这场地要平整,不能坑坑洼洼的,要是场地不平,后面施工可就麻烦啦。
而且呀,还得把施工区域给划分好,哪块是放材料的,哪块是要开始打地基的,都得有个规划。
材料的准备那也是相当重要的。
灰库建筑要用的各种材料,像水泥呀,沙子呀,钢筋啥的,都得提前采购好。
可不能到了施工的时候才发现材料不够,那就跟炒菜炒到一半发现盐没了一样尴尬。
这些材料还得检查质量呢,要是质量不好,就好比盖房子用了软趴趴的木头,那可不行。
还有就是施工人员的安排。
得找一些有经验的工人师傅,就像找一群厉害的小伙伴一起做游戏一样。
大家分工要明确,谁负责混凝土浇筑,谁负责钢筋绑扎,都得安排得妥妥当当的。
二、地基施工。
地基是灰库的根基,就像大树的根一样重要。
首先得进行地基的开挖,这个可不能马虎。
要根据设计的深度和宽度来挖,挖得太深浪费,太浅又不牢固。
挖好之后呢,要对地基进行处理,比如说夯实,把地基土弄得结结实实的,这样才能承受得住灰库的重量。
接着就是浇筑地基混凝土啦。
混凝土的配比要合适,水多了太稀,水少了又太干,就像做蛋糕一样,各种材料的比例得刚刚好。
在浇筑的时候,还得注意振捣,要让混凝土里没有气泡,这样地基才会更坚固。
三、灰库主体结构施工。
主体结构的施工就像是搭积木,但是比搭积木要复杂得多啦。
先来说说钢筋工程,钢筋就像灰库的骨架一样。
工人们要把钢筋按照设计要求进行绑扎,要绑得牢固,不能松松垮垮的。
这钢筋的间距也要合适,要是太密了,混凝土不好浇筑,太疏了又起不到支撑的作用。
然后就是模板工程啦。
模板就像一个模子,能把混凝土塑造成我们想要的形状。
模板要安装得平整、严密,要是有缝隙,混凝土就会漏出来,那可就不好看啦。
而且模板还得有足够的强度,不然在混凝土的压力下就变形了,那灰库的形状就歪歪扭扭的了。
最后就是混凝土浇筑啦。
在浇筑主体结构的时候,要一层一层地浇,不能一股脑地全倒进去。
第1篇一、工程背景电厂灰库清库施工工程是为了解决电厂灰库内积灰问题,确保灰库正常运行,同时降低环境污染。
灰库内积灰过多,不仅影响灰库容积,还可能导致灰库损坏,增加安全隐患。
因此,定期对灰库进行清库施工是必不可少的。
二、施工准备1. 组织人员:成立项目组,明确各岗位职责,组织施工人员进行技术培训和安全教育。
2. 设备准备:准备清库设备,如铲车、挖掘机、输送带、装载机等,确保设备完好、性能稳定。
3. 工具准备:准备必要的施工工具,如扳手、螺丝刀、电焊机、切割机等。
4. 材料准备:根据清库方案,准备所需的清理材料,如防水布、防尘布、防护服等。
5. 安全措施:制定安全施工方案,包括人员安全、设备安全、环境保护等。
三、施工步骤1. 断电、断水:在施工前,先切断灰库内外的电源、水源,确保施工安全。
2. 设立警戒线:在灰库周围设立警戒线,防止无关人员进入施工区域。
3. 铲除积灰:使用铲车、挖掘机等设备将灰库内积灰铲除,注意避免损坏灰库结构。
4. 输送积灰:将铲除的积灰通过输送带、装载机等设备输送到指定位置。
5. 清理灰库内部:使用刷子、高压水枪等工具对灰库内部进行清洗,确保灰库内无残留积灰。
6. 防护措施:在施工过程中,采取防尘、防水、防滑等措施,确保施工人员安全。
7. 施工验收:清库施工完成后,进行验收,确保灰库恢复至正常状态。
四、注意事项1. 施工人员必须佩戴安全帽、防护服、防尘口罩等防护用品。
2. 施工过程中,注意观察设备运行状态,发现问题及时处理。
3. 施工区域应保持整洁,及时清理施工垃圾。
4. 施工结束后,对灰库进行保养,延长灰库使用寿命。
5. 施工过程中,严格执行安全操作规程,确保施工安全。
电厂灰库清库施工工程是一项系统工程,需要各方共同努力,确保施工质量和安全。
通过以上施工步骤和注意事项,相信可以顺利完成电厂灰库清库施工工程。
第2篇一、工程概述电厂灰库清库施工工程主要包括以下内容:1. 灰库内部清理:包括灰库内积灰、灰渣、残渣等杂质的清理。
国电黄金埠发电厂灰库工程施工工艺
摘要:灰库是火力发电厂建设中施工难度较大、工艺标准要求较高的工程。
本文笔者对江西省黄金埠发电厂灰库工程的施工工艺进行论述、分析,并在此基础上提升施工质量的有效措施。
关键词:江西省黄金埠发电厂灰库工程模板安装混凝土施工质量管理
在火力发电厂建设中,灰库工程并不算重要部位,一般其外表不做任何装饰,但由于其结构形式较为复杂、基础为大体积混凝土,因此造成灰库施工难度较大、工艺标准要求较高。
2009年我作为专业负责人建造的江西省国电黄金埠发电厂是2*600MW燃煤机组,其灰库无论从结构形式(三筒联体)、外观工艺(清水混凝土)还是施工难度(基础及楼板均为大体积混凝土施工)来看,都具有很强的代表性。
1 工程概况
1.1 工程规模
本工程为江西国电黄金埠发电厂一期新建工程,建设规模为2*600MW燃煤机组。
灰库工程由三个直径15.7m的单灰库连接组成。
基础为钢筋混凝土结构,长为55.4m,宽为24米,厚度为1.5m,属于大体积混凝土。
上部结构为钢筋混凝土结构,上部结构顶标高为32.45米,共分三层:第一层为0-5.5m,首层主要是操作间及汽车通道;5.5-11.5m为第二层(11.5m楼板厚度1.4m,此板属于大体积混凝土施工),为设备层;11.5m以上至32.45米为第三层,是储灰层。
1.3 现场建设、设计、管理单位情况:
建设单位:国电黄金埠发电有限公司;设计单位:江西省电力设计院;监理单位:江西省诚达监理有限公司
2 施工技术管理情况
2.1 施工和技术管理
灰库工程施工的技术工作我主要从以下二个方面着手:
其一,先仔细审阅施工图纸,领会设计意图,图纸会审完成之后,在充分熟悉图纸基础上,根据本工程的特点及现场的实际情况编制施工作业指导书并向各分部分项工程的施工技术交底,要求各班组明确各分部分项工程的施工技术要求、质量标准及工艺要求。
其二,加强现场的技术指导,在施工中加强过程控制,以现场的施工管理为
重点,发现施工中存在技术问题,必要时则进行二次交底。
施工中科学合理组织,精心施工,提前做好工程规划和各施工段的施工作业计划。
针对工程特点,大胆改进施工工艺、做好新材料、新技术的推广和应用。
2.2.1 灰库基础工程大体积混凝土施工要点:
灰库基础为大体积混凝土,共2100m3,混凝土浇筑采用3台地泵(其中备用一台),6台混凝土罐车,确保混凝土浇灌连续进行;采取如下措施防止基础大体积混凝土出现温度裂缝:
*首先根据现场实际情况做好大体积混凝土的热工计算,做好混凝土温度裂缝控制;
*选用低水化热的矿渣水泥,减少水泥用量,掺加粉煤灰和外加剂,控制混凝土水化热;
*提高混凝土的极限拉伸强度,严格控制骨料级配、含泥量,加强混凝土振捣;
*基础浇灌施工严格控制好混凝土入模温度。
用塑料布及苫布做好混凝土的保温养护工作;
*混凝土施工时埋设测温导线,做好混凝土浇筑后的测温工作,随时掌握和控制混凝土内外温差。
2.2.2 结构模板施工方案
模板施工方案要点:基础采用组合钢模板及少量木模板就地拼装成型的施工方案。
施工前,先根据施工图纸划好配模图,根据配模图设专人挑选模板及修理模板,保证模板表面平整光滑,并均匀地涂刷隔离剂。
木模表面要刨光。
支模前,检查基础钢筋的品种、规格、数量、位置等是否与图纸相符,确认钢筋合格。
模板外侧采用砸脚手管做地锚进行加固。
在模板底角用水泥砂浆封堵防止漏浆,模板拼缝间采用加海绵条。
模板施工完后,要经施工班组、工程部、质量部逐级验收,检查模板的平整度、垂直度、外形尺寸、轴线位移及模板内清理是否干净等,并填好自检记录。
基础模板施工注意事项:
A:垫层施工一定要平,若平整度不够,支模以前要用砂浆找平模板底角;
B:为防止模板底角发生偏移,在浇筑垫层时插Φ20钢筋头,模板外侧采用砸脚手管做地锚进行加固。
C:为防止模板缝漏浆,在模板底角用水泥砂浆封堵,模板拼缝间加海绵条
(粘海绵条一定要平直,距模板内侧5mm)。
D:在混凝土浇筑前,用空压机吹干净模板内灰尘,对于模板上所粘灰尘,用棉布擦干净。
E:在混凝土浇筑过程中,要有人负责,有人监督随时擦干净上部被砂浆污染的模板面。
F:对拉螺栓和混凝土垫块的加工精度要严格检查,确保基础的外形尺寸。
G:模板接缝满挂“U”型卡子,尽可能做到每个眼都打上;加固模板要多设钩头螺栓,保证模板面平整。
上部结构模板施工采用1.8m定型大钢模就地拼装成型的施工方案。
模板采用4mm厚钢板,8槽钢做肋。
模板之间连接用螺栓连接。
模板固定局部(两灰库交接部位)采用两道Φ12对拉螺栓,间距750mm,用四至六道Φ20钢筋做围檩。
对拉螺栓位置距模板上边距离225mm,距模板下边55mm。
两个灰筒之间的外角采用定制加工的异型钢模板,模板加工制作的方法同上。
内模夹角采用木模和钢模搭配。
模板每次使用前,须用角磨砂轮打磨平整干净,经检查验收合格后进行刷色拉油,色拉油涂刷两道,头道涂刷凉干后,用砂纸磨光,并用碎布将表面擦干净后涂刷第二道色拉油凉干。
要使模板具有足够的强度、刚度和稳定性,能够承受现浇混凝土的重量和侧压力,以及各种施工荷载。
力求构造简单、装拆方便,不妨碍钢筋绑扎,保证混凝土浇筑时不发生漏浆现象。
筒壁内外模板施工时,模板拼缝要严密,横平竖直,模板横竖缝要贴海绵条,海绵条要贴在距模板面3~5mm处,这样才能使海绵条不凸出模板面或凹进,保证拼缝严密不漏浆,所有钢模的竖缝打卡子不得少于5个,水平缝要满打卡子。
模板之间必须加海绵条,以防漏浆。
模板工艺要求:因灰库为清水混凝土,模板工艺的好坏是筒身外观的重要保证。
在本工程中全部使用新模板(阳角采用木线角模板),而且板面全用光亮冷板加工,施工过程中每节模板必须打磨处理干净,并涂刷色拉油,使板面光亮,而且模板上下肋采用长圆眼,可以保证上下口接合牢固,防止模板跑模。
模板缝内加宽海绵条,可保证板缝严密不漏浆,保证了竖缝出现黑纹,模板水平缝采用螺栓连接,环箍的肋筋加密,保证水平缝不错台和起砂,使灰库外观整齐有秩。
灰库中心找正,使用大线坠吊中法,根据中心点,调节内外模板半径,使模板弧度圆滑平整,线条美观。
2.2.3 结构混凝土施工方案
材料选用:采用国营大型水泥厂出品的42.5R水泥(万年青牌—免检产品),每批水泥进厂后进行跟踪检查、对照,防止砼色差。
;石子应坚硬致密,连续级
配颗粒5~25mm。
砂采用颗粒坚硬且洁净的天然河砂,而且中砂含泥量小于3%。
砂石进场后按批进行抽验;外加剂经实际考查,并分批和定期抽样试验。
实验配合比:混凝土施工前必须按设计要求做好试配工作,以大量的试配数据、实验板墙、试配经验和现场较好的混凝土生产品质控制为依据,经反复试验、积极跟踪、及时调整,制定出了较为科学、经济的的配合比设计方案。
混凝土搅拌过程控制:混凝土开盘前,搅拌机先加水空转数分钟,将积水倒净,使搅拌筒充分湿润。
搅拌第一盘时,考虑到筒内壁上的砂浆损失,石子用量应按配合比定量减量。
搅拌的混凝土要做到基本卸尽,在全部混凝土卸出之前不得再投入拌合料。
成品砼必须满足设计配合比的合易性、坍落度要求,加强出机砼的检测工作。
雨季施工期间,粗细骨料的含水量会有所变动,使混凝土的配合比得到动态控制。
混凝土运输、浇灌和振捣:在运输过程中尽量缩短时间,因混凝土标号较高,强度上的较快。
砼在浇灌前,必须通过四级验收。
保证钢筋、模板及其加固支架、预埋件验收合格,基层提前浇水湿润。
浇筑混凝土时,应分层浇灌、分层振捣,振捣程度做到砼表面基本无气泡为止,使砼内实外光,不得有漏振现象,为使混凝土表面密实,混凝土振捣方式采用二次振捣。
砼筒壁的养护:灰库筒壁在模板拆除后,对筒壁表面及时清理、修整,并在筒壁内外涂刷混凝土薄膜型养护液。
3 灰库的优化设计:
为降低施工成本(在保证使用功能的前提下),取消贮灰层全部微晶板共计3140㎡;取消0m层及5.5m层装饰装修共计2100㎡;取消屋面保温层、结合层(聚氨酯)、地砖面层。
在细节方面以代换来降低成本(材料):筒壁钢筋代换用Φ18代换Φ20、Φ22三级钢筋,节省钢材43t。
雨水管用PVC管代换镀锌钢管。
4 质量管理
我们在灰库施工过程中制定的总的质量目标为:确保混凝土的外观质量,力争达到最佳效果。
优良率:分项工程优良率≥98%;混凝土强度:R28合格率100%;钢筋连接:合格率100%;消除质量通病:中心漂移、混凝土蜂窝、麻面、露筋等。
施工过程中,严格按照质量管理制度进行施工管理。
严格进行过程管理和过程控制,加强各道工序的把关验收,从进货检验、过程检验、过程控制、不合格品的控制、纠正及预防措施等方面
做了明确的规定,严格规范了施工工艺目标。
保证不把有问题的工序交到下一道工序施工,验收、计量全部使用检测的工器具,并做到定期送检,保证验收工作的质量。
在施工中,我们及时针对工程情况,做好阶段性的工程总结。
在灰库工程施工中做到了:土方工程边坡光滑、坑底平整;模板工程结构稳固、平整,拚缝严密,表面平整,坡度顺畅、尺寸准确;混凝土工程内实外光,无蜂窝、麻面、无竖缝黑色痕迹、筒壁线条顺畅无污染等影响外观质量的弊病。
2006年8月25日在项目部会议室由监理主持的质量会议对灰库整体给于好评,并于9月4日下发表扬信:灰库工程得到各方专家的高度评价。
注:文章中所涉及的公式和图表请用PDF格式打开。
