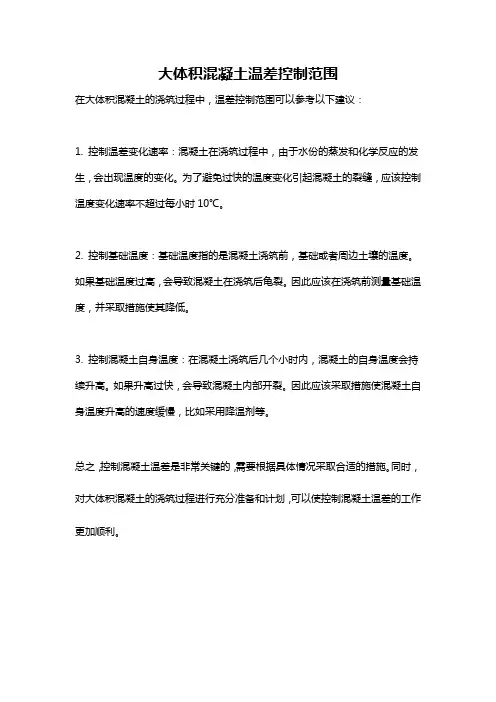

大体积混凝土温差控制范围
在大体积混凝土的浇筑过程中,温差控制范围可以参考以下建议:
1. 控制温差变化速率:混凝土在浇筑过程中,由于水份的蒸发和化学反应的发生,会出现温度的变化。
为了避免过快的温度变化引起混凝土的裂缝,应该控制温度变化速率不超过每小时10℃。
2. 控制基础温度:基础温度指的是混凝土浇筑前,基础或者周边土壤的温度。
如果基础温度过高,会导致混凝土在浇筑后龟裂。
因此应该在浇筑前测量基础温度,并采取措施使其降低。
3. 控制混凝土自身温度:在混凝土浇筑后几个小时内,混凝土的自身温度会持续升高。
如果升高过快,会导致混凝土内部开裂。
因此应该采取措施使混凝土自身温度升高的速度缓慢,比如采用降温剂等。
总之,控制混凝土温差是非常关键的,需要根据具体情况采取合适的措施。
同时,对大体积混凝土的浇筑过程进行充分准备和计划,可以使控制混凝土温差的工作更加顺利。

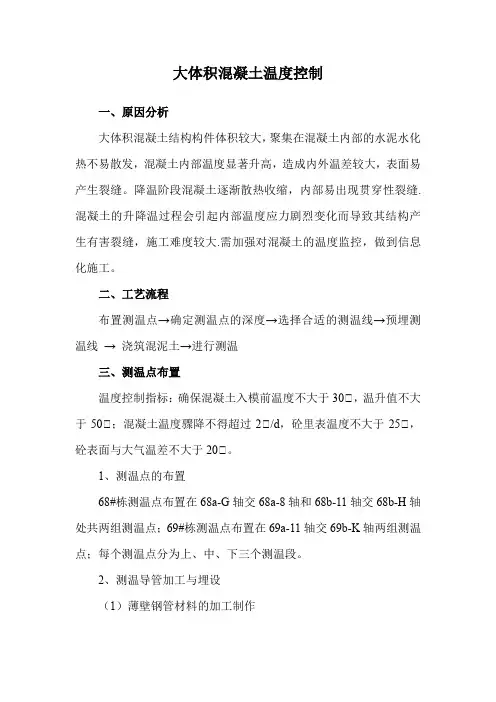

大体积混凝土温度控制一、原因分析大体积混凝土结构构件体积较大,聚集在混凝土内部的水泥水化热不易散发,混凝土内部温度显著升高,造成内外温差较大,表面易产生裂缝。
降温阶段混凝土逐渐散热收缩,内部易出现贯穿性裂缝.混凝土的升降温过程会引起内部温度应力剧烈变化而导致其结构产生有害裂缝,施工难度较大.需加强对混凝土的温度监控,做到信息化施工。
二、工艺流程布置测温点→确定测温点的深度→选择合适的测温线→预埋测温线→ 浇筑混泥土→进行测温三、测温点布置温度控制指标:确保混凝土入模前温度不大于30℃,温升值不大于50℃;混凝土温度骤降不得超过2℃/d,砼里表温度不大于25℃,砼表面与大气温差不大于20℃。
1、测温点的布置68#栋测温点布置在68a-G轴交68a-8轴和68b-11轴交68b-H轴处共两组测温点;69#栋测温点布置在69a-11轴交69b-K轴两组测温点;每个测温点分为上、中、下三个测温段。
2、测温导管加工与埋设(1)薄壁钢管材料的加工制作(2)施工时,每支测温线的插头都应贴有相应长度规格的标签,测温管采用直径25的薄壁钢管制作,上口用胶带封口,下口压扁并用胶带封堵,导管内尽可能避免进水。
3、测温的时间规定混凝土浇筑完成后6-10小时开始测温,在浇筑完两天内每两小时测温一次,龄期3-7d内,每四小时测温一次,7d后一天测一次,14d后结束测温,每次测温的同时需测出周边环境温度。
每次测温后需填写测温记录表,测温记录表附后。
4、大体积混凝土温度控制指标(1)混凝土内外温差值不大于25℃,当混凝土里表温差大于25℃时,必须立即汇报给技术负责人。
(2)降温速度控制在1-2℃/d,当混凝土表面温度与环境温度的温差值小于20℃时,停止测温。
(3)若温度超过控制值,需加盖草袋,并增加测温频率,缩短测温时间。
大体积混凝土温控措施一、背景介绍随着建筑业的不断发展,大体积混凝土的使用越来越广泛。
然而,由于混凝土的自身性质,其在养护期间易受温度影响,从而导致裂缝、变形等问题。
因此,对于大体积混凝土的温控措施显得尤为重要。
二、温度对混凝土的影响1.温度变化会导致混凝土内部产生应力,从而引起裂缝。
2.高温会使得混凝土过早干燥,从而降低强度。
3.低温会使得混凝土的硬化速率变慢,从而延长养护时间。
三、大体积混凝土的温控措施1.预防性措施(1)选择合适的材料:选择早强水泥、矿物掺合料等材料可以缩短养护时间。
(2)调整配合比:通过调整水灰比、骨料粒径等参数可以改善混凝土内部结构,提高其耐久性和抗裂性。
(3)采用降温剂:在混凝土中加入降温剂可以有效降低混凝土的温度,从而减小温度应力。
(4)使用遮阳板:在混凝土表面覆盖遮阳板可以防止太阳直射,从而避免混凝土过早干燥。
2.治理性措施(1)喷水养护:在混凝土表面喷水可以降低其表面温度,从而缓解温度应力。
(2)覆盖湿布:在混凝土表面覆盖湿布可以保持其表面湿润,从而延长养护时间。
(3)加热养护:在低温环境下采用加热设备对混凝土进行养护,可以提高其硬化速率。
四、具体实施步骤1.根据工程要求选择合适的预防性措施,并在施工前进行预处理。
2.采用实时监测技术对混凝土内部温度进行监测,并根据实际情况调整治理性措施。
3.严格控制施工过程中的环境条件,如遮阳、通风等。
4.对于高重要性的工程,应采用加热养护等措施进行强化处理。
5.根据实际情况及时调整措施,并对温度变化进行记录和分析,以便于后期总结经验。
五、总结大体积混凝土的温控措施是建筑工程中非常重要的一环。
通过选择合适的材料、调整配合比、采用降温剂等预防性措施和喷水养护、覆盖湿布、加热养护等治理性措施,可以有效降低混凝土内部应力,避免裂缝和变形等问题的发生。
在实施过程中需要严格控制环境条件,并根据实际情况及时调整措施。
最终达到保证建筑质量和提高工作效率的目的。
大体积混凝土施工温控指标大体积混凝土施工中,温度的控制是非常重要的。
温度的控制不仅影响着混凝土的强度、耐久性和变形性能,还影响着混凝土的开裂和裂缝的发生。
因此,我们需要对大体积混凝土施工中的温度进行控制。
一、大体积混凝土施工中温度的控制1.控制混凝土的温升速率大体积混凝土的温升速率不能过快,应该控制在3℃/h以下。
如果温升速率过快,会导致混凝土出现裂缝和变形等问题。
2.控制混凝土的最高温度大体积混凝土的最高温度一般控制在70℃以下。
如果温度过高,会导致混凝土内部的水分蒸发过快,从而引起混凝土的收缩和变形。
3.控制混凝土的温度梯度大体积混凝土的温度梯度应该控制在20℃以下。
如果温度梯度过大,会导致混凝土的收缩和变形,从而引起裂缝的发生。
二、大体积混凝土施工中的温控措施1.冷却措施在大体积混凝土施工中,可以采取冷却措施来控制温度。
例如,在混凝土的配合中添加冰块或冰水,或在混凝土表面喷水冷却等。
2.保温措施在大体积混凝土施工中,可以采取保温措施来控制温度。
例如,在混凝土表面覆盖保温材料,或在混凝土表面喷涂保温材料等。
3.减少混凝土的体积在大体积混凝土施工中,可以采取减少混凝土体积的措施来控制温度。
例如,分段施工,或采用小型模板施工等。
4.控制混凝土配合比在大体积混凝土施工中,可以通过控制混凝土配合比来控制温度。
例如,通过减少水泥用量,增加细集料用量等。
三、大体积混凝土施工中的注意事项1.混凝土施工时要注意天气条件,避免在高温、低温和潮湿的天气条件下施工。
2.混凝土施工时要注意混凝土的浇筑方式,避免浇筑过程中出现温度差异。
3.混凝土施工时要注意混凝土的养护,保持混凝土表面的湿润。
4.混凝土施工时要注意加强施工管理,确保施工质量。
大体积混凝土施工中的温度控制是非常重要的,需要采取相应的措施来控制温度。
同时,施工过程中需要注意一些细节问题,确保施工质量。
大体积混凝土温度控制的规定
大体积混凝土温度控制规定
大体积混凝土是指在建筑中使用的混凝土面积较大的情况,一般为100平方米以上,且混凝土厚度较厚的情况,比如钢筋混凝土梁、墙和柱等。
因为混凝土厚度较厚,因此需要严格控制混凝土温度,以保证其质量。
首先,大体积混凝土温度控制的最低温度要求是5℃,混凝土的温度不能低于这个温度。
其次,混凝土温度在浇筑前要进行控制,工地要分别采取冷却、热化等措施,以保证混凝土的温度在一定的范围内,具体措施根据不同的环境而定。
另外,在浇筑过程中,混凝土的温度也要受到控制,而且要定期检测和记录。
此外,大体积混凝土温度控制还要求混凝土的温度不能超过35℃,否则会影响混凝土的强度,从而影响整个建筑物的质量和安全性。
由此可见,大体积混凝土温度控制对于混凝土质量的稳定性和安全性至关重要,必须严格遵守和执行。
总之,大体积混凝土的温度控制是一项重要的工作,需要在浇筑前和浇筑过程中都进行严格的控制,以确保混凝土的温度在一定的范围内,从而确保混凝土质量。
1.概述大体积混凝土结构在施工过程中,往往会因为自身体积较大,从而导致混凝土内部产生温度应力,这对混凝土的使用性能和安全性都会产生一定的影响。
对大体积混凝土的温度应力进行充分的了解和控制是非常必要的。
2.大体积混凝土温度应力产生的原因在大体积混凝土结构中,由于混凝土自身的御热性能及外部环境的影响,混凝土内部会产生温度梯度,从而引起温度应力的产生。
主要原因包括:1)混凝土御热能力较弱,导致温度梯度较大;2)混凝土在养护期间会因为水分蒸发而产生收缩变形;3)外部环境温度的变化也会对混凝土内部温度产生影响。
3.大体积混凝土温度应力的危害大体积混凝土温度应力一旦产生,会对混凝土结构的使用性能和安全性造成不利影响。
具体危害包括:1)增加混凝土的裂缝风险,影响混凝土的整体强度;2)影响混凝土的耐久性,导致其使用寿命的缩短;3)对混凝土结构的变形和稳定性产生负面影响。
为了控制大体积混凝土温度应力,可以从以下几个方面进行控制:1)在混凝土的配合设计中,可以通过控制水灰比和使用适当的掺合料,来减小混凝土的收缩变形;2)在混凝土的浇筑养护中,可以采取降温措施,如覆盖保温和增加养护时间,来减小混凝土的温度梯度;3)在混凝土的结构设计中,可以采取一些措施来减小混凝土的温度应力,如采用预应力混凝土结构。
5.大体积混凝土温度应力的监测与分析在实际工程中,为了对大体积混凝土的温度应力进行有效的控制,需要对其进行监测与分析。
监测与分析的主要内容包括:1)对混凝土内部温度进行实时监测,了解其温度变化规律;2)对混凝土内部温度应力进行模拟计算和分析,评估其对结构的影响;3)对混凝土的内部质量进行检测,判断其是否因为温度应力而产生负面影响。
6.大体积混凝土温度控制的实例分析通过对某大体积混凝土工程的实例分析,展示了如何进行温度应力的控制:1)采用了特殊的混凝土配合设计,以降低混凝土的收缩变形;2)在浇筑养护过程中,通过增加养护时间和采取覆盖保温措施,有效降低了混凝土的温度梯度;3)对混凝土的内部温度应力进行了监测与分析,确保了混凝土结构的安全使用。
大体积混凝土温度控制定额
大体积混凝土温度控制定额是指在混凝土浇筑过程中,根据施工要求和材料特性,对混凝土的温度进行控制的规定。
大体积混凝土一般指混凝土体积大于1m³的混凝土结构,例如
大型桥梁、大型水泥罐、大型基础等。
由于混凝土体积大,内部的温度变化会导致混凝土产生裂缝或变形等问题,因此需要对混凝土的温度进行控制。
大体积混凝土温度控制定额一般包括以下内容:
1. 温度监测:要求对混凝土浇筑过程中的温度进行实时监测,以了解混凝土内部的温度变化情况。
2. 温度控制措施:根据施工要求和材料特性,采取相应的温度控制措施,如使用降温剂、冰水冷却等。
3. 温度控制限值:规定混凝土在不同施工阶段的最大允许温度,以控制混凝土的温度变化。
4. 温度控制时间:规定混凝土浇筑后需要进行温度控制的时间,以确保混凝土的温度稳定。
大体积混凝土温度控制定额的制定旨在保证混凝土结构的质量和安全性,避免由于温度变化导致的裂缝、变形等问题。
同时,合理的温度控制还可以提高混凝土的强度和耐久性,延长混凝土结构的使用寿命。
大体积混凝土温度测控技术规范一、引言大体积混凝土在现代建筑工程中应用广泛,如大型基础、桥梁墩台、高层建筑物的地下室等。
由于其体积大,水泥水化热释放集中,内部温升快,如果控制不当,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,对大体积混凝土进行温度测控是保证工程质量的重要措施。
二、大体积混凝土温度测控的目的和意义(一)目的通过对大体积混凝土温度的监测和控制,及时掌握混凝土内部温度变化情况,采取有效的温控措施,将混凝土内外温差控制在允许范围内,防止温度裂缝的产生。
(二)意义保证大体积混凝土结构的质量和安全,延长结构的使用寿命,减少后期维修成本。
同时,合理的温度测控还可以优化施工工艺,提高施工效率,降低工程造价。
三、大体积混凝土温度测控的基本要求(一)测温点的布置测温点的布置应具有代表性和均匀性,能反映混凝土内部温度场的分布情况。
一般应在混凝土的中心、表面、角部、边缘等部位设置测温点,间距不宜大于 500mm。
对于厚度较大的混凝土,还应在厚度方向上分层布置测温点。
(二)测温设备的选择应选用精度高、稳定性好、响应速度快的测温设备,如热电偶、热敏电阻等。
测温设备在使用前应进行校准和调试,确保测量数据的准确性。
(三)测温时间间隔在混凝土浇筑后的前 3 天,测温时间间隔不宜大于 2 小时;3 天后,测温时间间隔可适当延长,但不宜大于 6 小时。
当混凝土内部温度变化较大或接近温控指标时,应加密测温次数。
(四)温控指标大体积混凝土的温控指标一般包括混凝土内部最高温度、内外温差、降温速率等。
混凝土内部最高温度不宜超过 75℃,内外温差不宜超过25℃,降温速率不宜大于 20℃/d。
四、大体积混凝土温度监测的方法和步骤(一)监测方法1、人工监测采用温度计等设备进行人工测量和记录温度数据。
这种方法简单易行,但劳动强度大,数据准确性受人为因素影响较大。
2、自动监测利用自动化测温系统,通过传感器将温度信号传输至数据采集器,再由计算机进行数据分析和处理。
大体积混凝土温控措施1.引言大体积混凝土是指用于较大规模建筑工程的混凝土结构,例如高层建筑、大桥、水坝等。
由于体积较大,混凝土的温度控制成为一个重要的工程问题。
本文将介绍大体积混凝土温控措施,以保证混凝土的质量和性能。
2.影响因素大体积混凝土的温度受以下因素的影响:2.1 外界温度外界温度是影响混凝土温度的重要因素。
在施工过程中,需要考虑环境温度的变化,并采取相应的措施进行调节。
2.2 混凝土自身性质混凝土的导热性、比热容和收缩性等自身性质,会影响混凝土的温度变化。
不同材料的加入、水胶比的调整等措施,可以改善混凝土的性能。
2.3 施工方式混凝土的施工方式也会对混凝土温度产生影响。
例如采用预应力或后张拉等施工方式,可以改变混凝土的温度分布。
3.温控措施3.1 预冷措施在大体积混凝土浇筑之前,可以进行预冷处理。
预冷可以通过降低混凝土温度,减少水胶比,提前进行散热等方式实现。
预冷可以有效降低混凝土的内部温度,减少温度差异。
3.2 冷却措施混凝土浇筑后,可以采取冷却措施控制混凝土温度的升高。
冷却措施包括使用冷却水进行浇水、在浇筑面覆盖防水材料等。
这些措施可以降低混凝土的表面温度,减缓混凝土的硬化过程。
3.3 后期维护措施在混凝土浇筑后的一段时间内,需要对混凝土进行后期维护。
维护措施包括覆盖保湿材料、加强通风等。
这些措施能够保持混凝土的湿润状态,防止水分的蒸发,从而控制温度的升高。
3.4 控制混凝土浇筑速度大体积混凝土浇筑的速度也会影响混凝土的温度。
过快的浇筑速度会导致混凝土温度升高过快。
因此,在浇筑过程中,需要控制浇筑速度,保持适当的温度。
3.5 监测与调整在施工过程中,需要定期监测混凝土的温度变化,并根据实际情况进行调整。
这可以通过安装温度传感器,实时监测混凝土温度的变化,并根据监测结果进行相应的调整。
4.结论大体积混凝土的温度控制是保证混凝土质量和性能的重要环节。
通过合理采取预冷措施、冷却措施、后期维护措施以及控制浇筑速度等措施,可以有效控制混凝土的温度。
大体积混凝土温控记录大体积混凝土在现代建筑工程中应用广泛,然而由于其体积较大,水泥水化热释放集中,内部温升快,如果温控措施不当,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,对大体积混凝土进行温度控制并做好详细的温控记录至关重要。
一、工程概述本次施工的大体积混凝土结构为某高层建筑的基础筏板,混凝土强度等级为 C40,筏板厚度为 25 米,平面尺寸为 50 米×30 米。
混凝土浇筑量约为 3750 立方米,采用商品混凝土泵送浇筑。
二、温控方案为了有效地控制大体积混凝土的温度,施工前制定了详细的温控方案,主要包括以下几个方面:1、原材料选择选用低水化热的水泥,如矿渣硅酸盐水泥;掺入适量的粉煤灰和矿粉,以降低水泥用量,减少水化热;选用级配良好的粗、细骨料,控制含泥量。
2、混凝土配合比设计通过优化配合比,降低混凝土的绝热温升。
在满足设计强度和施工要求的前提下,尽量减少水泥用量,增加粉煤灰和矿粉的掺量,同时控制水胶比。
3、混凝土浇筑采用分层分段浇筑的方法,每层浇筑厚度不超过 500 毫米,相邻两层浇筑时间间隔不超过混凝土初凝时间。
浇筑过程中,采用振捣棒振捣密实,避免漏振和过振。
4、温度监测在混凝土内部埋设测温传感器,监测混凝土内部的温度变化。
测温点的布置应具有代表性,在筏板的中心、边缘、角部等部位均设置测温点,每个测温点沿深度方向布置3 个传感器,分别测量混凝土表面、中部和底部的温度。
5、保温保湿养护混凝土浇筑完成后,及时覆盖塑料薄膜和保温棉进行保温保湿养护,养护时间不少于14 天。
通过保温保湿养护,减少混凝土表面的热散失,控制混凝土内外温差。
三、温度监测结果1、混凝土浇筑过程中的温度混凝土浇筑时的入模温度为 25℃左右,在浇筑过程中,由于水泥水化热的释放,混凝土内部温度迅速上升。
在浇筑完成后的 24 小时内,混凝土内部温度达到峰值,中心部位的最高温度达到 70℃左右,边缘部位的最高温度达到 65℃左右。
