现浇保温免拆模板施工方案1. 背景现浇保温免拆模板是一种常用于建筑施工中的保温隔热材料,它能够有效地防止建筑物在冬季散热和在夏季吸热,提高建筑的能耗效益。
本文档旨在介绍现浇保温免拆模板的施工方案,以帮助工程人员进行相关工程施工。
2. 施工准备在进行现浇保温免拆模板施工之前,需要进行以下准备工作:•检查施工场地,确保场地平整,无障碍物。
•获得相关的施工许可证和施工图纸。
•采购所需的现浇保温免拆模板材料、保温材料、模板连接件等。
•准备好所需的施工工具,如捣固工具、切割工具等。
3. 施工步骤以下是现浇保温免拆模板的施工步骤:步骤一:安装模板1.根据施工图纸,将现浇保温免拆模板分段进行安装,确保模板与基础墙体紧密贴合。
2.使用模板连接件将模板板块连接在一起,确保连接牢固。
步骤二:施工保温层1.根据施工要求,选择合适的保温材料进行施工。
常见的保温材料包括聚苯板、聚氨酯板等。
2.将保温材料剪裁至合适的尺寸,并将其粘贴在模板表面。
3.使用捣固工具将保温材料进行固定,确保其牢固粘贴在模板表面。
步骤三:倒浇混凝土1.预先准备好混凝土,确保其配比和质量满足要求。
2.在保温层施工完成后,将混凝土倒入模板中,待混凝土达到设计高度。
3.使用捣固工具进行混凝土的均匀振捣,以消除气泡,提高混凝土的密实性。
步骤四:混凝土养护1.在混凝土浇注完成后,立即进行养护。
可以使用覆盖湿布、喷水等方式进行养护,以防止混凝土过早干燥和开裂。
2.根据混凝土特性和施工要求,进行适当的养护时间,确保其强度发展和稳定。
步骤五:拆除模板1.根据混凝土养护时间,待混凝土强度达到设计要求后,可以开始拆除模板。
2.使用切割工具等适当的工具,将模板逐步拆除,并注意避免对混凝土造成损坏。
4. 安全注意事项在进行现浇保温免拆模板的施工过程中,需要注意以下安全事项:•工人应佩戴合适的安全防护装备,如安全帽、安全鞋等。
•操作人员应熟悉操作流程,严格按照施工要求操作。
现浇保温免拆模板施工方案一、前言本施工方案旨在明确现浇保温免拆模板的施工过程,确保施工质量与安全。
在施工过程中,应严格遵守本方案所述的各项步骤和要求,以确保施工效果达到设计要求。
二、施工方案准备免拆模板在施工前,应根据施工图纸和现场实际情况,选择合适的免拆模板。
确保模板尺寸准确,表面平整,无损伤和变形。
此外,还需准备足够的支撑体系和紧固件,以确保模板安装稳固。
安装固定连接件在模板安装前,应预先在模板上标记出固定连接件的位置。
然后,使用专用紧固件将连接件固定在模板上,确保连接牢固。
连接件的位置和数量应根据施工图纸和现场实际情况确定,以确保保温层和混凝土层的稳定性。
施工保温层在模板安装完成后,应按照施工图纸的要求,在模板内侧施工保温层。
保温材料应选用符合国家标准的合格产品,确保其保温性能符合要求。
保温层施工应均匀、密实,无空鼓和裂缝。
浇筑混凝土保温层施工完成后,应及时进行混凝土浇筑。
浇筑前,应检查模板和保温层是否稳固、无破损。
浇筑过程中,应确保混凝土的均匀性和密实性,避免出现空洞和裂缝。
同时,还应注意控制混凝土的浇筑速度和浇筑高度,以防止模板变形或位移。
混凝土养护混凝土浇筑完成后,应及时进行养护。
养护期间,应保持混凝土表面的湿润,防止混凝土干裂。
养护时间和方式应根据混凝土的种类和现场实际情况确定。
拆除模板在混凝土达到设计强度后,可开始进行模板拆除。
拆除过程中,应遵循“先支后拆、后支先拆”的原则,确保拆除过程中的安全。
拆除后的模板应及时清理、检查,以便再次使用。
三、注意事项在施工过程中,应严格遵守安全操作规程,确保施工人员的安全。
施工前应对施工人员进行技术交底和安全教育,确保其熟悉施工过程和安全要求。
施工过程中应定期对施工质量进行检查和验收,确保施工质量符合要求。
如发现施工质量问题或安全隐患,应及时采取措施进行整改,确保施工顺利进行。
四、结语本施工方案为现浇保温免拆模板的施工过程提供了详细的指导和建议。
德州免拆保温模板施工方案一、背景介绍在现代建筑施工中,保温隔热是一个非常重要的环节。
德州免拆保温模板是一种新型的节能保温材料,可以有效地降低建筑物的能耗,提供舒适的室内环境。
为了确保施工质量,我们制定了以下德州免拆保温模板施工方案。
二、施工准备1. 材料准备在施工开始前,需要准备以下材料: - 德州免拆保温模板板材 - 专用粘结剂 - 木工工具(切割机、尖刀、锯子等) - 测量工具(尺子、水平仪、测量线等) - 钉子、螺丝等固定材料2. 工人准备确保施工人员熟悉德州免拆保温模板使用方法,并且具备相应的施工经验。
同时,施工人员需要具备相关的安全防护意识,包括佩戴安全帽、手套、眼镜等。
3. 工地准备在施工现场进行必要的清理和准备工作,确保工地平整,没有杂物。
同时,检查施工现场是否具备通风条件,以保障施工人员的工作环境。
三、施工步骤1. 测量与规划首先,对施工现场进行测量,确定德州免拆保温模板的具体尺寸和数量。
根据测量结果,制定施工方案,并在墙体上标注出施工线。
在规划施工过程中,需特别注意门窗洞口的处理方法。
2. 模板切割与预处理根据测量结果,使用切割机等工具将德州免拆保温模板切割成合适的尺寸。
同时,对模板进行预处理,包括打孔、削平等操作,以便后续的安装和固定。
3. 板材固定将预处理好的德州免拆保温模板板材依次安装到墙体上。
使用专用粘结剂将板材粘贴在墙体上,并使用钉子、螺丝等进行固定。
在固定过程中,需注意保持板与板之间的缝隙一致,以确保整体的外观美观。
4. 连接处理在施工过程中,需要对板材的连接处进行处理。
使用专用粘结剂将板材连接处涂抹均匀,并确保连接处的牢固性。
同时,可以使用钉子等工具进行额外的固定,以增加连接处的稳定性。
5. 补齐整平完成板材的固定和连接后,对整个墙面进行检查,确保板材的平整和牢固。
如发现不平整或者松动的板材,需要及时进行调整和修复,以确保施工质量。
四、质量检验施工完成后,进行质量检验,包括对板材是否平整、连接处是否牢固等进行检查。
外墙免拆保温模板施工方案1. 简介外墙免拆保温模板是一种新型的保温材料,通过安装在建筑外墙上,能够有效地保温和隔热。
本文档将介绍外墙免拆保温模板的施工方案,包括准备工作、施工步骤和注意事项等。
该施工方案适用于住宅、商业建筑等各种类型的建筑。
2. 准备工作在进行外墙免拆保温模板施工之前,需要进行以下准备工作:2.1 施工材料准备•外墙免拆保温模板•按照设计要求选购的保温层材料•胶粘剂和密封胶•扣板、角线等饰面材料•施工工具:切割工具、螺丝刀、镂空枪等2.2 表面处理确保建筑外墙表面洁净,没有明显的油污、尘土等杂质。
如果表面有龟裂、空鼓等问题,需要提前进行修补和处理。
3. 施工步骤以下是外墙免拆保温模板施工的具体步骤:3.1 安装保温层根据设计要求,在外墙上安装相应的保温层。
保温层的施工方式可以根据具体情况选择,一般有粘贴式、搭接式和夹持式等多种方式。
确保保温层均匀、牢固地粘贴在外墙表面。
3.2 布置外墙免拆保温模板根据设计图纸确定外墙免拆保温模板的尺寸和安装位置。
按照施工顺序,一次安装一块外墙免拆保温模板,并使用胶粘剂将其粘贴在保温层上。
在安装过程中,注意保持模板的整齐和平整,确保与保温层之间没有空隙。
3.3 完善外墙免拆保温模板在安装完一块外墙免拆保温模板后,修整模板边缘,使其与周围的保温层对齐。
使用密封胶填充模板与模板之间的缝隙,达到密封效果。
同时,注意保持施工现场的整洁,及时清理施工过程中产生的废料和垃圾。
3.4 安装饰面材料根据设计要求,安装扣板、角线等饰面材料,使外墙免拆保温模板施工后的建筑外观更为美观。
注意确保饰面材料的牢固性和平整性。
4. 注意事项在进行外墙免拆保温模板施工时,需要注意以下事项:•施工人员应做好个人防护,佩戴安全帽、口罩、手套等工作服装,以减少施工过程中的安全风险。
•严格按照设计图纸进行施工,保证外墙免拆保温模板的尺寸和安装位置的准确性。
•在施工过程中,注意保持现场的整洁,及时清理施工过程中产生的废料和垃圾。
聚苯免拆模板混凝土楼盖施工工法聚苯免拆模板混凝土楼盖施工工法一、前言聚苯免拆模板混凝土楼盖施工工法是一种新型的楼盖施工工法,它通过采用聚苯免拆模板来替代传统的木质模板,能够提高施工效率、降低成本、减少施工噪音和对环境的污染。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例进行详细介绍。
二、工法特点1. 高效节能:采用聚苯免拆模板,施工速度快,节省工时。
同时,聚苯免拆模板具有良好的保温隔热性能,能有效减少能源消耗。
2. 环保健康:聚苯免拆模板材质环保无毒,不产生有害气体,对施工人员和周边环境无污染。
并且在拆解时可回收再利用,减少浪费。
3. 减少噪音:与传统木质模板相比,聚苯免拆模板施工过程中产生的噪音较低,减少对周边居民的干扰。
三、适应范围聚苯免拆模板混凝土楼盖施工工法适用于各类建筑楼盖,特别适合大跨度、多层、装配式建筑的施工,如工业厂房、商业综合体等。
四、工艺原理聚苯免拆模板混凝土楼盖施工工法基于以下原理:1. 聚苯免拆模板的特点:聚苯免拆模板具有轻质、耐腐蚀、保温性好等特点,能够满足楼盖施工的要求。
2. 混凝土浇筑工艺:采用传统的混凝土浇筑工艺,结合聚苯免拆模板的特点,实现高效、精确的楼盖施工。
五、施工工艺1. 模板安装:根据设计要求和施工图纸,先将聚苯免拆模板按照楼盖形状进行拼装,并使用专用连接件固定。
2. 钢筋安装:根据设计要求,在聚苯免拆模板上铺设好钢筋,确保钢筋对楼盖结构起到增强作用。
3. 混凝土浇筑:根据施工图纸要求,将混凝土倒入聚苯免拆模板内,通过振捣和镘刀进行均匀铺实。
4. 混凝土养护:在混凝土初凝后,对楼盖进行适当的养护,保证混凝土的强度和稳定性。
六、劳动组织根据实际工程规模和施工要求,合理安排施工人员数量和组织结构,确保施工进度和施工质量的同时,提高劳动效率。
七、机具设备施工过程中需要使用的机具设备主要包括:聚苯免拆模板、连接件、振捣器、镘刀等。
现浇剪力墙免拆保温模板施工工法现浇剪力墙免拆保温模板施工工法一、前言现浇剪力墙免拆保温模板施工工法是一种新型的施工工法,通过使用可移动的保温模板,实现了在混凝土浇筑后不需要拆除模板的施工方式,具有高效、省时、节能等特点,在工程实践中得到了广泛应用。
二、工法特点1. 高效省时:采用了现浇与保温模板相结合的施工方式,大幅提高了施工效率。
模板可单人快速拆卸并移至下一浇注位置,实现了快速流水线式施工。
2. 节能环保:免拆保温模板采用可回收的材料制作,减少了模板的消耗。
并且在后续使用时,无需拆卸模板再进行外墙保温,减少了施工垃圾产生和能耗。
3. 施工质量高:保温模板的使用保证了混凝土浇筑过程中的准确性和一致性,提高了墙体的整体强度和稳定性。
三、适应范围现浇剪力墙免拆保温模板施工工法适用于各类建筑物的墙体施工,尤其适用于高层建筑和大跨度建筑物的剪力墙施工。
该工法适应性强,可用于不同墙厚、高度和结构要求的墙体施工。
四、工艺原理现浇剪力墙免拆保温模板施工工法依据混凝土浇筑的基本原理,结合使用可移动保温模板。
在施工过程中,施工人员首先在墙体位置搭设保温模板,并将模板与钢筋进行固定。
然后进行混凝土浇筑,并进行振捣以保证混凝土的密实性。
随后,保温模板可快速拆卸并移至下一浇注位置,依次进行下去。
五、施工工艺1. 准备工作:施工前,清理施工区域,检查施工材料和机具设备的完好性。
2. 搭设保温模板:根据设计要求,在墙体位置搭设保温模板,并固定好。
3. 钢筋安装:按照设计要求,在保温模板内铺设和固定钢筋,注意钢筋的位置和布置。
4. 混凝土浇筑:根据施工计划,进行混凝土的配制和搅拌,然后将混凝土倒入模板内,并使用振捣器进行振捣。
5. 拆卸保温模板:等混凝土充分凝固后,拆卸保温模板,并移至下一浇注位置。
6. 后续处理:进行表面抹灰、防水等后续工序,保证墙体的整体质量。
六、劳动组织根据工程规模和施工计划,合理组织施工人员,优化人员安排,确保施工进度和质量的同时,减少人力资源的浪费。
免拆保温模板施工方法宝子们!今天咱来唠唠免拆保温模板施工这事儿。
这免拆保温模板啊,在施工前得先把场地给收拾干净喽。
就像咱收拾屋子一样,乱七八糟的可不行。
把那些个杂物啊,建筑垃圾啥的都清走,给施工创造个好环境。
材料进场的时候可得仔细检查。
这就好比咱买东西得看看有没有坏的。
看看免拆保温模板有没有破损啊,规格是不是对的。
要是有问题的材料用到工程里,那可就像穿了双不合脚的鞋,走路都难受,工程质量也没法保证啦。
开始安装模板的时候呢,要保证它的位置准确。
这就像咱盖房子搭积木,每一块都得放在该放的地方。
先把模板按照设计要求给它固定好,该用连接件的地方可不能偷懒。
这就像是给模板穿上了小铠甲,让它稳稳当当的。
在浇筑混凝土的时候啊,可得小心。
混凝土就像个调皮的小娃娃,得慢慢引导它。
要保证混凝土均匀地填充到模板里,可不能有大的空隙。
如果有空隙,那就像面包里有个大洞,这保温效果可就大打折扣啦。
而且在浇筑的时候,要注意对模板的保护,别把模板给弄变形或者弄坏了。
还有啊,在施工过程中,要注意不同部位的连接。
就像我们穿衣服,领口、袖口这些地方要是没处理好,风就会灌进去。
模板之间的连接也要做到严丝合缝,这样才能保证整个保温系统的完整性。
施工完了之后呢,也要检查检查。
看看有没有哪里不平整啊,或者有没有损坏的地方。
要是发现小问题,就赶紧修补一下。
这就像咱们化完妆最后照镜子,发现有点瑕疵就补补妆。
免拆保温模板施工其实也不是啥特别难的事儿,只要咱们像照顾小宝贝一样细心对待每一个环节,就能让它好好地发挥保温的作用啦。
宝子们,都记住了不 。
预制免拆保温模板接缝施工工法预制免拆保温模板是一种常用于建筑保温工程中的施工材料。
它具有轻质、强度高、保温性能好等优点,广泛应用于各类建筑物的外墙保温工程中。
接缝是保温模板施工中一个重要环节,接缝施工的质量直接影响到整个工程的保温效果。
下面是一些与预制免拆保温模板接缝施工工法相关的参考内容。
1. 接缝材料选择:预制免拆保温模板的接缝材料主要包括密封胶和背扣带。
密封胶主要用于填充和密封模板接缝,常见的有硅酮密封胶、乳胶密封胶等;背扣带则用于保护接缝,避免破损和渗漏。
2. 接缝处理:在进行接缝处理前,需要对预制免拆保温模板进行清理,确保其表面干净,无灰尘和污物。
接缝处理可以通过修整接缝边缘,保持边缘整齐平直,便于后续施工。
可以使用锯、磨石等工具进行修整。
3. 密封胶施工:将密封胶均匀地填充到接缝中,确保接缝被完全填满。
可以使用手动胶枪或气动胶枪进行施工。
填胶时应注意胶缝的宽度和深度,确保密封胶能够完全覆盖接缝,形成一个均匀、连续的胶缝。
4. 背扣带安装:在密封胶施工后,需要立即安装背扣带,将其贴合在接缝上并压实。
背扣带可以起到保护和加固接缝的作用,避免因外力或温度变化引起的破损和渗漏。
安装时应注意背扣带的宽度和长度,确保其与接缝匹配。
5. 接缝检查:完成接缝施工后,需要对接缝进行检查,确保施工质量符合要求。
检查时可以用手触摸接缝表面,确认密封胶和背扣带的粘合情况是否良好。
同时还可以使用压力测试仪等工具进行检测,确保接缝的密封性和耐久性。
6. 后续处理:接缝施工完成后,需要进行后续处理。
可以使用相应的涂料进行涂刷,使接缝与整体的保温模板表面色彩一致,并提高其耐候性和美观性。
此外,还需要注意接缝周边的保护工作,避免外力和湿气对接缝的影响。
综上所述,预制免拆保温模板接缝施工工法包括接缝材料选择、接缝处理、密封胶施工、背扣带安装、接缝检查和后续处理等步骤。
在施工过程中,需要严格按照施工规范进行操作,确保接缝的质量和效果。
《免拆复合保温模板施工工艺》目录一、引言 (3)二、免拆复合保温模板的特点 (3)1. 良好的保温性能 (3)2. 力学性能稳定 (3)3. 与混凝土粘结性好 (3)4. 施工便捷 (3)三、施工准备阶段 (4)1. 技术准备 (4)2. 材料准备 (4)3. 现场准备 (4)四、免拆复合保温模板的安装工艺 (4)1. 模板排版 (4)2. 模板安装 (5)3. 连接件安装 (5)4. 锚固件安装 (5)5. 特殊部位处理 (5)五、混凝土浇筑施工 (6)1. 混凝土配合比设计 (6)2. 混凝土浇筑 (6)3. 混凝土振捣 (6)六、质量检查与验收 (6)1. 模板安装质量检查 (6)2. 混凝土浇筑质量检查 (7)3. 保温性能检测 (7)七、施工注意事项 (7)八、结论 (7)一、引言随着建筑节能要求的不断提高,免拆复合保温模板作为一种新型的建筑保温材料和施工技术,在建筑工程中得到了越来越广泛的应用。
这种模板将保温功能与模板功能相结合,在施工过程中不仅能够起到模板的支撑和成型作用,而且在混凝土浇筑后无需拆除,直接作为建筑物的保温层,大大提高了施工效率,减少了施工工序。
本文将详细介绍免拆复合保温模板的施工工艺。
二、免拆复合保温模板的特点免拆复合保温模板通常由保温芯材、内外侧防护层等组成。
其具有以下显著特点:1. 良好的保温性能保温芯材一般选用高效保温材料,如挤塑聚苯乙烯(XPS)、石墨聚苯乙烯(SEPS)等,能够有效阻止热量传递,降低建筑能耗。
2. 力学性能稳定外侧防护层通常具有较高的强度和硬度,能够承受混凝土浇筑过程中的侧压力和冲击力,确保模板在施工过程中的稳定性和安全性。
3. 与混凝土粘结性好内侧防护层经过特殊处理,能够与混凝土紧密粘结,避免出现空鼓、脱落等现象,保证保温系统的整体性和可靠性。
4. 施工便捷免拆复合保温模板在施工现场可直接拼装,减少了传统模板的拆除和保温层单独施工的工序,节省了施工时间和劳动力成本。
免拆FRP模壳梁板结构施工
[摘要] FRP模壳梁模板在国内近两年得到应用,本文从FRP模壳梁模板安装、钢筋绑扎、混凝土浇筑介绍了半导体厂房免拆式FRP模壳梁板结构的施工实践。
[关键词] FRP模壳梁板结构 FRP模板吊架槽
上海宏力半导体FAB主厂房,地上四层,建筑面积146000m2,劲钢混凝土结构,平面尺寸为 156 m×168m,柱网尺寸为6 m×6m。
因洁净设备安装的特殊要求,该工程的楼层设计为FRP模壳梁板结构,模板采用免拆式FRP模壳梁模板(后简称FRP板)。

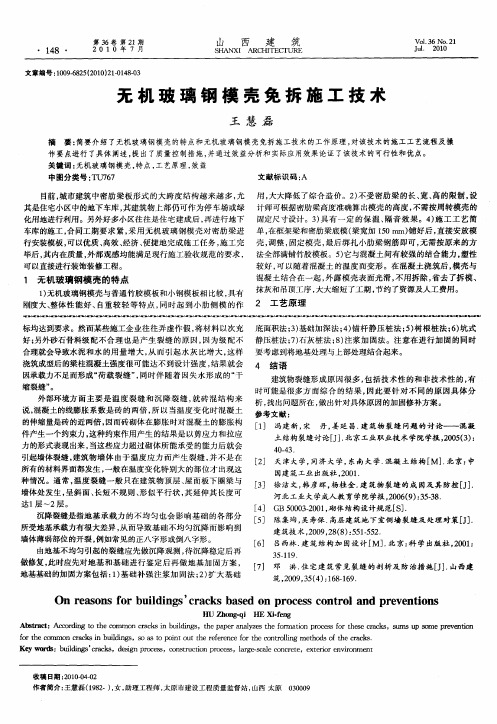

三层FRP模壳梁板结构平面见图1。
每跨内有五排FRP板,在柱子和剪力墙位置用与FRP板同材料的盲板铺补。
1FRP模壳梁板结构
混凝土浇完之后,FRP板与混凝土有效地
,
为
3。
设FRP板前要用水准仪对操作平台的高程进行复核,每隔3m就要复核一个点。
对标高超过偏差范围的部分平台要进行调整。
(3) 操作平台铺完后,先浇筑柱、墙混凝土,然后将操作平台表面垃圾清理行向前。
就位后在FRP板四边边缘钻8
图5 FRP板之间的连接个小孔,用铁钉将FRP板固定在操作平台板上,并将相邻两块FRP板上的铁鼻子用铁丝绑扎起来(见图4和图5),保证FRP板平稳不移动。
(8) FRP板铺设与吊架槽安装同步进行,当一根吊架槽固定后,紧接着安装该段内的FRP板,然后依次进行下一段的施工。
(9) FRP板搬运时要用人工抬运就位,严禁在操作平台上拖动,以免损坏其表面。
(10) 填胶:为了防止浇筑砼时漏浆,要将FRP板与FRP板之间,FRP板与吊架槽之间的空隙用玻璃胶嵌填密实(见图4 和图5)。
模壳梁钢筋绑扎
模壳梁钢筋绑扎方法的选择
模壳梁钢筋绑扎有两种方法:
第一种方法:参照台湾半导体厂房施工的经验,在每个施工区段内,先将一个方向的梁绑扎就位,后垂直于梁的方向铺FRP板,每铺设一排FRP板,绑扎一条梁的钢筋,依次向后退。
第二种方法:根据国内井字梁施工经验,FRP板铺设完后,用钢管搭设临时操作架,在FRP板的上空原位绑扎梁的钢筋,钢筋绑完后整体下落就位。
第一种方法对FRP板损坏少,但速度慢,施工时间长。
第二种方法梁钢筋在下落就位时,容易损坏FRP板,但速度快,施工时间短。
因该工程工期紧,另外在下落就位时可采取适当的措施避免对FRP板的损坏,最后与业主和监理讨论决定采取第二种方法进行模壳梁钢筋绑扎。
模壳梁板钢筋绑扎施工流程
搭设临时操作架→绑扎南北方向梁的钢筋→绑扎东西方向梁的钢筋→模壳梁钢筋下落就位→绑扎板钢筋。
施工操作要点
(1) 用钢管搭设临时操作架,操作架高1000mm,南北方向与东西方向要便于分开。
操作架钢管与FRP板接触面用多层胶合板垫底。
(2) 先绑扎南北方向梁的钢筋,后绑扎东西向梁的钢筋,就位时先下落南北方向梁的钢筋,后下落东西方向梁的钢筋。
(3) 梁钢筋下落采用松动临时操作架立管上扣件的方法。
几十个工人同时进行,每个工人负责一根立管。
(4) 梁钢筋下落时,工人听从统一指挥,同时松动扣件,同时上紧扣件,每次下落10~15cm。
做到同步下落,缓慢就位,保证梁钢筋垂直居中下落。
(5) 梁钢筋就位时,严禁撬砸,以免损坏FRP板。
(6) 梁就位后,必须保证吊架槽的锚钩放在梁骨架内。
混凝土浇筑
因FRP板在混凝土浇完后不拆除,从外观看不出混凝土质量好差。
在混凝土浇筑施工时要按特殊过程加以控制。
(1) 每个施工段混凝土浇筑时,安排三台混凝土输送泵,保证混凝土连续浇筑。
(2) 浇筑混凝土的泵送用管不能直接放在FRP板上,要用钢管架高200mm,并卡紧。
(3) 混凝土浇筑时分两层进行,第一层浇筑700mm,30分钟后浇第二层400mm一次性浇完,层、段间间隔时间需小于混凝土初凝时间。
(4) 每台混凝土输送泵安排三台振
动器,安排有丰富经验的老工人进行振捣。
(5) 混凝土要连续浇筑,严格按照操作规程进行振捣,严格控制施工工艺参数,确保混凝土浇筑密实。
(6) 混凝土浇完12h后覆盖薄膜,养护七天。
拆除支架及清理
混凝土浇完后,强度达到设计强度的75%,即可拆支除撑和操作平台。
浇筑混凝土时,制作一组同条件养护试块,达到预期龄期时,进行试压,作为拆除支撑的依据。
支撑和操作平台拆尽后,要将FRP 板内表面的浮浆擦抹干净,将吊架槽内的铁钉和杂物清除。
对破损的FRP板请厂家到现场来进行修补。
4 总结
FRP板的使用在国内刚刚起步,通过上述施工过程的严格控制,本工程FRP板安装和混凝土表面平整度均达到有关国际标准和设计要求,施工质量也取得比较理想的效果,同时积累了FRP板施工的经验。
与工具式塑料模壳施工相比,免拆式FRP板有下列优点:①缩短工期。
每个施工段(4000m2)从搭设支撑、支模到浇灌混凝土只需25天,缩短工期10天。
②简化工艺。
省去涂刷脱模剂、拆模及拆模后砼表面清洁和聚脂处理等工序。
③节约人工。
每个施工段可节约300个人工,人工费30000元。
