高速公路桥梁施工全套图纸
- 格式:pdf
- 大小:30.43 MB
- 文档页数:139

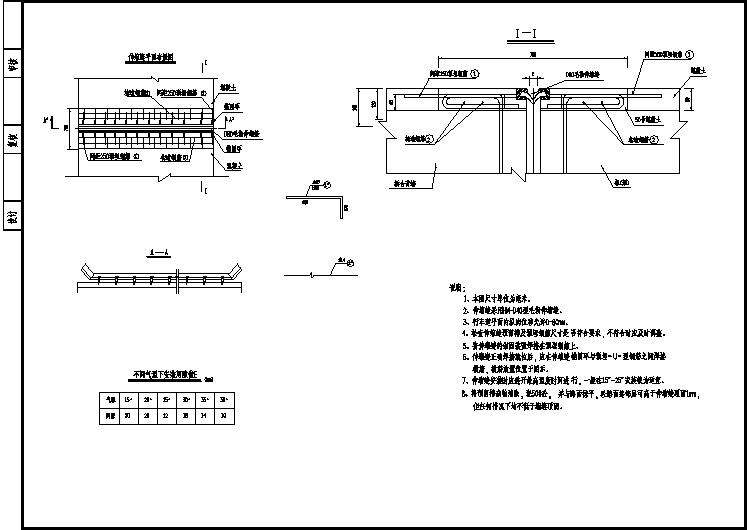

表Ⅵ-5 主要分项工程施工工艺框图1、强夯施工工艺框图2、冲击压实法施工工艺框图3、挖方路堤的施工工艺4、填方路堤的施工工艺5、箱通(涵)施工工艺6、圆管涵施工工艺7、盖板涵施工工艺8、钻孔灌注桩施工工艺9、桥梁墩、台身施工工艺框图10、盖梁施工工艺11、先张法预应力空心板预制施工工艺12、预应力空心板安装工艺13、后张法预应力T梁施工工艺14、T梁安装施工工艺15、桥面铺装施工工艺强夯施工工艺框图强夯施工工艺一、场地准备按照设计要求人工配合推土机掘除施工作业范围内的植物、垃圾、有机杂质和表土,并运送到指定的弃土场。
二、地质调查测定组织工程技术人员、试验员对砂土地基的液化程度、砂土厚度、含水量及地下水位进行调查测定,并进行分析,然后根据分析结果按液化层厚度用石灰划分处理区段。
三、放样1.在施工现场按设计图纸设置基准点,基准点应设置在路基外开阔地带、且地基比较稳定的永久固定物上,每300米设置一个,以便观测沉降量及地形相对变化。
2.测量人员用全站仪按设计要求放出控制线(路基坡脚外3m的位置),然后用钢尺精确量测距离,用木桩和石灰定出夯点中心及夯锤轮廓线。
夯点中心间距为5m,每个夯点偏差应小于5cm。
3.精确测量处理场地每个夯点的高程,编号准确记录下来。
四、设置排水设施根据测定分析结果,必要时在控制红线外0.5m范围内,按液化层深度不同,设置轻型井点降水设备。
五、试夯确定夯击间歇时间及变化规律选取具有代表性的场地按土层深度,分别选择1m,2m,3m,4m,5m,6m六个夯点进行试夯;并埋设一系列的孔隙水压力传感器,来测定孔隙水压力在不同深度等距离的变化规律和间歇时间。
两遍夯击之间应有一定的时间间隔,以利于土中超静水压力的消散。
六、第一遍夯击安装起重机就位,使夯锤对准夯点位置;夯锤保持平稳,夯锤底面积4m2,自重15T,强夯的能级达到2250KN.m。
测量夯前锤顶高程,编号准确记录;将夯锤起吊到规定高度,待夯锤脱钩自由下落后,放下吊钩,测量锤顶高程,若发现因夯坑倾斜面造成锤倾斜时,及时将坑底整平,再继续进行夯击;重复上面的工作,直到达到设计规定的夯击次数和沉降标准;夯击时从一边向另一边排击,不得漏夯;第一遍夯击结束后,用推土机整平,夯点沉降量观测以平分夯锤周边三点取其平均值,测量场地高程,并编号准确记录。
