模壳密肋施工技术和质量保证措施摘要:结合工程实例阐述了模壳密肋结构的施工方法,并提出了有效的模壳密肋砼成型质量保证措施。
关键词:模壳密肋,施工方法,质量保证措施Abstract: combined with engineering examples shell mould multi-ribbed structure construction method, and puts forward effective mode multi-ribbed concrete shell moulding measures for quality assurance.Keywords: mold shell dense rib, construction method and quality guarantee measures引言:模壳密肋结构具有减轻楼板自重、降低工程造价、楼板成型后美观新颖等特点,随着建筑的发展,结构设计跨度变得越来越大,该结构也得到了快速的推广和发展。
对施工单位来说对模壳密肋结构接触的相对较少,相应的施工方法和质量控制经验还稍有不足,模壳密肋砼成型后不顺直、凹凸不平、错台、漏浆等等现象还普遍存在。
在天津泰达中小企业园创业中心二期工程3~6号楼工程模壳密肋结构在施工中,从技术方案到质量控制措施两方面很好的解决了以上问题,此笔者结合实际谈一点粗浅体会,以供交流。
1、工程概况天津泰达中小企业园创业中心二期工程3~6号楼工程位于天津开发区黄海路和海星街交口,为4栋二层模壳密肋结构工业厂房,总建筑面积21165㎡,模壳密肋结构面积约为20000㎡。
设计选用模壳为SM350A系列的1200mm和900mm模壳和少量异形尺寸,密肋底宽为110、120、140、160、180mm不等。
2、模壳密肋砼现状分析和采取措施(1)现状调查及分析。
施工前项目部有关人员考察了诸多工程的模壳密肋结构施工质量情况,发现这些工程普遍存在着模壳肋梁砼不顺直、凹凸不平、错台、漏浆等缺陷,并且通过分析造成这些缺陷的原因为:由于模板支撑体系不合理造成局部沉降,致使梁底变形不平;部分旧塑料模壳变形较大;塑料模壳排放未拉通线;梁底模板与塑料模壳间缝隙未处理好。
模壳密肋楼板施工方案1. 引言本文档旨在做出模壳密肋楼板的施工方案。
模壳密肋楼板是一种新型的楼板构造,通过使用模壳板和密肋梁进行组合,设计出更加轻便和高强度的楼板结构。
本文将对模壳密肋楼板的施工流程、构造方法和注意事项进行详细的描述。
2. 施工流程模壳密肋楼板的施工流程包括以下几个步骤:2.1 地基处理在施工之前,需要对地基进行处理。
包括地基的平整和加固,以确保能够承受楼板的重量。
2.2 梁基准线设置根据楼板的设计要求,设置梁的基准线,在梁的位置上标出基准线,以确保楼板的安装位置正确。
2.3 模壳板安装首先,根据楼板设计的要求,制作模壳板的模具。
然后,将模壳板按照设计的位置,通过螺栓或焊接等方式固定在梁上。
2.4 密肋梁设置根据楼板的设计要求,制作密肋梁的模具。
然后,将密肋梁按照设计的位置,通过螺栓或焊接等方式固定在模壳板上。
2.5 砼浇筑在模壳板和密肋梁安装完成后,进行砼浇筑工作。
首先,倒入混凝土,通过振捣和排气等方式,确保混凝土充分填满模壳板和密肋梁。
2.6 养护砼浇筑完成后,进行养护工作。
通常,需要对砼进行湿养护,以确保砼的强度和稳定性。
3. 构造方法模壳密肋楼板的构造方法是将模壳板和密肋梁进行组合。
模壳板作为楼板的表面,用于承载荷载和传递力量。
密肋梁作为楼板的支撑结构,增加楼板的刚度和强度。
4. 注意事项在进行模壳密肋楼板的施工时,需要注意以下几个事项:•施工前需要对地基进行处理,确保其能够承受楼板的重量。
•梁基准线设置要准确,以确保楼板的安装位置正确。
•模壳板和密肋梁要按照设计要求进行制作和安装,确保其质量和强度达到要求。
•砼浇筑时,需要确保混凝土充分填满模壳板和密肋梁,并进行振捣和排气等工作,以确保砼的质量和稳定性。
•砼浇筑完成后,需要进行养护工作,保持适当的湿度和温度,以确保砼的强度发展和稳定性。
5. 结论模壳密肋楼板是一种新型的楼板构造,通过使用模壳板和密肋梁进行组合,设计出更加轻便和高强度的楼板结构。

施工技术中国二十冶集团有限公司【摘要】钢筋混凝土密肋楼盖施工中,通常采用模壳施工工艺,其有便于现场施工操作、施工效率高、混凝土结构受力合理、美观、工期短、节能环保等特点,成为钢筋混凝土密肋楼盖施工的重要方法。
本文就地下室钢筋混凝土顶板密肋楼盖模壳法施工质量控制进行总结,供以后类似工程借鉴。
【关键词】模壳法密肋楼盖质量控制1施工技术1 密肋楼盖模壳法施工概述在地下室尤其在地下车库施工中,为增大地下室使用空间净高,通常设计采用密肋梁结构构造。
密肋梁楼盖施工中,采用常规模板拼装较为繁琐,且施工成本高,而采用预制模壳法施工较为便捷。
同样,模壳法密肋梁楼盖有着结构高度小、用钢量小、木模板用量小、底部平整、美观等优势,在密肋梁结构施工中较多采用。
2 模壳技术特点1)便于操作密肋模壳通常为预制的定型高强塑料模壳,自身重量轻,强度高,方便现场搬运及安装,现场施工操作简单。
2)成型混凝土质量好密肋模壳为塑料制品,尺寸精确,不易造成混凝土漏浆,自身不吸水,保水性好,混凝土成型后观感良好。
3)周转次数多模壳可以多次周转使用,利用率高,产生废料和建筑垃圾较少。
3模壳法施工质量控制难点1)工厂化加工定制时提高模壳自身强度,防止由于模壳自身强度不足,在浇筑过程中出现变形;2)由于密肋楼盖结构跨度较大,对模板安装平整度、模壳安装允许偏差要求非常高;3)模壳与模板间如固定不牢,浇筑中易出现偏位问题;4)由于模壳底沿(下边部)有一定的厚度,在相邻模壳底沿(下边部)范围内就会产生间隙,拆模后易产生错台、漏浆、拼缝印迹等缺陷;5)密肋楼盖由于钢筋较为密集,不易振捣,混凝土成型质量不宜把控;6)模壳不易脱模,拆模过程必须严格把控,保证成品外观质量。
4质量控制要点按照设计文件、施工规范要求,制定模壳法密肋楼盖施工方案,方案审批通过后,对质量控制要点和缺陷防治措施详细说明,并向施工班组进行交底。
质量控制要点主要包括如下:4.1模壳质量要求1)模壳采用工厂化定制,订购时严格把控模壳强度,确保模壳整体刚度。

如何提高现浇混凝土蜂巢芯密肋楼盖施工质量探讨摘要随着我国建筑行业的飞速发展,对混凝土施工技术提出了越来越高的要求,人们也越来越关注房屋建筑的质量问题。
现浇混凝土蜂巢芯密肋楼盖结构比较复杂,在公共建筑中比较常用。
文章结合实际就现浇混凝土蜂巢芯密肋楼盖施工工艺进行探究,以供参考。
关键词现浇混凝土;蜂巢芯;密肋楼盖;施工质量前言在密肋楼盖施工过程中,每项施工环节与施工阶段都是紧密联系的,施工中的每个环节都关系到整体工程质量,做好每个环节的任务,保证现浇混凝土蜂巢芯密肋楼盖工程建设顺利进行。
1 施工质量控制关键点分析1.1 芯模破损控制在进行施工的过程中,如果其在浇捣的阶段出现了芯膜破损的问题情况,则会导致其芯膜内部出现相应的实心区域,导致楼盖的自重增加,使其实际值与理论值之间存在着较大的差异,不符合力学的发展要求。
就这种芯膜破损情况来说,其主要是指在进行混凝土浇捣的过程中,因为较低不明和管理力度不足等因素使得人工操作不当所形成的隐患问题。
因此,在进行具体施工的过程中,还需要针对其促进各项工作的加强,其主要需要从四个方面进行入手。
首先,需要展开入场验收工作,在相应蜂巢芯到达现场后,需要对其出厂证明文件进行明确,并对产品质量进行检查,对其尺寸偏差进行估算,并对产品的物理力学性能指标进行抽样调查。
其次,在进行堆放和吊运的过程中,受到其蜂巢芯特殊性质的影响,使得其堆放需要对地表面进行表面硬化处理,或是进行基层压实操作,并在其上面铺设厚度为50mm左右的砂子。
对应的蜂巢芯应该尽量平卧,并将其进行叠层堆放,将其根据固定的规格型号进行有效的分类,就其堆放高度来说,其不得超过1.5m。
在进行施工运输的工作过程中,其所应用的吊笼需要将专业的蜂巢芯吊笼箱进行应用,并且其所对应的吊笼中需要叠放的高度需要进行限制,不得超过侧挡板的高度。
同时在具体的吊运过程中,不得使用线缆对芯膜进行绑锁。
一旦其对应的蜂巢芯被运输到施工场地,放置在安装楼层后,则不需要在对其进行叠层堆码。
模壳密肋楼板施工工法20245(一)引言概述:本文将详细介绍模壳密肋楼板施工工法20245(一)的相关内容。
该工法是在楼板施工过程中采用模壳密肋板的建造方式,通过一系列的施工步骤和技术手段,确保楼板的质量和稳定性。
下面将从五个方面进行阐述。
一、材料准备1.选择适合的模壳密肋板材料,如高强度混凝土、钢筋、膨胀剂等。
2.确定模壳密肋板的规格和尺寸,根据设计要求进行裁剪和加工处理。
3.准备好必要的施工工具和设备,如钢筋裁剪机、模板搭建器等。
二、工艺流程1.搭建模板支架和模板板面,确保结构牢固和平整。
2.组装密肋板,并固定在模板上,保证密肋的间距和位置正确。
3.铺设钢筋筋架,注意遵循设计要求和施工规范。
4.浇筑混凝土,注意控制浇筑速度和均匀性,防止出现空鼓和裂缝。
5.养护模壳密肋板一段时间,使其达到预设的强度和稳定性。
三、施工要点1.严格按照设计要求和施工规范进行施工,确保施工质量。
2.密肋板间的连接要牢固可靠,采用适当的连接件进行固定。
3.注意施工过程中的安全措施,确保工人的人身安全。
4.控制混凝土的配合比例和浇筑厚度,避免出现质量问题。
5.加强对楼板施工过程的质量检查和监督,及时发现和处理问题。
四、施工注意事项1.根据现场实际情况进行施工方案的调整和优化。
2.加强与其他施工工序的协调,确保施工进度和质量的要求。
3.密肋板的支撑和调整要及时进行,保证楼板的平整和稳定。
4.掌握好施工材料的消耗量和使用情况,及时补充和调整。
5.施工结束后进行必要的清理和整理工作,确保施工现场整洁干净。
五、总结本文详细介绍了模壳密肋楼板施工工法20245(一)的相关内容。
该工法在施工过程中注重材料准备、工艺流程、施工要点、施工注意事项等方面的控制,并提供了一些实际操作的建议。
通过合理的施工方案和严格的质量控制,可以确保模壳密肋楼板的施工质量和稳定性,提高工程的整体质量和安全性。

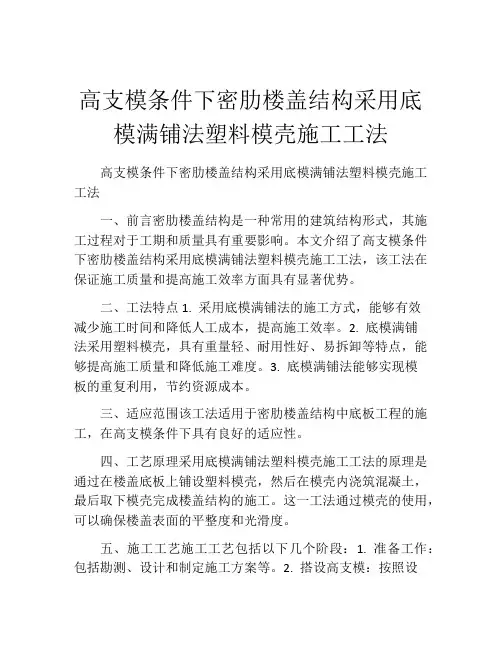

高支模条件下密肋楼盖结构采用底模满铺法塑料模壳施工工法高支模条件下密肋楼盖结构采用底模满铺法塑料模壳施工工法一、前言密肋楼盖结构是一种常用的建筑结构形式,其施工过程对于工期和质量具有重要影响。
本文介绍了高支模条件下密肋楼盖结构采用底模满铺法塑料模壳施工工法,该工法在保证施工质量和提高施工效率方面具有显著优势。
二、工法特点1. 采用底模满铺法的施工方式,能够有效减少施工时间和降低人工成本,提高施工效率。
2. 底模满铺法采用塑料模壳,具有重量轻、耐用性好、易拆卸等特点,能够提高施工质量和降低施工难度。
3. 底模满铺法能够实现模板的重复利用,节约资源成本。
三、适应范围该工法适用于密肋楼盖结构中底板工程的施工,在高支模条件下具有良好的适应性。
四、工艺原理采用底模满铺法塑料模壳施工工法的原理是通过在楼盖底板上铺设塑料模壳,然后在模壳内浇筑混凝土,最后取下模壳完成楼盖结构的施工。
这一工法通过模壳的使用,可以确保楼盖表面的平整度和光滑度。
五、施工工艺施工工艺包括以下几个阶段:1. 准备工作:包括勘测、设计和制定施工方案等。
2. 搭设高支模:按照设计要求进行高支模的搭设。
3. 安装塑料模壳:在高支模上铺设塑料模壳,确保平整度和固定性。
4. 钢筋试验:进行钢筋试验,确保钢筋的质量。
5. 钢筋绑扎:按照设计要求进行钢筋绑扎。
6. 浇筑混凝土:在塑料模壳内浇筑混凝土,确保充实度和流动性。
7. 养护:对混凝土进行适当的养护,确保混凝土的强度和稳定性。
8. 拆除模壳:等混凝土养护期满后,拆除塑料模壳,完成施工。
六、劳动组织施工过程中需组织合理的劳动力,包括高支模搭设人员、钢筋工、混凝土浇筑工和模壳拆除人员等。
七、机具设备该工法所需的机具设备包括高支模、塑料模壳、钢筋加工设备、混凝土搅拌设备等。
八、质量控制施工过程中需进行严格的质量控制,包括高支模的准确搭设、钢筋的正确绑扎和混凝土的充实浇筑等。
九、安全措施施工中需注意安全事项,特别是对施工工法的安全要求。
密肋楼盖结构塑料模壳高效安拆施工工法一、前言密肋楼盖结构塑料模壳高效安拆施工工法是一种使用塑料模壳进行楼盖结构施工的工法。
它采用了先进的技术和设备,能够提高施工效率、降低成本,并且具有良好的安全性和质量控制。
本篇文章将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点密肋楼盖结构塑料模壳高效安拆施工工法具有以下几个特点:1. 高效安装:采用预制一体化的塑料模壳,施工效率高,安装速度快。
2. 轻质材料:塑料模壳重量轻,便于搬运和安装。
3. 耐久性强:塑料模壳具有良好的耐久性,不易破损,使用寿命长。
4. 抗冲击性好:塑料模壳具有良好的抗冲击性,能够承受较大的外力。
5. 环保可持续:塑料模壳采用可回收材料制作,环保可持续。
6. 安全可靠:塑料模壳施工过程中无需使用高空作业,降低了安全风险。
三、适应范围密肋楼盖结构塑料模壳高效安拆施工工法适用于大面积楼盖结构的施工,包括商业建筑、工业建筑、体育场馆等。
它适用于新建项目以及旧楼改造,具有广泛的适应范围。
四、工艺原理密肋楼盖结构塑料模壳高效安拆施工工法的工艺原理是将预制的塑料模壳组装成模板,再用混凝土灌浆固定。
具体的工艺原理如下:1. 确定施工方案:根据实际工程要求,确定楼盖结构的设计方案和施工工艺。
2. 制作塑料模壳:按照设计要求,制作预制的塑料模壳,保证模板的质量和尺寸准确。
3. 架设支撑体系:在施工现场搭建支撑体系,确保塑料模壳能够牢固地固定在正确的位置。
4. 安装塑料模壳:将塑料模壳按照设计要求组装成模板,确保模板的连接牢固、无缝隙。
5. 灌浆固定:在塑料模壳内部灌注混凝土,使其充分填充模板内部,并且与模板紧密结合。
6. 模板拆除:混凝土达到足够强度后,拆除塑料模壳,使结构完全暴露。
五、施工工艺1. 准备工作:清理施工现场,搭建支撑体系。
2. 模板组装:将预制的塑料模壳按照设计要求组装成模板,确保模板之间连接牢固。
浅谈密肋楼盖施工质量控制摘要:密肋楼盖由现浇顶板、现浇混凝土肋梁及以膜壳为模板的空心板顶组成, 塑料模壳施工时作为模板,施工拆除后表面光滑平整,具有良好的建筑效果。
密肋楼盖体系受力合理、经济性好,塑料膜壳重复使用率高,节省材料。
对于降低整个工程的造价可以起到很大的作用并能显著提高工程施工速度。
现如今密肋楼盖结构使用越来越多,其中的施工方法与质量问题更需要我们掌握。
本文讨论了密肋楼盖板的施工要点与施工质量的控制,并结合刘台西鹅安置房项目工程实例说明密肋楼盖板的具体施工质量管理措施及施工过程中密肋楼盖容易出现的一些常见质量问题及解决办法。
并在过程中尽量消除这些质量问题给出了一些具体的解决办法,帮助避免日后施工过程中出现文中提到的问题。
关键词:密肋楼盖质量控制施工方法地下车库1 引言塑料模壳作为一种新型的模板体系, 近年来在建筑工程中得到广泛应用, 由塑料模壳形成的密肋梁楼盖体系, 由于其具有优良的经济效益, 已逐渐取代传统密肋梁结构体系, 与传统的密肋梁结构体系相比, 它具有施工简捷、周期短、费用低、外观新颖、降低噪音等天然优势。
实践证明:采用塑料模壳工艺体系, 明显加快了施工进度, 提高了工具周转率, 减少了劳动强度, 保证了施工质量,值得大面积推广使用。
暴漏的问题也逐渐增多,顾更加需要了解密肋楼盖施工方式与施工时容易产生的质量问题,便于我们更好的去解决。
2 工程概况本工程位于工业四路以东,工业三路以西,世纪大道以南。
规划用地面积49654.5㎡,总建筑面积约127347.4㎡,地上建筑面积约88123.85㎡,地下建筑面积约39223.55㎡(其中人防工程的建筑面积约7269.36㎡),居住户数684套,总建筑密度17.5%,地上容积率1.80。
车库顶板采用现浇混凝土密肋楼盖结构,地下车库与主楼在地下部分连成一体。
采用周转性塑料膜壳,膜壳尺寸为980x980x420、980x680x420、980x380x420、680x680x420、950x1050x420、950x700x420、950x400x420、1050x700x420、1050x400x420,现浇板厚度为570。
密肋楼板模壳的安装与拆除施工方案1.材料准备:首先需要按照设计要求准备好所需的材料,包括钢筋、混凝土、木板等。
在选择木板材料时,要确保材质坚固、无裂纹和变形,以确保模板施工的质量和安全。
2.钢筋布置:在楼板顶面布置好预留的钢筋。
钢筋的布置应符合设计要求,并注意钢筋的间距、位置和截面积。
3.建立立柱和支撑:根据设计要求,在楼板四周建立立柱,然后在立柱之间设置支撑,以支撑密肋楼板模壳的安装。
4.安装密肋楼板模壳:在搭建好立柱和支撑之后,开始安装密肋楼板模壳。
首先,在楼板的四周边缘安装木板,然后在楼板上依次安装密肋楼板模壳。
5.固定模板:安装好密肋楼板模壳后,要进行固定。
一般采用螺栓和钢丝绳固定密肋楼板模壳,以确保模板的稳定性和安全性。
6.浇筑混凝土:在密肋楼板模壳安装完成后,进行混凝土的浇筑。
在浇筑混凝土前,要检查密肋楼板模壳的固定情况,确保模板不会因混凝土浇筑压力而移动或破坏。
7.混凝土养护:混凝土浇筑完成后,需要进行养护。
养护期间,要注意保持适宜的湿度和温度,以确保混凝土的强度和质量。
8.拆除密肋楼板模壳:混凝土养护期满后,可进行密肋楼板模壳的拆除工作。
拆除密肋楼板模壳时,要小心谨慎,避免对混凝土造成损坏。
9.完工验收:密肋楼板模壳的拆除完成后,进行工程的完工验收。
验收包括对楼板的质量和安全性进行检查,以确保工程符合设计和施工要求。
在密肋楼板模壳的安装与拆除施工中,需要注意以下几点:1.安全防护:在施工过程中,要注意安全防护措施,如佩戴安全帽、安全鞋等,确保施工人员的人身安全。
2.施工质量:密肋楼板模壳的安装和拆除必须按照设计要求和施工规范进行,确保施工质量。
3.工期控制:在制定施工计划时,要合理安排施工过程,并注意控制工期,以确保工程的按时完成。
4.环境保护:在施工过程中,要注意环境保护,如妥善处理废弃材料和废水,以减少对环境的影响。
总之,密肋楼板模壳的安装与拆除施工方案需要按照设计要求和施工规范进行,确保施工质量和安全。
密肋楼板模壳施工工法(一)引言概述:密肋楼板模壳施工工法是一种常用于建筑施工中的楼板模板施工方法。
该方法通过采用密肋模板和模壳技术,能够提高楼板施工的效率和质量。
本文将详细介绍密肋楼板模壳施工工法的具体步骤和要点。
正文内容:一、设计与准备1. 分析楼板结构要求,确定采用密肋楼板模壳施工工法的合适性。
2. 确定楼板厚度、强度和细部设计要求。
3. 根据设计要求选择合适的密肋模板和模壳材料。
二、密肋模板安装1. 进行地面清理和防渗处理,保证模板安装的基础稳固。
2. 根据设计图纸要求,进行密肋模板的预制和切割。
3. 将密肋模板按照预定间距安装在楼板支撑结构上。
4. 检查密肋模板的水平度和垂直度,确保安装质量。
三、模壳施工1. 在密肋模板的表面涂刷模壳涂料,形成模壳层。
2. 确保模壳涂料的均匀涂布和充分固化时间,以保证模壳的强度和平整度。
3. 在模壳层固化前,进行养护和防护措施,防止外界因素对模壳的影响。
四、浇筑混凝土1. 检查密肋模板和模壳的安装情况,确保施工准备就绪。
2. 在模壳层完全固化后,进行浇筑混凝土。
3. 控制浇筑混凝土的速度和厚度,确保楼板的质量和强度。
五、拆模和养护1. 浇筑混凝土后,按照设计要求进行养护和保温措施。
2. 在混凝土达到设计强度后,进行拆模操作。
3. 通过专业的拆模工具和方法,避免对楼板造成破坏。
总结:密肋楼板模壳施工工法是一种高效、质量可控的楼板模板施工方法。
通过合理的设计与准备、密肋模板安装、模壳施工、浇筑混凝土和拆模养护等步骤,可以保证楼板施工质量的同时提高施工效率。
在实际工程中,需要根据具体情况进行操作,并注意安全和质量控制。

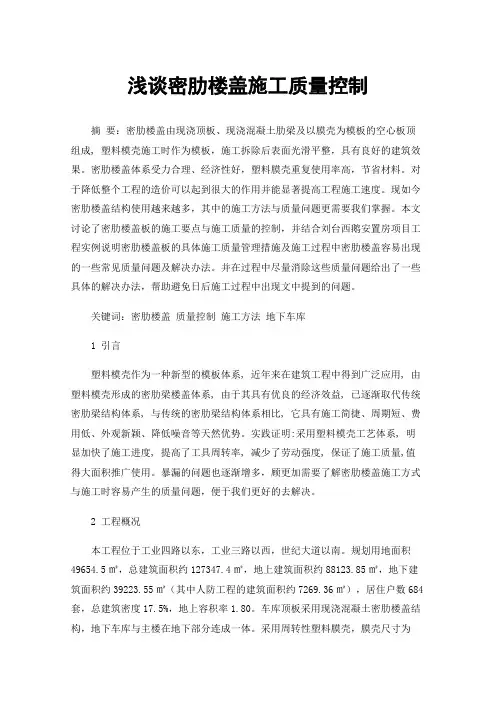

密肋楼板施工与质量控制【摘要】密肋楼板是由薄板和间距较小的肋梁组成。
密肋楼板结构体系能增加大跨度、建筑空间净高,使建筑物具有空间开畅、自重轻、节省建筑材料等优点,是建筑结构发展的趋势。
本文结合某住宅楼工程实践,探讨密肋楼板的施工工艺及质量控制。
【关键词】密肋梁;玻璃钢模壳;施工工艺;质量控制钢筋混凝土现浇密肋楼板结构具有整体刚度大、抗震性能好等优点,普遍适用于大跨度、大空间的建筑结构中,与一般楼板体系相比,可降低结构高度,节约钢材和混凝土30%~40%,因而可降低楼板直接造价1/3左右。
与一般的平板、无梁楼板等相比,密肋楼板的刚度大、变形小、抗震性能好。
外型新颖美观,可以不设吊顶,还可有效降低噪音。
玻璃钢模壳采用工厂式生产,产品同一性好,支模程序简单方便,工人易于掌握;在混凝土浇筑后,模壳与混凝土结合在一起,不必拆除模板,楼板施工工期短。
0.工程概况某住宅楼1~4#楼,总建筑面积62408.60㎡,其中地下车库建筑面积15422㎡,为框架剪力墙结构。
地上18层,地下2层,地下二层为车库。
车库楼板形式采用玻璃钢模壳密肋梁楼板。
车库密肋梁板板厚100,密肋梁截面为180×550,采用玻璃钢模壳,密肋梁板单元及密肋梁截面详见下图:1.施工工艺流程及操作要点1.1工艺流程搭设满堂架→铺设木方→安装框架梁模板→满铺18厚木模板底模→弹肋梁中心线→固定模壳→绑扎框架梁、肋梁及楼板钢筋→安装电器管线及预埋件→隐蔽工程验收→混凝土浇筑→养护。
1.2支撑系统支架系统采用扣件式脚手架,根据结构特点拼装。
由模板设计确定,并在施工中执行。
凡设计高度超过3.5m时,每隔2m高度应用直角扣件与钢支柱拉接,并与结构柱连接牢靠。
3)支撑系统安装顶托粗调标高后,安装10cm×10cm主木楞,其间距大约为60~90cm。
之后在主木楞上安装5cm×10cm次木楞,其间距为40~60cm。
次木楞安装就位,满铺18厚木胶合板。
现浇密肋模壳楼盖结构施工质量控制摘要:本文依托实际工程项目,对现浇密肋模壳楼盖结构施工中的质量问题及产生原因进行了分析,针对质量问题提出了切实可行的对策,较好地完成了工程施工任务,提高了工程质量。
引言现浇密肋模壳楼盖是通过在楼板结构中安放预制的空心模壳,在不取出模壳的情况下浇筑混凝土,从而形成密肋梁受力的现浇水平构件。
现浇密肋模壳楼盖具有受力明确、节省空间、节省材料等特点,现越来越多地应用到了工程建设中。
本工程模壳应用部位跨度大,层高较高,所以现浇密肋模壳楼盖施工质量非常关键,能够直接影响结构安全和使用功能。
因此本项目成立了QC小组,对现浇密肋模壳楼盖结构施工质量控制开展了一些研究,研究为创建优质工程打下坚实的基础,对提高建筑企业施工水平也具有重要意义。
1工程概况某办公楼为钢筋混凝土框架核心筒结构,总建筑面积67000平方米,建筑形象高度180米。
办公楼从八层到二十二层,二十四层到三十三层采用了现浇密肋模壳楼盖技术。
本工程采用的模壳是重量轻、强度高、抗裂性和抗震性好的新型专利产品,其材质为石膏复合材料,模壳尺寸有580mm×580mm×200mm、580mm×580mm×260mm两种规格。
现浇密肋模壳楼盖技术克服了传统现浇混凝土楼板跨度小、自重大和混凝土预制空心楼板易裂缝、易漏水、隔音不好等诸多不利因素,整体浇筑无缝隙,受力整体性良好,隔音效果明显。
2质量现状调查QC小组成员先后多次赶赴模壳生产厂家进行实地考察,并向相关人员进行咨询调查,搜集一些施工中的数据。
然后,我项目部在进行开工准备过程中在九层板面按照图纸要求选取1跨的范围(两跨中共包含150个模壳)进行密肋模壳的试验性施工,并结合考察结果总结出以下一些问题:模壳与模板接触面不平整,容易引起漏浆,导致密肋楼板观感不良。
累计出现37次。
混凝土与模壳界面有缝隙,粘结不牢,累计出现20次。
混凝土浇注过程中,模壳自重不足,容易浮动,模壳上浮累计出现20次。
