正文:一、选址和勘察1.1 研究项目要求和地质环境1.2 选择合适的施工区域和位置1.3 进行地质勘察和地下水勘探1.4 分析确定土壤和岩石特性1.5 根据勘察结果进行设计和施工方案的制定二、岩土工程设计2.1 根据地质勘察结果进行工程设计和计算2.2 确定连续墙的尺寸和布置2.3 选择合适的支护材料和设备2.4 设计施工过程中的基坑支护及其他临时结构2.5 进行稳定性分析和安全评估三、施工准备工作3.1 制定详细的施工方案3.2 确定施工队伍和施工人员的配置3.3 购置和准备必要的施工设备和工具3.4 进行场地准备和临时施工基础建设3.5 进行施工现场的安全管理和环境保护措施四、施工过程4.1 进行基坑的开挖和地下水的处理4.2 安装连续墙钢模板4.3 进行混凝土浇筑和振捣4.4 安装锚杆和支撑结构4.5 进行墙体的后续处理和加固五、施工质量控制5.1 进行施工过程中的质量检查和验收5.2 加强施工人员培训和技术指导5.3 进行日常施工记录和施工计量5.4 定期进行工程监测和安全评估5.5 进行竣工验收和质量保证措施总结:地下连续墙施工工法是一种常用的地下工程施工方法,经过选址和勘察、岩土工程设计、施工准备工作、施工过程和施工质量控制的一系列步骤,可以确保地下连续墙的施工质量和工程安全。
本文对以上五个大点进行了详细阐述,通过了解这些内容,可以为地下连续墙施工提供参考和指导,确保施工工程的顺利进行。
地下连续墙施工多头钻机工法(YJGF-01-91)宝钢冶金建设公司第五工程公司随着现代施工技术的发展,特别是城市中地下深基础工程的增多,地下连续墙工程正被日益广泛地应用。
以多头钻机为成槽设备的地下连续墙工法,以其杰出的墙体工程质量在众多的地下连续墙工法中,独树一帜。
宝钢冶金建设公司第五工程公司经过六年多来的配套改造、探索实践及总结提高,逐渐形成了一整套有自己特色的以多头钻机为成槽设备的地下连续墙施工工法。
一、特点地下连续墙施工多头钻机工法,就是由多头钻机在泥浆护壁下,在地下钻出一段狭长的深槽,在槽放置钢筋笼,浇灌混凝土,筑成一段钢筋混凝土墙段,最后把这些墙段逐一连接成连续的地下墙壁,这就是本工法的工艺原理。
采用本工法施工地下连续墙,具有下列特点:1.墙壁表面平整钻机挖槽过程中五个旋转钻头及侧刀对周围土体没有冲击和振动,不象其他抓斗或铲斗那样一个槽段挖掘要经多次频繁的上下运动,使槽壁面备受擦碰和振动作用,槽壁面平整度差,且容易导致槽壁坍塌。
因此多头钻机施工的地下连续墙是最有条件直接用作主体结构墙体的。
2.墙体垂直度好多头钻机钻头在自重状态下自然垂直度极佳,同时钻机配有垂直度显示仪及液压纠偏装置,使钻机在挖槽过程中垂直度可随时得到检查和矫正。
3.挖掘效率高由于本工法采用泥浆反循环方式,钻头旋削下泥土立即被泥浆带走,因此钻头钻进速度快(一般进尺为5m/h,最高可达20m/h)。
尤其在大深度的地下连续墙工程中,钻机成槽效率明显优于频繁上下的抓斗。
4.控制深度准确多头钻机装有深度显示仪,其深度精度为厘米级。
5.混凝土浇灌无超量由于多头钻机成槽有壁面平整、深度准确等特点,因此浇灌量符合理论计算值,无超灌现象。
6.对周边地基无扰动多头钻机成槽垂直、平整,操作时无振动、无噪声,而且不易坍方,它可以贴近原有建、构筑物基础施工。
7.更好地控制泥浆质量由于泥浆通过沉淀池、震动筛及旋流器等多级处理,泥浆在施工过程中经严格检测及处理,从而更好地控制泥浆质量。
超深超厚入岩地下连续墙多槽段接头处理施工工法超深超厚入岩地下连续墙多槽段接头处理施工工法一、前言超深超厚入岩地下连续墙是一种常用的地下结构工程,常常用于大型高层建筑、地下车库和地下管廊等工程中。
其中,多槽段接头处理施工工法是超深超厚入岩地下连续墙施工中一个关键的环节,决定了施工效果和墙体的强度和稳定性。
本文将介绍超深超厚入岩地下连续墙多槽段接头处理施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点超深超厚入岩地下连续墙多槽段接头处理施工工法具有如下特点:1. 施工工艺先进:采用机械化施工,提高施工效率和质量。
2. 结构牢固:使用合理的接头处理方法,确保墙体的连接强度和稳定性。
3. 施工质量可控:通过严格的质量控制措施,确保施工质量符合设计要求。
4. 安全性高:在施工过程中注重安全措施,避免施工人员和设备的安全事故发生。
5. 经济性好:施工周期短,成本低,使用寿命长。
三、适应范围该工法适用于超深超厚入岩地下连续墙工程,特别是在截水墙和基坑围护墙等场合应用广泛。
四、工艺原理该工法通过分析施工工法与实际工程之间的联系,采取以下技术措施来实现多槽段接头处理:1. 确定接头类型:根据具体工程要求和土层情况,选择合适的接头类型,包括拉杆接续、扣板槽段、焊接连接等。
2. 施工顺序设计:根据施工工艺要求,将不同的施工阶段进行合理组织和顺序设计,确保施工过程的连贯性和有效性。
3. 接头加固措施:根据实际需要,采取合适的加固措施,提高接头的强度和稳定性。
4. 接头处理施工方案:根据工程实际情况,制定接头处理施工方案,包括施工工艺、设备使用、材料选择等,并进行详细的施工图纸绘制。
五、施工工艺1. 前期准备:包括现场测量、基坑开挖、设备安装等。
2. 接头处理:根据设计要求,选择合适的接头类型,并执行加固措施。
3. 地下连续墙的设置:采用机械化设备进行墙体的钻孔、灌浆、钢筋布置和混凝土浇筑。
地下连续墙施工工法一、特点地下连续墙施工多头钻机工法,就是有多头钻机在泥浆护壁下,在地下钻出一段狭长的深槽,在槽内放置钢筋笼,浇灌混凝土,筑成一段钢筋混凝土墙段,最后把这些墙段逐一连接成连续的地下墙壁,这就是本工法的工艺原理。
采用本工法施工地下连续墙,具有如下特点:1.墙壁外表平整钻机挖槽过程中五个旋转钻头与侧刀对周围土体没有冲击和振动,不象其它抓斗或铲斗那样一个槽段挖掘要经屡次频繁的上下运动,使槽壁面备受擦碰和振动作用,槽壁面平整度差,且容易导致槽壁坍塌。
因此多头钻机施工的地下连续墙是最有条件直接用作主体结构墙体的。
2.墙体垂直度好多头钻机钻头在自重状态下自然垂直度极佳,同时钻机配有垂直度显示仪与液压纠偏装置,使钻机在挖槽过程中垂直度可随时得到检查和矫正。
3.挖掘效率高由于本工法采用泥浆反循环方式,钻头旋削下泥土立即被泥浆带走,因此钻头钻进速度快〔一般进尺为5m/h,最高可达20m/h〕。
尤其在大深度的地下连续墙工程中,钻机成槽效果明显优于频繁上下的抓斗。
4.挖掘深度准确多头钻机装有深度显示仪,其深度精度为厘米级。
5.混凝土浇灌无超量由于多头钻机成槽有壁面平整、深度准确等特点,因此浇灌量符合理论计算值,无超灌现象。
6.对周边地基无扰动多头钻机成槽垂直、平整,操作时无振动、无噪音,而且不易塌方,它可以贴近原有建、构筑物根底施工。
7.更好地控制泥浆质量由于泥浆通过沉淀池、震动筛与旋流器等多级处理,泥浆在施工过程中经严格检测与处理,从而更好地控制泥浆质量。
8.适用X围广它适用于各类粘土、粉土、砂层、粒径小于150mm的砾石层与风化岩层等地质条件。
二、工艺流程〔1〕施工工艺流程的示意图如图1-1所示。
〔2〕施工工艺流程如图1-2所示。
〔3〕流程框图中第1~8表示一个槽段施工中的各个工序流程,各槽段以次周而复始。
〔4〕槽段挖掘应根据槽段平面划分图合理安排成槽作业顺序,不论是按“顺槽法〞还是“跳槽法〞,安排成槽作业顺序,都应力求使钻机在施钻时二侧有一样的邻界条件。

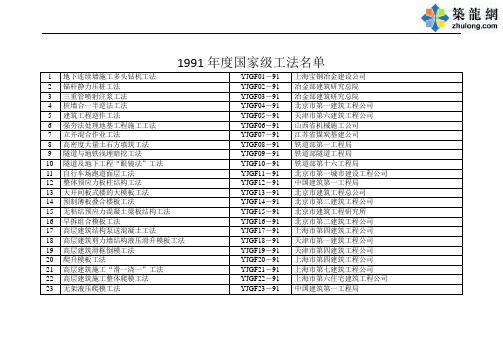

历年国家级工法序号工法名称编号开发单位1地下连续墙施工多头钻机工法YJGF01-91上海宝钢冶金建设公司2锚杆静力压桩工法YJGF02-91冶金部建筑研究总院3三重管喷射注浆工法YJGF03-91冶金部建筑研究总院4桩墙合一半逆法工法YJGF04-91北京市第一建筑工程公司5建筑工程逆作工法YJGF05-91天津市第六建筑工程公司6强夯法处理地基工程施工工法YJGF06-91山西省机械施工公司7立并混合作业工法YJGF07-91江苏省煤炭基建公司8高密度大量土石方填筑工法YJGF08-91铁道部第一工程局9隧道与地铁浅埋暗挖工法YJGF09-91铁道部隧道工程局10隧道及地下工程“眼镜法”工法YJGF10-91铁道部第十六工程局11自行车场跑道面层工法YJGF11-91北京市第一城市建设工程公司12整体预应力板柱结构工法YJGF12-91中国建筑第一工程局13大开间板式楼的大模板工法YJGF13-91北京市建筑工程总公司14预制薄板叠合楼板工法YJGF14-91北京市第二建筑工程公司15无粘结预应力混凝土梁板结构工法YJGF15-91北京市建筑工程研究所16早拆组合模板工法YJGF16-91北京市第二建筑工程公司17高层建筑结构泵送混凝土工法YJGF17-91上海市第四建筑工程公司18高层建筑剪力墙结构液压滑升模板工法YJGF18-91天津市第一建筑工程公司19高层建筑滑框倒模工法YJGF19-91天津市第四建筑工程公司20爬升模板工法YJGF20-91上海市第四建筑工程公司21高层建筑施工“滑一浇一”工法YJGF21-91上海市第七建筑工程公司22高层建筑施工整体爬模工法YJGF22-91上海市第六住宅建筑工程公司23无架液压爬模工法YJGF23-91中国建筑第一工程局24大跨度、大吨位同壳(架)高空滑移施工工法YJGF24-91北京市机械施工公司25电视发射塔钢桅杆整体液压顶升同步安装天线与喷漆装饰工法YJGF25-91中国建筑第三工程局26穿心式干斤顶提升倒锥形水塔水柜工法YJGF26-91中国有色金属工业总公司第五建设公司27大型高炉中心串罐无料钟炉顶装料设备安装工法YJGF27-91上海宝钢冶金建设公司28大型拱顶贮罐气顶倒装工法YJGF28-91中国化学工程第三建设公司、中国化学工程第六建设公司29桅杆扳吊设备工法YJGF29-91中国化学工程第四建设公司30倾斜单抱杆偏心提吊大型设备工法YJGF30-91中国化学工程第十一建设公司31水平滑移倒装组合整体吊装再生器工法YJGF31-91中石化第四建设公司32双桅杆滑移法整体组合吊装工法YJGF32-91中石化燕山建筑安装公司33全结构耐腐蚀玻璃钢设备制造与安装工法YJGF33-91中国有色金属工业总公司第五建设公司34龙门桅杆单吊点提吊重型设备工法YJGF34-91上海市工业设备安装公司35球形储罐安装工法YJGF35-91上海市工业设备安装公司36大型等径钢制高耸筒体结构(烟囱、排气筒)气顶倒装工法YJGF36-91浙江省工业设备安装公司3715万立方米低压湿式螺旋升降贮气柜水槽浮排充水正装及塔体安装工法YJGF37-91中国建筑第一工程局38高层钢结构超厚钢板现场焊接工法YJGF38-91中国建筑第三工程局39X20CrMoV121无缝钢管焊接工法YJGF39-91中国化学工程第十一建设公司40蒙乃尔合金焊接工法YJGF40-91中国化学工程第十二建设公司41总体分散综合控制TDCS——3000法YJGF41-91中国化学工程第十四建设公司42软土地基深层搅拌加固工法YJGF01-92冶金部建筑研究总院43预应力土层锚杆工法YJGF02-92冶金部建筑研究总院、上海宝钢二十冶分指挥部44锥头式振动挤密砂桩地基加固工法YJGF03-92铁道部第十七工程局45QZ-1500型工程潜水钻机钻孔桩施工YJGF04-92铁道部建筑研究设计院、铁道部第十五工程局46套管扩底灌注桩施工工法YJGF05-92山东省机械施工公司47射水地下成墙施工工法YJGF06-92江苏省水利勘测设计院勘测总队、江苏省水利勘测设计院基础工程处48射流器轻型井点降水工法YJGF07-92河北省唐山市第一建筑工程公司49空气幕下沉沉井工法YJGF08-92铁道部大桥工程局50地下连续墙液压抓斗工法YJGF09-92上海市隧道工程公司51钻吸排土沉井工法YJGF10-92上海市隧道工程公司52软土地基分层注浆工法YJGF11-92上海市隧道工程公司53粉体喷射搅拌加固软土地基工法YJGF12-92上海市公路管理处54深孔预裂爆破工法YJGF13-92中国建筑第二工程局55多排微差挤压深孔爆破工法YJGF14-92中国建筑第二工程局56大跨度隧道全断面开挖施工工法YJGF15-92铁道部隧道工程局57掺STC粘稠剂半湿式喷射混凝土工法YJGF16-92铁道部第十八工程局58长距离钢管顶进工法YJGF17-92上海市基础工程公司59泥水加压平衡项管工法YJGF18-92上海市第二市政工程公司60水底隧道取(排)水口垂直顶升工法YJGF19-92上海市隧道工程公司61网格式盾构水力机械出土隧道掘进工法YJGF20-92上海市隧道工程公司62土压平衡盾构工法YJGF21-92上海市隧道工程公司63UEA补偿收缩混凝土防水工法YJGF22-92北京市第五建筑工程公司64中断级配沥青混凝土反滤层工法YJGF23-92中国建筑第二工程局机械化施工公司65无粘结预应力用于水池施工工法YJGF24-92山东省泰安市第一建筑安装工程公司66隧道及地下工程防水堵漏工法YJGF25-92上海市隧道工程公司、广东省第四建筑工程公司、华南理工大学建筑工程系67高层建筑一级泵送混凝土工法YJGF26-92广东省建筑工程总公司、广东省第四建筑工程公司、华南理工大学建筑工程系68钢筋混凝土框架预制梁、板现浇柱工法YJGF27-92广西区第一建筑工程公司69高强泵送商品混凝土制备工法YJGF28-92上海市建筑工程材料公司70超长竖向后张有粘结钢绞线预应力施工工法YJGF29-92中国建筑第三工程局71混凝土结构环氧树脂注浆补强工法YJGF30-92中国有色金属工业第十五冶金建设公司72筒壳网架工法YJGF31-92中国化学工程第十二建设公司73架体式斜爬模工法YJGF32-92上海市第三建筑工程公司74钢框胶合板组合式半隧道模施工工法YJGF33-92中国铁道建筑总公司北京工程公司75附着式三脚架倒模施工工法YJGF34-92河北省第四建筑工程公司76钢筋冷挤压连接工法YJGF35-92冶金部建筑研究总院77套管式轴向挤压钢筋接头工法YJGF36-92北京市建筑工程研究所78锥螺纹钢筋接头工法YJGF37-92北京市建筑工程研究所79钢筋气压焊工法YJGF38-92中国建筑第一工程局80饰面石板干挂工法YJGF39-92广州市第六建筑工程公司81用管蕊内振近牵引式拉模成型机生产预应力混凝土多孔板工法YJGF40-92陕西省第四建筑工程公司82斜拉式挂篮悬臂罐筑箱型连续梁工法YJGF41-92铁道部第三工程局8310万立方米浮顶油罐内脚手架正装工法YJGF42-92大庆石油管理局油田建设公司、中国石油天然气管道局第三工程公司845万立方米浮顶油罐水浮正装自动焊工法YJGF43-92中国石油化工第三建设公司85l万立方米高强钢球型储罐安装工法YJGF44-92中国石油天然气第一建设公司86卧式氨合成塔安装工法YJGF45-92四川化工总厂建筑安装公司87大型塔设备双机滑行抬吊工法YJGF46-92南京化学工业(集团)公司建设公司88龙门架吊装锻烧炉工法YJGF47-92中国化学工程第十三建设公司89无刚架火炬多独立吊点整体吊装工法YJGF48-92河北省安装工程公司90火炬吊推工法YJGF49-92中国石油化工第二建设公司91电视发射塔塔楼倒锥面超高空玻璃幕墙安装工法YJGF50-92中国建设第三工程局92离心式压缩机组安装工法YJGF51-92上海市工业设备安装公司93横管式煤气初冷器制作安装工法YJGF52-92河北省安装工程公司94玻璃熔窑拱顶施工工法YJGF53-92河南省工业设备安装工程公司95焦炉炉体砌筑工法YJGF54-92上海宝钢五冶分指挥部96球罐整体热处理工法YJGF55-92中国化学工程第三建设公司、中国化学工程第十三建设公司、南京化学工业(集团)公司建设公司97钢质管道聚乙烯、硬质聚氨酯泡沫塑料一次成型防腐保温预制工法YJGF56-92胜利石油管理局油建一公司98炼油厂催化“两器”、“三管”改造工法YJGF57-92中国石油化工第四建设公司99大型储罐自然硫化橡胶衬里工法YJGF58-92中国化学工程第二建设公司、南京化学工业(集团)公司建设公司100衬胶防腐蚀施工工法YJGF59-92上海宝冶二十冶分指挥部101水工钢闸门热喷锌(铝)防腐蚀工法YJGF60-92江苏省三河闸钢结构防腐公司102球形储罐现场组焊(SAW)工法YJGF61-92中国建筑第八工程局工业设备安装公司103SRT-Ⅱ裂解炉对流室炉管的焊接工法YJGF62-92北京燕山石油化工公司建筑安装公司104钢管对接等离子填丝自动焊工法YJGF63-92大庆石油管理局105钢管对接双气流脉冲熔化及气体保护焊工法YJGF64-92大庆石油管理局建设材料公司106铝镁合金手工钨及双面同步氢弧焊工法YJGF65-92中国化学工程第六建设公司107尿素级双相不锈钢焊接工法YJGF66-92中国化学工程第七建设公司108光揽施工接续工法YJGF67-92中国铁路通信信号上海工程公司109真空预压加固软土地基工法YJGF01-94交通部第一航务工程局110软土地基双液注浆工法YJGF02-94上海隧道工程股份有限公司111地下连续墙围护地铁车站送筑工法YJGF03-94上海隧道工程股份有限公司、上海市第二建筑工程公司112局部气压反铲式掘进机项管工法YJGF04-94上海隧道工程股份有限公司113锚拉钢桩帷幕止水支护组合体系工法YJGF05-94天津市第二建筑工程公司114双壁铜围堰制造、浮运、下沉工法YJGF06-94铁道部大桥工程局115滩海低柱承台逆施筑岛工法YJGF07-94铁道部第十八工程局116岩溶隧道劈裂注浆固结流塑粘土和管棚支护开挖工法YJGF08-94铁道部第五工程局117隧道施工降尘挣毒综合治理工法YJGF09-94铁道部第十八工程局118洞外大间隔等微差爆破工法YJGF10-94铁道部第十七工程局、铁道建筑研究设计院119DTS顶推设备架设大跨度钢桥梁工法YJGF11-94铁道部第二十工程局、铁道建筑研究设计院、中国铁道建筑总公司12048米铁路预应力混凝土连续箱梁多点顶推架设工法YJGF12-94铁道部第十三工程局121双层吊索架安装大跨度钢梁工法YJGF13-94铁道部大桥工程局122基础大体积混凝土工法YJGF14-94上海市第三建筑发展总公司123带肋钢筋套筒冷压连接工法YJGF15-94上海市第一建筑工程公司124整体升降模板脚手架工法YJGF16-94上海市第五建筑工程公司125中小型钢筋混凝土烟囱电动挂模工法YJGF17-94四川省第四建筑工程公司126SQD-90-35松卡式大吨位千斤顶筒仓滑模工法YJGF18-94中国建筑第一工程局127高耸筒式钢筋混凝土构筑物滑模平台整体拆除工法YJGF19-94中国建筑第二工程局128预应力混凝土先张梁流动制梁工法YJGF20-94铁道部第三工程局129预应力钢筋混凝土双曲马鞍型壳板施工工法YJGF21-94柳州铁路局工程处130高速环形道路面施工工法YJGF22-94铁道部第十一工程局131机械喷涂抹灰工法YJGF23-94天津市第一建筑工程公司、天津市第三建筑工程公司132通风空调工程风管无法兰连接施工工法YJGF24-94北京市城市建设工程安装公司133管子与管板“胀、焊、胀”连接工法YJGF25-94四川省工业设备安装公司134城市集中供热管网管道内壁冲洗工法YJGF26-94中国建筑第二工程局135自升式塔吊架设钢塔工法YJGF27-94中国建筑第五工程局136分体动臂桅杆吊装工法YJGF28-94广东省石油化工建设公司、中国化学工程第九建设公司、中国化学工程第十三建设公司137大跨度三铰拱钢结构吊装工法YJGF29-94中国有色金属工业第十五冶金建设公司138大型储罐倒装施工液压提升工法YJGF30-94中国建筑第一工程局13915万立方米气柜安装工法YJGF31-94中国石化第四建设公司140现代化大型轧机安装工法YJGF32-94上海宝钢二十冶分指挥部141大型转炉本体安装工法YJGF33-94上海宝钢冶金建设公司142钢制容器内喷涂钢一镍耐蚀层工法YJGF34-94兰州炼油化工安装公司143工业纯铝储罐半自动MIG焊工法YJGF35-94中建八局工业设备安装公司144铱一192r射线透照工业管道焊缝工法YJGF36-94中国化学工程第七建设公司、中国化学工程第九建设公司、中国化学工程第十二建设公司145光电综合缆接续工法YJGF37-94中国铁路通信信号上海工程公司146水泥粉煤灰碎石柱(CFG桩)加固地基工法YJGF01-96中国建筑科学研究院147高层建筑深厚软土地层多层地下室结构施工逆作工法YJGF02-96上海市第二建筑工程公司148深基坑环梁护壁工法YJGF03-96天津市第一建筑工程公司149深基坑钢筋混凝土圆形环梁内支撑工法YJGF04-96上海市住乐建设发展总公司、上海市第五建筑工程公司150大型基坑结构中心岛工法YJGF05-96上海市第四建筑工程公司151刚架护坡桩工法YJGF06-96中国建筑第一工程局152深水多层岩溶地区冲击钻孔成桩工法YJGF07-96铁道部第十六工程局153海滨钻孔灌注桩施工用钢平台建造工法YJGF08-96济南市机械化施工公司154深水取水塔施工工法YJGF09-96铁道部第十三工程局155深孔松动控制爆破工法YJGF10-96铁道建筑研究设计院、铁道部第十一工程局156平顶直墙超浅埋暗挖工法YJGF11-96北京城建地铁地基工程公司、北京城建设计研究院、北京城建(集团)二公司157钢筋混凝土构件螺旋箍施工工法YJGF12-96福州市第三建筑工程公司158万吨装配式环向绕丝蓄水地施工工法YJGF13-96铁道部第十七工程局159大型预应力混凝土蛋型消化池施工工法YJGF14-96中国建筑第八工程局160液压整体提升大模板工法YJGF15-96上海市第七建筑工程公司161排毒塔内井架提架倒模施工工法YJGF16-96河北省第四建筑工程公司162大面积楼板与墙柱梁液压滑升工法YJGF17-96中国建筑第三工程局163MZ门架式早拆模板工法YJGF18-96北京市建筑工程研究院164多机自动控制整体提升工法YJGF19-96上海市机械施工公司165多台液压千斤顶同步提升工法YJGF20-96北京市机械施工公司166大跨度球面网架结构施工工法YJGF21-96中国建筑第六工程局167悬挑式螺栓球结点钢网架吊装工法YJGF22-96四川省建筑机械化工程公司168预应力混凝土斜拉桥索式长挂篮施工工法YJGF23-96上海市第一市政工程公司169菱形挂篮悬臂灌注箱梁工法YJGF24-96铁道部第十七工程局、铁道建筑研究设计院170ZQL-32/56移动支架造桥机架桥工法YJGF25-96铁道部第十三工程局、铁道建筑研究设计院171下承式钢管拱肋公路跨铁路桥双向转体施工工法YJGF26-96郑州铁路工程总公司172悬索桥主缆PWS架设工法YJGF27-96铁道部大桥工程局173高层建筑空调工程系统调试工法YJGF28-96上海市工业设备安装公司174半管容器制作工法YJGF29-96河北省安装工程公司175聚丙稀管道制作安装工法YJGF30-96河南省第五建筑安装工程公司176不锈钢管道焊接立法YJGF31-96中国化学工程第十六建设公司177应用双面埋弧自动焊工艺焊接大型容器工法YJGF32-96吉林化学工业公司建设公司178LT—50低温钢球罐焊接工法YJGF33-96中国石化第十建设公司179高钼不锈钢复合钢板焊接施工工法YJGF34-96兰州炼油化工安装公司180长输管道半自动下向焊接流水作业工法YJGF35-96新疆石油管理局油田建设公司181管道不停输带压开孔封堵施工工法YJGF36-96辽河石油勘探局勘察设计研究院182钛管道手工氩弧焊接工法YJGF37-96中国化学工程第十四建设公司、四川川化集团建筑安装公司183水平钢筋窄间隙焊接工法YJGF38-96解放军总后勤部工程总队184超高层建筑电缆垂直敷设工法YJGF39-96广东省工业设备安装公司185大型焦炉机械设备安装工法YJGF40-96上海宝钢五冶分指挥部186干熄焦设备安装工法YJGF41-96上海宝钢五冶分指挥部187特大型高炉炉底碳砖施工工法YJGF42-96上海宝钢冶金建设公司188高炉钟阀式炉顶设备安装工法YJGF43-96上海宝钢冶金建设公司189炼钢RH真空脱气炉窑砌筑与维修工法YJGF44-96上海宝钢冶金建设公司190稀油密封型煤气框结构安装施工工法YJGF45-96中国第三冶金建设公司191立式储罐ZXZ内防腐机械化施工工法YJGF46-96华北石油管理局第二油田建设公司192煤焦油瓷漆管道机械化防腐工法YJGF47-96中国石油天然气管道第二工程公司193大型塔器分段倒装整体吊装就位工法YJGF48-96中国石化第四建设公司194高基础硫酸静电除尘器安装工法YJGF49-96南京化学工业(集团)公司建设公司195电气化铁路接触网一次到位施工工法YJGF50-96铁道部电气化工程局196石灰土底基层工法YJGF01-98天津第一市政公路工程有限公司197泥水加压平衡盾构工法YJGF02-98上海隧道工程股份有限公司198大直径超深入岩钻孔扩底灌注桩施工工法YJGF03-98中国建筑第六工程局199灌注桩后压浆(PPG)工法YJGF04-98中国建筑科学研究院200静压沉管夯扩灌注桩工法YJGF05-98福州市第二基础工程公司201框架式锚杆挡墙施工工法YJGF06-98铁道部第十三工程局202地下室逆作法施工工法YJGF07-98广州市第四建筑工程有限公司203加筋水泥土地下连续培工法YJGF08-98上海隧道工程股份有限公司204水下铺设大口径管道施工工法YJGF09-98铁道部第四工程局205供水工程取水戽斗及自流管线沉放施工工法YJGF10-98铁道部第十三工程局206“半潜驳浮箱”施工工法YJGF11-98中国建筑第二工程局207沙漠公路砂基施工工法YJGF12-98长庆石油勘探局筑路工程总公司、中原石油勘测局建筑集团公司208汽车试验场混凝土双曲路面施工工法YJG13-98铁道部第四工程局209装填充土筑坝工法YJGF14-98上海宝钢冶金建设公司210大跨度悬索桥施工系列工法YJGF15-98中铁二局集团有限公司211斜拉桥预应力混凝土短平台复合型牵索挂篮工法YJGF16-98铁道部大桥工程局212刚性索斜拉桥水平转体施工工法YJGF17-98铁道部第一工程局213拱桥劲性钢骨架有平衡重转体工法YJGF18-98铁道部第十一工程局214在高墩上修建V形支撑施工工法YJGF19-98铁道部第十八工程局215大跨度钢管混凝土拱桥主拱肋竖向转体合拢工法YJGF20-98铁道部第十六工程局216大吨位移动塔架缆索吊架设拱桥工法YJGF21-98铁道部第十七工程局217大跨径连续拱桥七节段无支架吊装工法YJGF22-98四川公路桥梁建设集团有限公司大桥分公司218洞室松动控制爆破工法YJGF23-98铁道建筑研究设计院219竖向钢筋电渣压力焊接工法YJGF24-98中国新兴建设开发总公司220带肋钢筋直螺纹套筒连接工法YJGF25-98中国建筑第七工程局第三建筑公司、闽侯县建筑机械厂221镦粗直螺纹钢筋连接工法YJGF26-98中国建筑科学研究院、建硕钢筋连接工程有限公司222高耸钢筋混凝土筒体结构无井架电动升模施工工法YJGF27-98浙江省第二建筑工程公司223玻璃钢圆柱模板工法YJGF28-98河南省第一建筑工程公司224钢筋混凝土框架节点模板工法YJGF29-98广东开平建安集团耀南建筑工程有限公司225DMCL整体电动升降脚手架工法YJGF30-98上海市第八建筑有限公司226钢与混凝土组合楼盖施工工法YJGF31-98天津一建建筑工程有限公司227水下不分散混凝土施工工法YJGF32-98天津第三市政公路工程有限公司、中国水利水电科学研究院228高耸特大钢构架分段倒装工法YJGF33-98中国石化第三建设公司229大跨度曲线空间结构滑移工法YJGF34-98中国建筑第三工程局230高空钢结构跨越层平移法施工工法YJGF35-98中国建筑第三工程局231三联板多吊点滑移法吊装工法YJGF36-98福建省工业设备安装有限公司232外墙石材干式固定施工工法YJGF37-98北京中铁建筑工程公司233带花岗石饰面层的预制混凝土外墙板(GPC板)生产与安装工法YJGF38-98中国建筑第一工程局第四建筑公司234高层建筑钢筋混凝土与舒乐板复合外墙一次成型施工工法YJGF39-98威海建设(集团)股份有限公司235ZL复合硅酸盐聚苯颗粒保温浆料外墙内保温工法YJGF40-98北京建工集团总公司、北京振利高新技术公司236饰面石板短槽干挂工法YJGF41-98中国新兴建设开发总公司237建筑物整体移位施工工法YJGF42-98福建省建筑科学研究院238室外埋地硬聚氯乙稀排水管道工程工法YJGF43-98天津市市政工程研究院、天津第二市政公路工程有限公司239超高空承载索吊运设备工法YJGF44-98上海市工业设备安装公司240客运索道钢索架设工法YJGF45-98泰安建筑工程公司241120米火炬液压提升倒装工法YJGF46-98中国化学工程第三建设公司242大型储罐水浮加内脚手架正装工法YJGF47-98中国石油天然气管道第二工程公司243大型低温常压LPG储罐现场安装工法YJGF48-98中国化学工程深圳公司244双层低温贮罐正装施工工法YJGF49-98中国石化第二建设公司245干式储气罐充气顶升正装工法YJGF50-98福建省工业设备安装有限公司246长输管道机械化施工工法YJGF51-98中国石油天然气管道第二工程公司247钢质管道内涂层液体涂料补口机补口工法YJGF52-98胜利石油管理局工程建设一公司248大型斜轨型步进式钢板坯加热炉斜轨安装工法YJGF53-98上海宝钢冶金建设公司249300t转炉氧枪铜一钢焊接及修复工法YJGF54-98上海宝钢冶金建设公司250大型硅砖热风炉烘炉及保压检漏工法YJGF55-98上海宝钢冶金建设公司251顶烧转化炉安装工法YJGF56-98中国石化第四建设公司252大型板坯连铸机安装工法YJGF57-98上海十三冶金建设有限公司253钢椭球水塔水箱爆炸成形施工工法YJGF58-98铁道部第四工程局254锆及锆合金管道焊接工法YJGF59-98中国化学工程第六建设公司255大型钢制球形储罐Ir192γ射线全景曝光无损检测工法YJGF60-98中国石油天然气第一建设公司256衬钛压力容器的检验与修复工法YJGF61-98上海宝钢冶金建设公司257110KV/10KV变电所调试工法YJGF62-98中国第二十冶金建设公司258刚性接头地下连续墙施工工法YJGF01-2000上海市机械施工公司259地下连续墙预制钢筋混凝土榫式接头施工工法YJGF02-2000中国第二十冶金建设公司260深基坑环梁支护和部分地下工程逆作施工工法YJGF03-2000天津一建建筑工程有限公司261多层地下室逆作法施工工法YJGF04-2000广东省基础工程公司262条形基础盖挖逆作施工工法YJGF05-2000中铁隧道局集团有限公司263岩锚梁施工工法YJGF06-2000中铁第十六工程局264基坑土钉墙支护施工工法YJGF07-2000山西建筑工程(集团)总公司建筑工程研究所265桩柱支承法修建浅埋暗挖大跨度地铁车站工法YJGF08-2000中铁第十六工程局266柱基础整体托换与地下加层施工工法YJGF09-2000北京城建七建设工程有限公司267可变式支盘扩底桩施工工法YJGF10-2000山西金石基础支盘桩工程有限公司268CFZ-1500型冲击反循环钻机钻孔桩施工工法YJGF11-2000中铁第十五工程局269TB880E型隧道掘进机(TBM)施工工法YJGF12-2000中铁第十八工程局270饱和动水砂层TSS管固砂堵水注浆工法YJGF13-2000中铁隧道局集团有限公司271DK式土压平衡顶管工法YJGF14-2000上海市第二市政工程有限公司272土压平衡式矩形顶管顶进工法YJGF15-2000上海隧道工程股份有限公司273聚丙烯纤维混凝土超长结构抗裂防渗施工工法YJGF16-2000浙江中成建工集团有限公司274水底电(光)缆敷设施工工法YJGF17-2000上海市基础工程公司275深基坑开挖监测工法YJGF18-2000广东省基础工程公司276城市地下工程微振爆破工法YJGF19-2000中铁隧道局集团有限公司277城市高架轨道交通新型整体轨下基础施工工法YJGF20-2000上海铁路建设(集团)有限公司278立井机械化快速施工工法YJGF21-2000中煤第五建设公司第三工程处279煤矿井下螺旋煤仓施工工法YJGF22-2000中煤第一建设公司280悬索桥混凝土加劲箱梁架设工法YJGF23-2000中铁大桥局集团有限公司28140m铁路箱梁整孔制造、架设施工工法YJGF24-2000中铁一局集团有限公司282地铁浮置板减振道床施工工法YJGF25-2000中铁四局集团有限公司283大跨度联合梁跨越电气化铁路编组场施工工法YJGF26-2000中铁第十七工程局284铁路48米简支结合梁施工工法YJGF27-2000中铁第十三工程局285大跨连续刚构桥墩架结合部施工工法YJGF28-2000中铁第十六工程局286混凝土小型砌块配筋砌体建筑工法YJGF29-2000上海市住乐建设发展总公司287预拌砂浆制备工法YJGF30-2000上海住总混凝土有限公司、上海建工材料工程有限公司288C80级耐蚀泵送混凝土施工工法YJGF31-2000中铁第十八工程局289钢管柱C80高性能混凝土施工工法YJGF32-2000广东省第一建筑工程公司290混凝土施工缝SEM弥合防水砂浆施工工法YJGF33-2000中铁第二十工程局291钢筋剥肋滚压直螺纹连接工法YJGF34-2000中国建筑科学研究院建筑机械化研究分院。
地下连续墙施工技术1950年出现的地下连续墙,也称为混凝土地下墙、连续地中墙。
它是将分段施工的单元地下墙连接的地下墙体,替代传统的木桩、钢桩、钢筋混凝土桩等,起挡土、承重、防水作用。
地下连续墙分为现浇地下连续墙、预制地下连续墙、排桩地下连续墙。
目前广泛应用于地下工程作为基坑开挖的围护结构,也可作为地下结构物的一部分。
由于其墙体刚度大、防渗性能好,能适应软土地质条件,工程施工对周围土体扰动小,对周围建筑物影响小,施工时振动小、噪音低,在狭窄场地也能安全施工。
但须随地质条件进用不同的挖槽机械及采取应措施稳定槽壁。
一、现浇地下连续墙施工概要在地下挖一段狭长的深槽,在槽内放入钢筋笼,浇筑成一段钢筋混凝土墙体,把这些墙体逐一连接起来形成一道连续的地下墙壁,就是一般所称地下连续墙。
地下连续墙施工流程图(一)施工准备包括编制施工组织设计;审阅技术文件;测量放线,场地规划与拆迁;道路、供水、供电等临时设施的建设;机械设备、材料的落实及设立试验室工作,需在开工前完成。
(二)护壁泥浆在地基中进行钻孔或挖槽,可通过泥浆的静压力来防止槽孔坍塌或剥落,维持槽孔的形状。
同时泥浆还具有悬浮土渣把土渣携出地面的功能。
槽孔形成之后,浇注混凝土把泥浆由槽孔中置换出来。
1.泥浆的种类,有膨润土泥浆、聚合物泥浆、CMC泥浆、盐水泥浆。
使用的外加剂有分散剂、CMV增粘剂、加重剂、防漏剂、盐水泥浆剂等。
2.泥浆的使用方法:(1)静止方式:抓斗挖槽时不断注入新泥浆,直到浇注混凝土将泥浆置换出来为止。
泥浆一直储存在槽内存在槽内仅起护壁作用,不用来排渣。
(2)循环方式:用泵使泥浆在槽底与地面之间进行循环,把土渣排出地面。
有正、反循环两种。
适用于钻头式挖槽机施工。
3.泥浆质量要求拌制和使用泥浆时,必须随时检验,不合格的泥浆必须及时处理。
泥浆性能指标分:(1)新浆质量指标;(2)存放24小时质量指标;(3)使用过程中质量指标;(4)废弃泥浆指标。
当泥浆达到废弃指标时应予废弃。
地下连续墙施工工艺和方法1950 年意大利开发了地下连续墙的施工技术,并最早应用于大坝的防渗墙中,其主要目的是隔水,因此对墙面的垂直度、平整度及混凝土强度的要求并不严格,主要是控制其水密性。
我国于1958 年在青岛月子口水库建造深20m 的桩排式防渗墙以及在北京密云水库建造深44m 的槽孔式防渗墙。
1977 年在上海研制成功了抓斗和多头钻孔成槽机后,首次用这种机械施工了某船厂升船机港地岸壁,为我国加速开发这一技术起到了积极推动作用。
进入20 世纪90 年代中期,国内外越来越多的工程中将支护结构和主体结构相结合设计,即在施工阶段采用地下连续墙作为支护结构,而在正常使用阶段地下连续墙又作为结构外墙使用,在正常使用阶段承受永久水平和竖向荷载,称为“两墙合一”。
最初地下连续墙厚度一般不超过0.6m,深度不超过20m。
到了20 世纪60~80 年代,随着成槽施工技术设备的不断提高,墙厚达到1.0~1.2m,深度达到100m 的地下连续墙逐渐出现。
地下连续墙(简称地墙),是在地面上先构筑导墙,采用专门的成槽设备,沿着支护或深开挖工程的周边,在特制泥浆护壁条件下,每次开挖一定长度的沟槽至指定深度,清槽后,向槽内吊放钢筋笼,然后用导管法灌筑水下混凝土,混凝土自下而上充满槽内并把泥浆从槽内置换出来,筑成一个单元槽段,如此逐段进行,这些相互邻接的槽段在地下筑成一道连续的钢筋混凝土墙壁,作为截水、防渗、承重、挡水结构。
见图1-2-1 所示。
地下连续墙施工示意图地下连续墙施工工法优缺点及适用范围见表1-2-1。
地下连续墙施工工法优缺点及适用范围表1-2-11.类型与形式1)地下连续墙的分类一般按照成墙的方式、墙的用途、墙体的材料以及开挖情况进行划分,具体见图1-2-2 所示。
2)地下连续墙的形式地下连续墙分类及形式地下连续墙根据基坑的形状,一般有一型、L 型、V 型、T 型、Z 型等。
见图1-2-3 所示。
3)地下连续墙的接头形式图1-2-3 地下连续墙的形式施工接头是指地下连续墙单元槽段之间的连接接头。
地下连续墙的优点用途及施工工艺- 建筑技术地下连续墙是利用各种挖槽机械,借助于泥浆的护壁作用,在地下挖出窄而深的沟槽,并在其内浇注适当的材料而形成一道具有防渗(水)、挡土和承重功能的连续的地下墙体。
本文首先对地下连续墙的优点和用途做了详细的介绍,其次对地下连续墙的施工工艺进行了较为科学、全面的分析和说明,最后对全文进行了概括和总结。
【关键词】地下连续墙;施工工艺引言:到目前为止,全国绝大多数省份都先后应用了此项技术。
地下连续墙已经并且正在代替很多传统的施工方法,而被用于基础工程的很多方面。
在它的初期阶段,基本上都是用作防渗墙或临时挡土墙。
通过开发使用许多新技术、新设备和新材料,现在已经越来越多地用作结构物的一部分或用作主体结构,最近十年更被用于大型的深基坑工程中。
1 地下连续墙的优点和用途1.1 地下连续墙之所以能得到如此广泛的应用与其具有的优点是分不开的,地下连续墙具有以下一些优点:1.1.1 施工时振动小,噪音低,非常适于在城市施工。
1.1.2 墙体刚度大。
用于基坑开挖时,可承受很大的土压力事故,已经成为深基坑支护工程中必不可少的挡土结构。
1.1.3 防渗性能好。
由于墙体接头形式和施工方法的改进,使地下连续墙几乎不透水。
1.1.4 可以贴近施工。
由于具有上述几项优点,使我们可以紧贴原有建筑物建造地下连续墙。
1.1.5 可用于逆做法施工。
地下连续墙刚度大,易于设置预埋件,很适合于逆做法施工。
1.1.6 适用于多种地基条件。
地下连续墙对地基的适用范围很广,从软弱的冲积地层到中硬的地层、密实的砂砾层,各种软岩和硬岩等所有的地基都可以建造地下连续墙。
1.1.7 可用作刚性基础。
目前地下连续墙不再单纯作为防渗防水、深基坑维护墙,而且越来越多地用地下连续墙代替桩基础、沉井或沉箱基础,承受更大荷载。
1.1.8 用地下连续墙作为土坝、尾矿坝和水闸等水工建筑物的垂直防渗结构,是非常安全和经济的。
1.1.9 占地少。
地下连续墙施工工法一、特点地下连续墙施工多头钻机工法,就是有多头钻机在泥浆护壁下,在地下钻出一段狭长的深槽,在槽内放置钢筋笼,浇灌混凝土,筑成一段钢筋混凝土墙段,最后把这些墙段逐一连接成连续的地下墙壁,这就是本工法的工艺原理。
采用本工法施工地下连续墙,具有下列特点:1.墙壁表面平整钻机挖槽过程中五个旋转钻头及侧刀对周围土体没有冲击和振动,不象其它抓斗或铲斗那样一个槽段挖掘要经多次频繁的上下运动,使槽壁面备受擦碰和振动作用,槽壁面平整度差,且容易导致槽壁坍塌。
因此多头钻机施工的地下连续墙是最有条件直接用作主体结构墙体的。
2.墙体垂直度好多头钻机钻头在自重状态下自然垂直度极佳,同时钻机配有垂直度显示仪及液压纠偏装置,使钻机在挖槽过程中垂直度可随时得到检查和矫正。
3.挖掘效率高由于本工法采用泥浆反循环方式,钻头旋削下泥土立即被泥浆带走,因此钻头钻进速度快(一般进尺为5m/h,最高可达20m/h)。
尤其在大深度的地下连续墙工程中,钻机成槽效果明显优于频繁上下的抓斗。
4.挖掘深度准确多头钻机装有深度显示仪,其深度精度为厘米级。
5.混凝土浇灌无超量由于多头钻机成槽有壁面平整、深度准确等特点,因此浇灌量符合理论计算值,无超灌现象。
6.对周边地基无扰动多头钻机成槽垂直、平整,操作时无振动、无噪音,而且不易塌方,它可以贴近原有建、构筑物基础施工。
7.更好地控制泥浆质量由于泥浆通过沉淀池、震动筛及旋流器等多级处理,泥浆在施工过程中经严格检测及处理,从而更好地控制泥浆质量。
8.适用范围广它适用于各类粘土、粉土、砂层、粒径小于150mm的砾石层及风化岩层等地质条件。
二、工艺流程(1)施工工艺流程的示意图如图1-1所示。
(2)施工工艺流程如图1-2所示。
(3)流程框图中第1~8表示一个槽段施工中的各个工序流程,各槽段以次周而复始。
(4)槽段挖掘应根据槽段平面划分图合理安排成槽作业顺序,不论是按“顺槽法”还是“跳槽法”,安排成槽作业顺序,都应力求使钻机在施钻时二侧有相同的邻界条件。
(5)为了减少墙体接头,加快施工速度,尽可能采用较大长度的槽段(如三幅式),此时宜采用“跳槽法”安排作业顺序。
“跳槽法”施工时,槽段及各幅施钻顺序安排(以三幅式为例)如图1-3所示。
(6)在采用“跳槽法”施工时,其后继槽段施工时没有“放接头管”和“拔接头管”工序。
三、施工要点1.大临设施(1)要有足够电源,以满足钻机、泥浆处理设备、钢筋加工、焊接机械施工机械用电要求。
(2)要有足够自来水水源,一般有φ75mm~φ100mm水管通往现场即可。
(3)要有畅通的道路,以满足施工车辆通行要求。
现场道路尽可能采用混凝土路面,并与导墙相接,以减少车辆荷载及振动对槽壁影响,同时防止现场排水渗水导墙背部而造成导墙下土体塌陷及滑移。
(4)组织好现场排水。
一般应在场地四周设置排水沟和积水井,将场地排水有组织地排入附近下水道或排除场外。
(5)泥浆池(箱)设施容量设计原则:1)新浆储备V1=V0(最大槽段容积)。
2)泥浆再生循环池容量V2=1.5V0。
3)废浆池容量V3≥4m×S(最大槽段平面面积)。
4)泥浆池(箱)总容量V≥V1+V2+V3。
(6)泥浆池一般可砌筑半地下室式砖池(结构示意见图1-4所示),池内可根据不同功能分隔成若干格,各格之间应有可控贯通口。
(7)震动筛、旋流器处理后废浆排入废浆池内。
震动筛排出土渣可直接装车拉走,也可临时倾入积泥坑,以待集中拉运至废弃场。
2.导墙工程(1)导墙结构选择:根据多头钻机荷载分布特点,导墙一般采用现浇钢筋混凝土,深度1.5m(可根据土质情况调整)。
常用导墙结构型式主要有“L”型及倒“L”型(如图1-5所示)。
严密不宜漏浆,宜优先采用。
(2)导墙顶部须高于地面100mm以上。
(3)导墙必须筑于坚实的地基上,不得以杂填土等透水土层为地基。
(4)导墙背部若需回填,应以粘性土料分层夯实。
(5)导墙拆除后,应及时进行墙间支撑,支撑间距一般1.5m,上下二道。
支撑可用100mm×100mm木方,也可用单管可调式支撑(见图1-6)。
(6)导墙设计时应考虑拆除方便。
一般可采用导墙分段、接头设铁件连接的方法。
拆除时接头连接铁件断开,即可分段将导墙吊出。
3.泥浆工程(1)泥浆护壁技术是地下连续墙工程的基础技术之一,其质量好坏直接影响着地下连续墙工程质量,因此在施工中应加强泥浆质量管理,泥浆管理的质量标准见表1-1。
泥浆管理质量标准表(2)在开工前,应由中心试验室根据工程地质条件及设计要求,进行泥浆原材料检测和配合比试验。
(3)槽段内泥浆液位一般高于地下水位0.5m。
工程地质条件差时,易考虑加大泥浆液位与地下水位高低差,以利于槽壁稳定,采用的主要方法有:导墙顶部加高、坑集泵排降低槽段附近地下水位及井点降水等。
(4)槽段清底后,应立即对槽底泥浆进行置换和循环。
置换时采取真空吸力泵从槽底抽出质量指标差的泥浆,同时在槽段上口补充一定量的新浆。
新浆补充量可由下式计算:式中 V—新浆补充量;V1—槽段容积;d1—槽内原浆液密度;d2—新浆液密度;d0—泥浆密度期望值(一般取1.15)。
(5)清底后应对槽底泥浆密度及沉渣厚度进行测定,确定清底达到规范要求。
(6)再生泥浆受水泥、泥浆等污染,经检测有三项指标达到废弃值时,应予以废弃。
4.成槽工程(1)成槽速度:为了保证成槽作业系统的协调(特别是震动筛的土渣排除),多头钻机成槽须保持适当速度,一般钻进进尺以小于5m/h为宜。
(2)槽底清底:为了保证槽底沉渣有效地清除,采用多头钻机直接清底作业。
(3)成槽作业垂直度控制:槽壁垂直精度的好坏,关系到钢筋笼吊装、接头管安装及整个工程结构的质量。
因此应以高于工程设计要求的标准(一般以1/750以上)进行成槽作业。
(4)槽段成槽质量检测,应以超声波槽壁探测仪对槽壁的扫描记录为书面证件。
5.钢筋工程(1)钢筋笼型作业须在符合设计要求的台架上进行。
台架根据工程施工条件可分为固定式和移动式两种。
台架的钢筋定位卡须经准确放线确定。
(2)钢筋笼的钢筋、埋设件连接采用电焊,纵横向钢筋交点接头除主要结构部须全部焊接外,其接头可按50%间隔焊接。
如有设计具体要求则应按其规定进行。
(3)钢筋笼根据场地、起重条件,可分为若干段吊装,各段钢筋笼在其入槽时连接成整体。
(4)钢筋笼在搬运、堆放及吊装过程中,不应产生不可恢复的变形,焊点脱离及散架等现象。
(5)开工前应做好钢筋笼吊装作业设计,以设置好吊点、加工好吊具、并选定吊机和起吊方式。
钢筋笼在主吊机吊入槽段前,可另配一台副吊机配合抬吊将钢筋笼由水平放置状态直立起来。
抬吊示意如图1-7。
6.成墙工程(1)混凝土配合比应按流态设计,其水灰比小于0.6,水泥用量不宜小于370kg/m2。
(2)混凝土浇灌前应做好下列准备工作:1)按作业设计规定的位置安装好混凝土导管,导管内径与导管之间间距关系一般是:φ150mm的导管间距取2m以下;φ200mm的导管间距取2.5m以下;φ250mm 导管间距取3m以下。
主要机具设备表表1-22)导管接口应密封不漏浆,导管底部应与槽底相距约200mm。
导管内应放置保证混凝土与泥浆隔离的管塞。
混凝土浇灌前,应利用混凝土导管进行约15min以上的泥浆循环,以改善槽内泥浆质量。
(3)应在钢筋笼入槽后6h内开始浇灌混凝土。
(4)多根导管进行混凝土浇灌时,应注意浇灌的同步性,保持混凝土面呈水平状态上升,其各点混凝土差不得大于300mm。
(5)作好混凝土浇灌深度的测量和记录,控制混凝土导管埋入混凝土深度在2~4m范围。
(6)混凝土浇灌上升速度应控制在3~5m/h为宜。
四、机具设备(1)本工法应用的主要机具设备如表1-2所示。
BW多头钻挖槽机规格表表1-3(2)日本利根公司制造的BW多头钻机的外形规格型号及各种性能参数见图1-8及表1-3所示。
五、质量标准(1)施工中应遵循我国国家标准《地基与基础工程施工及验收规范》(GBJ202-83)及上海市标准《地基基础设计规范》(DBJ08-11-89)中有关章节的规定。
(2)主要质量标准见表1-4。
主要质量标准见表施工质量管理点(3)施工质量管理点如表1-5。
六、劳动组织及安装1.劳动组织地下连续墙工程是多机械、多工种、协同综合化施工作业,一般一个地下连续墙施工人员由70人组成。
(1)机电班:15人;负责钻机、真空吸力泵、旋流器等机电设备操作。
(2)钢筋班:20人;负责钢筋笼制作。
(3)起重班:10人;负责接头管安装、拔出及钢筋笼吊装等起重工作。
(4)泥浆班:10人;负责泥浆制作,循环处理及测试工作。
(5)混凝土班:15人;负责混凝土浇灌及其他零杂工作。
2.安全注意事项(1)所有电气、机械设备实行定人定岗、专人专机制。
(2)机械、电气操作人员应严格执行《多头钻机及其配套附属设备安全技术规程》(宝冶企业标准)(3)严格把好钢筋笼吊装安全关,做好吊装中的各项安全工作。
