室内外土方回填土工程施工组织设计方案
- 格式:doc
- 大小:48.50 KB
- 文档页数:9
第1篇一、工程概况1. 工程名称:XX项目土石方工程2. 工程地点:XX市XX区3. 工程规模:本工程土石方开挖总量约为100万立方米,填方总量约为50万立方米。
4. 工程内容:主要包括土石方开挖、土石方运输、土石方填筑、场地平整等。
5. 工程工期:根据合同约定,土石方工程总工期为60天。
二、施工组织设计原则1. 合理组织施工,确保工程质量和进度。
2. 严格执行国家有关法律法规和标准,确保施工安全。
3. 优化资源配置,提高施工效率。
4. 加强施工管理,降低施工成本。
5. 环保施工,减少对周边环境的影响。
三、施工部署1. 施工顺序:按照“先挖后填、分层开挖、分层填筑”的原则进行施工。
2. 施工区域划分:根据工程实际情况,将施工区域划分为若干个施工段,分别进行施工。
3. 施工队伍组织:成立土石方工程施工项目部,负责整个工程的施工组织和管理。
4. 施工设备配置:根据工程规模和施工要求,配置相应的施工设备,包括挖掘机、装载机、自卸汽车、推土机等。
四、施工工艺1. 土石方开挖(1)采用挖掘机进行土石方开挖,挖掘深度不超过5米。
(2)开挖过程中,应保持土石方堆放整齐,不得随意堆放,确保场地整洁。
(3)开挖过程中,应密切关注周边环境,防止对周边建筑物、道路等造成损害。
2. 土石方运输(1)采用自卸汽车进行土石方运输,运输车辆应定期检查,确保运输安全。
(2)运输过程中,应保持道路畅通,避免交通拥堵。
(3)运输车辆应遵守交通规则,确保行车安全。
3. 土石方填筑(1)采用推土机进行土石方填筑,填筑厚度不超过30厘米。
(2)填筑过程中,应确保填筑土石方均匀,不得出现沉陷、裂缝等现象。
(3)填筑完成后,应进行压实,确保填筑土石方密实。
4. 场地平整(1)采用推土机进行场地平整,平整厚度不超过30厘米。
(2)平整过程中,应确保场地平整度符合设计要求。
(3)平整完成后,应进行压实,确保场地密实。
五、施工进度计划1. 施工进度安排:根据工程规模和施工要求,制定详细的施工进度计划,确保工程按期完成。
专项施工方案土方回填编制人:审核人:审批人:目录范围 (3)工程概况 (3)施工准备 (3)作业条件 (4)具体实施办法 (4)质量标准 (7)成品保护 (7)应注意的质量问题 (7)应注意的安全问题 (8)附图 (9)一、范围:本方案只适合本工程的基槽外围防水与土方回填施工。
具体实施方案如下:二、工程概况:本工程位,工程分A、B、C三个区,A区共六层、B区共四层(局部两层)、C区共六层。
均为框架结构;建筑物结构高度28.4米,设计结构安全等级为二级;结构使用年限为50年。
抗震设防类别:三级。
设计地下室外墙与房心回填土为粘土,(原挖出的素土土方再返回回填),当做完防水层与保护层后即可按每层250~350厚进行虚铺并压实,压实系数为0.94。
三、施工准备:2.1、回填部位与顺序为:B区设有消防水池、集水坑、消防水池底为-0.5米,基础梁顶为-0.5米,均应在回填土后再进行底板与基础梁、集水坑施工。
A区设有地下室(水泵房),游泳池,并设有-2.8米的基础拉梁,回填土计划按三次回填,即第一次填至游泳池、水池底板垫层下部的;第二步填至-2.8米梁平齐;待施工完地下室(水泵房)、游泳池后再回填上部正负零以下部位。
C区同B区,做完基础承台与基础柱后开始回填土方,在填至正负零后再将基础梁进行施工;C区西半面待东半面回填时开始开挖西面基础,将挖出的土方返至东面进行回填,西面开始施工车库与宴会大厅、大堂等。
人员准备:三个区各计划10人。
其中手扶式冲击夯与蛙式夯机在打夯时应各设一人专门扶、顺电线。
夜间施工时应提前准备照明工具。
外墙面铺30厚硬泡沫聚苯保温板、各4人(3人铺,1人传料)。
2.2、机具准备:挖土机、推土机、运土车、蛙式打夯机、手扶立式振动夯,自制木夯或夯铁、筛土用网眼3~5厘米的孔径筛子各两张、手推车、铁锹(平头及尖头两种)、卷尺、20#铅丝、胶皮管、小白线等。
2.3 工期进度:12月5号~20号共15天完成。
陕西高速集团高新基地办公楼室内外回填土施工方案(文件编号:ZJGS--F028号)编编制制::审审核核::审审批批::二零一零年七月一日目录一工程概况 (2)1、工程设计概况 (2)2、地质概况 (2)二编制依据 (2)三管理目标 (3)四施工方案 (3)1、材料及主要机具 (3)2、作业条件 (3)3、工艺流程及施工操作 (4)4、注意事项 (6)5、特殊部位构造措施 (6)五质量措施 (1)1、质量要求 (1)2、保证项目 (1)3、基本项目 (2)4、工艺标准应具备的质量记录 (2)六安全文明措施 (2)一工程概况1、工程设计概况本工程为陕西省高速公路建设集团高新基地办公楼工程。
施工地点位于高新区太白南路中段。
办公楼建筑面积总共39226㎡;建筑层数地上25层,地下2层,建筑高度99.8米,最高处标高104米,建筑结构为框架核心筒结构。
本工程室内和地下室顶板回填土采用3:7灰土及素土回填,取土地在施工场地东北角,距离填土地1500米左右,并且,土源表面杂土过多,取土时必须将其表面杂土去除,取中间好土进行回填施工,对于灰土应在土源处严格按照比例与白灰进行搅拌,然后,使用大型机械将3:7灰土及素土运至需回填部位,再用小型机械进行倒运。
回填施工时应分层夯实,在夯实过程中有许多打夯机无法到达的位置,必须采用人工进行分层夯实,夯实系数≥0.94。
2、地质概况根据中国有色金属工业西安勘察设计研究院2008年8月提供的“陕西省高速公路建设集团高新基地办公楼工程岩土工程勘察报告”知:本工程场地地下水距自然地面约13.6~17m,变化幅度为1.0~2.0m,地下水对砼无腐蚀性,对钢筋有弱腐蚀性。
二编制依据1、陕西省高速公路建设集团高新基地办公楼工程施工图纸;2、《建设工程项目管理规范》(GB/T50326-2001)3、中国有色金属工业西安勘察设计研究院2008年8月提供的“陕西省高速公路建设集团高新基地办公楼工程岩土工程勘察报告”4、《建筑工程施工质量验收统一标准》(GB50300-2001)5、《建筑地基基础施工质量验收规范》(GB50202-2002)6、《建筑施工手册》第四版三管理目标1、质量目标:确保“长安杯”,力创“鲁班奖”。
1、工程名称: *******************土方分包工程。
2、工程地址: *******************************。
3、工程概况: **********项目土方分包工程包括工程内所有土石方开挖、运弃及土方回填工程施工、围护结构、桩基出渣运输。
4、工期要求: 35 日历天5、质量要求:合格1、 ***********项目招标文件及现场踏勘情况。
2、施工图纸。
3、国家现行的有关法律、法规、强制性标准及规范。
4、我单位颁布的质量、安全、环境管理体系文件和施工工艺标准。
我公司按照 GB/T19001-2000— ISO9001:2000 标准建立的质量管理体系、按照GB/T28001-2001 标准建立的职业健康安全管理体系、按照 GB/T24001-2004 标准建立的环境管理体系,以及与体系相对应的文件和过程控制标准以及国家现行颁发和安徽省发布的有关建设工程管理条例、法规、规定,结合我司施工技术力量、机械设备、资源等综合条件现而编制的。
第一节施工准备依据施工组织设计,确保在规定的时间内完成下列各项施工准备工作,以便及时开工一、组织准备依据施工组织设计,建立以项目经理为首的管理机构,视基坑开挖情况作暂时性维 护、土方挖运工程进行全面管理,并对基础施工阶段的质量、安全、工期、环保、文明 施工等负责。
组织管理机构设置如图 1 所示。
1、项目组织管理机构图 1 项目组织管理机构图二、技术准备1、根据施工图、地质报告、合同、施工组织设计完成专项施工方案的编制。
2、熟悉、审查施工图,项目部组织技术人员、施工人员,由技术负责人进行技术 交底工作,并进行质量、安全、文明施工教育。
三、现场准备1、地上、地下各种管线及障碍物的勘察测定,如有则须进行必要的拆除工作2、平整作业场地和暂时设施场地,确定暂时施工道路,接通施工用电。
3、测量放线:与业主履行正规的测量基准点和定位点的资料及现场交接手续。

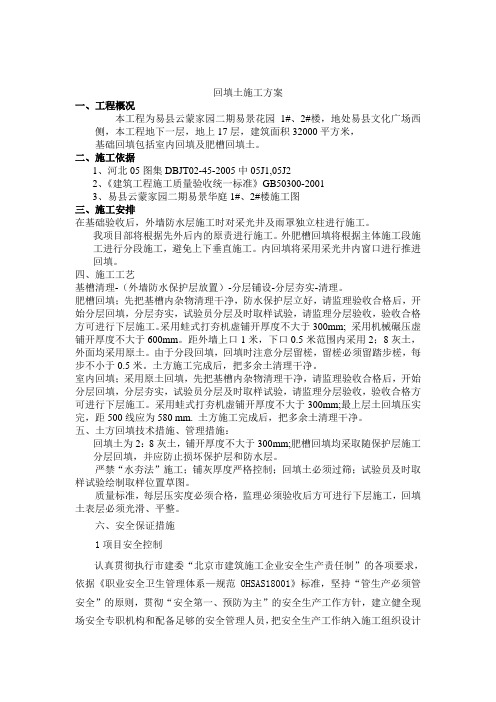

回填土施工方案一、工程概况本工程为易县云蒙家园二期易景花园1#、2#楼,地处易县文化广场西侧,本工程地下一层,地上17层,建筑面积32000平方米,基础回填包括室内回填及肥槽回填土。
二、施工依据1、河北05图集DBJT02-45-2005中05J1,05J22、《建筑工程施工质量验收统一标准》GB50300-20013、易县云蒙家园二期易景华庭1#、2#楼施工图三、施工安排在基础验收后,外墙防水层施工时对采光井及雨罩独立柱进行施工。
我项目部将根据先外后内的原责进行施工。
外肥槽回填将根据主体施工段施工进行分段施工,避免上下垂直施工。
内回填将采用采光井内窗口进行推进回填。
四、施工工艺基槽清理-(外墙防水保护层放置)-分层铺设-分层夯实-清理。
肥槽回填;先把基槽内杂物清理干净,防水保护层立好,请监理验收合格后,开始分层回填,分层夯实,试验员分层及时取样试验,请监理分层验收,验收合格方可进行下层施工。
采用蛙式打夯机虚铺开厚度不大于300mm; 采用机械碾压虚铺开厚度不大于600mm。
距外墙上口1米,下口0.5米范围内采用2;8灰土,外面均采用原土。
由于分段回填,回填时注意分层留槎,留槎必须留踏步槎,每步不小于0.5米。
土方施工完成后,把多余土清理干净。
室内回填;采用原土回填,先把基槽内杂物清理干净,请监理验收合格后,开始分层回填,分层夯实,试验员分层及时取样试验,请监理分层验收,验收合格方可进行下层施工。
采用蛙式打夯机虚铺开厚度不大于300mm;最上层土回填压实完,距500线应为580 mm. 土方施工完成后,把多余土清理干净。
五、土方回填技术措施、管理措施:回填土为2:8灰土,铺开厚度不大于300mm;肥槽回填均采取随保护层施工分层回填,并应防止损坏保护层和防水层。
严禁“水夯法”施工;铺灰厚度严格控制;回填土必须过筛;试验员及时取样试验绘制取样位置草图。
质量标准,每层压实度必须合格,监理必须验收后方可进行下层施工,回填土表层必须光滑、平整。
室内外土方回填土施工方案1、编制依据1.1、本工程施工图纸;1.2、本工程施工组织设计;1.3、《建筑工程质量验收统一标准》GB50300-2001;1.4、《土工试验方法标准》GB50011-2010。
2、工程概况2.1场地及建筑概况西沣路地区城市综合改造项目(DK-1)南沈家桥村回迁项目,位于陕西省西安市雁塔区南沈家桥村。
本工程由陕西金地家宜置业房地产有限公司开发,陕西恒瑞建筑设计院有限公司设计,陕西中建西北监理有限责任公司监理,总承包单位为陕西长枫建设工程有限公司。
本工程是由陕西金地家宜置业房地产开发有限公司投资开发的高层住宅安置小区。
结构形式为框剪结构,建筑面积约119751.95m2。
12#楼女儿墙高度为94.7m,炮楼高度为99.5m; 7#、8#楼女儿墙高度为100.1m,炮楼高度为104.9m。
(总工期为529个工作日)。
2.2、工程施工概况根据施工图纸要求本工程车库外墙基槽全部采用2:8灰土回填,单体楼外墙基槽800范围采用2:8灰土回填,其余采用素土回填。
7#、8#楼室外标高为-0.3m,12#楼室外南侧为-0.3m,东西为-0.8m,北侧为-2.1m。
7#、8#楼地下室基础筏板面设计标高-7.30M,地下室地面标高-6.50M,12#地下室基础筏板面设计标高-7.70M与-7.1M,地下室地面标高-6.20M与-6.30M,楼根据设计文件说明及工程用料说明,其做法为:素土垫层——150厚3:7灰土垫层——60厚C15砼垫层——60厚C20随捣随抹。
采用机械和人工相结合回填方法进行回填(灰土在工地外搅拌送至施工现场)。
3、施工准备3.1. 准备工作3.1.1土源落实根据上述计算量进行土方量的土源准备工作,土质质量符合回填土质量、含水率等符合土壤击实实验击规范要求。
其含水率一般以手握成团落地开花为宜。
石灰用块灰熟化及试验器具环刀、天平电炉炒锅等落实。
3.1.2灰土的运输车辆落实,确保土壤运输连续。
填土工程施工组织设计方案一、工程概况本工程为某城市新区基础设施建设项目,主要包括道路、桥梁、排水设施等。
工程地处城市发展区,交通便利,施工条件良好。
填土工程是本项目的关键环节,涉及土方调配、土方开挖、土方回填等多个工序。
为确保工程质量、进度和安全,特制定本施工组织设计方案。
二、施工目标1. 确保工程质量:严格按照国家施工验收规范及设计要求施工,确保工程质量达到合格标准,杜绝质量事故发生。
2. 保证工程进度:合理安排施工计划,确保各阶段施工任务按时完成。
3. 确保施工安全:加强施工现场安全管理,降低安全事故发生的风险,保护施工人员生命财产安全。
4. 保护环境:严格执行环保法规,减少施工对周边环境的影响,实现绿色施工。
三、施工组织设计1. 施工平面布置:根据工程特点和施工需求,合理规划施工现场,设置施工临时道路、仓库、办公区、生活区等,确保施工场地合理利用。
2. 施工进度计划:编制详细的施工进度计划,明确各阶段施工任务、工期及相互关系,确保工程按计划推进。
3. 施工工艺及流程:(1)土方开挖:采用机械开挖,人工辅助清底,确保开挖尺寸、标高符合设计要求。
(2)土方运输:合理配置运输车辆,确保土方运输高效、安全。
(3)土方回填:根据设计要求,进行分层回填、压实,确保回填质量。
(4)排水设施施工:严格按照设计要求施工,确保排水设施功能完善。
4. 施工资源配置:(1)劳动力:根据施工进度计划,合理配置施工人员,确保施工力量充足。
(2)施工机械:选用性能优良的施工机械,确保施工效率和质量。
(3)材料供应:确保原材料质量,合理安排材料供应,满足施工需求。
5. 施工安全管理:(1)安全生产责任制:明确各级管理人员和施工人员的安全生产职责,确保安全生产。
(2)安全培训:定期对施工人员进行安全教育培训,提高安全意识。
(3)施工现场安全管理:加强施工现场巡查,严格执行安全操作规程,防止安全事故发生。
(4)应急预案:制定安全事故应急预案,确保遇突发情况能迅速应对。
土方回填工程施工组织设计土方回填工程是指在土地开发、基础设施建设等项目中,为了满足工程需要,将挖掘出的土方回填到项目用地或其他指定区域中的施工工作。
土方回填工程的施工组织设计是保证土方回填工程顺利进行的重要环节,需要综合考虑工程特点、工艺流程、施工机械设备、人员配备等各方面因素,制定有效的施工方案和组织措施。
以下是我对土方回填工程施工组织设计的一些思考和建议。
一、工程特点分析首先,对土方回填工程的工程特点进行综合分析。
包括土方回填区域的地质条件、土壤类型、回填层数、回填面积等。
通过对工程特点的了解,可以明确工程施工需要考虑的问题,如土方开挖和回填的施工难度、工期要求、人员和设备的安排等。
二、工艺流程制定根据土方开挖和回填的工艺要求,制定合理的工艺流程。
工艺流程应包括土方开挖、土方搬运、土方回填和平整等环节。
在制定工艺流程时,要根据具体情况选择适当的工艺方法和施工工艺,确保施工效率和施工质量。
三、施工机械设备选择根据土方回填工程的具体情况和施工要求,选择适当的施工机械设备。
土方回填工程通常选用挖掘机、推土机、装载机等设备进行土方开挖、搬运和回填作业。
在选择设备时,需考虑施工区域的地形、土壤类型、施工工艺等因素,选择具有适应性和效率性的机械设备。
四、人员配备根据土方回填工程的规模和施工要求,合理组织人员配备。
土方回填工程通常需要挖掘机操作工、推土机操作工、装载机操作工、施工班组长等人员。
在确定人员配备时,应根据施工计划和工期安排,合理安排人员的工作内容和工作时间,确保施工的顺利进行。
五、安全生产措施在土方回填工程施工组织设计中,要充分考虑安全生产问题,采取必要的预防措施。
施工现场要设置明显的安全标识和警示标志,禁止非施工人员入场。
施工人员要佩戴个人防护用品,并严格遵守相关的安全操作规程和操作要求。
施工过程中,要定期检查施工机械设备的安全性能,并进行维护保养,确保施工安全。
六、环境保护措施土方回填工程施工组织设计中,还要充分考虑环境保护问题。
土方回填施工施工组织设计施工组织设计:土方回填施工一、项目概述土方回填施工是在工程建设过程中常见的一项施工工序。
它主要包括土方开挖、土方运输、土方回填等环节。
本文将就土方回填施工的组织设计进行详细探讨,确保施工的高效顺利进行。
二、施工组织设计的目标和原则1.目标:(1)确保土方回填施工过程中的安全性,保障施工人员的人身安全;(2)提高施工的效率,保证工期的进度;(3)最大程度保护环境,减少对周边生态的影响。
2.原则:(1)科学合理:施工组织设计必须符合工程实际情况和相关法规,确保施工可行性和可控性;(2)安全优先:安全是施工的首要原则,各项施工工序必须严格按照安全规范进行;(3)高效节约:通过优化施工过程和采用高效的施工技术,提高施工效率,并降低施工成本。
三、施工组织设计的主要内容1.土方开挖:(1)确定土方开挖的起点和终点,清楚标明开挖深度和开挖量;(2)制定合理的土方开挖工艺和施工步骤,确保开挖过程中的稳定性和安全性;(3)配备适当的施工机械设备和人力资源,保障开挖作业的顺利进行;(4)严格控制土方开挖的质量,将废弃物和杂质及时清理,确保开挖基准面的平整度。
2.土方运输:(1)确定土方运输的路径和运输量,合理安排土方运输装置的数量和类型;(2)合理调配运输车辆和人员,确保土方运输过程中的安全和高效;(3)严格控制土方的装载量和运输速度,防止运输车辆超载和超速;(4)定期对运输路线进行维护和清理,确保运输通畅。
3.土方回填:(1)确定土方回填的起点和终点,根据实际情况确定回填方法和施工工艺;(2)根据回填区域的不同条件,选择合适的填土材料并进行配比;(3)合理安排回填的工序和施工周期,确保土方回填的顺利进行;(4)对回填土进行夯实处理,提高填土的密实度和稳定性;(5)进行回填工程的质量检查,确保回填土的质量符合要求。
四、施工组织设计的注意事项(1)在施工前要充分了解工程的设计要求,掌握工程的地质环境和土方特性;(2)进行详细的施工方案编制,包括施工步骤、施工工艺和施工量的确定;(3)统一指挥,严格组织管理,确保施工过程中的协调性和顺利性;(4)注重与相关部门和单位的沟通与协调,共同解决施工中的问题;(5)定期进行施工现场的检查和巡视,及时发现和解决问题,确保施工的质量。
第1篇一、工程概况本工程位于某城市新区,占地面积约50000平方米,主要包括土方开挖、土方回填、地基处理等工程内容。
工程总挖方量约为10万立方米,总填方量约为8万立方米。
施工工期为6个月。
二、施工方案1. 土方开挖(1)采用机械开挖,主要设备为挖掘机、自卸汽车等。
(2)开挖顺序:先从场地周边开始,逐步向内部推进。
(3)开挖过程中,注意保护地下管线、树木等设施。
2. 土方回填(1)采用自卸汽车运输土方,进行回填。
(2)回填前,对基底进行平整、压实,确保地基承载力满足要求。
(3)分层回填,每层厚度不超过30cm,分层压实度不小于95%。
3. 地基处理(1)采用压实法进行地基处理,压实度不小于95%。
(2)地基处理过程中,注意排水、防滑、防沉降等措施。
三、施工进度计划1. 土方开挖:1个月2. 土方回填:2个月3. 地基处理:1个月4. 施工准备:1个月总计:6个月四、施工组织措施1. 施工队伍组建专业的土石方施工队伍,确保施工质量。
2. 施工机械配置足够的挖掘机、自卸汽车、压实机等施工机械,保证施工进度。
3. 施工材料选用合格、环保的土石方材料,确保施工质量。
4. 施工安全(1)加强施工人员安全教育,提高安全意识。
(2)制定安全操作规程,严格执行。
(3)设置安全警示标志,确保施工安全。
5. 施工文明(1)加强施工现场管理,保持施工现场整洁。
(2)制定环境保护措施,减少施工对环境的影响。
(3)加强施工噪声、粉尘等污染控制。
五、施工质量保证措施1. 施工前,对施工人员进行技术交底,确保施工质量。
2. 施工过程中,加强施工过程控制,确保施工质量。
3. 施工结束后,进行质量验收,确保工程质量符合要求。
4. 建立质量管理体系,对施工全过程进行质量监控。
六、结语本土石方工程施工组织设计旨在确保施工进度、质量和安全,为工程建设提供有力保障。
在施工过程中,我们将严格按照设计要求、施工规范和施工组织设计进行施工,确保工程顺利完成。
土方回填工程施工组织设计一、工程概况本工程为XXX项目,位于XXX地区,主要包括建筑物、道路、广场、停车场等工程。
工程占地面积约为XXX平方米,总建筑面积约为XXX平方米。
本项目的主要工程量为土方开挖和土方回填,其中土方回填工程量约为XXX立方米。
二、施工组织设计1. 项目管理准则本工程采用项目经理负责制,项目经理对项目的整体负责,项目团队由施工管理人员、技术人员、施工人员等组成。
项目经理根据工程特点和施工需要,合理分配资源,确保项目顺利进行。
2. 项目组织机构项目组织机构分为项目经理部、施工管理部、技术部、安全部、材料设备部、财务部等部门,各部门分工明确,相互协作,确保项目顺利实施。
3. 项目部各部门主要职责(1)项目经理部:负责项目整体管理和协调,对项目的进度、质量、安全、成本等方面进行全面控制。
(2)施工管理部:负责施工现场的日常管理,包括施工进度、施工质量、施工安全等方面的控制。
(3)技术部:负责施工方案的制定和施工技术的指导,对施工过程中的技术问题进行解决。
(4)安全部:负责施工现场的安全管理,制定安全措施,确保施工现场的安全。
(5)材料设备部:负责施工材料的采购和设备的租赁,确保施工材料的质量和设备的正常使用。
(6)财务部:负责项目的财务管理,包括成本控制、资金筹集等方面的工作。
4. 主要施工管理人员资源配置根据工程特点和施工需要,配置足够数量的专业技术人员和施工人员,确保项目的顺利进行。
同时,对施工管理人员进行培训,提高施工管理水平和施工质量。
5. 施工进度计划及保障措施(1)制定详细的施工进度计划,明确施工顺序、施工时间、施工人员等,确保施工顺利进行。
(2)建立完善的保障措施,包括管理保障措施、材料保障措施、人员、机械设备保障措施、资金保障措施等,确保施工的顺利进行。
三、施工方案及技术措施1. 土方回填施工方案根据工程特点和施工需要,制定土方回填施工方案,包括土方回填的范围、顺序、施工方法、施工工艺等。
回填工程施工组织设计一、工程概况本工程为某城市建设用地,位于城市中心区域,占地面积约为20000平方米。
工程主要包括一栋高度为150米的办公楼、两栋高度为100米的住宅楼以及相应的裙房。
工程基础采用桩基承台结构,主体结构为框架-剪力墙结构。
工程周边环境复杂,交通繁忙,对施工安全、质量及进度要求极高。
二、回填工程特点及施工对策1. 工程回填土方量较大,约为50000立方米。
土方开挖、运输及回填对周边环境影响较大,需采取有效措施降低噪音、扬尘污染,确保施工顺利进行。
2. 回填土方质量要求高,需严格控制土方含水量、压实度等指标,以保证工程主体结构的安全和稳定。
3. 工程地处城市中心,施工场地狭小,施工机械设备布置及运输通道安排需充分考虑周边交通、环境影响。
4. 工程进度紧张,回填施工需与主体结构施工紧密配合,确保工程整体进度不受影响。
三、施工组织设计1. 施工准备(1)根据工程特点及施工需求,编制详细的施工组织设计,明确施工流程、施工方法及质量、安全、环保等措施。
(2)组织施工人员认真学习施工组织设计,确保施工过程中严格按照设计要求进行。
(3)准备施工所需的各种机械设备、材料及施工工具,确保施工顺利进行。
2. 施工流程(1)土方开挖:按照设计图纸及施工方案,采用机械设备进行土方开挖,确保开挖过程中周边建筑物、管线的安全。
(2)土方运输:采用渣土车将开挖的土方运输至指定地点,过程中注意环保措施,降低噪音、扬尘污染。
(3)土方回填:根据设计要求,采用合适的方法对挖出的土方进行处理(如排水、压实等),然后运输回填至施工现场,分层夯实。
(4)质量检测:对回填土方的压实度、含水量等指标进行检测,确保满足设计要求。
(5)施工缝处理:回填完成后,对施工缝进行处理,确保缝隙填充密实,避免渗漏问题。
3. 施工措施(1)施工过程中,严格按照施工组织设计进行,确保施工安全、质量、进度等方面的可控。
(2)加强施工现场管理,明确各岗位职责,确保施工过程有序进行。
1.编制依据:1.1施工组织设计;1.2首特八区C3、C4、C5栋住宅工程图纸;1.3《建筑地基基础工程施工质量验收规范》GB 50202-2002;1.4《安全生产汇编》2.工程概况:2.1工程概况:本工程位于北京市宣武区广外大街305号首钢特纲厂区内8号工地,为地上二十层、地下两层的三塔连板式高层住宅楼。
结构形式为全现浇剪力墙结构,群房为框架结构。
总建筑面积58678.2m2,首层场地面积为3838.4m2,室内地坪标高±0.000相当于绝对标45.60m,室内外高差0.45 m。
本方案针对地下二层局部房心回填、裙房及地下室、人防出入口处肥槽回填进行编制。
2.2道路情况:场区内主要道路均为混凝土路面,与市政道路连接,现场西北侧和东侧各设一个大门。
因场地较为狭小,道路均靠近建筑物(基础施工阶段临近基坑),运输车辆需注意场区内的安全标志,进入现场后慢速行驶。
3.施工部署:3.1施工准备:3.1.1准备工作服从结构施工安排,确保主体结构施工进度。
在肥槽回填时为避免交叉作业,影响主体工程施工进度,于地下一层顶板结构完成后,在肥槽边与地下一层顶板间搭设安全防护结构,首层墙体采用外挑架施工,采用双排φ48碗扣脚手架搭设,满铺5cm厚木板封闭肥槽四周,间距20m左右留置进料口。
3.1.2人员组成地下室外墙肥槽回填可分区进行回填,每组配备5-6人,分5-10组施工。
3.1.3回填土种类及范围所有基础下方回填均为3∶7灰土(包括人防管理用房基础、变电所与主楼通道及裙房基础)。
地下室肥槽回填1米范围内为2∶8灰土,1米范围以外为素土回填。
地下二层客用电梯井底、卫生间、采光井处房心回填2∶8灰土。
3.1.4材料要求由于本工程基础开挖的土质均为级配砂石料,无法作为回填土使用,回填土方需外购。
而且施工现场场地狭小,无存土场地,回填灰土均在土源地进行拌制。
填土土料在夯实前须先做击实实验,以获得符合密实度要求条件下的最优含水量和最少夯实遍数。
土方开挖回填专项施工组织设计土方开挖和回填是土木工程中非常重要的施工环节,涉及到土方的开挖和后续的填埋,对工程的质量和进度有重要影响。
因此,进行土方开挖和回填施工前,需要进行专项施工组织设计。
一、施工条件与环境1.施工区域:明确施工区域范围,包括开挖区域和回填区域。
2.施工地质条件:对施工地质条件进行详细勘察和资料收集,如岩石类别、土体性质和地下水情况等。
3.施工环境:考虑施工过程中的环境因素,如气候条件、周边建筑物和交通情况等。
4.人员与设备:确定施工所需人员和设备,并进行合理的调配。
二、施工方案1.施工工艺:确定土方开挖的先进工艺和回填工艺,并提出相应的施工方法和措施。
2.开挖深度和范围:明确土方开挖的深度和范围,根据施工地质条件和设计要求进行合理确定。
3.开挖顺序:根据施工工艺和施工条件,制定土方开挖的顺序,包括开挖顺序和回填顺序。
4.土方回填:确定土方回填的类型和材料,并制定回填工艺和施工方法,确保回填质量。
5.安全措施:制定施工过程中必要的安全措施和应急预案,确保施工安全。
三、施工组织管理1.施工人员:确定施工人员的职责和组织结构,确保施工人员的素质和能力。
2.材料管理:制定材料采购和管理方案,确保施工所需材料的及时供应和合理使用。
3.设备管理:做好施工设备的维护和管理,确保设备的运行稳定和工作效率。
4.质量控制:制定施工质量控制措施,包括现场质量检查和材料测试等,确保工程质量。
5.进度管理:编制施工进度计划,并进行施工过程中的监控和调整,确保施工进度。
四、环境保护与施工安全1.环境影响评估:对土方开挖和回填对周边环境的影响进行评估,确定相应的环保措施。
2.环境保护措施:制定环境保护措施,包括土方开挖和回填过程中的尘土控制、噪音控制和废弃物处理等。
3.施工安全:制定施工安全措施和防护措施,确保施工过程中的人员安全。
以上是土方开挖和回填的专项施工组织设计的一些主要内容,需要根据具体的工程要求和施工条件进行细化和完善。
第1篇一、工程概况1. 工程名称:XX建设项目土方工程2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积约XX万平方米,其中地上XX万平方米,地下XX万平方米。
4. 工程类型:住宅、商业、办公综合楼5. 施工周期:预计工期为XX个月。
二、施工组织设计1. 施工组织架构(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)工程技术部:负责施工图纸的审核、施工方案的编制、施工技术指导等。
(3)质量安全部:负责施工过程中的质量安全监督、检查和验收。
(4)物资设备部:负责工程所需物资和设备的采购、供应和管理。
(5)财务部:负责工程款项的收付、成本核算和财务报表编制。
2. 施工队伍(1)施工队伍应由具有相应资质、技术熟练、经验丰富的施工人员组成。
(2)施工队伍应具备一定的机械设备和施工经验,确保施工质量。
3. 施工进度计划(1)编制详细的施工进度计划,明确各阶段施工任务和时间节点。
(2)合理分配施工资源,确保施工进度。
(3)定期召开施工进度协调会议,及时解决施工过程中出现的问题。
三、施工准备1. 施工现场准备(1)清理施工现场,确保施工环境整洁。
(2)搭建临时设施,如临时办公室、材料库房、施工现场围挡等。
(3)做好施工排水、排污工作,确保施工现场排水畅通。
2. 施工材料准备(1)根据施工图纸和施工方案,编制材料清单。
(2)选择优质、合格的建筑材料,确保施工质量。
(3)材料进场前,进行质量检验,合格后方可使用。
3. 施工机械设备准备(1)根据施工方案,选择合适的施工机械设备。
(2)做好机械设备的使用、维护和保养工作,确保施工顺利进行。
四、施工工艺及方法1. 土方开挖(1)采用机械开挖,保证开挖深度、宽度、边坡坡度符合设计要求。
(2)开挖过程中,注意保护地下管线和设施,避免损坏。
(3)开挖后,及时进行土方回填,确保施工安全。
2. 土方回填(1)回填土方前,对回填土进行筛选,去除杂质。
(2)分层回填,每层厚度控制在20cm左右,确保压实度。
第1篇一、工程概况1. 工程名称:XX项目土方工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,土方开挖量约XX立方米,土方填筑量约XX立方米。
4. 工程性质:新建住宅及配套设施5. 施工周期:XX个月二、施工组织设计1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XX3. 施工技术负责人:XX4. 施工现场管理人员:施工员、安全员、质量员等5. 施工队伍:根据工程特点和施工要求,组建专业的土方工程施工队伍。
三、施工方案1. 施工准备(1)人员准备:组织施工人员学习施工图纸、技术规范和施工方案,明确施工任务、质量标准和安全要求。
(2)材料准备:准备挖掘机、装载机、推土机、自卸汽车等施工设备,以及土方、砂石、混凝土等原材料。
(3)施工场地准备:清理施工场地,确保场地平整、排水畅通。
2. 施工工艺(1)土方开挖1)根据施工图纸和设计要求,划分土方开挖区域,设置临时排水沟,确保施工安全。
2)采用挖掘机、装载机等设备进行土方开挖,注意保护地下管线、电缆等设施。
3)开挖过程中,根据土质情况,采取分层开挖、分层堆放的方式,确保土方质量。
4)开挖后的土方应及时清运,避免占用施工场地。
(2)土方填筑1)根据设计要求,选择合适的土方填筑材料,确保填筑质量。
2)填筑前,对填筑场地进行平整、压实,确保场地坚实。
3)采用推土机、自卸汽车等设备进行土方填筑,注意填筑厚度和压实度。
4)填筑过程中,严格控制填筑材料的质量,确保填筑质量。
(3)排水工程1)根据场地实际情况,设置排水沟、暗沟等排水设施,确保场地排水畅通。
2)排水沟、暗沟的施工,采用挖掘机、装载机等设备进行开挖,确保施工质量。
3)排水沟、暗沟的防水处理,采用防水卷材、防水涂料等材料进行施工。
3. 施工质量控制(1)施工过程中,严格按照施工图纸、技术规范和施工方案进行施工,确保施工质量。
(2)加强施工过程中的质量检查,对土方开挖、填筑、排水等环节进行严格控制。
回填方施工方案范文在进行回填方施工方案之前,需要首先对回填工程的背景和要求进行了解。
回填作为土建工程中的一项重要任务,是修补填筑土壤中的空洞和空隙,以保证土地的稳定性和承载力。
回填工程的主要目的是填补和压实土壤,使其具备足够的力学强度和稳定性,以满足工程需要。
1.工程前期准备在回填施工之前,需要进行充分的工程前期准备,包括制定详细的施工方案和安全预案、组织施工人员进行安全培训、准备所需的施工设备和材料等。
2.土方开挖与处理在回填施工前,需要首先进行土方开挖。
根据工程要求和土地条件,选择合适的开挖方式和机械设备,如推土机、挖掘机等。
开挖土方后,需要对挖掘的土方进行合理的处理。
可以采用分装法、填埋法、回填法等方式进行土方的处理,以保证土方的有效利用和环境保护。
3.回填材料选择在回填施工中,需要选择合适的回填材料。
回填材料应具备一定的抗压强度和稳定性,以及对土壤的改良作用。
常见的回填材料包括砂、石渣、碎石等。
在选择回填材料时,需要考虑工程地质条件、材料的可获得性和成本等因素。
4.回填施工方法回填施工方法包括平铺回填法、层均匀回填法、边回填法等。
平铺回填法适用于大范围的回填工程,通过平铺回填材料,逐步形成一层稳定的填方体。
层均匀回填法适用于较小范围的回填工程,可以保证填方体的均匀分布和稳定性。
边回填法适用于回填边坡和边沟的情况,通过按照一定顺序进行回填,可以保证边坡和边沟的稳定性。
5.回填施工质量控制在回填施工过程中,需要进行严格的施工质量控制。
主要包括回填材料的质量检验、回填工艺的监控、回填层压实度的检测等。
通过进行质量控制,可以保证回填工程的施工质量和稳定性。
6.施工安全措施在回填施工过程中,需要注意施工安全,采取相应的安全措施。
包括为施工人员提供必要的安全防护装备、设置安全警示牌和安全防护栏等、组织安全教育和培训等。
以上是回填方施工方案的主要内容,根据实际工程的具体要求和条件,还需要进行详细的设计和施工计划。
航天城·壹街区
室外土方回填施工方
案
编制:
审核:
审批:
工科建筑工程
航天城·壹街区项目部
年月日
目录
一、编制依据 (2)
二、工程概况 (2)
三、施工准备 (2)
四、施工工艺 (4)
五、质量标准 (6)
六、成品保护 (7)
七、应注意的质量问题 (4)
八、质量记录 (3)
九、安全施工要求 (7)
十、雨季施工措施 (8)
十一、文明施工管理及环保措施 (9)
一、编制依据
1、本工程施工图纸;
2、本工程施工组织设计;
3、《建筑工程质量验收统一标准》GB50300-2013;
4、《土工试验方法标准》GB/T 50123-1999
二、工程概况
1.建筑概况
航天城·壹街区工程项目,位于市国家民用航天产业基地航天大道和神舟五路十字西南角。
建设单位:航天基地实业发展
设计单位:同济土木建筑设计
监理单位:知含项目管理有限责任公司
施工单位:工科建筑工程
本工程总建筑面积32126.30㎡,其中地下建筑面积8138.5㎡,地上建筑面积23987.80㎡。
2、工程施工概况
根据施工图纸要求本工程地下室室外采用2:8灰土回填,地下室室采用3:7灰土回填,其余部分采用素土回填。
采用机械和人工相结合回填方法进行回填(灰土在工地外搅拌送至施工现场)。
室外回填土量:
1.外墙2:8灰土大约回填量:3460m³
2.外墙素土大约回填量:10600m³
3.地下室顶板素土大约回填量:1800m³(地下室顶板素土回填待建筑做法做完后才能回填)
室回填土量:
1.室3:7灰土回填量:900m³
2.室素土回填量:6000m³
三、施工准备
1、土:优先利用基坑挖出的土,但不得含有垃圾和杂质,素土粒径不大于50mm,灰土粒径不大于15mm。
2、石灰:用袋装熟石灰粉。
3、机具:立式夯5台、手推车10辆、铁锹20把、15mm孔径筛子10个、胶皮水管200m、2m靠尺2把。
4、防水:外墙防水工序完成后,经监理检查合格并具备回填土施工条件。
四、施工工艺
基坑底清理分层铺设灰土、素土夯打密实取样检验修整找平验收
1、填土前应将基坑的垃圾等杂物清理干净。
2、分层铺设:先在距地下室外侧壁墙500mm围铺设2:8灰土,然后用素土将剩余部分摊实找平,虚铺厚度200mm,严格控制含水率,达到手握成团、落地开花程度。
3、夯打密实:回填土每层至少夯打四遍,边角及转角处用人力夯夯实,打夯应一夯压半夯、夯夯相接、行行相连、纵横交叉,严禁
使用水夯法。
4、回填土每层夯实后,应进行环刀取样,环刀取样的部位在每层厚度的2/3处,测出灰土和素土的质量密度,压实系数不应小于0.94,经自检合格后,报监理工程师进行验收,并作好隐检记录,确认合格后再进行上一层铺土。
5、修整找平:回填土全部完成后,应进行表面拉线找平,高出铲平、低出补土夯实,经自检合格后,报监理工程师进行验收,合格后方可转序。
6、后浇带施工方法
(1)外墙垂直立面事前封堵,必须保证封堵坚固性、牢固性、外墙后浇带砼保证防水卷材绝对安全不被破坏。
(2)外墙垂直立面封堵材料注意与外墙的粘结牢固。
(3)外墙后浇带封堵前必须对后浇带全面清理,校正好钢筋位置。
(4)条基处后浇带应事先浇筑,但必须距外墙外皮0.5m不能浇筑。
五、质量标准
1、回填的土料必须符合设计及施工规的规定。
2、回填土及灰土必须按规定分段分层夯实,夯实后,环刀取样测出的压实系数必须满足设计要求。
3、土方回填质量检验标准
土方回填质量检验标准
六、成品保护
1、施工时,对防水保护层、标准水准点填土时不得碰撞和损坏,并应定期检查水准点是否正确。
2、夜间施工时,应有足够的照明设施,防止铺填超厚或配合比错误,严禁汽车直接倒入坑。
七、应注意的质量问题
1、未按要求测定回填土的质量密度:回填土每层都应测定夯实后的质量密度,满足设计要求后才能铺摊上层土,未达到设计要求部位,应有处理方法和复检结果。
2、回填土下沉:因虚铺厚度超标或夯实遍数不够,甚至漏夯,坑底有杂物未清净,雨水或施工用水渗入垫层中,这些问题均应在施工中严格检查,发现问题及时纠正。
3、留、接槎不符合规定:回填灰土时,当坑底标高不同时,应作成阶梯形,梯形的高宽比为1:2,上、下层接槎距离不得小于1m,接槎的槎子应垂直切齐。
4、灰土配合比不准确:土料和熟石灰粉没有认真按标准器具计量或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,应认真做好计量工作。
八、质量记录
1、地下室外侧壁防水层、保护层隐蔽验收记录
2、灰土的试验报告
3、素土的试验报告
九、安全施工要求
1、打夯机械使用前应检查开关,电线电缆要完好,不应有破皮老化漏电等。
2、施工人员应戴安全帽,并主意要避开上部空作业.操作机械人员要带防护手套。
3、自卸汽车卸土要有统一指挥,卸土围下面基槽不应站人。
4、施工前要细致检查机械设备的电缆线及开关等是否完好,线是否有破损、老化、漏电等不安全因素,如不合格应予以纠正更换。
5、操作打夯机人员应戴防护手套,如两台打夯机在同一场地作业,要保持平行距离3m,前后距离10m。
6、夜间操作时要有足够的照明。
7、室临电线路、照明灯,要规设置,悬挂要牢固,悬挂高度2.5m以上。
十、雨季施工措施
1、施工现场土的运输应按照市有关规定执行,在出场前使用洗车池对车辆进行仔细冲洗及对土进行压实覆盖,防止污染市政道路。
2、回填土施工前必须清除肥槽积水和淤泥,回填土应在晴天进行,应连续操作,尽快完成。
施工中严禁地面水流入槽,一方面要保护基坑边上的挡水槛,同时在未进行地上结构施工的地下室顶板上砌筑挡水墙。
3、材料保护
1.对露天存放在现场的各种材料都要进行检查,并加以覆盖,避免因雨淋而遭破坏。
2.白灰、水泥等存放在防潮的库房,库房四周排水畅通,房顶无渗漏现象。
4、机械设备保护
1.现场使用的机械随时准备防雨、防潮、防淹等材料设备,用电的机械设备要按相应的规定做好接地保护或接零保护,并经常检查和测试,保证接地电阻不大于4欧姆。
2.电工每天要对所有现场电缆及配电设施进行检查,对线路老化、破皮、线路安装不正确、绝缘降低及漏电现象等要及时发现及时处理,以防触电伤人。
十一、文明施工管理及环保措施
本工程施工工作面较大,楼座较多,我们力争做到文明施工。
1、合理进行施工现场的平面布置,做到计划用料,使现场材料堆放降到最低值,保证场道路通畅。
2、为保持环境卫生,避免运土车发生遗洒,出口处铺垫湿草袋。
运输散装材料时,车厢后封闭,避免撒落。
3、建立有效的排污设施、保证现场和周围环境整洁文明;
4、合理安排作业时间,采用低噪音施工机械设备,减少噪音扰民。
5、夜间灯具集中照射,避免灯光扰民。
6、所有土方运输车辆进入现场后禁止鸣笛,以减少噪声。
7、所有施工人员应保持现场卫生,生产及生活垃圾均装入运土车中带走,不得随处抛撒。
8、工人宿舍专人或轮流卫生值日,确保室外整洁、卫生,工地厕所派专人定期打扫。
