土方回填专项施工方案
- 格式:doc
- 大小:29.50 KB
- 文档页数:7
土方回填工程施工方案一、工程概况土方回填工程是指在大型基础设施建设中,将挖掘的土石方料回填到指定的位置,保证施工现场的平整和坚固。
土方回填工程是基础设施建设中的重要环节,对工程的质量和安全具有重要的影响。
本文就土方回填工程的施工方案进行详细的介绍和分析。
二、工程范围1、工程地点:本土方回填工程位于XX市XX区,地处市中心区域,是一处大型基础设施建设工地。
2、工程内容:本土方回填工程包括对挖掘的土石方料进行回填,并进行压实处理,确保回填的土方能够满足承载和稳定要求。
3、工程规模:本土方回填工程土方回填总量约为XXX万立方米,其中主要包括XX种土石方料。
三、施工组织1、项目经理:项目经理应具备土方回填工程相关的专业知识和丰富的施工管理经验,能够有效组织和协调土方回填工程的施工。
2、施工人员:施工人员应熟悉土方回填工程的施工要求和操作规程,具备相关的操作证书和资质,并接受专业的安全培训和指导。
3、施工设备:土方回填工程需要大量的挖掘机、装载机、推土机、压路机等施工设备,以及相关的输送设备和安全防护设备。
四、施工工艺1、开挖土石方料:按照设计要求和施工图纸,按照开挖的顺序和层次逐步进行土石方料的开挖,并进行分类和暂时堆放。
2、土石方料回填:根据设计要求和现场情况,采用适当的回填方法,将土石方料逐步回填到指定位置,严格控制回填厚度和坡度,保证回填的土方能够满足承载和稳定要求。
3、土方压实:对回填的土方,采用适当的压实方法和工艺,逐步进行压实处理,确保土方能够满足密实度和稳定性要求。
4、质量验收:对土方回填工程的质量,根据相关规范和标准进行严格检查和验收,确保土方回填工程的质量和安全符合设计要求和施工标准。
五、安全保障1、安全教育:为施工人员提供必要的安全教育和培训,提高施工人员的安全意识和自我保护能力。
2、作业环境:加强现场安全管理,设置合理的施工警示标志和安全防护设施,确保施工人员的安全作业环境。
3、安全监测:对施工现场进行24小时不间断的安全监测和巡视,及时发现和解决施工中存在的安全隐患。
土方回填专项施工方案批准:校核:编写:山东省水利工程局临沂市苍山县小岭闸除险加固工程项目经理部2013年11月12日土方回填专项施工方案1、墙后土方填筑1.1清理1.1.1填筑施工前,根据勘测设计文件、填筑区的实际情况和施工条件制订有关施工技术措施与细则。
对填筑区开挖或处理过程及时、详细记录,经单元工程验收合格后,方能进行填筑。
填筑区范围内应作深层清理的(一般指清理深度超过30cm)沟、塘、路埂等应作为隐蔽工程,开工前按顺序编号登记,对清理部位的位置、(桩号)平面、断面及地貌提供详实的测量及摄像资料。
深层清理完毕,对清理情况和结果提供详实的测量及摄像资料报监理人进行现场核实签证。
1.1.1填筑区基面清理边界超过边线30~50cm;填筑区表层不合格土、杂物等必须清除,填筑区范围内的坟墓、房基、水井、泉眼,各类洞穴及坑、槽、沟、河等均清淤(杂)后按填筑区填筑要求进行回填处理。
清基后进行倒毛、平整、碾压。
1.1.2当填筑区冻结后的冰夹层和冻胀现象时,未经处理,不得在其上施工。
1.1.3所有填筑区开挖、清除的弃土、杂物、废碴等均运到监理人指定的场地堆放,不得随地弃置,更不得与筑堤土料混杂。
1.1.4填筑区基面处理属隐蔽工程,填筑区清理平整及时报监理人验收,合格后进行填筑区填筑。
基面验收后及时填筑,若因故延搁,不能及时立即施工时,做好基面保护,复工前再进行检验,必要时重新清理。
1.1.5经深层清理的隐蔽工程部位,清理后复工,视作填筑区填筑,其工程质量要求,检验程序与填筑区填筑一致。
填筑区填土分层分批,铺土厚度控制30~40cm,按批准的现场碾压试验成果碾压,经压实后的压实度最小测值不低于设计压实度值。
1.1.6压实后的土体取样试验次数每层、每200m3取样一次,单层不够200m3也要取样一次,或由监理人根据工程实际确定取样次数。
1.2土方填筑施工前先作碾压试验,确定最佳铺土厚度、最优含水率和合理的压实遍数。

土方回填专项工程施工方案一、工程概况随着城市建设和拓展,土地资源的减少及环境保护意识的增强,土方回填专项工程作为一种环保型的土地资源再生利用方式逐渐受到人们的重视。
土方回填是指将盖土场中的盖土运往相对较低的场地进行填方,以实现场地平整、地表自然及弥补山体开挖和以往土石方回填不足的土方移动充填方法。
土方回填专项工程具有节约土地资源、改善地表水资源、减少山体开挖对山体稳定的影响、减轻闭盖场压力等优势。
二、工程内容本土方回填专项工程的内容主要包括盖土场土方回填工程施工与管理、土方运输车辆统筹调度与管理、场地复垦工程施工与管理、环境监测与保护、工程验收及资料报送等。
1. 土方回填工程施工与管理盖土场土方回填工程的施工与管理是土方回填专项工程的核心内容。
盖土场的土方运输、填方和压实工作需要严格按照设计要求进行,确保填方后的场地平整、坚实。
施工过程中需要对土方运输、填方、压实的工作进行严格管理,并根据实际情况及时调整工艺方案。
2. 土方运输车辆统筹调度与管理土方运输车辆的统筹调度与管理是土方回填专项工程的另一重要内容。
在土方回填工程中,需要合理规划土方运输车辆的数量、路线和运输规范。
同时,需要制定车辆运输的安全管理措施,确保土方运输车辆的正常运行和施工现场工作的顺利进行。
3. 场地复垦工程施工与管理场地复垦工程的施工与管理是土方回填专项工程的又一关键内容。
在盖土场填方结束后,需要对填方的场地进行复垦,将场地恢复成原有的自然景观。
复垦工程的施工需要按照设计要求进行,确保场地复垦后的自然景观美观、绿化茂密。
4. 环境监测与保护在土方回填专项工程施工过程中,需要对环境进行实时监测及保护。
需要建立环境监测体系,对施工现场周边的空气、水质、土壤等环境进行监测,确保施工过程不对周边环境造成影响。
5. 工程验收及资料报送土方回填工程施工结束后,需要对工程进行验收,并整理相关资料进行报送。
工程验收需要按照设计要求进行,确保工程质量和施工效果符合要求。

土方回填专项施工方案一、项目背景土方回填是土木工程中常见的施工环节,其质量直接影响到工程的稳定性和安全性。
本文将针对土方回填工程,提出专项施工方案,确保施工质量。
二、施工前准备在进行土方回填之前,需要对现场进行详细的勘查和设计。
确定土方回填的范围和深度,并清理现场杂物,确保施工区域干净整洁。
三、施工工艺1.挖土–挖土时应按设计要求进行,控制挖土深度和坡度,确保土方回填后符合设计要求。
2.运输–挖取的土方应及时运输到回填现场,避免土方散失和交叉污染。
3.回填–回填应分层进行,控制每层厚度,采用适当的夯实措施。
4.压实–回填完成后,进行压实工作,确保土方的密实度和稳定性。
5.表面处理–最后对土方回填的表面进行修整处理,使其平整顺滑。
四、施工质量控制1.现场监督–施工现场应有专人负责监督,并及时发现和解决问题。
2.质量检测–对土方回填进行质量检测,确保回填的密实度和稳定性符合要求。
3.记录备案–对施工过程中的关键节点和数据进行记录备案,以便后期查验和追溯。
五、安全防护1.施工人员–施工人员应严格遵守安全规定,佩戴安全帽、安全鞋等必要防护用具。
2.施工设备–确保施工设备完好,定期维护和检查,避免设备故障导致安全事故。
3.现场环境–确保施工现场通风良好,排水畅通,避免污水积聚和气体积聚危害工人健康。
六、施工结束1.验收–施工完成后,对土方回填进行全面验收,确保施工质量符合设计要求。
2.清理–施工结束后,及时清理现场,恢复原状,保持现场整洁。
七、总结土方回填是土木工程中不可或缺的环节,通过本文提出的专项施工方案,可以有效保障施工质量和工程的安全稳定。
希望本文能为土方回填施工提供参考和指导,确保土方回填工程的顺利进行。
基坑土方回填专项施工方案一、工程概述1.1 工程背景本工程位于城市市中心,总占地面积为10000平方米,地块为一个裸露的基坑,深度达到15米。
基坑已经完成深基坑开挖工作,需要进行土方回填工程。
土方回填是基坑工程中非常重要的一项工程,能够保证地基的稳定性和建筑物的安全性。
1.2 工程内容本工程的主要内容是对基坑进行土方回填工程,包括土方的运输、均匀分布和压实等工作。
回填的土方应符合相关要求,确保基坑的稳定性和建筑的安全性。
二、施工方案2.1 土方来源土方的主要来源为基坑开挖时挖掘出的土石方,经过初步筛选和处理,可以作为回填土方。
如土方不足,可通过外部购买符合要求的土方作为补充。
2.2 土方回填工艺2.2.1 土方运输土方运输应采用合适的运输工具,例如卡车或者施工机械,保证土方的顺利运输。
运输过程中应注意避免土方的散失和交叉污染。
2.2.2 土方均匀分布土方回填应按照设计要求进行均匀分布,保证土方在基坑内部分布均匀,不出现空隙和积土现象。
均匀分布可以减少基坑内部的应力差异,提高工程的整体稳定性。
2.2.3 土方压实土方回填完成后,应进行压实工作,以确保土方的密实性和稳定性。
压实可以采用振动压路机等设备,进行适度的震实和加固。
2.3 安全保障在进行土方回填施工过程中,应加强工地安全管理,确保施工人员和设备的安全。
在土方回填过程中,应严格控制土方运输车辆的进出和工作区域,确保施工现场的安全。
三、质量控制3.1 质量检查施工过程中应定期对土方回填工程进行质量检查,包括土方的质量、均匀分布和压实情况等。
对发现的问题及时进行整改,确保土方回填工程质量。
3.2 质量验收土方回填工程结束后,应进行质量验收,对土方回填后的基坑进行全面检查。
验收合格后,方可进行后续的工程。
四、总结基坑土方回填工程是基坑工程中非常重要的一部分,对于建筑物的安全性和地基的稳定性具有至关重要的作用。
施工单位应按照专项施工方案执行,严格遵守相关规范和要求,确保基坑土方回填工程的顺利进行和质量保障。
土方回填工程施工方案一、施工准备1.翻阅施工图纸和设计文件,了解土方回填工程的施工要求、工程量和质量控制要求等内容。
2.组织施工人员进行技术交底,明确施工流程和工序要求,确保施工人员能够正确理解和操作。
3.向监理单位和相关部门申请所需的施工许可证和施工许可文件。
4.在施工现场进行现场踏勘,确保施工方案的可行性和安全性,同时制定详细的工程施工方案。
5.购买或租赁所需的施工设备和机械,如挖掘机、推土机、压路机等,以及土方回填所需的原材料,如砂土、碎石等。
二、施工流程1.按照设计要求和施工图纸,确定土方回填的起点和终点,并根据现场情况标定等高线和标高点。
2.使用挖掘机进行挖土作业,挖掘机的作业范围应符合安全要求,并严禁超负荷作业。
3.按照设计要求和施工图纸,对挖出的土方进行分类和处理。
符合回填要求的土方应立即回填,在整个施工过程中要严格控制土方的种类和质量。
4.对于不符合回填要求的土方,应进行堆存或外运处理,以防止污染环境。
在处理和运输过程中,要加强对土方的检测和监控,确保符合环保要求。
5.在土方回填过程中,要注意施工现场的平整度和压实度。
使用推土机和压路机进行土方回填和压实作业,以保证回填层的均匀和稳定。
6.在施工过程中,要根据实际情况进行检查和复核,及时调整施工方案和施工工艺,以确保施工质量和安全。
7.定期清理施工现场,及时清理堆放的废弃土方和垃圾,保持施工现场的整洁和安全。
三、质量控制1.严格按照设计图纸和相关规范要求进行施工,确保土方回填的质量和工程验收的合格。
2.使用质量合格的土方进行回填,确保土方的密实性和稳定性。
严禁使用过湿或过干的土方进行回填。
3.按照设计要求和施工图纸,进行土方回填的层厚控制,保持回填层的均匀和合理。
4.在土方回填和压实作业过程中,要控制施工设备和机械的速度,合理调整施工参数,以保证施工质量。
5.在回填过程中,要定期进行质量检查和质量评定,发现问题或缺陷,及时进行整改和修补。

土方回填专项施工方案技术指南一、施工方案概述土方回填是工程建设中常见的一项施工工作,旨在将挖掘或开挖工程中的土方材料重新回填到挖掘区域,以弥补挖掘对地表造成的破坏。
本技术指南将介绍土方回填专项施工的具体方案,确保施工过程规范、安全有效。
二、施工前准备1. 设计方案评审在进行土方回填专项施工前,需要对设计方案进行全面评审,确保设计与实际施工需求相符,且满足相关法规和标准。
2. 土方回填区域勘测与标定对待回填区域进行勘测,确定准确的地理范围和土方回填的数量。
需要标定土方回填区域的高程、倾斜度和坡度等指标,以便后续施工操作。
三、施工工艺1. 土方挖掘与运输根据设计方案要求,利用适当的设备进行土方挖掘。
确保挖掘过程中不造成附近地质环境的破坏。
挖掘土方后,将其准确运输至回填区域,并妥善堆放。
2. 土方回填与均匀分布将挖掘得到的土方材料进行均匀分布,确保回填区域各处土方堆垛高度基本相同。
利用合适的设备将土方材料压实,并确保压实均匀。
3. 土方回填压实利用振动压路机或类似设备对土方进行回填压实。
按照设计要求进行压实顺序和层数,确保回填土的密实度和稳定性。
对于较大面积的回填区域,逐层进行压实,确保每层均匀压实。
4. 土方回填表面处理回填土方表面的处理可采用各种方法,如翻耕、平整或覆盖保护层。
根据具体需求和环境条件,选择适当的表面处理手段,使回填土方表面平坦且能有效抵抗侵蚀和外力破坏。
四、施工安全与环保1. 施工现场安全控制在进行土方回填专项施工时,需设置施工警示标志,确保工地安全通行和工人的个人安全。
应配备专业人员对挖掘机械进行操作和维护,防止操作不当导致危险事故发生。
2. 环境保护与管控进行土方回填施工时,需按照相关环保法规和标准进行管理和控制。
合理利用回填土方,减少对环境的影响。
对于可能造成水污染和土壤污染的施工现场,应采取防护措施,避免环境污染的发生。
五、施工验收与记录1. 施工验收在完成土方回填专项施工后,应进行验收,确保施工符合设计要求和技术规范。

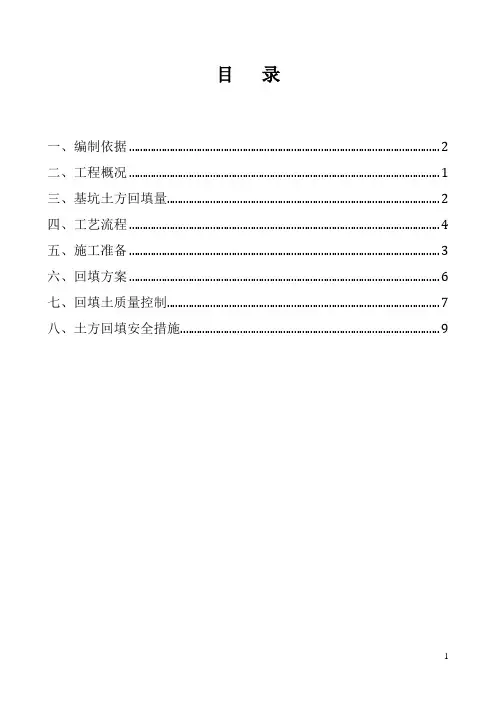

目录一、编制依据 (2)二、工程概况 (1)三、基坑土方回填量 (2)四、工艺流程 (4)五、施工准备 (3)六、回填方案 (6)七、回填土质量控制 (7)八、土方回填安全措施 (9)一、编制依据《建筑工程施工质量验收统一标准》(GB50300-2011)《人工回填土工艺标准》(GY104-1996)《建筑机械使用安全技术规程》(JGJ33-2001)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑施工手册》(第四版)《工程施工图纸》现场的实际情况。
二、工程概况工程地块位于******,此项目在建筑总体布局上采用扇形平面,本工程由地下停车后勤区、裙楼餐饮会议配套区、塔楼客房区、顶层行政酒廊组成,总建筑面积为36163.08m2,酒店共284间客房,辅以会议、中餐、西餐、康体、水疗等一系列配套服务设施。
其中地上塔楼为12层,裙楼为3层,本工程含一层地下室设计层高6米。
本工程建筑高度为49.9米,为钢筋混凝土框架剪力墙结构,抗震设防烈度为8度,设计使用年限为50年。
本工程建设单位为****,本工程设计单位为***设计有限公司,本工程监理单位为***有限公司,本工程施工单位为***有限公司。
本工程的土方回填分为基坑周边的土方回填及地下室顶板上的土方回填,本工程的基础为桩承台基础,基坑壁采用混凝土护壁桩+锚杆钢筋网片喷锚护壁,现地下室部位的主体工程已施工完毕,具备基坑土方回填的施工条件;地下室顶板部位的土方回填待条件具备后进行施工。
本工程的土方回填全部采用粘性土进行回填。
三、基坑土方回填量由于本工程基坑采用大面积机械开挖按设计及规范要求放坡,地下室主体工程施工好后,地下室外围的剪力墙与基坑壁之间有一定的距离,现对此部位进行土方的回填施工,以方便后续工序的施工,此次基坑土方回填从1625.55米填至1630.75米,回填高度5.2米。
a、基坑东边部位的土方回填量:此部位的基坑壁与外剪力墙的宽度约 2 米至 5.7 米,由于基坑较深,采用人工分层铺摊级配图回填土材料按设计要求选用,用打夯机人工夯实的回填方法,分层回填夯实,基坑土方回填量详见基坑土方回填图。

(一)土方回填工程施工方案1、回填土施工要求采用素土回填分层夯实,每层厚度不大于250mm,压实系数大于0.94。
回填土方工程采用机械与人工配合施工,分步进行夯实回填。
2、施工方法基坑回填土:填土前,将基坑的松散土及垃圾、杂物等清理干净,并把基层整平。
在土料下基坑前,对土料的含水量进行检测,方法是以手握成团,落地开花为宜。
基础回填分层铺摊,每层虚铺厚度为250mm,用蛙式打夯机从坑边按回形路线夯向中间,夯打3~4遍。
夯打时一夯压半夯,夯夯相接,行行相连,不得漏夯。
在每层回填土夯实后,必须按规范规定进行环刀取样,测定土的干密度,若达不到设计要求的干容重时,根据测验情况,进行补夯1~2遍,再测验合格后方可进行上层的铺土工作。
当整个土方回填完成,进行数据整理。
试验报告要注明土料种类,设计要求的土干密度,试验日期,试验结论和试验人员签字归档。
试验取样要求:现场取样采用环刀法取样,基础回填每20~50m3取一组每个基坑不少于一组。
(二)密闭穿墙短管的制作及安装当管道穿越防护密闭隔墙时,必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。
当管道穿越密闭隔墙时,必须预埋带有密闭翼环的密闭穿墙短管。
给水管、压力排水管、电缆电线等的密闭穿墙短管,应采用壁厚大于3mm的钢管。
通风管的密闭穿墙短管,采用厚2~3mm的钢板焊接制作,其焊缝饱满、均匀、严密。
密闭翼环应采用厚度大于3mm的钢板制作。
钢板应平整,其翼高宜为30~50mm。
密闭翼环与密闭穿墙短管的结合部位应满焊。
密闭翼环应位于墙体厚度的中间,并应与周围结构钢筋焊牢。
密闭穿墙短管的轴线应与所在墙面垂直,管端面应平整。
密闭穿墙短管两端伸出墙面的长度,应符合下列规定:电缆、电线穿墙短管宜为30~50mm;给水排水穿墙短管应大于40mm;通风穿墙短管应大于100mm。
密闭穿墙短管作套管时,应符合下列规定:在套管与管道之间应用密封材料填充密实,并应在管口两端进行密闭处理。
填料长度应为管径的3~5倍,且不得小于100mm;管道在套管内不得有接口;套管内径应比管道外径大30~40mm。
土方回填专项施工方案(附图)大跨度结构、高层、超高层建筑物越来越多,设计标准与结构负荷对基础稳定性要求也越来越高,回填土的施工质量与施工工艺也越来越得到重视。
今天和大家分享土方回填的施工方法及常见问题的解决。
一、土方回填的施工方法(一)人工夯实方法1、机械应用不到位和回填面积比较小时采取人工夯实办法。
2、采用小型机具夯实时,填土厚度不宜大于625cm,每层压实3~4遍,打夯前先平整填土,再使用打夯机依次夯打,均匀且不留间隙。
3、在打夯机打夯时要按一定方向进行,一夯压半夯,夯夯相连,行行相连,两遍纵横交,分层夯打。
夯实基槽及地坪时,行夯路线应由四边开始,然后夯向中间。
4、回填管沟时,人工先行在管子周围填土夯实,应同时从管道两边进行,至管顶0.5m以上。
(二)机械压实方法1、为确保填土均匀性及密实度,提高碾压效率,在碾压前,先用轻型推土机推平,低速预压4~5遍,使平面平实;再采用振动平碾压实碎石土,应先静压,而后振压。
2、用平碾压路机进行填方压实,应采用“薄填、慢驶、多次”的方法,填土厚度均不应超过25~750cm,每层压实6~8遍,应从两边逐渐压向中间碾压,应避免漏压。
边角、边坡边缘压实不到之处,应铺以人力夯实或小型夯实机具配合夯实。
3、平碾碾压一层完后,应用人工或推土机将表面拉毛,土层表面太干时,应洒水湿润后继续回填,以保证上、下层结合良好。
二、填土压实方法(一)碾压法碾压法是利用机械滚轮的压力压实土壤,使之达到所需的密实度。
碾压机械有平碾及羊足碾等。
适用于碎石土,砂土,粉土,低饱和度粘土,杂填土等,对饱和粘性土应慎重采用。
(二)夯实法夯实法是利用夯锤自由下落的冲击力来夯实土壤,土体孔隙被压缩,土粒排列得更加紧密。
人工夯实所用的工具有木夯、石夯等;机械夯实常用的有内燃夯土机和蛙式打夯机和夯锤等。
夯锤是借助起重机悬挂一重锤,提升到一定高度,自由下落,重复夯击基土表面。
夯锤锤重1.5~3t ,落距2.5~4m。
成都市锦江大面桥政府保障性住房工程建设项目(A)标段
土方回填专项施工方案
审定:
审核:
编制:
2011年7月1日
目录
第一章、工程概况
第二章、编制依据
第三章、施工准备工作
第四章、回填土施工方法
第五章、质量标准与控制措施
第六章、安全措施
第一章、工程概况
1.1、工程概述
工程名称:成都市锦江大面桥政府保障性住房建设项目(A标段)
工程地点:成都市锦江大面桥三桥村10组、粮丰村1、6、8组
工程规模:总建筑面积约281814.45m2,建筑层数:地面32、33、34层,地下一层。
地下车库面积约25079.84m2。
结构形式:大直径素砼灌注置换桩复合地基、筏板基础;塔楼主体为剪力墙结构。
建设单位:成都市住房保障中心、成都市住房储备中心
项目管理:四川建科工程建设管理有限公司
监理单位:四川康立项目管理有限责任公司
设计单位:中国建筑西南设计研究院有限公司
成都市人防设计院
地勘单位:成都四海岩土工程有限公司
施工单位:中建七局成都市锦江大面桥政府保障性住房项目经理部
1.2、建筑概况
“成都市锦江大面桥政府保障性住房建设项目(A标段)”工程位于成都市锦江大面桥三桥村10组、粮丰村1、6、8组;该高层建筑群由11栋高层建筑组成。
其中1#、2#、3#、9#、10#、11#楼地下室组成一地下车库(其中一部分为“平战结合”人防工程)。
地下车库外墙防水为SBS卷材防水。
4#、5#、6#、7#、8#楼为独立地下室,地下室外墙无防水。
第二章、编制依据
2.1、中国建筑西南设计研究院有限公司设计的施工图纸;
2.2、2、成都四海岩土工程有限公司的《成都市锦江大面桥政府保障性住房建设项目岩土工程勘察报告》;
2.3、编号055#《技术核定单》;
2.4、现场实际环境情况。
第三章、施工准备工作
3.1、施工道路畅通:水电送至现场,配置好电柜、电箱,安装好临时照明。
3.2、基坑周围设安全警示标志,作好安全保护措施。
3.3、清理基坑底建筑垃圾如木枋、多层板、塑料等;对于基坑积水提前抽水,清除干净积水、淤泥等杂物。
3.4、由于回填土时间在夏季,故应备好彩条布、塑料薄膜等防水材料。
3.5、材料及主要机具:
3.5.1、根据055#《技术核定单》:“±0.000m以下回填土建议原土惨生石灰,石灰含量6%,回填施工应均匀对称进行,分层夯实,压实系数不应小于0.94。
”,故回填土利用基坑中挖出的土,但不得含有有机杂质;使用前应注意控制土粒径不大于50mm,按比例拌合回填用土,回填土含水率应符合规定。
3.5.2、主要机具有:ZL50型装载车、1.5m3挖掘机、HW-60蛙式打夯机、立式打夯机、自动安平水准仪苏州S3、手推车、筛子、木耙、2米靠尺等。
3.6、作业条件:
3.6.1、施工前应根据工程特点、填土种类、密实度要求(压实系数不应小于0.94)、施工条件等,合理的确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数。
3.6.2、回填前应对±0.000m以下结构(基础、地下防水层、保护层等)进行检查验收,并且要办理好隐检手续。
3.6.3、回填土与管道安装工程的关系:先回填土,二次开挖安装管道。
3.6.4、施工前,应做好水平标志,在墙上画好回填厚度,以控制回填土的高度或厚度。
蛙式打夯机每层虚铺土厚度为250mm,压实后达到235mm 左右。
第四章、回填土施工方法
4.1、工艺流程:基坑(槽)底清理→检验土质→分层铺土、耙平→夯打密实→每层密实度试验→下一层回填施工→验收
4.2、检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先
洒水润湿等措施。
4.3、回填土应分层铺摊,每层铺土厚长应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm。
每层铺摊后,随之耙平。
4.4、回填土每层至少夯打三遍,打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
由于本工程采用原土惨生石灰,石灰含量6%回填,严禁用水浇使土下沉的所谓“水夯法”施工。
4.5、基坑回填时,应先填夯深坑,填至浅基坑标高时,再与浅基坑一起填夯。
如必须分段填夯时,交接处应填成阶梯形。
上下层错缝距离不小于1000mm。
4.6、本工程基坑面积大,回填时可不采取相对两侧或四周同时进行的方法施工。
4.7、本工程回填土采取先填土,再安装工程施工时再开挖土方的方式进行施工。
但是在回填至预留穿墙管时,须再地下室顶板上用油漆或其它进行标注准确位置,以便二次开挖管道土方时施工不便。
同时将预留穿墙管封闭,防止回填土时堵塞管道。
4.8、回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平;凡低于标准高程的地方应补土夯实。
4.9、防止雨水、地下管线排水渗入基底方法:
4.9.1、基坑(槽)回填应连续进行,尽快完成。
施工中应防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。
现场应有防雨排水措施,
如准备好抽水设备等。
4.9.2、对于地下管线渗水处理方法:在后期安装出户管道时,严格把关施工质量,杜绝管道渗漏水的现象。
对于临时排水渠(前期住保中心修建的暗渠)渗漏水的问题:地下室筏板在施工褥垫层前采取了80mm厚C15混凝土封闭层,其主要作用就是防止水渗入基底;另外在回填时,特别加强回填土夯实,保证回填土的密实度。
4.10、管道回填土:用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管项0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。
第五章、质量标准与控制措施
5.1、质量标准
5.1.1、保证项目
1)、基底处理,必须符合设计要求和施工规范的规定。
2)、回填的土料,必须符合设计要求或施工规范的规定。
3)、回填土必须按规定分层夯压密实。
取样测定夯压实后土的干土质量密度;环刀法取样的方法及数量应符合规定(每100m2取一组)。
5.1.2、允许偏差:每层表面标高±50mm,灰土顶标高±15mm,用水准仪,尺量检查,表面平整15mm。
5.3、应注意的质量问题:
5.3.1、未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,检验其密实度,符合设计要求才能铺摊上层土。
试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签
字,未达到设计要求部位应挖除重新回填处理,并有检测结果。
5.3.2、回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理个彻底等原因,造成回填土下沉。
为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。
5.3.3、二次开挖安装管道后下部夯填不实:管道下部应按要求填夯回填土,如果漏夯或夯不实会造成管道下方空虚,造成管道折断而渗漏。
5.3.4、回填土夯压不密实,应在夯压前对干土适当洒水加以润湿;回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。
5.3.5、填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等,沉降量一般不超过填方高度的3%。
5.3.6、已拌好灰土必须当天铺完,并压实。
灰土留滞时间不能超过24小时,所施工的灰土碾压必须在24小时完成。
5.3.7、灰土碾压留槎和接槎的位置方法要正确,接槎要严实平整。
第六章、安全措施
6.1、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
6.2、施工机械如打夯机等,使用前检查线路、漏保装置等是否完好。
6.3、施工区域和危险区域设醒目的安全警示标志,防止人员坠落入基坑。
6.4、由于回填土在场内拌合,须做好防尘污染措施。
现场内外道路派专人洒水清扫,保持畅通,无积水。
6.5、由于在回填土期间存在上下交叉作业,应有专人进行看守回填区
域是否存在安全隐患,防止高空坠物伤人。
同时对外挑脚手架底层硬防护、立面安全网等进行认真检查,不允许有杂物坠落。
6.6、由于场地狭窄,运输通道与钢筋房、木工房紧邻,现场施工安排时,必须事先做好运输灰土的通道准备工作。
--。
