核心思想: 通过引入一个关键性的中间变量——挣值(已完成 工作的预算成本,也称为赢得值),来帮助项目管理者分 析项目成本、进度的实际执行情况同计划的偏差程度。
运用挣值法要求计划每个活动的关键值,首先要确定以下 三个基本参数:
(1) 计划工作量的预算成本 (Budgeted Cost for Work Scheduled , BCWS) 可以理解为“计划投资额”

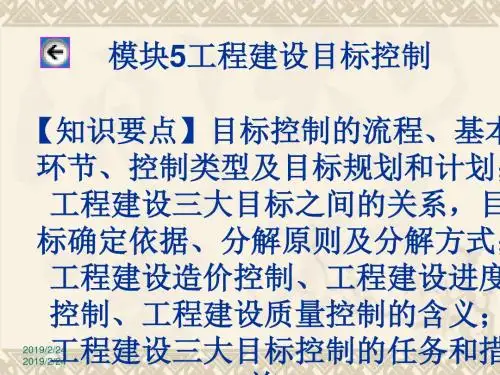

第四章 建设项目目标控制的基本原理
建设项目实施过程中主客观条件的变化是 绝对的,不变是相对的;平衡是暂时的,不平 衡是永恒的;有干扰是必然的,没有干扰是偶 然的。因此在项目实施过程中必须对目标进行 有效的规划和控制,只有目标明确的建设项目 才有必要进行目标控制,也才有可能进行目标 控制。
第一节 项目目标控制基本方法论
• 6、计划应有适当的松弛度,即“计划应留有余地” 。这样,可以避免那些经常发生但又不可避免的干扰 因素对计划产生影响,减少“例外”情况产生的数量 ,从而使管理人员处于主动地位;
• 7、沟通信息流通渠道,加强信息收集、整理和研究 工作,为预测工程未来发展状况提供全面、及时、可 靠的信息。
(2)被动控制(Passive control )
CV<0,超支状态
CV>0,节约状态
SV<0, 实施落后于进度状态;SV >0,进度超前
SPI>1,项目实际完成工作量超过计划工作量
CPI>1,项目实际成本超过计划成本;
例:某工程项目总成本为312万元,总工期为150天。现工程 已经进行了60天,按计划项目的计划成本发生额为120万元,已 完成的工程计划成本额为110万元,实际成本发生额为116万元, 请问:CV、SV、SPI、CPI?进度成本执行情况如何?
