景观桥梁主要工程量统计
- 格式:xls
- 大小:167.00 KB
- 文档页数:6

我国桥梁的工程量计量方法1、开挖基坑基坑的开挖按土质条件、基坑深度、施工期限及有无地表水或地下水等因素,分别统计其数量,合理确定围堰的数量,基坑排水台班消耗数量,以及必须采取的技术安全措施等,了解挖基废方的远运处理,原有地形地貌的修复,以及河道的疏通等情况。
以上各项均需按照从实际出发、不留隐患的原则,确事实上其工程数量,将所需费用计入工程造价内。
2、基础工程桥梁基础工程有砌石、混凝土,沉井、打桩和灌注等多种结构形式,但一般多采用的是挖孔桩、钻孔桩、砌石和混凝土扩大基础形式。
基础砌石和混凝土圬工常称为天然地基的基础。
砌石基础按片石、块石分别进行统计汇总,编制预算时,要特别注意划分砂浆标号,若设计标号与定额规定不同,应进行抽换;编制混凝土基础预算时,应按不同标号和是否掺用片石分别进行统计江总,若设计标号与定额规定不同,也要进行抽换;钻孔灌注桩基础在形成的过程中,有些工程数量在设计图纸中是不能反映出来的,需要根据墩位处的实际情况分析计算,故应注意以下几点:2.1钻孔的土质定额为8种,并按不同桩径和钻孔深度划分为多项定额标准。
故应按照地质钻探资料,对照定额土质种类的规定,分别确定其钻孔的工程量。
因钻孔的计量单位是以m计,故其钻孔深度应以地表面与设计桩底的深度为准。
2.2当在水中采用围堰筑岛填心进行钻孔施工时,可按灌注桩外缘至少3.0m宽确定围堰及筑岛填心的工程量,计算填心的工程量。
计算埋设护筒数量时,则应视同为“干处”计价。
对于钢护筒应注意以下5点;a.定额中钢护筒在干处考虑了周转摊销,水中则按全部设计质量计算,并根据设计规定的回收量计算回收金额。
所以必须根据实地调查的水位计算出钢护筒在干处和水中的数量,否则预算值偏差很大。
b.如果在水中采用围堰,则按陆地情况考虑,不再全长使用钢护筒。
c.一般情况下,每节护筒长按2.0m制作(使用长度根据需要拼装),在旱处埋设护筒时,筒身周围应用粘土填筑夯实。
当在干地或浅水处,对于粘性土应不小于1.0~1.5m范围内挖夯填粘性土至护筒底0.5m以下;在冰冻地区应埋入冻层以下0.5m;在深水及河床软土、淤泥层较厚处,应尽可能深入到不透水层粘性土内0.5~1.5m,当无粘性层土时,则应沉入到砾卵石层内0.5~1.0m,若河床为软土,淤泥时,则不得小于3.0m;有冲刷影响的河床,应埋入局部冲刷线以下不少于1.0~1.5m.对于砂土应将护筒周围0.5~1.0md.水中埋设护筒时,当水深为5m以内时,一般设计要求人土深度为3m,护筒实际长度为5m+3m=8m.因此,水中埋设护筒时当水深为5m以内时,共护筒实际长度应按8m计算。

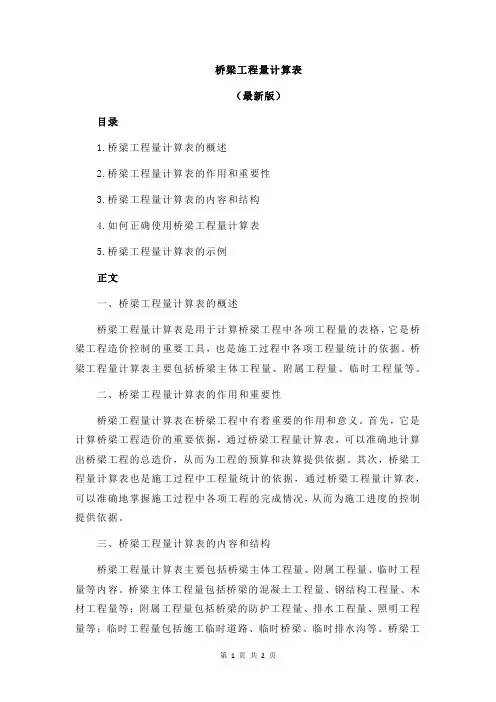

桥梁工程量计算表摘要:1.桥梁工程量计算表的概述2.桥梁工程量计算表的内容3.桥梁工程量计算表的作用4.使用桥梁工程量计算表的注意事项正文:一、桥梁工程量计算表的概述桥梁工程量计算表是桥梁工程项目中,对各项工程量进行系统、全面、详细计算的表格,它是桥梁工程建设中不可或缺的重要组成部分。
桥梁工程量计算表以表格形式呈现,清晰、直观地展示了各项工程量的计算结果,为项目决策者、设计者、施工者以及监理人员提供了重要的参考依据。
二、桥梁工程量计算表的内容桥梁工程量计算表主要包括以下几个方面的内容:1.桥梁工程项目的基本信息,如项目名称、设计单位、施工单位等;2.桥梁工程项目的各项工程量,包括土石方工程、桩基工程、墩台工程、梁板工程、钢筋工程、混凝土工程、预应力工程等;3.各项工程量的计算方法和参数;4.各项工程量的计算结果。
三、桥梁工程量计算表的作用桥梁工程量计算表在桥梁工程建设中具有重要的作用,主要表现在以下几个方面:1.为项目决策提供依据。
桥梁工程量计算表为项目决策者提供了详细的工程量数据,有助于项目决策者对项目的投资、进度、质量等方面进行全面分析,为项目决策提供重要依据;2.为设计者提供设计依据。
桥梁工程量计算表为设计者提供了各项工程量的详细数据,有助于设计者进行工程设计,确保工程设计的合理性和准确性;3.为施工者提供施工依据。
桥梁工程量计算表为施工者提供了详细的工程量数据,有助于施工者制定施工计划、安排施工进度、控制施工成本等;4.为监理人员提供监理依据。
桥梁工程量计算表为监理人员提供了详细的工程量数据,有助于监理人员对工程质量、进度、投资等方面进行有效监控和管理。
四、使用桥梁工程量计算表的注意事项在使用桥梁工程量计算表时,应注意以下几点:1.确保计算表中的数据准确无误。
桥梁工程量计算表的数据是项目决策、设计、施工和监理的重要依据,因此,必须确保计算表中的数据准确无误;2.定期更新计算表。
桥梁工程项目的工程量随着工程的进行会发生变化,因此,应定期更新桥梁工程量计算表,确保计算表中的数据与实际情况相符;3.合理利用计算表。
桥梁工程主要工程量计算桥梁工程的主要工程量计算涉及到桥梁的各个部分,其中包括桥墩、桥台、桥面、护栏等,下面我将对一些主要工程量的计算方法进行说明。
1.桥墩和桥台的工程量计算:-桥墩的体积计算公式:V=π*h*(a1+a2+√(a1*a2)),其中V为桥墩的体积,h为桥墩的高度,a1和a2分别为桥墩上底面和下底面的宽度。
-桥台的体积计算公式:V=l*w*h,其中V为桥台的体积,l为桥台的长度,w为桥台的宽度,h为桥台的高度。
2.桥面的工程量计算:-常用的桥面结构是挂篮梁,其工程量计算需要考虑梁段的长度、宽度和高度,以及每个梁段的数量来确定。
-挂篮梁的工程量计算公式:V=l*w*h*n,其中V为挂篮梁的体积,l 为梁段的长度,w为梁段的宽度,h为梁段的高度,n为梁段的数量。
3.护栏的工程量计算:-护栏主要包括护栏板和护栏柱两部分,其工程量计算需要考虑护栏板和护栏柱的长度和数量。
-护栏板的工程量计算公式:L=n*l,其中L为护栏板的长度,n为护栏板的数量,l为单根护栏板的长度。
-护栏柱的工程量计算公式:L=n*l,其中L为护栏柱的长度,n为护栏柱的数量,l为单根护栏柱的长度。
另外,桥梁工程中还有一些其他工程量计算,如浆砌石、钢筋等,这里仅列举了一些主要的工程量计算方法。
在实际工程中,需要根据具体的桥梁设计要求和施工方案进行详细的工程量计算。
需要注意的是,不同的桥梁类型和结构形式可能会有不同的工程量计算方法,所以在具体的工程量计算过程中,需要根据相关规范和设计要求进行具体的计算。
此外,还需要考虑材料的浪费和损耗等因素,以及施工过程中可能需要进行的修补和调整。
因此,在进行桥梁工程量计算时,应充分考虑实际情况和相关参数来确定最终的工程量。

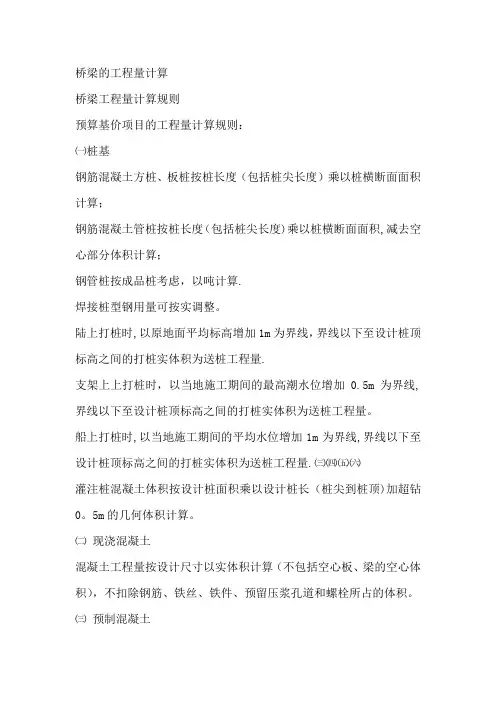

桥梁的工程量计算桥梁工程量计算规则预算基价项目的工程量计算规则:㈠桩基钢筋混凝土方桩、板桩按桩长度(包括桩尖长度)乘以桩横断面面积计算;钢筋混凝土管桩按桩长度(包括桩尖长度)乘以桩横断面面积,减去空心部分体积计算;钢管桩按成品桩考虑,以吨计算.焊接桩型钢用量可按实调整。
陆上打桩时,以原地面平均标高增加1m为界线,界线以下至设计桩顶标高之间的打桩实体积为送桩工程量.支架上上打桩时,以当地施工期间的最高潮水位增加0.5m为界线,界线以下至设计桩顶标高之间的打桩实体积为送桩工程量。
船上打桩时,以当地施工期间的平均水位增加1m为界线,界线以下至设计桩顶标高之间的打桩实体积为送桩工程量.㈢㈣㈤㈥灌注桩混凝土体积按设计桩面积乘以设计桩长(桩尖到桩顶)加超钻0。
5m的几何体积计算。
㈡现浇混凝土混凝土工程量按设计尺寸以实体积计算(不包括空心板、梁的空心体积),不扣除钢筋、铁丝、铁件、预留压浆孔道和螺栓所占的体积。
㈢预制混凝土预制空心构件按设计图尺寸扣除空心体积,以实体积计算。
空心板梁的堵头板体积不计入工程量内,其消耗量以在预算基价中考虑。
预制空心构件按设计图尺寸扣除空心体积,以实体积计算。
空心板梁的堵头板体积不计入工程量内,其消耗量已在定额中考虑。
预制空心板梁,凡采用橡胶囊做内模的,考虑其压缩变形因素,可增加混凝土数量,当梁长在16m以内时,可按设计计算体积增加7%,若梁长大于16m时,则增加9%计算。
如设计图以注明考虑橡胶囊变形时,不得再增加计算。
预应力混凝土构件的封锚混凝土数量并入构件混凝土工程量计算。
安装预制构件已m3为计量单位的,均按构件混凝土实体积(不包括空心部分)计算。
㈣砌筑砌筑工程量按设计砌体尺寸以立方米体积计算,嵌入砌体中的钢管、沉降缝、伸缩缝以及0。
3m3以内的预留孔所占体积不予扣除。
㈤挡墙、护坡1.块石护底、护坡以不同平面厚度按m3计算。
2.浆砌料石、预制块的体积按设计断面以m3计算。
3.浆砌台阶以设计断面的实砌体积计算。
桥梁工程量计算表(最新版)目录1.桥梁工程量计算表的概述2.桥梁工程量计算表的作用和重要性3.桥梁工程量计算表的内容和结构4.如何正确使用桥梁工程量计算表5.桥梁工程量计算表的示例正文一、桥梁工程量计算表的概述桥梁工程量计算表是用于计算桥梁工程中各项工程量的表格,它是桥梁工程造价控制的重要工具,也是施工过程中各项工程量统计的依据。
桥梁工程量计算表主要包括桥梁主体工程量、附属工程量、临时工程量等。
二、桥梁工程量计算表的作用和重要性桥梁工程量计算表在桥梁工程中有着重要的作用和意义。
首先,它是计算桥梁工程造价的重要依据,通过桥梁工程量计算表,可以准确地计算出桥梁工程的总造价,从而为工程的预算和决算提供依据。
其次,桥梁工程量计算表也是施工过程中工程量统计的依据,通过桥梁工程量计算表,可以准确地掌握施工过程中各项工程的完成情况,从而为施工进度的控制提供依据。
三、桥梁工程量计算表的内容和结构桥梁工程量计算表主要包括桥梁主体工程量、附属工程量、临时工程量等内容。
桥梁主体工程量包括桥梁的混凝土工程量、钢结构工程量、木材工程量等;附属工程量包括桥梁的防护工程量、排水工程量、照明工程量等;临时工程量包括施工临时道路、临时桥梁、临时排水沟等。
桥梁工程量计算表的结构通常包括序号、项目名称、计量单位、工程量、备注等栏目。
四、如何正确使用桥梁工程量计算表在使用桥梁工程量计算表时,应注意以下几点:首先,应根据桥梁工程的实际情况,选择合适的桥梁工程量计算表;其次,应准确填写桥梁工程量计算表的各项内容,特别是工程量和备注栏,应填写清楚、准确;最后,应定期对桥梁工程量计算表进行更新和核对,以确保桥梁工程量计算表的准确性。
