二级建造师建设工程施工管理知识点This manuscript was revised by the office on December 22, 2012一、施工管理施工方的项目管理▲项目管理的核心任务:项目的目标控制。
▲项目管理的内涵:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。
(“自项目开始至项目完成”指的是项目的实施期)▲建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。
项目的实施阶段包括设计前的准备阶段、设计阶段、动用前准备阶段和保修期。
施工管理的组织▲系统的目标决定了系统的组织,而组织是目标能否实现的决定性因素。
控制项目目标的主要措施包括:组织措施、管理措施、经济措施、技术措施。
▲组织论和组织工具:组织工具:(1)项目结构图(项目结构分解二个考虑三个利于:1.考虑整体部署、2.考虑项目组成;1.利于目标控制、2.利于任务实施、3利于任务发包)(2)组织结构图(3)工作任务分工表[明确各项工作任务由哪个部门(或个人)负责,由哪些工作部门(或个人)参与,(项目经理采用)](4)管理职能分工表[反映各工作部门(或工作岗位)对各项工作任务的项目管理职能分工(企业管理采用)](5)工作流程图(管理流、信息流、物质流)静态静态动态指令关系逻辑关系▲项目上可以使用(三图一表):项目结构图、组织结构图、工作流程图、工作任务分工表。
▲公司上可以使用(二图二表):组织结构图、工作流程图、工作任务分工表、管理职能分工表。
施工组织设计的内容和编制方法▲施工组织设计的基本内容:1、工程概况2、施工部署及施工方案3、施工进度计划4、施工平面图5、主要技术经济指标▲施工组织总设计的编制程序:(1)收集有关资料和图纸(2)计算工程量(3)确定施工的总体部署(4)拟定施工方案(5)编制施工总进度计划(6)编制资源需求量计划(7)编制施工准备工作计划(8)施工总平面图设计(9)计算主要技术经济指标施工项目管理目标的动态控制▲项目目标动态控制的纠偏措施:(1)组织措施(与人、分工、流程有关)(2)管理措施(信息技术属于管理措施)(3)经济措施(4)技术措施(包括设计和施工的技术)▲施工成本计划值和实际值的比较:投标价→工程合同价→施工成本规划→实际施工成本→工程款支付(前面作为后面的计划值,后面作为前面的实际值)施工项目经理的任务和责任▲承包人需要更换项目经理的,应提前14天书面通知发包人和监理人,并征得发包人书面同意。
※2Z101040 建设工程项目目标的动态控制2Z101041 动态控制方法项目目标的动态控制是项目管理最基本的方法论。
一、动态控制原理1.项目目标动态控制的准备工作:将对项目的目标进行分解,以确定用于目标控制的计划值。
2.在项目实施过程中对项目目标进行动态跟踪和控制:(1)收集项目目标的实际值,如实际投资/成本、实际施工进度和施工的质量状况等;(2)定期(如每两周或每月)进行计划值和实际值的比较;(3)比较,如有偏差,则采取纠偏措施进行纠偏。
如有必要(即原定的项目目标不合理,或原定的项目目标无法实现),进行项目目标的调整,目标调整后控制过程再回到上述的第一步。
【提示】常考排序,属于必考知识点,一建二建均有涉及。
目标分解得到计划值-收集实际值-比较-纠偏-目标调整。
二、项目目标动态控制的纠偏措施1.组织措施,分析由于组织的原因而影响项目目标实现的问题,并采取相应的措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等;2.管理措施(包括合同措施),分析由于管理的原因而影响项目目标实现的问题,并采取相应的措施,如调整进度管理的方法和手段,改变施工管理和强化合同管理等;3.经济措施,分析由于经济的原因而影响项目目标实现的问题,并采取相应的措施,如落实加快工程施工进度所需的资金等;4.技术措施,分析由于技术(包括设计和施工的技术)的原因而影响项目目标实现的问题,并采取相应的措施,如调整设计、改进施工方法和改变施工机具等。
【提示】重点区分组织措施与管理措施。
组织措施是针对的人,一般情况下能和前面组织论中所阐述的内容对应上的都属于组织关系;管理措施强调管理的方法、手段,包括合同措施。
三、项目目标的事前控制项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。
为避免项目目标偏离的发生,还应重视事前的主动控制,即事前分析可能导致项目目标偏离的各种影响因素,采取有效的预防措施。
建设工程项目目标的动态控制练习题及答案2014年二级建造师考试科目《建设工程施工管理》在2014年二级建造师中有所变化,本文章帮助您系统复习2014年二级建造师考试课程,全面了解二级建造师教材的相关重点!1某施工企业承担了某商务大厦写字楼的土建工程和安装工程施工任务,合同工期626天,在对该项目的施工成本目标进行动态跟踪和控制时,成本的控制周期一般为()。
A. 年B. 旬C. 月D. 半年参考答案:C2运用动态控制原理控制施工质量时,质量目标除各分部分项工程的施工质量外,还应包括()。
A. 设计文件的质量B. 监理规划的质量C. 建筑材料和有关设备的质量D. 施工环境的质量参考答案:C解析:运用动态控制原理控制施工质量时,质量目标不仅是各分部分项的施工质量,它还包括材料、半成品、成品和有关设备等的质量。
设计文件的质量是由设计单位控制的,监理规划质量是由监理单位控制的,施工环境不是施工质量控制的内容。
3调整项目管理人员职责,明确各项管理工作流程,属于项目目标动态控制纠偏措施中的()。
A. 组织措施B. 管理措施C. 技术措施D. 经济措施参考答案:A解析:项目动态控制的纠偏措施中,涉及组织结构、工作职能分工、工作流程的是组织措施;涉及管理思想、方法、手段、合同管理等的是管理措施;涉及资金、激励等的是经济措施;涉及技术、施工方案等的是技术措施。
因此,选项A正确。
4某施工企业承担了某项施工任务,在进行施工成本控制时,为及时了解该施工项目的盈亏情况,需要与实际施工成本进行比较的成本项是()。
A. 施工成本规划中的相应成本项B. 工程合同价中的相应成本项C. 工程投标价中的相应成本项D. 工程款支付中的相应成本项参考答案:B解析:在进行施工成本控制时,为及时了解该施工项目的盈亏情况,实际施工成本应和工程合同价中的相应成本项进行比较,故选B。
和选项A比较反映的是成本规划完成情况,和选项C、D 比较,则没有实际意义。
建设工程施工管理第1章施工组织与目标控制
1.1 工程项目投资管理与实施
1.2 施工项目管理组织与项目经理
1.3 施工组织设计与项目目标动态控制第2章施工招标投标与合同管理
2.1 施工招标投标
2.2 合同管理
2.3 施工承包风险管理及担保保险
第3章施工进度管理
3.1 施工进度影响因素与进度计划系统
3.2 流水施工进度计划
3.3 工程网络计划技术
3.4 施工进度控制
第4章施工质量管理
4.1 施工质量影响因素及管理体系
4.2 施工质量抽样检验和统计分析方法
4.3 施工质量控制
4.4 施工质量事故预防与调查处理
第5章施工成本管理
5.1 施工成本影响因素及管理流程
5.2 施工定额的作用及编制方法
5.3 施工成本计划
5.4 施工成本控制
5.5 施工成本分析与管理绩效考核
第6章施工安全管理
6.1 职业健康安全管理体系
6.2 施工生产危险源与安全管理制度
6.3 专项施工方案及施工安全技术管理
6.4 施工安全事故应急预案和调查处理第7章绿色施工及环境管理
7.1 绿色施工管理
7.2 施工现场环境管理
第8章施工文件归档管理及项目管理
新发展
8.1 施工文件归档管理
8.2 项目管理新发展。
二级建造师《建设工程施工管理》知识点考点整理一、施工管理(一)施工方的项目管理1. 项目结构图:通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。
2. 组织结构图:反映一个组织系统中各组成部门(组成元素)之间的组织关系(指令关系)。
3. 工作任务分工表:明确各项工作任务由哪个工作部门(或个人)负责,由哪些工作部门(或个人)配合或参与。
4. 管理职能分工表:用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。
5. 工作流程图:用图的形式反映一个组织系统中各项工作之间的逻辑关系,矩形框表示工作,箭线表示工作之间的逻辑关系,菱形框表示判别条件。
(二)施工管理的组织1. 影响一个系统目标实现的主要因素:组织、人、方法与工具。
2. 组织论:主要研究系统的组织结构模式、组织分工和工作流程组织。
3. 项目结构图:对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。
4. 组织结构图(管理组织结构图):反映一个组织系统中各组成部门(组成元素)之间的组织关系(指令关系)。
5. 工作任务分工表:明确各项工作任务由哪个工作部门(或个人)负责,由哪些工作部门(或个人)配合或参与。
6. 管理职能分工表:用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。
7. 工作流程图:用图的形式反映一个组织系统中各项工作之间的逻辑关系,矩形框表示工作,箭线表示工作之间的逻辑关系,菱形框表示判别条件。
(三)施工组织设计的内容和编制方法1. 施工组织总设计:是以若干单位工程组成的群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制的作用。
2. 单位工程施工组织设计:是以单位(子单位)工程为主要对象编制的施工组织设计,对单位(子单位)工程的施工过程起指导和制约作用。
3. 施工方案:是以分部(分项)工程或专项工程为主要对象编制的施工技术与组织方案,用以具体指导其施工过程。

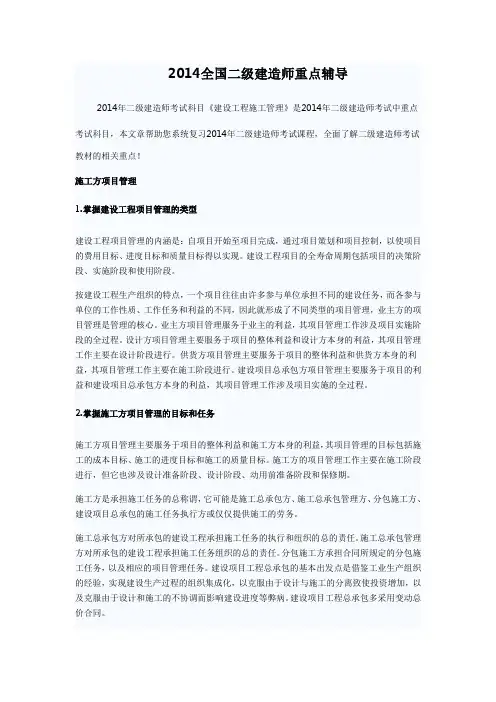

2014全国二级建造师重点辅导2014年二级建造师考试科目《建设工程施工管理》是2014年二级建造师考试中重点考试科目,本文章帮助您系统复习2014年二级建造师考试课程,全面了解二级建造师考试教材的相关重点!施工方项目管理1.掌握建设工程项目管理的类型建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。
建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。
按建设工程生产组织的特点,一个项目往往由许多参与单位承担不同的建设任务,而各参与单位的工作性质、工作任务和利益的不同,因此就形成了不同类型的项目管理,业主方的项目管理是管理的核心。
业主方项目管理服务于业主的利益,其项目管理工作涉及项目实施阶段的全过程。
设计方项目管理主要服务于项目的整体利益和设计方本身的利益,其项目管理工作主要在设计阶段进行。
供货方项目管理主要服务于项目的整体利益和供货方本身的利益,其项目管理工作主要在施工阶段进行。
建设项目总承包方项目管理主要服务于项目的利益和建设项目总承包方本身的利益,其项目管理工作涉及项目实施的全过程。
2.掌握施工方项目管理的目标和任务施工方项目管理主要服务于项目的整体利益和施工方本身的利益,其项目管理的目标包括施工的成本目标、施工的进度目标和施工的质量目标。
施工方的项目管理工作主要在施工阶段进行,但它也涉及设计准备阶段、设计阶段、动用前准备阶段和保修期。
施工方是承担施工任务的总称谓,它可能是施工总承包方、施工总承包管理方、分包施工方、建设项目总承包的施工任务执行方或仅仅提供施工的劳务。
施工总承包方对所承包的建设工程承担施工任务的执行和纽织的总的责任。
施工总承包管理方对所承包的建设工程承担施工任务组织的总的责任。
分包施工方承担合同所规定的分包施工任务,以及相应的项目管理任务。
建设项目工程总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的组织集成化,以克服由于设计与施工的分离致使投资增加,以及克服由于设计和施工的不协调而影响建设进度等弊病。

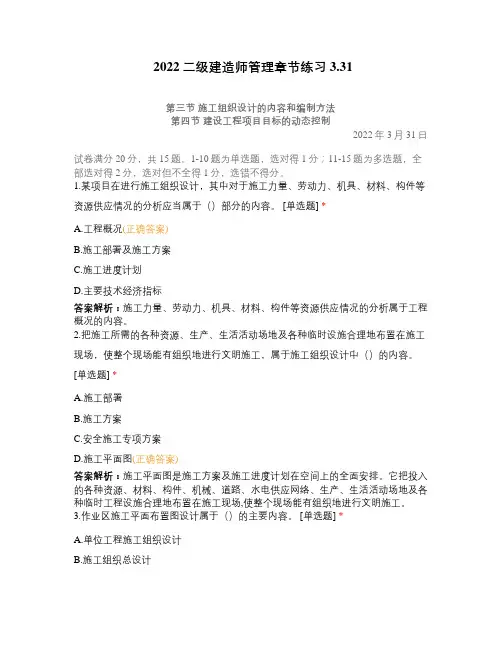

2022二级建造师管理章节练习3.31第三节施工组织设计的内容和编制方法第四节建设工程项目目标的动态控制2022年3月31日试卷满分20分,共15题。
1-10题为单选题,选对得1分;11-15题为多选题,全部选对得2分,选对但不全得1分,选错不得分。
1.某项目在进行施工组织设计,其中对于施工力量、劳动力、机具、材料、构件等资源供应情况的分析应当属于()部分的内容。
[单选题] *A.工程概况(正确答案)B.施工部署及施工方案C.施工进度计划D.主要技术经济指标答案解析:施工力量、劳动力、机具、材料、构件等资源供应情况的分析属于工程概况的内容。
2.把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中()的内容。
[单选题] *A.施工部署B.施工方案C.安全施工专项方案D.施工平面图(正确答案)答案解析:施工平面图是施工方案及施工进度计划在空间上的全面安排。
它把投入的各种资源、材料、构件、机械、道路、水电供应网络、生产、生活活动场地及各种临时工程设施合理地布置在施工现场,使整个现场能有组织地进行文明施工。
3.作业区施工平面布置图设计属于()的主要内容。
[单选题] *A.单位工程施工组织设计B.施工组织总设计C.分部(分项)工程施工组织设计(正确答案)D.单项工程施工组织设计答案解析:作业区施工平面布置图设计属于分部工程施工组织设计的内容。
4.关于编制施工组织设计应考虑的原则,下列说法错误的是()。
[单选题] *A.提高施工的工业化程度B.只采用国内先进的施工技术(正确答案)C.重视工程施工的目标控制D.合理安排施工顺序,提高施工的连续性和均衡性答案解析:在编制施工组织设计时,需要积极采用国内外先进的施工技术。
5.施工组织总设计包括如下工作:(1)计算主要工种工程的工程量;(2)编制施工总进度计划;(3)编制资源需求量计划;(4)拟订施工方案。

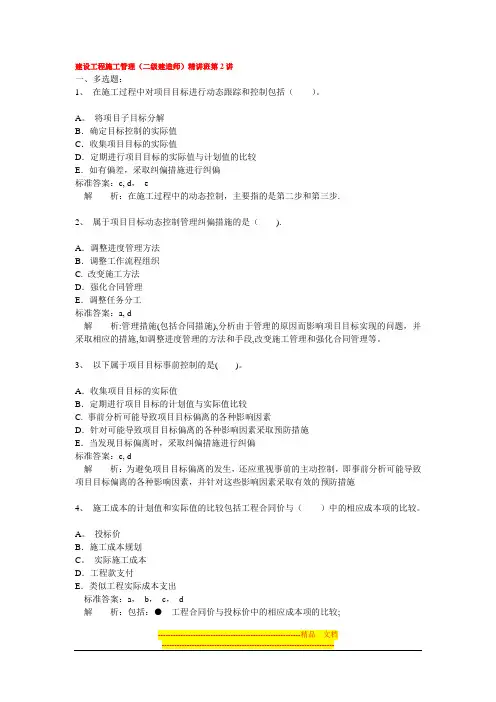

建设工程施工管理(二级建造师)精讲班第2讲一、多选题:1、在施工过程中对项目目标进行动态跟踪和控制包括()。
A。
将项目子目标分解B.确定目标控制的实际值C.收集项目目标的实际值D.定期进行项目目标的实际值与计划值的比较E.如有偏差,采取纠偏措施进行纠偏标准答案:c, d, e解析:在施工过程中的动态控制,主要指的是第二步和第三步.2、属于项目目标动态控制管理纠偏措施的是().A.调整进度管理方法B.调整工作流程组织C. 改变施工方法D.强化合同管理E.调整任务分工标准答案:a, d解析:管理措施(包括合同措施),分析由于管理的原因而影响项目目标实现的问题,并采取相应的措施,如调整进度管理的方法和手段,改变施工管理和强化合同管理等。
3、以下属于项目目标事前控制的是( )。
A.收集项目目标的实际值B.定期进行项目目标的计划值与实际值比较C. 事前分析可能导致项目目标偏离的各种影响因素D.针对可能导致项目目标偏离的各种影响因素采取预防措施E.当发现目标偏离时,采取纠偏措施进行纠偏标准答案:c, d解析:为避免项目目标偏离的发生,还应重视事前的主动控制,即事前分析可能导致项目目标偏离的各种影响因素,并针对这些影响因素采取有效的预防措施4、施工成本的计划值和实际值的比较包括工程合同价与()中的相应成本项的比较。
A。
投标价B.施工成本规划C。
实际施工成本D.工程款支付E.类似工程实际成本支出标准答案:a,b,c,d解析:包括:●工程合同价与投标价中的相应成本项的比较;●工程合同价与施工成本规划中的相应成本项的比较;●施工成本规划与实际施工成本中的相应成本项的比较;●工程合同价与实际施工成本中的相应成本项的比较;●工程合同价与工程款支付中的相应成本项的比较等。
5、相对于工程合同价而言,施土成本的实际值是( )中的相应成本项。
A. 投标价B.施工成本规划C。
工程款支付D.实际施工成本E.类似工程实际成本标准答案:b,c,d解析:前者为计划值,后者为实际值。

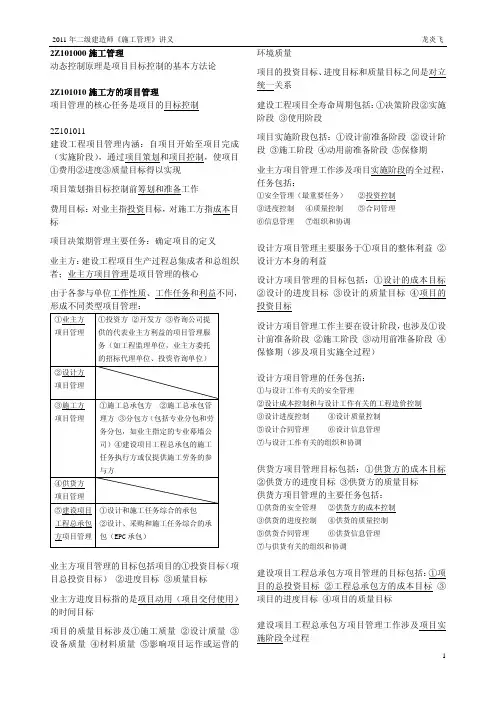

全国二级建造师执业资格考试用书(第三版)建设工程施工管理全国二级建造师执业资格考试用书编写委员会⊙编写中国建筑工业出版社2Z101010 施工管理2Z101010 施工方的项目管理项目管理的核心任务是项目的目标控制2Z101011 掌握建设工程项目管理的类型一、建设工程项目管理的概念1. 建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。
2. 项目决策期管理工作的主要任务是确定项目的定义,而项目实施期管理的主要任务是通过管理使项目的目标得以实现。
二、建设工程项目管理的类型1。
业主方的项目管理是管理的核心.2. 投资方、开发方和由咨询公司提供的代表业主方利益的项目管理服务都属于业主方的项目管理.3. 建设项目总承包有多种形式,设计和施工任务综合的承包,设计、采购和施工任务综合的承包(简称EPC承包)等,它们的项目管理都属于建设项目总承包方的项目管理.P2三、业主方项目管理的目标和任务1. 业主方项目管理服务于业主的利益,其项目管理的目标包括项目的投资目标、进度目标和质量目标。
2. 项目的投资目标、进度目标和质量目标之间既有矛盾的一面,也有统一的一面,他们之间的关系是对立统一的关系。
3. 建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。
因此可以不单独列为招投标阶段.4. 项目的实施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期。
31581 7B5D 筝\@21842 5552 啒29795 7463 瑣us5。
业主方的项目管理工作涉及项目实施阶段的全过程1) 安全管理;2)投资管理;3)进度控制;4)质量控制;5) 合同管理;6)信息管理;7)组织和协调;其中安全管理是项目管理中的最重要的任务,P3四、设计方项目管理的目标和任务设计方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和设计方本身的利益。
2Z101040 建设工程项目目标的动态控制一、单项选择题1.分析和论证施工成本目标实现的可能性,并对施工成本目标进行分解是通过( )进行的。
A.比较施工成本的计划值和实际值B.收集施工成本的实际值C.编制月度施工成本计划D.编制施工成本规划提示:参考教材P30【答疑编号911104101】答案:D2.运用动态控制原理控制施工成本的步骤中,第一步应做的工作是( )。
A.按照成本控制的要求收集施工成本的实际值B.找出偏差,采取纠偏措施C.施工成本目标的逐层分解D.定期对施工成本的计划值和实际值进行比较提示:参考教材P30【答疑编号911104102】答案:C3.运用动态控制原理控制施工质量时,质量目标不仅是各分部分项工程的施工质量,还包括( )。
A.设计图纸质量B.材料、半成品、成品和有关设备等的质量C.业主决策质量D.监理规划质量提示:参考教材P31【答疑编号911104103】答案:B4.当项目目标失控时,首先应考虑到( )方面存在的问题。
A.组织B.合同C.技术D.经济提示:参考教材P29【答疑编号911104104/?fromuid=116052】答案:A5.项目目标动态控制的纠偏措施主要包括组织措施、管理措施、经济措施和( )。
A.资源措施B.合同措施C.技术措施D.施工措施提示:参考教材P29【答疑编号911104105】答案:C6.下列项目目标动态控制的工作中,属于项目目标动态控制准备工作的是( )。
A.对项目目标进行动态跟踪B.收集项目目标的实际值C.将项目的目标进行分解D.找出实际值与计划值的偏差提示:参考教材P29【答疑编号911104106】答案:C7.如以里程碑事件的进度目标值作为进度计划值,则进度的实际值应是相对于( )。
A.总进度规划的实际进度B.里程碑事件的实际进度C.各子系统的实际进度D.各分项工作的实际进度提示:参考教材P30【答疑编号911104107/?fromuid=116052】答案:B8.项目管理最基本的方法论是在项目实施过程中必须随着情况的变化进行项目目标的( )。
二级建造师<专题精练>——施工进度控制与动态控制主讲老师:戚振强施工方进度控制的任务和措施施工方进度控制的任务施工方进度控制的主要工作环节包括:(1)编制施工进度计划及相关的资源需求计划;(2)组织施工进度计划的实施;(3)施工进度计划的检查与调整。
组织施工进度计划的实施施工进度计划的实施指的是按进度计划的要求组织人力、物力和财力进行施工。
在进度计划实施过程中,应进行下列工作:(1)跟踪检查,收集实际进度数据;(2)将实际数据与进度计划对比;(3)分析计划执行的情况;(4)对产生的进度变化,采取措施予以纠正或调整计划;(5)检查措施的落实情况;(6)进度计划的变更必须与有关单位和部门及时沟通。
施工进度计划的检查与调整1.施工进度计划的检查应按统计周期的规定定期进行,并应根据需要进行不定期的检查。
施工进度计划检查的内容包括:(1)检查工程量的完成情况;(2)检查工作时间的执行情况;(3)检查资源使用及与进度保证的情况;(4)前一次进度计划检查提出问题的整改情况。
2.施工进度计划检查后应按下列内容编制进度报告:(1)进度计划实施情况的综合描述;(2)实际工程进度与计划进度的比较;(3)进度计划在实施过程中存在的问题,及其原因分析;(4)进度执行情况对工程质量、安全和施工成本的影响情况;(5)将采取的措施;(6)进度的预测。
3.施工进度计划的调整应包括下列内容:(1)工程量的调整;(2)工作(工序)起止时间的调整;(3)工作关系的调整;(4)资源提供条件的调整;(5)必要目标的调整。
施工方进度控制的措施施工方进度控制的措施主要包括组织措施、管理措施、经济措施和技术措施。
一、施工方进度控制的组织措施施工方进度控制的组织措施如下:1.正如前述,组织是目标能否实现的决定性因素,因此,为实现项目的进度目标,应充分重视健全项目管理的组织体系。
2.在项目组织结构中应有专门的工作部门和符合进度控制岗位资格的专人负责进度控制工作。
二级建造师《建设工程施工管理》
施工项目管理目标的动态控制
本节主要考点:
1.动态控制方法;
2.动态控制方法在施工管理中的应用。
动态控制方法
一、项目目标控制原理
动态控制的步骤:
1.准备工作:对目标(如投资/成本、进度和质量目标)进行分解,得到计划值。
2.在项目实施过程中对项目目标进行动态跟踪和控制:
(1)收集项目目标的实际值;
(2)定期进行计划值和实际值的比较;
(3)比较,如有偏差,则采取纠偏措施进行纠偏。
3.如有必要,进行目标调整。
【习题演练】
【例题1】(2018单)下列建设工程项目目标动态控制的工作中,属于准备工作的是()。
A.收集项目目标的实际值
B.对项目目标进行分解
C.将项目目标的实际值和计划值相比较
D.对产生的偏差采取纠偏措施
【答案】B
【解析】项目目标动态控制的准备工作:将对项目的目标进行分解,以确定用于目标控制的计划值。
ACD属于项目实施过程中对项目目标进行动态跟踪和控制。
【例题2】下列项目目标动态控制的流程中,正确的是()
A.收集项目目标的实际值→实际值与计划值比较→找出偏差→采取纠偏措施
B.收集项目目标的实际值→实际值与计划值比较→找出偏差→进行目标调整
C.收集项目目标的实际值→实际值与计划值比较→采取控制措施→进行目标调整
D.实际值与计划值比较→找出偏差→采取控制措施→收集项目目标的实际值
【答案】A
【解析】项目目标动态控制的工作程序如下:1.项目目标动态控制的准备工作将对项目的目标(如投资/成本、进度和质量目标)进行分解,以确定用于目标控制的计划值(如计划投资/成本、计划进度和质量标准等)。
2.在项目实施过程中(如设计过程中、招投标过程中和施工过程中等)对项目目标
进行动态跟踪和控制(1)收集项目目标的实际值,如实际投资/成本、实际施工进度和施工的质量状
况等;(2)定期(如每两周或每月)进行项目目标的计划值和实际值的比较;(3)通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
【例题3】关于项目目标动态控制的说法,错误的是()。
A.动态控制首先应将目标分解,制定目标控制的计划值
B.当目标的计划值和实际值发生偏差时应进行纠偏
C.在项目实施过程中对项目目标进行动态跟踪和控制
D.目标的计划值在任何情况下都应保持不变
【答案】D
【解析】项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
如有必要,进行目标的调整,所以D错误。
【例题4】某工程项目,在确定了工期目标后,为保证项目按期完成,项目经理进一步确定了每月
的进度目标。
这项工作在运用动态控制原理进行进度控制的工作步骤中,属于()。
A.将工程进度目标逐层分解
B.定期比较工程进度的实际值与计划值
C.收集工程进度实际值
D.确定进度控制周期
【答案】A
【解析】运用动态控制原理控制施工进度的步骤如下:
(1)施工进度目标的逐层分解:施工进度目标的逐层分解是从施工开始前和在施工过程中,逐步地由宏观到微观,由粗到细编制深度不同的进度计划的过程;
(2)在施工过程中对施工进度目标进行动态跟踪和控制;
(3)如有必要,则调整施工进度目标。
二、项目目标动态控制的纠偏措施
1.组织措施,分析由于组织的原因而影响项目目标实现的问题,并采取相应的措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等
总结:组织论、人员的调配等
2.管理措施(包括合同措施),分析由于管理的原因而影响项目目标实现的问题,并采取相应的措施,如调整进度管理的方法和手段,改变施工管理和强化合同管理等
总结:管理的思想、方法、手段,改变施工管理、强化合同管理等
3.经济措施,分析由于经济的原因而影响项目目标实现的问题,并采取相应的措施,如落实加快工程施工进度所需的资金等
总结:资金、资源、经济激励
4.技术措施,分析由于技术(包括设计和施工的技术)的原因而影响项目目标实现的问题,并采取相应的措施,如调整设计、改进施工方法和改变施工机具等。
总结:调整设计、换机、换料、选方法、选方案等
【习题演练】
【例题1】(2017)项目部针对施工进度滞后问题,提出了落实管理人员责任、优化工作流程、改进施工方法、强化奖惩机制等措施,其中属于技术措施的是()。
A.落实管理人员责任
B.优化工作流程
C.改进施工方法
D.强化奖惩机制
【答案】C
【解析】技术措施。
分析由于技术(包括设计和施工的技术)的原因而影响项目目标实现的问题,并采取相应的措施,如调整设计、改进施工方法和改变施工机具等。
AB是组织措施,D是管理措施。
【例题2】下面项目目标动态控制措施中,属于管理措施的是()
A.强化合同管理
B.调整职能分工
C.优化组织结构
D.改进施工工艺
【答案】A
【解析】本题考查项目目标动态控制方法。
管理措施(包括合同措施),B调整职能分工属于组织措施,C优化组织结构属于组织措施,D改进施工工艺属于技术措施。
【例题3】关于项目目标动态控制的说法,正确的是()。
A.强化合同管理是目标控制的组织措施
B.动态控制首先应当进行计划与实际值的比较
C.管理职能分工属于管理措施
D.落实项目资金是进度控制的经济措施
E.调整设计、改进施工方法属于技术措施
【答案】DE
【解析】此题为综合性题,需对动态控制有个全面认识。
组织措施是与人有关的措施,C属于组织措施,即C错误,经济措施是与资金有关的措施。
动态控制是定期进行计划与实际值比较,从而及时发现偏差,实施纠偏。
这首先就需要对项目目标进行分解,确定计划值,而不是比较。
B错误;强化合同管理是目标控制的管理措施,A错误;因此,答案是D、E。
三、项目目标的事前控制
项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。
总结:项目目标动态控制的核心是定期比较+纠偏
为避免项目目标偏离的发生,还应重视事前的主动控制,即事前分析可能导致项目目标偏离的各种影响因素,采取有效的预防措施。
总结:事前控制的关键词为主动控制、事前、可能、预防措施
【习题演练】
【例题1】项目目标动态控制过程中,属于事前控制内容的有()。
A.分析可能导致项目目标偏离的各种影响因素
B.定期进行目标计划值和实际值的比较
C.针对可能导致目标偏离的影响因素采取预防措施
D.发现目标偏离时采取纠偏措施
E.分析目标偏离产生的原因和影响
【答案】AC
【解析】本题考查的是施工项目动态控制的方法。
事前分析可能导致项目目标偏离的各种影响因素,并针对这些影响因素采取有效的预防措施。
2Z101042动态控制方法在施工管理中的应用
一、运用动态控制原理控制施工进度
1 .施工进度目标的逐层分解(大型项目通过编制施工总进度规划、总进度计划、项目各子系统和
各子项目施工进度计划进行进度目标的逐层分解);
2 .收集施工进度实际值,定期对施工进度的计划值和实际值进行定量比较;
(1)控制周期:一般情况为一个月,对于重要的项目,可定为一旬或一周等。
(2)进度计划值和实际值的比较的成果体现在进度跟踪和控制报告上(如编制进度控制的旬、月、季、半年和年度报告等)
3.如发现进度的偏差,进行纠偏;
4.如有必要调整目标值。
【习题演练】
【例题1】运用动态控制原理进行进度动态控制中,对于大型建设工程项目应通过()的编制对项目进度目标进行逐层分解。
A.各子系统进度计划
B.工程总进度计划
C.工程总进度规划
D.各子项目工程进度计划
E.总进度纲要
【答案】ABCD
【解析】运用动态控制原理进行进度动态控制中,对于大型建设工程项目应通过编制工程总进度规划、工程总进度计划、项目各子系统和各子项目工程进度计划等进行项目工程进度目标的逐层分解。
【例题2】运用动态控制原理控制施工进度时,一般的项目控制的周期为一个月,对于重要的项目,控制周期可定为()。
A.一周
B.一旬
C.一季
D.一年
E.一个项目期
【答案】AB
【解析】运用动态控制原理控制施工进度时,进度的控制周期应视项目的规模和特点而定,一般的项目控制周期为一个月,对于重要的项目,控制周期可定为一旬或一周等。
【例题3】(2015单)项目进度跟踪和控制报告是基于进度的()的定量化数据比较的成果。
A.预测值与计划值
B.计划值与实际值
C.实际值与预测值
D.计划值与定额标准值
【答案】B
【解析】进度的计划值和实际值的比较应是定量的数据比较,比较的成果是进度跟踪和控制报告,如编制进度控制的旬、月、季、半年和年度报告等。
【例题4】进度的计划值和实际值的比较应是定量的数据比较,可以成为比较成果的有()。
A.总进度规划
B.工程总进度计划
C.旬进度跟踪报告
D.月进度控制报告
E.年度进度控制报告
【答案】CDE
【解析】进度的计划值和实际值的比较应是定量的数据比较,比较的成果是进度跟踪和控制报告,如编制进度控制的旬、月、季、半年和年度报告等。
所以选项C、D、E正确。
