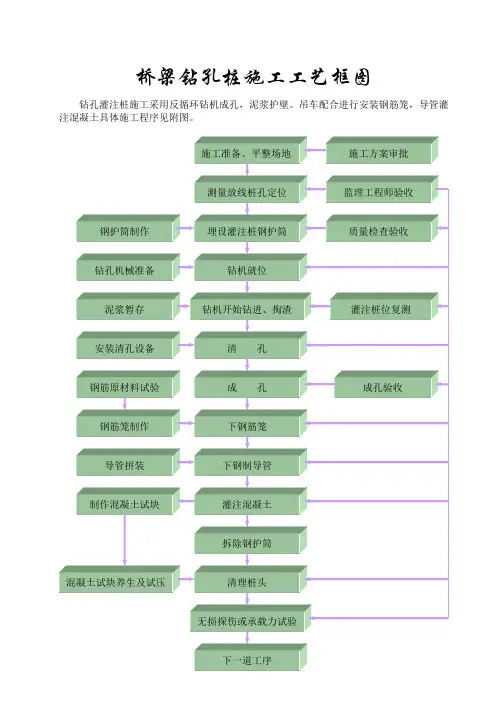

桥梁钻孔桩施工工艺框图
- 格式:doc
- 大小:31.00 KB
- 文档页数:1

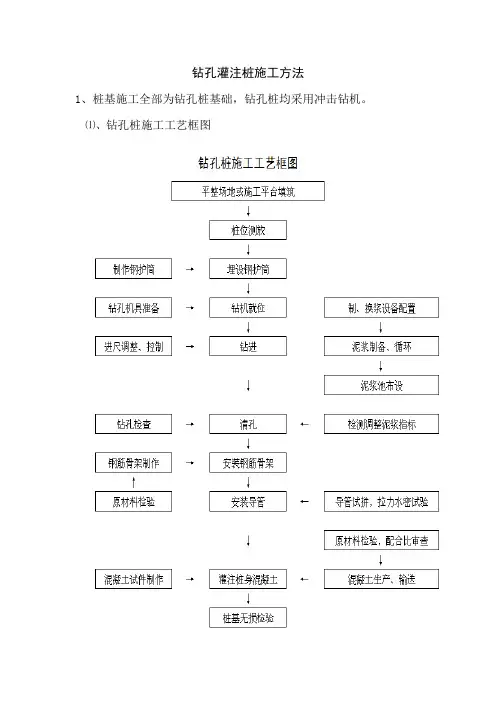

钻孔灌注桩施工方法1、桩基施工全部为钻孔桩基础,钻孔桩均采用冲击钻机。
⑴、钻孔桩施工工艺框图(2)桩基准备:在桩基施工前先定位放线和原地貌测量,清除桩基施工范围内淤泥并回填砂砾石,分层碾压密实方便桩基施工机械就位施工,桩基主要采用占河道较小的反循环冲击钻施工,现场挖3×3×2m泥浆池,先将泥浆沉淀,沉淀后渣装入全封闭的货箱,用汽车运出弃于就近弃土场,待桩基施工完毕后再清除河道内回填的砂砾石并碾压密实,浇筑垫层(现浇桥面脚手架基础)。
(3)、埋设护筒①、钻孔前设置坚固、不漏水的孔口护筒,即孔口护筒采用5mm 钢板制作,内径比桩径大10~20cm,长度为1-1.5m(地质条件差的桩位应加长),护筒底部与土层相接处用粘土夯实,护筒外面与原土之间也要用粘土填满、夯实,严防地表水顺该处渗入。
②、护筒埋设准确竖直,由项目部测量队复合坐标及护筒顶标高。
护筒中心竖直线与桩中心线重合,平均允许误差为5cm,竖直线倾斜不大于1%,可实测定位。
护筒顶部高出施工地面10~20cm。
③、护筒埋置深度应根据设计要求或桩位的水文地址情况确定,特殊情况应加深以保证钻孔和灌注混凝土的顺利进行。
(4)、泥浆准备:①、泥浆的制备采用原土造浆,泥浆池在桩位附近就近开挖,废弃泥浆用泥浆车拉走。
②、泥浆性能指标应符合下列规定:泥浆比重:正循环钻机入孔泥浆比重为1.05~1.2⑹、钻机安装及钻孔:①、安装冲击钻机前,底架应垫平,保持稳定,不得产生位移和沉陷。
钻头或钻杆中心与桩位中心偏差不得大于5cm。
②、开孔孔位必须准确,应使初成孔壁、竖直、圆顺、坚实。
③、钻孔时,孔内水位宜高于护筒底脚0.5m以上或地下水位以上1.5~2.0m。
④、钻孔时,起落钻头速度宜均匀,不得过猛或骤然变速。
⑤、钻孔作业应连续进行,因故停钻时,钻头提离孔底5m以上,钻孔过程中应经常检查并记录土层变化情况,并与地质剖面图核对。
钻孔达到设计深度后,对孔位、孔径、孔深和孔形进行检验,并填写钻孔记录表。
桥梁转体施工工艺及技术措施1.转体桥梁施工工艺流程本工程区间转体桥梁基础施工完成后,施工承台及转体系统结构,其上采用钢模板施工墩柱,梁体为挂篮悬浇法施工,转体后施工现浇合龙段。
转体桥梁施工工艺流程图2.转体桥梁施工工艺方法转体桥梁施工工艺方法序号施工工艺方法主要工作内容示意图1 钻孔桩施工钻孔桩施工与“2.2.5.2钻孔桩基础施工及技术标准”中一致钻孔桩施工坑内桩头处理2 球铰骨架及滑道骨架安装(1)球铰骨架与滑道骨架委托具有相关资质及经验的的型钢加工厂专门加工。
(2)安装前,采用水准仪对球铰下混凝土面高程进行复核,然后采用全站仪放出球铰骨架及滑道骨架平面位置,并在混凝土上做好定位标记。
(3)球铰骨架及滑道骨架采用汽车吊进行吊装,人工微调。
(4)承台二次浇筑。
球铰骨架及滑道骨架安装3 下承台施工下承台施工与“2.2.5.3承台施工及技术标准”中一致下承台施工4 下球铰及滑道钢板安装(1)球铰在工厂制造,下球铰面上按设计铣钻四氟板镶嵌孔。
(2)上下球铰间按设计位置镶嵌四氟板四氟板间涂抹黄油和四氟粉,上下球铰中线穿定位钢销轴,精确定位。
(3)球铰采用汽车吊进行吊装,利用球铰骨架架及调整螺栓将下球铰悬吊,调整中心位置,然后依靠固定调整螺杆上下转动调整标高。
(4)竖向利用调整螺栓与横梁之间拧紧固定,横向采用在承台上预埋型钢,利用型钢固定。
(5)在钢撑脚的下方设有环形滑道,由厂家生产,现场分段拼装,利用地脚螺栓调平。
下球铰及滑道钢板安装5 浇筑下球铰及滑道混凝土(1)利用下转盘球铰上设置混凝土振捣孔及排气孔分块单独浇筑各肋板区,混凝土的浇筑顺序由中心向四周进行。
(2)在混凝土浇筑前搭设工作平台。
人员在工作平台上作业,避免操作过程对其产生扰动。
(3)混凝土凝固后采用中间敲击,边缘观察的方法进行检查,对混凝土收缩产生的间隙采用钻孔压浆的方法进行处理。
浇筑下球铰及滑道混凝土6 安装撑脚及临时砂箱支撑(1)撑脚由工厂整体制造,在下转盘混凝土浇筑完成上球铰安装就位时即安装脚撑。
